10kV架空线路改造工程可行性实施计划书

合集下载

10kv架空线路施工方案

10kv架空线路施工方案

10kV架空线路施工方案1. 引言本文档将介绍10kV架空线路的施工方案。

该方案包括施工前的准备工作、施工现场的布置和施工工序的具体步骤等内容。

通过严格按照施工方案进行操作,可以确保施工的安全和质量。

2. 施工前的准备工作2.1 设计图纸的审查在开始施工之前,需要对相关的设计图纸进行仔细审查。

确保图纸上的尺寸、绝缘距离、线路参数等符合要求,并与设计人员进行沟通,解决可能存在的问题。

2.2 物资准备在施工开始之前,需要做好物资准备工作。

将所需的材料、工具和设备准备齐全,保证施工过程的顺利进行。

2.3 安全措施的制定在施工前,需要制定相关的安全措施,包括人员防护、设备使用和疏散逃生等方面。

确保施工过程中的安全。

3. 施工现场的布置3.1 现场勘察在施工开始之前,需要进行现场勘察工作。

根据设计图纸确定架空线路的走向、杆位的位置等,做好土地准备工作。

3.2 基础工程施工根据设计要求,在每个杆位的位置进行基础工程的施工。

包括挖掘基础坑、浇筑混凝土、固定杆位等。

3.3 架设杆塔根据地形和线路的要求,架设杆塔。

确保杆塔的垂直度和水平度符合要求,并进行必要的加固处理。

4. 施工工序的具体步骤4.1 导线的安装根据设计图纸和线路参数,安装导线。

确保导线的绝缘距离符合要求,同时注意导线的张力和弧垂。

4.2 绝缘子的安装根据线路参数和设计要求,安装绝缘子。

确保绝缘子的安装位置和数量符合要求。

4.3 跳线的安装根据线路的要求,安装跳线。

跳线的选择和安装要符合设计要求,保证跳线的精确连接。

4.4 耐张器的安装根据线路的要求,安装耐张器。

确保耐张器的安装位置和数量符合要求,并进行必要的检查和测试。

4.5 地线的安装根据线路的要求,安装地线。

地线的安装要符合设计要求,并进行必要的测试。

5. 施工验收5.1 工程质量的检查在施工完成后,对工程质量进行检查。

包括线路的弧垂、导线的绝缘距离、杆塔的垂直度和水平度等。

5.2 线路的试运行在施工完成后,对线路进行试运行。

10KV架空线路设计施工方案

10KV架空线路设计施工方案

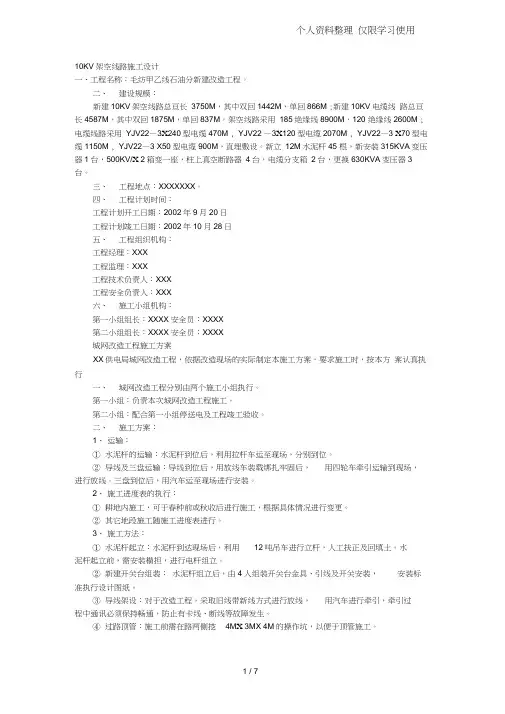

10KV架空线路施工设计一、工程名称:毛纺甲乙线石油分新建改造工程。

二、建设规模:新建10KV架空线路总亘长3750M,其中双回1442M,单回866M ;新建10KV电缆线路总亘长4587M,其中双回1875M,单回837M。

架空线路采用185绝缘线8900M,120 绝缘线2600M ;电缆线路采用YJV22—3X240型电缆470M , YJV22 —3X120型电缆2070M , YJV22—3 X70型电缆1150M , YJV22—3 X50型电缆900M,直埋敷设。

新立12M水泥杆45 根,新安装315KVA变压器1台,500KV/X 2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台。

三、工程地点:XXXXXXX。

四、工程计划时间:工程计划开工日期:2002年9月20日工程计划竣工日期:2002年10月28日五、工程组织机构:工程经理:XXX工程监理:XXX工程技术负责人:XXX工程安全负责人:XXX六、施工小组机构:第一小组组长:XXXX安全员:XXXX第二小组组长:XXXX安全员:XXXX城网改造工程施工方案XX供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行一、城网改造工程分别由两个施工小组执行。

第一小组:负责本次城网改造工程施工。

第二小组:配合第一小组停送电及工程竣工验收。

二、施工方案:1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位。

②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线。

三盘到位后,用汽车运至现场进行安装。

2、施工进度表的执行:①耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更。

②其它地段施工随施工进度表进行。

3、施工方法:①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。

水泥杆起立前,需安装横担,进行电杆组立。

10kv架空线路施工方案

10kv架空线路施工方案

10kv架空线路施工方案1. 引言本文档旨在介绍10kv架空线路施工方案。

架空线路是电力系统中常见的输电方式之一,通过高空悬挂的电缆和支持结构将电力输送到目标地点。

在施工架空线路时,必须合理安排施工流程,并确保施工过程安全可靠。

2. 施工准备在进行10kv架空线路施工之前,需要进行以下准备工作:1.申请必要的施工许可证和手续。

2.制定详细的施工计划,包括时间表、资源需求和人员安排。

3.采购所需的材料和设备,例如电缆、支持结构和施工工具。

4.对施工现场进行勘察,评估地形、气候和环境因素对施工的影响。

3. 架空线路设计在进行架空线路施工之前,必须合理设计线路:1.确定线路的起点和终点,并计算线路的长度。

2.根据输电需求和地理条件,选择合适的线路走向和支撑结构。

3.设计合适的绝缘系统以确保电力输送的安全和可靠。

4.根据电力负荷和线路容量要求,选择适当的电缆类型和径流断面。

4. 施工流程10kv架空线路施工的基本流程如下:1.准备施工现场:清理现场,确保施工区域安全无障碍。

2.安装支撑结构:根据线路设计,安装支撑结构,例如电杆和横梁。

3.安装电缆:将电缆固定在支撑结构上,并保证电缆的合理张力和绝缘性能。

4.进行电气连接:根据线路设计,将电缆连接到输电设备。

5.进行安全测试:对架空线路进行安全测试,确保电力输送过程可靠。

6.完成施工:清理施工现场,检查线路各部分是否安装正确。

7.进行验收:对架空线路进行验收,确保符合电力输送要求。

5. 安全注意事项在进行10kv架空线路施工时,需要注意以下安全事项:1.操作人员必须具备相关的电力工作经验和专业知识。

2.使用绝缘手套、绝缘靴和安全帽等个人防护装备。

3.在施工现场设置明显的安全警示标志。

4.确保电缆的绝缘性能,避免发生触电事故。

5.遵守相关的电力安全规范和操作流程。

6. 施工质量控制为确保施工质量,需要进行以下控制措施:1.设立专门的质量控制小组,负责施工过程的质量监督和检查。

10千伏架空线路新建工程可行性研究报告

10千伏架空线路新建工程可行性研究报告

10千伏架空线路新建工程可行性研究报告摘要:本报告对10千伏架空线路新建工程进行可行性研究。

首先,分析了10千伏架空线路的优势和应用范围。

然后,对项目的投资回报率、经济效益和社会效益进行了评估。

最后,通过对现有条件、技术和资源的分析,论证了该项目的可行性,并提出了建设方案和管理建议。

目录:1.引言2.10千伏架空线路优势3.项目投资回报率评估4.项目经济效益评估5.项目社会效益评估6.项目可行性论证7.建设方案和管理建议8.结论1.引言随着电力需求的增长,新建10千伏架空线路工程成为了迫切需求。

本报告旨在评估该项目的可行性,为决策者提供决策依据。

2.10千伏架空线路优势2.1.架空线路的低成本和施工周期短。

2.2.架空线路可靠性高,维护成本低。

2.3.架空线路适应性强,可适应各种地理环境。

3.项目投资回报率评估通过对项目的投资规模、年度收益和运营成本进行评估,计算投资回报率。

投资回报率为投资收益与总投资额的比率,用于评估项目的经济效益。

4.项目经济效益评估4.1.项目建设成本评估4.2.项目运营成本评估4.3.项目收入评估5.项目社会效益评估5.1.项目对电力供应的影响。

5.2.项目对电力质量的影响。

5.3.项目对环境的影响。

6.项目可行性论证6.1.现有条件分析6.2.技术可行性分析6.3.资源保障分析7.建设方案和管理建议7.1.建设方案7.2.管理建议8.结论通过对10千伏架空线路新建工程的可行性研究,得出结论该项目具有良好的投资回报率,经济效益和社会效益。

建议决策者推进该项目的建设,并根据提供的建设方案和管理建议进行实施和管理。

10kV架空线路施工方案

10kV架空线路施工方案

架空线路台架式变压器施工方案批准:监理:审核:初审:编写:XXX公司日期:2011年月日目录第一章工程概况及特点 (4)一、工程概括 (4)二、工程特点: (4)第二章施工现场组织机构 (5)一、组织机构图 (5)二、各级人员主要职责范围 (6)第三章施工方案 (8)一、准备工作 (8)二、土建部分 (9)二、安装部分 (15)第四章施工进度计划 (29)一、施工进度网络图和横道图: (29)二、保证工期的措施 (30)第五章质量目标及技术组织措施 (32)一、质量目标 (32)二、技术组织措施 (32)第六章安全目标及技术组织措施 (37)一、安全指导思想 (37)二、安全管理目标 (37)三、安全管理制度及方法 (37)四、施工现场危险点分析 (38)第七章环境保护及文明施工 (45)一、文明施工措施 (45)二、环境保护措施 (46)三、安全施工措施 (48)四、施工用电及现场防火 (49)五、水土保持 (49)第八章工程应急预案 (50)前言 (50)一、概述 (50)二、应急组织的设置和职责 (50)三、救援器材 (51)四、应急准备中应遵循的原则 (52)五、应急响应中必须遵循的原则 (52)六、重大事故报告及报警原则 (53)七、应急知识培训 (54)八、通信联络 (54)九、易发事故的预防 (54)十、有关医院特长专科 (60)第一章工程概况及特点一、工程概括本工程计划施工工期:2011年月日开工,2011年月日竣工,总日历工期天。

工程规模:XXX。

二、工程特点:1、设计特点:(1)配网建设与改造项目的特殊性点多且面广,造成设计工作量大,设计内容多。

(2)由于受当地传统和风俗影响,可能会造成设计变和工期的延误。

(3)地形的复杂多样,最终设计难以确定。

(4)经济安全的特点。

2、施工特点:①、工程内容多,施工时间紧迫的特点。

②、地形地貌复杂的,实际施工可能存在困难。

③、当地传统风俗较多,影响施工进度。

10kV与以下配电网新建、改造工程可行性实施计划书

10kV与以下配电网新建、改造工程可行性实施计划书

10kV及以下配电网(新建、改造)工程可行性研究报告第一卷可行性研究报告目录第一章工程总述1.1设计依据1.2设计范围1.3建设规模第二章项目建设必要性及可行性2.1项目所涉供电片区现状2.2地区(县域)电网规划2.3项目所涉供电片区存在问题2.4项目建设必要性、可行性第三章工程设计方案3.1线路部分3.2 配变及设备第四章工程量统计第五章投资估算第六章投资效果分析附表及附图第一章工程总述1.1编制依据1.1.1任务依据1.1.1.1、2012年8月24日通辽电业局生技处关于2013年电网技术改造大型项目可研设计委托书。

1.1.1.2、与本工程项目有关的其它重要文件。

1.1.2技术依据《XXX(市、区、县)XXXX年~XXXX年XXkV及以下配电网规划》《10kV及以下变电所设计规范》GB/50053-1994《低压配电设计规范》GB/50054-1995《电力工程电缆设计规范》GB50217-2007《供配电系统设计规范》GB 50052-2009《10kV及以下架空配电线路设计技术规程》DL/T5220-2005《城市中低压配电网改造技术原则》DL/T599-2009《农村低压电力技术规程》DL/499-2001《架空绝缘配电线路设计技术规程》DL/T601-1996《交流电气装置的接地设计规范》DL/T 621-1997 《10kV及以下架空配电线路设计技术规程》DL/5220-20051.2 设计范围:10kV架空配电线路、电缆线路、变配电(开闭所、开关站、配电室、环网柜、配变台区等)设施的新建与改造工程;0.22-0.4kV架空线路、电缆线路新建与改造工程等1.3 建设规模:包括新建、改造工程量及建设规模第二章项目建设的必要性和可行性2.1 项目所涉供电片区现状2.1.1 项目所涉及供电片区供电范围及分区、供电半径,网架现状,供、配电设备、设施配置允许的最大供电能力、最大允许电流等;2.1.2 供电片区现状、供电线路(台区)实际最大负荷、负荷率、最大工作电流等。

10kv架空线路施工方案

10kv架空线路施工方案

10kv架空线路施工方案一、施工前准备。

在进行10kv架空线路施工前,首先需要进行详细的施工方案设计和施工图纸编制。

施工方案设计应包括施工工艺、施工顺序、施工方法、安全措施等内容,施工图纸应绘制清晰、准确,符合相关规范和标准要求。

同时,还需要对施工现场进行勘察,了解地形地貌、周边环境、交通条件等情况,为施工提供必要的参考和保障。

二、施工人员组织和安全防护。

施工人员应按照相关规定持证上岗,具备相应的电力施工资质和技术能力。

在施工现场,应设置专门的安全员和施工负责人,负责组织施工人员进行安全教育培训和安全防护工作,确保施工作业的安全可靠。

施工人员在施工现场应统一着装,佩戴好安全帽、安全带等防护用具,严格遵守施工现场安全操作规程,严禁违章作业和违反安全规定行为。

三、施工设备和材料准备。

在进行10kv架空线路施工时,需要准备好相应的施工设备和材料。

施工设备包括起重机械、电动工具、检测仪器等,施工材料包括绝缘子、导线、接地线等。

施工设备和材料的选择应符合国家标准和行业规范要求,保证施工质量和安全可靠。

四、施工工艺和施工方法。

在进行10kv架空线路施工时,应根据具体情况采用合适的施工工艺和施工方法。

施工工艺包括架设、接地、绝缘子安装等工序,施工方法包括人工作业、机械作业等方式。

在施工过程中,应严格按照施工图纸和施工方案要求进行操作,确保每个环节的施工质量和安全可靠。

五、施工现场管理和监督。

在施工现场,应设置专门的施工指挥部和监理单位,负责对施工作业进行全程管理和监督。

施工指挥部应制定详细的施工计划和施工进度安排,确保施工进度和质量达到预期要求。

同时,监理单位应对施工现场进行定期巡查和检测,及时发现和处理施工中的安全隐患和质量问题,保障施工作业的顺利进行。

六、施工结束后的验收和交接。

在10kv架空线路施工结束后,应进行相关的验收和交接工作。

验收包括施工质量验收和安全验收,确保施工质量和安全达到标准要求。

同时,还需要对施工现场进行清理和整理,做好相关资料和档案的整理和归档工作,为后续的运行和维护工作提供便利。

10KV架空线路施工方案(完整版)

10KV架空线路施工方案(完整版)

张唐铁路丰南南站10KV配电所外部电源工程施工组织方案第一节工程概况1.1工程名称:张唐铁路丰南南站10KV配电所外部电源工程1.2工程地点:丰南1.3主要工程内容:1.3.1柳树圈220KV变电站至丰南南10KV配电所架空及电缆电源线路1条,黄各庄110KV变电站至丰南南10KV配电所架空及电缆电源线路1条,以及2条线路的电力试验。

1.3.2丰南南10KV配电所电源线路的引入接口施工及送电前试验。

1.3.3完成丰南南10KV配电所电源进线的供用电及送电手续办理。

1.3.4完成丰南电力公司要求的相关流程手续办理,按地方要求办理完成各种规划的相关手续。

1.3.5负责协助甲方完成线路施工的青补及征占地工作及相关手续的办理。

1.4承包内容及方式:本工程包含供用电手续办理、包含线路设计、定测及线路施工、包含除甲供料(架空导线、高压电缆)外的其它所有材料设备供给及电气试验,包含工程验收及开通送电等。

1.5工程性质:新建张家口至唐山铁路10千伏及以下外电源工程,按唐山供电段和丰南电力公司要求进行线路和设备安装施工,并按供电段和丰南电力公司要求进行线路和设备试验,并提供供电段和丰南电力公司认可的试验报告。

第二节施工期限2.1 丰南南10KV配电所外电源开工日期2015年6月5日;竣工日期2015年6月30日。

到期如乙方不能按期送电甲方将采取临时送电措施,临时送电发生的费用全部从乙方的施工费用中扣除。

2.2双电源供电线路的送电时间根据前期商量可将其中一条线路放宽时间于2015年7月30日前送电。

2.3由于甲方原因造成的工期延误,正常工期可依次顺延。

第三节设计依据和规范1.1设计依据:1.1.1中铁建电气化局集团第三工程有限公司张唐铁路项目经理部的设计委托。

1.1.2国网冀北唐山市供电公司批复的供电答复单1.2设计所依据的主要规程、规范:1.2.1《城市电力电缆线路设计技术规定》(DL/T5221-2005)1.2.2《10kV及以下架空配电线路设计技术规程》(DL/T5220-2005)1.2.3《66kV及以下架空电力线路设计规范》(GB50061-2010)1.2.4《电力工程地下金属构筑物防腐技术导则》(DL/T5394-2007)1.2.5《电力工程电缆设计规范》(GB50217-2007)1.2.6《电缆防火标准》(中国大唐集团公司)1.2.7《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)1.2.8《架空送电线路杆塔结构设计技术规定》(DL/T5154-2002)1.2.9华北电力集团公司《冀北地区城市中低压配电网规划技术原则》及有关规程、规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX城区10kV架空线路改造工程可行性研究报告项目单位:XX电业局批准:审核:校核:编制:1.工程概述XX城区10kV架空线路改造工程可行性研究,是XX市电网“十二五”期间重点技术改造项目,该项目实施后,可以优化XX城区10kV 配电网结构,提高供电能力,提升配电网运行的安全性和可靠性。

该项目已列入XX电业局“十二五”电网技术改造规划中,是XX电业局技改规划的一部分,列入了2012年改造计划,并委托工程可行性研究设计。

美华电力设计承担该项目的可行性研究设计,经对现状分析,提出了可行的改造方案,完成了该工程可行性研究报告,为工程下一步设计工作,提供基础依据。

XX城区按地域分为红山、松山、元宝山三个区,概况如下:1)红山区是XX市的中心城区,是全市的工业中心、商贸中心和文化教育中心。

全区总面积506平方公里,其中城市规划面积202平方公里,建成面积29平方公里,有蒙、汉、回、满、朝鲜等22个民族,总人口约40万人。

2)松山区地处自治区东部、XX市南部,总面积5955平方公里,东西总长152.5公里,南北纵深77公里,总人口53.1万,其中农业人口47.2万,辖10镇23乡260个行政村,总耕地面积217万亩,人均耕地4.6亩。

松山区地域优越,人力资源非常丰富,具有巨大的开发潜力。

3)元宝山区是位于塞外名城XX市东南部的一颗璀璨明珠,成立于1983年,全区总面积887.14平方公里,总人口29.1万人,其中非农业人口17.5万人。

1.1 编制依据XX电业局设计委托书。

《XX市城市总体规划》(2002~2020)。

《XX中心城区66kV电网“十二五”规划》(2009.12)。

设计依据的规程﹑规:《城市电力规划规》GB 50293-1999。

《电力工程电缆设计规》GB 50217-2007。

《国家建设标准设计图集》04DX101-1。

《城市电力网规划设计导则》Q/GDW 156-2006。

《城市中低压配电网改造技术导则》DL/T 599-2005。

《架空绝缘配电线路设计技术规程》DL/T 601-1996。

《城市电力电缆线路设计技术规定》DL 5221-2005。

《民用建筑电气设计规》JGJ 16-2006。

国家电网公司输变电工程可行性研究容深度规定1.2 工程现状本工程对城区8回10kV线路进行改造,以满足城区负荷发展需要,增加供电可靠性与供电能力。

进行改造的10kV线路分别为:66kV英金河变出线的红庙线;66kV 锡伯河变出线的西屯线、光明线;66kV东郊变出线的市政线、三街线;66kV南郊变出线的铁南线;66kV元宝山二次变与66kV兴隆变的联络线。

改造后,7回10kV线路导线型号均采用JKLYJ-240,电缆型号采用YJLV22-8.7/15 240×3(双根并接)。

1.3 项目预期目标、依据及经济技术原则XX城区10kV架空线路改造工程,实现后将使XX城区10kV配电网得以强化,实现地区10kV配电网坚强结构。

改造执行的主要依据原则,符合当前电网发展形势。

主要经济技术原则:1)规划目标⑴全部线路满足“N-1”供电准则要求。

⑵线路绝缘化率达到100%,电缆率达到60%。

⑶实现自动化线路31条,自动化线路达到60%。

2)规划基本思路⑴通过电源点建设增加10kV系统供电能力,完善网架结构。

⑵通过增加新的线路转移原有线路负荷,提高线路负载能力。

⑶进行线路的绝缘化、电缆化改造。

⑷积极发展自动化线路,完善线路运行监测手段,提高运行管理水平。

3)规划技术原则⑴配电网的规划设计,应与城市总体规划相协调;⑵10kV配电网应依据66kV变电所的位置和负荷分布分成若干相对独立的分区,分区应有大致明确的供电围,一般不交错重叠。

⑶网架结构要坚持拉手环网、多级分段、多点联络、开环运行的“井字”网架结构建设原则。

⑷新建架空线路主干导线为JKLYJ-240绝缘导线;电缆线路主干为YJLV22-3*240交联聚乙烯钢铠护套三芯铝电缆(双条并列),联网回路导线或电缆与主干线路相同;支线架空导线或电缆截面的选用应满足载流量及热稳定的要求,并考虑远期发展,一般支线架空线路选择JKLYJ-120及以上规格绝缘导线,支线电缆线路选择YJLV22-3*150或YJV22-3*120及以上交联聚乙烯钢铠护套三芯电缆。

⑸在满足供电能力和电压质量的前提下,10kV配电线路的正常供电半径,城区不超过3km,市郊不宜超过5km。

⑹电缆线路每200~300 m设一个分线箱或环网柜。

⑺沿街区建设的10kV线路,每一路段有一级分段开关,重要路段或用户较多的路段增加分段开关的数量,整条线路主干一般分3~4段。

⑻原有10kV线路在负荷增加不能满足“N-1”需要时,增加新的电源线路将原有线路分段运行或通过改变运行方式转移负荷的方法来满足导线安全载流及“N-1”可靠性要求。

⑼新建线路在设计或设备选型时能满足实现自动化线路的要求。

⑽ 10kV配电网以城市道路为依托,主干道和次干道、商业区、居民小区均有电缆通道。

为充分利用日益紧的市区电力线路通道,架空线路考虑同杆多回路架设。

1.4 可研围和规模按照XX城区配网规划结合当地经济发展和城区改造进度安排本期10千伏线路改造工程,需改造的10kV线路现状详见下表。

需要改10kV线路现状表单位:MW1.5 主要技术经济指标工程概况及主要技术经济指标表2.项目必要性1)10kV红庙线全长14.8公里,线路安装配电变压器84台,容量17.5MVA,负荷率最大为88%,现导线型号主干为JKLYJ-185,部分电缆线路为YJV-3*185,分支为LGJ-50-120,线路末端未实现拉手供电,供电可靠性较低。

随着当地经济发展,供电负荷也随之增长,现有导线截面及供电半径无法适应负荷发展需求。

2)10kV西屯线、光明线。

光明线主要为松山城区供电,目前线路红山区段还带部分负荷。

该线路目前负荷率在70%以上,无法满足N-1要求,为减轻光明线负荷率,将红山区段负荷转移给临近的西屯线,具体为在原光明线主干4—24号杆之间同杆新增一回绝缘架空线(形成同杆双回线)作为新的光明线主干,将原光明线24号杆以前的负荷转移给西屯线。

3)10kV铁南线。

该线路全长11公里,导线型号为LGJ-70。

线路大部分为10-12米水泥杆,线路走廊树木较多,经常发生倒杆、短线和短路故障,急需进行改造。

4)10kV联络线。

该线路为元宝山二次变和兴隆二次变之间联络线路。

兴隆二次变为单台主变、10MVA,10千伏大部分为煤矿专线,该变电所一旦停电只有联络线可以为其提供电源。

联络线全长15公里,导线型号为LGJ-70,线路大部分穿越山区和丘陵,线路截面小,可靠性差,需要进行改造。

5)10kV市政线。

2011年红山区新建一街变将建设投运,为缓解市政线负荷率过大压力,将市政线在火花路破口,新建电缆线路1.5公里,在火花路东侧建设电缆隧道1.5公里。

将市政西线接入一街变,提高市政线供电可靠性和互带能力。

6)10kV三街线。

2011年红山区新建一街变将建设投运,为缓解市政线负荷率过大压力,将三街线在火花路破口,新建电缆线路2公里,经火花路电缆隧道敷设,将三街线分为东、西线提高线路供电可靠性和互带能力。

针对上述问题,对XX新城区桥北组团新增及改造10千伏配电线路是十分必要的。

2.1 安全性分析通过XX城区10kV架空线路改造工程可行性研究工程,可以有效地改善城区10kV电网架空线运行环境,也从根本上解决城区10kV 电网架空线存在问题,在很大程度上提高了10kV电网供电的可靠性,为XX市总体发展建设提供前提条件,确保用电负荷增长需求,因此“十二五”初期,提出对XX市城区10千伏架空配电线路进行生产改造是可行的,是电网可靠运行、保证地区负荷发展供电的要求。

2.2 效能与成本分析XX城区10kV架空线路改造工程实施后,使XX市配电网供电的基础设施上了一个新的台阶,是保证XX市经济发展的重要环节,是XX市10千伏配电网“十二五”规划得以落实的关键项目之一,也是XX市城市电网不断发展壮大的标志之一,可满足“十二五”期间任何负荷增长的供电需要,并且适应XX市城市电网发展模式,可以有效地改善城区电网供电环境,本期工程的投入将获得经济和社会效益。

2.3 政策适应性分析XX市城市中心区,是XX市城市总体规划的重点,总体规划已获国家批准,目前正按步骤加紧建设,本工程是保证XX市总体规划建设的前提,与XX市政府的发展设想完全吻合,与现行政策是相适应的。

2.4 结论2.4.1根据XX市电网的发展,为提高电网供电安全可靠性,增加供电能力,缓解供电紧局面,保证用电负荷增长需求,提高设备的健康水平,降低网络损耗,提高经济效益,改善XX市配电网的供电环境,“十二五”期间完成XX城区10kV架空线路改造工程是十分必要的。

2.4.2 XX城区10kV架空线路改造工程,也是XX市城市10千伏配电网发展的要求,是全区经济发展的基础,是提高电业部门服务质量的重要标志。

动态投资12882962 万元,静态投资12577578 万元3.项目技术方案3.1 项目可选技术方案本工程主要技术方案是对XX市城区10kV电网进行强化建设,解决10kV架空线路存在的问题,彻底解决10kV电网供电能力不足和可靠性低的问题。

3.2 技术方案比选本工程对XX市城区10kV电网强化建设,建设方案和步骤完全按规划实施,而规划方案已经主管部门审定。

3.2.1 安全方面比较XX城区10kV架空线路改造工程,是根据国家电网公司“十二五”技改规划确定的电网建设方案进行的,是XX市配电网建设的重要组成部分,建设方向已确定,不存在方案比选问题。

3.2.2 效能方面比较XX城区10kV架空线路改造工程技术方案,有效提升城市中心区供电能力,适应城市电网发展原则,符合XX市城网建设模式,在利用率和节能等方面必将发挥更大效益。

3.2.3 设备全寿命周期成本比较XX城区10kV架空线路改造改造工程,对拟定项目技术改造方案一次性投资,方案是唯一的,各项材料设备应选择免维护、可靠性高的产品,以增加设备运行寿命,减少设备故障带来的停电损失和年设备运行维护成本,创最大经济效益。

3.3 技术方案选择本工程主要对XX市中心区的10千伏架空线路进行彻底改造。

3.4 技术方案详细容3.4.1 改造方案本工程为XX城区10kV配网线路改造工程,共涉及7条线路:线路改造概况详见下表。

线路改造概况一览表3.4.2 线路路径3.4.2.1 10kV红庙线:在东郊变新增出口(红庙南线),在原红庙线金属支240绝缘架空线末端新建240绝缘架空线路沿庆鑫燃气站和钢铁厂南墙至钢铁厂东墙转北至钢铁厂北墙沿二毛铁路专线至看守所西胡同与红庙线看守所分支连接,新建JKLYJ-240绝缘架空线路2.5km。

相关文档
