无纺布施工方案MicrosoftWord文档
无纺土工布施工方案

无纺土工布施工方案1. 引言无纺土工布(Non-Woven Geotextile)是一种由无纺布制成的土工材料,具有良好的过滤、隔离、加固和排水功能。
在土木工程和环境工程中广泛使用。
本文将详细介绍无纺土工布的施工方案,包括施工前准备、施工步骤和质量控制等内容。
2. 施工前准备2.1 材料准备在进行无纺土工布施工之前,需要准备以下材料和设备:•无纺土工布卷材:根据项目需求选择合适规格和品牌的无纺土工布卷材;•铺设工具:包括剪刀、刀片、拉线、锤子、扳手等常规工具;•施工机械:如挖掘机、推土机等;•环保材料:如环保水泥、环保沥青等,用于固定和保护无纺土工布。
2.2 现场勘察在施工前需要进行现场勘察,了解施工地的地形、土质等情况,以便制定合理的施工方案。
根据地形和工程要求,确定无纺土工布的铺设方式、数量和位置。
2.3 施工方案制定根据勘察结果和工程要求,制定详细的施工方案。
方案应包括以下内容:•土质分析:根据土质情况确定无纺土工布的种类和规格;•铺设方式:包括单层铺设、双层铺设等;•周边环境考虑:如是否需要设置过渡带、保护层等;•施工工期和进度安排。
3. 施工步骤3.1 施工准备•指定施工区域并清理施工场地;•准备好所需材料和设备;•安排工人和施工机械。
3.2 土面处理•清理施工面上的杂物和碎石;•对土面进行充分的平整和压实。
3.3 无纺土工布铺设•预先测量和标记铺设位置;•根据方案要求,切割无纺土工布卷材;•将切割好的土工布铺设在预定位置上;•采用适当的方式固定土工布,例如用环保水泥或沥青。
3.4 焊接处理•对无纺土工布进行焊接处理,确保接缝牢固。
3.5 后期处理•检查施工质量,确保无纺土工布铺设牢固平整;•进行工程周边清理,恢复原有环境。
4. 质量控制在无纺土工布施工过程中,需要进行严格的质量控制,以确保施工质量达到设计要求。
•现场检测:对土质和无纺土工布进行现场检测,确保满足工程要求;•施工记录:详细记录每一步施工过程,包括铺设位置、材料使用数量、焊接质量等;•质量检验:进行必要的质量检验,如焊接强度检验、厚度测量等。
建筑做法中的无纺布怎样施工

建筑做法中的无纺布怎样施工建筑做法中的无纺布施工流程1. 引言本文档介绍了建筑中使用无纺布的施工流程,包括材料准备、施工步骤和注意事项等。
无纺布在建筑中的应用越来越广泛,它具有防水、防潮、保温等优良性能,在建筑工程中发挥着重要作用。
2. 材料准备2.1 无纺布- 功能性无纺布:用于保温层和防水层,要求具有较好的防水性能和保温性能。
- 非功能性无纺布:用于隔离层和过渡层,要求具有较好的抗压性能和耐久性。
2.2 建筑材料:水泥、沙子、骨料、充填材料等。
2.3 施工工具:刷子、滚筒、刮板等。
3. 施工步骤3.1 表面处理- 清理建筑表面的杂物和灰尘。
- 处理建筑结构的裂缝和破损部分。
3.2 基层处理- 涂刷基层处理剂,增强基层附着力。
- 涂刷防水涂料,提高建筑的防水性能。
3.3 无纺布铺设- 水平铺设无纺布,注意尽量避免重叠和错位。
- 利用刷子或滚筒将无纺布与基层粘结。
- 对于搭接部分,应进行加固处理,确保无纺布的整体性能。
3.4 防水层施工- 在无纺布上涂刷防水涂料,保证建筑的防水性能。
- 注意涂刷均匀,避免漏刷和重叠。
3.5 其他层的施工- 根据需要,可以进行保温层、隔离层和过渡层的施工。
4. 注意事项4.1 施工环境应保持通风良好。
4.2 施工工人应佩戴防护设备,避免材料对身体造成伤害。
4.3 施工过程中应及时清理杂物和废料。
附件:- 无纺布施工图片示例- 无纺布施工操作视频法律名词及注释:1. 保温层:用于保护建筑免受寒冷或炎热天气的影响,提高建筑的能源利用效率。
2. 防水层:用于防止建筑遭受水的侵害,保护建筑结构和室内装饰材料。
3. 隔离层:用于分隔建筑结构和其他材料,起到防潮、防水等作用。
4. 过渡层:连接两个不同性质的材料,起到平滑过渡的作用。
建筑中无纺布的施工注意事项1. 引言本文档旨在介绍建筑中使用无纺布进行施工的关键注意事项。
无纺布作为一种具有多种功能的材料,被广泛应用于建筑工程中的保温、防水等方面。
无纺布施工方案 Microsoft Word 文档

无纺布铺设施工方案一、项目说明本工程无纺布工程量为25242.00平方米。
二、施工技术要求及质量标准本工程所用无纺布重量、抗拉强度、有效孔径、垂直渗透系数、伸长率、顶破强度等各项指标要符合设计要求。
三、施工方案、方法及机械配备本工程中午放不采用人工裁制、拼幅、铺设,无纺布接缝方式采用缝接,坡顶坡面用门丁固定或用沙袋及软性重物压牢。
(一)无纺布运输及储存1、若采用重叠装箱运输无纺布,不得使用带钉子的木箱,以防运输途中受损,若采用卷材运输,应注意防止在装卸过程中造成卷材表面的损坏,承包人在采购无纺布时,应按卷材下料长度留有适当余量。
2、无纺布运输过程中和运抵工地和应妥为保管,避免日晒,防治粘结成块,并应将其储存在不受损坏和方便取用的地方,尽量减少装卸次数。
(二)无纺布铺设1、无纺布铺设前,应通过基础锚固槽开挖的验收,完成边坡滑槽的开挖及边坡坡面清理工作。
堤坡清理完成后,应按施工要求铺填支持层。
2、无纺布铺设前先将范围内坡面及基础上的石块、树根等清除干净,以防止刺破无纺布。
3、按设计图纸要求及无纺布规格情况裁剪、拼幅、应避免被损伤,保持其受赃物污染。
4、铺设前将土工布卷成一空心卷,铺设时插入合适的钢管或者直接捐在刚关上,垂直于大堤走向放在要保护的堤坡上,平行于大堤轴线方向由人工推动展开或利用电动卷帘展开机具展开。
5、无纺布铺设是自下而上进行,铺设无纺布时,土工无纺布不能过紧,以免施工过程产生过大变形,需保持一定的松紧度,并保证铺设平顺,织物应与土面密贴。
无纺布铺设时,先铺底部平地,再铺坡面,布搭接形式为上幅压下幅,无纺布塔接长度不少于50cm。
6、坡顶、坡脚处无纺布埋设在锚固沟中,坡面上无纺布用“U”型扣固定于坡面上。
7、无纺布铺设完之后,要及时进行覆盖,以防阳光照射老化。
应随铺随填,或采取保护措施。
四、施工工艺流程测量放线基础清理无纺布铺设锚固验收五、施工技术措施(一)无纺布应有出厂合格证和质量检测报告,进行复检,合格后方可使用。

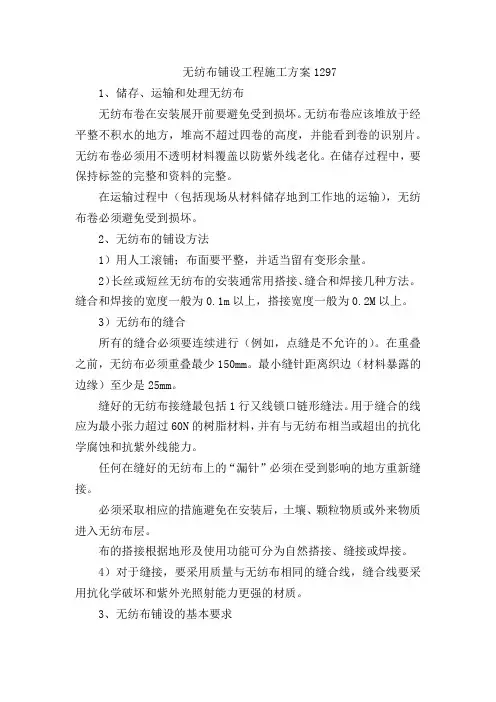

无纺布铺设工程施工方案1297

无纺布铺设工程施工方案12971、储存、运输和处理无纺布无纺布卷在安装展开前要避免受到损坏。
无纺布卷应该堆放于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片。
无纺布卷必须用不透明材料覆盖以防紫外线老化。
在储存过程中,要保持标签的完整和资料的完整。
在运输过程中(包括现场从材料储存地到工作地的运输),无纺布卷必须避免受到损坏。
2、无纺布的铺设方法1)用人工滚铺;布面要平整,并适当留有变形余量。
2)长丝或短丝无纺布的安装通常用搭接、缝合和焊接几种方法。
缝合和焊接的宽度一般为0.1m以上,搭接宽度一般为0.2M以上。
3)无纺布的缝合所有的缝合必须要连续进行(例如,点缝是不允许的)。
在重叠之前,无纺布必须重叠最少150mm。
最小缝针距离织边(材料暴露的边缘)至少是25mm。
缝好的无纺布接缝最包括1行又线锁口链形缝法。
用于缝合的线应为最小张力超过60N的树脂材料,并有与无纺布相当或超出的抗化学腐蚀和抗紫外线能力。
任何在缝好的无纺布上的“漏针”必须在受到影响的地方重新缝接。
必须采取相应的措施避免在安装后,土壤、颗粒物质或外来物质进入无纺布层。
布的搭接根据地形及使用功能可分为自然搭接、缝接或焊接。
4)对于缝接,要采用质量与无纺布相同的缝合线,缝合线要采用抗化学破坏和紫外光照射能力更强的材质。
3、无纺布铺设的基本要求1)接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于1.5m。
2)在坡面上,对无纺布的一端进行锚固,然后将卷材须坡面放下以保证无纺布保持拉紧的状态。
3)所有的无纺布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料。
4、无纺布铺设工艺1)基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善。
2)试铺:根据现场情况,确定无纺布尺寸,裁剪后予以试铺,裁剪尺寸应准确。
3)检查撒拉宽度是否合适,搭接处应平整,松紧适度。
4)定位:用热风枪将两幅无纺布的搭接部位粘接,粘接点的间距应适宜。

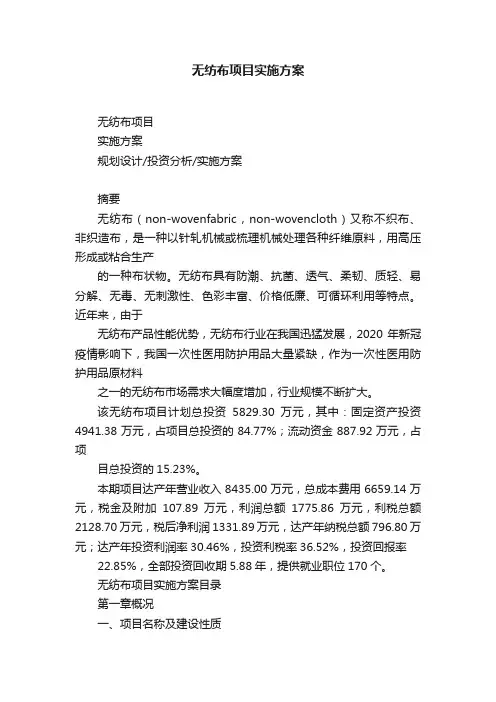

无纺布项目实施方案

无纺布项目实施方案无纺布项目实施方案规划设计/投资分析/实施方案摘要无纺布(non-wovenfabric,non-wovencloth)又称不织布、非织造布,是一种以针轧机械或梳理机械处理各种纤维原料,用高压形成或粘合生产的一种布状物。
无纺布具有防潮、抗菌、透气、柔韧、质轻、易分解、无毒、无刺激性、色彩丰富、价格低廉、可循环利用等特点。
近年来,由于无纺布产品性能优势,无纺布行业在我国迅猛发展,2020年新冠疫情影响下,我国一次性医用防护用品大量紧缺,作为一次性医用防护用品原材料之一的无纺布市场需求大幅度增加,行业规模不断扩大。
该无纺布项目计划总投资5829.30万元,其中:固定资产投资4941.38万元,占项目总投资的84.77%;流动资金887.92万元,占项目总投资的15.23%。
本期项目达产年营业收入8435.00万元,总成本费用6659.14万元,税金及附加107.89万元,利润总额1775.86万元,利税总额2128.70万元,税后净利润1331.89万元,达产年纳税总额796.80万元;达产年投资利润率30.46%,投资利税率36.52%,投资回报率22.85%,全部投资回收期5.88年,提供就业职位170个。
无纺布项目实施方案目录第一章概况一、项目名称及建设性质二、项目承办单位三、战略合作单位四、项目提出的理由五、项目选址及用地综述六、土建工程建设指标七、设备购置八、产品规划方案九、原材料供应十、项目能耗分析十一、环境保护十二、项目建设符合性十三、项目进度规划十四、投资估算及经济效益分析十五、报告说明十六、项目评价十七、主要经济指标第二章建设背景一、项目承办单位背景分析二、产业政策及发展规划三、鼓励中小企业发展四、宏观经济形势分析五、区域经济发展概况六、项目必要性分析第三章项目建设规模一、产品规划二、建设规模第四章项目选址可行性分析一、项目选址原则二、项目选址三、建设条件分析四、用地控制指标五、用地总体要求六、节约用地措施七、总图布置方案八、运输组成九、选址综合评价第五章项目土建工程一、建筑工程设计原则二、项目工程建设标准规范三、项目总平面设计要求四、建筑设计规范和标准五、土建工程设计年限及安全等级六、建筑工程设计总体要求七、土建工程建设指标第六章项目工艺技术一、项目建设期原辅材料供应情况二、项目运营期原辅材料采购及管理二、技术管理特点三、项目工艺技术设计方案四、设备选型方案第七章项目环境保护和绿色生产分析一、建设区域环境质量现状二、建设期环境保护三、运营期环境保护四、项目建设对区域经济的影响五、废弃物处理六、特殊环境影响分析七、清洁生产八、项目建设对区域经济的影响九、环境保护综合评价第八章项目生产安全一、消防安全二、防火防爆总图布置措施三、自然灾害防范措施四、安全色及安全标志使用要求五、电气安全保障措施六、防尘防毒措施七、防静电、触电防护及防雷措施八、机械设备安全保障措施九、劳动安全保障措施十、劳动安全卫生机构设置及教育制度十一、劳动安全预期效果评价第九章风险应对评估一、政策风险分析二、社会风险分析三、市场风险分析四、资金风险分析五、技术风险分析六、财务风险分析七、管理风险分析八、其它风险分析九、社会影响评估第十章节能可行性分析一、节能概述二、节能法规及标准三、项目所在地能源消费及能源供应条件四、能源消费种类和数量分析二、项目预期节能综合评价三、项目节能设计四、节能措施第十一章项目进度计划一、建设周期二、建设进度三、进度安排注意事项四、人力资源配置五、员工培训六、项目实施保障第十二章项目投资可行性分析一、项目估算说明二、项目总投资估算三、资金筹措第十三章经济效益评估一、经济评价综述二、经济评价财务测算二、项目盈利能力分析第十四章项目招投标方案一、招标依据和范围二、招标组织方式三、招标委员会的组织设立四、项目招投标要求五、项目招标方式和招标程序六、招标费用及信息发布第十五章综合评价附表1:主要经济指标一览表附表2:土建工程投资一览表附表3:节能分析一览表附表4:项目建设进度一览表附表5:人力资源配置一览表附表6:固定资产投资估算表附表7:流动资金投资估算表附表8:总投资构成估算表附表9:营业收入税金及附加和增值税估算表附表10:折旧及摊销一览表附表11:总成本费用估算一览表附表12:利润及利润分配表附表13:盈利能力分析一览表第一章概况一、项目名称及建设性质(一)项目名称无纺布项目(二)项目建设性质该项目属于新建项目,依托某经济技术开发区良好的产业基础和创新氛围,充分发挥区位优势,全力打造以无纺布为核心的综合性产业基地,年产值可达8000.00万元。
卫生间无纺布施工方案

卫生间无纺布施工方案一、施工前准备认真阅读施工图纸和相关技术文件,明确施工要求和标准。
对施工现场进行勘查,确保施工区域干净、整洁,无障碍物。
准备所需材料:无纺布、防水涂料、粘结剂等,并确保材料质量符合规定要求。
准备施工工具和设备,如刮板、滚筒、切割刀、电钻等。
对施工人员进行安全教育和技术培训,确保施工安全和质量。
二、确定施工区域根据施工图纸和设计要求,在卫生间墙面上标出施工区域的准确位置。
确保施工区域与周围区域有明显的分界线,避免施工范围扩大或缩小。
三、铺设无纺布将无纺布按照施工区域的大小裁剪成合适的尺寸。
在施工区域的地面上铺设无纺布,确保无纺布平整、无皱褶。
使用专用粘结剂将无纺布粘结在地面上,确保粘结牢固、无遗漏。
四、墙面处理清理墙面,确保墙面平整、无油污、无粉尘。
对墙面进行防水处理,涂刷防水涂料,确保墙面防水效果良好。
五、防水涂料施工在无纺布上涂刷防水涂料,确保涂料均匀、无遗漏。
涂刷防水涂料时,应注意涂料的厚度和干燥时间,确保防水效果达到要求。
六、细部加强层处理在墙角、管根等细部位置进行加强层处理,确保防水效果更加可靠。
加强层处理材料可选用网格布或聚酯纤维布等,施工方法按照相应规范进行。
七、无纺布粘结固定在无纺布和墙面交接处使用专用粘结剂进行固定,确保无纺布牢固不脱落。
对于墙角、管根等细部位置,可采用专用夹具进行固定,确保无纺布平整、无皱褶。
八、质量检查与验收在施工过程中,定期对施工质量进行检查,确保各项施工工序符合规范要求。
施工完成后,组织专业人员进行验收,确保防水效果达到设计要求,无渗漏现象。
对于验收中发现的问题,及时进行整改和修复,确保卫生间防水工程的质量和安全。
以上即为卫生间无纺布施工方案的详细步骤和要求,施工过程中应严格按照方案进行操作,确保施工质量和安全。
同时,施工过程中应注意做好安全防护措施,避免发生意外事故。
无纺布施工方案

无纺布施工方案无纺布施工方案一、施工前的准备工作1. 调查研究:对施工地点进行调查,了解场地情况、运输条件等。
2. 材料准备:准备所需的无纺布,根据实际情况计算数量。
3. 设备准备:准备施工所需的工具和设备,如剪刀、裁剪机、缝纫机等。
4. 人员安排:安排施工人员,确保施工过程的顺利进行。
二、施工步骤1. 场地准备:清理施工场地,确保无纺布铺设的表面干净平整。
2. 测量切割:根据需要的尺寸和形状,使用工具进行测量并进行切割。
3. 铺设固定:将切割好的无纺布铺设在施工场地上,通过使用胶水或其他固定方式,使其紧密贴合于地面。
4. 缝纫处理:使用缝纫机对接缝处进行处理,保证无纺布的整体质量。
5. 检查验收:对施工完成的无纺布进行检查,确保质量达到要求。
三、注意事项1. 施工环境:保持施工环境干燥清洁,防止尘埃和杂质进入施工场地。
2. 质量控制:定期对施工质量进行检查和验收,确保达到设计要求。
3. 安全保护:施工过程中要做好人员的安全防护措施,如佩戴安全帽、手套等。
四、施工后的清理工作1. 清理杂物:施工完成后,及时清理施工现场的杂物和垃圾。
2. 设备保养:对使用的工具和设备进行清洁和保养,确保下次使用时能正常工作。
3. 整理资料:整理施工过程中的各项资料,如施工记录、验收报告等。
五、施工安全措施1. 戴好安全帽:施工人员在施工过程中必须戴好安全帽,防止因物体坠落导致的伤害。
2. 穿戴好防护服:对施工现场要求穿戴好防护服,保护身体免受伤害。
3. 注意用电安全:在施工过程中注意用电安全,防止电触电等事故发生。
4. 严禁吸烟:施工现场严禁吸烟,防止引发火灾。
无纺布施工方案的实施需根据具体情况进行调整,确保施工质量和安全。
同时要注重团队协作和沟通,确保工期得以顺利完成。
无纺布工程施工组织

无纺布工程施工组织设计一、工程概况无纺布工程是一种新型的建筑材料,具有优良的防水、防潮、透气、防火等性能。
本工程为某建筑项目的外墙保温层施工,采用无纺布作为保温层材料。
工程总面积为XX平方米,无纺布厚度为XX毫米,施工周期为XX天。
二、施工准备1. 人员组织:组建专业的施工队伍,包括施工员、技术员、安全员等,并对施工人员进行专业技术培训和安全教育。
2. 材料准备:根据工程量清单,提前采购足够的无纺布材料、胶粘剂、锚固件等施工材料,并对材料进行质量检查。
3. 施工设备:准备适量的施工设备,如裁剪机、搅拌机、喷枪、刷子等,并对设备进行维修和保养。
4. 施工方案:根据工程特点和设计要求,制定详细的施工方案,包括施工流程、施工工艺、质量标准等。
5. 现场准备:清理施工场地,确保施工面平整、干净、无杂物;搭建施工临时设施,如脚手架、临时道路等。
三、施工流程1. 基层处理:对施工面进行清理、打磨,确保基层平整、干净、牢固。
2. 弹线定位:根据设计要求,在基层上弹出保温层的轮廓线和锚固件的位置。
3. 锚固件安装:按照设计要求,在基层上安装锚固件,间距均匀,固定牢固。
4. 无纺布铺设:将无纺布材料按照设计要求进行裁剪,铺设于基层上,无纺布应平整、无皱褶,搭接处应均匀涂覆胶粘剂。
5. 搭接处理:无纺布的搭接处应采用胶粘剂进行粘接,确保搭接牢固、无空鼓。
6. 锚固件固定:在无纺布上均匀涂抹胶粘剂,将锚固件固定在无纺布上,确保锚固件牢固、垂直。
7. 施工检查:施工过程中,定期对施工质量进行检查,发现问题及时整改。
8. 施工记录:记录施工过程中的相关数据,如施工时间、施工人数、材料使用量等。
四、质量控制1. 材料质量:无纺布材料应符合国家相关标准和要求,具有出厂合格证书和检测报告。
2. 施工工艺:施工过程中,严格遵循施工方案和工艺要求,确保施工质量。
3. 质量检查:施工过程中,对每个施工环节进行质量检查,发现问题及时整改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
无纺布铺设施工方案
一、项目说明
本工程无纺布工程量为25242.00平方米。
二、施工技术要求及质量标准
本工程所用无纺布重量、抗拉强度、有效孔径、垂直渗透系数、伸长率、顶破强度等各项指标要符合设计要求。
三、施工方案、方法及机械配备
本工程中午放不采用人工裁制、拼幅、铺设,无纺布接缝方式采用缝接,坡顶坡面用门丁固定或用沙袋及软性重物压牢。
(一)无纺布运输及储存
1、若采用重叠装箱运输无纺布,不得使用带钉子的木箱,以防运输途中受损,若采用卷材运输,应注意防止在装卸过程中造成卷材表面的损坏,承包人在采购无纺布时,应按卷材下料长度留有适当余量。
2、无纺布运输过程中和运抵工地和应妥为保管,避免日晒,防治粘结成块,并应将其储存在不受损坏和方便取用的地方,尽量减少装卸次数。
(二)无纺布铺设
1、无纺布铺设前,应通过基础锚固槽开挖的验收,完成边坡滑槽的开挖及边坡坡面清理工作。
堤坡清理完成后,应按施工要求铺填支持层。
2、无纺布铺设前先将范围内坡面及基础上的石块、树根等清除干净,以防止刺破无纺布。
3、按设计图纸要求及无纺布规格情况裁剪、拼幅、应避免被损伤,保持其受赃物污染。
4、铺设前将土工布卷成一空心卷,铺设时插入合适的钢管或者直接捐在刚关上,垂直于大堤走向放在要保护的堤坡上,平行于大堤轴线方向由人工推动展开或利用电动卷帘展开机具展开。
5、无纺布铺设是自下而上进行,铺设无纺布时,土工无纺布不能过紧,以免施工过程产生过大变形,需保持一定的松紧度,并保证铺设平顺,织物应与土面密贴。
无纺布铺设时,先铺底部平地,再铺坡面,布搭接形式为上幅压下幅,无纺布塔接长度不少于50cm。
6、坡顶、坡脚处无纺布埋设在锚固沟中,坡面上无纺布用“U”型扣固定于坡面上。
7、无纺布铺设完之后,要及时进行覆盖,以防阳光照射老化。
应随铺随填,或采取保护措施。
四、施工工艺流程
测量放线基础清理无纺布铺设锚固验收
五、施工技术措施
(一)无纺布应有出厂合格证和质量检测报告,进行复检,合格后方可使用。
有扯裂、老化的无纺布均不得使用;不合格的不得使用。
(二)基面应清理干净,无数根、杂草,无尖角等杂物。
表面处理平整,密实,再铺设无纺布。
(三)无纺布铺设时,采用缝接,缝接宽度不小于400mm。
(四)无纺布与基面及支持层之间应压平贴紧,避免架空,并应避免张拉受力,折叠、打皱等情况发生。
(五)无纺布铺设过程中,施工人员不得穿硬底皮鞋及带钉的鞋。
(六)为防止大风吹损,铺好的无纺布采用沙袋或软性重物压住。
六、资源配置
为了保证本工程的施工需要,满足施工强度的要求,本项工程已投入人员4人,即可满足本项工程的施工要求。
七、成品的保护措施
(一)铺设完成后的土工织物,严禁行人在其上行走及材料在其上运输。
(二)为防止大风吹损,铺设好的土工织布采用沙袋或软性重物压住。
吉林省鑫磊建设集团有限公司
2012 年11 月8日。
