不锈钢饰面技术交底word版本

1、不锈钢的规格、型号应符合设计要求。
2、不锈钢要具有产品的出厂合格证及质量要求。
3、计量工具应是经法定检验合格的产品。
4、施工工具使用前应进行安全性和适用性检查。
5、操作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质量和生产顺利进行。
6、操作之后,清点整理机具,妥善保管,以便再用。
三、施工环境要求
1、镶贴饰面板的基体,应具有足够的稳定性和刚度,表面平整度、垂直度,应符合相应质量检验评定标准的规定。
2、室内饰面板施工时,墙面要弹100cm水平线。
3、室内饰面板施工时,按照图纸节点,木饰面安装完成
4、室内饰面板施工时,要做好水电管线,堵好管洞。
5、大面积的饰面板工程,应事先做好样板墙,经有关人员共同鉴定合格后,方可大面积施工。
2、5-17层铜板饰面8月25日前安装完成、
3、50-64层电梯厅不锈钢门套8月30日前安装完成。
4、50-64层铜板饰面9月10日前安装完成、
九、施工节点图



交底人
审核人
接受交底人
6、饰面板安装的允许偏差和检验方法应符合规范GB502100-2001表8.2.9的规定。
表8.2.9 饰面板安装的允许偏差和检验方法
项次
项目
检验方法
金属
1
立面垂直度
2
用2m垂直检测尺检查
2
表面子整度
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
用直角检测尺检查
4
接缝直线度
1
拉5m线,不足5m拉通线,用钢直尺检查
5
墙裙、勒脚上口直线度
2
拉5m线,不足5m拉通线,用钢直尺检查
6
接缝高低差
1
用钢直尺和塞尺检查
7
接缝宽度
1
用钢直尺检查
六、成品保护及文明施工要求
1、不锈钢饰面安装过程中,应注意保护好内部已装好的种管线。
2、施工过程,对已施工完的地面、墙面、窗台等应注意保护,防止损坏。
3、已安装完的不锈钢饰面要注意防止污染。
不锈钢饰面技术交底
不锈钢分包质量、技术、进度交底记录
工程名称
编号
交底日期
年 月 日
施工单位
分项工程名称
不锈钢饰面
交底摘要
不锈钢需严格注意拼缝质量
页数
共3页
交底记录
一、施工范围:
本工程不锈钢饰面主要为电梯厅门套,电梯厅铜板饰面。标准层为4-17、50-64层,以及大堂电梯厅墙面。
二、材料、工具质量要求
4、施工完成后必须工完场清。
七、安全环保措施
1.上班前严禁喝酒,严禁酒后作业,施工现场严禁吸烟;
2.进入施工现场必须戴安全帽,施工现场严禁戏闹,严禁开玩笑;
3.严禁使用跳板或马凳,施工面在办公区、电梯厅,根据规定必须使用门子架
4、高处作业必须带安全带。
门套8月10日前安装完成。
3、不锈钢板铺贴
1、被粘物表面处理 表面处理对粘结质量是至关重要的。为了得到最好的粘结效果,减少各种不利的影响,通常要求粘接面必须清洁、平整光洁、接缝密合、干燥等,以保证粘接面浸润性良好,粘接层厚度均匀。
2、不锈钢分块必须按照图纸要求,与天花、地面对缝。
3、安装不锈钢面板前基层必须将浮灰清理干净,结构胶需选用中性,质量较好的结构胶。
4、安装不锈钢饰面是必须保证接缝平整,接缝大小一样。
五、质量标准
1、面板的品种、规格、颜色和性能应符合设计要求。
2、装饰面板、槽的数量、位置和尺寸应符合设计要求。
3、饰面板表面应平整、洁净、色泽一致,无裂痕和缺损。
4、饰面板嵌缝应密实、平直、宽度和深度应符合设计要求,嵌填材料色泽一致。
5、饰面板上的孔洞应套割吻合,边缘应整齐。
四、施工操作要求
1、基层板固定 隐蔽工程验收后,可固定基层板。本工程基层板未9mm阻燃夹板,夹板经过”三防”处理。基层施工有木工班组施工完成,在安装不锈钢饰面前组织工序交接验收。
2、弹不锈钢板安装线 在衬板上要弹出每块不锈钢板的安装线,水平线和垂直线要呈双线。双线中间为接缝的距离,每根线为不锈钢板的边线。
合集下载

不锈钢安装安全技术交底

不锈钢安装安全技术交底

不锈钢安装安全技术交底简介该文档旨在为不锈钢安装工作人员提供安全技术交底。

不锈钢的安装过程需要遵守一定的安全规范和操作流程,以确保工作人员的安全和安装质量。

安装前准备在开始不锈钢安装之前,需要进行一些准备工作,以确保安全性和顺利进行的安装过程。

以下是一些必要步骤:1.确保所有安全设备,如安全帽、手套、眼镜等,齐全并正常使用。

2.检查安装设备的完整性和可靠性,如脚手架、起重设备等。

3.清理工作现场,确保无障碍物,并将危险物品妥善存放在指定区域。

4.确认所需材料和工具的准确性和合适性。

安装过程在进行不锈钢安装时,应遵守以下操作步骤:1.基于设计图纸和相关要求,准确测量和标记不锈钢安装位置。

2.安装过程中,应保持良好的沟通和协作,确保团队成员之间的安全和工作效率。

3.使用适当的工具和设备进行不锈钢的固定和连接。

确保固定牢固可靠。

4.根据制造商的指导,正确操作和调整不锈钢安装件,以保证其完整性和稳定性。

5.在安装过程中,注意周围环境的安全,如避免燃气泄漏、火源等。

安全注意事项在进行不锈钢安装时,需要特别注意以下安全事项:1.遵守安全操作规程,严禁在无专业人员或设备保护的情况下进行高风险操作。

2.注意工作现场的通风和通道,确保紧急情况下的撤离通道畅通无阻。

3.在进行高处不锈钢安装时,应使用合适的安全带和防护设备,以防止坠落事故。

4.严禁使用损坏的工具和设备进行安装,以避免事故和伤害。

5.如果发现不锈钢安装材料或设备存在缺陷或问题,应立即停止工作,并上报相关人员进行检修或更换。

总结不锈钢安装安全技术交底旨在提升工作人员在安装过程中的安全意识和操作水平。

准备工作、安装过程和安全注意事项都是确保安全完成不锈钢安装的关键。

通过严格遵守安全规范和操作流程,我们能够保证安全性和高质量的不锈钢安装工作。

不锈钢护栏、扶手安装技术交底(DOC)

不锈钢护栏、扶手安装技术交底(DOC)

不锈钢护栏、扶手安装技术交底1. 前言不锈钢护栏和扶手是一种常见的装修家居或商业场所中使用的装饰品,它不仅可以美化建筑环境,同时也有很好的实用价值。

在安装不锈钢护栏和扶手时,安装工人需要具备一定的专业知识和技术能力,以确保安装质量和安全性。

本文档将介绍一种不锈钢护栏和扶手的安装技术,为工人们提供一些参考。

2. 安装前准备在安装不锈钢护栏和扶手之前,安装工人需要进行以下准备:2.1 确定安装位置不锈钢护栏和扶手的安装位置需要根据建筑物的设计布局和使用需求来确定。

为了保证安装位置准确,安装工人需要将建筑图纸和相关要求与现场实际情况结合起来。

2.2 准备工具和材料安装工人需要根据安装位置和要求准确选择所需的工具和材料,以确保安装的质量和安全性。

2.3 检查周边环境安装前需要检查周边环境,如设施、设备、电线等,防止发生误伤或不必要的损坏。

2.4 安全措施安装前需遵守安全规定,如戴好安全帽、穿好安全鞋、佩戴安全手套等,确保安装过程中的安全性。

3. 安装步骤以下为具体的安装步骤:3.1 确定安装位置根据之前的准备工作,在现场确定安装位置,并将适当的标志放置在安装位置上。

3.2 安装支架根据安装位置,安装工人需要使用钻孔机等工具将支架固定在墙壁或立柱上。

支架的安装工作需要根据建筑物和要求的具体情况进行,以确保整体的安全和美观。

3.3 安装底座在将护栏和扶手装入支架之前,需要先将底座安装在支架上。

底座需要根据支架的尺寸和要求进行选购,以确保它们具有足够的承载能力。

底座的安装方法和使用方式也需要根据实际情况进行调整,以确保其与护栏和扶手之间的连接更牢固。

3.4 安装护栏和扶手当底座安装完毕后,可以开始装入护栏和扶手。

在此之前,需要先将它们的长度和尺寸测量出来,确保其与所需的安装位置和要求相符。

安装护栏和扶手之后,需要对其进行固定处理,以确保其牢固和安全。

在固定时,需要充分考虑使用的螺丝和螺母的类型和规格,以确保其符合支架和底座的要求,并配合合适的工具使用,以确保紧固度。

不锈钢安装技术交底记录

不锈钢安装技术交底记录
6.不锈钢周边用密封胶打直,密封胶不的粗细不一,也不的有气泡,等一切固定牢固后撕去不锈钢表面保护膜。
7.对做好的成品,要注意保护以免被撞坏和污染。。
余料要合理利用,材料要求堆放整齐。要遵守健康职业环境标准ISO14000及ISO18000,采取有效合理的措施来执行健康环境的标准
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2.根据施工图纸,对照现场门套(不锈钢)基层开始弹线,确保水平和垂直。
3.3 首先在墙面打木针且要对木针进行防腐处理,然后用刷过防火涂料的大芯板根据门套线实际尺寸进行下料。
4.用2.5寸铁钉将大芯板固定在木针上,然后用木塞将其调平,然后用T20汽钉固定,用2m靠尺检查,确保木基层不得大于2mm。
5.根据木基层量好尺寸后,下好不锈钢的尺寸单,然后诼一对木基层周边用刨子刨光,刷万能胶或硅酮密封胶。将不锈钢粘在门套木基层上,特别是碰角处要用木板或较软的物体压在接口处,等不锈钢与木基层完全粘好后,将接口处用砂轮作细微打磨处理,用2m靠尺检查,确期
施工单位
分项工程名称
不锈钢边框及踢脚
交底提要
不锈钢相关材料、质量要求及施工工艺。
交底内容:
关于不锈钢饰面门套及线条施工技术交底。
1.根据《建筑装饰装修工程施工质量验收规范》-GB50210-2001的标准,首先对图纸进行会审,有问题及时向工长提出,然后对现场进行勘察,图纸与现场不符的要及时提出以便于项目尽快解决问题。

不锈钢门套技术交底

不锈钢门套技术交底

工程质量技术交底卡编号:交底内容:1、材料要求①.衬板、半成品1.2mm拉丝不锈钢板,其强度、厚度、规格尺寸应符合设计和规范的要求。

②.与不锈钢匹配的胶粘剂技术性能应符合设计要求和有关标准的规定,应有产品质量证明书。

③.防火涂料防火性能应符合设计要求和有关标准的规定,应有产品质量证明书。

2、主要机具:焊机、焊钳、焊把线、手持电砂轮、电锤、水平尺、小电动台锯、气泵、气钉枪、手锤、靠尺、墨斗、钢卷尺、尼龙线、橡皮锤、或木锤等。

3、作业条件①.墙面抹灰经验收后达到合格标准,工种之间办理了交接手续。

②.按图示尺寸弹好门中线,并弹好+100cm水平线,校正门洞口位置尺寸及标高是否符合设计。

③.认真检查半成品不锈钢板保护膜的完整,如有破损的,应补粘后再安装。

④.各种电动工具的临时电源已预先接好,并进行安全试运转。

4、操作工艺工艺流程: 找平→定位与划线→打孔→钉木楔→安装衬板→安粘接不锈钢门套板。

①.门套进行装饰施工前,应把结构墙面不平或结构不满足尺寸的地方必须打凿,然后用水泥砂浆找平。

②.定位与划线,应按门套安装要求进行中心定位,弹好找平线。

③.门套基层是衬板用木条和木楔子固定,竖向间距控制在200mm—400mm之间,边口用细木条塞缝,在弹好的线上用电锤打孔。

衬板已刷防火涂料。

④.将木楔钉入孔中,深度不小于50㎜。

⑤.用气钉将锯好的衬板按要求固定在木楔上.要保证衬板的平整度。

⑥.衬板安装必须牢固、无松动现象,不平的应加木方垫平后固定。

⑦.拉丝不锈钢面层用玻璃胶粘接,不得有翘边、凹凸不平等现象,垂直度与平整度应该达到规范要求。

5、质量标准①.主控项目a.门套制作与安装所使用材料的材质、规格、花纹和颜色、木材的燃烧性能等级和含水率、人造木板、胶粘剂的甲醛含量应符合设计要求及国家现行标准的有关规定。

b.门套的造型、尺寸和固定方法应符合设计要求,安装应牢固。

②.一般项目a.门套表面应平整、洁净线条顺直、接缝严密、色泽一致,不得有裂纹、翘曲及损坏。

不锈钢板吊顶技术交底

不锈钢板吊顶技术交底

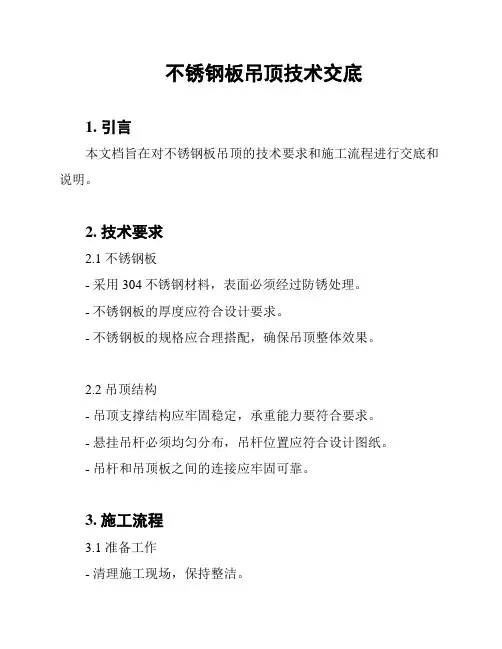

不锈钢板吊顶技术交底
1. 引言
本文档旨在对不锈钢板吊顶的技术要求和施工流程进行交底和说明。

2. 技术要求
2.1 不锈钢板
- 采用304不锈钢材料,表面必须经过防锈处理。

- 不锈钢板的厚度应符合设计要求。

- 不锈钢板的规格应合理搭配,确保吊顶整体效果。

2.2 吊顶结构
- 吊顶支撑结构应牢固稳定,承重能力要符合要求。

- 悬挂吊杆必须均匀分布,吊杆位置应符合设计图纸。

- 吊杆和吊顶板之间的连接应牢固可靠。

3. 施工流程
3.1 准备工作
- 清理施工现场,保持整洁。

- 确认施工图纸和材料清单。

- 检查安装工具和设备。

3.2 安装支撑结构
- 根据设计要求安装吊顶支撑结构。

- 确保支撑结构平整、牢固。

3.3 安装不锈钢板
- 按照设计图纸进行不锈钢板的拼接和安装。

- 注意板材之间的间隙和接缝处理。

3.4 细节处理
- 处理不锈钢板表面的焊接痕迹和划痕。

- 清洁吊顶表面,确保无灰尘和污渍。

3.5 完工验收
- 检查吊顶整体质量和外观效果。

- 确认不锈钢板吊顶符合设计要求。

4. 安全注意事项
- 施工过程中,操作人员必须佩戴个人防护装备。

- 所有吊杆和连接件必须符合安全标准。

- 施工现场必须保持干燥通风,并注意防火防雷措施。

请注意,以上内容仅为技术要求和施工流程的概要说明,并不包含具体细节。

具体的施工操作应根据实际情况和设计要求进行。

不锈钢施工方案技术交底

不锈钢施工方案技术交底

不锈钢施工方案技术交底一、引言不锈钢作为一种重要的建筑装饰材料,具有耐腐蚀、耐热、美观等优点,在建筑领域得到广泛应用。

本文档旨在对不锈钢施工方案进行技术交底,为相关工作人员提供指导和参考。

二、施工前准备工作1. 材料准备选择合适的不锈钢材料非常重要,应根据具体的施工需求和环境条件来确定材料的品质和规格。

常用的不锈钢材料有304和316两种,其中316具有更好的耐腐蚀性能,适用于湿度较高、腐蚀性较强的环境。

2. 施工工具准备施工过程中需要使用到一些特定的工具,如不锈钢焊接设备、钢丝刷、砂纸等。

确保这些工具的质量良好,使用前要对其进行检查和保养,以确保施工的顺利进行。

3. 安全措施施工过程中应注意安全,必要时应佩戴防护设施,如安全帽、手套和护目镜等。

同时,要注意施工现场的通风条件,避免有害气体的聚集。

三、施工步骤1. 表面处理在进行不锈钢施工之前,需要进行表面处理,以去除表面的氧化物、污染物和涂层等。

常用的表面处理方法包括机械抛光、酸洗和电解抛光等。

处理完成后,不锈钢表面应保持干燥和清洁。

2. 裁剪和成型根据施工要求,将不锈钢材料进行裁剪和成型。

在裁剪不锈钢板材时,应使用专业的切割工具,并注意保持切割的平整和垂直。

成型过程中,应根据设计要求进行弯曲、焊接和连接等工艺操作,以确保构件的准确性和稳定性。

3. 预装和调试在进行不锈钢构件的最终安装之前,应进行预装和调试。

通过预装可以检验构件的安装质量和稳定性,避免在最后的安装阶段出现问题。

同时,还需要进行工艺调试,如焊接接头的检查和处理等,以确保施工质量符合标准要求。

4. 最终安装经过预装和调试后,进行最终的不锈钢构件安装工作。

在安装过程中,需要注意构件的位置和间距,确保安装的平整度和垂直度。

同时,还应检查每个连接点的牢固性,避免出现松动或掉落的情况。

四、质量控制在不锈钢施工过程中,应严格控制质量,确保施工达到要求。

以下是一些常用的质量控制措施:•根据设计要求进行验收和检测,确保施工的准确性和符合性。

不锈钢安装技术交底

不锈钢安装技术交底一、工程概述本次不锈钢安装工程主要包括不锈钢栏杆、扶手、门窗等的安装工作。

安装地点为_____,安装面积约为_____平方米。

为确保工程质量和施工安全,特进行本次技术交底。

二、施工准备1、技术准备(1)施工前应熟悉施工图纸和相关技术规范,明确安装要求和质量标准。

(2)对施工人员进行技术培训,使其掌握不锈钢安装的工艺流程和操作要点。

2、材料准备(1)不锈钢材料应符合设计要求和国家相关标准,具有质量证明书和检验报告。

(2)不锈钢管材、板材的规格、型号、尺寸应符合设计要求,表面应无划痕、裂纹、锈蚀等缺陷。

(3)连接用的螺栓、螺母、垫圈等配件应选用不锈钢材质,且规格、型号应匹配。

3、工具准备(1)施工所需的工具主要有电焊机、切割机、磨光机、电钻、扳手、螺丝刀等,应确保工具性能良好,安全可靠。

(2)测量工具包括水准仪、经纬仪、卷尺、直尺等,应经过校验,精度符合要求。

4、作业条件准备(1)安装部位的主体结构已施工完毕,且验收合格。

(2)施工现场应具备良好的照明和通风条件,水电供应正常。

(3)安装所需的脚手架、吊篮等已搭设完毕,并经验收合格。

三、施工工艺流程1、不锈钢栏杆、扶手安装工艺流程(1)放线根据设计图纸要求,在安装部位放出栏杆、扶手的中心线和标高控制线。

(2)预埋件安装若设计有预埋件,应先将预埋件安装牢固。

预埋件的位置、数量、规格应符合设计要求。

(3)立柱安装按照放线位置,将立柱安装在预埋件上或采用膨胀螺栓固定在结构上。

立柱安装应垂直,间距应符合设计要求。

(4)横杆安装将横杆与立柱进行焊接或螺栓连接,横杆应水平,间距应均匀。

(5)扶手安装扶手一般采用焊接或螺栓连接的方式与立柱和横杆连接。

扶手安装应顺滑,无明显弯曲和高低差。

(6)打磨抛光对焊接部位进行打磨抛光,使其表面光滑平整,无焊瘤、焊渣和毛刺。

(7)表面处理对不锈钢栏杆、扶手进行表面清洁和处理,如酸洗、钝化等,以提高其耐腐蚀性。

2、不锈钢门窗安装工艺流程(1)测量放线根据设计图纸要求,在门窗洞口处放出门窗的中心线和标高控制线。

不锈钢装饰施工技术交底

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

不锈钢安装技术交底

技术交底记录工程名称分部工程不锈钢安装分项工程名称:不锈钢安装一、不锈钢墙面施工工序:基层处理→弹线→预埋铁件→安装竖向龙骨→镶接横向龙骨→防绣处理→隐蔽验收→安装密度板基层→加工不锈钢面板→安装不锈钢面板→调整→封板缝→清理二、执行标准1、施工质量应符合中华人民共和国国家标准《建筑装饰装修工程质量验收规范》(GB50210)。

2、不锈钢膨胀螺栓采用Q235A级钢应符合中华人民共和国国家标准《碳素结构钢》(GB700)。

三、施工前准备工作1、根据设计要求,检查所用材料的品种、规格和数量。

2、对墙面的基体,应按国家有关规定验收。

3、龙骨在储运和安装时,不得扔摔、碰撞。

龙骨应平放,防止变形。

面板在储运和安装时,应轻拿轻放,不得损坏板材的表面和边角,运输时应采取措施,防止变形。

4、龙骨、基层板和面板均应按品种、规格分类搁置堆放室内,堆放场地应平整、干燥、通风良好,防止重压、受潮、变形。

5、墙面内的水电管线等应安装完毕,压力管道测试压符合要求,且经过监理隐蔽验收。

6、根据墙面的设计要求在四周墙上弹线,弹线应清楚,标高准确。

四、龙骨及基层安装:根据现场实际情况,选择使用钢龙骨或木基层。

1、钢龙骨的安装1.1根据图纸分格尺寸,在墙面上弹好墨线,弹线应清楚,标高准确;1.2安装竖向钢龙骨,调垂直、调水平,复测完成面距离;1.3将横向钢龙骨与竖龙骨焊接,调水平,焊口刷防锈漆做防锈处理。

2、木质基层的安装2.1根据图纸分格尺寸,在墙面上弹好墨线,弹线应清楚,标高准确;2.2沿墨线间距300mm打孔安装木塞并调平;2.3使用气钉枪将9厘奥松板钉于木塞之上。

五、饰面板安装:安装前应复核板材、骨架基层以及包括缝隙在内的各部位尺寸,大块板材应预排编号以防止连接安装时造成累积误差。

不锈钢板安装前,必须检查奥松板基面或其他基层前期工序的施工质量,表面垂直度、平整度及装饰造型体的质量必须符合设计要求与相应标准,如钢木骨架及罩面板工程的质量验收标准,高级抹灰工程的质量要求等。

金属饰面板安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、分项工程名称:金属饰面板安装工程四、交底日期:____年__月__日五、接受交底班组或员工签名:____________________六、交底提要:为确保金属饰面板安装工程的安全进行,提高施工人员的安全意识,现将金属饰面板安装工程的安全技术要求进行交底。

七、交底内容:1. 作业人员要求(1)所有参与金属饰面板安装的作业人员必须经过专业培训,具备相应的操作技能和安全知识。

(2)作业人员应熟悉金属饰面板安装的施工工艺、操作规程及安全注意事项。

(3)作业人员进入施工现场必须穿戴符合规定的安全防护用品,如安全帽、工作服、安全鞋、手套等。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全有序。

(2)施工过程中,严禁酒后作业、违章操作,确保施工安全。

(3)施工现场应保持整洁,不得堆放杂物,确保通道畅通。

3. 金属饰面板安装安全操作规程(1)安装前,应对金属饰面板进行质量检查,确保无损伤、变形等问题。

(2)安装过程中,应使用专用工具,严禁使用撬棒、铁锤等硬物敲打。

(3)安装时,应按照施工图纸和设计要求进行,确保金属饰面板的安装质量。

(4)高处作业时,应使用安全带,并系挂牢固,防止坠落。

(5)操作人员应站在安全位置,避免碰撞、滑倒等事故发生。

(6)安装过程中,如遇障碍物,应立即停止操作,待障碍物清除后方可继续施工。

4. 金属饰面板安装安全注意事项(1)金属饰面板安装过程中,应密切关注施工环境,确保施工安全。

(2)安装过程中,如遇大风、雨雪等恶劣天气,应暂停施工,待天气好转后再继续施工。

(3)施工过程中,如发现安全隐患,应立即采取措施排除,确保施工安全。

(4)施工结束后,应对施工现场进行全面清理,确保无遗留隐患。

八、附则1. 本安全技术交底适用于金属饰面板安装工程的全过程。
