长城杯金奖混凝土施工方案
【精品施工方案】长城杯-混凝土工程

长城杯工程混凝土施工方案XX工程公司年月日1 编制依据表1-13 《建筑工程质量检验评定标准》2 工程概况2.3 设计图2.3.1地下标准层结构平面图(见附图一)2.3.2地上标准层结构平面图(见附图二)3 施工安排3.1施工部位及工期要求表3-13.2供应方式本工程全部采用预拌混凝土3.2.1 对原材料的要求表3-23.2.2 配合比的主要参数要求3.2.2.1水灰比:控制在0.4-0.55。
3.2.2.2坍落度:顶板、梁混凝土要求在160~180mm,墙体、柱混凝土要求在180~200mm。
3.2.2.3砂率:38%-42%3.2.2.4 ±0.000以下混凝土最大氯离子含量0.20%,最大碱含量≤3.0Kg/m3;±0.000以上混凝土最大氯离子含量1.0%,碱含量不受限制。
3.2.3其他要求3.2.3.1初凝时间:基础底板及地下结构墙体混凝土施工控制在6小时左右,其它部位控制在4小时。
3.2.3.2冬施砼出罐温度≥12℃;入模温度≥10℃3.3 劳动力安排3.3.1管理人员:设置1名专项混凝土工长,实行生产主管负责制。
并安排2个试验人员(经过专业培训考核,持证上岗)。
3.3.2施工队负责人:本工程的混凝土浇筑、振捣、养护由江苏混凝土班组操作,混凝土班组组长对混凝土的施工全面负责,各工种全过程配合。
3.3.3具体操作人员配备详见下表:表3-33.4砼分项工程质量目标:达到结构长城杯“精”的水平。
4 施工准备4.1技术准备:4.1.1 施工前,专项工长根据施工组织设计及施工方案对砼班组进行全面施工技术及安全交底。
4.1.3技术部门提前对预拌混凝土供应厂家进行技术交底,说明原材、配合比、外加剂、供应速度、初凝时间等技术要求,并要求预拌混凝土供应时匀速进场不断档。
搅拌站及时提供的预拌混凝土技术资料:按长城杯要求搅拌站提供砼开盘鉴定、配合比申请单、砼运输单、碱活性报告、碱含量计算书、放射物质检测报告、砼的商品合格证等资料。
长城杯样板混凝土施工方案(完整版)

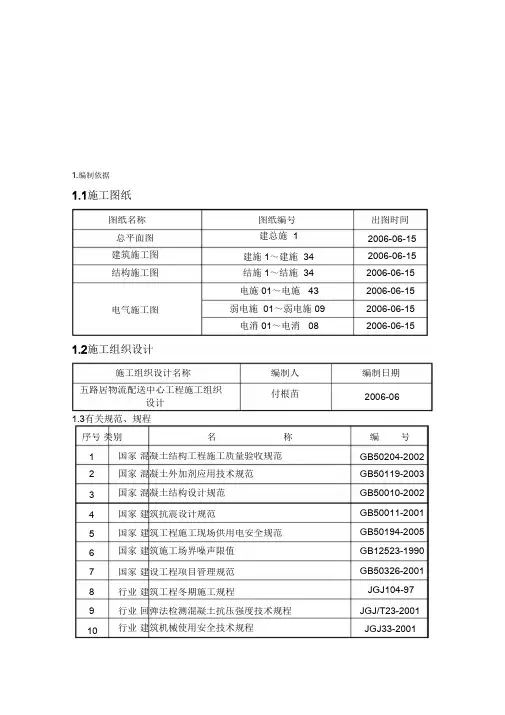

1.编制依据1.1施工图纸图纸名称图纸编号建总施 1 出图时间总平面图建筑施工图结构施工图2006-06-152006-06-152006-06-152006-06-152006-06-152006-06-15 建施 1~建施 34结施 1~结施 34电施 01~电施 43弱电施 01~弱电施 09电消 01~电消 08电气施工图1.2施工组织设计施工组织设计名称编制人付根苗编制日期五路居物流配送中心工程施工组织设计2006-06 1.3有关规范、规程序号类别名称编号1 2 国家混凝土结构工程施工质量验收规范国家混凝土外加剂应用技术规范国家混凝土结构设计规范GB50204-2002GB50119-2003GB50010-2002GB50011-2001GB50194-2005GB12523-1990GB50326-2001JGJ104-9734 国家建筑抗震设计规范5 国家建筑工程施工现场供用电安全规范国家建筑施工场界噪声限值67 国家建设工程项目管理规范8 行业建筑工程冬期施工规程9 行业回弹法检测混凝土抗压强度技术规程行业建筑机械使用安全技术规程JGJ/T23-2001 JGJ33-2001101112131415161718 行业混凝土泵送施工技术规程行业施工现场临时用电安全技术规程地方建筑工程资料管理规程JGJ/T10-95JGJ46-2005DBJ01-51-2003DBJ01-6-90 地方商品混凝土质量管理规程地方预防混凝土结构工程碱集料反应规程地方北京市建筑工程施工安全操作规程地方建设工程监理规程DBJ01-95-2005DBJ01-62-2001DBJ01-41-2002DBJ01-61-2002DBJ/T01-78-2003地方混凝土外加剂应用技术规程回弹法、超声回弹综合法检测泵送混凝土强19 地方度技术规程20212223 地方建筑工程施工技术管理规程地方混凝土结构工程施工质量验收规程地方建设工程安全监理规程DBJ01-80-2003DBJ01-82-2005DB11/382-2006DB11/383-2006 地方建筑工程施工现场安全资料管理规程1.4主要标准序号类别名称编号1 国家普通混凝土拌合物性能试验方法标准2 国家普通混凝土力学性能试验方法标准3 国家混凝土质量控制标准GB/T50080-2002 GB50081-2002 GB50164-92GBJ107-874 国家混凝土强度检验评定标准5 国家建筑工程施工质量验收统一标准6 国家质量管理体系标准GB50300-2001 GB/T19000-2000 GB18588-2001 GB/T14902-2003 GB175-1999 GB12523-1990JGJ52-927 国家混凝土外加剂中释放氨的限量8 国家预拌混凝土9 国家硅酸盐水泥、普通硅酸盐水泥10国家建筑施工场界噪声限值11行业普通混凝土用砂质量标准及检验方法12行业普通混凝土用碎石或卵石质量标准及检验方法13行业混凝土拌合用水标准JGJ53-92 JGJ63-8914行业建筑施工安全检查标准JGJ59-99 15行业建筑施工现场环境与卫生标准JGJ146-200416地方建筑结构长城杯工程质量评审标准DBJ/T01-69-2003 DBJ01-72-2003 17地方北京市建设工程施工现场生活区设置和管理标准 建设工程施工现场安全、防护、场容卫生、环 18地方 DBJ01-83-2003境保护及保卫消防标准1.5主要法规 类 名称别中华人民共和国建筑法 建设工程质量管理条例 中华人民共和国环境保护法 中华人民共和国计量法 中华人民共和国安全生产法 中华人民共和国消防法 建设工程安全生产管理条例 国 家行 业 地 方 建设工程施工现场管理规定 北京市安全生产条例1.6主要图集 序号 类别图集名称 编 号1 国家 建筑物抗震构造详图 03G329-1 混凝土结构施工图平面整体表示方法制图规则 和构造详图2国家 国家国家03G101-1混凝土结构施工图平面整体表示方法制图规则 和构造详图3 03G101-2混凝土结构施工图平面整体表示方法制图规则 和构造详图4 5 04G101-3 地方 建筑构造通用图集 88J 系列1.7其它名称GB/T19001-2000(idrISO9001:2000)《质量管理体系要求》和 公司质量管理手册、质量管理程序文件12 GB/T24001-2004(idrISO14001:1996)《环境管理体系规范及使用指南》和公司环境管理手册、环境管理程序文件GB/T28001-2001~OHSASI18001:1999《职业健康安全管理体系规范》3 4 和公司职业健康安全管理手册和职业健康安全管理程序文件北京中地大工程勘察设计研究院提供的五路居物流配送中心工程《岩土工程勘察报告》建设部建字 [2000]211号《房屋建筑工程和市政基础设施工程实行见证取样5 和送检的规定》和京建质 [2001]229号《北京市建设工程见证取样质量检测单位资质管理规定》的通知2.工程概况2.1设计概况39278.13 8342.59总建筑面积占地面积㎡㎡1 建筑面积30935.54㎡8342.59㎡地上总面积地下地下建筑面积地上2 3 层数层高1层4层B1 5.3m4.8m首层 5.4m4.5m二层3~4层檐口标高基础标高24.1 基坑深度建筑总高-7.8624.44 5高度-6.96基础类型筏板基础结构类型现浇框架结构结构形式钢筋混凝土现浇板、局部轻屋盖结构型式钢屋面结构自防水底板防水C35 P66 7地下防水3+3厚 SBS防水卷材3+3厚 SBS防水卷材C15地下室外墙防水基础垫层基础底板防水砼 C35,抗渗 P6C30 P6混凝土强度等级汽车坡道地下室梁、板地下室柱C35 P6C35地上 1~2层柱、梁、板 地上 3~4层柱、梁、板基础底板厚度 C35 C30 600 外墙厚度 350 内墙厚度 300/200650×650、700×700、350 ×500、500×500、400×400 500×1180、350×800、350×600、500×1000 柱断面KL结构断面尺寸 300×600、300×800、300 ×650、200×500、250×500、 200×400、400×600、300 ×500、600×650、300×650、350×8008(mm )LL梁断面JCL JZL300×600 800×1500/450×1500地下室顶板 楼板厚度首层以上顶板180/200 120/1509 钢筋类别及规格 变形缝位置 HPB235、HRB335、HRB400、冷轧带肋钢筋 CRB5508~9,14~15轴之间 10 11碱集料反应类别地下为二 a 类,其余为一类2.2设计图±0.00以下平面图一张(见附图) ±0.00以上平面图一张(见附图)3.施工安排3.1施工部位及工期要求基础底板:基础底板施工于 2006年 7月 12日开始, 2006年 8月 15日完成。
长城杯金奖混凝土施工方案

长城杯金奖混凝土施工方案一、引言长城杯金奖是业内著名的建筑工程荣誉奖项,该奖项对施工方案的稳定性、创新性和实用性有着极高的要求。
本文将介绍一份获得长城杯金奖的混凝土施工方案,详细解析该方案的设计理念、施工流程和技术要点。
二、设计理念混凝土作为建筑材料的重要组成部分,其质量直接影响到整个建筑工程的稳定性和耐久性。
在设计混凝土施工方案时,我们遵循以下几项原则: - 选用优质材料:选用高品质的水泥、沙子、石子等原材料,确保混凝土的整体质量。
- 严格按照设计要求施工:严格按照建筑设计图纸和工程规范要求进行施工,保证混凝土结构的准确性和稳定性。
- 注重环保和可持续性:在施工过程中注重节能减排和资源循环利用,减少对环境的影响。
三、施工流程1. 准备工作阶段•组织施工人员和设备,确保施工人员具备相应的资质和技能。
•检查施工现场,清理杂物,确保施工环境整洁。
•检查施工材料,保证材料的质量和数量符合设计要求。
2. 混凝土浇筑阶段•在浇筑混凝土之前,要进行模板的安装和检查,保证模板的平整度和密实度。
•根据设计要求配制混凝土,确保混凝土的强度和流动性。
•在混凝土浇筑过程中,要注意振捣,排除混凝土中的气泡,提高混凝土的密实性。
3. 养护阶段•混凝土浇筑结束后,需及时进行养护工作,保持混凝土的湿润度,避免裂缝和渗水。
•养护时间根据混凝土的强度等级来确定,确保混凝土的强度发挥到最大。
四、技术要点•使用优质的掺合料:在混凝土中添加适量的掺合料,可以改善混凝土的工作性能和强度。
•合理设计混凝土配合比:按照设计要求确定混凝土的配合比,确保混凝土的强度和耐久性。
•改进施工工艺:采用先进的施工工艺,如自密实混凝土技术、微泡混凝土技术等,提高混凝土的密实性和耐久性。
五、总结本文介绍了一份获得长城杯金奖的混凝土施工方案,详细分析了该方案的设计理念、施工流程和技术要点。
通过严格执行设计要求、优化施工工艺和注重质量管理,该方案最终取得了业内认可和荣誉,为建筑工程领域树立了榜样。
长城杯金奖混凝土施工方案

目录之阿布丰王创作一、编制依据---------------------------------------------2二、工程概况---------------------------------------------2三、施工安插---------------------------------------------4四、施工准备---------------------------------------------6五、施工方法---------------------------------------------8六、质量要求---------------------------------------------20七、平安文明施工-----------------------------------------27八、制品呵护---------------------------------------------29九、主要管理办法-----------------------------------------30十、附图-------------------------------------------------35一、编制依据表1-1二、工程概况表2-1三、施工安插3.1施工部位及工期要求表3-13.2供应方式本工程全部采纳商品混凝土,柱、梁、板、墙体采纳泵送.地下部份采纳汽车泵浇筑.首层及以上结构混凝土采纳汽车泵或地泵浇筑.泵管随结构施工同步升高,与顶板用架子管顶牢并加固.泵送混凝土最年夜高度为22m.根据施工工序及工期安插,混凝土浇筑尽量安插在白天进行,若混凝土浇筑量较年夜,白天不能浇筑完成不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作.3.2.1对原资料的要求表3-23.2.2配合比的主要参数要求3.2.2.1水灰比:控制在0.55以下.3.2.2.2坍落度:180±10mm.塌落度每小时损失不应年夜于20mm,其总损失值不年夜于40mm.3.2.2.3砂率:35%-45%3.2.2.4 ±0.000以下混凝土最年夜氯离子含量0.150%,最年夜碱含量≤3.0Kg/m3;3.2.3 其他要求3.2.3.1初凝时间:地下结构墙体混凝土施工控制在6-8小时左右,其它部位控制在4-6小时.3.3 劳动力安插3.3.1 管理人员:设置3名专项混凝土工长,实行生产主管负责制.并安插1个试验人员(经过专业培训考核,持证上岗).3.3.2 施工队负责人:本工程的混凝土浇筑、振捣、养护保温、施工缝处置等由混凝土班组把持,混凝土班组组长对混凝土的施工质量全面负责,各工种全过程配合.3.3.3具体把持人员配备详见下表:3 -3表3.4混凝土分项工程质量目标:达到结构长城杯质量要求水平.四、施工准备4.1技术准备4.1.1 施工前,技术部编制《混凝土工程施工方案》,工程部编制混凝土技术及平安交底,专业工长根据施工组织设计及施工方案对砼班组和把持工人进行施工技术及平安交底.4.1.2技术部份提前与预拌混凝土供应厂家签订混凝土技术协议书,说明原材、配合比、外加剂、供应速度、初凝时间(基础底板初凝时间为6-8小时,墙柱梁板初凝时间为4-6小时)等技术要求,并要求预拌混凝土供应时匀速进场不间断.搅拌站及时提供的预拌混凝土技术资料:按长城杯要求搅拌站提供砼开盘鉴定、配合比申请单、砼运输单、碱活性陈说、碱含量计算书、放射物质检测陈说、砼的商品合格证等资料.4.1.3混凝土工长要对混凝土施工人员做好技术和平安交底.从混凝土的浇注、振捣、养护全面交底,交底要有针对性、可把持性要强.4.1.4本工程设置现场试验室,水电线路配合作业,现场试验室试验设备明细表如下:表4-14.2机具准备表4-2其它:混凝土吊斗2个,镝灯,铁锹、木抹子、铁抹子、标尺杆、125泵管等若干.所有机具设备必需在首次混凝土浇注前进场.4.3资料准备4.3.1每次浇筑前,混凝土的强度品级、用量及供应时间由砼工长提前一天与搅拌站联系好.4.3.2因为±0.00以上的施工在夏季进行,所以要做好冬施保温防冻等资料的准备工作.具体内容详《夏季施工方案》.4.4现场准备4.4.1所浇筑混凝土部位的钢筋绑扎、各种插筋、预埋件(水电预埋、止水带)等工作已完成,并经过隐蔽工程验收(经监理方确认).钢筋上的油污、混凝土等杂物必需清理干净.4.4.2模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求.模板内的垃圾、木(锯)屑、刨花、泥土及粘在模板上杂物(包括混凝土屑)必需清除干净.木模板的湿润及隔离剂涂刷工作已完成(但不得有明水).脚手架按方案搭设完成而且通过验收.4.4.3将标高抄测在柱、墙钢筋上,并作明显标识表记标帜(红油漆标注),供浇筑混凝土时找平用.4.4.4提前联系好搅拌站,通知搅拌站混凝土浇筑时间、强度品级、方量、泵车型号及数量、罐车数量及间隔时间、技术资料等.浇筑混凝土用架子、走道及工作平台,平平稳固,能够满足浇筑要求.4.4.5冬施时,浇筑混凝土时预埋的测温管及保温覆盖资料等已提前准备好.4.4.6管理人员(工长、质检、试验等)、施工人员(混凝土班组及其负责人、看模、看筋)、后勤人员(临水、临电)、测温人员、保温人员等昼夜值班,坚守岗位,各负其责,保证砼连续浇筑的顺利进行.4.4.7混凝土泵、泵管铺设、承台或塔吊、吊斗已经准备(或调试)好,振捣设备、电箱等已就位并调试好,夜间施工要有足够的照明.4.4.8浇筑前清整现场路途,保证混凝土运通畅.五、施工方法5.1混凝土浇筑前的准备工作及区域划分5.1.1浇筑混凝土用的架子及马道已支搭完毕,泵管已搭设完毕并经检查合格;振捣器等机具经检验试运转正常;检查平安设施、劳动力配备是否妥当,能否满足浇筑速度要求;责任工程师根据施工方案对把持班组进行全面施工技术交底;对模板及其支架、钢筋和预埋件必需进行检查,并作好记录,符合设计要求后方能浇筑混凝土.5.1.2墙、柱插筋位置的控制:为了保证墙、柱插筋的位置准确,要把墙、柱边线放出来,用红油漆标注在基础梁或底板的钢筋上,柱根部套上定位箍筋固定,墙根部必需有一道定位水平筋和底板钢筋固定牢固.在浇筑混凝土过程中,丈量工和看筋人员要随时检查墙、柱插筋位置,确保万无一失.5.1.3底板标高的控制:在底板钢筋上焊一立筋,在立筋上用红油漆标注+0.5m线,在墙、柱插筋上标注+1.0m线,拉线控制,刮杠找平标高,找平过程中随时用水平仪进行复测,严格控制板面标高. 5.1.4浇筑前,底板钢筋内必需完全清理干净,不得有渣土、杂物,对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应予堵严;对木模板应浇水湿润,但不得有积水.5.1.5浇筑之前,先用与混凝土配比相同的去石子砂浆湿润泵管.5.16现场备用一部份减水剂(或泵送剂),当混凝土坍落度达不到要求时,可以掺入适量的减水剂,经搅拌车搅拌后,再进行浇筑,现场严禁直接加水.区域划分图:本工程结构工期极为紧张,考虑施工时间和流水安插,地下部份施工计划使用汽车泵浇筑混凝土,汽车泵盲区部位计划使用1台固定式混凝土地泵;地上部份使用四台地泵.区域划分图5.2预拌混凝土的运输5.2.1 场外运输:选用搅拌站距现场13公里,采纳砼罐车进行场外运输,要求一辆罐车的运输时间不得超越15分钟,车与车时间间隔不超越10分钟.每小时供灰量不小于120 m3.施工现场有特殊情况发生时,依照现场管理人员通知,可适当调整发车频率,应考虑夜间施工.墙体混凝土供应速度为每10分钟一车.梁板混凝土浇筑速度为每5-10分钟一车.5.2.2砼送至现场如有离析现象,进行二次搅拌,离析严重,作退回处置. 混凝土运输车达到现场后,试验工测得每车次的坍落度、温度,当实测坍落度不能满足要求时,应及时通知搅拌站将不满足要求的混凝土退回,严禁私自加水搅拌.5.3现场混凝土的运输5.3.1地下部份混凝土运输(1)汽车泵为主地泵塔吊配合使用进行各段混凝土的浇筑.汽车泵安插位置见附图,架设汽车泵时要选择地势平坦承载力相对较高的位置进行架设,为了保证混凝土施工质量,各段需要连续浇筑施工,以达到自防水抗渗混凝土要求.地泵泵管采用一次接长到最远处,边浇边拆的方式.混凝土浇筑采纳一次浇筑.在混凝土尚未初凝前,用塔吊吊斗和溜槽配合浇筑底板周边反梁和外墙导墙的混凝土.地泵够不着的个别部位,由塔吊用吊斗补浇.(2)地泵就位时,泵车的四角用木料支垫,坚持平稳,利用135度弯头沿土钉喷锚护壁进入基坑,在坑边搭设钢管架,泵管固定在架子上.装置输送管道应符合线路短,弯道少,接头严密的要求,而且装置输送管时应注意不使管道直接与结构模板接触.水平上每隔一段距离,用钢管支架支承固定,支架与管道加木垫块缓冲物,以减少振动.另外在用地泵浇筑时,易发生泵管阻塞现象,影响混凝土的浇筑速度,现场设专人进行修理,疏通泵管.(汽车泵、地泵平面安插详见现场总平面安插图)泵管的架设:管不得直接支承在钢筋、模板及预埋件上,并应符合下列规定:水平管每隔 1.5m左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道.为了防止泵管的振动影响底板钢筋和基础梁模板的位置,泵管需架设在支设的钢管架上,钢管上铺放钢跳板作为工作面,混凝土浇筑完后及时把钢管拔出来.泵管架设见下图.5.3.2地上部份混凝土运输:主要以混凝土泵送为主,汽车泵、塔吊辅助施工.(1)管路铺设:混凝土输送管采纳125mm管.根据施工现场特点,为保证配管的稳定和对钢筋的制品呵护,本工程地上部份竖向部份泵管用钢管及木方子固定,地上部份凝土输送管沿结构框架外柱引上,竖向部份泵管用钢管与框架柱锁定,保证泵管的稳定.且符合下列规定:水平管每隔3m左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道.(2)泵管要在以下部位进行固定:浇筑地上部份混凝土时泵管由水平转向竖向或由竖向转向水平的部位,转弯处受到混凝土的垂直压力和泵送冲击力,需用架子管进行固定.5.3.4用架子管提前搭好布料杆的放置平台(平面尺寸应年夜于布料杆底座展开四角尺寸,以保证布料杆工作时的稳定),以便于布料杆的移动.浇筑顶板、梁时,将布料杆放置于十字交叉梁上,并下铺脚手板.5.4.施工缝在继续浇筑前的处置方法及要求:5.4.1施工缝的留置位置应在结构受剪力最小部位:1.框架结构的属相施工缝留在次梁中间的1/3范围内.2.剪力墙结构的墙体竖向施工缝宜留在过梁中间1/3范围内.3.柱子水平施工缝留在梁底往上5mm加软弱层的处所(约梁底往上高25mm左右).4.楼板竖向施工缝留在板中间1/3范围内.5.墙体水平施工缝留在楼板底向上5mm加软弱层的处所(约楼板底往上25mm).待提出软弱层后,即施工缝处于楼板底上5mm处.6.楼梯两侧无剪力墙的楼梯施工缝留在自休息平台往上约1/3的处所,约3~4踏步.7.楼梯两侧有剪力墙的楼梯施工缝留在休息平台自踏步往外1/3的处所,楼梯衡量应有入墙≥1/2墙后的梁窝.8. 基础底板与外墙的水平施工缝留置在高出(垂直于外墙的梁)梁顶300mm的地下外墙上.在相临两底板标高分歧处,如果有后浇带则水平施工缝留置要求同上,如果没有后浇带则以最高处水平施工缝为准.在外墙中间埋钢板止水带.9. 底板施工缝留置在设计后浇带位置,顶板施工缝与板面垂直,不得留斜茬,留茬处用多层板卡牢.除外墙的其他墙体水平施工缝统一留置在高出梁顶300mm.5.4.2 施工缝的剔凿墙根处的剔凿:弹双线:墙、柱边线、砼剔凿线,沿剔凿线用无齿锯切割1cm深,剔凿线距边线5mm.墙顶处的剔凿:然后弹好剔凿线(位于顶板或梁下概况上1cm处),用无齿锯沿线切割,将20~25mm高预留的浮浆层剔除,进行凿毛,清理后必需露出石子.5.4.3施工缝的清理须待砼浇筑完毕12h后,竖向施工缝剔除松散砼及松动石子,露出密实部份,并用水冲刷干净,水平施工缝剔除浮浆(软弱层),露出石子,剔除后砼概况距板底5~10mm.施工缝处钢筋上的浮浆必需用钢丝刷清理干净,用清水冲刷干净,而且接槎概况不留明水.5.4.4施工缝的继续浇筑要求在施工缝继续浇筑混凝土时,已浇注的混凝土抗压强度要高于1.2MPa.在墙及暗柱砼浇筑前,先铺50mm厚的水泥砂浆,其强度与混凝土的强度品级相同.5.5混凝土浇筑5.5.1混凝土各部位浇筑形式5.5.1.1本工程分区流水施工,每一流水段内混凝土连续浇筑,如必需间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕.5.5.1.2底板及反梁导墙混凝土浇筑采纳地泵及汽车泵连续浇筑.在浇筑混凝土前,对模板内的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严.5.5.1.3基槽验收合格后,钉控制桩用汽车泵进行混凝土浇筑.混凝土震捣采纳平板式震捣器震捣,混凝土振捣密实后,以钢筋棍上标高及水平标高小白线为准检查平整度,高的铲失落,凹的补平,用铝合金杠刮平,概况再用木抹子搓平,最后用铁抹子压光.5.5.1.4基础底板、反梁混凝土浇筑工艺流程:浇筑面清理→钢筋、模板、水电预埋经有关部份验收(土建、水电施工及监理方)→各人员安插到位→上人架子、马道搭设好→地泵及汽车泵试运行→搅拌站供货→分层浇筑砼(同时做各种试块)→标尺分层量取高度→分层振捣→基础梁及导墙上口砼标高检查→清除砼概况浮浆→调整插筋位置→养护→拆模(同条件试块陈说取回)→制品呵护.将钢筋内的杂物清理干净,基础底板、梁钢筋经施工班组自检合格后,上报专业工长和质检员,经专业工长和质检员检检验收后,发现问题及时整改,整改合格后再由专业工长上报监理进行钢筋隐蔽工程验收,支基础梁、导墙模板后,经过验收法式且合格后,进行混凝土施工交接检查.工程部安插好施工班组、专业工长、试验人员、测温人员、看筋看模人员、后勤人员等并通知混凝土班组进行施工.标高抄测在底板砖模、柱、墙钢筋上,并作明显标识表记标帜,供浇筑混凝土时找平用.本工程基础底板厚为0.5m,根据设计图纸后浇带留置位置分段进行浇筑.即在浇筑区域内全面分层浇筑混凝土,要做到最上层混凝土浇筑完毕回来浇筑最下层时,最下层混凝土还未初凝,如此逐层推进,直至整个底板浇筑完毕.先浇筑梁,根据高度分层浇筑成阶梯形,当达到板位置时再与板的砼一起浇筑,随着阶梯不竭延伸,梁板砼浇筑连续向前进行.用刮杠将混凝土面层刮平,在初凝前用木抹子抹平,根据混凝土凝结情况,用木抹子反复抹(至少3遍)搓平压实,最后一遍必需在混凝土初凝前,脚踏无脚印再抹压,以减少由于混凝土的沉降及干缩发生概况裂缝.特别在墙、柱根部100mm宽处用刮杠找平、铁抹子压光,以利于模板支设,在混凝土终凝前必需用铁抹子把由于混凝土的沉降及干缩发生概况裂缝修整压平.根据墙柱上标高控制线控制混凝土水平标高.将过剩的浮浆清除干净.混凝土浇筑过程中及时调整各种墙柱插筋位置, 保证混凝土中凝后钢筋的呵护层厚度符合要求.5.5.1.5底板后浇带混凝土施工:本工程后浇带在地下结构浇筑完成后,待主体结构沉降稳定由设计院决定后浇带的浇筑日期且距主体浇筑完成日期时间间隔不小于一个月,用C45P6无收缩混凝土浇筑(止水带做法见后浇带构造图),其他部位后浇带用高一级混凝土浇筑,由于后浇带搁置时间较长,为了防止钢筋生锈,影响其受力性能,在底板后浇带两侧砌筑两皮砖,并覆盖多层板和塑料薄膜,防止垃圾、雨水和施工用水进入后浇带;后浇带两侧梁板要加设支撑,并同时布设水平平安网.在浇筑后浇带砼之前,应清除垃圾、水泥薄膜,剔除概况上松动砂石、软弱混凝土层及浮浆,同时还应加以凿毛,用水冲刷干净并充沛湿润很多于24h,残留在混凝土概况的积水应予清除,并在施工缝处铺30mm厚与混凝土内成分相同的一层水泥砂浆,然后再浇筑砼.后浇带在底板、墙位置处砼要分层振捣,每层不超越50cm,混凝土要细致捣实,使新旧混凝土紧密结合.在后浇带砼达到设计强度之前的所有施工期间,后浇带跨的梁板的底模及支撑均不得裁撤.后浇带构造图5.5.1.6地下室混凝土浇筑采纳汽车泵.5.5.1.7筒体混凝土浇筑采纳布料杆沿墙体循环浇筑,每次浇筑厚度根据现场使用振捣棒(50棒应为43.75cm,取40cm;30棒应为33.75cm ,取30cm),下灰厚度采纳尺杆配手把灯控制.5.5.1.8梁、板混凝土浇筑采纳泵送方式.5.5.2柱、墙混凝土浇筑5.5.4.1工艺流程:浇筑层段施工缝的清理→各部份验收(土建、水电)→施工缝提前浇水湿润→混凝土输送泵试运行→铺设50-100mm的水泥砂浆(其配合比与砼的砂浆成分相同)→分层浇筑砼→分层量取高度→分层振捣→墙体上口砼标高检查→清除砼概况浮浆→拆模→养护→制品呵护.柱、墙混凝土浇筑前要先填以5cm与混凝土同配比减石子砂浆.柱、墙混凝土分层浇筑,分层振捣,每次浇筑厚度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1.25倍(50棒应为50cm;30棒应为30cm).浇筑厚度采纳尺杆加以控制.墙洞口两侧混凝土高度坚持一致,必需同时下灰,同时振捣,以防止洞口变形,年夜洞口下部模板开口弥补振捣,后封闭洞口留设透气孔.振捣棒不得震动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振.墙体浇筑时振捣棒每隔6m放一台,不得来回挪动转移.5.5.3梁、板、楼梯混凝土浇筑5.5.5.1工艺流程:浇筑层段施工缝的清理→各部份验收(土建、水电)→施工缝提前浇水湿润→混凝土输送泵试运行→浇筑砼→振捣→挂线找标高→年夜杠刮平→木抹搓平(分三次)→保温养护.梁板按框架格顺序浇筑,每框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时即与板的混凝土一起浇捣,随着阶梯形的不竭延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反.梁柱及梁底部位要用Φ30Φ50拔出式振捣棒振捣密实,振捣密时不得震动钢筋和预埋件.梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密棒点.浇筑板的混凝土虚铺厚度要略年夜于板厚,振捣完毕后用4m刮杠刮平,用木抹子抹平,并拉线检查板面平标高,严格控制平整度,尤其墙柱根部.楼梯混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置后再与踏步混凝土一起浇筑,不竭连续向上推进,并随时用木抹子将踏步上概况抹平.5.6混凝土浇筑、振捣的一般要求5.6.1混凝土的浇筑厚度:在混凝土墙柱的浇筑过程中要分层浇筑,分层浇筑厚度为振捣器作用部份长度的1.25倍,即400×1.25=500mm,取砼分层浇筑厚度500以内mm,并以标尺杆控制.如下图:5.6.2使用30、50拔出式振捣棒要快插慢拔,插点呈梅花型安插,按顺序进行,不得遗漏.移动间距不年夜于振捣棒作用半径的 1.5倍(50棒为50cm,30棒应为40cm).振捣上一层时拔出下一层混凝土5cm以消除两层间的接缝.平板振动器的移动间距,保证振动器的平板能够覆盖已振实部份的边缘.振捣时间以混凝土概况呈现浮浆及不呈现气泡、下沉为宜.具体见下图:5.6.3门窗洞口、预留洞口两侧混凝土振捣:门窗洞口、预留洞口两侧混凝土应同时振捣,防止洞口一侧的侧压力过年夜,将洞口模板挤向另一侧,造成洞口位置偏移.洞下墙用振捣器振捣外模,确保洞下墙混凝土的振捣密实.5.6.4梁柱接头、钢筋密集区混凝土振捣:在钢筋较为密集的梁柱接头处采纳30mm振捣棒振捣;在钢筋特别密集的部位,用一端砸扁的钢管(或撬棍)将钢筋撬开一定的缝隙,用30mm振捣棒振捣,同时在柱头四面的框架梁内放置50mm振捣棒进行振捣.5.6.5顶板的浇筑时的虚铺厚度要略年夜于实际厚度,以保证振捣完毕后,楼板的厚度满足设计要求.板厚纷歧致的处所,浇筑砼时做如下处置:5.7混凝土泵送要求5.7.1泵送混凝土要求5.7.1.1泵送混凝土时,混凝土泵的支腿完全伸出,并插好平安销.5.7.1.2混凝土泵启动后,先泵送适量水以湿润混凝土泵的料斗、网片及输送管的内壁管直接与混凝土接触部位.5.7.1.3混凝土的供应,必需保证输送混凝土能连续工作.5.7.1.4输送管线直,转弯缓,接头严密.5.7.1.5泵送混凝土前,先泵送混凝土内除粗骨料外的其他成分相同配合比的水泥砂浆.5.7.1.6开始泵送时,混凝土泵处于慢速、匀速并随时可反泵的状态.泵送速度,先慢后快,逐步加速.同时,观察混凝土泵的压力和各系统的工作情况,待各系统运转顺利后,方可以正常速度进行泵送.5.7.1.7混凝土泵送续进行,如必需中断时,其中断时间超越2小时必需留置施工缝.5.7.1.8泵送混凝土时,活塞坚持最年夜行程运转.混凝土泵送过程中,不得把拆下的输运管内的混凝土撒落在未浇筑的处所.5.7.1.9当输送管被梗塞时,采用下列方法排除.5.7.1.9.1重复进行反泵和正泵,逐步收出混凝土至料斗中,重新搅拌后泵送;5.7.1.9.2用铁锤敲击等方法,查明梗塞部位,将混凝土击粉后,重复进行反浆正泵,排除梗塞;5.7.1.9.3当上述两种方法无效时,在混凝土卸压后,裁撤梗塞部位的输送管,排出混凝土梗塞物后方可接管.重新泵送前,先排除管内空气后,方可拧紧接头.5.8.1.10向下泵送混凝土时,先把输送管上气阀翻开,待输送管下段混凝土有了一定压力时,方可关闭气阀.5.8.1.11混凝土泵送即将结束前,正确计算尚需用的混凝土数量,并及时告知混凝土搅拌处.5.8.1.12泵送过程中,废弃的和泵送终止时过剩的混凝土,按预先确定的处置方法和场所,及时进行妥善处置.5.8.1.13泵送完毕时,将混凝土泵和输送管清洗干净.5.8.1.14排除梗塞,重新泵送或清洗混凝土泵时,布料设备的出口朝平安方向,以防梗塞物或废浆高速飞出伤人.5.8.1.15在泵送过程中,受料斗内具有足够的混凝土,以防止吸入空气发生阻塞.5.9混凝土浇筑管理:5.9.1混凝土浇筑履行混凝土浇灌申请单审批手续,由工程部主管或主任工程师签字认可.5.9.2每次混凝土前,由混凝土责任工程师(工长)作好浇筑现场及泵车部位混凝土浇筑标识,注明浇筑部位、强度品级、数量、坍落度等技术要求,同时交给混凝土收料员一份,使其核对混凝土小票,技术条件不符合技术要求的混凝土不得签字,作退场处置.5.9.3每次混凝土开盘浇筑,混凝土工长必需在现场协调指挥,认真检查落实混凝土供应、振捣、抹面、覆盖情况.5.9.4凝土收料员必需认真作好混凝土罐车参加时刻记录,记录在每车的混凝土小票上.5.9.5混凝土浇筑完毕后,由物资部混凝土收料员将每次混凝土小票,按时间顺序整理成册,交技术部保管.5.9.6混凝土小票封面内容包括:浇筑时间、浇筑部位、强度品级、总方量、坍落度等.5.10试块制作及要求(1)用于检查结构构件混凝土强度的计划体制,应在混凝土的浇筑地址随机抽取,取样与试件留置应符合下列规定:1)每拌制100盘且不超越100m3的同配比的混凝土,其取样不得少于一次.2)每工作班拌制的同配比的混凝土缺乏100盘时,其取样不得少于一次.3)当一次连续浇筑超越1000m3时,同一配合比的混凝土每200m3取样不得少于一次.。
长城杯混凝土施工方案

目录第一章编制依据 (3)1.1 施工图纸 (3)1.2 施工组织设计 (3)1.3 主要规范、规程、图集 (3)1.4 主要标准 (3)1.5 相关法规 (3)1.6 其他 (4)第二章编制目的 (4)第三章工程概况 (4)3.1 设计概况 (4)3.2 设计图 (7)3.2.1 ±0.00以下平面图(见附图) (7)3.2.2 ±0.00以上平面图(见附图) (8)第四章施工安排 (8)4.1 施工部位及工期要求: (8)4.2 混凝土供应方式: (8)4.2.1 预拌混凝土,搅拌厂家供应 (8)4.3 劳动组织及职责分工 (9)4.3.1 管理层负责人 (9)4.3.2 劳务层负责人 (9)4.3.3 工人数量及分工: (10)第五章施工准备 (10)5.1 技术准备 (10)5.2 机具准备 (12)5.3 材料准备 (12)第六章主要施工方法及措施 (13)6.1 流水段的划分: (13)6.2 混凝土的拌制: (13)6.3 混凝土的运输: (13)6.3.1 混凝土运输的时间控制: (13)6.3.2 预拌混凝土运输车辆台数的选定: (14)6.3.3 现场混凝土输送方式选择: (15)6.4 混凝土的浇筑: (15)6.4.1 一般要求 (15)6.4.2 施工缝的留置位置及继续浇筑前的要求 (16)6.4.3 ±0.00以下部位混凝土工程施工方法: (17)6.4.4 ±0.00以上主体结构混凝土的施工方法 (19)6.4.5 防止楼板裂缝的措施 (30)6.5 混凝土的养护 (31)6.5.1 梁板的养护方法: (31)6.5.2 墙体的养护方法: (31)6.5.3 柱子的养护方法: (31)第七章季节性施工要求 (31)7.1 雨季施工的要求 (31)7.2 冬季施工的要求: (32)第八章质量要求 (32)8.1 允许偏差的检查方法: (32)8.1.1 保证项目: (32)8.1.2 观感质量标准: (32)8.1.3 允许偏差 (32)8.2 验收方法: (33)第九章安全注意事项 (33)9.1 一般要求: (33)9.2 泵送的安全要求: (34)第十章附图 (35)第一章编制依据1.1施工图纸五里坨建设组团01#地块定向安置房A地块工程结构施工图1.2施工组织设计五里坨建设组团01#地块定向安置房A地块工程施工组织设计1.3主要规范、规程、图集序号规范、规程名称规范、规程编号1 混凝土结构工程施工质量验收规范GB50204—20022 民用建筑工程室内环境污染控制规范GB50325—20013 建筑施工场界噪声限值GB12523—904 建设工程项目管理规范GB/T50326—2001高层建筑混凝土结构技术规范JGJ3—20025 混凝土泵送施工技术规程JGJ/T10—956 建筑工程冬期施工规程JGJ104—977 建筑机械使用安全技术规程JGJ33—20018 北京市建筑工程施工现场安全管理规程DBJ01—62—20021.4主要标准序号标准名称标准编号1 建筑工程施工质量验收统一标准GB50300—20012 混凝土强度检验评定标准GBJ107—873 预拌混凝土GB14902—944 混凝土质量控制标准GB50164—92 1.5相关法规序号主要法规的名称1 《中华人民共和国建筑法》2 《中华人民共和国环境保护法》3 《中华人民共和国安全生产法》4 《中华人民共和国消防法》5 《中华人民共和国水污染防治法》6 《中华人民共和国固体废物污染环境防治法》7 《中华人民共和国环境噪音污染防治法》8 《中华人民共和国大气污染防治法》9 《中华人民共和国职业病防治法》10 《建设工程质量管理条例》11 建筑安全生产监督管理规定建设部令第13号12 建设工程施工现场管理规定建设部令第15号13 北京市防火安全工作管理规定政府令第53号1.6其他序号名称编号1 《地质勘察报告》2010—066—12 企业项目管理手册3 企业质量管理手册4 企业环境管理手册5 企业职业健康安全手册第二章编制目的为了对混凝土施工全过程进行控制,争创精品工序以实现精品工程的目的,其中1、2、4#楼达到或超过结构长城杯标准,特编制本施工方案。
长城杯混凝土施工方案

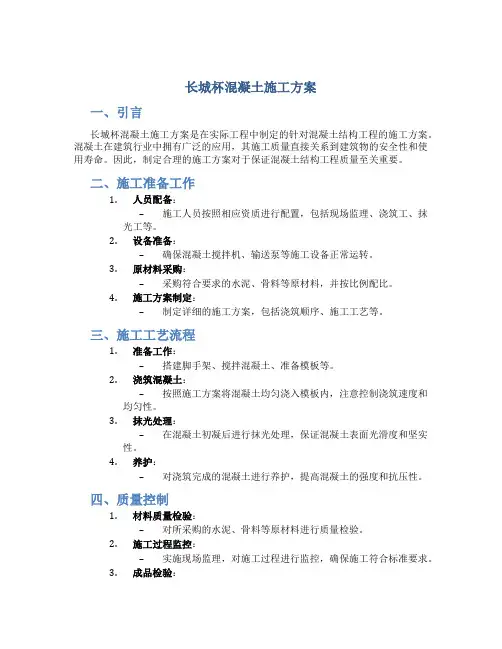

长城杯混凝土施工方案一、引言长城杯混凝土施工方案是在实际工程中制定的针对混凝土结构工程的施工方案。
混凝土在建筑行业中拥有广泛的应用,其施工质量直接关系到建筑物的安全性和使用寿命。
因此,制定合理的施工方案对于保证混凝土结构工程质量至关重要。
二、施工准备工作1.人员配备:–施工人员按照相应资质进行配置,包括现场监理、浇筑工、抹光工等。
2.设备准备:–确保混凝土搅拌机、输送泵等施工设备正常运转。
3.原材料采购:–采购符合要求的水泥、骨料等原材料,并按比例配比。
4.施工方案制定:–制定详细的施工方案,包括浇筑顺序、施工工艺等。
三、施工工艺流程1.准备工作:–搭建脚手架、搅拌混凝土、准备模板等。
2.浇筑混凝土:–按照施工方案将混凝土均匀浇入模板内,注意控制浇筑速度和均匀性。
3.抹光处理:–在混凝土初凝后进行抹光处理,保证混凝土表面光滑度和坚实性。
4.养护:–对浇筑完成的混凝土进行养护,提高混凝土的强度和抗压性。
四、质量控制1.材料质量检验:–对所采购的水泥、骨料等原材料进行质量检验。
2.施工过程监控:–实施现场监理,对施工过程进行监控,确保施工符合标准要求。
3.成品检验:–对浇筑完成的混凝土进行抗压试验等检测,确保混凝土质量合格。
五、安全防护措施1.安全教育:–对施工人员进行安全教育培训,提高其安全意识。
2.安全装备:–提供必要的安全装备,如安全帽、手套等。
3.定期检查:–定期对施工现场进行安全检查,消除隐患,确保施工安全。
结语长城杯混凝土施工方案是为保证混凝土结构工程施工质量而制定的具体方案,其中包括施工准备、工艺流程、质量控制和安全防护措施等内容。
合理制定并严格执行施工方案,是确保混凝土结构工程质量的关键所在。
长城杯工程施工方案

一、工程概况本工程为某住宅项目,位于丰台区,总建筑面积为53234.78平方米,包括4栋装配式住宅楼及地下车库。
住宅为地下3层、地上16-17层,车库地下2层。
工程结构类型包括框架、剪力墙、钢结构等。
为确保工程质量,特制定本施工方案。
二、施工目标1. 顺利通过北京市结构长城杯验收。
2. 达到绿色安全样板工地标准。
3. 确保工程安全、文明、优质、高效完成。
三、施工组织与管理1. 成立项目领导小组,负责全面协调和管理工程。
2. 制定详细的施工组织设计,明确各阶段施工任务和责任人。
3. 建立健全安全生产责任制和安全管理体系,确保施工安全。
4. 加强施工过程管理,严格控制工程质量。
5. 严格执行文明施工标准,保持施工现场整洁有序。
四、施工技术措施1. 基础工程(1)严格按照设计要求进行基础施工,确保基础承载力满足设计要求。
(2)严格控制混凝土浇筑质量,确保混凝土强度和密实度。
(3)加强基坑支护,确保基坑稳定。
2. 结构工程(1)采用装配式施工技术,提高施工效率。
(2)严格控制钢筋绑扎、模板安装和混凝土浇筑质量。
(3)加强钢结构焊接和防腐处理,确保结构安全。
3. 装饰装修工程(1)严格按照设计要求进行装饰装修施工。
(2)严格控制涂料、瓷砖、石材等材料的选用和施工质量。
(3)加强施工现场卫生管理,确保装修质量。
4. 机电安装工程(1)严格按照设计要求进行机电安装施工。
(2)严格控制管道、电缆敷设质量,确保系统运行安全可靠。
(3)加强设备调试和试运行,确保系统稳定运行。
五、质量保证措施1. 建立健全质量管理体系,明确各级人员、各部门的质量管理责任。
2. 加强原材料、半成品、成品的质量检验,确保质量合格。
3. 严格执行施工工艺标准,加强施工过程质量控制。
4. 定期召开质量分析会,及时解决施工中存在的问题。
5. 对质量问题进行严肃处理,确保工程质量。
六、进度保证措施1. 制定详细的施工进度计划,明确各阶段施工任务和完成时间。
长城杯工程砼工程施工方案

1 编制依据1.1嘉铭园C4#住宅楼施工组织设计1.2施工图纸1.3《商品砼质量管理规定》(01-06-90)1.4预防砼工程碱集料反应技术管理规定(京建(1999)230号)1.5砼泵送施工技术工程(10-95)2 工程概况2.1本工程为嘉铭园C4#高层住宅楼,建筑面积为28913.39m2,地下二层,地上二十八层,结构形式为钢筋砼剪力墙结构,箱型基础,抗震设防烈度为80,防火等级为一级一类。
2.2本工程基础埋深-7.225m,檐高79.600m,±0.000相当于绝对标高42.100m。
基础底板厚度为1000;剪力墙厚度为200、250、300及400。
2.3使用的混凝土强度等级见下表:注:基础底板及地下室外墙砼抗渗等级为S8。
3 混凝土配合比设计3.1砼配合比为保证砼的质量,优先选用信誉好,有实力,运距近的砼搅拌站;砼搅拌站必须根据所选用的各种原材料,结合施工技术要求进行砼试配,优化配合比,并把试配结果报送建设单位并经项目技术部负责人审核,报监理审查认可。
砼外加剂的性能和种类,必须按北京市建委所规定的品种和生产厂家,并报监理工程师认可后方准使用。
商品砼必须严格遵守北京市关于《预防混凝土工程碱集料反应技术管理规定(试行)》的各项规定,以保证混凝土工程的质量,延长混凝土的寿命;本工程使用B种低碱含量活性集料,其混凝土中含碱量不得超过53,并有检验报告。
混凝土内含有各种对室内环境造成污染的有害物质含量不得超过《规范》规定,且必须提供经北京市建委资质认可并通过质量技术监督部门计量认证的检测机构出具的水泥、外加剂检测报告。
3.2砼原材料要求3.2.1水泥:42.5普通水泥,水泥使用前应具有产品合格证及试验报告,存放期不得超过3个月。
3.2.2砂子:采用天然中砂,含泥量小于3%,细度模数2.6—2.8为宜。
3.2.3石子:采用5—25连续级配碎卵石,含泥量小于1%,针片状颗粒含量不大于15%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
长城杯金奖混凝土施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN目录一、编制依据---------------------------------------------2二、工程概况---------------------------------------------2三、施工安排---------------------------------------------4四、施工准备---------------------------------------------6五、施工方法---------------------------------------------8六、质量要求---------------------------------------------20七、安全文明施工-----------------------------------------27八、成品保护---------------------------------------------29九、主要管理措施-----------------------------------------30十、附图-------------------------------------------------35一、编制依据表1-1二、工程概况三、施工安排施工部位及工期要求表3-1供应方式本工程全部采用商品混凝土,柱、梁、板、墙体采用泵送。
地下部分采用汽车泵浇筑。
首层及以上结构混凝土采用汽车泵或地泵浇筑。
泵管随结构施工同步升高,与顶板用架子管顶牢并加固。
泵送混凝土最大高度为22m。
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。
3.2.1 对原材料的要求表3-23.2.2 配合比的主要参数要求3.2.2.1水灰比:控制在以下。
3.2.2.2坍落度: 180±10mm。
塌落度每小时损失不应大于20mm,其总损失值不大于40mm。
3.2.2.3砂率:35%-45%3.2.2.4 ±以下混凝土最大氯离子含量%,最大碱含量≤/m3;3.2.3 其他要求3.2.3.1初凝时间:地下结构墙体混凝土施工控制在6-8小时左右,其它部位控制在4-6小时。
劳动力安排3.3.1 管理人员:设置3名专项混凝土工长,实行生产主管负责制。
并安排1个试验人员(经过专业培训考核,持证上岗)。
3.3.2 施工队负责人:本工程的混凝土浇筑、振捣、养护保温、施工缝处理等由混凝土班组操作,混凝土班组组长对混凝土的施工质量全面负责,各工种全过程配合。
3.3.3具体操作人员配备详见下表:3-3表混凝土分项工程质量目标:达到结构长城杯质量要求水平。
四、施工准备技术准备4.1.1 施工前,技术部编制《混凝土工程施工方案》,工程部编制混凝土技术及安全交底,专业工长根据施工组织设计及施工方案对砼班组和操作工人进行施工技术及安全交底。
4.1.2技术部门提前与预拌混凝土供应厂家签订混凝土技术协议书,说明原材、配合比、外加剂、供应速度、初凝时间(基础底板初凝时间为6-8小时,墙柱梁板初凝时间为4-6小时)等技术要求,并要求预拌混凝土供应时匀速进场不间断。
搅拌站及时提供的预拌混凝土技术资料:按长城杯要求搅拌站提供砼开盘鉴定、配合比申请单、砼运输单、碱活性报告、碱含量计算书、放射物质检测报告、砼的商品合格证等资料。
4.1.3 混凝土工长要对混凝土施工人员做好技术和安全交底。
从混凝土的浇注、振捣、养护全面交底,交底要有针对性、可操作性要强。
4.1.4本工程设置现场试验室,水电线路配合作业,现场试验室试验设备明细表如下:表4-1机具准备表4-2其它:混凝土吊斗2个,镝灯,铁锹、木抹子、铁抹子、标尺杆、125泵管等若干。
所有机具设备必须在首次混凝土浇注前进场。
材料准备4.3.1每次浇筑前,混凝土的强度等级、用量及供应时间由砼工长提前一天与搅拌站联系好。
4.3.2因为±以上的施工在冬季进行,所以要做好冬施保温防冻等材料的准备工作。
具体内容详《冬季施工方案》。
现场准备4.4.1所浇筑混凝土部位的钢筋绑扎、各种插筋、预埋件(水电预埋、止水带)等工作已完成,并经过隐蔽工程验收(经监理方确认)。
钢筋上的油污、混凝土等杂物必须清理干净。
4.4.2模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。
模板内的垃圾、木(锯)屑、刨花、泥土及粘在模板上杂物(包括混凝土屑)必须清除干净。
木模板的湿润及隔离剂涂刷工作已完成(但不得有明水)。
脚手架按方案搭设完成并且通过验收。
4.4.3将标高抄测在柱、墙钢筋上,并作明显标记(红油漆标注),供浇筑混凝土时找平用。
4.4.4提前联系好搅拌站,通知搅拌站混凝土浇筑时间、强度等级、方量、泵车型号及数量、罐车数量及间隔时间、技术资料等。
浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求。
4.4.5冬施时,浇筑混凝土时预埋的测温管及保温覆盖材料等已提前准备好。
4.4.6管理人员(工长、质检、试验等)、施工人员(混凝土班组及其负责人、看模、看筋)、后勤人员(临水、临电)、测温人员、保温人员等昼夜值班,坚守岗位,各负其责,保证砼连续浇筑的顺利进行。
4.4.7混凝土泵、泵管铺设、承台或塔吊、吊斗已经准备(或调试)好,振捣设备、电箱等已就位并调试好,夜间施工要有足够的照明。
4.4.8浇筑前清整现场道路,保证混凝土运通畅。
五、施工方法混凝土浇筑前的准备工作及区域划分浇筑混凝土用的架子及马道已支搭完毕,泵管已搭设完毕并经检查合格;振捣器等机具经检验试运转正常;检查安全设施、劳动力配备是否妥当,能否满足浇筑速度要求;责任工程师根据施工方案对操作班组进行全面施工技术交底;对模板及其支架、钢筋和预埋件必须进行检查,并作好记录,符合设计要求后方能浇筑混凝土。
墙、柱插筋位置的控制:为了保证墙、柱插筋的位置准确,要把墙、柱边线放出来,用红油漆标注在基础梁或底板的钢筋上,柱根部套上定位箍筋固定,墙根部必须有一道定位水平筋和底板钢筋固定牢固。
在浇筑混凝土过程中,测量工和看筋人员要随时检查墙、柱插筋位置,确保万无一失。
底板标高的控制:在底板钢筋上焊一立筋,在立筋上用红油漆标注+0.5m线,在墙、柱插筋上标注+1.0m线,拉线控制,刮杠找平标高,找平过程中随时用水平仪进行复测,严格控制板面标高。
浇筑前,底板钢筋内必须彻底清理干净,不得有渣土、杂物,对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应予堵严;对木模板应浇水湿润,但不得有积水。
浇筑之前,先用与混凝土配比相同的去石子砂浆湿润泵管。
现场备用一部分减水剂(或泵送剂),当混凝土坍落度达不到要求时,可以掺入适量的减水剂,经搅拌车搅拌后,再进行浇筑,现场严禁直接加水。
区域划分图:本工程结构工期极为紧张,考虑施工时间和流水安排,地下部分施工计划使用汽车泵浇筑混凝土,汽车泵盲区部位计划使用1台固定式混凝土地泵;地上部分使用四台地泵。
区域划分图预拌混凝土的运输5.2.1 场外运输:选用搅拌站距现场13公里,采用砼罐车进行场外运输,要求一辆罐车的运输时间不得超过15分钟,车与车时间间隔不超过10分钟。
每小时供灰量不小于120 m3。
施工现场有特殊情况发生时,按照现场管理人员通知,可适当调整发车频率,应考虑夜间施工。
墙体混凝土供应速度为每10分钟一车。
梁板混凝土浇筑速度为每5-10分钟一车。
5.2.2砼送至现场如有离析现象,进行二次搅拌,离析严重,作退回处理。
混凝土运输车到达现场后,试验工测得每车次的坍落度、温度,当实测坍落度不能满足要求时,应及时通知搅拌站将不满足要求的混凝土退回,严禁私自加水搅拌。
现场混凝土的运输地下部分混凝土运输(1)汽车泵为主地泵塔吊配合使用进行各段混凝土的浇筑。
汽车泵布置位置见附图,架设汽车泵时要选择地势平坦承载力相对较高的位置进行架设,为了保证混凝土施工质量,各段需要连续浇筑施工,以达到自防水抗渗混凝土要求。
地泵泵管采取一次接长到最远处,边浇边拆的方式。
混凝土浇筑采用一次浇筑。
在混凝土尚未初凝前,用塔吊吊斗和溜槽配合浇筑底板周边反梁和外墙导墙的混凝土。
地泵够不着的个别部位,由塔吊用吊斗补浇。
(2)地泵就位时,泵车的四角用木料支垫,保持平稳,利用135度弯头沿土钉喷锚护壁进入基坑,在坑边搭设钢管架,泵管固定在架子上。
安装输送管道应符合线路短,弯道少,接头严密的要求,并且安装输送管时应注意不使管道直接与结构模板接触。
水平上每隔一段距离,用钢管支架支承固定,支架与管道加木垫块缓冲物,以减少振动。
另外在用地泵浇筑时,易发生泵管阻塞现象,影响混凝土的浇筑速度,现场设专人进行修理,疏通泵管。
(汽车泵、地泵平面布置详见现场总平面布置图)泵管的架设:管不得直接支承在钢筋、模板及预埋件上,并应符合下列规定:水平管每隔 1.5m 左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道。
为了避免泵管的振动影响底板钢筋和基础梁模板的位置,泵管需架设在支设的钢管架上,钢管上铺放钢跳板作为工作面,混凝土浇筑完后及时把钢管拔出来。
泵管架设见下图。
地上部分混凝土运输:主要以混凝土泵送为主,汽车泵、塔吊辅助施工。
(1)管路铺设:混凝土输送管采用125mm管。
根据施工现场特点,为保证配管的稳定和对钢筋的成品保护,本工程地上部分竖向部分泵管用钢管及木方子固定,地上部分凝土输送管沿结构框架外柱引上,竖向部分泵管用钢管与框架柱锁定,保证泵管的稳定。
且符合下列规定:水平管每隔3m左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道。
(2)泵管要在以下部位进行固定:浇筑地上部分混凝土时泵管由水平转向竖向或由竖向转向水平的部位,转弯处受到混凝土的垂直压力和泵送冲击力,需用架子管进行固定。
5.3.4用架子管提前搭好布料杆的放置平台(平面尺寸应大于布料杆底座展开四角尺寸,以保证布料杆工作时的稳定),以便于布料杆的移动。
浇筑顶板、梁时,将布料杆放置于十字交叉梁上,并下铺脚手板。
.施工缝在继续浇筑前的处理方法及要求:5.4.1施工缝的留置位置应在结构受剪力最小部位:1.框架结构的属相施工缝留在次梁中间的1/3范围内。
2.剪力墙结构的墙体竖向施工缝宜留在过梁中间1/3范围内。
3.柱子水平施工缝留在梁底往上5mm加软弱层的地方(约梁底往上高25mm左右)。
4.楼板竖向施工缝留在板中间1/3范围内。
5.墙体水平施工缝留在楼板底向上5mm加软弱层的地方(约楼板底往上25mm)。
