防滑地砖施工方案
防滑地砖楼面施工方案(4)

防滑地砖地面地砖地面施工方案 (1)防滑地砖楼地面施工工艺流程 (2)地砖施工方案 (4)防滑地砖楼面施工技术交底 (13)防滑地砖地面地砖地面施工方案1.基层处理基层应具有粗糙、洁净和潮湿的表面,一切浮灰、油渍、杂质,必须分别清除,否则会形成一层隔离层,而使面层结合不牢。
基层处理方法为先将基层上的灰尘扫掉,用钢丝刷和錾子刷净,剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
表面比较光滑的基层,应进行凿毛,并用清水冲洗干净。
冲洗后的基层,最好不要上人。
2、刷素水泥浆一道在清理好的基层上,浇水浸透,并撒素水泥面,然后用扫帚扫匀,扫浆面积大小应依据铺贴速度决定,应随扫随铺干硬性水泥砂浆。
3、找规矩拉线在房间纵横两个方向安排好尺寸,当尺寸不足整块砖的倍数时,可裁割半块砖或半块砖以上砖用于边角处,尺寸相差较小时,尽量调整缝隙方法排整砖。
然后根据已弹好的水平线拉纵线横线来控制面砖水平。
4、铺砖从门口开始纵线先铺几行砖,找好规矩(位置及标高)以此为筋压线,从里向外退着铺贴,每块砖要跟线。
操作程序是先浇素水泥砂浆与底灰上,地砖背面刮一层素水泥结合层,应随刮随铺,并用小橡胶锤敲击平整,应主要对缝,做到横平竖直,缝宽一致,及时清移多余水泥浆,最好一次铺设一间或一个部位,接搓最好留在门口裁口处。
5、擦缝待面层铺贴工作全部完成后,及时清除表面水泥浆,然后白水泥擦缝,最后用棉纱团擦净。
6、养护铺完面砖后,常温下48小时放锯末浇水养护。
防滑地砖楼面(1)施工程序。
清扫钢筋混凝土结构层→洒水湿润→施工放线→拌制砂浆→铺贴块材。
(2)操作工艺。
基层清理:在铺贴前应对其基层进行清理,应先将铺贴部位的砂浆和杂物等清除干净,并应浇水使基层湿润。
施工放线:面层铺砌前的弹线找中找方,将相连房间的分格线连接起来,弹出楼层标高线,控制面层平整度。
控制砂浆:当采用水泥砂时,宜为20-30MM其体积配比宜为1:4-6(水泥:砂)应撒水干拌均匀:当采用水泥砂浆时宜为10-15MM,其体积配比宜为1:2(水泥:砂)水泥砂浆的稠度宜为25-35MM。

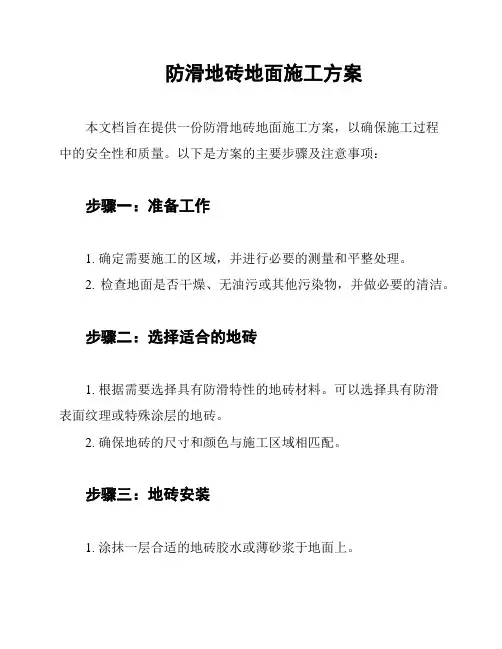

防滑地砖地面施工方案

防滑地砖地面施工方案
本文档旨在提供一份防滑地砖地面施工方案,以确保施工过程
中的安全性和质量。
以下是方案的主要步骤及注意事项:步骤一:准备工作
1. 确定需要施工的区域,并进行必要的测量和平整处理。
2. 检查地面是否干燥、无油污或其他污染物,并做必要的清洁。
步骤二:选择适合的地砖
1. 根据需要选择具有防滑特性的地砖材料。
可以选择具有防滑
表面纹理或特殊涂层的地砖。
2. 确保地砖的尺寸和颜色与施工区域相匹配。
步骤三:地砖安装
1. 涂抹一层合适的地砖胶水或薄砂浆于地面上。
2. 将地砖放置在胶水或薄砂浆上,用手或橡皮锤轻轻敲击以确保地砖与地面贴合。
3. 在地砖之间使用合适的缝隙剂填充缝隙,并确保缝隙剂与地砖表面齐平。
4. 根据需要进行必要的修整和调整,确保地砖之间的间隙均匀一致。
步骤四:施工完成后的处理
1. 等待地砖胶水或薄砂浆干燥,并进行必要的清洁。
2. 检查地砖表面是否平整、无裂痕或其他损坏,并进行必要的修复和更换。
注意事项:
1. 在施工过程中,确保施工区域保持干燥,避免过度湿润或暴露于极端温度条件下。
2. 使用适当的个人防护装备,如手套和护目镜,以确保施工人员的安全。
3. 遵循地砖生产商提供的施工指南和建议。
4. 定期维护和清洁已施工的地砖地面,以确保其防滑性能和持久性。
以上是一份简要的防滑地砖地面施工方案,希望能对施工过程提供一定的指导和帮助。
如需详细或特定信息,请与相关专业人士咨询。
祝施工顺利!。

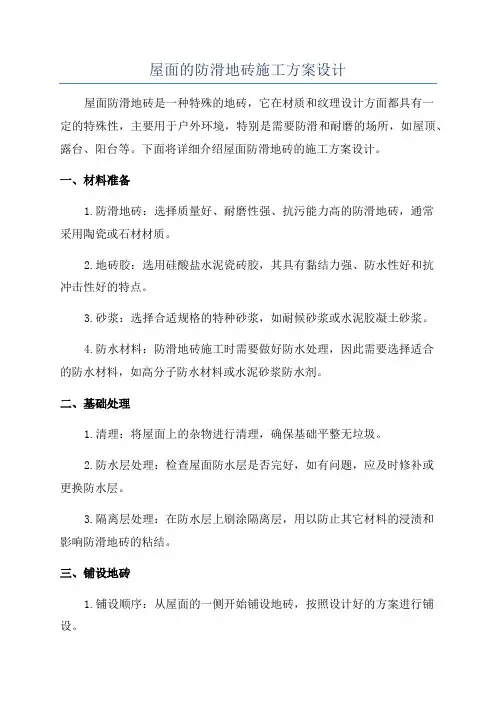

屋面的防滑地砖施工方案设计

屋面的防滑地砖施工方案设计屋面防滑地砖是一种特殊的地砖,它在材质和纹理设计方面都具有一定的特殊性,主要用于户外环境,特别是需要防滑和耐磨的场所,如屋顶、露台、阳台等。
下面将详细介绍屋面防滑地砖的施工方案设计。
一、材料准备1.防滑地砖:选择质量好、耐磨性强、抗污能力高的防滑地砖,通常采用陶瓷或石材材质。
2.地砖胶:选用硅酸盐水泥瓷砖胶,其具有黏结力强、防水性好和抗冲击性好的特点。
3.砂浆:选择合适规格的特种砂浆,如耐候砂浆或水泥胶凝土砂浆。
4.防水材料:防滑地砖施工时需要做好防水处理,因此需要选择适合的防水材料,如高分子防水材料或水泥砂浆防水剂。
二、基础处理1.清理:将屋面上的杂物进行清理,确保基础平整无垃圾。
2.防水层处理:检查屋面防水层是否完好,如有问题,应及时修补或更换防水层。
3.隔离层处理:在防水层上刷涂隔离层,用以防止其它材料的浸渍和影响防滑地砖的粘结。
三、铺设地砖1.铺设顺序:从屋面的一侧开始铺设地砖,按照设计好的方案进行铺设。
2. 砖缝处理:铺设地砖时,留出合适的砖缝,以利于排水和砖与砖之间的伸缩;砖缝宽度一般为5-10mm,具体根据实际情况调整。
3.粘结地砖:采用地砖胶将地砖依次粘贴在地面上,确保地砖与地面牢固粘接。
4.割砖处理:按照实际需要,对需要割砖的地方进行切割处理,如四周边角和特殊形状的地方。
四、填缝和抹灰1.填缝处理:铺设完成后,使用与地砖颜色相近的填缝剂进行填缝,保证地砖之间的间隙被填满,并尽量使填缝剂与砖面接触光滑。
2.抹灰处理:用特种砂浆或水泥胶凝土砂浆对屋面进行抹灰处理,以增强地面的强度和平整度。
五、防水处理1.检查:铺设地砖和填缝抹灰完成后,检查地面是否有裂缝和缝隙,如有,及时修补。
2.涂覆防水材料:选择合适的防水材料,对整个屋面进行涂覆处理,以确保屋面的防水性能。
3.防水层处理:在涂覆防水材料后,再次检查屋面的防水层是否完好,如有问题,及时修补。
六、保养和维护1.通风:确保屋面足够通风,以减少湿气对地砖的腐蚀和侵蚀。
防滑地砖地面施工方案

防滑地砖地面施工方案防滑地砖地面施工方案本文介绍了防滑地砖地面的施工方案,包括材料、作业条件、操作工艺、镶贴地砖、质量标准和质量控制点。
下面对文章进行小幅度的改写,同时删除明显有问题的段落。
一、材料施工所需材料包括水泥、砂和地砖。
水泥可以选择425#矿渣水泥或普通水泥。
砂要选择中砂,平均粒径为0.35-0.5mm,含泥量不得大于3%。
地砖的品种、规格、图案和颜色均匀性必须符合规范和设计要求,表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。
二、作业条件施工前需要满足以下条件:结构工程已通过验收,排水管道已安装完毕并堵好管洞,门窗框扇已安装并用1:3水泥砂浆将缝隙堵塞严实,嵌塞材料符合设计要求并塞堵密实。
三、操作工艺首先对基层进行处理,卫生间需要用细石混凝土将穿过楼板的洞眼和管道周边缝隙灌注密实,管道周边充分湿润。
然后在地坪上按3%的坡度打疤,最低处为地漏位置,灰饼厚度不得小于5mm,最高处为离地漏最远的位置,灰饼厚度不得大于25mm。
灰饼干硬后刷一道水泥砂浆在结构层上,然后再用1:2.5的水泥砂浆作找坡层,找坡层要求坡度顺直、坚实、无松动、起砂现象,同墙面抹灰层交处做成半径为10-15mm的圆弧。
四、镶贴地砖选砖时要选择楞角整齐方正、表面平整、颜色一致的地砖。
清理基层后,按照实际尺寸排砖弹线,把不整块的砖留在阴角或次要部位。
用水泥浆镶贴前一天,将挑选的地砖清扫干净,浸泡2小时以上,取出阴干或擦净明水,背面满抹上一层水泥混合砂浆,配合比为水泥:石灰膏:砂=1:0.1:2.5,贴在地面上,用力揿压砖与地面紧密黏结,用小铲的木把轻敲砖面,灰浆挤满,缺灰空鼓的应取下重贴。
贴完后进行自检,发现空鼓、接缝不平直等缺陷应及时返工修理。
检查合格后,用长毛刷蘸粥状白水泥素浆涂缝,用布擦均匀、密实,以防渗水。
五、质量标准所用材料必须符合设计要求和有关标准的规定,并附有产品合格证等证明材料。
严禁所贴地砖出现空壳。

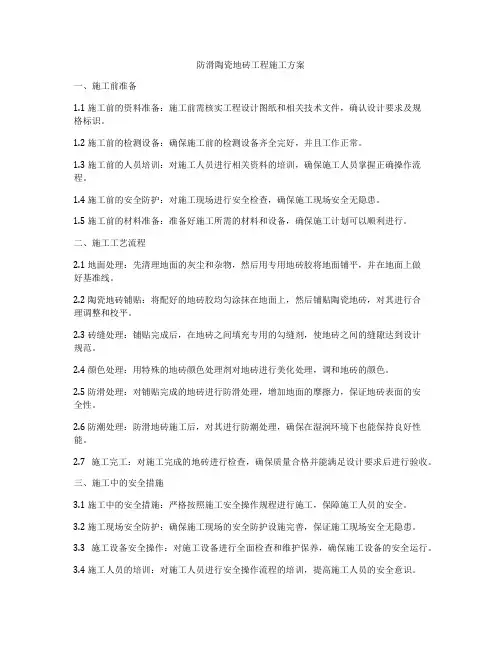

防滑陶瓷地砖工程施工方案

防滑陶瓷地砖工程施工方案一、施工前准备1.1 施工前的资料准备:施工前需核实工程设计图纸和相关技术文件,确认设计要求及规格标识。
1.2 施工前的检测设备:确保施工前的检测设备齐全完好,并且工作正常。
1.3 施工前的人员培训:对施工人员进行相关资料的培训,确保施工人员掌握正确操作流程。
1.4 施工前的安全防护:对施工现场进行安全检查,确保施工现场安全无隐患。
1.5 施工前的材料准备:准备好施工所需的材料和设备,确保施工计划可以顺利进行。
二、施工工艺流程2.1 地面处理:先清理地面的灰尘和杂物,然后用专用地砖胶将地面铺平,并在地面上做好基准线。
2.2 陶瓷地砖铺贴:将配好的地砖胶均匀涂抹在地面上,然后铺贴陶瓷地砖,对其进行合理调整和校平。
2.3 砖缝处理:铺贴完成后,在地砖之间填充专用的勾缝剂,使地砖之间的缝隙达到设计规范。
2.4 颜色处理:用特殊的地砖颜色处理剂对地砖进行美化处理,调和地砖的颜色。
2.5 防滑处理:对铺贴完成的地砖进行防滑处理,增加地面的摩擦力,保证地砖表面的安全性。
2.6 防潮处理:防滑地砖施工后,对其进行防潮处理,确保在湿润环境下也能保持良好性能。
2.7 施工完工:对施工完成的地砖进行检查,确保质量合格并能满足设计要求后进行验收。
三、施工中的安全措施3.1 施工中的安全措施:严格按照施工安全操作规程进行施工,保障施工人员的安全。
3.2 施工现场安全防护:确保施工现场的安全防护设施完善,保证施工现场安全无隐患。
3.3 施工设备安全操作:对施工设备进行全面检查和维护保养,确保施工设备的安全运行。
3.4 施工人员的培训:对施工人员进行安全操作流程的培训,提高施工人员的安全意识。
3.5 施工现场的监督管理:对施工现场进行全面的监督管理,确保施工过程的安全和顺利进行。
四、施工后的验收与监测4.1 施工后的验收:铺贴完成后需对地砖进行全面的验收,确保地砖的质量达到设计要求。
4.2 施工后的监测:施工后对地砖进行定期的监测,并对地砖的使用情况进行跟踪和记录。
工程防滑瓷砖施工方案怎么写好

工程防滑瓷砖施工方案怎么写好一、施工准备工作1、确认施工设计图纸和相关资料,了解施工范围、要求,相关规范标准,并与设计院联系沟通。
2、确认施工方案和施工流程,并与业主和监理单位沟通确认。
3、准备施工所需的机械设备、材料和人员。
保障施工设备的完好性和使用情况。
4、对施工场地、环境和材料进行检查、测量和确认,清理施工场地和材料堆放区。
5、制定施工计划和施工组织设计,明确责任和分工,确保安全生产和保质保量完成施工任务。
二、施工材料和设备的准备1、购买合格的防滑瓷砖和相关配套材料,检查合格证明和产品质量检测报告。
2、准备施工所需的工具设备和机械设备,包括铲子、水平仪、锤子等基本工具和切割机、压砖机等专用设备。
3、保证施工材料和设备的齐全性、准确性和规范性,确保施工过程中的使用安全和施工质量。
三、施工过程1、基础处理:对施工地面进行清理,清除杂物和尘土,保持地面干燥。
如遇基础松软、不平整的情况,需进行基础处理。
2、铺设瓷砖:根据设计图纸和要求,进行砖面的规划、划线和开槽,进行旧砖拆除和底层处理。
然后铺贴瓷砖,并使用专用的防滑砂浆进行灰缝,确保瓷砖的平整度和防滑效果。
在施工中,要注意瓷砖的平整度、整体间隙、瓷砖的整体拼接效果和防滑效果。
3、砾石铺设:在砖面铺设完成后,根据设计要求和防滑要求,进行砾石的铺设。
在铺设过程中,要注意砾石的平整度和固定性,通过板尺、水平仪和检查工具进行整体测量和细部处理。
4、抹浆处理:在砖面和砾石铺设完成后,对整体地面进行抹浆处理,需要采用合适的抹浆材料和施工方法,确保地面整体平整度和抹浆材料的保温性、防滑性。
5、防滑涂层:根据设计要求和监理要求,对整体地面进行防滑涂层处理,确保地面的防滑性和整体抗压性。
在施工中,要注意涂层的平整度和整体涂层效果,确保涂层的均匀性和完整性。
6、清理和保护:施工完成后,对整体工地进行清理和保护,及时清理施工杂物和材料,并进行整体检测和检查,确保施工质量和安全生产。
防滑地砖楼地面施工方案

防滑地砖楼地面施工方案一、施工前准备工作在进行防滑地砖楼地面施工之前,需要进行充分准备工作,确保施工顺利进行。
以下是施工前准备工作的具体步骤:1. 地面清洁:首先需要清理地面,将地面上的灰尘、油污等杂物清除干净。
清洁地面可以使用清洁剂和清水进行擦拭。
2. 基础处理:检查地面基础是否平整,并进行必要的修补和处理。
如果地面有明显凹凸不平的情况,可以采用打磨或填充的方式进行修复。
3. 地面尺寸测量:测量地面的尺寸,确定需要铺设防滑地砖的区域,以便提前准备所需的地砖数量。
4. 地砖选购:根据需求选择合适的防滑地砖。
防滑地砖的选择应考虑其耐磨性、防滑性能和装饰效果等因素。
二、施工步骤1. 砖块布局:根据设计要求,在地面上进行地砖的布局。
可以使用绳子和墨线进行引线,确保地砖的铺设整齐、平直。
2. 粘贴防滑地砖:首先在地面上涂抹一层防滑胶水,然后将防滑地砖逐块粘贴在地面上。
在粘贴地砖时,要保持砖与砖之间的缝隙均匀一致,使用专业工具进行调整。
3. 砖缝处理:待地砖全部粘贴完毕后,对砖缝进行处理。
可以采用填缝剂填充砖缝,使地面更加平整美观。
填缝剂的颜色应选与地砖相配,以达到协调的效果。
4. 防滑处理:在完成地砖粘贴和砖缝处理后,需进行防滑处理,以确保地面安全。
可以在防滑地砖表面涂刷专业的防滑涂料,以增加地面的摩擦力。
防滑涂料的选用需注意其耐磨性和防滑效果。
5. 养护处理:在地砖施工完成后,需要进行适当的养护处理,以提高地砖的使用寿命。
在施工后的一段时间内,避免大面积踩踏地砖,防止砖面损坏。
同时,保持地面清洁,定期进行保养和维护。
三、安全注意事项1. 施工人员应穿戴好安全防护装备,包括安全帽、工作鞋、手套等,以确保工作过程的安全。
2. 施工现场应设置合适的警示标志,提醒他人注意施工区域,避免发生意外。
3. 施工时应注意防滑地砖是否牢固粘贴,避免因地砖松动而造成意外伤害。
4. 施工人员需注意操作技巧,确保地砖平整、整齐,并保证施工质量。
防滑地砖施工方案

防滑地砖施工方案1. 引言防滑地砖在建筑工程中应用广泛,特别是在公共场所和室外环境中,以提供更安全的行走表面。
本文档将介绍一种常见的防滑地砖施工方案,以确保施工过程安全可靠,并最终获得令人满意的效果。
2. 施工材料和工具准备在开始施工前,需要准备以下材料和工具: - 防滑地砖:选择符合要求的防滑地砖,根据场地环境和设计需求进行选择。
- 瓷砖胶水:根据地砖材质和施工需求选择合适的瓷砖胶水。
- 铺贴交叉垫:用于调整地砖之间的间距和保持平整度。
- 瓷砖切割机:用于对需要切割的地砖进行切割。
- 平头橡皮锤:用于敲击和调整地砖位置。
- 水平仪:用于确保地砖平整正确。
- 扫帚和清洁工具:用于清理工作区域。
3. 施工步骤步骤1:准备工作1.清理工作区域:清除灰尘、杂物和不平整的地面。
2.检查地面:确保地面平坦、稳固并充分干燥。
步骤2:铺贴瓷砖胶水1.使用适量的瓷砖胶水倒在地面上,利用铺贴批刀均匀涂抹。
2.使用一面平头橡皮锤轻轻拍打瓷砖胶水,以提高其粘附性。
步骤3:铺贴地砖1.将第一块地砖放置在粘好瓷砖胶水的地面上,并轻轻按压。
2.使用水平仪检查地砖水平度,如果需要,通过调整地砖的位置来保持水平。
3.使用瓷砖切割机对需要切割的地砖进行切割,并在需要的地方安装。
4.依次按照设计的铺贴方式,铺贴剩余的地砖。
步骤4:清洁和调整1.检查所有地砖的位置和水平度,如果需要,使用平头橡皮锤轻轻调整地砖位置。
2.使用铺贴交叉垫调整地砖之间的间距和保持平整度。
3.使用水平仪再次检查整个地面的平整度,并做出调整。
步骤5:喷刷防滑剂1.等待瓷砖胶水干燥,一般需要24小时。
2.使用喷雾器或滚筒将防滑剂均匀喷洒在地砖表面,确保涂覆均匀。
3.等待防滑剂干燥,并进行最后的清洁工作,确保施工区域干净整洁。
4. 安全注意事项在进行防滑地砖施工时,需要注意以下安全事项: - 在施工现场设置明显的警示标志,确保人员能够识别施工区域并采取安全措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防滑地砖施工方案
一、施工准备
⑴材料
a、水泥应采用325号及其以上的普通水泥。
b、砂宜用粗砂、中砂。
c、地砖的规格尺寸应符合设计要求,颜色一致表面平整、无凹凸和翘曲。
⑵作业条件
a、室内抹灰已完。
b、弹好水平线。
c、地砖应提前用水浸泡,竖向分开堆放晾开。
d、按不同颜色和花纹分类,有裂缝、掉角和表面上有缺陷的地砖应予挑出,对规格尺寸偏差较大的应予挑出,必须做好选砖工作。
二、操作工艺
⑴基层处理
将原楼地面上的砂浆、污物清理干净,如基层有油应用10%火碱水刷洗干净后,用清水冲扫其上碱液,并认真将板面的凹坑内污物清刷干净。
⑵刷素水泥浆一道
在清理好的基层上,浇水浸透,并撒素水泥面,然后用扫帚扫匀,扫浆面积的大小应依据铺贴速度决定,应随扫随铺干硬性水泥砂浆。
⑶找规矩拉线
在房间纵横两个方向排好尺寸,当尺寸不足整块砖的倍数时,可裁割半块砖或半块砖以上砖用于边角处,尺寸相差较小时,尽量调整缝隙方法排整砖。
然后根据已弹好的水平线拉纵横线来控制面砖水平。
⑷铺砖
从门口开始纵向先铺几行砖,找好规矩(位置及标高)以此为筋压线,从里向外退着铺贴,每块砖要跟线。
操作程序是:先浇素水泥浆于底灰上,地砖背面刮一层素水泥浆结合层,应随刮随铺,并用小橡胶锤敲击平整,应注意对缝,做到横平竖直,缝宽一致,及时清除多余水泥浆,最好一次铺设一间或一个部位,接搓最好留在门口裁口处。
⑸擦缝
待面砖铺贴工作全部完成后,及时清除表面水泥浆,然后用白水泥擦缝,最后用棉纱团擦净。
⑹养护
铺完面砖后,常温下48小时放锯末浇水养护。
三、防滑地砖施工方案
1、施工流程
2、施工要点
(1)铺贴前弹出+50cm标高水平墨线,各开间中心十字线及花样品种分格线。
(2)地砖在进行铺贴的前一天应浸透、晾干备用。
(3)根据水平线制作灰饼,用靠尺推出冲筋。
(4)地基浇水湿润后,刷水灰比为0.5的素水泥浆。
(5)根据冲筋的厚度,用1:3干硬性水泥砂浆抹铺结合层,水泥砂浆以手
握成团,不泌水为准。
结合层用靠尺及木蟹压平打实。
抹铺结合层应在基层保持湿润且已刷水泥浆未风干时。
(6)对照中心十字线在结合层面上弹出地砖控制线,靠墙的一行应与墙距离一致,控制线间距一般为每5块地砖一条。
(7)根据控制线先铺贴左右靠边基准行的地砖,以后根据基准行由内而外挂线逐行铺贴。
用4厚水泥胶结合层涂满地砖背面,对准挂线及缝子,将地砖铺贴上,用小木锤着力敲击至平正。
水泥胶结合层按水泥:107胶:水=1:0.1:0.2的重量比配制,挤出的水泥胶要及时清干净。
(8)在粘贴地砖的水泥胶凝固后,用白水泥掺颜料调制成地砖色嵌缝,最后用锯末和棉丝将表面擦净。
(9)在弹地砖控制线时尽量避免出现小半块乃至小于5cm的小镶条,凡有坡水要求的必须做好泛水找坡,不得产生积水现象。
应使地漏位于地砖缝上,并在地漏周边呈米字形幅射切割地砖,消灭坐水等质量通病。
在穿楼板的管道处,做300高以上锥体,防止楼板渗漏。
(10)卫生间等穿楼板管道安装完毕,必须补洞且经验收无渗漏后才可铺贴地砖。
采用下部支撑或上部吊挂方式支模,凿毛洞口断面混凝土,清理套浆后分两次浇筑细石混凝土至比楼面低2~3cm。
待混凝土初凝后,进行24h蓄水试验,无渗漏现象并经建设方验收合格方可进入下一道工序。
3、地砖铺设方法
(1)在使用前应对地面砖进行挑选,对尺寸超差的要分类使用。
牌号和品种不同的砖不得混用,如有裂缝、掉角、扭曲变形和小于半块的碎砖应予剔除。
(2)基层处理。
在地面砖铺贴前应先挂线检查并掌握楼地面垫层的平整度,做到心中有数。
然后清扫基层,并用水冲洗,如为光滑的混凝土楼面应凿毛,对于楼地面的基层表面应提前一天浇水,地面砖铺贴前要以清水浸泡。
(3)弹线定位。
根据设计要求和各房间及走廊地面实际情况,确定地面标高线和平面线,在墙面标高点上拉出地面标高线以及垂直交叉的定位线。
(4)按定位线的位置及施工面图案要求铺瓷砖用1:2的水泥砂浆摊在瓷砖背面上,再将瓷砖与地面铺贴,并用橡胶皮锤敲击瓷砖面,使其与地面压实并且高度与地面标高吻合,铺贴8块以上时,应用水平尺检查平整度,对高的部分用
橡皮锤敲平,低的部分应起出瓷砖后用水泥砂浆找平。
瓷砖的铺贴程序,对小房间来说(面积小于40平方米)通常是做T字形标准高度面。
对于房间面积较大时,通常在房间中心十字形做出标准高度面,这样可便于多人同时施工。
(5)大面积铺贴。
铺贴施工是以铺好的标准高度为标基,铺贴时紧靠已铺好的标准高度开始施工,并用拉出的对缝平直线来控制瓷砖对缝的平直,铺贴时,水泥浆应饱满地抹于瓷砖背面,并用橡皮锤敲实,以防止空鼓现象。
一边铺贴,一边用水平尺检查校正,还要即刻去表面地水泥浆,流水坡度按1:500铺贴。
为使地面与墙面接缝严密,宜先铺地面后做墙面施工。
整幅地面铺贴完毕后。
养护2天再进行抹缝施工,最后将瓷砖表面檫净,做好成品保护。
四、注意事项
(1)地砖的抗压、抗折强度及规格尺寸要符合设计要求,颜色一致,表面平整,无凹和翘曲。
(2)地砖在使用前一天用水浸泡,对残次品或不合格的地方先进行挑剔。
(3)现浇板基层面的砂浆污物等必须用水冲洗干净,如基层有油污就用10%的火碱水刷洗,干净后,用清水冲扫其上的碱液。
(4)在清理好的基础上,浇水湿润并洒素水泥面套浆,做标交基准点。
用1:3泥砂浆找平养护24小时后找规矩、弹线、铺砖。
(5)地砖要求板块面层表面清洁,色泽一致,接缝均匀,周边顺直,板块无裂纹,掉角和缺楞现象。
有排除液体要求的地面,坡度符合设计要求,不倒泛水,无积水。
与地漏(管道)结合处严密牢固,并用密封胶一周封去用1:2水泥砂浆做成2~3cm高的馒头状,以防渗漏现象,地砖粘贴必须绝对避免空鼓及套割、接缝、毛糙等现象,做到接缝平整结合牢固。
