标后预算管理方案计划办法
建设工程项目标后预算管理办法

建设工程项目标后预算管理办法1目的1.1为了量化成本控制目标,把工程实施成本控制在合同价之内,有效监督工程收支,实现预期利润,提高公司成本管理水平,特制定本办法。
2适用范围本办法适用于公司对项目成本目标控制和项目内部控制成本目标。
3职责3.1标后预算的管理机构是各级经营管理部门,负责标后预算的编制、审核, 检查各项目部标后预算的执行情况,对执行中存在的问题收集意见,进行调整,以真实反映项目部成本控制目标。
3.2标后预算评审小组是标后预算最终审定的权力机构,按照公司对项目的管理要求,确定成本控制目标。
3.3标后预算评审小组,成员由公司经理、主管领导、经营管理处及各相关处室的相关人员组成。
4标后预算工作程序4.1合同交底:标后预算编制前,由市场开发处组织,公司领导、各相关处室及项目部主要人员参加,合同交底要形成文字资料。
4.1.1合同交底内容包括:工程概况、投标施工方案、投标报价、当地市场情况、要强调的合同主要条款、特殊情况说明等;4.1.2在合同交底后,整套合同文件原件移交至经营管理处。
4.2标后预算编制:由各级经营管理部门编制,大型项目在在合同交底后两个月完成,中小型项目于合同交底后一个月内完成4.3编制依据及取费标准按以下规定执行。
431合同文件、招标文件、招标图纸、施工技术规范等。
4.3.2定额费用依据4.3.2.1市场行情形成的价格水平;4.322 交公路发(1996)612号《公路基本建设工程概预算编制办法》;交工发(1992)65号《公路工程预算定额》;交公路发(1996)610号《公路工程机械台班费用定额》;部颁97《公路工程施工定额》;以上部颁定额为参考依据。
4.3.2.3工程数量:以合同工程量清单数量为基础进行测算;4.3.2.4人工单价:执行项目所在地市场劳务价;4.3.2.5材料单价:主材及大型专用材料按投标文件结合市场价格计算;其他材料参考投标价格或进一步实地调查;甲供材料则以投标书中写明预算单价计算(招标文件中指明)。
标后预算管理办法

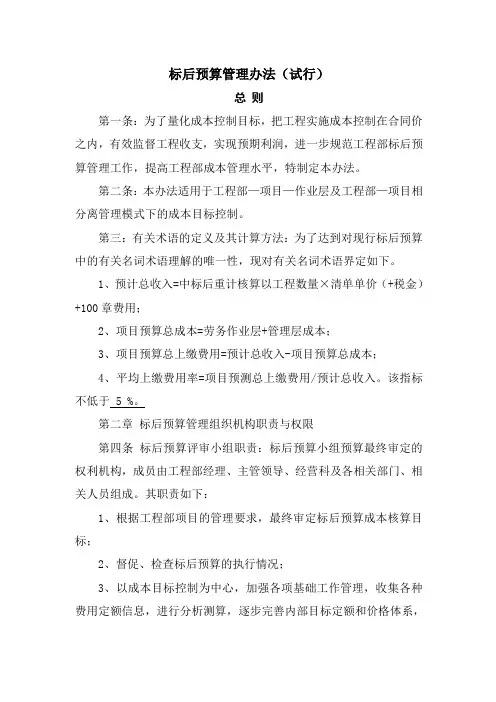

标后预算管理办法(试行)总则第一条:为了量化成本控制目标,把工程实施成本控制在合同价之内,有效监督工程收支,实现预期利润,进一步规范工程部标后预算管理工作,提高工程部成本管理水平,特制定本办法。
第二条:本办法适用于工程部—项目—作业层及工程部—项目相分离管理模式下的成本目标控制。
第三:有关术语的定义及其计算方法:为了达到对现行标后预算中的有关名词术语理解的唯一性,现对有关名词术语界定如下。
1、预计总收入=中标后重计核算以工程数量×清单单价(+税金)+100章费用;2、项目预算总成本=劳务作业层+管理层成本;3、项目预算总上缴费用=预计总收入-项目预算总成本;4、平均上缴费用率=项目预测总上缴费用/预计总收入。
该指标不低于 5 %。
第二章标后预算管理组织机构职责与权限第四条标后预算评审小组职责:标后预算小组预算最终审定的权利机构,成员由工程部经理、主管领导、经营科及各相关部门、相关人员组成。
其职责如下:1、根据工程部项目的管理要求,最终审定标后预算成本核算目标;2、督促、检查标后预算的执行情况;3、以成本目标控制为中心,加强各项基础工作管理,收集各种费用定额信息,进行分析测算,逐步完善内部目标定额和价格体系,使管理工作逐步完善深入。
第五条经营科职责:是工程部标后预算的业务主管部门。
其职责如下:1、负责制定标后预算相关制度和办法;2、负责编制工程部所属项目的标后预算,确定项目成本目标;3、督促、检查、指导项目对标后预算的各项费用进行分解和经济活动分析;4、建立地区、项目的标后预算数据库;收集、积累定额基础资料,补充、完善相关费用定额;第六条开发科职责:在收到中标通知书后5日内组织合同交底,以便组织标后预算的编制和工程前期的准备工作。
第七条物资装备部职责:1、负责在项目签订合同后十日内提供拟配备的机械设备规格型号、租赁单价;钢材专用材料及周转材料的参考价及有关标后预算编制所需的有关机械物资资源配置的相关资料;2、根据下达的标后预算,对项目材料用量及材料价格进行跟踪监控;3、负责收集、分析工程部机械台班费用定额和物资消耗定额资料,补充完善其费用定额;4、负责定期提供各地区材料价格信息。
《标后预算管理办法》[样例5]
![《标后预算管理办法》[样例5]](https://img.taocdn.com/s3/m/c30b966de55c3b3567ec102de2bd960590c6d9da.png)
《标后预算管理办法》[样例5]第一篇:《标后预算管理办法》附件3 工程项目标后预算管理办法第一章总则第一条标后预算编制的基本原则是工程项目中标后,局(子、分公司)根据项目所在地的实际情况对工、料、机的市场价格进行现场调研、询价后,以市场综合基价及中标后的施工组织设计、清单数量为依据,计算出由项目经理部组织工程项目施工时的施工总价格。
第二条市场综合基价指从每一工序在市场上被接受的价格开始,综合计算出每一清单细目的单价,也可按实测定额或根据市场情况制定的企业内部定额确定清单细目的单价。
第三条经局(子、分公司)审定批准后的标后预算是局(子、分公司)对项目实行经济承包、成本核算和考核的依据,是局(子、分公司)与项目经理部的一种经济契约,是对所经营管理的项目预先做出评价,也是对经营者(项目经理)的业绩水平实现量化考核的一个标准。
第四条正常情况下的标后预算须控制在中标价之内。
遇有中标价过低的特殊项目,经请示局(子、分公司)同意后,标后预算可与中标价格脱离。
第五条局(子、分公司)组成标后预算领导组,全面领导和开展各个项目的标后预算业务工作。
第六条实施标后预算应具备的条件:项目已经初步编制完实施性施工组织设计,施工图纸基本到位。
不具备编制标后预算条件的项目,可先进行初步估算,主要确定分部分项工程项目的单价,作为分包价格的控制指标,待符合标后预算条件后再进行标后预算工作,确定各项经济指标。
第七条所有工程项目,在局(子、分公司)与项目经理签订《工程项目管理目标责任书》及项目部对下签订分包合同之前须先进行项目标后预算工作。
标后预算编制应在工程项目中标之后,施工队伍进场之前编制完毕(原则上标后预算编制工作在工程项目中标之后一个月内完成)。
第八条标后预算各种指标确定后,项目经理必须与局(子、分公司)签订《工程项目管理目标责任书》,作为项目考核的依据。
项目部要严格按照《工程项目管理目标责任书》履行,局(子、分公司)严格按照《工程项目管理目标责任书》进行考核。
标后预算

中交第二公路工程局有限公司标后预算管理办法第一条为了进一步规范全局标后预算管理工作,建立健全公司管理层面的标后预算管理体系,根据我局推行标后预算制度的实践经验,特制定本办法。
第二条名词术语1、标后预算制度:是指我局为了有效地推行项目法施工,根据企业是利润中心、项目是成本控制中心的原则,对新接项目实行的标后预算、责任成本目标承包的制度。
其具体的实现形式是:通过标后预算书明确标后预算三大指标和项目四大经营目标,通过与项目经理部签定经营承包合同,明确企业和项目的责、权、利。
2、标后预算系列管理制度:是指我局经过多年推行标后预算制度的实践,在局领导的直接推动和支持下,逐步制定、形成的标后预算计价类、计价管理类以及标后预算管理类等系列管理制度和办法。
3、标后预算管理:是指根据标后预算系列制度和办法的规定对标后预算的编制、下达、动态管理、考核兑现等一系列活动进行有效的管理和监控。
4、标后预算:顾名思义,是在项目中标之后编制预算。
预算的结果应该形成“标后预算书”,包括:标后预算编制说明、标后预算工程量清单与合同工程量清单单价对比分析表、标后预算工程量清单、现场经费及工、料、机单价分析,工、料、机单价表等;5、标后预算的编制方法:我局通常采用的标后预算编制方法有四种,即经验估算法、定额法、实测法(也叫实物量分析法)以及内部市场定价法。
在编制标后预算时,应结合项目实际选用。
6、项目四大经营目标:是指经过标后预算确定的项目预算总成本目标、标后预算切块利润目标、合同管理目标、纳税目标等四大目标。
7、标后预算三大指标:标后预算的三大指标是指标后预算的平均切块率、支付细目切块率和标后预算清单单价。
8、合同管理目标:合同管理目标包含的内容很多,这里仅指以“有效合同总价”为目标的计量支付目标和以“暂定金额”为目标的变更索赔目标。
9、“切块利润”:将原来一直惯行的“切块费用”,统一更名为“切块利润”。
切块利润=∑[清单预估工程量×(合同清单单价-标后预算单价)] 平均切块率=切块利润/有效合同价支付细目切块率=支付细目切块利润/该细目合同总额10、多次预算、多次核算:是指在项目建设的不同阶段,为了准确计算项目工程造价,由不同的责任人进行的投标预算、投标报价、标后预算、施工预算、年度预算、年度核算、集中远程结算、项目成本计划、中期计量结算、项目成本核算、竣工决算等一系列预算、核算活动。
标后预算编制管理办法、成本控制管理制度

标后预算编制管理办法1 目的满足公司对工程项目管理的需要,建立以公司为利润中心、基层单位为成本中心的成本核算管理模式,使项目成本得到有效控制,实现公司利润最大化。
标后预算是公司下达成本指标、考核成本的依据,也是制定成本控制计划、成本核算、对外分包的依据。
标后预算根据项目条件变化,实行动态管理。
标后预算限于公司内部使用,对外严格保密,为公司绝密文件。
2 范围由公司承建的各专业施工项目,开工前项目的工程范围、工程量基本明确。
3 引用文件《辽宁省建筑工程消耗量定额(2008)》《辽宁省市政工程消耗量定额(2008)》《沿海港口水工建筑工程定额(2004)》4 管理内容4.1编制原则按下列规定执行按照“工程项目零利润”原则进行编制;以“成本法”编制为主,其它方法编制为辅的原则;按照审定的合理工艺编制。
4.2维修项目标后预算编制开工前工程范围、工程量不明确的维修项目不编制标后预算,公司按工程决算的15%收取管理费(含税、费)。
对于实际成本测算利润不足15%的视情况另行确定管理费收取标准。
4.3分包项目标后预算编制由公司直接分包、委托基层单位管理的工程,视工程项目规模、专业、管理投入情况,核定基层单位的管理费,以标后总价形式下达标后预算;由基层单位分包的项目在标后预算基础上自行确定分包模式。
4.4职能部门职责(一) 市场开发部:确定工程中标后,提供相关的招标文件及技术和商务标书,编制标前成本。
(二) 基层单位:基层单位进行施工前5日内提供详细的施工方案(包括各分部分项人、材、机配备情况及节点工期)。
业主直接委托的项目提供预算书和图纸。
(三) 成本合约部:根据投标文件、合同、基层单位上报的详细的施工方案、企业定额及市场开发部提供的标前成本编制标后预算(采用直接费法);建立标后预算台账和发放记录;跟踪标后预算项目实施全过程;调整标后预算;项目竣工决算后根据工程决算编制标后决算用于项目核算。
(四) 工程部:审定基层单位的《施工项目实施方案》;审核临时措施的合理性;预测项目实施的组织和技术风险性;审定工程进退场设备、设施数量和工艺。
标后预算管理规定

标后预算管理规定 The latest revision on November 22, 2020附件3工程项目标后预算管理办法第一章总则第一条标后预算编制的基本原则是工程项目中标后,局(子、分公司)根据项目所在地的实际情况对工、料、机的市场价格进行现场调研、询价后,以市场综合基价及中标后的施工组织设计、清单数量为依据,计算出由项目经理部组织工程项目施工时的施工总价格。
第二条市场综合基价指从每一工序在市场上被接受的价格开始,综合计算出每一清单细目的单价,也可按实测定额或根据市场情况制定的企业内部定额确定清单细目的单价。
第三条经局(子、分公司)审定批准后的标后预算是局(子、分公司)对项目实行经济承包、成本核算和考核的依据,是局(子、分公司)与项目经理部的一种经济契约,是对所经营管理的项目预先做出评价,也是对经营者(项目经理)的业绩水平实现量化考核的一个标准。
第四条正常情况下的标后预算须控制在中标价之内。
遇有中标价过低的特殊项目,经请示局(子、分公司)同意后,标后预算可与中标价格脱离。
第五条局(子、分公司)组成标后预算领导组,全面领导和开展各个项目的标后预算业务工作。
第六条实施标后预算应具备的条件:项目已经初步编制完实施性施工组织设计,施工图纸基本到位。
不具备编制标后预算条件的项目,可先进行初步估算,主要确定分部分项工程项目的单价,作为分包价格的控制指标,待符合标后预算条件后再进行标后预算工作,确定各项经济指标。
第七条所有工程项目,在局(子、分公司)与项目经理签订《工程项目管理目标责任书》及项目部对下签订分包合同之前须先进行项目标后预算工作。
标后预算编制应在工程项目中标之后,施工队伍进场之前编制完毕(原则上标后预算编制工作在工程项目中标之后一个月内完成)。
第八条标后预算各种指标确定后,项目经理必须与局(子、分公司)签订《工程项目管理目标责任书》,作为项目考核的依据。
项目部要严格按照《工程项目管理目标责任书》履行,局(子、分公司)严格按照《工程项目管理目标责任书》进行考核。
标后预算

中交第二公路工程局有限公司标后预算管理办法第一条为了进一步规范全局标后预算管理工作,建立健全公司管理层面的标后预算管理体系,根据我局推行标后预算制度的实践经验,特制定本办法。
第二条名词术语1、标后预算制度:是指我局为了有效地推行项目法施工,根据企业是利润中心、项目是成本控制中心的原则,对新接项目实行的标后预算、责任成本目标承包的制度。
其具体的实现形式是:通过标后预算书明确标后预算三大指标和项目四大经营目标,通过与项目经理部签定经营承包合同,明确企业和项目的责、权、利。
2、标后预算系列管理制度:是指我局经过多年推行标后预算制度的实践,在局领导的直接推动和支持下,逐步制定、形成的标后预算计价类、计价管理类以及标后预算管理类等系列管理制度和办法。
3、标后预算管理:是指根据标后预算系列制度和办法的规定对标后预算的编制、下达、动态管理、考核兑现等一系列活动进行有效的管理和监控。
4、标后预算:顾名思义,是在项目中标之后编制预算。
预算的结果应该形成“标后预算书”,包括:标后预算编制说明、标后预算工程量清单与合同工程量清单单价对比分析表、标后预算工程量清单、现场经费及工、料、机单价分析,工、料、机单价表等;5、标后预算的编制方法:我局通常采用的标后预算编制方法有四种,即经验估算法、定额法、实测法(也叫实物量分析法)以及内部市场定价法。
在编制标后预算时,应结合项目实际选用。
6、项目四大经营目标:是指经过标后预算确定的项目预算总成本目标、标后预算切块利润目标、合同管理目标、纳税目标等四大目标。
7、标后预算三大指标:标后预算的三大指标是指标后预算的平均切块率、支付细目切块率和标后预算清单单价。
8、合同管理目标:合同管理目标包含的内容很多,这里仅指以“有效合同总价”为目标的计量支付目标和以“暂定金额”为目标的变更索赔目标。
9、“切块利润”:将原来一直惯行的“切块费用”,统一更名为“切块利润”。
切块利润=∑[清单预估工程量×(合同清单单价-标后预算单价)] 平均切块率=切块利润/有效合同价支付细目切块率=支付细目切块利润/该细目合同总额10、多次预算、多次核算:是指在项目建设的不同阶段,为了准确计算项目工程造价,由不同的责任人进行的投标预算、投标报价、标后预算、施工预算、年度预算、年度核算、集中远程结算、项目成本计划、中期计量结算、项目成本核算、竣工决算等一系列预算、核算活动。
标后预算管理办法

标后预算管理办法1、目的和适用范围1.1、为了进一步规范全局标后预算管理工作特制定本办法。
1.2、本办法适用于标后预算编制、评审、下达(报备)、执行等各个阶段。
2、职责:2.1、局成本合同处职责:标后预算管理实行局、处、项目三级管理,局成本合同处是全局标后预算的归口管理部门其职责如下:a、负责督促、检查、指导全局各处标后预算编制、评审、下达、执行情况,制订相关制度和办法,定期检查项目执行标后预算情况,逐步建立起适应于全局实际情况的竞争与激励约束机制,确保标后预算在施工过程中起到指导项目控制成本的作用。
b、负责编制、下达局直管项目的标后预算,参加各处大型特大型项目的标后预算评审工作。
c、负责标后预算标准化工作,收集、积累施工定额,补充修订局标后预算定额和编制办法。
2.2、局经营开发处的职责:局经营开发处应在收到项目中标通知书时抄送局成本合同处一份,在项目签定合同后十日内向局成本合同处进行合同交底和投标预算交底,以便及时掌握投标报价情况并督促、安排标后预算的编制工作。
2.3、生产管理处职责:a、负责组织局直管项目的实施性施工组织设计的编制和机械设备配套清单。
b、负责收集、分析局机械台班费用定额资料,以便补充修订局机械台班费用定额。
c、负责定期提供各地区材料价格信息。
2.4、工程处职责:制订标后预算工作程序、并明确标后预算编制、评审、下达、抽查主管部门及相关部门的职责、权限。
a 、负责编制新建、在建项目的标后预算,经评审切块后下达并报局备案,确定项目对外分包的指导单价,定期赴项目检查标后预算的执行情况。
b 、督促、检查、指导项目对标后预算的各项费用进行分解,督促、指导项目定期进行经济活动分析。
通过经济活动分析,加强施工经营过程的费用控制。
c 、对标后预算综合单价、合同综合单价、实际综合单价进行对比分析,收集、分析不同地区、不同项目的分包指导价,建立不同地区、不同项目的标后预算数据分析库;收集、积累定额基础资料,补充、完善相关定额。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
甘肃路桥建设集团有限公司施工预算和成本控制管理办法(试行)第一章总则第一条为了加强路桥集团承建项目的施工预算管理和成本控制,合理确定和有效控制工程造价,严格规范项目经营管理行为,提高项目盈利能力,特制定本办法。
第二条本办法适用于路桥集团承建的所有项目(包括以路桥集团资质和以子公司资质中标项目),管理型项目对适应条款亦参照执行。
本办法所指的企业是指路桥集团和各子公司。
第三条本办法所指的施工预算是指项目中标后经路桥集团根据标后预算(预算合约部编制)审定的成本分析(由项目经理部编制),施工预算是确定项目经理部目标成本和企业应得利润的标准,是划分企业与项目经理部合同风险的依据,是项目责任目标成本的最高限额,是考核项目经理部经营成果的标准和依据,是企业收取待摊费用的标准和依据。
第四条路桥集团的施工预算和成本管理实行“项目经理部是项目成本管理中心,企业是项目利润中心”的成本控制原则,并坚持数字化、网络化信息手段在成本控制中的综合应用,达到企业与项目部管理信息的对称。
第二章施工预算及成本控制主要管理部门职责第五条路桥集团预算合约部分管领导职责1、审定项目施工预算总成本、待摊费用等经营指标。
2、授权预算合约部与承建单位及项目部就标后预算各项成本费用达成一致。
3、与各项目责任单位以及承建单位签订《施工任务令》,签发待摊费用提取单,并授权预算合约部进行成本动态管理。
4、审核对项目经理部的年度考核、竣工考核意见;审定对项目经理部的预考核、决算总考核建议书。
第六条路桥集团预算合约部工作职责1、建立健全企业与项目经理部施工预算、成本管理体系,并确保体系全面运行。
2、负责标后预算编制、各项经营指标下达、施工预算的审定、待摊费用核算等工作。
指导、检查、帮助项目经理部细化成本计划、成本管理、成本核算对象,加强项目成本过程控制,监督指导项目经理部实现各项经营目标和经济指标。
3、制定施工预算、成本核算等方面的各项制度、办法和程序文件,定期组织检查,贯彻落实各项管理制度。
4、制定、发布和定期修订企业内部分包、劳务用工、机械租赁等指导价,制定企业施工定额以及施工预算编制办法,建立施工预算和定额管理体系。
5、负责开发、监控、维护OA合约和成本监控系统的正常运行,负责定期向集团领导层提供在建项目盈亏分析报告。
6、负责按照《施工任务令》规定的时间核算项目应计提的待摊费用,经主管领导签发后移交财务资产管理部以合理方式提取。
第七条承建项目子公司工作职责1、各子公司对所承建项目(以路桥集团资质和以子公司资质中标)的经营负全责,公司经理是管理第一责任人,公司各领导按照职务分工对分管的业务负责。
2、各公司相关科室按照职能分工,对所承建项目的施工预算和成本控制进行动态监控,及时制定纠偏措施,经公司司务会议研究后执行,并及时上报路桥集团备案。
3、子公司应配合路桥集团预算和成本控制管理部门对项目的成本分析编制、施工预算确定、《施工任务令》签订、成本分析定期上报、项目财务关门和预考核等工作进行综合管理。
第八条项目经理工作职责1、项目经理是全面完成路桥集团施工预算核定的各项经济指标、实现项目经营目标的第一责任人,协调、处理好与业主、监理工程师的关系,负责安排、部署、督促项目经理部班子各成员及相关部门向路桥集团预算合约部提供本项目施工预算编制、施工预算动态管理、本项目工程造价的基础资料和数据。
2、组织制定项目管理层、各部门、施工队、班组和个人的成本控制职责、考核奖罚办法,并组织监督实施。
3、组织测算项目的阶段性成本目标,组织编制并审核项目年度、月度成本计划,审批成本计划以及项目管理层各部门、施工队、班组和个人的成本控制目标。
4、定期主持召开项目部的经济活动分析会议,对会议提出的造成成本差异的内外部原因和改进措施进行审阅,及时决策。
5、严格按照《施工任务令》的规定和路桥集团待摊费用提取的要求及时上交各项费用。
第九条项目部技术负责人工作职责1、组织工程技术部门编制实施性施工组织设计,对施工方案和工艺、技术改造和技术革新、施工组织及各种资源配备等的技术经济性进行评价和比较,选择和确定技术上先进、经济上合理的技术方案和施工工艺,审核工程技术部门预测的通过技术组织措施的优化带来的成本降低额和成本降低率。
2、组织有关部门编制质量成本计划,建立健全质量管理体系,确保工程质量一次合格。
通过对工程质量的过程控制,降低质量故障成本。
第十条项目部合同计量部门工作职责1、项目合同计量部门是施工预算的执行部门。
在接到下达的施工预算后,合同计量部门应根据项目承包合同和实际情况,对项目的总成本目标、年度成本目标、季度成本目标、月度成本目标等阶段性成本目标进行预测,根据施工组织设计、施工配合比等数据和资料,测算项目在施工预算的基础上的成本降低率和成本降低额。
2、成本分析初期,合同计量部门制订成本计划,以阶段性成本控制目标作为控制值,编制项目月度成本计划,通过下达成本计划明确机械、物资、财务、工程技术、劳资等相关部门的成本控制指标。
3、合同计量部门在进行工程劳务结算时,必须认真核对现场收方单的规范性和真实性,分段结算金额和数量均不得超出设计或批复数量,并同时让劳务队伍负责人签认结算单确认书。
4、成本核算过程中,将材料、机械、人工等实际消耗量、实际单价等数据、资料与初期月度成本计划中编制的材料、机械、人工等计划消耗量、单价等指标进行对比分析,出现偏差的找出偏差形成的原因,提出纠偏措施。
5、根据路桥集团发布的指导价、施工现场周边的市场价,测算劳务分包单价、内部作业组承包单价,及时与劳务队伍签订《劳务合作协议书》。
制定严格的计量支付程序,进行详细的结算交底,规范合同分包条款,规范合同签订程序。
6、认真研读主合同文件和主合同条款,及时按合同约定向监理工程师呈报变更索赔的书面资料和报告,对提出的变更索赔项目上报资料进行全程跟踪,加强合同的过程控制和管理,确保成本目标的实现。
7、项目在执行施工预算过程中,如果发生合同变更,且对已下达的总成本目标造成较大影响,其影响金额已超出成本分析中“不可预见费”金额,则应及时函告路桥集团预算合约部(必须是增加或减少后的最终清单合计,避免出现减少工程量上报,增加工程量不上报的情形),以便对施工成本及施工预算成本单价重新测算和认定,以实现对施工预算的动态管理。
8、牵头组织项目部各部门收集工程造价数据和资料,测算工时定额、机械台班定额,并定期上报路桥集团预算合约部。
第十一条项目部财务部门工作职责1、根据合同计量部门及其他部门提交的各种费用单据,依据路桥集团财务制度规定,按时计提和上缴待摊费用、机械设备折旧、周转材料摊销、试验仪器折旧以及工资附加等各项费用。
2、严格控制项目各项管理费用开支;及时向项目经理提供该项目资金使用情况,以达到科学合理地使用和调集资金,降低财务成本。
3、按照财务制度规定和项目财务管理办法,定期进行各项成本费用归集和实际成本核算。
4、依据路桥集团规定的有关财务结算及支付程序和项目部各相关管理部门提供的原始单据所形成的记账凭证,并根据项目经理部资金使用状况以及业主支付情况严格控制支付,不得出现超支现象。
5、根据项目有关规定,按时编制项目管理费用成本计划。
第三章标后预算的编制第十二条项目中标后,路桥集团经营部门在收到业主中标通知书的7个工作日内向路桥集团预算合约部移交项目编制标后预算的相关资料(包括中标项目的投标预算书及工程量清单电子文档),在路桥集团确定承建单位的7个工作日内向承建单位移交项目施工的相关投标资料(不包括投标预算书)。
第十三条路桥集团预算合约部和承建单位、项目经理部按照各自的工作职责和路桥集团的相关制度各自独立编制项目标后预算书(或项目成本分析书)。
路桥集团预算合约部编制标后预算应按统一的计算标准、统一的计算依据和统一的尺度进行。
为了确保预算的合理性和一致性,可根据情况对工程所在地的材料单价、劳务人员工资、设备租赁价格进行调查,同时综合应用实测法、经验估算法、定额法等多种计算方法,以确定项目的合理成本。
标后预算编制的主要依据有:1、工程造价数据和资料(1)现行有效版本的预算定额、标准:《公路工程预算定额》、《公路工程施工定额》、《公路工程机械台班费用定额》、《工地试验室成本费用标准》、企业定额。
(2)以往施工经验数据:施工成本指标价、项目工资总额控制、折旧提取、各种费用指标等。
(3)路桥集团内部人工、材料、周转设备、施工机械的现行指导价及工程所在地的实际材料价格、劳务人员工资、设备租赁市场价格。
(4)国家、行业关于工程造价的相关规定。
2、主合同:合同专用条款、合同谈判记录、招投标阶段的答疑和澄清文件,各支付细目所包括的工作内容、附属工程以及合同所包含的风险等。
3、合同工程数量。
4、实施性施工组织设计。
5、采购合同:应使用材料、物资采购合同签订的采购单价,适当考虑一定的损耗计算预算单价。
6、根据市场调查、历史的造价数据测算劳务分包单价、工程分包单价、机械物资租赁单价。
7、混合料配合比等。
第十四条承建单位或项目经理部应在项目实施性施工组织设计批复7个工作日内上报路桥集团预算合约部,预算合约部通过现场调查、协商谈判、报经主管领导审定,在实施性施工组织设计批复1月内确定最终的标后预算,核准待摊费用、下达《工程施工任务令》。
承建单位或项目经理部再根据路桥集团下达的施工任务令调整项目部的标后预算,形成项目的施工预算,并在签订《工程施工任务令》后15个工作日内报路桥集团预算合约部备案。
第四章施工预算的编制和确定第十五条由施工预算确定的项目总成本控制目标及各项经营指标,是考核项目部经营管理的主要依据。
《工程施工任务令》是路桥集团下发各项目部强制执行、严格考核的内控文件,一经签发下达,在项目实施期内原则上不得变动调整。
第十六条项目在施工过程中确实遇到无法预见的风险,导致项目的预测成本突破项目的施工预算总成本或某支付细目结算单价超出路桥集团发布的指导价,项目经理部应及时向路桥集团预算合约部书面报告,申请施工预算变动调整事宜。
施工预算及各项成本控制和经营指标的变动调整由总经理办公会议最终议定。
施工过程中无法预见的风险主要指:1、招标文件划定的业主风险和其他特殊风险;2、主合同(与业主签订的工程承包合同)工程量的增减所造成的成本差额超出《工程施工任务令》所列的不可预见费用;3、项目大宗材料的涨跌额度扣减业主的差价补贴后仍超出《工程施工任务令》所列的不可预见费用等。
第十七条项目部对劳务分包、材料采购、机械租赁单价偏离路桥集团发布的指导价或市场价的,在合同签定之前必须以书面形式上报路桥集团并阐明导致价格偏离的具体原因以备查。
第十八条路桥集团在定期不定期监督检查中,对各项目部劳务分包、材料采购及机械租赁单价严重偏离路桥集团发布的指导价或市场价,或分项、分部工程材料用量和损耗出现严重超量等异常情形,且对项目成本控制产生较大影响的要及时以《项目成本控制质询函》的方式提出质询,项目经理部对提出的质询函要在7个工作日之内作出回应并以书面形式上报路桥集团。
