施工平面布置图及临时用地表

3~7天
消防栓
2处
见上页
3天
配电房
8㎡
见上页
2天

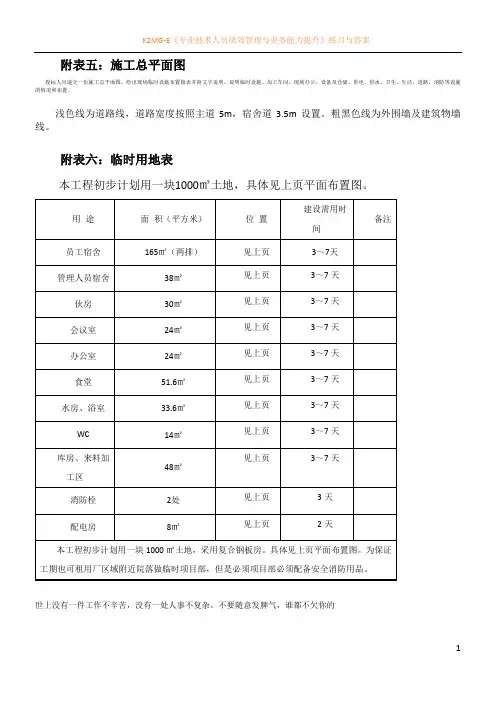

本工程初步计划用一块1000㎡土地,采用复合钢板房。具体见上页平面布置图。为保证工期也可租用厂区域附近院落做临时项目部,但是必须项目部必须配备安全消防用品。
用 途
面 积(平方米)
位 置
建设需用时间
备注
员工宿舍
165㎡(两排)
见上页
3~7天
管理人员宿舍
38㎡
见上页
3~7天
伙房
30㎡
见上页
3~7天
会议室
24㎡
见上页
7天
办公室
24㎡
见上页
3~7天
食堂
51.6㎡
见上页
3~7天
水房、浴室
33.6㎡
见上页
3~7天
WC
14㎡
见上页
3~7天
库房、来料加工区
48㎡
见上页
附表五:施工总平面图
投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。
浅色线为道路线,道路宽度按照主道5m,宿舍道3.5m设置。粗黑色线为外围墙及建筑物墙线。
附表六:临时用地表
本工程初步计划用一块1000㎡土地,具体见上页平面布置图。
合集下载

10施工现场平面布置和临时设施临时道路布置

10施工现场平面布置和临时设施临时道路布置

10施工现场平面布置和临时设施、临时道路布置10.1总平面布置的基本原则10.1.1施工现场是指在整个施工期间占用的,用来施工、堆放器械、或建造临时办公室、车间仓库、生产和生活设施等的场地;占用的场地应不超过施工必须的临时用地范围。

根据本标段现场勘察了解的现场实际条件和地形、地质条件,进行本标段施工场地的总平面布置。

临建场地选择在距离施工现场不超过1公里的范围内,同时考虑靠近水源和电源,交通方便;开工前充分利用现有的施工场地条件,合理布局,统筹安排,完成“四通一平”;确定临时占地计划;搞好生产设施及施工营地建设;同时尽量少占耕地,对施工区及周围环境进行有效的保护;临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工。

10.1.2施工现场总平面布置的临时设施,必须严格按照招标文件规定由业主征地提供的条件范围,因地制宜进行科学合理的规划安排,以满足工程施工的实际需要。

10.1.3施工现场总平面布置的临时设施,以满足施工生产和管理办公为主,将本着达到验收合格“因地制宜、便于管理、方便生活、有利施工、经济合理、减少干扰”的精神,在业主或图纸规定的红线地界内规划布置。

10.1.4施工现场总平面布置的临时设施,以满足生产规模和施工工艺要求为原则,要尽量做到规范、紧凑、美观、齐全。

10.1.5施工现场总平面布置的临时设施,要充分考虑满足安全、消防、环保、文明的要求,尽可能地减少施工对周围环境和单位及居民的影响。

10.1.6根据招标文件规定,在业主提供的征用地范围内搭设临时设施时,需要考虑让出管理房的施工用地。

10.1.7总体施工部署10.1.7.1指导方针,该工程施工质量、施工进度乃至场容场貌,对业主、承建人都具有重要的现实意义,因此,我公司对本工程的施工指导方针。

10.1.7.2本次项目我公司打算由公司有经验的项目经理挂帅,并将本工程列为公司的重点工程。

施工总平面图及临时用地表

施工总平面图及临时用地表

7)施工总平面图及临时用地表临时设施规划布置1、规划原则:临时设施规划充分利用现有场地,重点保障施工现场,保证职工生活为目的,同时体现公司形象。

2、临时设施规划的布置:现场临时设施利用已开挖基槽北侧布置,利用西侧大门布置公司形象标志以及保卫室。

3、临时用地表临时用地表施工总平面图附后施工现场平面管理1、管理原则施工平面布置充分利用现有场地重点保障施工,保证进度计划的顺利实施为目的。

在工程实施前,制订详细的大型机具使用及进退场计划,主材及周转材料生产、加工、堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科学文明管理。

2 、平面管理体系由项目经理负责总平面的布置和使用管理。

建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调和调整,并由工程部对总平面的使用负责日常管理工作。

3 、管理计划的制定施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场、垂直运输等计划,以确保工程进度,充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划。

并将计划输入电脑,进行有效的动态管理。

4、管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分协调确定后,发布计划调整书。

工程部负责组织阶段性的定期检查监督,确保平面管理计划的实施。

其重点保证项目是:安全用电、场区内外环卫场区道路,给排水系统,垂直运输、料具堆放场地管理调整,机具、机械进退场情况,以及施工作业区域管理等。

临电布置5、临时用水布置施工区用水利用甲方设置的总水源,在现场设置铁制水箱,再通过水泵输送至楼层施工用水。

6、办公区规划1)、本工程办公区设置在施工现场北侧,与施工现场分开,采取集中办公的形式。

2)、办公区内悬挂以下图表:工地管理机构人员名单及其岗位职责、安全文明施工和消防领导小组名单,质量、安全、文明施工、卫生、消防、治安等管理制度,施工总平面图,施工进度网络图等;图表的挂设、桌椅的布置做到整齐有序,保持室内卫生。

工地管理与施工平面布置图

工地管理与施工平面布置图

工地管理与施工平面布置图1 施工平面布置1.1 布置原则⑴.严格按总体规划进行布置。

⑵.施工临时设施布置要与现场环境相协调。

⑶.便于机具、材料运输、存放和保管。

⑷.生活条件比较便利,便于施工后勤保障。

1.2 施工现场平面布置项目部驻地初步选择在交通方便,有利于指挥全线施工和相关管理,有利于与业主、监理、设计、厂家等联系。

施工总平面布置图待实际进场后按实际情况适当调整,报监理批准后实施。

布置时要尽量减少对现场周围环境的影响,同时考虑便于文明施工管理。

若需站外租地,由项目部自行与当地有关部门联系解决。

项目管理部平面布置图项目部临时用地表⑴.项目中心材料站项目中心材料站设在运输方便,与项目部设在一起,便于管理。

材料运输流向如下图。

⑵.临时水、电源施工用水附近接自来水。

施工电源采用当地电源。

⑶.通讯设施布置①.项目部与业主、监理、设计、供应厂家等单位之间用传真、座机、手机或网络联系。

②.项目部与公司本部之间联系用传真、座机或网络联系。

③.施工现场用手机或对讲机联系。

⑷.施工道路:利用现有公路和农村机耕道路。

2 工地使用权与出入权为了使我公司正常开展本工程的施工、维护业主单位的合法权益,对于本工程工地的使用权与出入权,将做出严格的规定,并形成相关管理制度。

⑴、工程的施工临时占地和线路走廊的清理等工作,是工程按拟定的时间开工和施工安排、进场、完成的必备条件,因此,必须在规定的时间内取得工地使用权和出入权。

⑵、我公司将与当地政府及公安、交通、林业、国土、水利、电力和通信等政府部门积极协商,由政府主持召开协调会,汇报工程情况,听取他们的意见,了解政府主管部门的最新管理信息,并按要求办理相关手续,制定相应管理制度,使施工行为符合政府及主管部门的规定,取得各级政府及主管部门的支持、信任和配合,依法进行施工。

⑶、同时分级召开县、镇、村级协调会,取得干部及群众的支持和理解,特别是房屋拆迁、线路改线、青苗赔偿、林木砍伐、通讯干扰处理及施工临时占地等工作,牵扯到千家万户利益,项目部将设立专门部门,做好认真细致的思想工作,严格执行国家的政策、法规是搞好这项工作的基本要求。

施工总平面图及临时用地表

施工总平面图及临时用地表

施工总平面图及临时用地表根据ISO14000和OSHMS18000标准的要求及本公司环境与职业安全健康管理程序文件,以及现场总包规划的区域,制定科学的平面布置和管理措施,严格按安徽省文明安全工地的标准进行现场平面、空间的分配和动态化管理。

一、现场平面布置设想作为机电安装分包,现场施工平面的布置我方将严格按照总承包的施工总平面布置图布置。

因现场的场地狭小,我方管理人员和现场施工人员的宿舍在工地附近租赁,现场设办公室便于施工管理和与总包及其他专业分包的协调。

具体将根据现场实际情况,和总包单位协商解决。

初步设想如下:地下室预留预埋阶段,因施工现场堆放地小,预留预埋的管线材料现场不考虑批量堆放,材料按需分批供货到现场。

结构施工到达一定高度后材料仓库和加工车间计划设在地下一层。

现场临时设施需求计划见下表:平面布置完后即需对整个施工现场进行总平面管理、其最终要求是:严格按照各施工阶段的施工平面布置图进行规划和管理。

具体做到:①供电、给水、排水等系统的设置严格遵循平面图的布置。

②所有的材料堆场、小型机械的布设均按平面图要求布置,如有调整应有书面的修改通知。

③在做好施工平面管理工作的同时,应经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产。

二、材料堆放场地设置(1)施工及周转材料按施工进度计划分批进场,并依据材料性能分类堆放,标识清楚。

做到分规格码放整齐,稳固,做到一头齐、一条线。

(2)施工现场材料保管,将依据材料的性质采取必要的防雨、防潮、防晒、防火、防爆、防损坏等措施。

(3)贵重物品,易燃、易爆和有毒物品及时入库,专库专管,加设明显标志,并建立严格的领退料手续。

(4)材料堆放场地设置需得力的消防措施,消防设施齐全有效,所有施工人员均会正确使用消防器材。

(5)施工现场临时存放的施工材料,须经有关部门批准,材料码放整齐,不得妨碍交通和影响市容。

三、加工车间设置加工车间内力求原材料堆放场地、加工设备、半成品堆放场地布置合理,方便加工,方便搬运。

施工平面布置图及临时用地表

施工平面布置图及临时用地表

K2MG-E《专业技术人员绩效管理与业务能力提升》练习与答案
附表五:施工总平面图
投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。

浅色线为道路线,道路宽度按照主道5m,宿舍道3.5m设置。

粗黑色线为外围墙及建筑物墙线。

附表六:临时用地表
本工程初步计划用一块1000㎡土地,具体见上页平面布置图。

世上没有一件工作不辛苦,没有一处人事不复杂。

不要随意发脾气,谁都不欠你的
1。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

第二章施工现场平面布置和临时设施、临时道路布置第一节施工平面布置一、施工平面布置的原则1、在满足施工需要前提下,尽量减少施工用地.2、施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布置施工现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。

保护好施工现场的原有设施.合理布置各项施工设施,科学规划施工道路.科学确定施工区域,尽量减少交叉作业。

3、尽量降低运输费用,保证运输方便,减少二次搬运。

4、尽量降低临时设施的修建费用,充分利用已有或拟建房屋、管线、道路为施工服务。

5、有利施工、方便生活,居住区到施工区的距离要近。

6、符合劳动保护、技术安全和防火要求.二、施工平面布置的方式1、运输道路的布置:道路应与仓库、料场的位置结合布置,并与场外道路连接.2、仓库的布置:布置接近使用地点,其纵向应与线路平行,装卸时间长的仓库及料场用地要尽量远离道路,以免影响交通。

3、场内临时道路的布置:尽量利用永久道路,必须修建的临时道路,要把仓库、料场和施工点贯穿起来,对过路的管线要先铺设。

4、项目部办公区、生活区的布置:办公区及生活区设在甲方指定位置,生活区和办公区分开布设,食堂布置在生活区为宜。

第二节施工总平面布置图一、施工平面图布置说明1、我公司严格按照施工总平面布置图规划搭设办公室、工人宿舍等临时设施。

2、办公室、职工宿舍配备电脑、设施布置整齐美观、不拥挤、有足够的安全消防通道和良好的采光和通风条件。

3、职工餐厅配备专职的炊事员,确保食堂清洁卫生,炊具干净,室内无蝇鼠,定期对蔬菜、食品进行卫生检查。

炊事员必须身体健康,持有健康上岗证和专用工作服。

4、工人宿舍排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不准留外人住宿.5、生活、卫生区设有专人清理,每周喷洒药剂.6、临时设施采取封闭式管理,并设置值班人员,禁止无关人员随意进出。

施工总平面布置图及临时用地表

10
见施工总平面布置图
开工Hale Waihona Puke 竣工结束配电房10
见施工总平面布置图
开工至竣工结束
厕所
80
见施工总平面布置图
开工至竣工结束
合 计
2280
注:(1)投标人应逐项填写本表,指出全部临时设施用地面积以及详细用途。
(2)若本表不够,可加附页。
(3)招标文件不要求提交此项内容的,可不必提交。精心搜集整理,只为你的需要
施工总平面布置图及临时用地表
1、施工总平面布置图
投标人应提交一份施工总平面图、给出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生,生活等设施的情况和布置。
2、临时用地表
用 途
面积(平方米)
位 置
需用时间
项目经理部办公室(含发包人及监理办公室)
240
见施工总平面布置图
开工至竣工结束
项目经理部管理人员及民技工住宿
1420
租用民房
开工至竣工结束
综合仓库
100
租用民房
开工至竣工结束
砂石料场
100
见施工总平面布置图
开工至竣工结束
机械停放场
100
见施工总平面布置图
开工至竣工结束
施工蓄水池
20
见施工总平面布置图
开工至竣工结束
材料堆场
200
见施工总平面布置图
开工至竣工结束
门卫

施工总平面布置图及临时用地表(精)

施工总平面布置图及临时用地表(精)概述本文档旨在介绍施工总平面布置图及临时用地表的制作流程和内容。

制作流程步骤一:制作总平面布置图总平面布置图是指针对整个施工区域的平面布置图。

其主要内容包括:•施工区域范围•施工道路和人行道•施工区域内的建筑物、设备等•环保设施和防护设施•施工用地和围墙在制作总平面布置图时,应采用CAD等相应软件进行绘制。

具体制作流程如下:1.疏散通道和区域范围的确定:确定施工区域内的疏散通道和区域范围,这是总平面布置图中最先确定的内容。

2.道路和人行道的确定:确定施工区域内的道路和人行道位置,同时确定车行道和人行道的宽度。

3.建筑物和设备的绘制:在总平面布置图上绘制施工区域内的建筑物和设备,如建筑物、脚手架、塔吊、电缆、管道等。

4.环保设施和防护设施的绘制:在总平面布置图上绘制施工区域内的环保设施和防护设施,如沉积池、风口、围挡、塑料薄膜等。

5.施工用地和围墙的绘制:在总平面布置图上绘制施工区域内的施工用地和围墙,如施工道路、物料堆放区、临时用房等。

步骤二:制作临时用地表临时用地表是指针对各个具体施工用地的平面布置图。

其主要内容包括:•施工用地范围•施工道路和人行道•施工用地内的建筑物、设备等•环保设施和防护设施•施工用地和围墙制作临时用地表的主要流程如下:1.划定施工用地范围:根据总平面布置图上的施工用地,划定每一个施工用地的具体范围。

2.确定道路和人行道的位置和宽度:确定施工用地范围内的道路和人行道位置和宽度,以确保二者的通畅和安全性。

3.绘制建筑物和设备的位置:在临时用地表中标注施工用地内的建筑物和设备的位置和类型。

4.绘制环保设施和防护设施的位置:标注施工用地内各种环保设施和防护设施的位置和类型。

5.绘制临时用地表格:最后要在临时用地表中添加一张表格,记录有关施工用地的信息。

表格内容应包括:建筑用途、功能、建筑面积、高度、产权、用地面积、用地性质等。

通过以上的制作流程和细节介绍,我们可以看到,施工总平面布置图及临时用地表的制作工作显然是非常细致和繁琐的。

施工现场平面布置和临时设施布置

施工现场平面布置和临时设施布置第一节、施工临时设施布置1、施工总体布置原则施工总平面布置严格按照施工合同执行相关标准要求,结合本工程施工现场情况,本着“有利生产、经济适用、安全防火和环境保护”的要求进行布置。

2、项目部、施工队地驻地建设本工程根据现场情况,拟设置一个项目部驻地。

驻地均采用15cm厚C20混凝土硬化,驻地房间采用防火、保温的彩钢板进行搭设。

按施工组织设计划分施工段落,并清理施工现场,对驻地进行施工围挡封闭。

生活区内设置职工宿舍、食堂、洗浴室、医务室等房间,满足职工食宿生活的需要。

2.1、宿舍布置宿舍标准间尺寸为5.4m×3.6m,每个房间内设置4人,床架被褥统一、实行军事化管理。

宿舍内设置生活用品专柜,每层宿舍楼设置三个定点垃圾桶。

2.2、厨房、食堂布置在驻地设置厨房,内配成品、半成品储藏柜、消毒柜、冰柜、蒸箱、炉灶、排风扇等设施,门扇下方设置防鼠挡板,燃气罐单独设置存放间。

灶台及其周边铺贴瓷砖,高度1.8m。

食堂门口设挡鼠板,食堂所用餐具按卫生要求及时消毒。

炊事员持健康证上岗。

2.3、厕所布置在宿舍楼附近,设一处水冲式厕所。

场外设置专用化粪池,专人定期清理。

厕所地面铺设白色瓷砖,由专人进行打扫,保持清洁卫生。

2.4、医务室布置在现场设立专门的临时医务室,配备足够的医疗设施、急救设备、常用药物、传染病预防药物和称职的医务人员,同时配备急救担架,用于一旦发生安全事故时对受伤人员的急救。

2.5、其他设施布置驻地内还设置保安室、探亲房等配套设施。

3、施工道路项目经理部设置在道路一侧外边缘不到20米处,临时道路很少,其他利用现有道路。

为确保生产生活区域周围正常运行的需要,设置施工及生活车辆进出的临时道路。

主便道采用C20硬化混凝土路面,路面厚度为20cm,宽度5m,设单侧排水沟。

硬化场地向四周设2%的排水坡,排入排水沟。

同时在各现有道路路口处修筑局部临时道路(结构形式同上)方便车辆和行人通行。

施工组织设计临时用地表

公司地址:浦北县城解放南路2号灵山县气象局职工住宅集资楼工程电话号码:8212343 传真:8213983
(5)临时用地表
用途面积(平方米)位置需用时间
水泥仓120 详见平面布置图开工至竣工砖、砌块堆场100 详见平面布置图开工至竣工碎石堆场60 详见平面布置图开工至竣工
砂堆场80 详见平面布置图开工至竣工
搅拌棚20 详见平面布置图开工至竣工钢筋加工堆场150 详见平面布置图开工至竣工
项目办公室80 详见平面布置图开工至竣工
工人宿舍230 详见平面布置图开工至竣工食堂60 详见平面布置图开工至竣工
※※※※※广西兴华建司质量方针:精心施工,让用户满意;科学管理,建精品工程※※※※※。
