抹灰工程施工方案一、抹灰工程总体要求(1)在装饰抹灰施工前申报主体结构核查验收,主体结构验收合格后才能进行施工。
(2)前置相关工程完成并经验收达到合格标准(包括机电交接手续完成)。
(3)在施工前,施工项目部与建设单位及监理部门共同确定装饰抹灰工程的施工标准,并取得建设单位及监理部门对材料、方案的认可,把施工的准备工作做的比较充分,要研究的比较细,才有可能在装饰过程中少出问题或不出问题,才能保证质量。
(4)在施工全面开展前,先做样板活或样板房间(按设计和建设单位要求进行装饰),在取得建设单位和监理部门认可后方可进行大面积施工。
(5)装饰抹灰工程要遵循“先粗后细”的原则,工序穿插要合理,在工序穿插中要注意工艺要求,工种工艺的结合要合理,要严格控制施工时产生的质量问题和质量通病,要严格控制材料质量按工艺标准施工。
(6)装饰抹灰施工的测量放线尤为重要,要求放线人员对图纸的每一道线都熟悉,每一个部位都要有所了解,要熟悉到各种抹灰线施工完后立体效果是什么样,平面图纸与立面效果是什么关系,要求放线人员在线出来后经监理检查合格后方可施工。
(7)砼面基层采用界面剂处理。
界面剂应符合《建筑用界面处理剂应用技术规程》(DB/T29-2016)要求。
(8)两种不同墙体材料交接处的防裂处理:粘贴玻纤网格布,玻纤网格布要求经线和纬线具有一定的强度,网格布宽度300mm。
(9)抹灰使用的材料应符合《民用建筑工程室内环境污染控制规范》(GB50325)中的有关标准。
二、内墙抹灰1、施工准备①、抹灰前要对抹灰墙面进行全面检查,墙面灰尘、污垢、多余砌筑砂浆应清理干净,架子眼、墙面洞眼封堵完毕,外墙砼墙面的螺栓眼封堵完毕。
②、详细查看图纸并与电气水暖及外委工程施工队进行沟通和了解,墙面是否有预埋预留孔、洞、眼,对抹灰部位的插座、开关、配电箱PE接线盒、管道支架等要确定标高和洞眼尺寸,坚决不能抹灰后打眼造成二次抹灰、接茬和修补墙面现象。
抹灰工程施工方案75730

抹灰工程施工方案757301.项目概述本项目为一座住宅楼的室内抹灰工程,包括墙面和天花板的抹灰。
本方案旨在保证施工质量和工期,确保工程顺利完成。
2.施工准备(1)材料准备:按照设计要求,准备好水泥、石膏粉、砂浆、抹灰网格布等施工材料,并确保材料的质量合格。
(2)设备准备:准备好搅拌机、抹灰工具(刮刀、镘刀)、模板和脚手架等必要设备。
(3)施工队伍:聘请经验丰富的抹灰工,确保施工队伍配备充足,技术过硬。
3.施工流程(1)准备工作:清理施工现场,确保墙面和天花板平整清洁,去除墙面上的松散材料和灰尘。
(2)基层处理:对墙面表面进行划线,划定抹灰范围。
然后用砂浆进行基层处理,填补裂缝和坑洞,确保墙体结实平整。
(3)首次抹灰:首先用刮刀将砂浆涂抹在墙面上,然后用镘刀使其均匀地抹在整个墙面上,注意保持抹灰层的平整度和垂直度。
(4)二次抹灰:等待首次抹灰完全干燥后,将进行二次抹灰,以进一步提高抹灰层的平整度和光滑度。
(5)修整工作:待二次抹灰层干燥后,用砂纸或抹灰刀对抹灰层进行修整,保证墙面平整光滑。
(6)抹灰网格布:根据需要,在墙面上安装抹灰网格布,以增加抹灰层的结实度和抗裂能力。
(7)最后抹灰:在抹灰网格布完全干燥后进行最后一次抹灰,保证墙面平整光滑。
(8)验收工作:经过充分干燥后,对抹灰工程进行全面的验收,确保质量达到设计要求。
4.管理措施(1)质量管理:严格按照设计要求进行施工,确保抹灰层的平整度和光滑度,合格率达到100%。
(2)进度管理:制定详细的施工进度表,每天进行施工计划的制定和调整,保证工期的准确性和顺利进行。
5.安全措施(1)施工现场设置警示标志,提醒工人和他人注意安全。
(2)加强对施工人员的安全教育,确保他们正确使用施工工具和设备。
(3)配备合格的安全防护用品,如安全帽、防护鞋等。
6.环境保护(1)施工现场垃圾及时清理,保持周围环境整洁。
(2)材料包装盒、废水、废料等垃圾分类处理,以便后续环保处理。
抹灰施工方案

抹灰施工方案抹灰施工方案是指在建筑物的表面进行抹灰工作的具体操作过程和技术要求的说明。
下面是一个700字的抹灰施工方案例文:一、施工准备:1.整理施工现场,清除杂物,确保施工区域干净整洁。
2.检查施工材料,确保质量合格,材料齐全,按照施工要求准备好石膏、石灰、沙子和水等主要材料。
3.检查施工工具,确保工具完好无损,包括抹灰板、抹子、抹灰温度计等。
二、表面处理:1.清理墙面,清除墙面上的尘土和杂质。
2.处理墙面的凹凸不平,如有过于突出的部分需要进行修补。
三、石膏抹灰:1.按照比例将石膏粉末与清水充分混合,搅拌均匀。
2.从下往上抹灰,先用抹子横向抹灰,再用竖向抹灰,保证抹灰层均匀。
3.一次抹灰不宜过厚,一般控制在3-5毫米。
4.等待石膏初凝后,用抹子将表面压平,使其平整光滑。
5.进行第二次抹灰,注意与第一次的抹灰层之间要有一定的粘结层。
四、石灰抹灰:1.按照比例将石灰粉末与清水充分混合,搅拌均匀。
2.从下往上抹灰,先用刷子或毛刷将石灰糊涂抹在墙面上,再用抹子将石灰抹平,保证抹灰层均匀。
3.一次抹灰不宜过厚,一般控制在3-5毫米。
4.等待石灰初凝后,用抹子将表面压平,使其平整光滑。
5.进行第二次抹灰,注意与第一次的抹灰层之间要有一定的粘结层。
五、抹灰面层处理:1.将混合好的沙子和水充分搅拌均匀,形成抹灰糊。
2.用抹子将抹灰糊均匀地抹在墙面上,确保厚度一致。
3.等待抹灰面层初凝后,用抹子将表面压平,使其平整光滑。
4.进行第二次抹灰,注意与第一次的抹灰层之间要有一定的粘结层。
六、验收与保护:1.对抹灰工程进行全面检查,检查抹灰层的厚度、平整度和光泽度等。
2.整理施工现场,清除施工垃圾和杂物。
3.保护抹灰层,避免外力撞击和水渍,防止抹灰层出现开裂和脱落。
七、总结与交接:1.对抹灰工程进行总结,总结施工过程中的问题和经验教训。
2.将施工现场交接给下一个负责人,交接时给予必要的说明和指导。
以上是一个抹灰施工方案的范文,具体的施工方案还要根据实际情况和要求进行调整和补充,确保抹灰工程的质量和效果。
抹灰工程施工方案

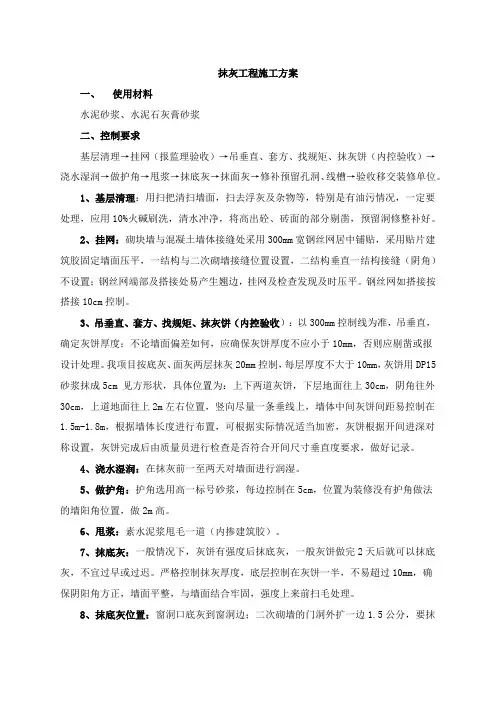

抹灰工程施工方案一、使用材料水泥砂浆、水泥石灰膏砂浆二、控制要求基层清理→挂网(报监理验收)→吊垂直、套方、找规矩、抹灰饼(内控验收)→浇水湿润→做护角→甩浆→抹底灰→抹面灰→修补预留孔洞、线槽→验收移交装修单位。
1、基层清理:用扫把清扫墙面,扫去浮灰及杂物等,特别是有油污情况,一定要处理,应用10%火碱刷洗,清水冲净,将高出砼、砖面的部分剔凿,预留洞修整补好。
2、挂网:砌块墙与混凝土墙体接缝处采用300mm宽钢丝网居中铺贴,采用贴片建筑胶固定墙面压平,一结构与二次砌墙接缝位置设置,二结构垂直一结构接缝(阴角)不设置;钢丝网端部及搭接处易产生翘边,挂网及检查发现及时压平。
钢丝网如搭接按搭接10cm控制。
3、吊垂直、套方、找规矩、抹灰饼(内控验收):以300mm控制线为准,吊垂直,确定灰饼厚度;不论墙面偏差如何,应确保灰饼厚度不应小于10mm,否则应剔凿或报设计处理。
我项目按底灰、面灰两层抹灰20mm控制,每层厚度不大于10mm,灰饼用DP15砂浆抹成5cm 见方形状,具体位置为:上下两道灰饼,下层地面往上30cm,阴角往外30cm,上道地面往上2m左右位置,竖向尽量一条垂线上,墙体中间灰饼间距易控制在1.5m-1.8m,根据墙体长度进行布置,可根据实际情况适当加密,灰饼根据开间进深对称设置,灰饼完成后由质量员进行检查是否符合开间尺寸垂直度要求,做好记录。
4、浇水湿润:在抹灰前一至两天对墙面进行润湿。
5、做护角:护角选用高一标号砂浆,每边控制在5cm,位置为装修没有护角做法的墙阳角位置,做2m高。
6、甩浆:素水泥浆甩毛一道(内掺建筑胶)。
7、抹底灰:一般情况下,灰饼有强度后抹底灰,一般灰饼做完2天后就可以抹底灰,不宜过早或过迟。
严格控制抹灰厚度,底层控制在灰饼一半,不易超过10mm,确保阴阳角方正,墙面平整,与墙面结合牢固,强度上来前扫毛处理。
8、抹底灰位置:窗洞口底灰到窗洞边;二次砌墙的门洞外扩一边1.5公分,要抹灰;墙面抹灰至天面阴角,如阴角遇到安装水管,可粉至管下,收头线条要顺直美观,下面没有墙的梁不粉。
抹灰工程施工方案

抹灰工程施工方案一、施工前准备工作(一)材料采购与检验1.抹灰时涉及的主要材料有水泥、砂浆、石子、抗裂网等。
施工前需采购足够的材料并进行检验,确保质量合格。
2.水泥:应为普通硅酸盐水泥,强度等级不低于32.5,检查时应检查其生产日期、标号、强度、含量等参数。
3.砂浆:应采用中砂,颗粒大小应均匀,含沙率不宜过高。
检查时应检查其厚度、干湿黏度、均匀性等参数。
4.石子:应采用三角石,颗粒大小应均匀,表面无裂缝。
检查时应检查其大小、形状、表面情况等参数。
5.抗裂网:应为高密度聚乙烯纤维材料,检查时应检查其强度、柔韧性、密度等参数。
(二)设备调试与维护1.电动抹灰机、电钢丝刷等机械设备应进行全面检查和维护,确保设备运行正常。
2.搅拌机、砂浆斗、输送泵等设备应进行全面检查和维护,确保设备运行正常。
3.抹灰用具、脚手架等辅助设备应进行全面检查和维护,确保设备运行正常。
(三)现场环境准备1.施工现场应保持清洁卫生,杂物垃圾应及时清理。
2.施工现场应进行防尘、防水、防风等措施,确保施工质量。
3.施工现场应设置警示标志,确保人员和设备安全。
二、抹灰工程施工流程(一)基层处理1.基层应平整、牢固、无裂缝、无油污等问题。
2.基层处理方式有加厚、打磨、清洗等,视具体情况而定。
3.基层处理完毕后,应测量其平整度、墙面垂直度等参数。
(二)防水处理1.在基层处理完成后,应在墙体表面进行防水处理,以防止水分渗透。
2.防水处理方式有涂刷、喷涂等,视具体情况而定。
3.防水处理完毕后,应确保其均匀、牢固。
(三)安装抗裂网1.在防水处理完毕后,应安装抗裂网,以增强墙面的韧性和抗裂性。
2.抗裂网应钉在墙体表面,与墙体边缘留出足够的空隙。
3.抗裂网应安装牢固,确保其与墙体表面贴合紧密。
(四)底层抹灰1.底层抹灰时,应将砂浆均匀涂抹在墙体表面,厚度一般为10毫米左右。
2.砂浆厚度应均匀,表面应平整光滑。
3.底层抹灰完毕后,应进行养护处理,以防止干裂。

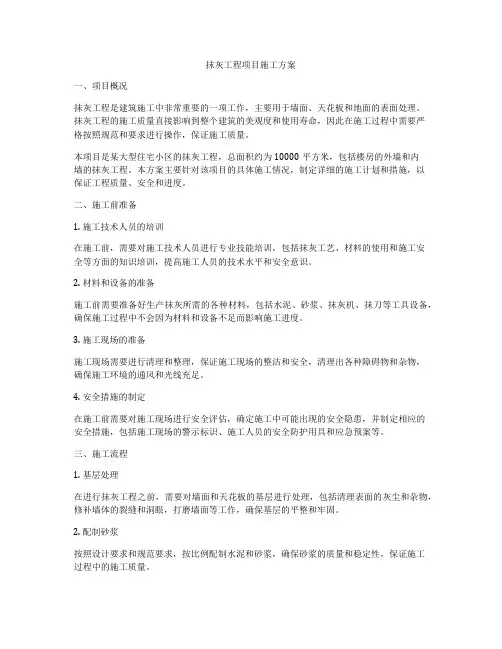

抹灰工程项目施工方案

抹灰工程项目施工方案一、项目概况抹灰工程是建筑施工中非常重要的一项工作,主要用于墙面、天花板和地面的表面处理。
抹灰工程的施工质量直接影响到整个建筑的美观度和使用寿命,因此在施工过程中需要严格按照规范和要求进行操作,保证施工质量。
本项目是某大型住宅小区的抹灰工程,总面积约为10000平方米,包括楼房的外墙和内墙的抹灰工程。
本方案主要针对该项目的具体施工情况,制定详细的施工计划和措施,以保证工程质量、安全和进度。
二、施工前准备1. 施工技术人员的培训在施工前,需要对施工技术人员进行专业技能培训,包括抹灰工艺、材料的使用和施工安全等方面的知识培训,提高施工人员的技术水平和安全意识。
2. 材料和设备的准备施工前需要准备好生产抹灰所需的各种材料,包括水泥、砂浆、抹灰机、抹刀等工具设备,确保施工过程中不会因为材料和设备不足而影响施工进度。
3. 施工现场的准备施工现场需要进行清理和整理,保证施工现场的整洁和安全,清理出各种障碍物和杂物,确保施工环境的通风和光线充足。
4. 安全措施的制定在施工前需要对施工现场进行安全评估,确定施工中可能出现的安全隐患,并制定相应的安全措施,包括施工现场的警示标识、施工人员的安全防护用具和应急预案等。
三、施工流程1. 基层处理在进行抹灰工程之前,需要对墙面和天花板的基层进行处理,包括清理表面的灰尘和杂物,修补墙体的裂缝和洞眼,打磨墙面等工作,确保基层的平整和牢固。
2. 配制砂浆按照设计要求和规范要求,按比例配制水泥和砂浆,确保砂浆的质量和稳定性,保证施工过程中的施工质量。
在配制好的砂浆上,用抹灰机将砂浆喷涂到墙面或天花板上,然后用抹刀将砂浆均匀地抹平,确保砂浆与基层之间的附着力和表面的平整度。
4. 质量检验在施工过程中需要对抹灰工程进行质量检验,包括砂浆的密实度、平整度、垂直度和表面的光滑度等指标,确保抹灰工程符合设计要求和规范要求。
5. 完工验收在抹灰工程完成之后,需要进行完工验收,由相关部门对抹灰工程的质量和安全进行检查,确保抹灰工程符合相关标准和规范,并可以交付使用。
抹灰工程施工方案

抹灰工程施工方案一、工程概况本工程涉及的是XX项目的内外墙面抹灰工作,包括基层处理、砂浆制备、抹灰施工、养护及成品保护等工序。
工程总面积约为XX平方米,预计工期为XX天。
二、施工准备1. 技术准备:熟悉图纸和施工工艺标准,制定详细的施工方案,对施工人员进行技术交底。
2. 材料准备:根据设计要求和实际需要,准备足够数量的水泥、砂、添加剂等材料,并对材料进行检验,确保质量合格。
3. 工具准备:准备好抹子、铁锹、搅拌机、垂直运输设备等工具和机械。
4. 现场准备:清理墙面,确保无油污、灰尘等杂物,对墙面进行检查,修复裂缝和不平整处。
三、施工流程1. 基层处理:对墙面进行湿润处理,去除浮尘,保证墙面清洁、坚实、平整。
2. 砂浆制备:按照设计比例配制水泥砂浆,搅拌均匀,确保砂浆的和易性和强度。
3. 抹第一遍灰:用抹子将砂浆均匀涂抹在墙面上,厚度控制在5-7mm,用刮板找平,确保表面平整。
4. 抹第二遍灰:待第一遍灰初凝后,进行第二遍抹灰,注意与第一遍灰的接缝处理,保证整体性。
5. 压光处理:在抹灰层初凝前,用压光机进行表面压光,使墙面光滑、密实。
6. 养护:抹灰完成后,进行喷水养护,保持墙面湿润,防止干燥过快导致开裂。
7. 成品保护:施工完毕后,对成品进行保护,避免后续工程对抹灰层造成损伤。
四、质量控制1. 严格按照施工规范和操作程序进行作业,确保每一道工序的质量。
2. 对施工过程中的关键环节进行重点检查,如基层处理、砂浆配比、抹灰厚度等。
3. 定期对施工质量进行检查,发现问题及时整改,确保工程质量符合标准。
五、安全环保1. 施工现场要做好安全防护措施,设置警示标志,配备必要的消防器材。
2. 施工人员要穿戴好个人防护装备,如安全帽、安全带、防尘口罩等。
3. 施工废弃物要及时清理,避免对环境造成污染。
六、结语。
抹灰工程的施工方案

抹灰工程的施工方案抹灰工程是建筑装修中非常重要的一项工程,它不仅能美化墙面,还可以保护墙体材料。
下面是一份700字左右的抹灰工程施工方案:一、工程前准备1.整理工地:清理堆放物品、杂草等,保证施工区域干净整洁。
2.材料准备:准备好所需要的抹灰材料,如水泥、石膏粉、砂浆等。
3.工具准备:准备好抹灰所需要的工具,如抹刀、刮板、抹毛巾等。
二、墙面处理1.除去表面污垢:对墙面进行清洗,除去污垢、油渍等。
2.修补裂缝:对墙面上的裂缝进行修补,保证墙面平整。
3.打磨处理:对墙面进行打磨处理,使其表面平滑。
三、抹底层1.调配砂浆:根据施工要求,将适量的水泥、砂浆与适量的水进行混合,调配成砂浆状。
2.预备坡度:对需要抹灰的墙面上进行适当的坡度处理,使其符合设计要求。
3.抹底层:用抹刀或抹毛巾均匀地将调配好的砂浆涂抹在墙面上,保证厚度均匀,表面平整。
四、抹面层1.调配抹灰砂浆:根据施工要求,将适量的石膏粉、水泥与适量的水进行混合,调配成砂浆状。
2.刮涂抹面层:用抹刀将调配好的抹灰砂浆均匀地涂抹在底层砂浆上,保证厚度均匀。
3.抹齿纹:在刮涂的抹面层表面上用刮板或抹毛巾进行齿纹处理,使其形成一定的纹理效果。
五、抹饰面层1.选择饰面材料:根据设计要求选择合适的饰面材料,如瓷砖、墙纸等。
2.处理墙面:将选好的饰面材料涂抹在墙面上,保证饰面效果质量好,符合设计要求。
六、施工验收1.全面检查:对已经完成的抹灰工程进行全面检查,确保施工质量达到相关标准和要求。
2.修复整改:对发现的问题进行及时修复整改,保证工程质量。
3.竣工验收:经过全面检查和修复整改后,完成工程的竣工验收。
以上是一份抹灰工程施工方案,通过合理的工程准备、细致的施工步骤和仔细的验收,可以保证抹灰工程的质量和效果,使其达到设计要求,并提高墙体的美观度和保护性能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况..................................................................... - 2 -1.1编制目的 .................................................................. - 2 -1.2设计要求 .................................................................. - 2 -1. 编制依据 ...................................................................... - 2 -2. 施工准备 ...................................................................... - 3 -3.1施工准备 .................................................................. - 3 -3.2材料准备 .................................................................. - 3 -3.3机具准备 .................................................................. - 4 -3. 施工程序及操作工艺........................................................... - 4 -4.1施工程序 .................................................................. - 4 -4.2操作工艺 .................................................................. - 4 -4. 质量要求及质量保证措施 ...................................................... - 6 -5.1质量要求 .................................................................. - 6 -5.2质量保证措施.............................................................. - 7 -5. 质量通病及预防措施........................................................... - 7 -6. 成品保护措施.................................................................. - 8 -7. 施工安全以及文明施工措施.................................................... - 8 -一、工程概况碧桂园领誉项目一标段总承包工程位于蔡甸区。
本工程由武汉碧桂园合信达置业有限公司开发兴建。
由广东博意建筑设计院有限公司设计,湖北天慧工程咨询有限公司监理,江建建设集团有限公司承建施工。
一标段由1#、2#、3#及车库地下室组成,总建筑面积与5.8万平方米。
建筑层数分别为32层、32层、33层。
项目为住宅项目,结构形式为框架1.1编制目的本施工组织设计体现了公司和项目部对本工程施工的总体部署与原则性做法。
项目部将依据本文件及其他有关文件确定的原则和方法,严格遵循公司质量、职业健康、安全和环境管理体系文件和技术管理标准,经审批的《施工组织设计》和重要分部分项工程《施工方案》是指导和规范工程施工的重要技术文件之一,以确保优质、高速、安全、文明地完成本工程的建设任务。
1.2设计要求本工程的抹灰主要是水泥砂浆一般抹灰,施工部位主要在所有砌筑墙面以及混凝土内外墙面,其它的在女儿墙及空调板有少量分布。
在施工过程中,要求按中级抹灰的标准执行,要求阴阳角方正、分层赶平、修整和表面压光。
1.编制依据2.施工准备3.1施工准备3.1.1审查图纸、明确图纸要求,进行技术交底。
3.1.2材料的试验和试配工作应提前进行。
3.1.3对基体表面的平整度,阴、阳角方正做检验,确定抹灰厚度。
3.1.4要求主体结构工程检查合格、验收完毕及完成工序交接检查工作,主要检查门窗框是否安装齐全,门窗口高低是否符合要求;阳台栏杆、楼梯栏杆等预埋件有否遗漏,位置是否正确;水、电管线、配电箱是否安装完毕,是否遗漏等。
3.1.5将土建的模板穿墙螺栓孔用发泡剂封堵,外墙螺杆洞扩孔,最后用防水砂浆封堵。
对墙体上被剔凿的管线槽、洞进行修补。
3.1.6墙面的清理工作,高出结构要求的混凝土应剔凿掉,基底质量问题已解决。
墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润之后墙面拉毛。
突出墙面的钢筋头、铅丝等必须彻底清除,防止返锈。
3.1.7施工前,外架手架全面排查整改到位。
3.2材料准备3.2.1主要材料包括:3.2.1.1水泥:不低于32.5级的硅酸盐水泥或普通硅酸盐水泥;3.2.1.2砂:宜采用中砂,材质符合要求,含泥量不大于3%;3.2.1.3 200mm宽涂塑耐碱玻纤网格布3.2.1.4 108胶:用于墙面拉毛3.3机具准备施工使用的主要机具包括:搅拌机、角磨机、手推车、平锹、木刮杠、水平尺、手推车、木抹子、铁抹子、钢皮抹子、方尺、5mm孔径筛子、托线板、毛刷、托灰板等,并且还需配备对应的工程检测设备。
3.施工程序及操作工艺4.1施工程序4.1.1施工准备→基层处理→甩浆→做灰饼→冲筋、做护角→ 10厚1:2.5水泥砂浆找平层→挂复合钢丝网→10厚1:2.5防水砂浆找平层→养护。
4.2操作工艺4.2.1基底清理:4.2.1.1对于整个的混凝土结构墙面依其表面光滑程度而定,如其表面能达到清水混凝土墙的标准,则稍加修补可直接涂刮腻子,否则应剔凿或补齐后进行抹灰。
用角磨机清除混凝土墙以及过梁上的突出部分,使之达到抹灰的要求。
4.2.2为防止产生空鼓及分层,施工中采用界面处理剂。
具体操作方法为:在混凝土墙以及加气块砌体墙体抹灰前将基层浇水湿润,冲掉浮灰,在基层上用内掺50%108胶的素水泥浆对墙体进行“毛化”处理以利粘结。
界面剂涂刷固化后进行浇水养护,直至砂浆疙瘩用手掰不动才可进行抹灰。
4.2.3做灰饼、冲筋4.2.3.1抹灰前先弹出地面上500mm高基准线,然后找好规矩,四角规方,横线找平,立线吊直,弹出准线。
再根据抹灰等级,先用托线板检查墙面平整以及垂直程度,大致决定抹灰厚度(最薄处不小于7mm)。
再在墙的上角(距抹灰上口不大于200mm)用1:3水泥砂浆各做一个标准灰饼,大小5cm见方、厚度以墙面平整及垂直程度确定。
然后根据这两个灰饼用托线板或线坠垂直做墙面下角的两个标准灰饼,厚度以垂直为准。
再用钉子钉在墙上,拴上小线,挂上通线,并根据小线高度每隔1.5m加做若干灰饼。
4.2.3.2待灰饼稍干后在上下灰饼之间抹上5cm宽的砂浆冲筋,用杠刮平,厚度与灰饼相平,待稍干后进行底层抹灰。
冲筋应顺直、平整,冲筋后注意养护。
如抹灰面较小或技术水平较高可只做灰饼。
当相邻两墙体实际厚度相差10mm内,则相邻两墙体需同时抹灰;否则只需在厚度较小的墙体上进行抹灰。
4.2.4做护角4.2.4.1根据设计要求,室内砌块墙阳角处均做1:2.5水泥砂浆,20厚护角。
位于门口时抹过墙角各120mm;窗口处抹过120mm,另一面压入框料灰口线内。
其高度在门窗洞口处为门窗的高度,在洞口、楼梯间阳角为通高。
其做法是:根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用水泥砂浆分层找平,待砂浆稍干后再用素水泥膏抹成小圆角(用角铁捋子)。
4.2.5分层抹灰4.2.5.1抹灰应分层进行,严禁一次成活,厚度正常为15mm。
一般分三次,每遍抹灰厚度为5—7mm,以防止一次抹灰太厚,内外收水快慢不同,产生起鼓脱落。
当抹灰总厚度大于或等于35mm时,应采取加强措施。
4.2.5.2外墙砌体墙面及其它突出结构部位的抹灰:①、要求外墙砌体面抹灰之后和混凝土墙面保持在一个平面。
外墙抹灰采用吊篮施工。
施工中应注意安全。
②、突出外墙的窗台、压顶等抹灰时应做到内高外低,上面应作流水坡度,下面应做线或滴水槽,做到不积水并杜绝返水现象。
滴水槽的深度和宽度均不得小于10mm,并整齐一致。
空调板的上下表面及侧面需要抹灰,并且上表面需要向外做2%的坡度。
③、女儿墙的抹灰应注意在女儿墙的顶部应保证一定的流水坡度,并且坡向屋面。
并且在檐口的下部应做鹰嘴。
4.2.5.3内墙面的抹灰:①、对于混凝土墙体与砖砌体相交接的墙面,在两者处于同一平面的一侧需要整面墙进行抹灰。
②、施工中先抹一层砂浆,之后在两种墙体材料交接处铺设200mm宽网格布,网格布沿接缝居中设置。
之后再在网格布及整面墙之上抹下一层砂浆;而在另一面由于两种材料的墙体不在同一平面,所以只需要在砖砌体表面抹灰,但网格布同样需要铺设。
4.2.5.4楼梯间的抹灰①、对于楼梯间,楼梯踏步以及平台部分需要进行抹灰。
②、具体做法是:清扫基层洒水湿润之后,涂刷界面剂一道,之后在每个楼梯的踏步上放置预先做好的双脚筋。
双脚筋的长度略小于踏步的宽度,沿踏步宽度方向布置,钢筋采用∮10。
然后在钢筋两边分别焊接两根短钢筋,短钢筋的长度应保证焊接之后一根垂直到达该踏步平面与上一步踏步立面的交接处,另一根垂直到达该踏步的立面与下一步踏步的平面交接处。
然后进行抹灰。
抹灰时先抹立面,后抹平面。
抹立面时先用靠尺压在上面,按尺寸留出灰口,依着靠尺用木抹搓平。
再把靠尺贴在立面上找平面,依着靠尺用木抹搓平。
之后作出棱角,把底子灰刮麻,次日罩面。
罩面灰采用1:2的水泥砂浆,厚5mm,根据砂浆干湿情况先抹出几步,再返上去压光,并用阴、阳抹子将阴阳角捋光。
之后24小时开始养护。
在进行楼梯抹时,应从上往下施工,先梯步后平台的顺序。
踏步的高度以楼梯间结构层的标高结合楼梯上下踏步与平台走道连接处面层的做法进行划分,使抹灰之后每级踏步的高度与上一级和下一级踏步的高差不大于3mm。
施工中应在楼梯一侧墙面上画出各个踏步做完面层之后的高度尺寸及形状。
施工中楼梯间内的抹灰应至少采用中砂,以减少施工后砂浆面层起砂。
4.2.5.5厨房、卫生间的抹灰①、卫生间内部的墙面以及洗衣机位置的墙面需要做防水,因此个别部位需要进行两次抹灰。
