预应力张拉施工安全技术交底记录大全
预应力张拉工安全技术交底

预应力张拉工安全技术交底1. 介绍本文档旨在向施工人员和相关工作人员交底预应力张拉工作的安全技术要求和注意事项。
预应力张拉工作是一项重要且危险的施工工序,必须严格按照规范和操作流程进行,以确保工人和施工现场的安全。
2. 安全措施在进行预应力张拉工作之前,必须先进行仔细的安全检查和准备工作。
以下是一些常见的安全措施:•确保所有工作人员都接受过相关培训并持有合适的证书。
•确保工作现场的安全标志和警示牌齐全且易于识别。
•按照规范要求佩戴个人防护装备,如安全帽、安全鞋、安全带等。
•使用合适的工具和设备,并保持其正常工作状态。
•安排足够的人员来完成预应力张拉工作,避免过度劳累和疲劳作业带来的安全隐患。
•建立有效的沟通和指挥体系,确保工作人员之间能够及时、准确地传递信息。
3. 操作流程下面是一般情况下的预应力张拉工作操作流程:步骤一:准备工作1.确保张拉设备的可靠性和适用性。
2.准备所需的预应力张拉材料,包括钢束、张拉套管等。
3.清理工作现场,确保没有杂物。
步骤二:安装张拉设备1.根据设计要求布置张拉设备,确保安装牢固和稳定。
2.检查张拉设备的工作状态,包括压力表、传感器等。
步骤三:预应力张拉1.根据设计要求安装钢束和张拉套管。
2.进行预张拉检查,确保钢束和张拉套管的位置和张拉力的准确性。
3.使用预应力张拉设备逐渐增加张拉力,直至达到设计要求。
步骤四:荷载保持1.在达到预设预应力力值后,锁定张拉设备,保持张拉力。
定期检查并调整张拉力,以确保符合设计要求。
4. 注意事项在进行预应力张拉工作时,需要特别注意以下事项:•严禁超负荷使用设备和材料,以免发生事故。
•定期检查和维护设备,确保其正常工作状态。
•预应力张拉时,注意周围环境的安全,避免人员伤害和设备损坏。
•在张拉过程中,确保钢束和张拉套管的正确位置和张拉力的准确性。
•每一阶段张拉之后,要进行必要的检查和测试,以确认张拉力的准确性和材料的可靠性。
5. 总结预应力张拉工作是一项危险性较高的工作,必须严格按照规范和操作流程进行,并采取必要的安全措施和注意事项。
预应力张拉施工安全技术交底

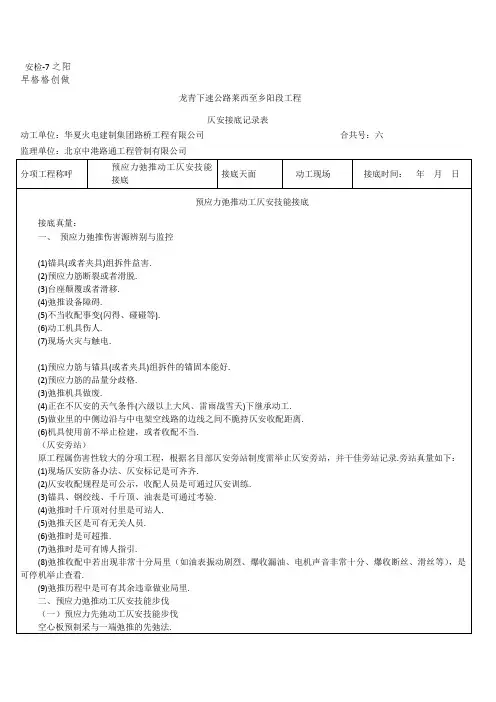

(1)锚具(或者夹具)组拆件益害. (2)预应力筋断裂或者滑脱. (3)台座颠覆或者滑移. (4)弛推设备障碍. (5)不当收配事变(闪得、碰碰等). (6)动工机具伤人. (7)现场火灾与触电.
(1)预应力筋与锚具(或者夹具)组拆件的锚固本能好. (2)预应力筋的品量分歧格. (3)弛推机具做废. (4)正在不仄安的天气条件(六级以上大风、雷雨战雪天)下继承动工. (5)做业里的中侧边沿与中电架空线路的边线之间不脆持仄安收配距离. (6)机具使用前不举止检建,或者收配不当. (仄安旁站) 原工程属伤害性较大的分项工程,根据名目部仄安旁站制度需举止仄安旁站,并干佳旁站记录.旁站真量如下: (1)现场仄安防备办法、仄安标记是可齐齐. (2)仄安收配规程是可公示,收配人员是可通过仄安训练. (3)锚具、钢绞线、千斤顶、油表是可通过考验. (4)弛推时千斤顶对付里是可站人. (5)弛推天区是可有无关人员. (6)弛推时是可超推. (7)弛推时是可有博人指引. (8)弛推收配中若出现非常十分局里(如油表振动剧烈、爆收漏油、电机声音非常十分、爆收断丝、滑丝等),是 可停机举止查看. (9)弛推历程中是可有其余违章做业局里. 二、预应力弛推动工仄安技能步伐 (一)预应力先弛动工仄安技能步伐 空心板预制采与一端弛推的先弛法.
预应力张拉施工安全技术交底

单位名称:年月日编号:
单位工程名称里程桩号Βιβλιοθήκη 设计文件图号施工部位
一、工程概况
主梁采用预应力结构,设有纵、横、竖三向预应力,纵向预应力分别采用4Φs15.2扁波纹管成孔预应力钢束及7Φs15.2、9Φs15.2、15Φs15.2圆波纹管预应力钢束,分别采用BM15-4、BM15L-4、OVM15-15、OVM15-9、OVM15-7锚具或连接器。横向预应力钢束采用4Φs15.2、3Φs15.2钢绞线,BM15-4、BM15-3型锚具。除主梁阶段施工过程中通过连接器接长的预应力采用单端张拉外,其余预应力钢束均采用两端张拉,张拉时采用控制预应力与伸长量双控工艺,锚下控制应力为0.75fpk(未包括锚圈损失,一般取2.0%),预应力钢束张拉完毕后应及时压浆。竖向预应力及桥塔横梁纵向采用JL32高强精扎螺纹钢筋,JLM-32型锚具,采用YG-70型一端两次反复张拉,以确保预应力的有效度,张拉控制应力为0.86fpk。主梁端横梁。中横梁及横隔板均为预应力结构,分别采用了15Φs15.2、17Φs15.2预应力钢束。
13进行预应力张拉的悬空作业时,必须遵守下列规定:
1)进行预应力张拉时,应搭设站立操作人员和设置张拉设备用的牢固可靠的脚手架或操作平台。雨天张拉时,应架设防雨篷。
2)预应力张拉区域应标示明显的安全标志,禁止非操作人员进入。张拉钢筋的两端必须设置挡板。挡板应距离所张拉钢筋的端部1.5—2m,且应高出最上一组张拉钢筋的0.5m,其宽度应距张拉钢筋两外侧各部小于1m。
三、安全要求
1进入现场的工作人员,应戴好安全帽,遵守安全文明施工规范进入施工现场。
2张拉现场应有明显标志,并用围绳圈顶施工安全范围,与该工作无关人员禁止入内。

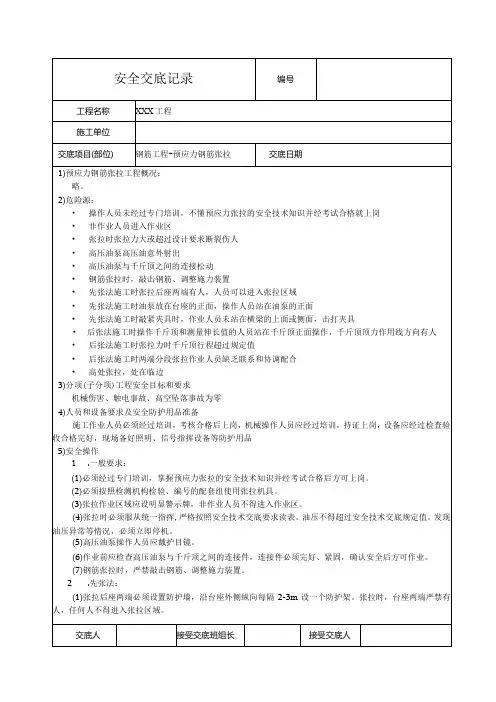

预应力钢筋张拉安全技术交底

接受交底班组长
接受交底人
安全交底记录
编号
工程名称
XXX工程
施工单位
交底项目(部位)
钢筋工程-预应力钢筋张拉
交底日期
(2)油泵必须放在台座的侧面,操作人员必须站在油泵的侧面。
(3)敲紧夹具时,作业人员应站在横梁的上面或侧面,击打夹具中心。
3.后张法:
(1)作业前必须在张拉端设置5cm厚的防护木板。
(7)孔道灌浆作业,喷嘴插入孔道口,喷嘴后面的胶皮垫圈必须紧压在孔口上,胶皮管与灰浆泵必须连接牢固。
(8)堵灌浆孔时应站在孔的上面。
4.其它。
6).应急准备和响应:
对于发生触电、摔伤等应及时向主管部门汇报进行处理,并进行紧急抢救
7).其他注意事项:
施工中注意人员的情绪以及精神状态,发现异常情况应及时调整人员
X工程
施工单位
交底项目(部位)
钢筋工程-预应力钢筋张拉
交底日期
1)预应力钢筋张拉工程概况:
略。
2)危险源:
•操作人员未经过专门培训,不懂预应力张拉的安全技术知识并经考试合格就上岗
•非作业人员进入作业区
•张拉时张拉力大或超过设计要求断裂伤人
•高压油泵高压油意外射出
•高压油泵与千斤顶之间的连接松动
•后张法施工时两端分段张拉作业人员缺乏联系和协调配合
•高处张拉,处在临边
3)分项(子分项)工程安全目标和要求
机械伤害、触电事故、高空坠落事故为零
4)人员和设备要求及安全防护用品准备
施工作业人员必须经过培训,考核合格后上岗,机械操作人员应经过培训,持证上岗,设备应经过检查验收合格完好,现场备好照明、信号指挥设备等防护用品
•钢筋张拉时,敲击钢筋、调整施力装置
技术交底记录(预应力张拉)1

工程名称:西辽河特大桥部位:梁体沈建施技—21表
交底日期
2003年9月日
交底人
交底项目
混凝土梁预应力张拉交底内容来自质量要求1、所有参加梁体横向预应力张拉的施工人员必须经过岗前培训,持证上岗;
2、对使用的穿心式油镐及油泵必须经过状态认可,并经过实验室检校;
3、本次施工使用四级φ32精扎螺纹,其中2.98m精轧螺纹288根,2.54m精轧螺纹36根;
2、横向张拉完毕后,及时进行压浆处理,水泥浆强度等级为M35,横向预应力施工完毕后,在隔板面涂881-1型聚氨脂防水涂料。
3、架梁时,要采取措施,使两片梁横向预应力的预留孔正确对位,以便穿筋张拉。
安全及环境注意事项
1、搭设的张拉平台必须稳固牢靠,确保作业人员和施工机械的安全。
接底人
施工负责人:年月日
工班长:年月日
安质员:年月日
4、端隔板张拉力为500kN/根,其余隔板张拉力400kN/根;
5、所用水泥采用大连小野田P.O42.5水泥,水泥必须具备出厂合格证和材质试验报告单。
操作方法及注意事项
1、端隔板及跨中隔板连接板焊牢后,灌注C50细石混凝土,待强度达到设计强度要求后,张拉横向预应力筋,然后使用881-1型聚氨脂防水涂料将连接板处缝隙封好。

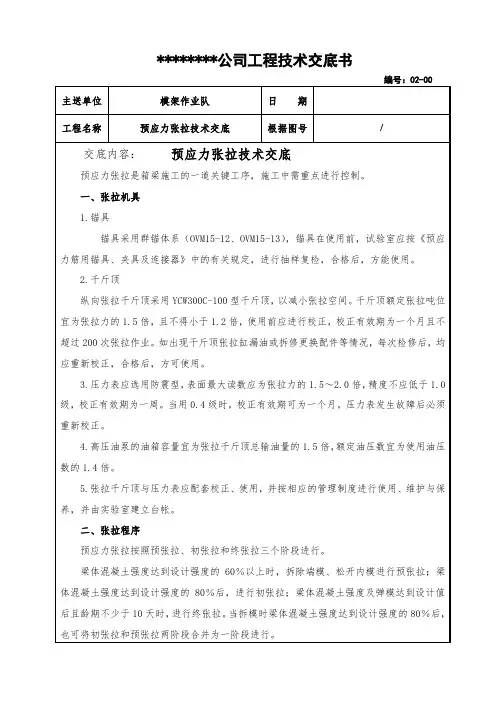

预应力张拉技术交底

纵向张拉千斤顶采用YCW300C-100型千斤顶,以减小张拉空间。千斤顶额定张拉吨位宜为张拉力的1.5倍,且不得小于1.2倍,使用前应进行校正,校正有效期为一个月且不超过200次张拉作业。如出现干斤顶张拉缸漏油或拆修更换配件等情况,每次检修后,均应重新校正,合格后,方可使用。
3.压力表应选用防震型,表面最大读数应为张拉力的1.5~2.0倍,精度不应低于1.0级,校正有效期为一周。当用0.4级时,校正有效期可为一个月。压力表发生故障后必须重新校正。
4.电路系统检修不准带电检修,油路系统检修不准带油压检修。
5.张拉过程中,两端油泵司机应听从统一指挥送油或回油。工作完毕后,应打开回油阀,切断电源。非油泵司机,禁止操作油泵。
6.千斤顶张拉时,不得超过千斤顶的设计最大张拉力和最大行程。
7.在张拉过程中,特别是在高压下,千斤顶的正后方不准站人,也不准踩踏、攀扶高压油管。
6.千斤顶不准超载,不准超出规定的行程。转移油泵时必须将油压表拆卸下来另行携带转送。
7.张拉完后应用红油漆,涂在钢绞线上,作好标记,以判断是否会有滑丝、断丝现象。
8.每跨梁张拉时,必须有专人负责及时填写张拉记录。
预应力张拉工序,属关键工序,也属重要的隐蔽工程。施工中,除施工人员自检、互检外,主管工程师及质检工程师应对张拉顺序、张拉程序、张拉力、静停时间、伸长值、回缩量、断丝、滑丝等情况,进行监督性的旁站检查。
编制者
复核者
审核者
接收负责人
8.张拉时,如发现油压表读数不高,而千斤顶的行程太大时,应停止张拉,查明原因后,再进行张拉。
9.当设备运转声音有异常时,应停止张拉,检查修理。
10.油泵操作司机,在操作油泵时,应专心、专意,不准与外人交谈,更不准油泵司机开动油泵时干其它工作。
预应力张拉施工安全技术交底.doc

预应力张拉施工安全技术交底.doc 【范本一】预应力张拉施工安全技术交底一:施工前准备1. 项目背景及介绍1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工方案2. 安全管理责任2.1 项目经理2.2 安全员2.3 监理单位3. 施工人员安全培训3.1 张拉工人3.2 监理人员3.3 驾驶员4. 施工现场安全准备4.1 施工场地4.2 施工设备4.3 安全设施4.4 作业区域划分二:张拉施工安全措施1. 张拉前准备工作1.1 设备检查与维护1.2 张拉工艺准备1.3 钢绞线束制作2. 张拉工序安全控制2.1 钢绞线束固定2.2 钢绞线束张拉2.3 时间与力度控制2.4 锚固操作3. 张拉工序事故防范3.1 人员防护要求3.2 设备操作规范3.3 高空作业安全3.4 电气安全措施三:应急处理与预防1. 施工事故应急处置1.1 抢救伤员1.2 施救设施使用1.3 事故报告与记录2. 预防措施2.1 安全检查与隐患排查2.2 安全奖励与惩罚制度2.3 职工安全教育2.4 安全生产管理机制附件:1. 张拉施工现场平面图2. 张拉施工设备检查记录表3. 张拉工序操作规范法律名词及注释:1. 安全生产法——中华人民共和国安全生产法。
2. 建筑法——中华人民共和国建筑法。
3. 劳动合同法——中华人民共和国劳动合同法。
【范本二】预应力张拉施工安全技术交底一:施工前准备1. 项目背景及介绍1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工方案2. 安全管理责任2.1 项目经理2.2 安全员2.3 监理单位3. 施工人员安全培训3.1 张拉工人3.2 监理人员3.3 驾驶员4. 施工现场安全准备4.1 施工场地4.2 施工设备4.3 安全设施4.4 作业区域划分二:张拉施工安全措施1. 张拉前准备工作1.1 设备检查与维护1.2 张拉工艺准备1.3 钢绞线束制作2. 张拉工序安全控制2.1 钢绞线束固定2.2 钢绞线束张拉2.3 时间与力度控制2.4 锚固操作3. 张拉工序事故防范3.1 人员防护要求3.2 设备操作规范3.3 高空作业安全3.4 电气安全措施三:应急处理与预防1. 施工事故应急处置1.1 抢救伤员1.2 施救设施使用1.3 事故报告与记录2. 预防措施2.1 安全检查与隐患排查2.2 安全奖励与惩罚制度2.3 职工安全教育2.4 安全生产管理机制附件:1. 张拉施工现场平面图2. 张拉施工设备检查记录表3. 张拉工序操作规范法律名词及注释:1. 安全生产法——中华人民共和国安全生产法。
预应力张拉技术及安全交底模板

一、一、前言预应力张拉技术在建筑工程中具有广泛的应用,能够显著提高结构的安全性和耐久性。
为确保施工过程中人员安全和工程质量,以下为预应力张拉技术及安全交底模板,旨在提高施工人员的安全意识和操作技能。
二、一、预应力张拉技术概述1. 预应力张拉技术是指在混凝土构件中预先施加一定的拉应力,使混凝土构件在受力时能够抵抗较大的拉力,提高结构的承载能力和耐久性。
2. 预应力张拉技术分为先张法和后张法两种。
先张法是在混凝土浇筑前对钢筋进行张拉,而后张法是在混凝土浇筑后对钢筋进行张拉。
三、一、安全交底内容1. 人员要求(1)施工人员必须经过专业培训,掌握预应力张拉的安全技术知识,并经考核合格后方可上岗。
(2)施工人员应熟悉张拉设备、工具的使用方法,了解各种材料的性能及施工工艺。
2. 设备与材料(1)张拉设备:张拉机、千斤顶、锚具、连接器等。
(2)材料:钢筋、钢绞线、混凝土、锚具等。
3. 施工现场安全措施(1)施工区域应设置明显的警示标志,非作业人员不得进入。
(2)张拉作业区域应设有防护栏杆,确保施工人员安全。
(3)张拉作业时,应保持现场整洁,不得堆放杂物。
4. 操作规程(1)张拉前,应检查设备、工具及材料,确保其完好、可靠。
(2)张拉过程中,操作人员应按照操作规程进行操作,不得擅自改变操作步骤。
(3)张拉过程中,应密切注意油压、伸长量等参数,发现异常情况立即停机处理。
(4)张拉结束后,应检查张拉效果,确保符合设计要求。
5. 应急处理(1)张拉过程中,如发生设备故障、材料损坏等情况,应立即停机处理。
(2)发生人身伤害事故时,应立即组织抢救,并报告相关部门。
四、一、总结通过以上预应力张拉技术及安全交底模板,有助于提高施工人员的安全意识和操作技能,确保施工过程中人员安全和工程质量。
在实际施工过程中,施工人员应严格遵守操作规程,确保工程顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安检-7
龙青高速公路莱西至城阳段工程
安全交底记录表
施工单位:中国水电建设集团路桥工程有限公司合同号:六:
四、预应力张拉安全实施工作
1.张拉前的准备和检查
(1)张拉区域设置明显的安全标志,禁止非工作人员进入。
(2)材料堆放整齐,场面整洁,通道畅通。
(3)电器设备符合用电规范,做到一机一闸一保护,线路完好无裸露。
(4)张拉机具搭设防雨防晒棚,防止张拉时雨淋日晒,以保证油路畅通,正常使用,对所有张拉机具进行全面检查。
~
(5)高压泵与千斤顶之间的所有连接点、紫铜管的喇叭口是否完好无损、锣丝是否拧紧。
(6)核对油压表性能是否良好。
2.张拉作业实施
(1)操作人员站立位置安全,有回旋余地。
(2)张拉时,构件两端不准站人,操作人员站在侧面,两端设置防护栏(罩)高压油泵放在离构件端部左右侧。
(3)加压时,高压油泵操作人员注意与千斤顶操作人员保持联系,避免过快或不协调导致失误。
操作人员配备对讲机。
(4)张拉时千斤顶后方不得站人,不得在有压力的情况下旋转张拉工具的锣丝或油管接头。
/
(5)张拉时如遇临时停电,要立即拉闸断电,以防突然来电发生危险。
(6)张拉台座前后均应设挡板,以保护张拉人员和路人安全。
3.张拉后的工作
(1)张拉后要拉闸断电,关闭油门,静停3—5分钟后再紧锣丝,操作人员应站侧面并用板手操作,以防止钢筋断裂伤人。
(2)参加张拉人员张拉工作完毕,要将张拉机具安全撤离现场,并进行保养,为下一次张拉做好准备。
五、预应力张拉安全注意事项
1. 先张法张拉中和未浇混凝土之前,周围不得站人和进行其它作业。
浇筑混凝土时,震捣器不得撞击钢丝(钢束)。
用卷扬机滑轮组张拉小型构件时,张拉完成后应切断电源和卡固钢丝绳。
~
2.加强对张拉设备及锚具进行检查校验。
在预应力张拉做业中,必须特别注意安全,因为预应力筋被张拉后,其本身将蓄有很大的能量,万一预应力筋被拉断或锚具与千斤顶失效,巨大的能量就会急剧释放,有可能造成很大的危害。
因此,无论在任何情况下,作业人员都必须躲开预应力千斤顶的正面,以免发生不可预见的事故。
3.操作千斤顶油泵的人员与测量千斤顶油缸伸长值人员,应该站在千斤顶的侧面操作尤其是操作千斤顶油泵的人员在油泵开动过程中,不得擅自离开岗位,如需离开,则必须把油门全部松开或切断电源。
4. 钢筋张拉或冷拉时,螺丝端杆、套筒螺丝必须有足够的长度;夹具应有足够的夹紧能力,防止锚夹不牢而滑出。
5.严禁酒后进行张拉作业。
被交底人:。
安全员:安全负责人:年月日。
