3、禁止超挖后再回填。
4、清底后在基坑底部设计集水沟。
每一项做不到位的罚50元。
机械维护
1、各类作业机械要有合格证。
2、各类机械的作业人员有相应的资格证书。
3、机械按照规定做好定期保养并做好运行记录。
一次做不到位罚50元
仪器管理
各种仪器由工段技术员、使用人到工程部签字领用,经常较验仪器精度不够及时报计量人员送检。
2、每月检查评比一次完成较好的奖50元。






材料
供应工序
1、现场技术人员根据材料使用计划,填写材料需用量表,并签字后报物设部。
2、制定材料采购计划,制定加工计划及时反材料数量种类的动态变化。
3、管理现场的各种材料的存储,分类堆放对进场材料进行质量把关。
按照规定表格材料部部长,每天一贴一报,没有执行罚50元,对规定表格中的分项负责人没报的,一次没报罚50元。(见附表)
损坏或丢失视情况处罚
备注
安排的责任人或专人、检查人、监督人都要求在本技术交底中签字,并要求有身份证的复印件附后一起存档,施工过程中人员没经过项目总工程师同意不得变动,否则总工程师有权对指令变动人处100元以上300以下的罚款,对于因工作需要而调动,立即安排人进行交接,并重新交底签字及身份证复印件存档。
导线、水准、中线偏位控制工序
施工中使用监理批复的导线点,水准点,施工前两天项目主管测量要为工段提供出中桩开工前对沿线导线点、水准点、中线、复核测量,确保施工中测量的准确性,定期检测测量仪器的使用情况,确保仪器的正常使用。
加密水准点定期复核检测一次,(每一个月)。
因水准点、导线点,中桩提供延误发生每一次罚50元。
3、钢筋的钢种与直径与设计图纸相符。

深基坑开挖技术交底4篇

深基坑开挖技术交底4篇

深基坑开挖技术交底4篇【第1篇】深基坑开挖技术交底书一、基坑土方开挖平安保证措施开挖基坑前,仔细作好现场调查讨论,了解施工区域内原有些地下建造物、地下管线及其它影响正常开挖设施的分布状况。

按设计要求在基坑内外作好降水预备工作,在基坑四面设置排水沟,准时排水。

基坑开挖后四面用钢管设置1.2m高防护栏举行围护,安装围护网,并涂刷醒目标记确保夜间施工平安。

围护结构必需封闭合拢后才干开挖,开挖过程中应注重土壁的变动状况,如有异样现象,应立刻停止开挖,准时上报,并实行加固措施。

开挖过程中按设计要求周期性对桩位及埋设的水准点举行观测、量测,准时把握桩的位移和基坑沉降,确保基坑开挖平安稳定。

当土方开挖到相应支撑处,必需按设计要求准时架设钢支撑,使基坑的变形满足设计要求。

常常检查土壁的稳定状况。

因为基坑开挖后,底部不行避开会有少量积水,因此特殊注重用电平安,常常检查各种用电设施、漏电庇护器及电缆线的完好性,发觉漏洞准时改正。

土方外运时,全部运送及装卸机械必需遵守其相应的;>;,司机持证上岗,进入市区时遵守交通规矩,不超运超载。

二、施工平安保证措施(1)进入施工现场人员一律戴平安帽,并接受入场教导。

(2)对施工人员加强平安施工的教导,定期举行平安检查专业平安检查。

(3)基坑支护由有资质的专业人员施工,对加工机械的平安操作规程及注重事项举行交底,并由机械技师对全部机械性能举行检查,合格后方可使用。

(4)土方开挖时,要按标准放坡,本工程采纳高压喷射砼护壁,保证基坑的稳定性,基坑周边必需设置防护栏杆,上下基坑搭设暂时马道。

(5)土方开挖时挖掘机开挖,避开挖土机械碰撞土壁和桩身。

(6)要注重基坑支护结构内的水平位移及地面沉降监测,其控制范围为水平位移不大于5.0cm,地面沉降不超过2.5cm以内。

(7)意外缘由造成基坑变形过大处理措施外界条件骤然骇变(如基坑外附近管线漏水、地面荷载骤然增大),或其它缘由造成桩背后土压力增大,利用位移观测,桩顶位移超过5cm(警戒值),应实行加固措施。

基坑开挖施工技术交底

基坑开挖施工技术交底
3、基坑开挖
(1)基坑底平面开挖尺寸的确定:本桥承台均采用大块钢模做为基础模板,基础底面工作宽度按四周各加宽30~50cm进行设计。
(2)基坑坑壁开挖形式的选择:本管段内地质均为表层黏土、下层砂类土,根据道路红线宽度及地质条件,基坑开挖采用1:0.75坡度、基底砂袋支护的开挖形式,当地质全部为砂时,基坑开挖采用1:1坡度、基底砂袋支护形式;
六、安全质量控制措施
1、成立以项目经理为组长的安全管理领导小组,本工程由驻地一指挥部负责放工,分指设安全质量部,配备专职安全工程师,现场设专职安全员、防护员、驻站联络员。施工期间防护员跟班作业,及时发现和纠正施工中存在的安全隐患,确保既有线行车安全和施工安全。
2、本项目制定了具有针对既有线施工的各项安全管理制度:各类机械的安全操作远程及安全作业制度。用电安全须知及电路架设养护作业制度。养护作业制度。高空作业安全作业制度。施工现场保安作业制度。工区防洪、防火、防风措施。起重作业安全作业制度。各种安全标志的设置及维护措施等。
交底人:
日期:年月日清理
基坑开挖后,采用人工清除坑底松土,铲平凸起部分,修正边坡。以铲为主,不得填补。
四、应注意事项
1、基坑开挖时如发现有文物、古董等应妥善保护,并应及时报有关部门处理。
2、开挖过程中应随时控制开挖深度,避免超挖,如发生个别地方超挖时,应立即报告现场技术人员,处理方案应征得设计等单位的同意,不得私自处理。
3、施工负责人、安全员、防护员、驻站联络员均需经路局营业线施工安全培训,并经考试合格的人员担任。对所有参与施工人员进行上岗前的安全教育,教育内容包括:既有线施工安全防护、既有线安全施工技术细则、安全技术知识、各工种操作规程、安全制度、工程特点及该工程的危险源等。经培训考核合格后,方可上岗作业。

基坑开挖施工技术交底

基坑开挖施工技术交底

基坑开挖施工技术交底一、引言基坑开挖是建筑工程中的一个重要环节,在施工过程中需要遵循一定的安全规范和技术要求。

本文将介绍基坑开挖施工的相关技术交底内容,以确保施工过程中的安全性和高效性。

二、施工前的准备工作1. 方案准备在基坑开挖施工前,需要制定详细的施工方案,包括开挖顺序、施工方法、支护结构设计等。

方案应当经过专业工程师的审核和批准,并与相关人员进行充分的沟通和交流。

2. 设备准备基坑开挖所需的设备包括挖掘机、钢筋剪、卷扬机等,施工前应确保设备良好运转,并进行必要的维护和检查。

3. 施工人员的安全教育施工人员必须接受基本的安全教育和培训,了解基坑开挖施工过程中的风险和注意事项,掌握相关的安全操作规程,确保施工过程中的人身安全。

三、基坑开挖施工的步骤1. 土质分析在进行基坑开挖之前,必须进行土质分析,了解开挖区域的地质情况和土质条件,以便确定合适的施工方案和支护结构。

2. 清扫施工区域施工前必须清除施工区域内的障碍物,并清理干净周围的垃圾和杂物,以确保施工过程中的安全和顺利。

3. 挖掘根据事先制定的施工方案,用挖掘机进行基坑的开挖,确保开挖的深度和形状与设计要求相符。

在挖掘的过程中,必须要保证挖掘机的稳定性,避免因施工不当而引发事故。

4. 土方运输和处理挖掘完成后,需要将挖掘出的土方进行运输和处理。

土方应按规定的位置进行堆放,以便后续的土方利用或处置。

5. 支护结构施工基坑开挖后,需要根据设计要求进行支护结构的施工。

常见的支护结构包括钢支撑、混凝土护坡等。

在支护结构的施工过程中,必须严格按照相关的技术要求操作,确保支护结构的稳定性和安全性。

6. 水位控制基坑开挖过程中,水位的控制非常重要。

必须采取相应的措施,如安装排水设备、加固水位标尺等,以确保基坑内的水位能够及时降低,避免对施工的影响。

四、施工中的安全措施1. 施工现场的围护措施在基坑开挖施工现场,必须设置围护措施,以避免人员误入施工区域,采取隔离防护措施,确保施工现场安全。

基坑施工工程技术交底(3篇)

基坑施工工程技术交底(3篇)

第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。

本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。

二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。

2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。

3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。

4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。

三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。

2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。

3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。

4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。

5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。

6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。

四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。

2. 施工质量:严格按照施工规范进行施工,确保施工质量。

3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。

五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。

2. 施工现场安全:设置安全警示标志,确保施工现场安全。

3. 机械安全:定期检查机械设备,确保机械设备运行正常。

4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。

六、施工进度1. 制定合理的施工进度计划,确保施工进度。

2. 加强现场管理,确保施工进度。

3. 合理安排施工人员、材料、设备等资源,提高施工效率。

七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。

深基坑施工技术交底二级

深基坑施工技术交底二级

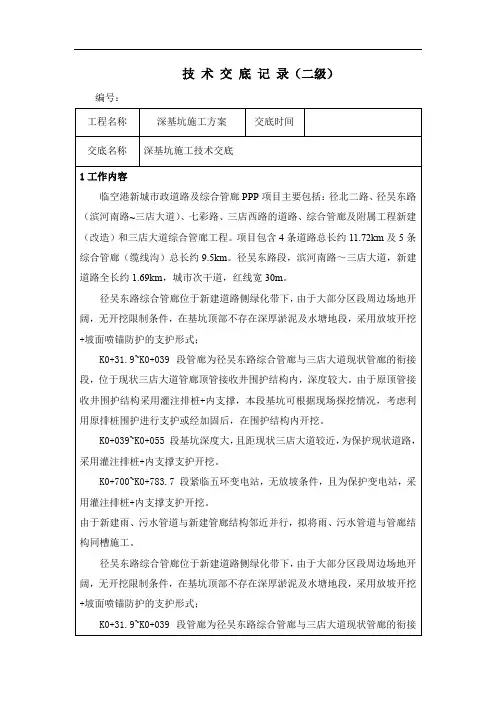

技术交底记录(二级)编号:
区段三1:1分级放坡悬臂灌注
排桩
二级K0+055 K0+700 6.0~9.2



灌注排桩+两道支撑一级K0+700 K0+783.7 7.5~10.1
区段五一级坡1:1.5放坡二
(三)级坡1:1放坡
二级K0+865 K1+020 8.5~11.6
区段六一级坡1:1.75放坡
二级坡1:1放坡
二级K1+020 K1+250 7.0~9.7
区段七一级坡1:2放坡
二级坡1:1放坡
二级K1+250 K1+320 6.6~9.2
区段八一级坡1:1.5放坡
二级坡1:1放坡
二级K1+320 K1+625 6.1~8.6
现场施工作业面布置
1)便道及作业面设置
(1)放坡开挖区段在基坑边坡线2m以外一侧整平修筑处理8m宽作为通行便道及拉森钢板桩打设和桩基施工设备作业空间,不良地质段采用0.8m-1m 厚毛渣处理,保障结构物混凝土浇筑及材料运输便道畅通。

2)车辆进出基坑通道设置
(1)在放坡开挖区段内顺基坑方向按1:4-1:10修筑下基坑坡道,铺设钢板,宽度3.5-4m,方便自卸汽车进入基坑内装土外运。

基坑内保持一台渣土车装土,空车于基坑顶部附近等候。

附件:交底照片、关键工艺视频、BIM模型展示动画等。

基坑开挖 安全技术交底

基坑开挖 安全技术交底

基坑开挖安全技术交底1、施工人员进场必需接受建筑施工平安生产教育,经考试合格后方可上岗作业,未经建筑施工平安生产教育或考试不合格者,严禁上岗作业。

2、施工人员上岗作业前,必需由施工队长(或班组长)负责组织本队(组)学习本工种的平安操作规程和一般平安生产学问。

3、每日上班前,施工队(班组)负责人,必需召集所辖全体人员,针对当天任务,结合平安技术交底内容和作业环境、设施、设备状况、本队人员技术素养、平安意识、自我爱护意识以及思想状态,有针对性地进行班前讲话等平安活动,提出详细留意事项,跟踪落实,并做好活动纪录。

4、施工人员要穿好标志服,并穿戴好劳动爱护用品。

5、各种机械车辆专人使用,挖掘机、装载机必需持证上岗,劳保用品配戴齐全。

加强机具设备检修保养,不准带病作业。

6、大型机械进场之前要具体调查途经障碍物状况,严格按指定路线行走,施工期间要留意施工机具和四周建筑(构筑)物的关系,必要时实行爱护措施或修改施工方案。

7、假如需要人工开挖基坑时,操作人员之间要保持平安距离一般应大于2.5米,多台机械开挖,挖土机之间距离应大于10米,挖土要自上而下,逐层进行,严禁先挖坡角的危急作业。

8、挖土方前,对四周环境要仔细检查,不能在危急岩石或建筑物下面进行作业。

9、基坑开挖要严格按要求放坡,多阶同时开挖土方时,应验算边坡的稳定性,操作时应随时留意边坡的稳定状况,发觉问题应准时加固处理。

10、机械挖土,多阶同时开挖,应依据规定和验算的结果,确定挖土机离边坡的平安距离。

11、深基坑四周设防护栏杆,人员上下要有专用爬梯。

12、坑上人员不得向坑内扔抛物品,避开物体打击事故13、土方运输坡道要保证宽度和坡度,以保证汽车上、下坡道平安的坡度,转弯半径要符合有关平安规定。

14、基坑边3.0m以内不得堆土、堆料、停置机具。

基坑边与建筑物、构筑物的距离不得小于1.5m,特别状况必需采纳有效技术措施。

15、在车站围挡周边及交通导改路转弯处设置明显的交通指示标志及防撞设施,防止发生车辆冲入施工现场引发人员伤亡等事故。

基坑开挖安全技术交底

基坑开挖安全技术交底

基坑开挖安全技术交底
一、前言。

基坑开挖是建筑工程中的重要环节,也是施工过程中风险较高的一环。

为了保
障基坑开挖作业的安全,特制定本安全技术交底,以确保施工人员的生命财产安全。

二、施工前准备。

1. 确认基坑开挖的具体位置和尺寸,按照设计要求进行标定和测量。

2. 掌握基坑周边的环境情况,包括周边建筑物、管线、道路等情况,确保开挖
过程中不会对周边环境造成影响。

3. 检查开挖设备和工具的完好情况,确保设备能正常运转。

4. 制定详细的开挖方案和安全预案,明确施工人员的分工和责任。

三、基坑开挖作业。

1. 在开挖前,应先进行基坑支护结构的搭设,确保基坑周边的土体不会发生坍塌。

2. 采用逐层开挖的方式,避免一次性开挖过深,导致基坑坍塌。

3. 开挖作业中,应保持基坑周边的通风和排水畅通,防止积水和有害气体的聚集。

4. 施工人员应佩戴好安全帽、安全鞋等防护用具,并严格按照作业规程进行操作。

四、基坑开挖后安全处理。

1. 开挖完成后,应及时清理基坑内的杂物和积水,保持基坑内的整洁和干燥。

2. 对基坑周边的支护结构进行检查,确保支护结构的稳固和完好。

3. 做好基坑周边的警示标识,防止他人误入基坑区域。

4. 对开挖过程中出现的问题和隐患进行总结和整改,为下一步施工提供经验和教训。

五、结束语。

基坑开挖是一项复杂的施工作业,安全意识和技术要求都非常高。

只有严格按照安全技术交底的要求进行作业,才能保证基坑开挖作业的安全顺利进行。

希望全体施工人员能够严格遵守安全规程,共同维护施工现场的安全和稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底书-二级
单位:中国铁建大桥工程局高阜锦铁路项目部第1页共3页
主送单位
工程部
编号
二级施工技术交底—
工程名称及部位
米家河框构桥基坑开挖
编制日期
2014.10.15
交底内容:
1、计划交底
1、施工部位:K52+0.32.182-12m框构桥基坑开挖和滑板。
2、所需劳力:现场安全管理员2人、施工作业人员5人。
10、测量技术人员和监理人员对基底高程和基坑尺寸进行复核,无误后,方可进行下一道工序。
11、砂夹碎石换填厚度为1m,每边放宽1m,并按1:1的坡度进行换填,保证框构上部结构能正常施工,注意预留地锚梁位置。
12、电动冲击夯操作时,应注意不得漏夯,且要一夯压半夯,即每一夯实面必须重叠前一夯实面的一半。
3、质量交底
2、测量技术人员放样出基坑开挖边界线。
3、施工作业人员清除边界线内的杂物,并进行降水,保证水位在基底下1m左右,准备开挖。
4、基坑开挖采用挖掘机和人工开挖。
编制者
审核者
批准人
交底人
接收单位
接收负责人
交底日期
接收日期
施工技术交底书-二级
单位:中国铁建大桥工程局高阜锦铁路项目部第2页共3页
主送单位
工程部
交底内容:
4、安全交底
1、发电机在使用前要制定严格的发电机操作规程;发电机的额定功率要满足施工用点的需要,严禁超负荷运行;发电机的周围禁止存放易燃物品,并配备消防器材;现场同时存在外电路供电情况时,双电源之间要有完善的封闭措施;严禁将电线直接钩挂在闸刀上或直接插入插座内使用。
2、连接电动机械和电动工具的电器回路设开关或插座,并有保护装置。移动式电动机械或工具的电源线要使用相应规格的橡皮软电缆。严禁在一个开关上连接多台电动设备。
检查项目和检验方法
项目
允许偏差
检验方法
基底高程
±50mm
测量
基底尺寸
±200mm
尺量
轴线位置
±50mm
测量
砂夹碎石换填总厚度
±50mm
尺量
施工技术交底书-二级
单位:中国铁建大桥工程局高阜锦铁路项目部第3页共3页
主送单位
工程部
编号
二级施工技术交底—
工程名称及部位
米家河框构桥基坑开挖
编制日期
2014.10.15
编号
二级施工技术交底—
工程名称及部位
米家河框构桥基坑开挖
编制日期
2014.10.15
交底内容:
5、基坑开挖弃土由自卸车立即运走,不能随意乱弃。
6、基坑路基侧需打钢轨防护桩,并堆码草袋,确保路基稳定。
7、基坑开挖不宜间断。8、测量技来自人员在基坑四周设置高程控制点。
9、基坑开挖到距基底设计高程0.2m时,采用人工开挖,保持土层的原状,保证持力层的承载力。
3、在仓库、油库、加工场地及重要机械设备处要配备相应的消防灭火器材。
4、照明灯具与易燃物之间要有一定的安全距离,与普通灯具的安全距离不小于300mm,当间距不够时要采取隔热措施。
5、生活区内要注意防火,严格按本地林业局的有关规定执行,防止火灾和一氧化碳中毒;施工机械不得带病运行和超负荷作业,注意施工机械安全及人员安全,发现不正常情况要停机检查,不得在运行中修理;特别是在吊车进行作业时,要拍专人指挥,防止发生安全事故。
6、施工中必须探明地下管线位置,以防止挖断电缆、光缆等管线。
3、所用机具:发电机1台、铲车1台、挖掘机2台、自卸车1辆
2、施工交底
(一)技术要求
1、滑板顶面高程149.84m。
2、基坑开挖坡度:路基侧按1:1.5放坡,两侧按1:1放坡。
3、基坑轴线位置准确。
4、基坑底换填砂夹碎石厚度:1m。
(二)施工方法
1、基坑正式开挖前必须探明所有的地下管线不影响正常施工后,才能进行开挖。
