盾构施工安全生产管理制度(版)

盾构施工安全生产管理制度(版)

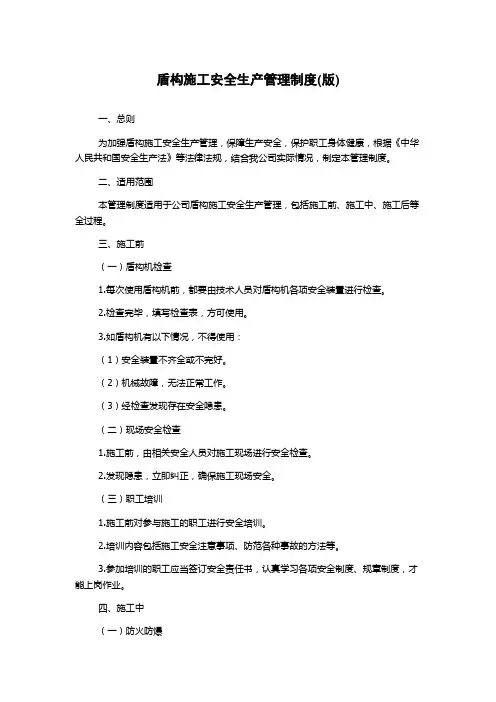

盾构施工安全生产管理制度(版)一、总则为加强盾构施工安全生产管理,保障生产安全,保护职工身体健康,根据《中华人民共和国安全生产法》等法律法规,结合我公司实际情况,制定本管理制度。

二、适用范围本管理制度适用于公司盾构施工安全生产管理,包括施工前、施工中、施工后等全过程。

三、施工前(一)盾构机检查1.每次使用盾构机前,都要由技术人员对盾构机各项安全装置进行检查。

2.检查完毕,填写检查表,方可使用。

3.如盾构机有以下情况,不得使用:(1)安全装置不齐全或不完好。

(2)机械故障,无法正常工作。

(3)经检查发现存在安全隐患。

(二)现场安全检查1.施工前,由相关安全人员对施工现场进行安全检查。

2.发现隐患,立即纠正,确保施工现场安全。

(三)职工培训1.施工前对参与施工的职工进行安全培训。

2.培训内容包括施工安全注意事项、防范各种事故的方法等。

3.参加培训的职工应当签订安全责任书,认真学习各项安全制度、规章制度,才能上岗作业。

四、施工中(一)防火防爆1.车间分区,柴油燃料不能放置在施工现场内。

2.请勿擅自吸烟,严禁使用明火。

3.在施工现场设置灭火器材,并有专人负责管理。

4.定期进行安全检查,确保没有火源和易燃、易爆物品。

(二)通风1.施工现场应保持良好的通风环境,确保空气清新。

2.对地下挖掘的洞口处,请设立管道通风。

(三)井筒内设施1.在井筒内设置照明设备,确保井筒内明亮。

2.安装防护网,防止物品掉落伤人。

(四)切削液1.切削液不得漏出,每日排放。

2.可采用吸附材料吸附漏出的切削液。

3.排放后,需经过安全人员检查确认后,方可进行下一步处理。

(五)混泥土供应1.混泥土供应过程中,应有专人负责管理。

2.在混泥土施工前,进行质量检验,确保混泥土质量符合要求。

五、施工后(一)清理1.施工完毕后,必须清理施工现场,保持现场的整洁。

2.使用清洁机具清除井内淤泥及切削液,清理地面上的工具等物品。

3.对井筒内进行细致彻底的清理,保证井筒内资料的安全。

盾构公司管理制度及办法

盾构公司管理制度及办法

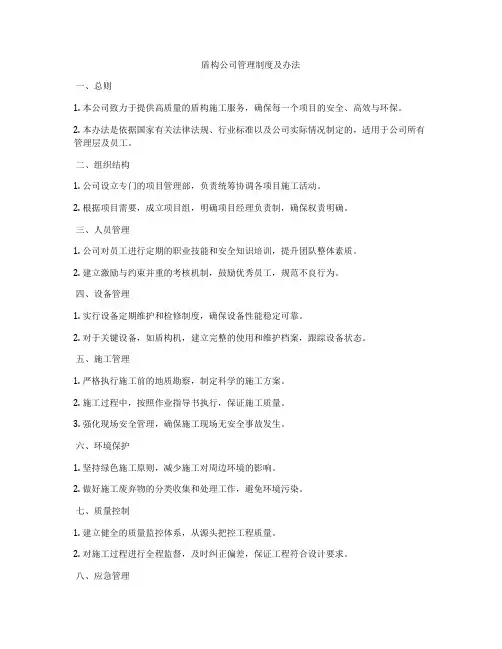

盾构公司管理制度及办法一、总则1. 本公司致力于提供高质量的盾构施工服务,确保每一个项目的安全、高效与环保。

2. 本办法是依据国家有关法律法规、行业标准以及公司实际情况制定的,适用于公司所有管理层及员工。

二、组织结构1. 公司设立专门的项目管理部,负责统筹协调各项目施工活动。

2. 根据项目需要,成立项目组,明确项目经理负责制,确保权责明确。

三、人员管理1. 公司对员工进行定期的职业技能和安全知识培训,提升团队整体素质。

2. 建立激励与约束并重的考核机制,鼓励优秀员工,规范不良行为。

四、设备管理1. 实行设备定期维护和检修制度,确保设备性能稳定可靠。

2. 对于关键设备,如盾构机,建立完整的使用和维护档案,跟踪设备状态。

五、施工管理1. 严格执行施工前的地质勘察,制定科学的施工方案。

2. 施工过程中,按照作业指导书执行,保证施工质量。

3. 强化现场安全管理,确保施工现场无安全事故发生。

六、环境保护1. 坚持绿色施工原则,减少施工对周边环境的影响。

2. 做好施工废弃物的分类收集和处理工作,避免环境污染。

七、质量控制1. 建立健全的质量监控体系,从源头把控工程质量。

2. 对施工过程进行全程监督,及时纠正偏差,保证工程符合设计要求。

八、应急管理1. 制定详细的应急预案,针对可能发生的风险事件预设应对措施。

2. 组织定期的应急演练,提高员工的应急处理能力。

九、信息管理1. 利用现代信息技术手段,建立项目信息管理系统,实现信息共享。

2. 保障数据的准确性和时效性,为决策提供科学依据。

十、持续改进1. 定期回顾项目实施情况,总结经验教训,不断优化管理流程。

2. 鼓励创新思维,推动技术进步和管理创新。

盾构管理制度范文

盾构管理制度范文

盾构管理制度范文盾构管理制度范文第一章总则第一条盾构管理制度制定的目的是为了规范盾构工程的施工管理,确保施工的安全、质量和进度。

第二条盾构管理制度适用于盾构工程中的盾构机、刀具、配件及相关设备的管理。

第三条盾构管理制度包括以下内容:盾构机的选择与购买、盾构机的运输和安装、盾构机的维护与保养、盾构机的使用与操作、盾构机的报废与更新、盾构机的安全与质量控制。

第四条公司应建立健全盾构机管理机构,明确盾构机的管理职责和权限。

第五条盾构机的管理人员应具备相关的专业知识和管理能力,并持有相应的危险物品操作证书。

第六条盾构机的管理人员应定期接受培训,提高自身的技能和知识水平。

第二章盾构机的选择与购买第七条盾构机的选择和购买应根据盾构工程的具体情况和要求,由公司的专业人员提出方案,经公司领导批准后进行。

第八条盾构机的选择应考虑以下因素:地质条件、工程规模、隧道尺寸、施工环境、工期要求和质量要求等。

第九条盾构机的购买应由公司的采购部门负责,采购人员应具备相关的专业知识,并参考国家的相关标准和规定。

第十条盾构机的购买合同应明确双方的权利和义务,包括盾构机的技术规格、数量、价格、交付期限等内容。

第十一条盾构机的购买应选择正规厂家和品牌,避免购买假冒伪劣产品。

第十二条盾构机的购买应进行验收,验收标准应符合国家的相关标准和规定。

第三章盾构机的运输和安装第十三条盾构机的运输和安装应由专业人员负责,运输和安装过程中应严格按照操作规程和安全操作要求进行,并采取必要的安全措施。

第十四条盾构机的运输和安装应做好防护措施,防止设备和配件受到损坏。

第十五条盾构机的运输和安装过程中,应注意保护周围环境,避免给周围居民和施工人员造成不良影响。

第十六条盾构机的运输和安装完成后,应进行验收,验收标准应符合国家的相关标准和规定。

第四章盾构机的维护与保养第十七条盾构机的维护与保养应按照制造厂家的要求和公司的相关规定进行。

第十八条盾构机的维护与保养包括日常维护和定期检修两部分。

盾构施工安全生产管理制度(最新版)

盾构施工安全生产管理制度(最新版)

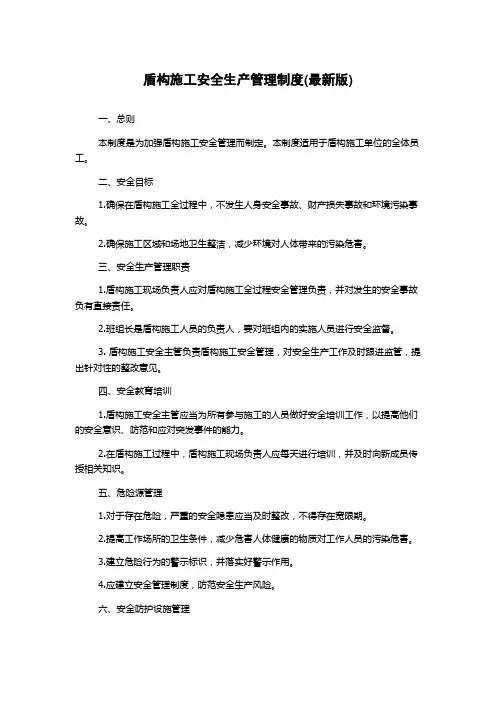

盾构施工安全生产管理制度(最新版)一、总则本制度是为加强盾构施工安全管理而制定。

本制度适用于盾构施工单位的全体员工。

二、安全目标1.确保在盾构施工全过程中,不发生人身安全事故、财产损失事故和环境污染事故。

2.确保施工区域和场地卫生整洁,减少环境对人体带来的污染危害。

三、安全生产管理职责1.盾构施工现场负责人应对盾构施工全过程安全管理负责,并对发生的安全事故负有直接责任。

2.班组长是盾构施工人员的负责人,要对班组内的实施人员进行安全监督。

3. 盾构施工安全主管负责盾构施工安全管理,对安全生产工作及时跟进监管,提出针对性的整改意见。

四、安全教育培训1.盾构施工安全主管应当为所有参与施工的人员做好安全培训工作,以提高他们的安全意识、防范和应对突发事件的能力。

2.在盾构施工过程中,盾构施工现场负责人应每天进行培训,并及时向新成员传授相关知识。

五、危险源管理1.对于存在危险,严重的安全隐患应当及时整改,不得存在宽限期。

2.提高工作场所的卫生条件,减少危害人体健康的物质对工作人员的污染危害。

3.建立危险行为的警示标识,并落实好警示作用。

4.应建立安全管理制度,防范安全生产风险。

六、安全防护设施管理1.为保障员工的人身安全和生命安全,于盾构施工场地设置必要的安全设施和防护措施。

2.工作场所周围的安全标志牌应当切实对外界人员作出安全提示。

3.勘察规划安排时,应尽量减少盾构构建对生态环境的影响。

七、应急预案1.施工单位应建立科学合理的应急预案制度,明确应对突发各种事件的应急措施和应急救援措施。

2.应该制定必要的安全保障监测计划。

3.应急集结点环境比较优越,应该随时做好应急救援的准备工作。

八、安全检查和评估1.施工单位应定期进行安全检查,开展各项安全检查活动,并及时上报检查情况和处理情况,提出合理化建议。

2.应对盾构施工进行全过程安全风险评估,落实风险治理方案。

九、安全记录和报告1.施工单位应当建立安全生产管理档案,记录各项安全事故和管理工作情况,包括现场安全检查、应急演练、重大隐患排查情况等。

盾构事业部生产管理制度

盾构事业部生产管理制度

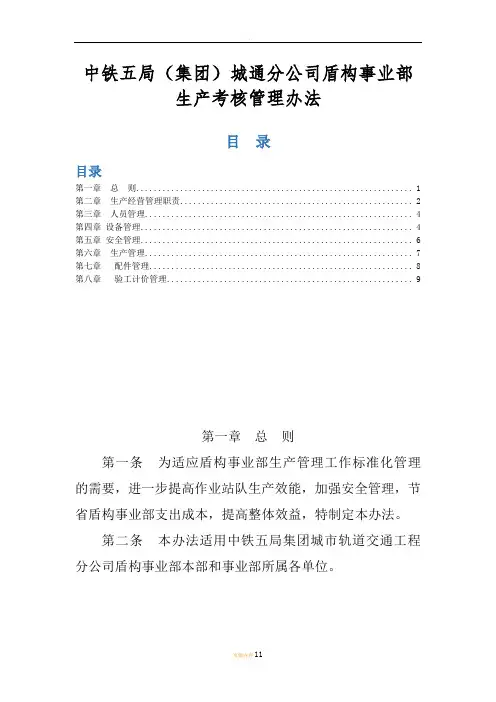

中铁五局(集团)城通分公司盾构事业部生产考核管理办法目录目录第一章总则 (1)第二章生产经营管理职责 (2)第三章人员管理 (4)第四章设备管理 (4)第五章安全管理 (6)第六章生产管理 (7)第七章配件管理 (8)第八章验工计价管理 (9)第一章总则第一条为适应盾构事业部生产管理工作标准化管理的需要,进一步提高作业站队生产效能,加强安全管理,节省盾构事业部支出成本,提高整体效益,特制定本办法。

第二条本办法适用中铁五局集团城市轨道交通工程分公司盾构事业部本部和事业部所属各单位。

第二章生产经营管理职责第三条负责盾构租赁市场信息的发布和内部信息网络的建立。

第四条广泛承揽盾构业务,制定完善承接盾构业务的激励机制,做好盾构业务的接待、洽谈工作。

第五条加强对招标工作的监督、管理,搞好相关盾构业务资料规范统一的设计与编制。

第六条做好盾构业务合同的管理工作,认真对合同的签订、评审、履行、结算、归档等环节的管理与监督。

第七条对盾构事业部分包工程和分包队伍进行监督与指导,严格分包队伍的评审选择,实施管理。

对分包合同签订,施工中考核与工程结算等项工作进行检查。

第八条努力推进盾构事业部生产系统目标的分解、实施与完成,提高生产指标的指导性和约束性作用。

第九条负责盾构事业部生产计划指标的分解,搞好生产统计与分析,认真完成事业部各项对外统计报表〈上级要求的报表〉,并且努力做到合理性、及时性、真实性、指导性,发挥其应有的作用。

第十条发挥生产施工过程中的监督作用,认真对施工前准备工作,施工中进度计划落实与顾客评价和文明施工、竣工、结算、工程交付后的服务回访、回修等工作的检查与指导。

第十一条负责盾构事业部经营资料的管理、归档,认真搞好合同章的使用、审批、登记等工作。

第十二条负责盾构事业部生产系统专业人员的素质提高与培训,认真搞好专业人员的再教育组织和岗位鉴定工作。

第十三条负责盾构事业部生产工作会议和其它新项目筹备研讨会的组织安排。

盾构机安全生产管理制度

盾构机安全生产管理制度

一、总则为了确保盾构机施工过程中的安全生产,保障施工人员生命财产安全,预防事故发生,特制定本制度。

本制度适用于所有盾构机施工项目。

二、安全责任1. 项目经理为盾构机施工安全生产第一责任人,全面负责施工现场的安全生产管理工作。

2. 盾构机操作人员、施工管理人员、监理人员等均应承担相应的安全生产责任。

三、安全教育培训1. 对所有盾构机操作人员、施工管理人员进行岗前安全技术培训,考核合格后方可上岗。

2. 定期组织安全生产教育培训,提高员工安全意识,增强安全操作技能。

四、安全检查与隐患排查1. 定期进行安全生产检查,对发现的安全隐患及时整改。

2. 盾构机操作人员每日作业前应进行设备检查,确保设备处于良好状态。

3. 盾构机操作人员应熟悉工程地质、水文、地面建筑物等情况,确保施工安全。

五、操作规程1. 作业前应检查并符合下列相关要求:a. 操作人员必须经过岗前安全技术培训,考核合格持有企业下发的操作证书后方可上岗。

b. 操作人员操作前必须阅读操作指导书和交班记录,熟悉掌握该段工程详细地质资料、水文、地面建筑物、地面沉降、管片测量等情况。

c. 严禁吸烟,严禁酒后上岗,严格落实上下班制度。

d. 操作前必须检查控制仪器、仪表及其它装置,确认处于良好且安全状态。

2. 操作人员在启动前,应检查以下项目:a. 冷却循环水管、污水管、高压电缆、低压电缆的长度,确保在掘进中不能拉断。

b. 冷却循环水的温度、水压、空压机的气压、温度情况是否正常。

c. 盾尾油脂泵、EP2泵、HBW泵的压力、轴承的温度是否正常。

液压油箱的液位高度、电机、泵头的温度是否过高,液压管、泵头是否渗油、漏油现象。

d. 膨润土箱是否有膨润土液,检查气压单元的压力是否需要卸压。

e. 注浆泵水箱的水是否干净,注浆泵是否正常注浆,浆罐中是否有浆液,管路是否畅通。

f. 油脂阀、泡沫阀、膨润土阀是否正常工作。

g. 泄漏舱是否泄漏,齿轮油冷却水阀是否打开。

h. 皮带是否跑偏,出土口下的皮带里是否夹有沙土、石块。

盾构日常安全管理制度

盾构日常安全管理制度

一、总则为保障盾构施工过程中的安全,防止安全事故的发生,提高施工效率,特制定本制度。

本制度适用于所有盾构施工项目。

二、安全生产方针1. 安全第一,预防为主,综合治理;2. 贯彻“以人为本”的原则,确保施工人员生命安全;3. 严格执行国家和行业有关安全生产的法律、法规、标准及规章制度。

三、组织机构及职责1. 项目经理为安全生产第一责任人,全面负责安全生产管理工作;2. 安全生产领导小组负责组织、协调、监督安全生产工作的实施;3. 安全生产管理人员负责安全生产的具体实施和监督;4. 施工班组负责本班组安全生产的日常管理。

四、安全生产管理制度1. 严格执行国家和行业有关安全生产的法律、法规、标准及规章制度;2. 加强安全生产教育和培训,提高施工人员的安全意识;3. 定期进行安全检查,发现安全隐患及时整改;4. 加强施工现场的安全管理,确保施工环境安全;5. 加强机械设备的管理,确保设备运行正常;6. 加强施工现场的消防管理,确保消防设施完好;7. 严格执行施工操作规程,严禁违章作业;8. 做好施工过程中的应急准备,确保突发事件得到及时处理。

五、安全生产责任1. 项目经理对本项目的安全生产负总责;2. 安全生产管理人员负责安全生产的具体实施和监督;3. 施工班组对本班组安全生产负直接责任;4. 施工人员对本人的安全生产负直接责任。

六、安全生产考核1. 定期对安全生产管理人员、施工人员进行考核,考核内容包括安全生产知识、安全操作技能等;2. 对考核不合格的人员,应进行培训,直至合格;3. 对安全生产成绩突出的单位和个人给予表彰和奖励。

七、附则1. 本制度由项目经理负责组织实施;2. 本制度自发布之日起施行,如有未尽事宜,由项目经理负责解释。

盾构公司管理规章制度汇编

盾构公司管理规章制度汇编

盾构公司管理规章制度汇编第一条为规范盾构公司的管理行为,维护公司内部秩序,提高工作效率,制定本管理规章制度。

第二条盾构公司是依法设立的企业,遵守国家法律法规,履行企业社会责任,维护员工合法权益。

第三条盾构公司的管理宗旨是以科学管理、规范操作为主,确保生产安全,提高生产效率,达到公司整体发展的目标。

第四条盾构公司全体员工应遵守公司的管理规章制度,服从领导,团结协作,共同努力,为公司发展贡献力量。

第五条盾构公司管理规章制度适用于全公司内部所有员工和管理人员,任何人员不得违反规定,否则将受到相应的惩罚。

第二章组织管理第六条盾构公司设立董事会、监事会和经营管理层,具体职责如下:1. 董事会负责制定公司的发展战略、决策重大事项;2. 监事会对公司经营情况进行监督,并提出建议;3. 经营管理层负责具体运营管理,实施董事会的决策。

第七条盾构公司设立人事部、财务部、市场部、生产部等职能部门,各部门具体职责如下:1. 人事部负责招聘、培训、考核员工;2. 财务部负责公司资金管理及财务报表的编制;3. 市场部负责产品销售及市场开拓;4. 生产部负责生产计划、生产安全、生产管理。

第八条盾构公司设立岗位职责清晰,工作分工明确的管理制度,各岗位负责人需严格执行职责,确保工作顺利进行。

第九条盾构公司开展员工培训计划,提高员工的业务水平和职业素养,促进公司的发展。

第十条盾构公司严格执行公司内部管理制度,对违反规定的行为,将按照公司规定给予相应的处罚。

第三章岗位管理第十一条盾构公司设立不同岗位,各岗位之间相互配合,共同完成公司的生产任务。

第十二条盾构公司要求各岗位负责人严格执行公司的生产计划,保证生产的正常进行。

第十三条盾构公司要求各岗位负责人严格遵守生产安全规定,加强对员工的安全教育,确保生产过程中不发生安全事故。

第十四条盾构公司要求各岗位负责人加强对员工的考核和监督,及时发现问题解决问题,确保工作的顺利进行。

第十五条盾构公司要求各部门之间加强沟通协作,共同解决工作中遇到的问题,推动公司整体发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

[盾构事业部生产管理制度]盾构事业部盾构事业部生产管理制度盾构事业部盾构事业部生产管理制度盾构事业部中铁五局(集团)城通分公司盾构事业部生产考核管理办法目录目录第一章总则....................................................... .....................................................1第二章生产经营管理职责....................................................... .................................2第三章人员管理....................................................... .................................................3第四章设备管理....................................................... .................................................4第五章安全管理....................................................... .................................................6第六章生产管理....................................................... .................................................7第七章配件管理....................................................... .................................................8第八章验工计价管理....................................................... .........................................9第一章总则第一条为适应盾构事业部生产管理工作标准化管理的需要,进一步提高作业站队生产效能,加强安全管理,节省盾构事业部支出成本,提高整体效益,特制定本办法。

第二条本办法适用中铁五局集团城市轨道交通工程分公司盾构事业部本部和事业部所属各单位。

第二章生产经营管理职责第三条负责盾构租赁市场信息的发布和内部信息网络的建立。

第四条广泛承揽盾构业务,制定完善承接盾构业务的激励机制,做好盾构业务的接待、洽谈工作。

第五条加强对招标工作的监督、管理,搞好相关盾构业务资料规范统一的设计与编制。

第六条做好盾构业务合同的管理工作,认真对合同的签订、评审、履行、结算、归档等环节的管理与监督。

第七条对盾构事业部分包工程和分包队伍进行监督与指导,严格分包队伍的评审选择,实施管理。

对分包合同签订,施工中考核与工程结算等项工作进行检查。

第八条努力推进盾构事业部生产系统目标的分解、实施与完成,提高生产指标的指导性和约束性作用。

第九条负责盾构事业部生产计划指标的分解,搞好生产统计与分析,认真完成事业部各项对外统计报表上级要求的报表,并且努力做到合理性、及时性、真实性、指导性,发挥其应有的作用。

第十条发挥生产施工过程中的监督作用,认真对施工前准备工作,施工中进度计划落实与顾客评价和文明施工、竣工、结算、工程交付后的服务回访、回修等工作的检查与指导。

第十一条负责盾构事业部经营资料的管理、归档,认真搞好合同章的使用、审批、登记等工作。

第十二条负责盾构事业部生产系统专业人员的素质提高与培训,认真搞好专业人员的再教育组织和岗位鉴定工作。

第十三条负责盾构事业部生产工作会议和其它新项目筹备研讨会的组织安排。

第十四条努力搞好部门间的合作关系,承担质量安全环境体系文件中所分配的各项要素工作和临时领导交办的应急工作。

第十五条搞好施工机械设备的管理与监督,认真对施工机械设备购置、报废进行审核,加强对使用、保养、验收等环节进行检查。

第十六条搞好物资配件的管理与监督,严格对合格供应商的评审,加强对物资配件的采购保管、领发、消耗等环节进行督查,努力完成材料成本降低指标,推进工地现场管理达标。

第十七条负责盾构事业部债务清欠与经济案件处理的管理工作。

第三章人员管理第十八条要求作业站队当月不得随意无故有人员流失。

第十九条要求作业站队内部加强人员岗位技能水平学习和培训,加快员工岗位晋升。

第二十条要求作业站队内部不得出现队长与员工有矛盾的倾向、或者作业站队内部员工之间关系必须和谐。

第二十一条作业站队原则实行标准化配置,本着用工节约的原则配合现场生产,同时在保证设备完好率的情况下,尽量使用外聘人员。

第二十二条项目部作业站队人员必须严格服从项目部人员的管理,不得随意被项目部人员投诉,或者要求事业部更换相关人员。

第二十三条作业站队必须实行三班倒作业制度,保证员工有充足的休息时间,但是员工必须认真执行交接班制度。

第二十四条项目遇到险情时候作业站队人员必须无条件配合项目施工和安排。

第四章设备管理第二十五条要求设备当月完好率按照小时比例进行计算,即设备损坏时间除以当月工作时间(按小时计),该数据按类除以平均数(即后配套完好率搅拌站完好率盾构机完好率除以三),如果后配套和搅拌站设备不属于事业部内管设备只单独按盾构机完好率进行考核。

标准要求必须达到百分之90,特殊情况除外。

第二十六条要求盾构设备可见可摸触之处必须表面无积灰,无锈蚀,无大量油垢,基本要求做到物见本色(与渣土,润滑油有直接接触的地方除外)客观原因造成卫生无法改变的除外。

第二十七条操作室和工具箱周围空间内不得有灰尘和杂物堆放。

第二十八条各类仪表仪器必须读数清晰不得有灰尘和污垢。

第二十九条随机备品,备件定置摆放,好坏分开,码放整齐,分区存放,备件润滑良好,保存完整,物见本色。

第三十条设备技术资料必须按时按质按量进行移交,并且必须及时建立并且更新设备台账,且台账不得登记有误。

第三十一条设备各个润滑点必须五定,无跑冒滴漏现象,做到三净(桶净,工具净,加油点净),并且及时按照维修保养规定进行作业,及时登记,做到有计划有记录。

第三十二条维修记录内容必须齐全,应详细记录故障发生时间,地点,原因,以及处理整个故障的详细过程,从而得出经验和结论,同时详细记录处理故障时候的分析思路,为日后的维修设备总结经验和教训。

第三十三条内业资料必须按照设备管理制度的要求按时按量整理,按计划按时上报上级部门,分类存放,及时归档,不得有缺失和遗漏项。

第五章安全管理第三十四条必须服从项目部安全管理考核规定,不得出现任何因不服从安全管理条例而出现的安全事故,否则对队长按情节轻重进行经济处罚(按照事故损失的百分之十),相关事故责任人(按照事故损失的百分之二十)处罚。

第三十五条月度安全大检查中盾构作业站队管理范围内安全隐患不得多于一次,如有安全隐患必须及时进行处理。

第三十六条发生因工死亡(重伤)事故的,除按照规定给予行政处分、追究法律责任、取消评先资格外,按照下列标准罚款轻伤对站队正职、副职和安全员分别罚款2000元、1500元和1500元;重伤,对站队正职、副职和安全员分别罚款4000元、3000元和3000元;死亡1人,对站队正职、副职和安全员分别罚款6000元、4500元和4500元。

第三十七条发生因工设备事故的,除按照规定给予行政处分、取消当年评先资格外,按照下列标准罚款一般事故对站队正职、副职和安全员分别罚款1000元、600元和600元;重大事故,对站队正职、副职和安全员分别罚款2000元、1000元和1000元;特大事故,对站队正职、副职和安全员分别罚款3000元、1500元和1500元。

第三十八条对在施工生产中,发现重大安全隐患和险情,并能及时向上级报告和积极采取措施,避免了重大机械安全事故的有功人员,盾构事业部将通报表彰,并根据情况给予一次性3001000元的奖励。

第三十九条对于在生产过程中对生产管理提出合理化建议,能提高设备运行安全、降低消耗的个人和班组,一经采纳将根据情况给予100500元的奖励。

第六章生产管理第四十条根据合同签订工期,以每个月平均延米数为最低生产任务标准,无特殊情况不得延误工期,不得低于最低延米数。

第四十一条根据公司下达的年度生产计划进行分解,依据各个项目合同量大小及地质情况进行比例分配,每个项目必须按时按量完成生产任务。

第四十二条设备完好率必须满足现场施工生产,不能对项目部正常生产进度造成影响。

第四十三条设备和人员必须无条件满足施工生产要求,不得遭到项目部生产口管理人员投诉。

第四十四条正常合同约定之外的扣款,如因设备或者人员原因对生产造成滞后的,项目部因此开据罚款单之类的扣款,事业部将会按照扣款金额大小对责任人和负责人进行(500-1000)处罚。

第七章配件管理第四十五条年终考核中,配件消耗平均每月低于6万元的,按照合同约定金额节省的百分之二十进行奖励(评优),平均每月低于8万高于6万元的,按照合同约定金额节省的百分之二十进行奖励(评良好),平均每月高于8万元低于10万元的,不奖不罚款,平均每月高于10万元的,按照实际情况进行处罚。

第四十六条配件计划必须按时按用途按要求及时签认并上报配件采购部门,不得随意无计划私自采购或者延迟报计划而造成施工滞后。

配件消耗完毕后必须做相应的消耗分析和统计签认。

第四十七条必须详细记录配件使用明细账,按规格类型建账,分类摆放。

出库入库必须严格按照配件管理办法相关要求执行,手续齐全,签认无误。

第八章验工计价管理第四十八条当月25日必须进行本月生产统计,及时配合生产经营部完成当月的租赁结算工作,并且代表事业部进行扣款签认工作,当月30日必须把相关结算单签认完毕并且交项目部合同部一份,事业部生产经营部一份。

第四十九条及时了解项目工程款回款信息及时告知生产经营部,一起负责租赁款项的回收,年度回款百分之八十的给予队长5000千元奖励。

第五十条生产之于必须全面收集当地地铁盾构施工进展情况,特别是各个项目盾构下井始发时间,各个项目地质情况,特别是部分有租赁盾构需求的项目,应该及时通知生产经营部进行跟进,对于重要信息,年底会按照经营管理办法的规定进行奖励。

第五十一条盾构事业部每年初与生产经营管理部、项目站队签订安全生产责任状,其内容包括安全生产责任目标和创建文明班组的要求以及其它安全生产管理工作的要求,对完成责任目标的单位进行奖励,同时对没有完成责任目标的单位进行处罚。
