监理工程师通知单及各种监理资料
工程师通知单、监理工作联系单、监理备忘录编写讲解

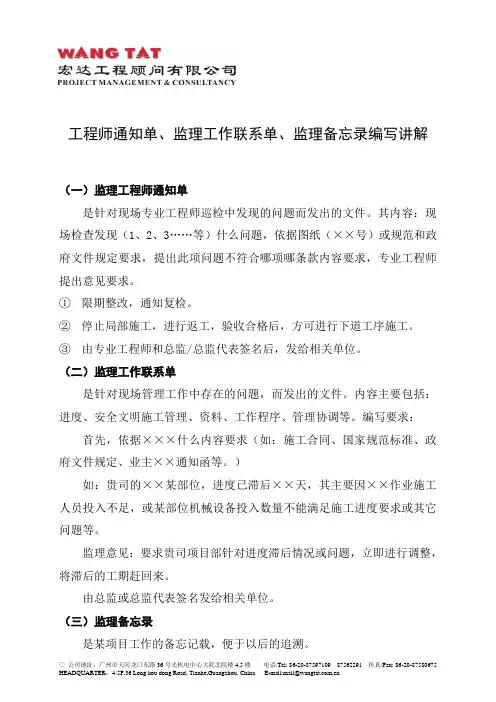

工程师通知单、监理工作联系单、监理备忘录编写讲解(一)监理工程师通知单是针对现场专业工程师巡检中发现的问题而发出的文件。
其内容:现场检查发现(1、2、3……等)什么问题,依据图纸(××号)或规范和政府文件规定要求,提出此项问题不符合哪项哪条款内容要求,专业工程师提出意见要求。
①限期整改,通知复检。
②停止局部施工,进行返工,验收合格后,方可进行下道工序施工。
③由专业工程师和总监/总监代表签名后,发给相关单位。
(二)监理工作联系单是针对现场管理工作中存在的问题,而发出的文件。
内容主要包括:进度、安全文明施工管理、资料、工作程序、管理协调等。
编写要求:首先,依据×××什么内容要求(如:施工合同、国家规范标准、政府文件规定、业主××通知函等。
)如:贵司的××某部位,进度已滞后××天,其主要因××作业施工人员投入不足,或某部位机械设备投入数量不能满足施工进度要求或其它问题等。
监理意见:要求贵司项目部针对进度滞后情况或问题,立即进行调整,将滞后的工期赶回来。
由总监或总监代表签名发给相关单位。
(三)监理备忘录是某项目工作的备忘记载,便于以后的追溯。
公司地址:广州市天河龙口东路36号光机电中心大院北院楼4.5楼电话/Tel: 86-20-87597109 87562291 传真/Fax: 86-20-87580675 HEADQUARTER:4/5F,36 Long kou dong Road, Tianhe,Guangzhou, China E-mail:mail@。
监理工程师通知单

工程名称:
致:
事由:关于备班楼装修施工质量问题:
内容:经我现场监理工程师对备班楼装修安装质量巡查,发现如下问题:
1.风管加工法兰接口处不平整,风道挡板未精细加工尺寸有偏差,风管过封闭防火、防爆的墙体时未设置钢制护套,风管固定支架未按规范要求设置,要求施工项目部按《通风管道技术规程》要求进行排查整改到位。
2.桥架过伸缩缝未设伸缩节。
3.屋面结构蓄水试验,存在多处渗透点,要求分析原因制定修复方案,按《房屋裂缝检测与处理技术规程》及《混凝土结构工程施工规范》要求,修复到位。
4.管线改道优化及消防箱位置变更,未进行设计变更确认。
5.消防管道支吊架与末端喷头的距离不宜超过750mm,消防竖向配水干管始末端管卡固定距离楼地面宜为1.5-1.8米,喷头安装前未进行密封性试验,喷头安装位置个别不满足规范要求,要求施工项目部按《自动喷水没火系统施工及验收规范》要求进行排查整改到位。
项目监理机构:
总/专业监理工程师:
日 期:பைடு நூலகம்
注:项目监理机构,建设单位,施工单位各一份。

[监理资料][监理通知单]要求总包单位抓紧上报施工专项方案和资料的通知
![[监理资料][监理通知单]要求总包单位抓紧上报施工专项方案和资料的通知](https://img.taocdn.com/s3/m/a779cfcd6aec0975f46527d3240c844769eaa0c5.png)
监理工程师通知单
工程名称:编号:B1
致:
事由:要求总包单位抓紧上报施工专项方案和资料的通知
内容:
为了保障工程安全生产的正常有序,目前01地块主要存在的一些问题急需整改:
1、总包单位未能及时上报审批的方案和资料有:1-2标附着式升降脚手架专项施工方案、1、2标卸料平台施工方案、1-2标墙体砌筑专项方案、1-1标节能施工专项方案、11#楼悬挑脚手架专项方案、10#楼施工电梯基础施工专项方案、工地安全生产危险源日检表、主体工程专项方案实施情况周检表、基坑监测汇总报告、劳务分包报审手续。对于上述缺少的方案和资料,我监理公司已多次催促总包单位,但总包单位迟迟不能提供,总包单位如在下周二(4月30日)的监理例会前仍不能提供上述方案和资料,我司决定本月进度款将不再批复。
2、根据1标中间结构验收的需要,目前急需的资料有:①、1-1标监理通知单的回复、②、1-1标十五层以下PC构件在浇筑前隐蔽验收的书面资料和完整的影像资料。③、安装单位的总分包手续和报审表,以上资料如不及时到位将造成十五层以下主体结构无法组织初验。
以上各点请总包单位抓紧落实,避免影响到现场施工安全和Hale Waihona Puke 度。特此通知。项目监理机构
总/专业监理工程师
日 期
本表一式三份,建设单位、监理单位、承包单位各存一份。
监理工程师通知单范本

监理工程师通知单范本日期:[日期]项目名称:[项目名称]监理工程师:[监理工程师姓名]根据《建设工程监理条例》的规定,本通知单对以下事项进行通知:1. 问题描述[描述问题的背景以及具体的问题情况。
例如,发现施工过程中存在的安全隐患、施工质量不达标等问题]2. 相关方•业主:[业主单位名称]•承包商:[承包商单位名称]•监理单位:[监理单位名称]根据上述问题情况,要求相关方进行以下整改措施:1.承包商整改要求:–[具体要求1]–[具体要求2]–[具体要求3]2.监理单位整改要求:–[具体要求1]–[具体要求2]–[具体要求3]3.业主单位整改要求:–[具体要求1]–[具体要求2]–[具体要求3]整改期限为:[整改期限,例如7天、10天等]5. 督促通知请相关方严格按照以上整改要求及时进行整改,并在整改期限内完成整改。
监理工程师将进行现场督促检查。
如在整改期限内未完成整改,将根据《建设工程监理条例》的规定采取相应的措施。
6. 通知回执请相关方确认收到本通知单,并在下方签字确认。
•业主单位确认人签字:_________________ 日期:________•承包商单位确认人签字:_______________ 日期:________•监理单位确认人签字:_________________ 日期:________7. 备注[添加需要说明的事项,如特殊要求、附件清单等]以上通知,请各方严格遵守,如有疑问,请及时与监理工程师联系。
监理工程师:[监理工程师姓名] [联系电话] [电子邮箱]以上为本通知单范本,请根据实际项目情况进行修改和适用。
监理工程师通知单 (1)

工程名称:力帆骏马国际生态园售楼中心项目编号:001致:中国机械工业建设集团有限公司(施工单位)事由:因2014 年4月14日我监理项目部巡视时发现存在的工程质量、安全隐患问题。
内容:1、要求“四口五临边”需加强防护2、塔吊、必须定期检查、维修(缆风绳和提升钢丝绳),并要有检查人员签名的检查记录。
3、基础质保资料5月10日前须报送于监理项目部。
4、外脚手架的部分搭设不符合规范要求;局部未设扫地杆、楼层间未设连墙杆;安全网搭设施工跟踪不及时,不留通道口的都必须按规范封闭;外架未设置脚手板,未铺水平兜网。
5、通道口防护棚搭设不规范,为了安全起见必须延长到门厅边上。
6、⑥~⑾交A~H 轴线三层柱筋电碴压力焊焊接不符合规范要求。
以上存在的工程质量、安全隐患问题请你项目部在三天内整改完毕,并报我监理项目部复查合格后方能进行下道工序施工。
项目监理机构总/专业监理工程师日期工程名称:力帆骏马国际生态园售楼中心项目编号:002 致:中国机械工业建设集团有限公司(施工单位)事由:关于现场安全施工问题。
内容:在2014年4月18日上午18:30左右2-C-2栋①-⑤交A-H轴线二层梁板浇筑砼时发现严重违反安全施工规范、规程现象,存在严重安全隐患:浇筑砼时未搭建安全施工必要的脚手架,外脚手架工作面高度不足,工人直接趴在柱筋上悬空浇筑作业为此,要求贵公司:①针对上述问题加强安全教育,做到“四不放过”②制定严格管理制度,杜绝同类问题重复出现。
此次问题整改完毕并报送我监理部复查。
项目监理机构总/专业监理工程师日期B1监理工程师通知单工程名称:力帆骏马国际生态园售楼中心项目编号003号致:中国机械工业建设集团有限公司(承包单位)事由:关于6~11交A~H轴线四层梁、板、筋验收检查时发现存在的工程质量、安全隐患问题。
内容:1、本项目监理机构于5月2日14∶28时,按工序进度检查四层梁、柱筋交接处钢筋安装时,发现A-C轴间梁纵向受力钢筋(φ14~25)进入所有边柱锚固区的长度(包括弯钩长度)和数量不符设计图纸规定《工程施工质量验收规范》(GB50204-2002)。
监理工程师通知单

监理工程师通知单工程名称:新邵县畔田廉租房编号:工程名称:xx市食盐配送中心工程编号:001工程名称:xx市食盐配送中心工程编号:002监理工作联系单工程名称:市戴家路道路编号:002总监理工程师答复的函工程名称:xx市食盐配送中心工程编号:001监理工作联系单工程名称:xx医专集资楼监理工作联系单工程名称:xx医专集资楼工程名称:xx市火车南站40#地6#综合楼工程编号:工程名称:工商银行xx分行西湖支行综合楼加固改造工程编号:001工程名称:工商银行xx分行西湖支行综合楼加固改造工程编号:002工程名称:日月星城商住楼编号:工程暂停令工程名称:金鹏嘉苑小区工程8#楼编号:001监理工程师通知单工程名称:鼎兴·南方明珠住所小区编号:工程名称:鼎兴·南方明珠住所小区编号:工程名称:金鹏嘉苑小区工程4#楼编号:002工程名称:新邵县职中廉租房编号:工程名称:xx市富园廉租房工程编号:001工程名称:xx市富园廉租房工程编号:002工程名称:xx市富园廉租房工程编号:003监理工作联系单工程名称:xx市和园、富园廉租房工程编号:001监理工程师通知单工程名称:xx市富园廉租房工程编号:004监理工作联系单工程名称:xx市和园、富园廉租房工程编号:002工程名称:xx市富园廉租房工程编号:005工程名称:xx市富园廉租房工程编号:006工程名称:xx市富园廉租房工程编号:007工程名称:xx市富园廉租房工程编号:008工程名称:xx市富园廉租房工程编号:009工程名称:xx市富园廉租房工程编号:010工程名称:xx市富园廉租房工程编号:011工程名称:xx市富园廉租房工程编号:012工程名称:xx市富园廉租房工程编号:013监理工程师通知单工程名称:xx市和园廉租房工程编号:01工程名称:xx市和园廉租房工程编号:02工程名称:xx市和园廉租房工程编号:03工程名称:xx市和园廉租房工程编号:04工程名称:xx市和园廉租房工程编号:05工程名称:xx市和园廉租房工程编号:01工程名称:xx市和园廉租房工程编号:02工程名称:xx市和园廉租房工程编号:03工程名称:xx市和园廉租房工程编号:03工程名称:xx市富园廉租房工程编号:14监理工作联系单工程名称:xx市富园廉租房工程编号:003工程名称:xx市富园廉租房工程编号:15工程名称:xx市和园廉租房工程编号:06工程名称:xx市和园廉租房工程编号:07工程名称:xx市富园廉租房工程编号:016工程名称:xx市富园廉租房工程编号:017工程名称:xx市和园廉租房工程编号:08工程名称:xx市和园廉租房工程编号:09。
监理工程师通知单

监理工程师通知单监理工程师通知单在日新月异的现代社会中,我们越来越需要通知,通知一般由标题、主送单位(受文对象)、正文、落款四部分组成。
你所见过的通知是什么样的呢?下面是小编精心整理的监理工程师通知单,供大家参考借鉴,希望可以帮助到有需要的朋友。
监理工程师通知单1目前,本工程施工队伍已经进场,前期进行的土方开挖工作已经告一段落,土建工程工作面已经形成,但工程施工准备工作相当滞后,且施工现场存在众多安全隐患。
因此,为确保本工程能够安全、优质、高效、按期地完成,请施工单位做好以下几个方面的工作:一、工程质量方面:1、实施性施工组织设计、各分部分项工程开工报告尽快上报。
2、建立健全质量保证体系,项目部主要人员明确分工,专人专职,加强“三检”工作,确保工程质量处于可控状态。
3、严格监理程序,每道工序完成后需报请监理工程师检验,上道工序未经检验合格不得进入下道工序。
4、尽快完成原材料的检验和砼配合比设计工作。
材料进场后,向监理工程师提交钢材、砖块等主要材料的出厂合格证明,配合现场监理做好材料取样送检工作,防止不合格材料用于本工程而留下质量隐患。
5、基础开挖到位后严禁被水浸泡和扰动,并按设计要求做好地基承载力试验工作,未做地基承载力或承载力试验达不到设计要求的不得进入下道工序。
6、项目施工区域应合理布置,现场应设置钢筋加工棚,进场的钢筋需做到上盖下垫,对钢筋进行保护,防止钢筋受到污染。
同时分门别类堆放,并设标识牌,不得混放。
二、工程进度方面本工程工期紧、任务重,且即将进入春节,人心不稳。
为实现既定工期目标,要求施工单位精心组织,科学安排,最大限度地发挥人员、机械效能,尽快落实确定各种材料的供应渠道,采取可行措施留住人心,消除一切外部干扰,抓住有利时机完成施工任务。
项目部需制定月、旬和周进度计划以及切实可行的工期保证措施,提交监理工程师审核。
进度计划应尽量细化,工期保证措施需落到实处。
三、安全方面施工不忘安全,安全应排在第一位。
监理过程资料

监理过程资料监理通知、会议纪要、监理月报、质量管理手册、公司巡视检查、总监巡视检查、监理旁站、工作联系单(一)、监理通知单监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。
《建设工程监理规范》中5.4.11条规定:“对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知单,要求承包单位整改,并检查整改结果”。
在条文说明中规定:“在监理工作中,项目监理机构按委托监理合同授予的权限,对承包单位所发出的指令、提出的要求,除另有规定外,均应采用B1表(即《监理工程师通知单》)。
监理工程师现场发出的口头指令及要求,也应采用B1表予以确认”。
由于监理人员的业务工作水平、思想认识和经验上的不同,目前在签发监理通知单方面往往出现不统一和很多不规范的地方。
笔者结合自身的工作实践,就如何规范使用监理通知单谈以下几点体会。
2、监理通知单的意义与作用监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。
目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。
监理通知单具有强制性、针对性、严肃性的特点。
监理通知单一旦签发,承包单位必须认真对待,在规定期限内按要求进行落实整改,并按时回复。
善于运用和签发监理通知单是监理有所作为的体现。
它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。
同时,签发监理通知单也是考核监理如何行使手中权利的一个指标,是对监理业务能力和管理水平的一种检验。
3、目前监理通知单签发中存在的不规范表现(1)提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。
有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求’,就缺少存在问题的具体钢筋部位、保护层厚度的实测数据、违反的规范名称和具体条款的描述,让人摸不着头脑,给人感觉是监理未到现场实测实量,而是凭拍脑袋想出来的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目监理机构(章):总/专业监理工程师:
日住房建设工程编号:150902
致:重庆建工集团渝北木耳公租房总部土建四分部
事由:3月24日对土建四分部安装检查发现的质量问题
内容:
3月24日业主工程部对现场安装部分抽查发现以下问题:
(1)B20#楼屋面风管支座未按要求设置;
(2)B20#楼屋面花架上的避雷带防腐处理不到位;
(3)B20#楼屋顶电梯机房配电箱线缆部分未进桥架,洞口未封堵;
(4)屋顶防水套管未做防腐处理;
(5)B20#楼空调冷凝水管垂直度不满足规范要求;
(6)4#车库部分配电箱与桥架跨接接地有遗漏;
(7)B20#楼33层过道照明线未穿管以及未上盖板。
以上问题请施工单位及时整改并回复
抄送:重庆市公共住房开发建设有限公司
