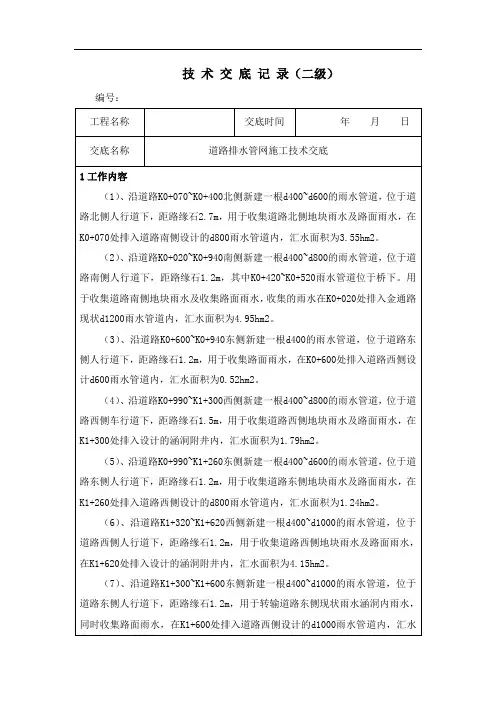

市政管网技术交底记录
道路排水管网施工技术交底二级

2施工准备
(1)、沿道路K0+070~K0+400北侧新建一根d400~d600的雨水管道,位于道路北侧人行道下,距路缘石2.7m,用于收集道路北侧地块雨水及路面雨水,在K0+070处排入道路南侧设计的d800雨水管道内,汇水面积为3.55hm2。
(2)、沿道路K0+020~K0+940南侧新建一根d400~d800的雨水管道,位于道路南侧人行道下,距路缘石1.2m,其中K0+420~K0+520雨水管道位于桥下。用于收集道路南侧地块雨水及收集路面雨水,收集的雨水在K0+020处排入金通路现状d1200雨水管道内,汇水面积为4.95hm2。
(3)、沿道路K0+600~K0+940东侧新建一根d400的雨水管道,位于道路东侧人行道下,距路缘石1.2m,用于收集路面雨水,在K0+600处排入道路西侧设计d600雨水管道内,汇水面积为0.52hm2。
(4)、沿道路K0+990~K1+300西侧新建一根d400~d800的雨水管道,位于道路西侧车行道下,距路缘石1.5m,用于收集道路西侧地块雨水及路面雨水,在K1+300处排入设计的涵洞附井内,汇水面积为1.79hm2。
(5)、沿道路K0+990~K1+260东侧新建一根d400~d600的雨水管道,位于道路东侧人行道下,距路缘石1.2m,用于收集道路东侧地块雨水及路面雨水,在K1+260处排入道路西侧设计的d800雨水管道内,汇水面积为1.24hm2。
技 术 交 底 记 录(二级)
编号:
工程名称
交底时间
市政管网工程安全技术交底

市政管网工程安全技术交底市政管网工程是城市基础设施建设中至关重要的一环,其安全技术交底是确保工程质量和安全的重要环节。
本文将从几个方面详细介绍市政管网工程安全技术交底的内容和要点。
一、施工前的准备工作1.1 确认工程安全技术交底的时间和地点,通知相关人员参加。
1.2 梳理工程的施工方案和安全技术要求,准备相关资料和文件。
1.3 确保施工人员具备相关的资质和证书,对施工人员进行安全技术交底前的培训。
二、安全技术交底的内容2.1 工程的整体设计方案和施工流程。
2.2 市政管网工程的特点和施工中的安全隐患。
2.3 施工现场的安全措施和应急预案,包括消防设备、安全防护用具等。
三、安全技术交底的方式3.1 采用会议形式进行安全技术交底,确保所有相关人员都能参与并了解。
3.2 通过讲解、演示和实地考察等方式,让施工人员对工程的安全技术要求有深入的了解。
3.3 鼓励施工人员提出问题和建议,及时解决和改进施工中存在的安全隐患。
四、安全技术交底的监督和检查4.1 设立专门的监督组织,对安全技术交底的过程和内容进行监督和检查。
4.2 定期组织安全技术交底的复习和总结,及时发现和纠正问题。
4.3 对参与安全技术交底的人员进行考核,确保他们对工程安全技术要求的理解和掌握。
五、安全技术交底的效果评估5.1 对市政管网工程的施工过程进行定期检查和评估,确保安全技术交底的内容得到落实。
5.2 对施工中发生的安全事故和问题进行及时处理和整改,避免类似问题再次发生。
5.3 结合实际情况和经验教训,不断完善市政管网工程安全技术交底的内容和方式,提高工程质量和安全水平。
通过以上几个方面的详细介绍,可以看出市政管网工程安全技术交底的重要性和必要性。
只有做好安全技术交底的工作,才能确保市政管网工程的施工质量和安全,保障城市基础设施的可持续发展。
市政管网工程安全技术交底

除了常规事故,市政管网工程还需要应对各类突发事件,如地震、火灾等。为了确保在突发事件中能够及时应对,需要制定相应的应急预案。应急预案包括突发事件的预警机制、应急响应流程、应急救援队伍等。在安全技术交底中,需要详细说明各类突发事件的应急预案,并提供相应的培训和演练计划。
四、培训与教育
4.1安全培训计划
为了确保市政管网工程的安全运行,需要对相关人员进行安全培训。安全培训计划包括培训内容、培训方式、培训对象等。在安全技术交底中,需要详细说明安全培训计划,并提供相应的培训材料和培训记录。
4.2安全教育活动
除了培训,还需要进行定期的安全教育活动,提高相关人员的安全意识和应急处理能力。安全教育活动包括安全知识讲座、安全演练等。在安全技术交底中,需要详细说明安全教育活动的内容和计划,并提供相应的教育材料和记录。
二、安全技术措施
2.1设计阶段的安全技术措施
在市政管网工程的设计阶段,需要考虑各类管线系统的安全性。具体的安全技术措施包括管线布局的合理性、管道材料的选择、管道的防腐蚀措施等。在安全技术交底中,需要详细说明设计阶段的安全技术措施,并提供相应的设计文件和说明。
2.2施工阶段的安全技术措施
市政管网工程的施工阶段是关键的安全风险防控阶段。在施工过程中,需要采取一系列的安全技术措施,如施工现场的安全管理、施工材料的质量控制、施工人员的培训等。在安全技术交底中,需要详细说明施工阶段的安全技术措施,并提供相应的施工计划和安全管理制度。
2.3运行阶段的安全技术措施
市政管网工程的运行阶段需要定期进行安全检查和维护工作。安全技术措施包括定期巡检、设备维护、紧急事故处理等。在安全技术交底中,需要详细说明运行阶段的安全技术措施,并提供相应的操作手册和维护计划。
管网工程施工安全技术交底

管网工程施工安全技术交底一、工程概况本项目为XX地区管网工程,主要包括管道铺设、阀门安装、检查井建设等工程。
工程涉及给水、排水、燃气等多个专业领域。
为确保工程顺利进行,提高施工安全,特制定本施工安全技术交底。
二、施工安全目标1. 零事故:确保施工过程中人员伤亡事故为零。
2. 零伤亡:确保施工过程中无人员伤亡。
3. 零损失:确保施工过程中财产损失降至最低。
三、施工安全要点1. 人员安全:(1)施工前对全体施工人员进行安全教育培训,确保每位施工人员了解工程特点、施工工艺及安全操作规程。
(2)根据工程特点,配备相应的个人防护用品,如安全帽、口罩、手套、安全鞋等。
(3)施工过程中,严格按照安全操作规程进行作业,禁止违章操作。
2. 机械设备安全:(1)施工前对所有机械设备进行安全检查,确保设备性能良好。
(2)机械设备操作人员必须持有有效操作证件,熟悉设备性能和操作规程。
(3)施工现场设立专门设备管理员,负责设备日常维护和监督管理。
3. 施工工艺安全:(1)严格按照设计文件和施工方案进行施工,确保施工质量。
(2)针对工程特点,制定相应的安全措施,如防尘、防毒、防爆等。
(3)加强施工现场通风,确保施工现场空气质量符合规定。
4. 施工现场管理:(1)施工现场实行封闭管理,设立保安值班室,加强施工现场治安管理。
(2)施工现场设立消防器材,定期进行消防演练,提高火灾应急能力。
(3)施工现场设立急救箱和专职急救人员,确保受伤人员能够及时得到救治。
四、安全监管与检查1. 项目负责人为施工安全第一责任人,对施工现场进行全面监督管理。
2. 设立安全管理小组,具体负责施工现场日常安全管理工作。
3. 定期对施工现场进行安全检查,发现问题及时整改。
4. 定期对施工人员进行安全考核,不合格者不得上岗。
五、应急预案1. 针对可能发生的安全事故,制定相应的应急预案。
2. 定期组织应急预案演练,提高应对突发事件的能力。
3. 一旦发生安全事故,立即启动应急预案,确保事故得到及时处理。
市政管网工程安全技术交底

市政管网工程安全技术交底一、背景介绍市政管网工程是指城市中的各类管线网络,如给水管网、排水管网、燃气管网、电力管网等。
这些管网对于城市的正常运行和居民的生活起着至关重要的作用。
然而,由于管网工程涉及到大量的施工和维护工作,存在一定的安全风险。
因此,为了确保市政管网工程的安全运行,需要进行安全技术交底,以使相关人员了解工程的安全要求和操作规程,提高工作人员的安全意识和技能,确保工程的安全施工和运行。
二、安全技术交底的目的安全技术交底的目的是为了确保市政管网工程的施工和运行过程中,相关人员能够全面了解工程的安全要求和操作规程,准确掌握相关技术知识和操作技能,提高工作人员的安全意识和技能水平,确保工程的安全施工和运行。
三、安全技术交底的内容1. 工程概况介绍:对市政管网工程的整体情况进行介绍,包括工程的规模、工程的类型、工程的施工地点等。
2. 安全管理制度:介绍市政管网工程的安全管理制度,包括安全责任制、安全管理体系、安全操作规程等。
3. 安全风险评估:对市政管网工程的施工和运行过程中可能存在的安全风险进行评估,包括可能发生的事故类型、事故的后果、事故的概率等。
4. 安全防护措施:介绍市政管网工程施工和运行过程中的各项安全防护措施,包括施工现场的安全防护、作业人员的个人防护、设备设施的安全使用等。
5. 应急预案:介绍市政管网工程施工和运行过程中可能发生的各类事故的应急预案,包括事故的应急处理流程、应急救援措施等。
6. 安全培训和考核:介绍市政管网工程相关人员的安全培训和考核制度,包括培训内容、培训方式、考核标准等。
四、安全技术交底的方式安全技术交底可以采取多种方式进行,包括但不限于以下几种:1. 现场交底:在市政管网工程的施工现场进行安全技术交底,由专业人员对相关人员进行现场指导和培训。
2. 会议交底:在会议室或其他场地组织安全技术交底会议,通过演讲、讲解、讨论等方式进行交底。
3. 文件交底:通过编写安全技术交底文件,将相关内容以文字形式进行交底,要求相关人员仔细阅读并签字确认。
管网项目安全技术交底模板

一、交底目的为确保管网项目施工过程中的安全,减少安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底内容1. 项目概况- 项目名称:____________________- 施工地点:____________________- 施工单位:____________________- 施工时间:____________________- 施工内容:____________________2. 安全注意事项1. 人员安全- 所有施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场严禁酒后作业、疲劳作业。
- 严格遵守操作规程,不得擅自更改施工方案。
2. 机械设备安全- 机械设备必须经过检验合格后方可使用。
- 机械设备操作人员必须持证上岗。
- 定期对机械设备进行检查、保养,确保其正常运行。
3. 材料安全- 施工材料必须符合国家相关标准,严禁使用不合格材料。
- 材料堆放整齐,标识清晰,防止材料坠落伤人。
4. 施工环境安全- 施工现场必须设置安全警示标志,明确警示内容。
- 施工现场必须保持通风、采光良好,确保施工人员身体健康。
- 防止施工现场发生火灾、爆炸等事故。
3. 具体施工安全措施1. 土方开挖- 开挖前必须进行地质勘察,了解地下管线情况。
- 开挖过程中,必须按照设计要求进行支护,确保边坡稳定。
- 严禁超挖、乱挖,防止塌方事故发生。
2. 管道安装- 管道安装前,必须检查管道质量,确保管道无裂缝、破损等缺陷。
- 管道安装过程中,必须按照设计要求进行焊接,确保管道连接牢固。
- 防止管道泄漏、破裂等事故发生。
3. 回填土- 回填土必须采用合格的土料,严禁使用垃圾、淤泥等不合格材料。
- 回填土分层压实,确保压实度达到设计要求。
- 防止回填土沉陷、滑坡等事故发生。
4. 应急预案- 针对可能发生的各类安全事故,制定相应的应急预案。
- 定期组织应急演练,提高施工人员应对突发事件的能力。
三、交底要求1. 施工单位必须将本安全技术交底内容传达给所有施工人员。
市政管网工程安全技术交底
市政管网工程安全技术交底一、背景介绍市政管网工程是指在城市建设中,用于供水、排水、燃气、电力等公共设施的管道网络系统。
为了确保市政管网工程的施工和运营安全,需要进行安全技术交底,以提高工作人员的安全意识和技能水平,减少事故发生的可能性。
二、安全技术交底的目的安全技术交底的目的是向工程人员详细介绍市政管网工程的安全要求和操作规程,使其了解施工过程中可能存在的安全风险,并掌握相应的安全防护措施和应急处理方法,以确保施工过程中的安全和顺利进行。
三、安全技术交底的内容1. 施工现场的安全管理要求:a. 确保施工现场的安全出入口畅通,并设置明显的安全警示标志;b. 检查施工现场的安全设施,如围挡、安全网、安全帽等,确保其完好有效;c. 确保施工现场的卫生清洁,防止杂物堆积和滑倒等安全隐患。
2. 施工过程中的安全要求:a. 严格按照设计图纸和规范要求进行施工,不得擅自改变施工方法;b. 使用符合标准的施工材料和设备,确保其质量符合要求;c. 在施工过程中,严禁违反安全操作规程,如高空作业时必须使用安全带等。
3. 安全防护措施:a. 针对市政管网工程施工过程中可能存在的安全风险,制定相应的安全防护措施,如设置安全警示标志、安装防护网等;b. 工程人员必须佩戴符合标准的安全防护用具,如安全帽、安全鞋等;c. 在施工现场设置应急救援设施,如灭火器、急救箱等。
四、安全技术交底的方法1. 现场讲解:由专业的安全技术人员在施工现场进行讲解,通过实际操作演示和示范,向工程人员详细介绍安全要求和操作规程。
2. 安全培训课程:组织专业的安全培训机构开展安全技术交底的培训课程,包括理论知识和实际操作技能的培训,以提高工程人员的安全意识和技能水平。
3. 安全手册和宣传资料:编制市政管网工程的安全手册和宣传资料,向工程人员发放,以便他们随时参考和学习。
五、安全技术交底的效果评估为了评估安全技术交底的效果,可以采取以下措施:1. 定期组织安全技术考试,以检验工程人员对安全要求和操作规程的掌握程度;2. 进行安全巡查和随机抽查,检查施工现场的安全管理情况和工程人员的安全操作;3. 定期召开安全技术交底的回顾会议,总结经验教训,改进安全管理措施。
管网技术交底
主持单位四川中喻建设集团有限公司主持人交底内容简述:一、工程概况本次按设计要求仅对道路K0+000~K0+751.152段进行施工,雨水双侧布置在慢车下,最终沿东西向规划道路排入凤嘴江。
道路西侧雨水跟东侧雨水汇合后就近排入凤嘴江。
道路起点K0+000到K0+040段有现状渝南大道雨水管线,管径为DN1400,最终在K0+040处在道路边坡外排出,便于新建雨水管接顺,设计要求废除55m现状雨水管。
雨水全线共分两处排放:其一:在道路桩号K0+120 处排入现状河流,排出管径为DN1400其二:在道路桩号K0+751.274处排入下游规划雨水系统,排出管径为DN1800。
污水管道沿道路坡向布置,本次设计道路起点K0+000到K0+040段有现状渝南大道污水管线,管径为DN400,最终在K0+040处在道路边坡外散排,便于新建污水管接顺,设计要求废除38m现状污水管。
污水全线共分两处排出:其一:在道路桩号K0+090处道路两侧污水汇合后排入已设计的截污干管,排出管径为DN400,截污干管管径为DN800;其二:在道路桩号K0+751.274处排入下游规划污水系统,排出管径为DN400。
二、图纸复核1、所有图纸下发你队后,你队必须对图纸全面的复核工作,包括工程量、标高、细部尺寸、及是否符合现场实际等。
2、在复核图纸和施工过程中发现任何不相符的情况,及时通知项目部管理人员。
三、准备工作1、设备机具应满足现场使用规格和安全性能配置。
2、现场核对及地下管网触探:按施工图及变更图实地放样出井、管线位置,核对周围建筑物、道路附属设施的相对关系,是否与管线施工相冲突。
3、由测量员根据施工图和变更图,精确放样出检查井中心点和管道中线,然后根据开挖深度和坡率,放样出开挖边线。
井中心放样点打桩标识,开挖边线撒白灰线标识。
4、放样完成后,测量人员须将测量结果书面交现场施工员一份,测量结果包含放样点位示意图、井号、开挖深度。
5、管材要求:本工程管径d≤800 mm污水管道、d≤800 mm雨水水管道采用HDPE双壁波纹管;800<d≤2200mm雨水管道采用钢带增强聚乙烯(PE)螺旋波纹管,埋深小于6m,环刚度SN≥8000N/㎡;埋深介于6-9m,环刚度SN≥10000N/㎡;管径d300的雨水口连接支管采用II级钢筋混凝土排水管。
市政管网工程安全技术交底
市政管网工程安全技术交底一、背景介绍市政管网工程是指在城市中建设和维护各类管道网络系统,包括给水、排水、燃气、电力、通信等。
为了确保市政管网工程的安全运行,需要对相关技术进行交底,使参预工程的人员了解和掌握相关安全技术知识,提高工作效率和安全性。
二、交底内容1. 工程概况介绍- 工程名称、位置、规模等基本信息- 工程的目的和重要性- 工程的施工周期和进度安排2. 相关法律法规和标准- 城市规划法、建设工程质量管理条例等相关法律法规- 市政管网工程设计、施工、验收等相关标准3. 市政管网工程的安全要求- 安全意识和责任:明确各参预人员在工程中的安全责任和义务- 施工现场安全:包括安全通道、防护设施、安全标识等- 施工作业安全:包括挖掘、安装、维修等工作的安全要求- 设备使用安全:包括机械设备、工具的使用和维护要求- 现场应急措施:包括火灾、事故等紧急情况的应急处理方法4. 施工过程中的安全控制- 施工方案:制定详细的施工方案,包括施工工序、操作方法等- 施工现场管理:包括现场巡查、安全检查、危(wei)险源辨识等- 安全培训和教育:对参预工程的人员进行安全培训和教育,提高其安全意识和技能- 安全监督和检查:定期进行安全监督和检查,确保施工过程中的安全控制5. 事故应急预案- 制定事故应急预案,包括事故报警、救援、疏散等措施- 组织事故应急演练,提高人员应急处理能力三、交底方式和要求1. 交底方式- 现场交底:在施工现场进行面对面的交底,确保参预人员能够实地了解相关情况- 书面交底:通过书面材料进行交底,确保信息准确传达2. 交底要求- 交底内容要准确、全面,确保参预人员对工程的安全要求有清晰的理解- 交底材料要清晰、易懂,使用图表、图片等辅助工具,提高交底效果- 交底过程要互动、讨论,解答参预人员的疑问和问题- 交底记录要详细、完整,包括参预人员的姓名、单位、签字等信息,作为后续工作的依据四、交底效果评估1. 交底后的效果评估- 对参预人员进行测试或者考核,检验其对交底内容的掌握程度- 定期进行安全检查和巡查,评估参预人员在实际工作中的安全操作能力2. 效果评估的指标- 安全事故的发生率和处理情况- 安全意识和责任感的提高程度- 工作效率和质量的改善情况五、总结市政管网工程安全技术交底是确保工程施工和运行安全的重要环节。
市政管网工程安全技术交底
市政管网工程安全技术交底引言概述:市政管网工程是城市基础设施建设中的重要组成部份,其安全技术交底是确保工程施工和运行安全的重要环节。
本文将从五个方面详细介绍市政管网工程安全技术交底的内容和要点。
一、施工方案交底1.1 确定施工方案:施工方案应包括工程概况、施工组织设计、安全技术措施等内容。
1.2 安全风险评估:对施工过程中可能浮现的安全风险进行评估和分析,制定相应的应对措施。
1.3 安全交底会议:组织相关人员参预安全技术交底会议,明确各方责任和安全要求。
二、现场安全交底2.1 安全设施设置:在施工现场设置必要的安全警示标识和防护设施,确保施工人员和过往行人的安全。
2.2 安全操作规程:制定并实施安全操作规程,明确各项作业的安全要求和操作流程。
2.3 安全培训:对施工人员进行安全培训,提高其安全意识和应急处理能力。
三、材料设备交底3.1 材料检验:对所使用的材料进行检验和验收,确保其符合相关标准和要求。
3.2 设备操作规范:对施工所需设备进行操作规范的交底,保证设备正常运行和安全使用。
3.3 应急预案:制定材料设备使用过程中可能浮现的应急预案,确保能够及时有效地处理突发情况。
四、质量验收交底4.1 质量验收标准:明确市政管网工程的质量验收标准和程序,确保工程质量符合要求。
4.2 质量验收人员:确定质量验收人员及其职责,保证质量验收的客观性和公正性。
4.3 质量验收记录:对质量验收结果进行记录和归档,作为后续工程运行和维护的参考依据。
五、安全技术交底总结5.1 安全技术文件:编制完整的安全技术文件,包括施工方案、安全风险评估、现场安全交底记录等内容。
5.2 安全技术培训:定期组织安全技术培训,不断提升施工人员的安全意识和技术水平。
5.3 安全技术监督:建立健全的安全技术监督机制,及时发现和解决安全隐患,确保市政管网工程的安全运行。
结语:市政管网工程安全技术交底是保障工程施工和运行安全的重要环节,惟独严格按照像关要求进行交底和执行,才干有效预防和减少安全事故的发生,确保城市基础设施的安全稳定运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等
交底内容:
二、污水排水管网施工方法
1、排水管道安装施工程序
验槽→下管→排管→平基→稳管→管座→接口→闭水试验
2、材料选择
污水排水管采用的是HDPE中空缠绕管,承接处用橡胶圈密封。
验槽:沟槽基底施工前必须经项目监理检查管道沟槽开挖面,作好验槽记录。
3、管道接口施工要点
(1)、密封用橡胶圈外观应平滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷。
(2)、管道连接前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口应插入承口的深度,至少四条肋槽。
(3)、接口作业时,应先将承口(或插口)的内(或外)工作面用棉砂清理干净,不得有泥土等杂物,并在承口内工作面涂上润滑剂,然后立即将插口端的中心对准承口的中心轴线就位。
(4)、管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行到下管顶覆
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程
交底提要市政管网施工前准备、操作工艺等
交底内容:
污水排水管砂垫层基础
(13)、沟槽回填
a、管道敷设后应立即进行沟槽回填。
在密闭性检验前,除接头外露外,管道两侧和管顶以上的回填高度不宜小于0.5m。
b、从管顶基础至管顶0.7m范围内,沿管道、检查井两侧必须采用人工对称、分层回填压实,严禁用机械推土回填。
管道分层压实时,宜采取临时限位措施,防止管道上浮。
c、管顶0.7m以上沟槽采用机械回填时,应从管轴线两侧同时均匀进行,做到分层回填、夯实、碾压。
d、回填时沟槽内应清空积水。
不得回填淤泥、有机物,回填土中不得含有石块、砖及其它带有棱角的杂硬物体。
e、管基支承角150°范围内的管底腋角部位必须用中砂或粗砂填充密实,回填高度从管底填高300,与管壁紧密接触,不得用土或其它材料填充。
(14)、接口作业所用的工具见下表:
作业项目使用工具种类
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程
交底提要市政管网施工前准备、操作工艺等
交底内容:
雨水排水管砂垫层基础
(13)、沟槽回填
a、管道敷设后应立即进行沟槽回填。
在密闭性检验前,除接头外露外,管道两侧和管顶以上的回填高度不宜小于0.5m。
b、从管顶基础至管顶0.7m范围内,沿管道、检查井两侧必须采用人工对称、分层回填压实,严禁用机械推土回填。
管道分层压实时,宜采取临时限位措施,防止管道上浮。
c、管顶0.7m以上沟槽采用机械回填时,应从管轴线两侧同时均匀进行,做到分层回填、夯实、碾压。
d、回填时沟槽内应清空积水。
不得回填淤泥、有机物,回填土中不得含有石块、砖及其它带有棱角的杂硬物体。
e、管基支承角150°范围内的管底腋角部位必须用中砂或粗砂填充密实,回填高度从管底填高300,与管壁紧密接触,不得用土或其它材料填充。
(14)、接口作业所用的工具见下表:
作业项目使用工具种类
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等
交底内容:
2、沟槽开挖
根据施工图纸所表示的管道走向、深度进行定位放线,然后进行土方开挖。
3、下管与排管
在沟槽检底后,经核对管节、管件位置无误后立即下管。
下管时注意承接方向保持与管道安装方向一致,同时在各接口处挖工作坈,工作坑大小为方便管道接口安装为宜。
(1)、选定下管方法,应根据管节长度和质量,工程量的多少、现场施工环境等情况确定。
一般分为人工下管和机械下管两种方法。
人工下管可采用溜管法和压绳下管法。
(a)(b)
(2)、按照测量人员标定三通、阀门、消火栓等部位,开始下管和排管。
(3)、机械下管不应一点起吊,应采用两点起吊,吊绳应找好管子重心,平吊轻放。
4、对口与接口
清刷承口,铲去所有粘结物,如沙子、水泥和松散土涂层及可能污染水质、划破胶圈的附着物。
上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。
在插口外表面刷润滑剂刷到插口坡口处,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,是插口装入承口。
并注意撞口一定要撞到白线的位置,保证角度大于3度,
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等
交底内容:
将插口插入承口内,并调整对口间隙和环向间隙在规定范围内。
第一节管和第二节管安装要准确,管子承口朝来水方向。
安装完第一节管后,用钢丝绳和手扳葫芦将它锁住,以防止脱口。
安装后,检查插口推入承口的位置是否符合要求,用探尺插入承插口间隙中检查胶圈位置是否正确,并检查胶圈是否撞匀。
消防管安装图
插、承口位置图
5、管道水压试验、冲洗消毒
埋地管道水压试验须在检查合格,管身上部回填土不少于0.5m(管道接口外),管内充水
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等
交底内容:
定,包括管道结构宽度及两侧工作宽度。
b、管道垫层及工作坑
管道垫层
1)如为未经扰动的原土层,则天然地基进行夯实。
2)如为回填土,则在回填土地段做300mm厚灰土垫层。
3)如为岩石或多石层,则在为岩石或多石层地段则做150mm厚砂石垫层。
4)如为软泥石则应更换土壤或每2.5~3.0mm做混凝土枕基。
工作坑:人工挖管道接口工作坑,对管工作坑每个接口设一个。
给水管道安装图
3、管道安装
(1)、一般规定
表C3-1
工程名称交底日期
施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等
交底内容:
人孔、手孔的施工做法参见标准图集05X101-2。
弱电地沟图
3、沟槽回填
(1)、管道两侧回填压实度应达到 95%
(2)、管顶以上 0.7m 以内,压实度应达到 85%
(3)、管顶以上 0.7m 至地面。
4、沟槽回填方法
(1)、管道两侧回填
a、回填前清理沟内杂物,严禁带水回填。
b、管顶上部 0.2m 以内应用砂石或无块石及冻土块的土回填。
c、只能采用人工夯实,每层厚度 0.15m 以内,做到夯夯相接。
d、管道两侧应对称回填,防止管道产生位移。
(2)、管顶以上回填
管顶以上 0.7m 采用人工分层回填,摊铺厚度 0.2m 以内;超过管顶 0.5m 以上,可采用蛙。
