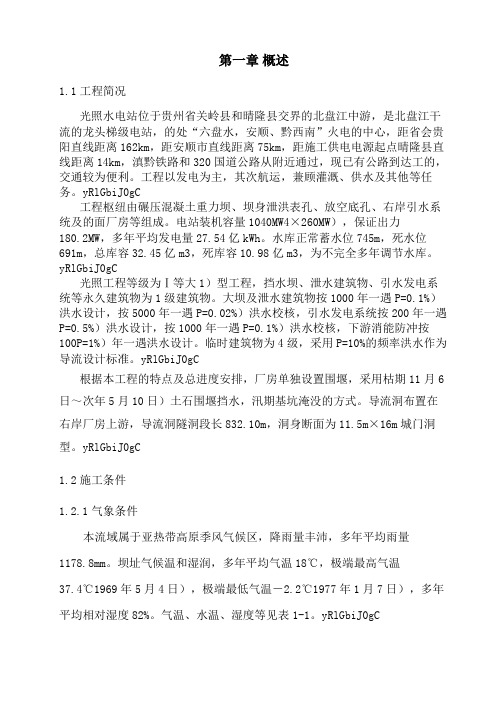

第一章概述1.1工程简况光照水电站位于贵州省关岭县和晴隆县交界的北盘江中游,是北盘江干流的龙头梯级电站,的处“六盘水,安顺、黔西南”火电的中心,距省会贵阳直线距离162km,距安顺市直线距离75km,距施工供电电源起点晴隆县直线距离14km,滇黔铁路和320国道公路从附近通过,现已有公路到达工的,交通较为便利。

工程以发电为主,其次航运,兼顾灌溉、供水及其他等任务。

yRlGbiJ0gC工程枢纽由碾压混凝土重力坝、坝身泄洪表孔、放空底孔、右岸引水系统及的面厂房等组成。

电站装机容量1040MW4×260M W),保证出力180.2MW,多年平均发电量27.54亿kWh。

水库正常蓄水位745m,死水位691m,总库容32.45亿m3,死库容10.98亿m3,为不完全多年调节水库。

yRlGbiJ0gC光照工程等级为Ⅰ等大1)型工程,挡水坝、泄水建筑物、引水发电系统等永久建筑物为1级建筑物。

大坝及泄水建筑物按1000年一遇P=0.1%)洪水设计,按5000年一遇P=0.02%)洪水校核,引水发电系统按200年一遇P=0.5%)洪水设计,按1000年一遇P=0.1%)洪水校核,下游消能防冲按100P=1%)年一遇洪水设计。

临时建筑物为4级,采用P=10%的频率洪水作为导流设计标准。

yRlGbiJ0gC根据本工程的特点及总进度安排,厂房单独设置围堰,采用枯期11月6日~次年5月10日)土石围堰挡水,汛期基坑淹没的方式。

导流洞布置在右岸厂房上游,导流洞隧洞段长832.10m,洞身断面为11.5m×16m城门洞型。

yRlGbiJ0gC1.2施工条件1.2.1气象条件本流域属于亚热带高原季风气候区,降雨量丰沛,多年平均雨量1178.8mm。

坝址气候温和湿润,多年平均气温18℃,极端最高气温37.4℃1969年5月4日),极端最低气温-2.2℃1977年1月7日),多年平均相对湿度82%。

气温、水温、湿度等见表1-1。

湖北某电站施工组织设计方案

湖北某电站施工组织设计方案

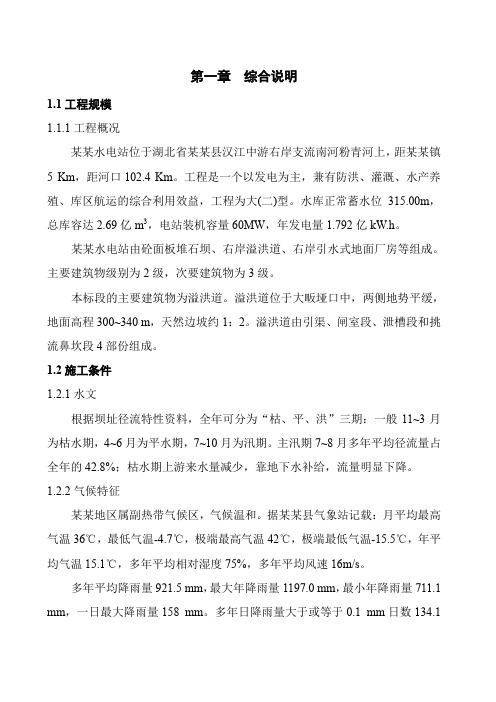

第一章综合说明1.1工程规模1.1.1工程概况某某水电站位于湖北省某某县汉江中游右岸支流南河粉青河上,距某某镇5 Km,距河口102.4 Km。

工程是一个以发电为主,兼有防洪、灌溉、水产养殖、库区航运的综合利用效益,工程为大(二)型。

水库正常蓄水位315.00m,总库容达2.69亿m3,电站装机容量60MW,年发电量1.792亿kW.h。

某某水电站由砼面板堆石坝、右岸溢洪道、右岸引水式地面厂房等组成。

主要建筑物级别为2级,次要建筑物为3级。

本标段的主要建筑物为溢洪道。

溢洪道位于大畈垭口中,两侧地势平缓,地面高程300~340 m,天然边坡约1:2。

溢洪道由引渠、闸室段、泄槽段和挑流鼻坎段4部份组成。

1.2施工条件1.2.1水文根据坝址径流特性资料,全年可分为“枯、平、洪”三期:一般11~3月为枯水期,4~6月为平水期,7~10月为汛期。

主汛期7~8月多年平均径流量占全年的42.8%;枯水期上游来水量减少,靠地下水补给,流量明显下降。

1.2.2气候特征某某地区属副热带气候区,气候温和。

据某某县气象站记载:月平均最高气温36℃,最低气温-4.7℃,极端最高气温42℃,极端最低气温-15.5℃,年平均气温15.1℃,多年平均相对湿度75%,多年平均风速16m/s。

多年平均降雨量921.5 mm,最大年降雨量1197.0 mm,最小年降雨量711.1 mm,一日最大降雨量158 mm。

多年日降雨量大于或等于0.1 mm日数134.1天,大于或等于5 mm日数47.7天,大于或等于10 mm日数28.9天,大于或等于25 mm日数6.5天。

土建工程在日降雨量小于5 mm的雨天施工,年平均有效工作日数319天。

1.2.3工程地质条件溢洪道建筑物布置在地形相对平缓的阶地槽谷段,沿溢洪段总体地形是南、北段高、中间低,东边高西边低。

地表高程进口段315~320m,往下槽谷中部相对较低,为300~310 m,挑流鼻坎段310~316 m。

(完整版)水泥晒场施工组织设计

(完整版)水泥晒场施工组织设计

水泥晒场审批级别部 门 审查人日 期 年 月 日部门部 门 审查人 日 期年 月 日见部 门 审查人 日 期部 门 审查人 日 期年 月 日年 月 日部 门 审查人 日 期年 月 日黑龙江省工程质量监督总站印审批意见审查 意本工程系黑龙江八五七农场十五队,十六队水泥晒场项目工程。

建设规模:面积26784 平方米,150 厚C20 混凝土面层。

地坪纵向均采用南北方向3 米,东西方向3 米,用切割机割断70 深变形缝。

伸缩缝及切割缝宜与施工缝重合。

1、根据施工图纸及施工条件,确定施工方案,编制施工组织设计。

有妨碍施工的构筑物和地下管线等,均应在施工前拆除完毕。

2 、施工前应解决水电供应,交通道路,搅拌和堆料场地,办公生活用房、工棚仓库和消防等设施。

3、施工前必须对混凝土地坪原材料进行取样试化验分析,并应提供混凝土配合比试验数据。

4 、施工前应根据施工图纸和建设单位的要求,复测平面和高程控制桩,据以定出地坪中心、地坪宽度和纵横高程等样桩。

控制桩测量的精度,应符合设计要求及国家有关标准、规范的规定。

5 、见附表施工准备工作计划:1 、项目部组织机构见附表:2、工程目标:工期目标:接到开工令后开工,2005 年6 月1 日至2005 年8 月31 日竣工。

质量目标:达到国家合格等级。

安全生产目标:无伤亡事故,轻伤事故频率控制在1‰以内。

文明施工目标:达到省级安全文明工地标准。

3 施工顺序:地坪放线→放线支模→砼面层→砼面层养护→放线切缝→清理填充缝隙.1、1 模板安装前,先复查垫层的标高及中心线,根据施工图纸的要求,用经伟仪水准仪放出地坪的边线、模板线(3m×6m),并且标高控制桩采用φ14钢筋(长 600mm),作为控制线桩。

1、2 模板采用其所长 50 高槽钢,支撑采用φ20 钢筋(长 400mm)间距为了 1500mm 支撑。

支撑时钢模内刷隔离剂,在涂刷隔离剂干后再浇筑混凝土。

1.3 模板及其支撑应具有足够的承载能力、刚度和稳定性,并能可靠地承受浇筑混凝土的分量、侧压力以及施工荷载。

晒场工程施工组织设计方案

晒场工程施工组织设计方案

一、编制依据1、招标文件;2、项目区现场实际踏勘情况;3、国家现行相关工程建设法规和当地政府有关地方性法规和规定;4、国家和行业颁布的相关现行的技术标准和规程、规范、建造施工规范、操作规程、工艺标准、质量评定标准;5、国家、省、市颁发的工程质量、文明施工及安全生产相关规定及要求;二、编制目的本《施工组织设计》是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期等方面进行程序化管理的纲领性文件。

若我单位有幸中标承建本工程,我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工及验收规范,在图纸会审之后,编制详细的分部份项工程《作业计划》,形成完整的工程技术文件,用以指导工程施工,确保本工程质量、安全、工期等目标的顺利实现。

三、编制原则1、执行国家有关方针政策,严格执行国家基建程序和遵守有关技术标准、规程规范、并符合国家招投标的规定;2、面向社会,深入调查,采集市场信息,根据工程特点,因地制宜提出施工方案,并进行全面技术经济比较;3、积极开辟和推广新技术、新材料、新工艺和新设备应用,凡经实践证明技术经济效益显著的科研成果,应尽量采用,努力提高技术效益和经济效益;4、统筹安排,综合平衡,妥善协调各分部份项工程,均衡施工。

满足业主对工期、质量的要求。

5、施工中尽量考虑环境保护方面的要求,做好环境保护工作,做到文明施。

工四、编制内容通过现场踏勘及对招标文件要求进行详尽的研读,在上述编制原则下分别对施工组织部署、分项工程施工方案及关键性技术措施、施工总进度安排等进行合理、科学的设计,合理配置施工机械,防治工程质量通病,合理降低施工成本,使整个工期在质量和安全上得到保障,做到文明施工,保证环境保证达标。

若我单位若有幸中标,将即将组织项目经理和技术总工程师、技术负责人、施工员等认真阅读、研究、审查施工图,在充分领略设计意图的基础上会同业主、设计单位、监理单位一起进行图纸会审,将设计图中与施工实际可能浮现的问题指出并会商解决,确保工程质量及功能满足设计要求。

精品施工组织设计方案范文水电站工程建设项目施工组织设计word

精品施工组织设计方案范文水电站工程建设项目施工组织设计word

精品施工组织设计方案范文水电站工程建设项目施工组织设计word清晨的阳光透过窗帘,洒在了我的书桌上,我的思绪开始在这个宁静的早晨里游走。

作为一名有着十年方案写作经验的大师,我已经习惯了将每一个细节都打磨到极致,今天,我要为大家呈现一份关于水电站工程建设项目施工组织设计的方案。

一、工程概况这次的水电站工程建设项目位于我国某河流的中游,工程主要包括大坝、发电机组、输电线路等部分。

工程规模宏大,施工难度系数高,对施工组织设计提出了极高的要求。

二、施工总体布局1.施工分区:根据工程特点,将施工现场划分为大坝施工区、发电机组安装区、输电线路施工区三个部分。

2.施工顺序:进行大坝施工,然后是发电机组安装,进行输电线路施工。

3.施工时间安排:整个工程预计耗时三年,其中大坝施工时间为一年,发电机组安装时间为一年,输电线路施工时间为一年。

三、施工资源配置1.人力资源:根据工程需求,合理安排各类施工人员,包括工程师、技术人员、施工队伍等。

2.设备资源:确保施工现场设备充足,包括挖掘机、装载机、混凝土搅拌机等。

3.材料资源:提前采购各类建筑材料,如水泥、钢材、木材等,确保施工过程中材料供应充足。

四、施工质量控制1.制定严格的施工质量标准,确保施工过程符合国家相关规范。

2.设立质量检测小组,对施工现场进行定期检查,确保施工质量。

3.对施工人员进行质量意识培训,提高施工质量。

五、施工安全与环保1.制定详细的施工安全措施,确保施工现场安全。

2.设置安全警示标志,提醒施工人员注意安全。

3.对施工现场进行绿化,减少施工过程中的环境污染。

六、施工进度管理1.制定详细的施工进度计划,确保工程按时完成。

2.设立进度监控小组,对施工进度进行实时跟踪。

3.对施工进度进行调整,确保工程顺利进行。

七、施工成本控制1.制定合理的施工预算,确保工程成本控制在预算范围内。

2.对施工现场进行成本核算,及时发现成本问题。

3.采取有效措施,降低施工成本。

水电站施工组织设计方案 (3)

水电站施工组织设计方案 (3)

水电站施工组织设计方案一、项目概述本方案是针对某水电站施工项目的施工组织设计方案。

水电站是利用水能转化为电能的发电设施,其建设包括水库的建设、水轮机设备的安装、输电线路的铺设等多个工序。

本方案将针对施工组织设计、施工方案和施工流程进行详细描述,以确保项目的顺利进行。

二、施工组织设计2.1 人员组织本项目人员组织分为施工组织人员和技术人员两部分。

施工组织人员包括项目经理、助理项目经理、施工队长、班组长和施工工人等,负责施工作业的具体组织和协调。

技术人员主要包括设计师、施工监理人员和质检人员等,负责技术指导和质量监控。

2.2 施工机械与设备本项目所需的施工机械主要包括挖掘机、起重机、打桩机、混凝土搅拌站等。

这些机械设备将在施工过程中发挥重要作用,加快施工进度,提高施工效率。

2.3 施工安全施工安全是本项目的重要考虑因素,为保障施工人员的安全,需采取一系列保护措施。

首先,要制定详细的安全操作规程,确保每位施工人员遵守。

其次,要配备必要的安全防护设备,如安全帽、安全绳等。

同时,要加强施工现场的安全监督,定期进行安全检查和隐患排查。

三、施工方案3.1 水库建设水库建设是本项目的首要任务。

施工方案包括如下步骤:1.地质勘查:对水库建设地点进行地质勘查,评估地质条件和承载能力。

2.挖掘:利用挖掘机将水库所需的土石方挖掘出来,形成水库坝体。

3.灌浆:对水库坝体进行灌浆加固,提升坝体的稳定性。

4.导流:在水库建设过程中,为了便于施工,需要进行水的导流操作,确保施工区域处于干燥状态。

5.坝体浇筑:采用混凝土浇筑方式,逐步完成水库坝体的建设。

3.2 水轮机设备安装水轮机设备是水电站发电的关键设备,其施工方案包括如下步骤:1.基础施工:对水轮机的基础进行施工,包括预埋件的安装和混凝土浇筑。

2.设备安装:将水轮机设备逐步安装到预先施工好的基础上,并进行调试和试运行。

3.3 输电线路铺设输电线路的铺设是电能输送的重要环节。

光伏发电工程项目施工组织设计方案

光伏发电工程项目施工组织设计方案施工组织设计方案的编制是在施工准备阶段进行的,其目的是根据项目的具体情况和要求,合理分配资源、确定施工流程、规划施工组织结构,从而保证项目的顺利进行。

一、施工组织设计方案的内容:1.项目概况:对项目的基本情况进行描述,包括项目名称、地理位置、光伏电站的装机容量、光伏板布置等。

2.组织体系:建立施工组织结构,明确项目经理、总工程师、监理工程师、施工队伍等角色的职责和权限,确保有序的施工进展。

3.施工经验:对类似项目的施工经验进行总结和借鉴,明确施工的关键技术和方法。

4.资源配置:根据项目的需求,合理确定人力、物力、财力等资源的配备计划,确保施工所需资源的充足。

5.施工流程:制定详细的施工流程图,明确各施工节点的顺序、要求和时间,提前规划好各个工序的前置条件和依赖关系。

6.质量控制:确定质量控制的具体措施和方法,保证光伏发电工程的质量符合相关标准和要求。

7.安全管理:制定详尽的安全管理措施,确保施工期间的安全生产,防止施工过程中发生事故。

8.施工技术:确定光伏电站的施工工艺和技术要求,保证施工的工艺流程符合国家标准和相关规范。

二、施工组织设计方案的编制流程:1.收集资料:收集项目相关的技术资料和规范要求,详细了解项目的基本情况和要求。

2.编制初稿:根据项目的要求,编制初步的施工组织设计方案,包括项目概况、资源配置、施工流程等内容。

3.论证和修改:对初稿进行论证,并根据论证结果对方案进行修改和完善。

4.制定最终方案:根据最新的论证结果和修改意见,制定最终的施工组织设计方案。

5.审批和备案:组织相关专业人员对方案进行审批,经过审批后进行备案。

三、施工组织设计方案的实施和监控:1.实施计划:根据施工组织设计方案制定施工实施计划,并明确施工的时间节点和目标。

2.施工监控:根据计划对施工进行监控,及时发现和解决施工过程中的问题和难点,确保施工的质量和进度。

3.质量评估:对施工过程进行质量评估,确定施工的质量是否符合要求。

水电站工程施工组织设计【范本模板】

第一章工程概况1。

1 工程概况1。

2 水文气象和工程地质1。

3 天然建筑材料1。

4弃渣场1。

5对外交通1.6本合同工作范围第二章施工组织设计编制2.1 建设情况2.2 施工组织编制原则及编制依据2.3 工程总目标2。

4 工程项目施工关键技术实施2。

5前期组织2。

6 施工总体部署2.7施工组织与管理第三章施工总平面布置3.1 生产、生活用房布置3。

2 交通布置3。

3 风、水、电布置3。

4 通讯系统3.5 施工辅助设施的布置3.6 生产、生活用房及施工用地一览表附:《施工平面布置图》第四章施工导流4.1 施工导流简介4.2 施工导流方案4.3 围堰设计、施工4.4 施工度汛第五章施工进度计划及工期保证措施5。

1 进度计划安排原则5。

2 施工总进度计划附图:《施工进度横道图》5。

3 工期保证措施5.4 缩短工期的主要措施5。

5 进度计划承诺第六章主体工程施工方案及关键性技术措施6。

1 施工测量6。

2 土、石方明挖工程6。

3 隧洞开挖工程6.4混凝土工程6.5钻孔和灌浆工程6。

6基础防渗墙工程6.7土石方填筑工程6。

8砌体工程6。

9屋面和地面建筑工程6.10闸门及启闭机制造和安装工程6.11压力钢管制造和安装工程第七章施工组织机构7.1 施工组织管理机构7.2 拟派驻现场管理人员配备7。

3 职能部们职责第八章质量目标、质量保证体系及措施8。

1 质量方针与目标8.2 质量管理保证措施8。

3 质量管理技术措施8。

4 技术保证措施8.5 本工程执行规范、规程第九章施工安全保证措施9。

1 安全目标网络9.2 安全目标达标措施9.3 现场施工安全措施第十章施工信息化管理10。

1 施工信息化管理资源配置10.2 施工信息化管理制度10.3 施工信息化管理的内容及要求10.4 信息传递第十一章文明施工及环境保护措施11。

1 文明施工与环境保护目标11。

2 文明施工、环境保护组织机构及主要职责11.3 文明施工与环境保护措施②工程概况1.1工程概况三岩龙水电站位于四川省甘孜州九龙县境内,三岩龙河系雅砻江中下游左岸一级支流,位于川藏高原南缘、四川省甘孜藏族自治州的东南部.三岩龙水电站是三岩龙河干流上梯级开发的第三级水电站,工程由拦河坝、发电引水系统、支流引水工程、发电厂房及升压站等组成。

【精品完整版】XXX光伏电站工程施工组织设计

(此文档为word格式,下载后您可任意编辑修改!)光伏电站土建工程施工组织设计目录1、概述 (4)1.1 编制依据 (4)1.2 工程概况 (4)1.3 工期目标 (4)1.4工程质量目标 (4)1.5 安全文明施工目标 (4)1.6 环境保护目标 (5)2、总体施工组织布置及规划 (5)2.1 施工总平面图 (5)2.1.1 布置原则 (5)2.1.2 施工道路布置 (5)2.1.3 施工营地、现场办公生活设施 (6)2.1.4 临时生产设施 (6)2.1.5供水、供电及通讯系统 (7)2.1.6 消防设施 (7)2.2 临时占用地 (7)3、土建工程主要施工技术方案 (8)3.1 工程测量 (8)3.1.1 测量依据 (8)3.1.2施工测量的组织 (8)3.1.3测量设备的配备与管理 (8)3.1.5高程控制 (9)3.1.6建(构)筑物轴线的定位及标定 (9)3.2土方开挖工程施工 (10)3.3电池组串支架基础钢筋工程 (10)3.4电池组串支架基础模板、砼工程及回填 (11)3.5综合楼、宿舍楼、水泵房等模板工程 (12)3.6综合楼、宿舍楼、水泵房等钢筋工程 (16)3.7综合楼、宿舍楼、水泵房等混凝土工程 (17)3.7.1混凝土的试配与选料 (17)3.7.2混凝土的运输 (18)3.7.3混凝土的浇筑和振捣 (18)3.7.4混凝土的养护 (19)3.8墙体工程 (19)3.9主要建筑物装饰工程施工 (24)3.9.1 内墙粗抹灰施工工艺 (24)3.9.2 罩面抹灰施工工艺 (25)3.9.3 乳胶漆施工工艺 (25)3.9.4 内墙饰面砖施工工艺 (25)4、施工总进度及措施 (26)4.1 进度合理性及主要节点工期 (26)4.1.1 编制依据及安排原则 (26)4.1.2 进度合理性 (26)4.1.3 主要节点工期 (27)4.1.4 施工总进度安排 (27)4.2 工期保证措施 (27)4.2.1 建立严格、科学的施工进度计划管理机制 (27)4.2.2 组织保证措施 (28)4.2.3 施工指挥调度保证措施 (28)4.2.4 技术供应保证措施 (29)4.2.5 设备、材料供应保证措施 (29)4.2.6 资金保证措施 (30)4.3 资源配置 (30)4.3.1 拟投入设备配置及数量表见附表一、附表二 (30)4.3.2 拟投入的劳动力计划表见附表三 (30)5、确保工程质量的技术组织措施 (30)5.1质量方针 (30)5.2质量目标 (30)5.3质量保证体系 (30)5.4质量保证措施 (32)5.4.1组织保证 (32)5.4.2制度保证 (33)5.4.3管理措施 (33)5.4.4产品标识 (34)5.4.5保证措施 (34)5.5施工“质量通病”防范、处理、控制的详细措施 (35)5.5.1混凝土工程质量通病的预防 (35)5.5.2砌体工程质量通病的预防 (37)6、确保安全生产的技术组织措施 (37)6.1安全目标 (37)6.1安全保证的组织机构 (38)6.2安全保证体系 (39)6.3保证安全的措施 (39)6.3.1施工安全措施 (39)6.3.2施工用电安全防护措施 (40)6.3.3 施工机械安全防护措施 (41)6.3.4消防保卫措施 (41)6.3.5冬、雨季施工技术措施 (41)7、确保文明施工和环境保护的技术组织措施 (43)7.1文明施工 (43)7.1.1文明施工目标 (43)7.1.2文明施工措施 (43)7.2环境保护措施 (45)7.2.1水污染的防治 (45)7.2.2大气污染的防治 (46)7.2.3噪声污染的防治 (46)8、施工协调管理 (47)8.1与设计单位间的协调管理 (47)8.2与监理工程师工作的协调管理 (47)8.3与各专业作业队的协调管理 (48)附表: (48)附表一: (48)附表二: (49)附表三: (50)附表四: (51)附表五: (52)附表六: (52)1、概述1.1 编制依据(1)《土建工程招标文件》及答疑文件;(2)国家现行光伏发电站施工规范和光伏发电工程验收规范、其它相关规范;(3)发包单位提供的施工条件、现场实际施工条件;(4)我公司的管理水平、技术装备及施工经验。

水电站施工组织设计【范本模板】

第一章综合说明我公司为能参加松阳县安民二级水电站发电隧洞桩号0+000~1+300m及堰坝工程的投标而感到荣幸,同时也感谢贵方给予我公司参与竞争的机会。

通过认真学习和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心保证优质、如期、安全地完成本工程招标文件规定的承包范围内的施工承包任务,为此,我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。

1-1企业概况简介***公司成立于二○○○年七月,经建设部批准企业资质为水利水电工程施工壹级资质。

兼营路桥、码头、市政、地基与基础、工民建等工程。

公司设三总师一室七部、八个分公司、四个专业公司、设备经营公司和中心试验室.本公司凝聚着坝工建设方面强有力的技术人才和骨干施工力量。

现有职工1970人.拥有包括享受国务院特殊津贴的爆破专家在内的各类高中级技术经济管理人员300余人,其中中高级职称169人,各类施工设备2000余台(件),总功率4万千瓦,年施工生产能力:土石方挖填400万m3,砼浇筑120万m3,在浙江省水利水电建筑业中,具有人才、技术、设备、管理等独特的资源综合优势。

公司依托大体积砼施工、各类控制爆破和施工机具制造的三大支柱技术,先后在国内外承建了水利、电力、路桥、码头、市政、地基与基础、工民建等各类工程200多项,其中包括奉化亭下水库枢纽工程、奉化横山水库枢纽工程扩建、江山碗窑水库枢纽工程、奉化舍网水库、鄞县下新塘标准海塘、钱塘江海塘北岸险段标准海塘工程海盐段一标、钱塘江海塘北岸险段标准海塘工程海宁段、钱塘江南岸标准海塘工程第一标段、钱塘江北岸标准海塘工程第十五标段、东阳南江水库加固扩建工程、重庆甘宁水库面板堆石坝工程、仙居下岸水库枢纽工程等一批国家、省、市重点项目。

在国外承建了乌干达、多哥、伊拉克、叙利亚等国的水利水电、道路桥梁、码头工程项目。

公司实施技术兴企战略,开发和应用科技项目50余项,自行研制了包括2×4800升电脑程控自动拌和楼和滑移式缆机近二十几种新型机具,有包括喷砼面板堆石坝、钢丝网水泥砂浆垂直高频振捣工艺、预裂光面爆破、岩塞爆破施工技术在内的行业领先乃至填补国内空白的30余项新工艺、新技术.公司实行管理和创新相结合的质量管理方法,近几年有20余个QC小组获全国、部、省级优秀QC小组奖,一九九九年度在全国水利施工企业中唯一获水利部“质量管理优秀企事业单位称号”荣誉。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)第1章概述1.1工程概况晒谷滩水电站工程位于湖南新邵县境内,资水干流中游,距新邵县城4KM,两岸均有公路到县城,左岸公路到县城20KM,右岸公路到县城4KM,对外交通较为便利。

工程以发电为主,兼有灌溉、航运、旅游等综合效益。

枢纽建筑物主要由左岸非溢流坝段、左岸河床式厂房、左岸连接坝段、左岸溢流坝及右岸溢流坝段、右岸非溢流坝段、右岸刺墙、右岸土石坝段等组成。

坝顶沿坝轴线全长735.5m,最大坝高37.5m。

拦河坝为闸坝,溢流坝段长263m,布置11孔泄洪闸,泄流孔口尺寸20m×13m(宽×高),采用底流消能方式,堰顶高程194.0m,坝顶高程222.5m。

左岸非溢流坝段为重力坝,坝顶宽7m,长44.0m。

右岸采用非溢流坝、刺墙为重力坝及土坝接头坝,坝顶宽7m,坝顶长分别为80m、10m和200m。

左岸阶地上采用重力坝与厂房连接,坝长88.15m,坝顶宽7m。

发电厂房为河床式厂房,厂房段长50.3m。

厂房内安装3台单机容量14MW的灯泡贯流式水轮发电机组,总装机容量42MW。

副厂房紧靠主厂房下游侧布置。

安装场布置在厂房左侧。

开关站布置在左侧山坡上。

通航建筑物采用双向斜面升船机,布置在右岸,与右岸非溢流坝段斜交。

最大通航船只吨位50T。

1.2本合同主要承担的工程项目1.2.1主要工程项目⑴土建工程①拦河坝工程;②电站厂房工程;③开关站工程;④航运工程;⑤工程建设区水土保持工程;⑥永久房屋建筑工程;⑦其它工程。

⑵金结机电埋件及金属结构安装工程①所有一期混凝土中的预埋件及土建施工所必须的安装件;②电气、机械设备及闸门门槽埋设部位的焊接垫板和锚栓;③各种金属管道及电气接地金属制件;④金属栏杆、安全护栏、扶梯、爬梯和平台;⑤溢流坝闸孔闸门、厂房进水口闸门、拦污栅等金属结构安装⑥其它金属制件。

⑶临时工程①场内施工交通工程;②施工供风、供水、供电、照明、通信设施;③临时房屋建筑及施工辅助工厂、仓库设施;④砂石料开采加工系统及混凝土生产系统;⑤施工导流工程;⑥其它临时工程。

1.2.2主要工程量混凝土254536m3钢筋4265t固结灌浆7216m帷幕灌浆11430m浆砌石13393m3土方开挖320731m3石方开挖470602m3砂砾石覆盖层开挖207879m3土石方填筑92925m3土石方回填15750m31.3施工控制性工期⑴开工日期: 2004年9月17日⑵:一期截流日期2004年12月31日⑶左岸一期溢流坝混凝土开始浇筑日期:2005年01月18日⑷左岸一期溢流坝闸墩▽210以下混凝土浇筑完工日期:2005年4月30日⑸左岸厂房混凝土开始浇筑日期:2005年2月11日⑹厂房封顶日期:2005年11月20日⑺二期截流日期:2005年11月05日⑻右岸二期溢流坝混凝土开始浇筑日期:2005年12月02日⑼右岸二期溢流闸墩▽210以下混凝土浇筑完工日期:2006年3月31日⑽第一台机组发电日期:2006年9月18日⑾工程完工日期:2007年1月20日1.4工程施工特点及采取的相应措施晒谷滩水电站的施工特点:坝址处河谷开阔,河床宽约230m,河床高程194~198m,河床砂卵石覆盖厚度约2~6m,枯水期水面宽约180m~200m。

工程采取二期导流,左、右岸分期施工的施工方案。

坝址处连接两岸的交通条件较差,两岸没有直接的公路交通,从两岸施工公路绕道新邵县城约30公里,给施工带来了一定的难度。

本工程为河床式电站,施工期的渡汛压力大,汛期河床不能施工。

主体工程施工期24个月,第一台机组发电工期24个月,左、右岸河床坝段均在一个枯水期内完成围堰、开挖、混凝土浇筑,施工时间只有7个月;第二个枯水期,临近发电日期,右岸河床坝段施工,在完成土建工程后,紧接进行闸门的金结及设备安装,工期特别紧。

电站工程施工具有强度高、且集中的特点,对系统生产能力和施工组织均提出了较高的要求。

没有施工准备期,工程进场后立即开始主体工程施工。

河床有5~10m的砂卵石覆盖层,围堰防渗止水有较高的施工技术要求,其止水效果影响到工程按期完成。

对于本工程以上施工特点,我局拟采取如下措施:⑴组织有丰富施工经验的管理人员、工程技术人员、施工技术骨干和施工队伍进入本工程施工。

成建制组织专业施工队伍和施工设备进场。

本工程施工期各项施工任务安排非常紧凑,没有施工准备期,人员进场按后立即投入施工生产,在很短的时间内,形成较大的施工生产能力。

⑵主体工程与施工准备工作同时进行。

进场后即开始左岸主体工程开挖,同时进行砂石系统和混凝土系统及供水、供电、车间、营地建设等辅助工程施工,为主体工程施工创造条件,不占主体工程直线工期。

⑶配备充足的施工设备保证主体工程施工强度。

配置如下主要施工设备:土石方挖运设备:1~2.8m3挖掘机9台,3 m3装载机2台,推土机3台,15~20T自卸汽车61台。

钻爆设备:液压钻1台,高中风压露天钻机4台,潜孔钻4台,手风钻30台,20m3min电动空压机2台,12 m3min电动空压机2台,3 m3min移动式柴油空压机4台。

混凝土设备:3×1.5拌和楼1台套,MQ600C-30t门机1台,WK-4电铲吊2台,H15长臂反铲一台。

必要时增加一台布料机。

⑷在提供工程设计图纸后,进行工程分解,做出详细的施工计划,对各施工项目做好施工前的准备,具体化各施工部位和项目间的衔接,保证施工顺利进行。

加强施工组织管理,在质量、安全、进度计划等诸多管理领域建立起运行有效的激励机制和约束机制,坚持目标管理,使经济效益与质量、安全、进度等生产指标紧密挂钩,最大程度地调动广大职工的生产积极性和创造性,从管理手段上保证施工连续、均衡和高强度。

⑸溢流坝段交通桥采用预制方式,加快交通桥的形成。

第2章施工总布置设计2.1布置条件坝址处左岸发育Ⅰ级阶地,阶面高程为208~214m,阶面宽100~230m;右岸阶面较窄,高程在208~213m之间。

阶地高出河床10~15m,施工设施布置方便。

坝址左岸有地形平坦、开阔阶地可供布置施工设施,本着有利生产、方便生活、便于管理的原则,所有生产、生活设施均布置于坝区左岸附近。

详细布置见《施工总平面布置图》2.2办公及生活设施布置办公、生活临时用房集中布置在左岸靠近厂房的高程为217.5和214.0的两个阶地上,其设施包括办公房、食堂、宿舍、公共卫生设施、文化娱乐及体育设施、消防设施等。

施工高峰期工地施工人员按800人考虑,相应的办公及生活设施建筑面积为3620m2,其中砖木结构平房2420m2,工棚1200m2,总占地面积7230m2。

已基本修建完成。

办公、生活设施的具体布置见图《办公生活区平面图》。

其建筑特性参见表2-1。

表2-1 办公、生活设施建筑特性表2.3 砂石料加工系统砂石料加工系统布置于坝址上游,距坝址约1.5公里的左岸高程为212.0的阶地上。

根据施工进度安排,施工高峰期混凝土月浇筑强度约为2.9×104m3,成品砂石料需要量约6.4×104t月,其中成品砂约2.6×104t月,成品砾石约3.8×104t月。

按成品砂砾料的供需要求,并考虑加工、运输的损耗,高峰月毛料处理能力为6.81×104t月。

按高峰强度月二班生产,每月工作二十五天,每天工作一十六小时,并考虑生产不均匀系数K=1.2,系统设计小时毛料处理量为250t。

试验室建筑面积为150m2,外加剂房70m2,配电房30m2,值班室20m2。

混凝土生产系统总占地面积约为6000m2。

系统用水由施工供水系统供给,最大用水量按30t,主要承担基坑开挖、基础处理等施工供风及混凝土施工供风。

在混凝土生产系统布置2#空压站,建筑面积为80m2,设2台4L-208•型空压机,其中1台备用,主要为混凝土生产系统供风。

施工供风主管道主要采用DN150(∅159×5)及DN100(∅108×4)螺旋缝电焊钢管,其中DN150钢管约100m,DN100钢管约900m。

施工供风布置见《施工供水\风系统布置图》2.5.2施工供水施工用水主要包括基础开挖与处理、浇筑仓面冲洗及养护、砂石料加工系统、生产系统、施工辅助工厂及办公生活等用水。

用水高峰期最大用水量按300m3、配带功率37KW,一台备用),在左岸山坡高程255m处修建容积为300m3的砖混结构蓄水池。

水泵吸水管取水,采用DN200(∅219×5)钢管输水至蓄水池。

砂石及拌和用水采用DN150(∅159×5)钢管从蓄水池引水至系统区域。

生产用水用DN150(∅159×5)钢管直接从蓄水池引水至施工区,再用DN100(∅108×4)及DN40(∅48×3.5)钢管引水至各施工用水点。

施工供水管路共需DN200钢管约250m,DN150钢管约840m,DN100钢管约1200m,DN40钢管约1200m。

生活用水主要用水井取水,已在坝址下游、厂房上游打取水管井1眼,采用DN100(∅108×4)钢管引水直接引至办公生活区。

施工用水布置见《施工供水\风系统布置图》2.5.3施工供电及通讯施工用电从工程建设区附近变电站接10KV输电线到工地,再送到各用电点。

在电网接电处设1#变配电所,设置SKV A变压器1台及SKV A变压器1台。

在生活营地阶地设2#变配电所,设置S.4KV A变压器1台。

负责营地生活用电及连接坝段施工用电。

在混凝土拌和系统附近设3#变配电所,设置S.4KV A,S.4 KV A变压器1台。

负责混凝土生产系统及砂石加工系统施工用电。

在左岸大坝坝肩设4#变配电所,设置SGJ.4KV A变压器1台。

负责大坝基坝抽水及坝体施工用电。

在厂坝基坑设S.4 KV A变压器1台。

负责厂房施工用电。

右岸变配电所设在右岸坝肩,将左岸大坝肩4#变配电所的SGJ.4KV A变压器1台拆移过云。

变配电所总建筑面积150m2,砖木结构。

各变配电所及各施工辅助工厂均埋设接地网,变配电所实测电阻R≤4Ω,变压器中性点、低压配电屏外壳均可靠接地。

各辅助工厂机械设备外壳均可靠接地。

炸药库、变配电所安装避雷针防雷,实测电阻Re≤10Ω。

高压架空线路用水泥杆(190×12000)架设,档距60m,低压架空线路用木杆(150×9000)架设,档距50m。

见《晒谷滩电站施工供电系统网络图》、《晒谷滩电站施工供电系统布置图》。

露天材料堆放场、金结安装场、露天施工面的照明主要采用大功率投光灯,砂石料加工及混凝土生产系统、辅助工厂、生活区道路、仓库等户外照明主要采用自整流高压汞灯,施工道路照明主要采用水银投光灯。
