高速路实施性施工组织设计
第一章概述一、编制讲明(一)依照与业主(建设单位)年月日签署的施工承包合同书,特制定本施工组织设计。
(二)本施工组织设计的编制以公司现有的施工技术力量和历年来在工程实践中的经验作为基点,以总工期24个月,即2008年08月22日正式开工,2010年08月21日前竣工作为操纵进度目标,统筹考虑整个合同段的施工工艺、现场布置以及施工进度打算。
(三)施工组织设计中列出的工、料、机具设备等打算,仅作为指导施工时参考用,不作为最后的供应打算。
其各项数量如有出入时,应以施工预算中的数量为准。
二、编制依据1.施工承包合同书,年月日2.施工图设计文件,年月日3.《公路桥涵施工技术规范》(JTJ 041-89)4.《公路工程金属试验规程》(JTJ 055-83)5.《公路工程水质分析操作规程》(JTJ 056-84)6.《公路工程质量检验评定标准》(JTJ F80/1-2004)7.《公路工程施工安全技术规程》(JTJ 076-95)8.《公路桥涵设计通用规范》(JTJ 021-89)9.《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ 023-85)10.《公路桥涵地基与基础设计规范》(JTJ 024-85)11.《钢结构设计规范》(GB50017-2003)12.《钢结构工程施工及验收规范》(GB50205-95)13.《公路施工手册》、《公路桥涵施工手册》、《工程建设标准强制性条文》14.总监办《工作指示》、《会议纪要》等15.驻监办下发及转发的相关文件。
三、编制原则1.响应业主创精品的号召,强化质量治理,确保质量达到国家优质工程。
2.满足业主的工期要求。
利用网络技术统筹安排,制定科学合理、严密的实施性施工组织打算,搞好工序衔接,力求均衡生产,确保业要紧求的工期。
3.优化资源配置,精心组织施工,努力缩短工期。
我们选派优秀的,具有丰富施工经验、并参与过大跨径悬索桥、大跨径连续刚构及特长隧道施工的技术和治理人员成立项目经理部,负责本合同工程的全过程和全方位治理,充分利用我单位丰富的技术治理经验,投入与本合同工程相适应的精良装备,组织规范化的平行流水作业。
4.强化现场治理,操纵工程成本;强化安全治理,杜绝伤亡事故。
5.重视生态环境、强化环保意识,做好环境爱护和文明施工。
严格操纵施工噪声、扬尘,处理好污水、弃渣、弃土,尊重当地民族适应和风土民情,保障施工人员及周围群众人身和财产不因施工而受到损害。
6.据以上规范、标准、文件及工程实地勘察情况,结合本公司现有技术装备、施工能力、治理水平,以及多年从事技术复杂特大桥及特长隧道施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本施工组织设计。
四、工程概况厦蓉高速(贵州境)榕江(格龙)至都匀段公路工程项目位于贵州省黔东南苗族侗族自治州和黔南布依族苗族自治州,黔东南部苗岭山脉与广西北部九万大山衔接。
本项目是国家“7918”高速公路网规划中(横16)厦门至成都高速公路贵州境的重要组成部分,也是贵州省规划的骨架公路网中重要组成路段,项目建设是完善国家高速公路网和贵州省厦蓉高速格都段第BT3合同段位于黔东南州榕江县境内,路线全长5.63km(长链31.487m),起讫桩号为K117+330~K122+960,起点位于榕江县三江水族乡格大寨附近的乌鹅隧道中点,向西北设四格互通,过河坝,终于巫帮1#隧道中点。
本合同段地处云贵高原东南缘,沿线河流峡谷深切,山峰与河谷相对高差较大,且岸坡陡峻,沟壑纵横,属中等至深切割低山及中低山区。
工程多以大跨高桥和隧道为主,且桥隧相连,施工难度极大。
整个合同段共有大桥4座,中桥3座,匝道桥4座,长隧2座,短隧1座,涵洞10座,及两千余米路基工程,中标合同总价5.24亿元人民币。
(一)地形、地貌项目区地处云贵高原的东南缘,为苗岭山脉的斗篷山系及雷公山系盘踞,总体地势西高东低,下降趋势集中于东南部,沿线地形特不复杂。
线位位于南华准台地的过度带,其构造线方向受江南地轴操纵,燕山运动、加里东运动及喜山运动使之褶皱成山。
山岳与谷地多呈南北向排列,山脉走向与构造线差不多一致。
沿线河流,峡谷深切,河道弯曲,山峰与河谷相对高差较大,且岸坡陡峻,沟纵横。
沿线海拔一般为600~1400m,地貌类型为侵蚀地貌,属于等至深切割低山及中低山区,峡谷深切,河道弯曲,山峰与河谷相对高差较大,且岸坡陡峻,导致路线走廊带必多大跨高桥和隧道、且桥隧相连的天然环境。
按地貌形态可划分为河谷、低山和中低山三个地貌单元。
(二)交通、气候及气象条件路线位于榕江县和三都境内,属亚热带湿润季风气候区,气候和气,热量丰富,雨水充沛,多云寡照、无霜期长,冬季受寒潮阻碍引起短暂降温。
沿线气候,东西段差异较大。
榕江县:属中亚热带湿热气候区。
气候和气,雨量充沛,多年平均气温18.1摄氏度,极端对高气温39.5摄氏度,极端最低气温1.8摄氏度,年均总日照1508.5小时,年均降水1629.1mm,平均相对湿度78%,无霜期大于290天。
区域内路网不发达,要紧道路有G321、S308,及部分县乡道路,许多道路为等外路需要拓宽改建方能作为便道。
本合同段内总体运输条件差。
(三)水文及河流路线跨越的要紧河流有乌细沟、乌贼沟、猴子河、巫虾河等属于都柳江支流。
河流多曲折曲折于崇山峻岭间,河道自然坡降大,径流补给以雨水为主,年内分布不均。
具有曲型的山间河流特点,暴涨暴跌,在雨季时,水量增大,枯水期时,水量变小。
常水期一般深为0.30~0.50m,流量0.70~2.00m3/s。
据水质分析成果,河水属HC03—Ca .Mg 型弱碱性水,水中不含侵蚀性二氧化碳,对混凝土、钢结构无腐蚀性。
(四)地质条件1.地层岩性项目区所处南华准台地与杨子准台地的过渡带,其构造线方向受江南地轴操纵,受燕山运动、加里东运动及喜山运动操纵。
区内出露地层为第四系全新统崩坡积层、破残积层,沟谷中分布冲洪积堆积物,基岩为古生代震旦系、上板溪群组,以陆相和海相沉积为特征。
2.地质构造项目所在区域构造分不形成于加里东期、燕山期及喜山期。
由于各期构造的相互阻碍,前期构造往往操纵着后期构造的发育,后期构造运动又使前期构造得到加强。
不同方式的作用和构造边界条件的变化,铸就了形态、类型复杂多样的褶皱、断裂景观。
加里东期、燕山期构造作用较为强烈。
喜山期构造运动在本域上不甚发育。
项目所在区域分布较广,板溪群至寒武系地层中的褶皱均属之,构造线自南向北,由北北东转向北东向。
褶皱有长寨背斜、定旦向斜、摆货坡背斜、脚车向斜、小脑坡背斜、猴子河背斜。
断层有摆里枢纽层、排将断层、千秋断层、猴子河断层、排洞坳断层、排调断层、河坝断层、老山断层、巫秀沟断层等。
3.水文地质勘察区内的地下水可分为两种类型:即松散岩类孔隙潜水和基岩裂隙水,遂址区内地下水要紧同意大气降水补给。
4.不良地质现象(1)要紧不良地质及特征路线穿越于低山~中低山区,地形地貌复杂,山体多浑圆,岗恋起伏,山势多数较缓,表层松散堆积物发育,植被茂盛。
路线段内不良地质病害类型要紧有滑坡,不稳定斜坡等。
5.地震据区域地质资料,在区域上新构造运动不强烈,属地壳相对稳定区块。
据《中国地震动参数区划图》(2001年),区内地震动反应谱特征周期问0.35s,地震动峰值加速小于0.05g,所对应的地震差不多烈度小于Ⅵ度。
(五)工期目标【总体工期目标】厦蓉高速公路格都段第BT3合同段为二期招标工程,施工工期24个月,由开工令签发之日起计算,即2008年8月22日~2010年8月21日。
施工工期目标(六)设备、人员动员(1)设备动员试验与测量仪器、挖掘机、压路机、推土机、发电机、混凝土拌和设备及变压器等设备必须在开工令下发28天内进场,需要新置设备进场周期为7天,大型设备要紧从总公司基地调入,关于专门设备则依照工地现场情况自行采购,以确保工程顺利实施。
(2)人员打算要紧治理人员和施工人员如合同文件所述,在中标通知书下发28天内到场。
(3)要紧治理和施工人员打算要紧治理人员打算表注:配置人员在合同文件要求的基础上有大幅增加要紧工种人员打算(高峰期)第二章施工组织机构一、施工组织机构依照本工程特点,项目经理部设置在位于本合同段中心位置的四格小学附近,以便统一调配,协调治理。
项目经理部具体负责本工程的工程技术、工程质量、施工生产、打算与进度、设备与材料、安全生产、环境爱护与文明施工、对外协调等诸多方面的治理工作。
项目经理部设项目经理1人、项目总工程师1人、项目副经理兼项目副总工1人、分管生产的副经理3人。
下设工程科、质检科、安技科、计量科、机料科、财务科、测量科、工地实验室、行政办公室及档案室等十个职能部门。
项目部下设三个工区,由分管生产的副经理垂直治理。
项目经理部负责按照业主、监理、公司总部及其他相关部门的指示和要求完成各自管辖的工程施工任务。
详见《厦蓉高速(贵州境)榕江(格龙)至都匀段第BT3合同段组织机构图》。
公司总部负责筹划设立本合同段项目经理部,进行项目经理部要紧人员的人事安排,给予项目经理治理项目的权利及明确其所负的责任,督促和检查项目的进度及质量等情况,发觉和解决项目上存在的问题,协助项目部协调关系等。
项目经理部在项目经理的领导下,贯彻执行总部的各项指令打算,全面履行施工合同,并就施工质量、安全、进度情况及有关问题及时向业主、监理和公司总部汇报,征求总部意见,切实落实。
项目经理对项目进行全权负责。
各职能部门负责人认真履行总部及项目经理部所给予的职权,领导该部门积极指导与配合整个标段的施工,做好工作打算,向项目经理及总工程师汇报工作情况。
在工作中善于运用新思维、新方法、新技术进行工作改革,优质、高效地完成本项目,创精品、创效益,树企业形象。
项目经理部为总公司派出机构,直接同意公司及其各职能部门的领导,受本公司“项目工程施工治理方法”的约束。
本合同段的主体施工队伍为负责厦蓉高速(贵州境)榕江格龙至都匀段第BT3合同段组织机构图的贵州省桥梁工程总公司第六工程处。
厦蓉高速(贵州境)榕江(格龙)至都匀段第BT3合同段组织机构图二、各部职责项目经理:是公司法人代表的代理人,代表公司对项目全面负责。
即本合同段的经营治理,操纵合同段的工程运作,资金流量操纵,人事、劳动人力资源的调动与安排。
广元至平武高速公路TJ04合同段实施性施工组织设计
广元至平武高速公路TJ04合同段实施性施工组织设计编制人:审核人:批准人:1编制说明 (1)1.1 编制原则 (1)1.2 编制依据 (1)1.3 编制范围 (2)2 工程概况 (2)2.1 工程简介 (2)2.2 沿线自然地理概况 (4)2.2.1 地形、地貌 (4)2.2.2 气候 (4)2.2.3 水文地质条件 (4)2.2.4 不良地质与特殊岩土 (5)2.2.5 地质构造及地震 (6)2.3 主要工程项目及主要工程数量 (7)2.4 工程造价 (8)2.5 合同工期 (8)2.6 工程建设条件 (8)2.7 工程综合分析 (9)2.7.1 工程特点 (9)2.7.2 工程难点、重点 (9)3 施工组织总体部署 (9)3.1施工管理机构 (9)3.1.1 投入本合同段主要岗位人员工作职责及各职能部门职责 (10)3.2 施工任务划分及劳动力组织 (11)3.3 施工工期安排 (11)3.4 总体施工方案 (12)3.5 施工顺序 (13)4 施工准备 (13)4.1技术准备 (13)4.2 施工现场准备 (15)5 各种资源配置 (17)5.1 劳动力组织 (17)5.2 材料供应组织 (18)5.3 机械设备组织 (18)5.4 资金保障 (19)6 施工进度计划 (19)6.1 工程施工总工期 (19)6.2 工程总体施工进度阶段控制 (19)6.3 阶段计划安排 (20)7 主要工程施工方案、方法 (20)7.1 路基工程施工方案、方法 (20)7.1.1 路基施工总体部署 (20)7.1.2 工艺试验 (21)7.1.3 路基填筑试验段的施工 (22)7.1.4路基填筑的施工方法 (24)7.1.5路堑挖方施工 (26)7.1.6 特殊路基处理方案 (29)7.1.7 深挖路堑施工 (30)7.1.9台背回填 (35)7.1.10路基防护工程 (36)7.1.11 路堑边坡沉降观测 (46)7.2 涵洞施工方案、方法 (47)7.2.1 箱涵主要的施工方案、方法 (47)7.2.2 钢波纹管涵主要的施工方案、方法 (51)7.3桥梁工程 (55)7.3.1桩基(人工挖孔)施工方法及主要技术措施 (56)7.3.2桩基(冲击钻)施工方法及主要措施 (62)7.3.3 桩基(旋挖钻)施工方法及主要措施 (64)7.3.4系梁施工方法及主要技术措施 (68)7.3.5墩柱施工方法及主要技术措施 (71)7.3.6盖梁施工方法及主要技术措施 (73)7.3.7 T梁预制施工方法及主要技术措施 (76)7.3.8 梁板架设施工 (84)7.3.10 桥梁上部构造施工 (87)8 安全生产保证体系及保证措施 (89)8.1 安全目标 (89)8.2 安全生产管理体系 (89)8.3 安全保证措施 (90)8.3.1 建立安全生产管理领导小组及组织机构 (90)8.3.2 安全管理制度保障 (91)8.3.3 安全生产组织保障 (94)8.4 落实安全管理责任制 (94)8.4.1 安全生产领导小组职责 (95)8.4.2 组长(项目经理)职责 (95)8.4.3 副组长(安全副经理)职责 (95)8.4.4 安全环保部职责 (95)8.4.5安全工程师职责 (96)8.4.6其它非专职安全工作人员安全职责 (96)8.5安全生产技术措施 (96)8.5.1危险因素的辨识和分析 (96)8.5.2桥涵工程安全技术保证措施 (97)8.5.3路基土石方工程安全技术保证措施 (98)8.5.4爆破施工组织及安全措施 (98)8.5.5雨季施工安全 (100)8.5.6环境保护、易燃、易爆危险品管理 (100)8.5.7施工现场安全用电措施 (100)8.5.8施工机械安全保证措施 (101)8.5.9高空作业的安全措施 (101)8.5.10安全防火措施 (102)8.5.11卫生防疫 (102)8.5.12 交通安全技术措施 (103)8.5.13防雷电的安全措施 (103)8.6 突发意外事件的应急措施及应急预案 (103)8.6.1 重大安全因素分析 (103)8.6.2 制定应急预案的原则 (103)8.6.3 成立应急救援组织机构 (104)8.6.4 项目部应急援救组织机构职责 (104)8.6.5 应急物资设备的准备 (105)8.6.7自然灾害发生后的处理措施 (105)8.6.8应对洪水的方案措施 (106)8.6.9 伤亡、中毒事故应急救护 (106)8.6.10常见事故应急救援预案 (106)8.6.11 外部救援应急电话 (107)9 工程质量保证体系及保证措施 (108)9.1质量目标 (108)9.2工程质量管理体系 (108)9.3工程质量保证措施 (108)9.3.1组织保证-健全质量管理机构 (108)9.3.2 制度保证-完善质量管理制度 (109)9.3.3原材料质量控制措施 (111)9.3.4 工程试验检测 (112)9.3.5技术保证措施 (112)10 工期保证体系及保证措施 (113)10.1工期目标 (113)10.2工期保证体系 (113)10.3 工期保证措施 (113)10.3.1管理保证措施 (113)10.3.2组织保证措施 (114)10.3.3从计划安排上保证工期 (114)10.3.4从资源投入上保证工期 (114)10.3.5从技术上保证工期 (115)11 环境保护、水土保持保证体系及保证措施 (115)11.1环境保护与水土保持目标 (115)11.2环境保护、水土保持保证体系 (115)11.3 环境保护、水土保持保证措施 (116)11.3.1建立环境保护、水土保持组织机构 (116)11.3.2环境保护、水土保持措施 (116)11.4建立严格的检查制度,抓好各项环保措施的落实 (117)12 文明施工、文物保护保证体系及保证措施 (117)12.1 文明施工、文物保护目标 (117)12.1.1文明施工的目标 (117)12.1.2文物保护的目标 (117)12.2 文明施工、文物保护保证体系 (118)12.3 文明施工、文物保护保证措施 (118)12.3.1文明施工保证措施 (118)12.3.2文物保护措施 (119)13 职业健康安全保障措施 (119)13.1 职业健康安全目标 (119)13.2 医疗机构的设置及任务 (119)13.2.1医疗机构 (119)13.2.2劳动卫生保障方案 (119)13.3 职业建康保证措施 (120)13.3.1施工尘埃控制 (120)13.3.2体检制度 (120)13.3.3劳动防护用品发放使用 (121)13.3.4施工场地卫生环境 (121)14 雨季、夏季季节保证措施 (121)14.1雨季施工措施 (121)14.1.1路基工程雨季施工措施 (121)14.1.2桥涵工程雨季施工措施 (121)14.1.3雨季施工期间其它注意事项 (122)14.2夏季施工措施 (122)14.2.1夏季高温施工准备工作 (122)14.2.2夏季施工技术措施 (123)14.2.3夏季高温紧急情况的处理方法 (123)15 夜间施工保证措施 (123)15.1夜间施工范围 (123)15.2 夜间施工组织保证 (123)15.2.1成立夜间施工安全生产巡查小组 (124)15.2.2夜间施工巡查工作安排 (124)15.3安全及文明施工保证措施 (124)15.3.1夜间工程施工使用的机械设备 (124)15.3.2夜间施工机械设备总体安全要求 (124)15.3.3作业人员安全教育 (124)15.3.4夜间照明措施及防扰民措施 (125)15.3.5夜间安全用电措施 (125)15.4 事故应急响应程序 (125)16 降低施工成本的技术组织措施 (126)16.1降低施工成本的组织措施 (126)16.2降低施工成本的技术措施 (126)17 其他应说明的事项 (127)17.1 农民工工资、材料等款项的支付保障措施 (127)17.2 廉政建设措施 (127)广元至平武高速公路TJ04合同段实施性施工组织设计1编制说明1.1 编制原则1、严格遵守国家、交通部施工技术规范、规程、验收等技术标准的原则,并将其贯穿于整个施工组织设计中;2、在充分理解合同文件、设计图纸及认真踏勘现场的基础上,采用经充分论证的先进、科学、合理、经济、可行的施工方案,同时结合本单位的实际施工能力和水平,力求工期、质量、安全和施工技术方案等各方面满足合同文件和设计图纸要求,并制定出相应完善的保证体系和保证措施,确保各项目标的实现;3、严格贯彻“安全第一、质量为本”原则,确保施工安全、确保工程质量、确保施工工期,全面兑现合同承诺。
高速公路 施工组织设计
目录第1章编制依据及说明 (4)1.1编制依据 (4)1。
2编制说明 (4)第2章工程概况 (5)2。
1项目概述 (5)2。
2工程简介 (5)2.3设计标准 (5)2.4主要工程量 (5)2.5施工条件 (6)第3章工程重点难点分析 (8)3.1 工程特点 (8)3.2 工程重点、难点 (8)3.3 施工技术对策 (9)第4章管理和施工组织机构设置 (10)4。
1项目组织机构 (10)4.2岗位设置及职责 (10)第5章总体实施思路 (16)5。
1 施工总体部署 (16)5。
2 施工顺序安排 (16)第6章总体平面布置 (18)6.1 场地布置原则及规划 (18)6。
2 项目经理部、现场办公区、生活区布置 (18)6.3 工地试验室 (18)6.4 拌合站 (19)6.5 预制场 (20)6.6 钢筋加工场 (20)6.7 施工便道 (21)6.8 临时用电 (21)6。
9 弃土场布置 (22)6.10 炸药库 (22)6。
11 施工用水 (22)6。
12 临时通讯 (22)6.13 施工总平面图 (22)第7章工区划分及施工顺序 07.1 桥梁工区划分及施工顺序 07。
2隧道工区划分及施工顺序 0第8章主要资源配置 (1)8.1 项目管理人员投入 (1)8.2 主要施工队伍、人员及机械设备配置 (3)8.3 材料计划 (6)8.4 周转材投入 (7)第9章主要工程施工技术方案 (8)9.1桥梁施工 (8)9。
2 隧道施工 (12)第10章重点、难点工程施工措施 (69)10。
1洞口坍方处理预案 (69)10.2防止隧道坍塌 (69)10。
3隧道穿越断层带及软岩大变形段结构措施 (69)10.4隧道防排水预案 (70)10。
5隧道溶洞处治预案 (70)10。
6隧道瓦斯防治预案 (71)10.7隧道岩爆处治预案 (73)第11章施工进度计划及工期保证措施 (75)11.1 施工总体进度计划与目标 (75)11。
高速公路改扩建实施性施工组织设计
实施性施工组织设计一、工程概况1.1工程概况1.1.1工程项目概况主线起止桩号为K106+000~K113+173.78,共长7.174km;新乡北互通式立交工程起止桩号为K113+450~K115+737.512,共长2.288 km;平原路连接线工程起止桩号为K0+596.574~K1+322.196,共长0.726 km,本施工合同段总长10.188 km。
施工范围为标段内所有的路基、桥梁、涵洞、分离立交及互通式立交,其中互通式立交1座(含中桥1座、分离立交1座、盖板涵3座、盖板通道3座、边沟涵4座)、中桥2座、小桥1座、分离立交1座、盖板涵7座、箱涵3座,圆管涵6座、盖板通道5座、箱形通道9座、边沟涵10座、平原路连接线箱涵1座。
共计57个结构物。
1.1.2 当地气候、地理条件(一)气候项目所在区域地处北暖温带,属大陆性季风气候,四季分明,其主要特点是春季干旱风沙多,夏季炎热雨丰沛,秋季晴和日照足,冬季寒冷雨雪少。
沿线区域年平均气温13.4~14.5℃,多年极端最高气温44℃,极端最低气温-20℃。
全年无霜期215天左右。
沿线年平均降水量570~620毫米。
沿线冬春多北风或偏北风,夏秋多南风或偏南风,多年平均风速3.0~3.5米/秒。
(二)地形、地貌本项目区基本以卫河、共产主义渠为界,北部位于太行山隆起和东濮凹陷的过渡地带,属山前倾斜平原,地势西高东低,开阔平整,起伏微弱,海拔标高60—80米。
南部属黄河冲击平原,地势平缓开阔,地面标高60—70米。
地层结构变化较大,场地类型属复杂类型。
1.1.3 工程地质、水文条件(一)水文情况项目沿线属海河流域卫河水系,主要有永通河等。
路区内地下水均为松散岩类孔隙潜水,其补给来源主要为大气降水入渗和上游地下水迳流补给。
地下水水质较好,多属HCO3-~Na+或HCO3-~Ca2+型水,地下水对混凝土不具侵蚀性。
(二)地质、地震情况项目场地处在黄(河)卫(河)冲洪积工程地质区,主要是山前洪积扇边缘相和黄、卫河冲积物交互堆积地区,揭露地层:I层为黄褐色、棕黄色、灰黄色亚粘土,夹软弱土夹层及透镜体,夹亚砂土夹层,局部存在液化土;Ⅱ层为青灰色、黄色中细砂,夹粉砂、亚粘土、亚砂土夹层及透镜体,砂层上部存在砂土液化;Ⅲ层灰黄色、棕黄色亚粘土,硬塑状,含姜石,局部富集,粒径一般0.5~1.5cm。
高速公路改扩建工程实施性施工组织设计

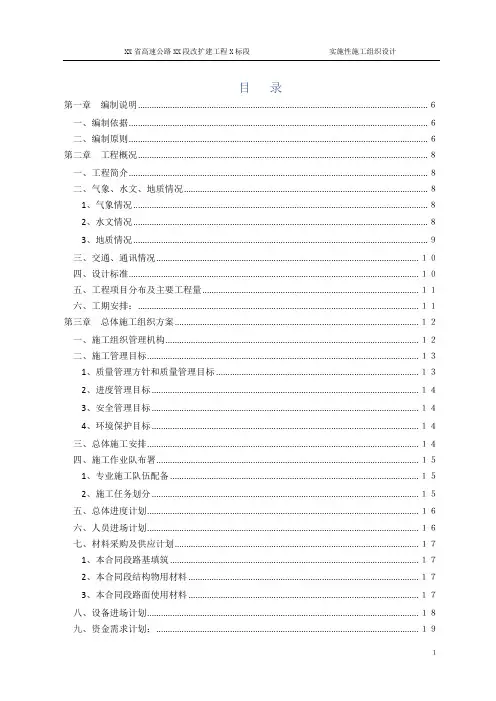

目录第一章编制说明.............................................................................................................................. 6一、编制依据.................................................................................................................................. 6二、编制原则.................................................................................................................................. 6第二章工程概况.............................................................................................................................. 8一、工程简介.................................................................................................................................. 8二、气象、水文、地质情况.......................................................................................................... 81、气象情况 ................................................................................................................................ 82、水文情况 ................................................................................................................................ 83、地质情况 ................................................................................................................................ 9三、交通、通讯情况.................................................................................................................. 10四、设计标准.............................................................................................................................. 10五、工程项目分布及主要工程量.............................................................................................. 11六、工期安排:.......................................................................................................................... 11第三章总体施工组织方案 .......................................................................................................... 12一、施工组织管理机构.............................................................................................................. 12二、施工管理目标...................................................................................................................... 131、质量管理方针和质量管理目标 ........................................................................................ 132、进度管理目标 .................................................................................................................... 143、安全管理目标 .................................................................................................................... 144、环境保护目标 .................................................................................................................... 14三、总体施工安排...................................................................................................................... 14四、施工作业队布署.................................................................................................................. 151、专业施工队伍配备 ............................................................................................................ 152、施工任务划分 .................................................................................................................... 15五、总体进度计划...................................................................................................................... 16六、人员进场计划...................................................................................................................... 16七、材料采购及供应计划.......................................................................................................... 171、本合同段路基填筑 ............................................................................................................ 172、本合同段结构物用材料 .................................................................................................... 173、本合同段路面使用材料 .................................................................................................... 17八、设备进场计划...................................................................................................................... 18九、资金需求计划:.................................................................................................................. 191十、施工便道修筑计划及方案.................................................................................................. 19十一、施工用电计划及方案...................................................................................................... 20第四章主要工程的施工方案、方法及技术措施 ...................................................................... 21一、路基工程施工方案、方法及技术措施 .............................................................................. 21(一)场地清理 ...................................................................................................................... 21(二)冲击压实 ...................................................................................................................... 22(三)路堑开挖 ...................................................................................................................... 22(四)土方路基填筑 .............................................................................................................. 23(五)粉煤灰路基填筑 .......................................................................................................... 24(六)试验段要求 .................................................................................................................. 24(七)路基填筑质量控制标准 .............................................................................................. 24(八)特殊地基处理 .............................................................................................................. 25(九)沉降与稳定动态观测 .................................................................................................. 28(十)防护与排水 .................................................................................................................. 28二、桥梁工程施工方案、方法及技术措施 .............................................................................. 29(1)钢筋加工及安装 ............................................................................................................ 29(2)模板制作 ........................................................................................................................ 31(3)钻孔灌注桩施工工艺 .................................................................................................... 31(4)承台、系梁施工 ............................................................................................................ 33(5)墩台施工 ........................................................................................................................ 33(6)盖梁施工 ........................................................................................................................ 34(7)预制空心板施工 ............................................................................................................ 34(8)预制箱梁施工 ................................................................................................................ 37(9)现浇箱梁施工 ................................................................................................................ 39(10)预制梁板安装 .............................................................................................................. 40(11)现浇连续段、湿接缝 .................................................................................................. 41(12)桥面铺装施工 .............................................................................................................. 41(13)防撞护栏 ...................................................................................................................... 42三、路面工程施工方案、方法及技术措施 .............................................................................. 421、路面整体拼接方案 ............................................................................................................ 422、水泥稳定碎石底基层厂拌法施工 .................................................................................... 433、水泥粉煤灰稳定碎石基层厂拌法施工 ............................................................................ 454、沥青稳定碎石基层(ATB-25)......................................................................................... 4625、透层、粘层、封层施工 .................................................................................................... 496、沥青砼面层施工方案 ........................................................................................................ 49第五章质量、安全、进度保证体系及保证措施 ........................................................................ 56一、质量保证体系及保证措施.................................................................................................. 561、质量方针 ............................................................................................................................ 562、质量目标 ............................................................................................................................ 563、质量保证体系 .................................................................................................................... 564、质量保证措施 .................................................................................................................... 59二、安全管理体系及管理措施.................................................................................................. 601、安全方针和指导思想 ........................................................................................................ 602、安全目标 ............................................................................................................................ 603、安全生产管理组织机构 .................................................................................................... 614、安全生产保证体系 ............................................................................................................ 615、安全生产管理保证措施 .................................................................................................... 635、施工安全措施 .................................................................................................................... 64三、工期保证体系及保证措施.................................................................................................. 651、工期目标 ............................................................................................................................ 652、工期保证体系 .................................................................................................................... 653、保证工期主要技术组织措施 ............................................................................................ 66第六章工程质量通病的预防及处治措施 .................................................................................... 691、钢筋保护层合格率的预防及处治措施................................................................................ 692、桥头跳车的预防及处治措施................................................................................................ 693、桥涵结构物的外观质量差的预防及处治措施 .................................................................... 694、桥面铺装早期破损的预防及处治措施................................................................................ 705、预应力张拉与压浆的预防及处治措施................................................................................ 706、夏季混凝土施工及养生的预防及处治措施 ........................................................................ 70第七章特殊季节施工质量保证措施 .......................................................................................... 72一、雨季施工质量保证措施...................................................................................................... 72二、冬季施工质量保证措施...................................................................................................... 72三、高温季节施工质量保证措施.............................................................................................. 73第八章交通组织和保通措施 ........................................................................................................ 74一、交通组织方案...................................................................................................................... 741、主线施工交通组织方案 .................................................................................................... 7432、被交路交通组织方案(主要是S315省道) .................................................................. 74二、保通措施.............................................................................................................................. 751、主线断交分流保通措施 .................................................................................................... 752、被交路保通措施 ................................................................................................................ 75三、断交安全保证措施.............................................................................................................. 751、主线断交安全保证措施 .................................................................................................... 752、被交路安全保证措施 ........................................................................................................ 75第九章项目风险预测与防范,事故应急预案 .......................................................................... 76一、项目风险预测与防范.......................................................................................................... 771、风险的识别及预测 ............................................................................................................ 772、风险处理与防范 ................................................................................................................ 78二、应急预案.............................................................................................................................. 79第十章其它应说明的事项 .......................................................................................................... 80一、防雨、防洪汛措施.............................................................................................................. 801、防雨措施 ............................................................................................................................ 80二、文明施工、文物保护保证体系及保证措施 ...................................................................... 801、文明施工、文物保护保证体系 ........................................................................................ 802、文明施工、文物保护保证措施 ........................................................................................ 81三、环境保护、水土保持保证体系及保证措施 ...................................................................... 811、环境保护、水土保持保证体系 ........................................................................................ 812、环境保护、水土保持保证措施 ........................................................................................ 82四、对已完工程的保护措施...................................................................................................... 831、一般保护措施 .................................................................................................................... 832、盖板涵施工的成品及半成品保护措施 ............................................................................ 833、预制构件的成品及半成品保护措施 ................................................................................ 834、桥梁施工的成品及半成品保护措施 ................................................................................ 845、金属制品的成品及半成品保护措施 ................................................................................ 846、测量放线的成品及半成品保护措施 ................................................................................ 84五、廉政建设保证措施.............................................................................................................. 841、廉政建设保证措施 ............................................................................................................ 84六、地表、地下光电缆、建构筑物、文物保护措施 .............................................................. 851、拆迁情况调查 .................................................................................................................... 852、地表、地下管线保护措施 ................................................................................................ 8543、地表、地下建构筑物 ........................................................................................................ 85七、治安消防措施...................................................................................................................... 851、治安措施 ............................................................................................................................ 852、消防措施 ............................................................................................................................ 86八、做好质量保修及工程回访工作.......................................................................................... 861、工程保修 ............................................................................................................................ 862、工程回访 ............................................................................................................................ 865第一章编制说明一、编制依据1、XX省高速公路石家庄至磁县(冀豫界)公路改扩建工程《合同文件》;2、XX省高速公路石家庄至磁县(冀豫界)公路改扩建工程《招标文件》及技术规范;3、XX省高速公路石家庄至磁县(冀豫界)公路改扩建工程《两阶段施工图设计》;4、XX省高速公路XX改扩建筹建处、总监办及驻地对于施工管理及施工组织设计发下发的相关要求及文件;5、公路建设的相关规范、规程及标准;Ⅰ、《公路桥涵施工技术规范》(JTJ041-2000);Ⅱ、《公路路基施工技术规范》(JTG F10-2006);Ⅲ、《公路水泥混凝土路面施工技术规范》(JTG F30-2003);Ⅳ、《软土路基施工与设计规范》(JTJ012-96);Ⅴ、《公路沥青路面施工技术规范》(JTG F40-2004);Ⅵ、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004);Ⅶ、《公路路面基层施工技术规范》(JTJ034-2000);Ⅷ、《岩土工程勘察规范》(GB50021-2002);Ⅸ、《公路工程技术标准》(JTJ B01-2003);Ⅹ、《公路工程质量检验评定标准》(JTGF 80/1-2004)等;6、国家、交通部、邯郸市有关安全、环境保护、文物保护、水土保持等法律、法规、规划、条例等;7、施工现场调查结果。
高速公路工程路基实施性施工组织设计
目录第一部分编制说明和编制依据 (2)一、编制范围 (2)二、编制依据 (2)三、编制原则 (2)第二部分工程概况 (3)一、路线 (3)二、技术标准 ........................................................................................................................ 错误!未定义书签。
三、水文、水文地质 (4)四、路基填料 (5)五、主要工程量 (5)七、施工平面图 (5)第三部分材料、设备、人员进场计划、资源的安排 (7)一、路基施工组织机构 (7)二、投入的人员数量及施工设备 (9)三、材料用量及进场计划 (11)四、资源安排 (12)第四部分确保工程质量和工期的措施 (14)一、质量方针 (14)二、质量保证体系 (14)三、完善自检体系,加强质量控制 (14)四、工程质量管理 (15)五、工程质量保证措施 (16)七、保证工期的主要措施 (19)第五部分重点(关键)和难点工程施工措施 (24)第六部分雨季的施工安排 (25)第七部分安全生产、文明施工、环境保护 (26)一、安全生产 (26)二、文明施工措施 (30)三、环境保护措施 (30)临海高等级公路滨海段工程LHBH-LQ4标路基工程实施性施工组织设计第一部分编制说明和编制依据一、编制范围本合同工程为南通至洋口港区高速公路工程TY-RD1标,起讫桩号里程为K22+400~K28+000,全长5.61KM。
该施工组织设计编制内容适用于本合同段内的路基土方及附属工程等,以及为完成本工程所必需的临时道路等临时工程。
二、编制依据2.1南通至洋口港区高速公路工程TY-RD1标招标文件及国家相关法律、法规、制度等;2.2南通至洋口港区高速公路工程TY-RD1标《施工图设计》;2.3现场踏勘及调查情况;2.4我公司现有技术力量、施工队伍及机械设备情况;2.5我公司施工类似工程的经验;2.6公司ISO9001:2000《质量手册》、《程序文件》;2.7主要参考书目:2.7.1《公路工程技术标准》(JTGB01-2003)2.7.2《公路路基施工技术规范》(JTG F10-2006)2.7.3《公路工程质量检验评定标准(土建)》(JTG F80/1-2004)2.7.4《公路工程施工监理规范》(JTG G10-2006)2.7.5《公路工程水泥混凝土试验规程》(JTG E30-2005)三、编制原则3.1确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现;3.2优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。
高速公路路面工程实施性施工组织设计
·中交第一公路工程局有限公司建兴高速公路路面工程实施性施工组织设计中交一公局海威工程建设有限公司建兴高速公路项目经理部2013年6月20日施工组织设计申请批复单承包单位:中交一公局海威工程建设有限公司合同号:JXGS-SG-01 监理单位:辽宁第一交通工程监理事务所编号:凌源至绥中高速公路建昌至兴城支线第一合同段路面工程实施性施工组织设计目录第一章工程概况及前期施工组织计划.............. - 6 -一.施工组织的编制依据 (6)1.编制依据................................................ - 6 -2.所依据的技术规范........................................ - 6 -二.工程概况 (6)1.工程简介................................................ - 6 -2.地形、地貌.............................................. - 7 -3.气候条件................................................ - 7 -4.主要技术指标............................................ - 7 -5.路面结构................................................ - 7 -三.主要工程 (8)四.施工工期及质量目标 (8)五.总体施工组织、布置 (9)1.现场情况................................................ - 9 -2.工区划分、拌合站及队伍设置.............................. - 9 -3.驻地建设............................................... - 11 -4.工地试验室建设.......................................... - 11 -6.机械设备及场地配置..................................... - 16 -7.劳动力组织............................................. - 17 -8.主要材料进场计划........................................ - 17 -9.阶段性目标计划、节点工程................................ - 18 -第二章主要施工方案、施工方法..................... - 20 -一.施工准备 (20)1.施工便道............................................... - 20 -2.施工技术准备........................................... - 20 -二.主要工程项目的施工方案.. (20)1.级配碎石垫层施工....................................... - 20 -2. 水泥稳定碎石基层、底基层施工........................... - 24 -3.透层施工................................................ - 30 -4.稀浆封层施工............................................ - 31 -5.粘层施工................................................ - 33 -6.沥青面层施工............................................ - 35 -7.伸缩缝施工.............................................. - 46 -8.路缘石施工.............................................. - 49 -第三章冬季和雨季的施工安排....................... - 51 -一.冬季施工 (51)1.冬季施工内容............................................ - 51 -2.冬季施工的时间.......................................... - 51 -二.雨季施工 (52)1.雨季时间及施工计划安排.................................. - 52 -2.雨季施工措施............................................ - 52 -第四章工期保证措施及保证体系..................... - 53 -一.各项工程施工安排 (53)二.确保工程工期的措施 (53)1.强化进度计划的管理..................................... - 53 -2.严格施工进度的控制..................................... - 54 -三.工期保证体系 .. (54)第五章工程质量管理体系及保证措施................. - 57 -一.质量目标 (57)二.质量方针 (57)三.建立完善的质量保证体系 (57)四.技术保证措施 (58)五.自检保证措施 (59)1.自检的控制程序.......................................... - 59 -2.质量控制手段............................................ - 60 -六.质量保证体系框图 . (61)第六章施工安全体系及保证措施 (65)一.安全目标 (65)二.安全保证体系 (65)1.建立健全安全保证体系 (65)2.安全保证技术组织措施 (66)第七章环境保护、水土保持保证体系及保证措施 (69)一.环境保护措施 (69)1.植被及水土保持 (69)2.水质及水利设施保护 (69)3.施工噪声防治 (69)4.大气污染防治 (70)5.公众干扰防治 (70)6.公众健康和安全 (70)7.施工营地 (70)二.环境保护水土保持组织机构框图 (71)第八章文明施工、文物保护保证体系及保证措施 (73)一.文明施工措施 (73)1.创文明工地目标 (73)2.管理目标责任制 (73)3.现场容貌 (73)4.物资及设备 (73)5.环境控制 (73)6.综合治理 (73)二.文物保护措施 (74)第九章廉政建设、农民工工资保证措施 (75)一.党风廉政建设 (75)1.项目党风廉政责任体系建立 (75)2.项目部党风廉政建设责任目标 (75)3.项目部领导班子党风廉政建设责任 (75)4.项目部职能部门党风廉政建设责任 (75)二、纪检监察机构 (76)1. 纪检监察机构建立 (76)2.建立健全领导人员廉洁自律制度 (76)三、农民工工资保证措施 (76)实施性施工组织设计第一章工程概况及前期施工组织计划一.施工组织的编制依据1.编制依据凌源至绥中高速公路建昌至兴城支线路面工程施工图等。
高速公路实施性施工组织设计
本项目的特点是技术复杂、投资大的桥梁、隧道占路线全长的69.6%,为项目的控制工程,结合本项目的建设规模、工程特点和施工条件,本项目计划2012年11月施工准备,2013年3月正式开工建设,到2016年10月竣工。
2#预制场设置于K50+000-K50+150右侧河滩地上,占地7502 m2,设30米T梁台座10道、20米箱梁台座4道,30米T梁模板3套、20米箱梁模板2套,负责峡口中桥、北卡加1#大桥共210片预制T梁、32片箱梁的施工任务,从路基右侧修筑运梁便道到达北卡加1#大桥21#桥台,采用运梁平车运梁,架桥机安装。
***公路项目办统一建设隧道安全监控系统和信息化管理系统,加强对施工现场的动态管控;各标段统一设置钢筋加工场地及数控设备,试验室配备数控试验设备,标准化要求较高。
3.2 项目经理部的机构设置
3.2.1机构划分
为更好开展工作,兼顾业主和监理方的管理需要,将职能部门根据职责划分为:工程部、质检部、试验室、物资装备部、经营部、财务室、安保部和综合办公室共8个职能部门。
1.1 编制依据
本施工组织设计根据####省********公路工程招标文件专用本、补遗书、部颁招标文件范本、投标文件施工组织设计、施工图设计文件和施工技术规范、规程、标准,安全环保规范、标准及验收办法,市场调查及相关机构咨询获取的参考资料;结合本单位企业标准、先进科技成果和以往的施工经验,通过实地考察、详细分析编制而成。主要依据如下:
项目经理部设有工程部、物资部、经营部、财务室、质检部、安保部和综合办公室、试验室及会议室、食堂、职工宿舍等。为便于管理, 在施工现场隧道口及预制场设有工地办公室和值班室,为项目技术管理人员昼夜施工全程值班提供方便。
高速公路实施性施工组织设计
山西平定至阳曲高速公路(路基LJ19合同段)实施性施工组织设计编制:审核:批准:山西平阳高速公路路基LJ19标项目经理部二O一O年三月五日目录第一章工程概况 (1)第二章总体施工组织及规划 (3)第三章主要工程项目的施工方案、方法与技术措施 (14)第四章、重点(关键)和难点工程的施工方案、方法及措施 (42)第五章工期保证体系及保证措施 (45)第六章工程质量管理体系及保证措施 (48)第七章安全生产管理体系及保证措施 (63)第八章环境保护、水土保持期和文明施工保证体系及保证措施 (70)第九章、安全事故应急预案 (75)第十章、支付保障措施 (77)第十一章、施工信息化管理 (78)第十二章、廉政建设措施 (79)第十三章缺陷责任期保证措施及其他保证措施 (81)第十四章施工组织设计图表 (83)第一章工程概况1.1 工程简介平定至阳曲高速公路工程按六车道高速公路标准建设,路基宽度33.5m;桥涵设计汽车荷载等级采用公路-I级。
由我公司承建的第LJ19合同段路基长8.094公里(K72+000—K80+094.663)。
施工主要内容包括:路基土石方工程,桥涵工程(其中:石龙嘴桥3×30m箱梁/一座、分离立交跨线天桥1座、涵洞通道37道)、盂县西互通工程、防护工程等。
1.2 自然地理情况1.2.1 地形、地貌本合同段为山间盆地,微地貌为I级阶地及黄土冲沟。
1.2.2 气候、水文情况本合同段属暖温带季风性气候,气候特点是四季分明,冬长夏短,季风强盛。
春季干燥多风,夏季炎热多雨,秋季凉爽宜人,冬季少雪寒冷。
1.2.3 地质本合同段属于山间盆地区,地表大部分为第四系全新统冲洪积物、中更新统洪积物构成,地层岩性为粉土层及卵石层。
1.3 主要工程数量1.3.1、清理与掘除清理现场:382396m2;砍树:2813棵;挖根:2866棵;1.3.2路基土石方工程路挖土方:763175m3;填方:利用土方:515922m3;借方:645766.5m3。
凤永高速公路施工组织设计定稿
第一章编制说明一、根据西部省级公路通道银川至武汉线陕西境陕甘界至永寿段高速公路7标段招标文件、补遗书及设计图、相关的标准图、参考图。
及业主发布的《工程施工要求及管理规定》、《施工技术指引》及其他招标文件和附件。
二、标前会精神及现场调查取得的相关资料和信息。
三、交通部颁发的公路工程路基、桥涵施工技术规范和《公路工程质量检验评定标准》、《公路工程技术标准》及其它有关文件资料。
四、现场勘察调查资料及当地的水文地质、地形地貌、气象条件及交通运输条件。
五、本单位拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的公路施工经验。
六、我集团公司投入本工程的施工人员及机械设备。
七、业主及当地人民政府在公路建设、环境保护、文明施工等方面的具体规定和乡规民约、风土人情等。
八、工期目标:按招标文件规定合同工期为24个月,施组控制工期为23个月,比合同工期提前1个月。
九、质量目标:分项工程合格率达100%,优良率达95%以上,全管段创优良工程。
十、安全目标:杜绝安全等级事故,有效地控制事故易发点。
第二章工程概况一、工程简介凤翔路口至永寿段高速公路是西部省际公路通道银川至武汉线的重要组成部分,同时也是陕西“米”字型公路主骨架网的重要组成路段。
该项目建设对区域经济的发展,对实施西部大开发,促进东西部地区经济全面协调发展具有十分重要的作用。
起点位于长武,途径亭口、彬县、太峪、渡马等,终点位于永寿县城以北的陈何家村,与拟建的永寿至咸阳高速公路相接,起讫里程K39+900~K137+899.115,全长约99km。
本标为其中的第7合同段(K91+100~ZK94+685、K91+100~YK94+675),长3.585km,主要内容包括:路基、桥梁、涵洞通道、互通立交及路基防护与排水等工程项目。
本标段主要工程数量详见表2-1-1。
主要工程数量表表2-1-1二、自然条件㈠地形、地貌及地质在建公路位于黄土高原。
本标段路线所处地貌单元为泾河谷地地势平缓,河漫滩、一、二级阶地发育,并发育有三~四级阶地;泾河支流太峪河及苏兴河属残塬沟壑地貌,河谷多呈V字型或宽口U型,河流阶地不太发育,两侧陡坡上发育较多小型滑坡。
施工组织设计
阳鹿高速公路B5、B6合同段三工区公路实施性施工组织设计第一章综合说明一、编制原则(一)、遵循设计图纸、施工规范、规程、验收标准的原则。
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
(二)、坚持实事求是的原则。
在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本合同段建设任务。
(三)、坚持施工全过程严格管理的原则。
在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理。
(四)、坚持推广应用“四新”成果的原则。
在施工中积极推广应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。
(五)、坚持专业化作业与综合管理相结合的原则。
在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。
(六)、实施项目法管理,利用网络技术对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标。
二、工程概况㈠、概述B6合同段是阳鹿高速公路的一段,起讫桩号为K78+300~K87+650,全长9.35km;起点位于寨沙镇九堡村,跨越国道323线和石榴河后,经大邦村、大村村、板江村、新龙村、高原村。
腾飘水库,止于朱曹村。
1、设计情况公路等级:高速公路;计算行车速度:120km/h;路基宽度28.8m;路面宽度:26.0m;设计荷载:桥涵设计汽车荷载等级采用公路—Ⅰ级的1.3倍;2、工期情况按招标文件要求,本工程总工期24个月。
接标后,我工区通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工。
㈡、施工环境条件1、气象及水文条件本场地所属区域气候为南亚热带向中亚热带过度的地带,受季风环流影响较为明显,气候温和,雨量充沛,但季节河地区分布不均,年平均气温20.2℃,最高为7月份,平均气温28.5℃,最低为1月,平均气温为10。
