砖砌隔油池施工方案

砖砌隔油池施工方案

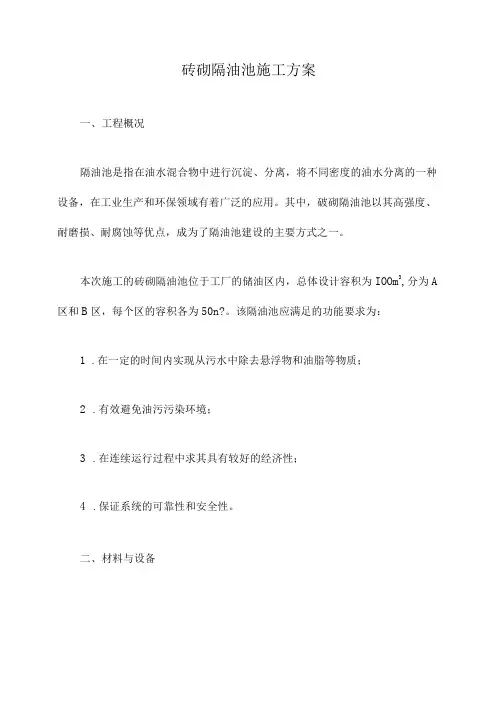

砖砌隔油池施工方案一、工程概况隔油池是指在油水混合物中进行沉淀、分离,将不同密度的油水分离的一种设备,在工业生产和环保领域有着广泛的应用。

其中,破砌隔油池以其高强度、耐磨损、耐腐蚀等优点,成为了隔油池建设的主要方式之一。

本次施工的砖砌隔油池位于工厂的储油区内,总体设计容积为IOOm3,分为A 区和B区,每个区的容积各为50n?。

该隔油池应满足的功能要求为:1.在一定的时间内实现从污水中除去悬浮物和油脂等物质;2.有效避免油污污染环境;3.在连续运行过程中求其具有较好的经济性;4.保证系统的可靠性和安全性。

二、材料与设备1.水洗砖:每方370块,规格为23OmnIX113mmX55mm,消耗量为9,680块;2.标准砂:每方650斤,消耗量为17,080斤;3.膨胀珍珠岩、轻质保温砖:用于隔油池的保温层;4.吊篮:用于运输材料和人员;5.批灰工具与设备:清水、水桶、拌缸、披钉等工具和设备。

三、执行标准及施工流程1.土方开挖首先按照设计要求清理开挖区域,再按照图纸标高,深度挖掘基坑。

挖掘深度应根据设计要求确定,一般采用地平面高度加0.5m的深度,以保证隔油池底部可进行清理。

挖出基坑后,需要对坑底进行夯实,以达到承托作用和防止基底塌陷的效果。

2.砖砌施工2.1按照设计要求进行标高,调整水平控制线,确保墙体的垂直度和水平度。

2.2在水洗砖台面,在砖块上取适量的砂浆,放入砖块表面,用批刀刮平,成为单调波状面。

2.3在砖块的两侧上抹一层5到IomnI的砂浆。

2.4砖块铺成垂直的墙壁,确保每次接缝处保持直向和平整,并且砖距离符合要求。

2.5在每层砖铺设结束后,抹上薄层的水泥砂浆,形成完成度好、沟槽顶部与结构顶面齐平、悬空大于25mm的嵌缝。

2.6修整波状基准,检查墙体垂直水平控制线,有任何偏差的地方都应调整到合适位置。

2.7在每层砖铺设完后,进行晾晒,防止其饱和导致砂浆裂缝等构造问题。

3.1用轻质保温砖或膨胀珍珠岩,分别将A区和B区的外墙进行保温处理。

(完整版)砖砌隔油池

(完整版)砖砌隔油池

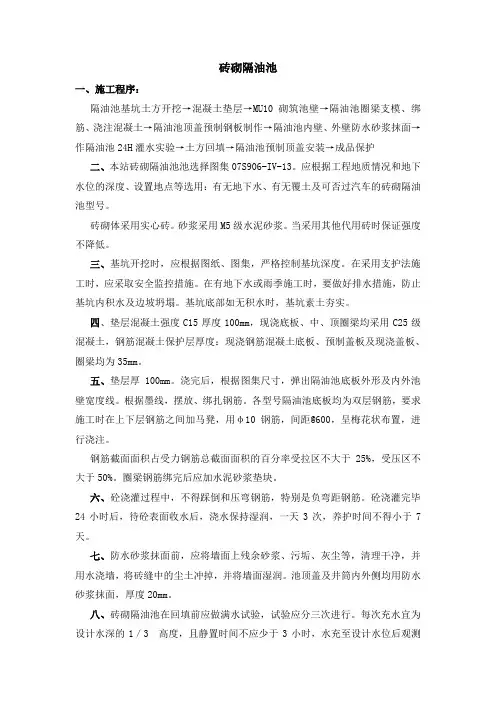

砖砌隔油池一、施工程序:隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护二、本站砖砌隔油池池选择图集07S906-IV-13。

应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。

砖砌体采用实心砖。

砂浆采用M5级水泥砂浆。

当采用其他代用砖时保证强度不降低。

三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。

在采用支护法施工时,应采取安全监控措施。

在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。

基坑底部如无积水时,基坑素土夯实。

四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。

五、垫层厚100mm。

浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。

根据墨线,摆放、绑扎钢筋。

各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。

钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。

圈梁钢筋绑完后应加水泥砂浆垫块。

六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。

砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。

七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。

池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。

八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。

每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测时间不应小于48小时。

渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。

砖砌隔油池施工工艺

砖砌隔油池施工工艺

砖砌隔油池施工工艺嘿,朋友!今天咱们来聊聊砖砌隔油池施工这档子事儿。

你知道吗,这砖砌隔油池就好比是给油污建了一个“隔离小屋”,把它们妥妥地拦住,不让它们到处乱跑,搞坏咱们的环境。

要开始动手啦,首先得选好地方。

这地方可得精心挑选,就像给宝贝找个舒适的小窝一样。

要考虑到污水的来源和流向,还有周边的环境,不能随随便便找个地儿就开干。

然后就是准备材料啦,砖、水泥、沙子,这可都是主角。

砖要结实耐用,就像战士的铠甲,不能一戳就破;水泥要质量好,好比是黏合剂中的战斗机,能把砖紧紧地黏在一起;沙子得干净细腻,仿佛是给这个“建筑”来一场舒适的按摩。

接下来就是砌砖啦!这可讲究技巧,每一块砖都要放得稳稳当当,就像排兵布阵一样,不能有丝毫马虎。

砖与砖之间的缝隙要均匀,不然油污就会从这些小缝隙里偷偷溜走,那可就前功尽弃啦!这是不是跟咱们缝衣服差不多,针脚要是不均匀,衣服不就容易开线嘛。

砌完砖,还得给它来一层水泥抹面,让它的表面光滑平整。

这就像是给美女化妆,得把脸蛋抹得漂漂亮亮的,不能有坑坑洼洼。

还有啊,隔油池的进出口设置也很关键。

进口要宽敞,让污水能顺利流进来,可不能像瓶口那么小,堵得慌;出口要设置好过滤装置,把油污拦住,只让清水流出去,这就像是门口的保安,只让好人进,不让坏人出。

在施工的过程中,可别忘了检查和验收。

这就好比考试结束要检查试卷一样,看看有没有哪里没做好,及时改正,不然等交了“卷子”,发现错了可就来不及啦!总之,砖砌隔油池施工可不是一件简单的事儿,每一个环节都得用心去做,就像盖房子一样,基础要打牢,每一块砖都要砌好,这样才能建成一个坚固耐用、能发挥大作用的隔油池!咱们可不能马虎,要对环境负责,对自己的工作负责,你说是不是这个理儿?。

砖砌隔油池

砖砌隔油池

砖砌隔油池1、施工程序:隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护二、本站砖砌隔油池池选择图集07S906-IV-13。

应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。

砖砌体采用实心砖。

砂浆采用M5级水泥砂浆。

当采用其他代用砖时保证强度不降低。

三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。

在采用支护法施工时,应采取安全监控措施。

在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。

基坑底部如无积水时,基坑素土夯实。

四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。

五、垫层厚100mm。

浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。

根据墨线,摆放、绑扎钢筋。

各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。

钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。

圈梁钢筋绑完后应加水泥砂浆垫块。

六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。

砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。

七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。

池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。

八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。

每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测时间不应小于48小时。

渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。

砖砌化粪池、隔油池施工方案

砖砌化粪池、隔油池施工方案

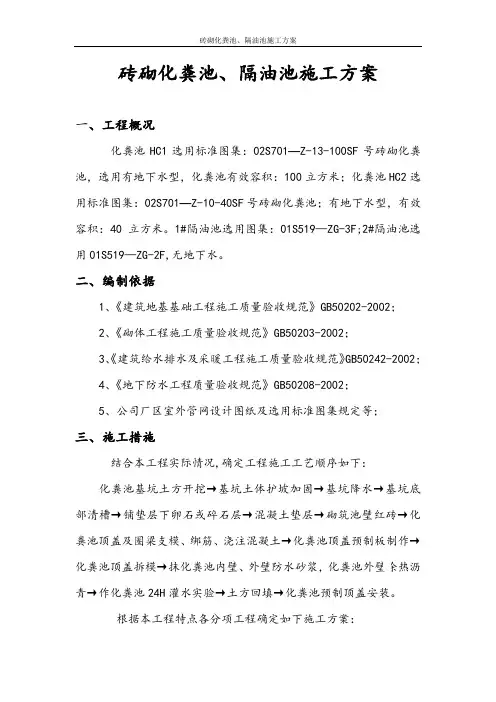

砖砌化粪池、隔油池施工方案一、工程概况化粪池HC1选用标准图集:02S701—Z-13-100SF号砖砌化粪池,选用有地下水型,化粪池有效容积:100立方米;化粪池HC2选用标准图集:02S701—Z-10-40SF号砖砌化粪池;有地下水型,有效容积:40立方米。

1#隔油池选用图集:01S519—ZG-3F;2#隔油池选用01S519—ZG-2F,无地下水。

二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《砌体工程施工质量验收规范》GB50203-2002;3、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;4、《地下防水工程质量验收规范》GB50208-2002;5、公司厂区室外管网设计图纸及选用标准图集规定等;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。

根据本工程特点各分项工程确定如下施工方案:1、土方工程施工方案(1)、化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为:Z-13-100SF、Z-10-40SF;隔油池2座,型号为:2G-3F、2G-2F,化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。

(2)、化粪池及隔油池土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5,2座隔油池开挖深度约2.7m,四周场地宽阔,能满足放坡要求。

化粪池Z-13-100SF(1#化粪池),开挖深度约5.7m,南开挖面在路边,不具备放坡条件,需利用钢管、木板进行支撑,木板立放,贴于土体,木板满墙布置,然后利用钢管架做横斜支撑进行加固。

砖砌化粪池、隔油池施工方案

砖砌化粪池、隔油池施工方案

砖砌化粪池、隔油池施工方案施工方案:砖砌化粪池和隔油池的施工方案如下。

化粪池HC1和HC2选用标准图集02S701-Z-13-100SF号和02S701-Z-10-40SF号砖砌化粪池,分别具有地下水型和有效容积100立方米和40立方米。

1#隔油池和2#隔油池分别选用图集01S519-ZG-3F和01S519-ZG-2F,无地下水。

编制依据包括《建筑地基基础工程施工质量验收规范》、《砌体工程施工质量验收规范》、《建筑给水排水及采暖工程施工质量验收规范》、《地下防水工程质量验收规范》和公司厂区室外管网设计图纸及选用标准图集规定等。

施工措施:根据本工程实际情况,确定施工工艺顺序如下。

化粪池基坑土方开挖,基坑土体护坡加固,基坑降水,基坑底部清槽,铺垫层下卵石或碎石层,混凝土垫层,砌筑池壁红砖,化粪池顶盖及圈梁支模、绑筋、浇注混凝土,化粪池顶盖预制板制作,化粪池顶盖拆模,抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青,作化粪池24H灌水实验,土方回填,化粪池预制顶盖安装。

施工方案:根据本工程特点各分项工程,确定如下施工方案。

化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为Z-13-100SF和Z-10-40SF,隔油池2座,型号为2G-3F和2G-2F。

化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。

土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5.化粪池Z-13-100SF(1#化粪池)开挖深度约5.7m,南开挖面在路边,需利用钢管、木板进行支撑。

化粪池Z-10-40SF(2#化粪池)开挖深度约4.9m(局部5.7m),开挖面北、西两面临地下室砼墙体,不用考虑放坡,东边和南边具备放坡条件。

土方开挖注意事项包括为防止遇雨季天气,基础开挖完成后,立即清理基槽将化粪池底板完成。

基础开挖完成后,要进行人工休整边坡,以确保施工的安全。

甲型砖砌隔油池技术交底

甲型砖砌隔油池技术交底

甲型砖砌隔油池技术交底隔油池是一种用于分离和收集油水混合物中的油质的设备,主要应用于工业生产过程中的污水处理系统。

甲型砖砌隔油池技术是一种常见的隔油池建造方法,下面将详细介绍该技术的具体过程和注意事项。

甲型砖砌隔油池技术的主要步骤如下:1.设计和准备:在进行甲型砖砌隔油池的施工之前,首先需要进行仔细的设计和准备工作。

应根据需要隔离的油水混合物的特性,确定隔油池的尺寸和容量,并绘制施工图纸。

此外,还需要准备好所需的建筑材料和工具,例如砖块、水泥、砂浆、钢筋等。

2.地基处理:在施工地点进行地基处理,主要是要确保地基坚实和稳定。

首先清除掉地表上的杂物和污物,然后平整土地并进行打桩或打地钉,以确保地基不会因为油水污染而松动或下沉。

3.基础建设:根据设计图纸,进行隔油池的基础建设。

首先开挖基础沟槽,一般会留有一定的余量,以便后续砌筑砖块。

然后在基础沟槽中铺设混凝土基础,其厚度和材质应根据设计要求确定。

在混凝土基础硬化之前,应进行充分的浇水和养护。

4.砖砌施工:当混凝土基础完全干燥后,可以开始进行砖砌施工。

首先在基础上涂抹一层砂浆,然后将砖块按照设计图纸的要求砌筑成池壁。

砌筑时应注意砖块之间的间隙要保持一致,并在需要加强的地方使用钢筋进行加固。

5.防水处理:在完成砖砌施工后,需要对隔油池进行防水处理,以防止油质渗入砖缝或汇聚到池外。

可以使用防水材料进行表面涂刷或堵塞砖缝,确保隔油池的密封性。

6.检查和测试:在完成隔油池的施工之后,应进行检查和测试,确保其质量和性能符合设计要求。

可以进行水密性和油水分离效果的测试,如有必要,还可以进行压力测试等。

7.完工验收:在确保隔油池达到要求后,进行完工验收。

主要包括对隔油池结构的检查和评估,以及对工程施工的整体质量和安全性的评估。

如发现问题或不合格之处,应及时进行修正和整改。

在进行甲型砖砌隔油池技术施工时,还需要注意以下几点:1.施工质量:砖砌隔油池的施工质量直接关系到其使用寿命和效果。

砖砌化粪池、隔油池施工方案

砖砌化粪池、隔油池施工方案

砖砌化粪池、隔油池专项施工方案编制单位:编制人:编制时间:审查人:审核人:审核时间: 年月日一、工程概况化粪池HC1选用标准图集:02S701—Z-13-100SF 号砖砌化粪池,选用有地下水型,化粪池有效容积:100立方米;化粪池HC2选用标准图集:02S701—Z-10-40SF 号砖砌化粪池;有地下水型,有效容积:40立方米。

1#隔油池选用图集:01S519—ZG-3F;2#隔油池选用01S519—ZG-2F,无地下水。

二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《砌体工程施工质量验收规范》GB50203-2002;3、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;4、《地下防水工程质量验收规范》GB50208-2002;5、公司厂区室外管网设计图纸及选用标准图集规定等;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H 灌水实验→土方回填→化粪池预制顶盖安装。

根据本工程特点各分项工程确定如下施工方案:1、土方工程施工方案(1)、化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为:Z-13-100SF、Z-10-40SF;隔油池2座,型号为:2G-3F、2G-2F,化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。

(2)、化粪池及隔油池土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5,2座隔油池开挖深度约2.7m,四周场地宽阔,能满足放坡要求。

化粪池Z-13-100SF(1#化粪池),开挖深度约5.7m,南开挖面在路边,不具备放坡条件,需利用钢管、木板进行支撑,木板立放,贴于土体,木板满墙布置,然后利用钢管架做横斜支撑进行加固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砖砌隔油池
一、施工程序:
隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护
二、本站砖砌隔油池池选择图集07S906-IV-13。

应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。

砖砌体采用实心砖。

砂浆采用M5级水泥砂浆。

当采用其他代用砖时保证强度不降低。

三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。

在采用支护法施工时,应采取安全监控措施。

在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。

基坑底部如无积水时,基坑素土夯实。

四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。

五、垫层厚100mm。

浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。

根据墨线,摆放、绑扎钢筋。

各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。

钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。

圈梁钢筋绑完后应加水泥砂浆垫块。

六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。

砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。

七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。

池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。

八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。

每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测
时间不应小于48小时。

渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。

九、顶面盖板选用活动钢盖板选用钢号Q235-B级钢,盖板的面板宜采用花纹钢板,或采用其他防滑措施,且焊条型号选用E43.
油漆:底漆:环氧富锌底漆;中层:云铁氯化橡胶,面漆:氯化橡胶丙稀酸磁漆。

十、成品保护
其他专业施工时,应有专人跟踪,发现问题及时解决。

十一、在隔油池满水试验完成后,即可在其周围进行回填土,要求对称均匀回填,分层夯实,每层摊铺厚度不大于200mm,压实度不小于90%,回填土不得有腐植土、泡沫及直径大于50mm的砖石块。
