塔式起重机拆装方案
塔式起重机安装(拆卸)施工方案

塔式起重机安装(拆卸)施工方案一、前言塔式起重机是建筑工地上常见的重要设备之一,其安装与拆卸过程需要谨慎操作,以确保施工过程的安全和高效性。
本文将详细介绍塔式起重机的安装和拆卸施工方案,以供相关从业人员参考。
二、安装方案1. 前期准备工作在进行塔式起重机安装前,需要做好以下准备工作:- 确保安装地基坚固平整,能够承受起重机的重量和运行震动; - 对起重机进行全面检查,确保各部件完好无损; - 根据设计图纸确定安装位置和方向。
2. 安装步骤步骤一:搭建起重机塔身1.将塔身各节段从地面逐一升至安装位置,使用专业设备精准连接各节段;2.使用螺栓将各节段固定牢固,确保塔身垂直度和稳定性。
步骤二:安装起重机臂1.将起重机臂吊装到塔身上,并根据设计要求进行稳固连接;2.对起重机臂和塔身之间的连接点进行加固,确保整个结构稳定牢固。
步骤三:安装配重块1.根据起重机型号和设计要求,将配重块逐一安装到起重机上;2.使用专业固定设备将配重块固定在指定位置,确保配重块分布均匀。
3. 安装验收在完成塔式起重机的安装后,需要进行严格的验收工作: - 检查各连接部位是否紧固可靠; - 测试起重机运行性能和稳定性; - 核对安装是否符合设计要求。
三、拆卸方案1. 拆卸准备工作在进行塔式起重机拆卸前,需要做好以下准备工作: - 安排足够的工人和专业拆卸设备; - 制定详细的拆卸计划,包括工序和安全措施; - 确保周围区域安全,并进行必要的防护措施。
2. 拆卸步骤步骤一:拆卸配重块和臂1.逐一移除起重机上的配重块,注意安全放置;2.拆卸起重机臂,小心操作避免伤及人员和设备。
步骤二:拆卸塔身1.使用专业起重设备逐节拆卸塔身,确保安全卸载;2.将塔身各节段整齐堆放,便于后续处理。
3. 拆卸验收在完成塔式起重机的拆卸后,需要进行严格的验收工作: - 检查拆卸现场是否清理干净,无遗留物件; - 检查拆卸的各部件是否完好,并分类妥善保管; - 汇总拆卸情况,进行总结和反馈改进意见。
塔式起重机安装及拆除施工方案

塔式起重机安装及拆除施工方案一、引言塔式起重机被广泛应用于建筑工地等各类工程项目中,如何安全、高效地进行塔式起重机的安装和拆除工作至关重要。
本文将探讨塔式起重机的安装及拆除施工方案,以确保工程施工的顺利进行。
二、安装施工方案2.1 现场准备工作在进行塔式起重机的安装工作前,需充分准备现场。
首先要确保施工区域的平整度和承重能力符合要求,同时清理施工区域,确保安全通道畅通。
2.2 基础施工塔式起重机的稳定性与基础密切相关,因此在进行基础施工时要严格按照设计要求进行。
包括钻孔、浇筑混凝土、放置锚栓等工作,以确保基础承载能力和稳固性。
2.3 主体安装主体安装是塔式起重机安装的关键环节,需要专业团队操作。
按照安装说明书的要求,依次安装塔身、吊臂、平衡重等部件,并进行连接和调试。
安装过程中要确保安全,避免发生意外。
2.4 电气连接塔式起重机的电气连接是保证其正常运行的重要环节。
在安装过程中,需按照电气图纸进行布线,连接各部件电气设备,并进行安全检测和调试,确保电气系统的正常运行。
三、拆除施工方案3.1 安全评估在进行塔式起重机的拆除工作前,需要进行全面的安全评估。
评估包括周边环境、拆除顺序、设备状态等因素,以确保拆除过程中安全可控。
3.2 拆除顺序塔式起重机的拆除顺序应按照逆向安装的顺序进行,首先拆除电气设备,然后逐步拆除主体结构。
在进行拆除过程中,要避免操作失误和设备损坏。
3.3 拆除作业拆除作业需要由专业团队操作,严格按照拆除方案执行。
在拆除作业中要注意人员安全,采取有效的防护措施,确保拆除过程安全、高效。
四、结论塔式起重机的安装及拆除是工程施工中重要的环节,需要谨慎制定施工方案并由专业团队操作。
只有确保安全、高效地完成起重机的安装和拆除工作,才能保障工程施工的顺利进行。
塔式起重机安装拆卸施工方案

工程名称:XX项目工程地点:XX市XX区建设单位:XX房地产开发有限公司监理单位:XX建设监理有限公司设计单位:XX建筑设计院施工单位:XX建筑工程有限公司二、塔式起重机安装拆卸施工方案1. 施工准备(1)施工人员:施工人员需具备相关资质证书,熟悉塔式起重机的安装拆卸工艺,并经过安全培训。
(2)施工材料:塔式起重机、安装拆卸工具、安全防护用品等。
(3)施工设备:汽车吊、卷扬机、绞车、液压千斤顶等。
2. 施工步骤(1)安装前准备1)检查塔式起重机的各项参数是否符合设计要求;2)对安装场地进行平整,确保场地坚实、平整;3)设置临时电源,确保安装过程中电力供应充足;4)设置安全警戒线,对施工现场进行封闭管理。
(2)塔式起重机安装1)安装基础:根据设计要求,进行塔式起重机基础的施工,确保基础稳固;2)安装塔身:将塔身吊装至基础,并调整塔身垂直度;3)安装塔顶:将塔顶吊装至塔身顶部,并进行固定;4)安装塔吊部件:安装吊钩、钢丝绳、卷筒等塔吊部件;5)安装电气系统:安装电缆、开关、控制器等电气系统;6)调试与试运行:对塔式起重机进行调试,确保各项功能正常。
(3)塔式起重机拆卸1)拆卸塔吊部件:依次拆卸吊钩、钢丝绳、卷筒等塔吊部件;2)拆卸塔顶:将塔顶吊装至塔身顶部,并进行拆卸;3)拆卸塔身:将塔身吊装至基础,并调整塔身垂直度;4)拆卸基础:将基础进行拆除,并对场地进行清理。
3. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等安全防护用品;(2)施工现场设置安全警戒线,严禁无关人员进入;(3)塔式起重机安装拆卸过程中,严禁超载、超速、超范围作业;(4)定期对塔式起重机进行检查,确保其安全性能;(5)施工过程中,严格按照操作规程进行,确保施工安全。
4. 施工进度安排(1)安装阶段:5天;(2)拆卸阶段:3天。
三、施工验收1. 安装验收:塔式起重机安装完成后,进行验收,确保各项参数符合设计要求;2. 拆卸验收:塔式起重机拆卸完成后,进行验收,确保拆除干净、场地整洁。
塔式起重机安装(拆卸)专项施工方案内容及要求(DOC)

塔式起重机安装(拆卸)专项施工方案内容及要求一、前言塔式起重机在建筑工程中起着举足轻重的作用,其安装和拆卸工作至关重要。
为确保安装(拆卸)过程安全、高效、顺利进行,制定专项施工方案势在必行。
二、施工前准备1.确定起重机型号、数量和吊装位置。
2.编制详细的施工计划,并提前报备相关部门。
3.确保吊装场地平整、无障碍物。
4.调查吊装现场周边环境,保证安全施工。
三、安装(拆卸)工序1. 安装(拆卸)前准备工作•搭建吊架和安全围栏。
•检查起重机构件质量和数量。
•准备起重机调试工具。
2. 起重机吊装工作•根据标准化程序组装各部件。
•安装并调整起重机主要结构,确保各部件拼接牢固。
3. 起重机安装调试•设备稳定性测试。
•试吊小荷载,检验安装质量。
4. 安全检查与验收•起重机各部位仔细检查。
•验收合格后,办理相关手续。
四、安全管理1.严格遵守安全操作规程。
2.安全工作责任到人,各岗位职责明确。
3.配备完善的安全设备和救援装备。
五、施工要求1.施工期间严禁无关人员进入作业区。
2.施工现场保持整洁,杜绝一切火源。
3.施工结束后,彻底清理作业区域。
六、总结塔式起重机安装(拆卸)专项施工方案内容及要求,为保障工程安全与顺利进行提供了详尽的操作指导。
在实际施工过程中,应严格遵循相关规定,确保施工质量,保障吊装作业的顺利进行。
以上为塔式起重机安装(拆卸)专项施工方案内容及要求。
感谢阅读!希望本文对您有所帮助,如果您有任何疑问或建议,欢迎与我们联系!。
塔式起重机安装及拆除施工方案

目录一、工程概况-----------------------------------------1二、安装领导小组------------------------------------1三、机具配备-----------------------------------------1四、塔机安装程序及要求----------------------------2五、塔吊拆装安全技术-------------------------------5六、装塔工作的注意事项----------------------------11七、安全技术措施------------------------------------12八、塔吊的使用要点----------------------------------13塔式起重机安装及拆除施工方案一、工程概况工程名称:银丰安置区三期工程1标段31号楼工程地点:银川市金凤区建设单位:宁夏住宅建设工程公司监理单位:宁夏诚信建设监理公司设计单位:宁夏建筑设计院有限公司施工单位:宁夏建工集团第八分公司此项工程南北向长17m,东西向长33.6m,采用框架结构,故施工中选用一台塔式起重机。
二、参加塔机安装作业人员均要有职业技能岗位证书和职业资格证书。
三、塔机安装程序及要求1、地基基础:固定式塔式起重机的地基基础是保证塔机安全使用的必要条件,本机基础严格参照《说明书基础部分》的说明施工。
本工程塔吊基础采用钢筋砼条形基础,塔吊基坑周边砌240厚MU10、M7.5水泥砂浆红砖护壁挡土墙;面均抹20厚1:2水泥砂浆,待砼浇注完成并进行养护,达到一定强度开始安装。
2、安装前校对砼基础结构,确保砼标号不低于厂方设计要求。
3、固定支脚:a、固定支脚必须按砼基础中心线对称安装。
b、塔身采用<200×20角钢和600×600见方钢板等构件组成固定支脚;c、必修保证鱼尾板的安装尺寸符合要求;d、固定支脚应按电气要求正确接地;e、将固定支脚和固定框装在一起(固定框仅供临时埋设固定支脚用);f、将固定支脚和固定框安放在加强钢筋上,并在固定支脚支板下用木楔块调整固定支脚的位置;g、塔身标准节在固定框上安装完毕后,从两个方向检查其垂直度;4、安装标准节,注意爬爪方向,装上套架,并装上套架上的操作平台。
塔式起重机安装(拆卸)专项施工方案内容及要求

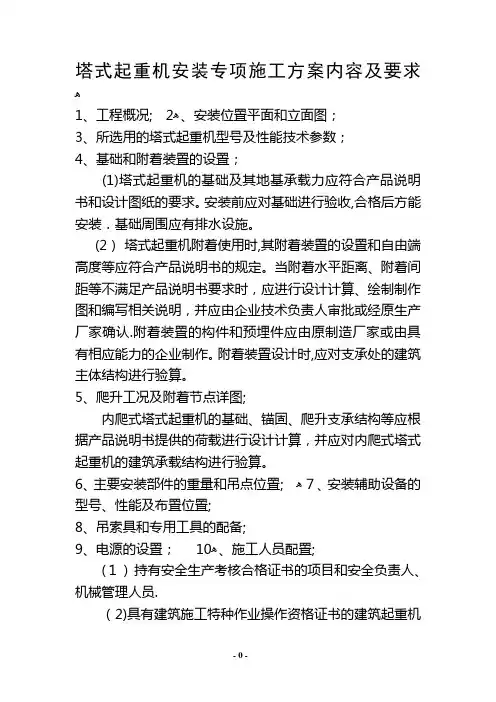

塔式起重机安装专项施工方案内容及要求ﻫ1、工程概况; 2ﻫ、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求。
安装前应对基础进行验收,合格后方能安装.基础周围应有排水设施。
(2)塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认.附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置; ﻫ7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10ﻫ、施工人员配置;(1)持有安全生产考核合格证书的项目和安全负责人、机械管理人员.(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号。
11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认.12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书.13、重大危险源和安全技术措施;14、应急预案等。
塔式起重机拆卸专项方案应包括下列内容ﻫ1、工程概况; 2ﻫ、塔式起重机位置的平面和立面图; 3ﻫ、拆卸顺序; 4ﻫ、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6ﻫ、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施; 10ﻫ、应急预案等。
塔吊(装拆)施工方案

塔吊(装拆)施工方案
一、前言
在建筑施工中,塔吊扮演着重要的角色,它可以高效地吊装各类建筑材料,提
高工作效率。
本文将探讨塔吊在施工过程中的装拆方案,以确保施工过程顺利进行。
二、装配前准备工作
1. 选址
在选择塔吊的安装位置时,应考虑到周围的环境情况和工程要求,确保安全可靠。
2. 地基施工
在安装塔吊之前,需要进行地基的施工,以保证塔吊的稳定性和安全性。
3. 物料准备
准备好需要使用的吊装设备、工具和配件,保证施工过程的顺利进行。
三、塔吊装配方案
1. 组装塔吊主体
首先需要搭建塔吊的主体部分,包括塔身、臂架、顶部组件等。
2. 安装电气设备
连接好塔吊的电气设备,确保其正常运行。
3. 调试检测
在完成组装后,需要对塔吊进行调试和检测,确保其各项功能正常。
四、塔吊拆除方案
1. 拆卸电气设备
首先需要拆除塔吊的电气设备,断开电源。
2. 拆卸主体结构
拆卸塔吊的主体结构,逐步进行拆卸作业,确保安全。
3. 清理整理
最后需要对拆卸后的塔吊零件进行清理整理,做好材料的归置工作。
五、安全注意事项
在进行塔吊的装配和拆除过程中,务必严格按照相关规定操作,确保施工安全,避免意外发生。
六、结语
塔吊在建筑施工中扮演着重要的角色,正确的装拆方案对于施工的顺利进行至
关重要。
通过本文对塔吊的装配和拆除方案的介绍,希望能够为相关施工人员提供参考,确保施工过程的安全高效进行。
塔吊安装、拆除方案

塔式起重机安装方案一、编制依据1.《建筑施工安全检查标准》2.《塔式起重机安装拆除施工安全技术规程》3.《起重机械用钢丝绳检验和报废实用规范》4.塔式起重机的使用说明书和施工现场的实际情况。
二、工程概况此次任务是将(生产厂家)生产的(型号)塔式起重机安装在(地点)使用,安装高度为米,总包单位为监理单位为施工现场平面布置图(附后)安装时应做好安全技术交底和防火工作,分工明确方可进行安装作业。
三、安装前的准备工作1)由安顺塔吊安装有限责任公司其中某一安装队会同公司安全员、技术负责人及项目负责人查看现场,提出安全措施,制定塔机安装方案。
2)安装小组作业人员进行特种作业安全技术交底,熟悉塔机安装方案及安全要求,根据《塔式起重机使用说明书》上的安装部件的重量,配齐并检查安装塔机所需的钢丝绳及吊具、吊索。
3)按《塔式起重机使用说明书》基础部分的要求,把预先加工好的预埋螺栓套在做好的木模上,并用螺栓固定,调平木模上平面的水平度,在1/1000范围内预埋螺栓的下端固定在基础钢筋上,然后用混凝土浇筑4)由所在工地负责塔机安装的场地平整工作,保证道路畅通,以便汽车进场拼装吊臂、平衡臂之用。
5)安顺公司派出的指定塔机安装队负责清点所有的塔机零部件、连接螺栓、销轴及开口销,并将连接件涂抹黄油。
四、塔机安装程序1)安装底盘:安装小组和技术负责人共同检查安装塔机的准备工作是否完善,符合要求后将底盘放在混凝土平台上,用水平仪复核底盘与标准件连接的上平面间的倾斜度不大于1/1000。
将中心架与四个支腿用销轴联接后安装压重。
分别吊四块压重安放在四个支腿上,压重窄的一方靠近标准节,用经纬仪校正中心架主弦顶面的平面度不大于1/1000。
安装第一节标准节,按序依次压上其余的压重,并使其紧靠标准节。
共同检查安装塔机的准备工作是否完善,复核预埋脚柱顶面的水平误差,并安装塔身基础节,其水平误差不得超过塔身边长的1/1000,否则在固定底座下面加垫片调平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(一)、工程概况:
本工程临沂建筑设计院设计,冠宇工程勘察总公司勘察,临沂市华夏城市建设监理有限责任公司监理,为11层住宅楼,层高2.8m,框架结构,地下2层,地上26层,建筑总高度93.5m,建筑面积为74000平方米。
(二)、安装准备
安装使用50T及其以上汽车吊、钳工机具、大绳、铁丝、木工棍、大小铁锤。
(三)塔机选型
根据本工程的特点,本工程共选用4台QTZ40塔机,塔机由永安建筑机械厂生产,最大起重力矩为45KN.m,最大起重力为4.5t,最大幅度为44.5m,最大幅度处最大起重为1t,最大高度为80米,塔机总功率为55.5KW。
(三)、塔机安装位置确定
为了保障塔机能够覆盖整个作业面,在整个回转半径经范围内无障碍物,并考虑到以后塔机的附着加固,并保证以后塔机的顺利的安装机拆除,进出场道路畅通,基础地耐力符合本机说明书要求;塔机与建筑物的平面布置图详见附图。
(四)障碍物情况
安装时周围无障碍物,属于一般性安装。
(五)塔机砼基础施工
塔机砼固定的施工是塔机安装的安装机安全生产的重要环节,因此施工单位应根据基础图进行施工,并将基础的地耐力测试。
砼强度标号、钢筋配制图、基础验收表、资料应保存好、基础的施工及要求详见附图(基础图)
(七)、塔机的安装
塔机安装时属于一般程序安装,安装时应严格按照塔机安装程序进行
安装。
安装准备工作。
1、安装人员在安装前应对塔机的结构、技术能做全面了解,并勘察施工现场状况,包括塔机基础土壤类别、周围建筑物、空中电缆线等情况,并考虑吊装和拆卸有无障碍物等情况,制定相应的安装工作计划、统筹安排、交叉作业确保任务完成。
2、准备工作
○1要使塔机安全可靠、尽快地安装完毕,需要有计划的组织机械人员、电工及辅助人员的相应配合。
○2需要切实可行的安全措施、组织安装人员学习有关安全规划、配备好安全带、安全帽等必备用具。
○3准备好安装塔机的辅助材料、如卡头、铁丝、润滑油、齿轮油等。
○4准备齐全安装时所需的绳具、2t滑轮、扳手、钳子等必备工具。
安装程序
○1将底梁置于混凝土基础上,将底梁用地脚螺栓固定好,测量标准节的水平度,其误差应在1.5mm内。
②安装基础节、标准节、套架
将基础节吊装到底架上,用高强螺栓将底架与基础节连接,再吊装标准节,(标准节上有踏步的一方应与准备安装平衡臂的方向一致,)标准节螺栓连接好后再吊装套架,使套架上的爬爪放在标准节的踏步上,在调整好8个爬升导轮与标准节的间隙(间隙为2-3mm)。
注意套架开口方向要与建筑物平行。
注:可将液压顶升泵站放在靠近顶升油缸的套架平台上。
③安装回转支承总成
下转台、回转支承、上转台、平台用螺栓连为整体,将该租件吊装在套
架上,对正下转台上四根主弦杆与标准节上的止口,用销轴与套架连接起来,用4件标准节螺栓将下转台与标准节连接。
注:可先在平整的地面上将回转支承总成与套架用销轴连接好后,再将它们一起吊装到标准节上。
④安装旋转塔身总成
吊装旋转塔身,安装时注意安装平衡臂和吊臂用支耳的方向,用转达用螺栓和螺母、弹簧垫将旋转塔身与上转台紧固。
调整8个爬升导轮与塔身主弦杆之间的间隙为2-3mm。
注:爬升导轮与标准节间隙的调整工作必须在安装塔顶之前进行。
⑤安装塔顶
吊装前在地面上先把塔帽上的平台、栏杆、扶梯装好(为使安装平衡臂方便,亦可在塔帽的左、右两边各装上两根平衡臂拉杆),随后把塔帽吊到旋转塔身上,用4个销轴将塔顶与旋转塔身连接,如果条件允许,也可在地上先将旋转塔身与塔顶装好。
⑥安装平衡臂总成
在地面上将起升机构、平衡臂拉杆装在平衡臂上,并固接好,吊起平衡臂(平衡臂设有4个安装吊耳),用销轴将平衡臂与旋转塔身铰接并穿好开口销,然后,缓慢的将平衡臂放下。
⑦安装司机室
司机室内的电气设备安装齐全后,把司机室吊到上转台右平台的前端,对准耳板上孔的位置,然后用销轴连接并穿好开口销。
⑧安装吊臂总成
在塔机附近平整的枕木上,将起重臂组装好,并将变幅小车装在吊臂根部最小幅度处,并收紧变幅小车的钢丝绳,从小车在载重情况下不松弛为宜,再将吊臂拉杆拼装好后与吊臂上的吊点用销轴铰接,穿好开口销,放在吊臂上弦杆的定位托内,检查吊臂上的电路是否完整。
试吊是否平稳,否则可适当移动挂绳位置,起吊吊臂总成至安装高度,根部与回转塔身上的绞孔用销轴联结并穿好开口销,然后接通起升机构的电源,穿好起重钢丝绳。
(八)、塔机安全装置调试
1、起重力矩限制器的调整
根据说明书起中力矩曲线表,写明选择的工作幅度,及相应允许吊载的重量,选择采用定码变幅,要求当起重力矩超过其相应幅度的规定,并小于规定值的110%时,力矩限制器能自动断电,停止提升方向和向外变幅的动作。
重复三次,以检查灵敏可靠性。
2、幅度限位器的调整
调整控制载重小车在起重臂两端极限位置能自动断电的限位开关。
吊钩空载,小车向外(向内)行至最大(最小)幅度时,开关动作,小车停止运行,再启动时,小车只能往起重臂中央运行。
重复动作三次,以检查灵敏可靠性。
3、起升高度限位器调整
空载状态下,吊钩升至最高点,留出安全距离,调整起升卷扬卷筒轴端上的高度限位器,使其开关动作,切断上升方向的电源,再启动时吊钩只能下降。
升降三次,检查限位开关是否灵敏、可靠。
4、起重量限制器的调整
在最大起重量允许的幅度内,吊起最大重量离地100—200mm,逐渐加载至重量超过最大起重量并小于最大起重量的110%时,调整起重量限制器自动断电,停止提升方向的动作。
具有多档变速的起升机构,应根据各档位最大起重量调整限制器使其限制各档超载。
(九)、验收
塔机安装完毕后,安装队伍应进行自检,自检时对检查出的问题应立即进行整改。
自检合格后应进行交验,交验应包括下列内容:钢结构检验、各传动机构检验、安全限位和保护装置以及各项技术性能试验。
参加验收的人员应为安装技术负责人、安全管理人员、施工项目单位负责人以及本机操作人员等。
验收合格,由施工项目负责人及安装负责人签字认可。
(十)、安全技术措施及注意事项
1、所有人员进入工地现场必须戴好安全帽,高处作业系好安全带。
2、塔机安装(拆卸)人员必须按规定穿防滑鞋,不准穿硬底鞋。
3、及时收听天气预报,如突遇四级以上大风和大雨时应停止作业,并作好应急防范措施。
4、紧固螺栓应用力均匀,按规定的扭矩值扭紧,穿销轴严禁猛打猛敲,结构间孔对立时,使用杠棒找正,不能用力过猛,以防滑脱,构件就位缓慢靠近,严禁撞击损坏零件。
5、塔机起吊安装时,应清除构件上的杂物,检查起吊构件是否平衡,吊具吊索安全系数应大于6倍以上。
6、作业区域和四周布置二道警戒线,安全防护左右各20m,挂警示牌,严禁任何人进入作业区或四周围观。
