内支撑拆除专项方案

内支撑拆除专项方案

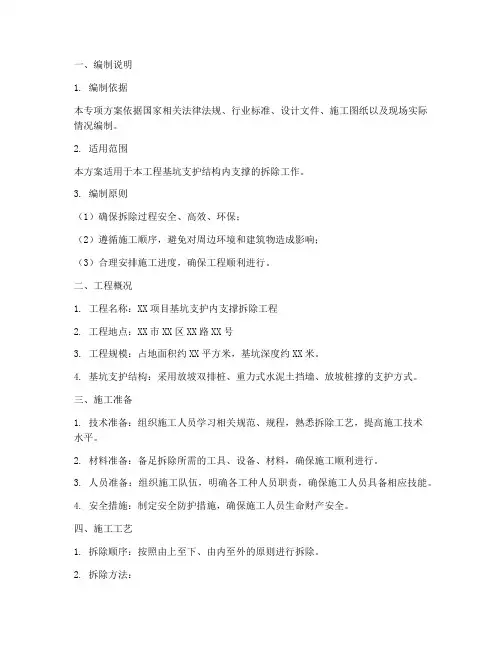

一、编制说明1. 编制依据本专项方案依据国家相关法律法规、行业标准、设计文件、施工图纸以及现场实际情况编制。

2. 适用范围本方案适用于本工程基坑支护结构内支撑的拆除工作。

3. 编制原则(1)确保拆除过程安全、高效、环保;(2)遵循施工顺序,避免对周边环境和建筑物造成影响;(3)合理安排施工进度,确保工程顺利进行。

二、工程概况1. 工程名称:XX项目基坑支护内支撑拆除工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约XX平方米,基坑深度约XX米。

4. 基坑支护结构:采用放坡双排桩、重力式水泥土挡墙、放坡桩撑的支护方式。

三、施工准备1. 技术准备:组织施工人员学习相关规范、规程,熟悉拆除工艺,提高施工技术水平。

2. 材料准备:备足拆除所需的工具、设备、材料,确保施工顺利进行。

3. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员具备相应技能。

4. 安全措施:制定安全防护措施,确保施工人员生命财产安全。

四、施工工艺1. 拆除顺序:按照由上至下、由内至外的原则进行拆除。

2. 拆除方法:(1)人工拆除:对于小型支撑结构,采用人工拆除方法;(2)机械拆除:对于大型支撑结构,采用机械拆除方法,如液压破碎锤、挖掘机等。

3. 拆除步骤:(1)切断支撑与围护结构的连接;(2)拆除支撑结构;(3)清理现场,确保施工安全。

五、安全文明施工措施1. 安全生产教育:对施工人员进行安全生产教育,提高安全意识。

2. 安全巡查及措施:定期进行安全巡查,发现问题及时整改。

3. 安全注意事项:(1)拆除过程中,确保施工人员佩戴安全帽、安全带等防护用品;(2)注意机械设备操作安全,防止机械伤害;(3)加强现场安全管理,防止火灾、坍塌等事故发生。

4. 文明施工及环境保护措施:(1)合理安排施工时间,避免夜间施工;(2)规范施工现场管理,保持场地整洁;(3)加强环境保护,减少施工对周边环境的影响。

六、应急预案1. 应急预案的方针和原则:以预防为主,应急响应为辅,确保施工安全和环境保护。

桥梁内支撑拆除施工方案

桥梁内支撑拆除施工方案

桥梁内支撑拆除施工方案
概要
本计划将详细描述桥梁内支撑的拆除施工方案。

拆除桥梁内部支撑是一项高风险的工作,需要精心安排和实施,以确保施工期间的安全和确保桥梁的结构稳定。

目标
- 确保施工期间工人的安全
- 减少对周围环境的影响
- 确保拆除过程不会损坏桥梁结构
- 完成拆除工作,使桥梁可用于交通
工作步骤
1. 建立安全措施 - 在执行拆除工作之前,应制订安全计划,并对所有工人进行安全培训。

拆除现场应安装自动火警报警器、可燃气体探测器和灭火器等设备。

2. 装置拆除设备 - 拆除设备应放置在桥梁内部,以便于拆除过程中使用。

这将包括起重机、电锤、手动工具等。

3. 拆除内部支撑体 - 在执行拆除工作之前,必须对内部支撑体
进行评估。

拆除过程应遵循桥梁设计图纸,并避免对桥梁其他部分
造成影响。

4. 清洁现场 - 在拆除工作完成后,必须对施工现场进行清理和
重新安装未被摧毁的部分。

拆除垃圾和其他材料应妥善处理并丢弃。

安全措施
- 所有工人必须佩戴符合要求的安全帽和安全鞋
- 所有设备均应遵守安全标准并得到认证
- 在拆除过程中,必须使用防护设备,包括耳塞、呼吸面具、
手套等
- 确保无其他人员进入拆除区域
意外应急计划
- 确立现场队员的责任和职能
- 建立紧急疏散和救援计划
- 与当地消防和急救机构取得联系以提供支持
结论
在安全的前提下,执行此拆除计划将完成所需的拆除工作。

我们将尽最大努力确保计划可靠并符合环保和安全要求。

内支撑拆除施工方案

内支撑拆除施工方案

内支撑拆除施工方案一、项目背景随着城市化的发展,建筑物的拆除工作越来越频繁,其中涉及到的内支撑拆除工作也占据了很大一部分。

内支撑拆除是指拆除建筑物内部的支撑结构,以便进行后续的改造或拆除工作。

本文将介绍一种内支撑拆除的施工方案,以确保施工安全、高效完成拆除工作。

二、施工目标本次施工的目标是拆除建筑物内部的支撑结构,为后续的改造工作腾出空间。

具体目标如下: 1. 安全:确保施工过程中没有人员受伤或财产损失。

2. 高效:合理安排施工工序,尽量缩短施工周期。

3. 环保:减少施工过程中对环境的影响。

三、施工准备在开始拆除前,需要做好充分的准备工作,以确保拆除工作的顺利进行。

具体准备工作包括: 1. 施工计划:编制详细的施工计划,明确施工目标、工期、工序等。

2. 安全措施:确定必要的安全措施,如佩戴安全帽、安全绳等。

3. 施工人员:组建专业的施工队伍,确保施工人员具备相关技能。

4. 施工设备:准备必要的施工设备,如起重机、钢丝绳等。

5. 施工资料:收集建筑物的结构图和相关资料,以便进行施工方案的制定。

四、施工步骤根据准备工作的完成情况,进行以下施工步骤: ### 1. 确定拆除范围根据施工计划和建筑物的结构图,确定需要拆除的支撑结构范围,并进行标记。

2. 拆除准备在拆除范围内,清理杂物,确保施工区域的整洁。

同时,安装必要的安全警示标志,提醒周围人员注意安全。

3. 施工设备的搭设根据拆除范围和工程要求,安装起重机、钢丝绳等必要的施工设备,确保设备的稳定性和安全性。

4. 拆除支撑结构根据施工计划,使用起重机等设备进行支撑结构的逐步拆除。

在拆除过程中,要确保操作人员的安全,同时要防止拆除过程中引发的震动对周围结构产生影响。

5. 清理工作拆除完成后,对施工区域进行清理工作,确保没有残留的杂物或危险物。

6. 安全检查和验收对施工现场进行安全检查,并进行现场验收,确保施工符合相关的标准和要求。

五、施工注意事项在进行内支撑拆除的工作中,需要注意以下事项: 1. 安全第一:严格遵守安全操作规程,佩戴必要的安全设备。

内支撑拆除施工方案

内支撑拆除施工方案

内支撑拆除施工方案一、背景概述随着城市建设的不断发展,内支撑拆除工作成为城市更新的重要环节。

内支撑拆除施工方案的制定对于保障施工安全、提升施工效率具有重要意义。

二、施工前准备1. 审查设计方案在施工前,需对设计方案进行审查,确保设计方案符合施工要求,并满足安全标准。

### 2. 施工区域准备清理施工区域周围环境,确保施工区域畅通无阻,为施工作业提供便利条件。

三、内支撑拆除施工方案1. 施工方法根据设计图纸,确定拆除的内支撑位置和方式。

采用逐层拆除的方式,确保拆除过程中结构稳定。

### 2. 安全措施在施工过程中,加强安全管理,保证施工人员的人身安全。

制定应急预案,做好施工现场安全防护。

### 3. 施工工艺严格按照工艺要求进行施工,避免因施工不当导致事故发生。

保证施工质量,确保拆除过程平稳进行。

### 4. 处理拆除后的材料在拆除完成后,对拆除的材料进行处理,分类整理,并做好环保工作,保护环境。

四、施工结束1. 完工验收完成内支撑拆除工作后,进行工程验收。

确保施工达到设计要求,符合安全标准。

### 2. 整理资料整理施工过程中的相关资料,做好档案管理工作,为后期工作提供依据。

### 3. 工程交接完成相关手续,将工程物品进行交接,确保交接无误,做好工程的交接工作。

五、总结与展望内支撑拆除施工方案的制定与实施是一项重要的工作,对于城市更新和建设具有重要意义。

希望在未来的工作中,能够进一步完善施工方案,提高工程质量,保障施工安全,为城市发展贡献力量。

以上为内支撑拆除施工方案的相关内容,仅供参考。

内支撑梁拆除的施工方案

内支撑梁拆除的施工方案

一、项目概况佛山岭南天地18地块商住项目由佛山咏瑞天地置业有限企业投资兴建, 监理单位是深圳现代监理有限企业;上部构造设计单位是广东启源建筑工程设计院有限企业;基坑支护设计单位广东省建工设计院;总承包单位是中天建设有限企业;基坑支护分包单位是广州中煤江南基础工程企业。

本项目旳内支撑梁包括西南角旳6道两层旳角撑梁、西北角7道角撑, 以及南面31根斜撑梁;本工程支撑梁总长度约1000米。

二、支撑梁拆除工艺斜撑旳拆除措施一般有爆破拆除法、机械拆除法、人工拆除法、静爆拆除法等。

为了保证不对临时支撑体系、以施工旳永久构造工程及周围建筑物、地下设施导致不利影响, 严格控制支撑体系拆除后基坑旳变形, 考虑安全、质量、工期旳原因, 本工程拟采用静爆拆除, 静爆拆除旳基本工艺:1.施工特点2.施工工艺原理先对临时支撑体系切割卸载, 完毕构造换撑平衡过渡, 再用静爆法拆除临时支撑。

根据钢筋混凝土构件类型对需拆除旳部位进行合理旳钻孔, 在钻好旳孔中灌注静态膨胀剂, 静态膨胀剂发生水化反应使晶体变形, 产生体积膨胀, 从而缓慢地、静静地将膨胀力(可达30Mpa-50Mpa)施加给孔壁, 通过一段时间后抵达最大值, 8-12小时后使混凝土产生裂缝而破碎, 再用小风镐进行集中破碎清运。

2.1施工工艺及操作要点内力监测1). 在拆除内支撑构造前以及整个拆除过程中进行内力监测, 做到信息化施工。

首先是对基坑位移和内支撑梁旳内力监测, 根据检测成果得出内力分布状况, 卸荷时根据内力分布状况做到均匀卸荷, 在卸荷过程中监测内力重分布状况, 做出对旳判断。

2). 在拆除过程中应对一下部位进行重点监测:a.坑外地下水位监测。

采用钢尺水位计在预先布置旳水位观测井进行监测, 监测过程中应注意定期监测孔口标高。

b.地面沉降量旳监测。

用精密水准仪, 标尺在布置好旳基点上进行监测, 用本次监测标高减去上次标高为本次沉降量, 减去初始标高为累积沉降量。

内支撑架拆除施工方案

内支撑架拆除施工方案

内支撑架拆除施工方案背景介绍内支撑架在建筑施工中起到了关键作用,但在某些情况下也需要拆除。

正确的拆除施工方案对于确保施工安全和顺利进行至关重要。

本文将探讨内支撑架的拆除施工方案,包括前期准备、拆除步骤、安全注意事项等内容。

前期准备在进行内支撑架的拆除前,需要进行充分的准备工作。

首先要对支撑架的结构和周围环境进行全面评估,确保拆除过程中不会对建筑结构或周围设施造成损坏。

其次,要制定详细的拆除方案,包括拆除顺序、拆除工具和设备准备等。

最后,要对施工人员进行安全培训,确保他们理解并遵守安全操作规程。

拆除步骤第一步:清理现场在拆除内支撑架之前,首先要对施工现场进行清理。

清除杂物和障碍物,确保施工区域通畅,为后续的拆除工作做好准备。

第二步:解除支撑根据拆除方案的要求,逐步解除支撑架的各个部分。

在解除支撑的过程中,要注意逐步释放压力,防止支撑架突然失稳。

使用适当的工具和设备,遵守安全操作规程,确保拆除过程平稳进行。

第三步:拆除支座在支撑架解除完毕后,可以开始拆除支座。

同样要谨慎操作,避免对建筑结构造成影响。

拆除支座时要注意保持平衡,确保拆除过程平稳有序。

第四步:清理整理当支撑架和支座全部拆除完毕后,对施工现场进行清理整理。

清除残留材料和设备,恢复现场原貌。

确保施工现场的安全和整洁。

安全注意事项在进行内支撑架拆除工作时,需要特别注意安全事项,以确保施工过程中不发生意外。

以下是一些安全注意事项: - 穿戴适当的防护装备,如安全帽、手套、安全鞋等。

- 遵守安全操作规程,严禁超负荷作业。

- 注意施工现场的通风和照明,确保施工环境良好。

- 在拆除过程中保持沟通畅通,随时交流安全信息。

- 如遇紧急情况,立即停止施工并采取适当的安全措施。

结论内支撑架的拆除工作是一项细致而重要的工作,正确的施工方案和严格的安全措施是确保施工质量和安全的关键。

通过本文的介绍,希望读者能够了解内支撑架拆除的基本步骤和安全注意事项,有效指导相关施工工作的开展。

基坑支护内支撑梁拆除施工设计方案及对策

基坑支护内支撑梁拆除施工设计方案及对策

基坑支护内支撑梁拆除施工设计方案及对策一、设计方案:1.施工准备工作:首先,对基坑内支撑梁的材料进行检查,确保其质量合格。

在拆除之前,需要将周围的安全区域进行清理,并设置警示标识。

同时,需要进行现场勘测,以确定拆除顺序和方法,并制定详细的施工方案。

2.拆除顺序:根据基坑内支撑梁的布置情况和结构形式,确定拆除的顺序。

一般情况下,应按照从上至下,从远至近的原则进行拆除,以避免对周边结构造成影响。

同时,需要注意避免过度集中荷载,防止引起局部塌陷。

3.强化支撑措施:在拆除过程中,需要根据实际情况采取强化支撑措施,以保证周边结构的安全。

可以利用钢支撑、混凝土围护、墙体加固等方法,提供额外的支撑强度。

此外,在施工过程中,需要增强现场监控,及时发现并处理出现的问题。

4.拆除方法:拆除基坑内支撑梁时,可采用切割、剪断或炸药拆除等方式。

根据实际情况选择合适的拆除方法,并进行充分的风险评估和安全措施。

在进行切割和剪断时,需使用专业工具,并采取防护措施,以避免产生危险物飞溅伤人。

5.拆除过程监测:在拆除过程中,应设置合适的监测点,对拆除过程中的变形和位移进行实时监控。

可使用测量仪器、振动监测系统等设备,及时发现异常情况,并采取相应的措施。

同时,还应对拆除的梁体进行标记,以便于记录和分析。

6.施工记录和总结:在拆除完毕后,需要及时总结经验教训,并编制施工记录。

在记录中应包括施工过程中遇到的问题及解决方法,以及发现的安全隐患等信息。

通过总结,可以为以后的类似工程提供参考,提高施工效率和安全性。

二、对策:1.设计合理的拆除方案:在进行基坑支护内支撑梁拆除的设计时,需要充分考虑施工条件和周边结构的安全。

合理安排拆除顺序,并制定详细的施工方案,以确保施工过程的顺利进行。

2.加强现场监控:在施工过程中,需要增强现场监控力度,及时发现并处理工作面的问题。

通过安装监测设备,对基坑内支撑梁的变形和位移进行实时监测,以便迅速采取补救措施。

内支撑 拆除 方法

内支撑 拆除 方法

内支撑拆除方法内支撑是指在施工过程中为了保护施工现场的安全而设立的一种临时支撑结构。

内支撑的拆除是施工项目中的重要环节,需要谨慎操作,保证工人的安全以及施工进度的顺利进行。

本文将介绍内支撑的拆除方法,主要包括以下几个方面:一、拆除前准备工作1.安全方案:在拆除内支撑之前,应制定详细的安全方案,明确拆除过程中需要采取的措施,确保施工安全。

2.安全防护设施:在拆除现场设置明显的警示标志,并搭建安全防护设施,如围挡和安全网等,避免可能出现的坠落和倒塌等事故。

二、拆除工具和设备1.切割机械:拆除内支撑时,可能需要使用切割机械进行切割、剥离或切割支撑件上的焊接点。

2.拆解工具:拆除内支撑时,可能需要使用螺丝刀、锤子、撬棍等拆解工具进行拆卸。

三、拆除过程1.拆除顺序:根据内支撑的具体结构和设计要求,按照拆除的先后顺序进行拆除,先拆除上部的支撑件,再拆除下部的支撑件。

2.逐层拆除:从顶层开始,逐层拆除支撑件。

在拆除前,需检查每层支撑件的连接是否牢固,拆除过程中,逐层拆卸,并在拆卸之后进行检查。

3.拆除梁柱:在拆除内支撑的过程中,可能涉及梁柱的拆除。

在拆除梁柱之前,需对其进行充分检查,确保拆除过程中不影响整体结构的稳定性。

4.拆除钢板:在拆除内支撑的过程中,可能需要拆除钢板。

拆除钢板时,应确保周围工人的安全,并采取有效的安全防护措施,避免坠物伤人。

四、安全措施1.务必做好人员组织:在拆除内支撑的过程中,严禁无关人员进入拆除现场,确保人员的安全和通畅的施工流程。

2.采取适当的防护措施:在拆除内支撑的过程中,应对施工现场采取有效的防护措施,如悬挂网、安全带等,确保施工人员的安全。

3.使用合适的个人防护装备:施工人员在拆除内支撑时,必须穿戴好安全帽、安全鞋、防护手套等个人防护装备,减少意外伤害的风险。

总之,拆除内支撑是施工过程中的一项重要工作,需要严格按照相关的安全规范和工程要求进行操作,确保工人的安全和施工进度的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

百度文库- 让每个人平等地提升自我目录第一部分编制综合说明 01.工程概况 02换撑方法选择 (1)3支撑拆除方法选择 (3)4.编制依据 (3)第二部分切割施工方案 (3)1.拆除工程流程 (3)2.拆除施工条件分析 (4)3.切割施工总体部署 (4)切割拆除流程 (5)切割施工工艺及步骤 (8)切割施工中废水处理 (9)4.施工进度安排 (9)施工进度分析 (9)施工进度保证措施 (10)5.劳动力、设备配置计划 (10)施工组织结构框图 (10)第三部分质量、进度、安全保证措施 (12)1、质量保证措施 (12)3、进度保证措施 (12)4、安全生产措施及设备操作规范 (13)第一部分编制综合说明1.工程概况XX一号地下室结构为两层,负二层层高为米,负一层层高为米,XXXX。

基坑支护工程采用搅拌桩止水帷幕+支护桩+混凝土内支撑的形式。

基坑内支撑梁截面尺寸如下表:序号编号截面(㎡)截面积(㎡)工程量(m³)砼标号1 L1 ×1 约299 C302 L2 ×1 约C303 L3 ×约C304 L4 ×约C305 L5 ×约152 C306 LL1 ×约182 C307 LL2 ×1 约299 C30内支撑梁面标高为米,内支撑梁底距离负一层楼板结构面约米。

依照内支撑情况,将内支撑划分为如下图所示区域,分别划分为①~⑦区,见下图1。

根据基坑支护设计工况要求,内支撑拆除宜在负二层结构及换撑梁板施工完成后且混凝土强度达到80%后施工。

图12换撑方法选择基础底板到冠梁之间使用素混凝土浇筑,厚度同底板。

位置如下图所示内支撑拆除前,须采用钢筋混凝土梁进行换撑。

换撑梁截面500X300(高),纵筋上下各316,箍筋Ф8@150(三只箍),换撑梁做法如下图所示。

换撑梁沿地下室外墙楼面每桩设置一根。

由于工期紧张,混凝土强度满足施工需求所需时间不能满足业主工期节点要求,因此负一层顶板混凝土浇筑掺加“3天早强剂”。

3支撑拆除方法选择依照环境保护、结构安全、节省造价的原则,绳锯拆切割拆除基坑钢筋混凝土内支撑梁的方法为最优方案。

而一般的内支撑拆除方法如静爆、手动风镐、机动风镐、水钻等对基坑的扰动过大,对基坑支护有极大的不利影响,且噪声、扬尘、进度、造价都不如切割法。

绳锯切割方法拆除混凝土支撑主要有以下几个特点:施工速度快,无震动,对原结构无影响,无噪音,无碎石,无粉尘,吊运快,无后续清理工作,施工环境好。

4.编制依据《建筑施工安全检查标准》JGJ59-2011《建筑施工场界噪声限值》(GB12523-90)《广东省扬尘污染防治管理办法》《建筑物、构筑物拆除技术规范》业主提供的工程建筑和结构施工图我司企业标准等有关文件建筑施工手册建筑施工计算手册第二部分切割施工方案1.拆除工程流程切割位置放线安装固定导向轮固定绳锯机安装金刚石绳索连接相关操作系统设置安全防护栏内支撑梁切割梁块吊装外运风镐破除。

2.拆除施工条件分析(1)本工程拆除环境较差,拆除时需要对建筑结构成品进行保护,故拆除难度较大。

(2)吊装必须自行配置吊车,中间区域无法吊装,需要液压叉车配合驳运,受楼板承载能力限制,支撑梁分块砼块较小,切割量大,总体拆除造价较高。

(3)作业区地处繁华闹市区,施工噪音控制要求较高,对施工作业时间有较大不利影响。

(4)本工程工期较紧,各工序需紧密配合。

(5)基坑东、西、北面均可供吊车布设,汽车吊布置较灵活。

(6)负一层层高为米,支撑梁梁底距离负一层楼面米,普通叉车车架高度在米左右,提升高度在3米,该支撑梁切断后可利用叉车转运。

(7)负一层楼面板厚为150,为人防区顶板,承载能力可达55KN/㎡,总重20吨左右轮式叉车在板面运行对结构不会造成损伤。

3.切割施工总体部署在负二层结构及换撑梁板施工完成且混凝土强度达到80%时方可开始内支撑拆除施工,具体时间以业主通知为准。

内支撑拆除采用金刚链式(钢线、碟式)切割机进行切割分段,然后采用汽车吊沿基坑边将小段支撑梁调运至出基坑,汽车吊无法吊及之处用10T液压叉车将砼块驳运至汽吊能吊及之处,然后再用汽车吊吊出基坑。

切割拆除流程1、施工准备(1)、给水:业主在离施工现场50米左右提供水源和电源(380V、220V)。

机械切割钢筋混凝土均需水冷却,切割进行冷却水需保持打开状态。

一台液压切割机所需水量为4分笼头常开水量,总供水量依据施工机械多少而定。

(2)、供电:施工用电为220V、380V,钻孔机用电为220V,每台,液压机(碟片切割的主机)为380V,每台25KW。

(3)、完成内支撑梁底临时支撑。

梁底支撑架采用槽钢框支撑,槽钢框上部垫木方。

具体搭设方法见下图所示:2、切割施工本工程一层楼面板厚度为150,根据一般人防结构设计要求,楼面板承载能力可达到55KN/㎡,结合地下室内墙柱较多,切割每段长度不超4米,根据支撑梁尺寸,每段重量不会超8吨,以此要求为依据,根据实际情况将待拆支撑梁划分合理段数,按照事先划分分段位置,将砼梁进行切割。

序号编号截面(㎡)单位长度重量拟分割每段长度m备注1 L1 ×12 L2 ×1 43 L3 × 44 L4 × 45 L5 × 46 LL1 × 47 LL2 ×1 48 LZ ×钢板4厚(注:钢筋砼按m³)考虑到地下室通行状况,每段长度不超4米。

由于局部腰梁深入地下室内部,地下室挡土墙无法施工,经设计沟通后,同意割除一半.割除范围以现场为准。

3、起重及驳运:切割完成后,即可安排汽车吊将梁段调运出基坑,并装运至转运平板货车,将梁段外运。

基坑中部汽车吊无法吊及的梁段,用10吨叉车配合驳运至汽吊能吊及之处,再由汽车吊吊运。

4、破除外运的梁段,在场外集中破除,相应破除废渣做无害化处理。

切割施工工艺及步骤1、给水:甲方在离施工现场20米左右提供水源和电源(380V、220V)。

用机械切割钢筋混凝土均需水冷却。

一台液压切割机所需水量为4分笼头常开水量,总供水量依据施工机械多少而定。

2、供电:施工用电为220V、380V,钻孔机用电为220V,每台,液压机(碟片切割的主机)为380V,每台25KW。

3、在砼梁上划分块切割钱。

考虑到外运及驳运条件限制,分块大小不超过8T。

4、将切割机械安装定位,并连接好电源,水源。

5、切割: 切割顺序按照由下至上,分区逐跨,先次梁后主梁的原则逐块拆除。

7、将切割下的砼块逐块采用10T液压叉车驳运吊至50T吊车方便吊运的位置,然后用50T吊机吊至地面运输车辆上集中外运。

切割设备本工程投入的主要切割设备为:钢筋混凝土碟式切割机、钢线切割机、钻孔机。

切割设备为瑞士(DIAMOND BLADE SAW MACHINE)液压链条锯系统,是目前国内最先进的切割用机。

本工程砼支撑拆卸切断采用钢线切割机配合排孔。

切割施工中废水处理本工程混凝土砼支撑切割由于采用水冷却,因此施工过程中需要排放大量废水,为了保证施工环境的整洁并防止废水对地下结构施工产生影响,考虑采用如下的废水处理措施:砼支撑切割过程中的废水排到底板上集水井,用水泵集中抽水,将汇流于集水井内的水排到施工场地外的下水道内。

水泵排出的废水通过集水井和排水沟流入三级沉淀池,经沉淀后排放入下水道;对排水明沟、沉淀池内的垃圾,派专业人员定期清除,确保排水沟的畅通,经沉淀池沉淀、过滤后,把清水排入市政下水道。

4.施工进度安排施工进度分析根据当前地下室内支撑设计,①~⑦段内支撑互相关联影响,在现有条件下,需同时拆除方能保证基坑安全。

工期安排:按照后浇带划分,总工期约5个工作日。

序号编号截面(㎡)①②③④⑤⑥⑦拟分割每段长度m备注1 L1 ×1 22 22 22 222 L2 ×1 40 55 43 L3 ×8 44 L4 ×125 45 L5 ×16 16 16 16 46 LL1×69 47 LL×1 14 16 4 2合计66 84 38 38 38 38 69施工进度保证措施1、根据已确定的总进度计划,严格管理,严格检查,出现偏差及时采取措施进行调整。

2、搞好施工机械设备工具的配置工作,对设备进行定期维修保养,使设备保持良好状态,对施工中容易损坏的零配件,现场应有足够的备件,避免因设备故障而影响施工进度。

5.劳动力、设备配置计划施工组织结构框图由项目经理全权负责管理,对人员、机械、设备等进行统一管理指挥和调配。

由生产经理负责现场施工人员的管理、指挥。

人员调配计划序号工种机械数量班组人数/每班总人数1 切割4台(备用2台)2 8 162 吊装6台 23 6合计22人机具调配计划选用的主要施工机械(型号、数量、性能)选用设备数量使用电压每台功率10T液压叉车2台(柴油)50T汽吊1台(柴油)钻石钢线切割机6台380V31匹金刚石碟式切割机2台380V25-43匹TE15冲击钻五把220V 1300W(设备具体数量根据进度要求及时调整)第三部分质量、进度、安全保证措施1、质量保证措施实行项目经理负责制的质量控制体系,加强质量监督,技术管理工作,充分发挥以工程师为首,施工员为具体实施的各级技术监督体系的作用,实行专业检查和现场各工序自检相结合的质量检查制度,加强安全管理,强化质量意识教育。

2、管理措施:a. 开工前要组织熟悉、领会施工图纸。

b. 施工过程中,要严格执行操作程序,切实保证工序质量。

c. 控制过程:图纸会审→施工组织设计→开工准备→技术交底→测量定位→操作工艺→工序控制→质量评定→施工小结。

d. 全面履行工程合同,严格控制施工质量,虚心接受建设单位、监理单位意见。

3、进度保证措施1、根据已确定的总进度计划,严格管理,严格检查,出现偏差及时采取措施进行调整。

2、搞好施工机械设备工具的配置工作,对设备进行定期维修保养,使设备保持良好状态,对施工中容易损坏的零配件,现场应有足够的备件,避免因设备故障而影响施工进度。

4、安全生产措施及设备操作规范一)安全生产责任制:项目经理为安全施工管理负责人,落实到各班组长,施工现场配备安全员,负责与施工安全相关工作。

二)安全检查:1、施工班组每天上班前,由班组长组织班前安全检查。

2、公司负责人不定期对各工地进行安全抽查。

三)安全纪律:1、热爱本职工作,努力学习,操作技能,积极参加安全生产的各种活动,提出改进安全工作的意见,搞好施工安全。

2、遵守劳动纪律,服从领导和安全检查人员的指挥,工作时集中思想,坚守岗位,严禁酒后上班。

3、不得到禁止烟火的地方吸烟、动火,杜绝一切明火。

4、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。

相关文档
最新文档
