(2020年整理)型钢悬挑脚手架(扣件式)技术交底.pptx
悬挑脚手架搭设技术交底

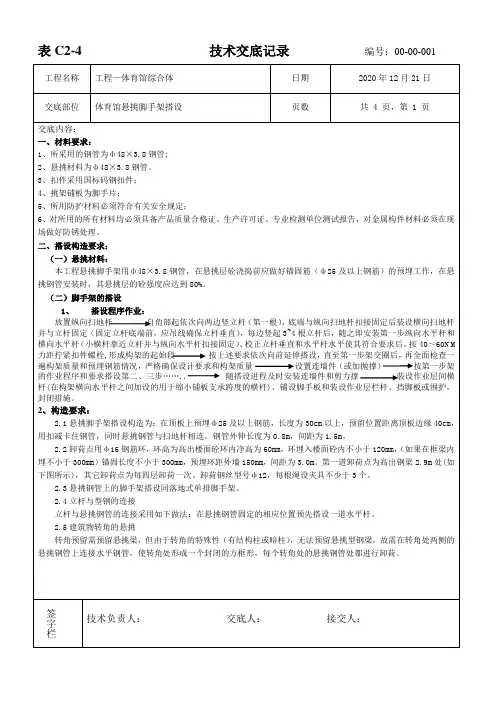

(2)大横杆:步距为1.5M。上下横相杆的接长位置应错开布置在不同的立杆纵距中,与相近立杆的距离不大于纵距的1/3。同一排大横杆的水平偏差不大于该脚手架总长度的1/250,且不大于50MM。相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载的情况。
9、在每步架的作业完成后,必须将架上所有乘余材料、物品移至室内。每目收工前应清理架面,垃圾清运出架面。在作业和收工时,严禁将垃圾等物品从架上向下抛掷。
10、使用脚手架的过程中,必须要注意防火。特别是在使用明火操作时,必须要有人进行监护,在脚手架上作业人员,禁止酒后作业及在脚手架上吸烟。
签字栏
技术负责人:交底人:接交人:
2、构造要求:
2.1悬挑脚手架搭设构造为:在顶板上预埋ф25及以上钢筋,长度为30cm以上,预留位置距离顶板边缘40cm,用扣减卡住钢管,同时悬挑钢管与扫地杆相连。钢管外伸长度为0.8m,间距为1.5m。
2.2卸荷点用φ16钢筋环,环高为高出楼面砼环内净高为60mm,环埋入楼面砼内不小于120mm,(如果在框梁内埋不小于300mm)锚固长度不小于300mm,预埋环距外墙150mm,间距为3.0m。第一道卸荷点为高出钢梁2.9m处(如下图所示),其它卸荷点为每四层卸荷一次。卸荷钢丝型号φ12,每根绳设夹具不少于3个。
1、搭设程序作业:
2、 放置纵向扫地杆 自角部起依次向两边竖立杆(第一根),底端与纵向扫地杆扣接固定后装设横向扫地杆并与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起3~4根立杆后,随之即安装第一步纵向水平杆和横向水平杆(小横杆靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直和水平杆水平使其符合要求后,按40~60N.M力距拧紧扣件螺栓,形成构架的起始段 按上述要求依次向前延伸搭设,直至第一步架交圈后,再全面检查一遍构架质量和预埋钢筋情况,严格确保设计要求和构架质量 设置连墙件(或加抛撑) 按第一步架的作业程序和要求搭设第二、三步…….. 随搭设进程及时安装连墙件和剪力撑 装设作业层间横杆(在构架横向水平杆之间加设的用于缩小铺板支承跨度的横杆)、铺设脚手板和装设作业层栏杆、挡脚板或围护,封闭措施。
型钢悬挑脚手架技术交底

型钢悬挑脚手架技术交底型钢悬挑脚手架(扣件式)技术交底工程名称山西瑞恒化工股份有限公司年产60万吨聚氯乙烯二期工程聚合厂房施工单位山西省第二建筑工程公司分项工程名称脚手架工程交底部位1层悬挑外架交底时间 /4/6交底内容主要参数脚手架搭设方式双排脚手架,脚手架搭设高度17.5m;钢管类型Ф48×3.5;脚手架沿纵向搭设长度62.3m;立杆步距1.5m,立杆纵距或跨距l a:1m;立杆横距l b:0.85m;双立杆计算方法为不设置双立杆;挡脚板:3步1设,脚手板:3步1设,横向斜撑:0跨0设;连墙件布置方式为两步三跨,连墙件连接方式为扣件连接;采用普通主梁悬挑方式,主梁间距1000mm,主梁与建筑物连接方式平铺在楼板上,采用压环钢筋锚固,锚固螺栓/钢筋直径16mm,主梁建筑物外悬挑长度1250mm,主梁外锚固点到建筑物边缘的距离100mm,主梁建筑物内锚固长度1600mm,主梁材料为工字钢,型号为18号工字钢,主梁合并根数1根;各排立杆依次距主梁外锚固点水平距离:300、1150;悬挑型钢主梁上第1个支撑点,支撑方式为上拉,材料类型为钢丝绳,距主梁外锚固点水平距离1150mm,支撑件上下固定点的垂直距离3300mm,支撑件上下固定点的水平距离1050mm;安装示意图施工工艺流程预埋件设置→安装悬挑主梁→悬挑主梁上下支撑杆件设置→定位→垫板→立两边立杆,扣扫地杆、横向水平杆、纵向水平杆→立抛撑→树中间立杆→横向水平杆、纵向水平杆、防护栏杆→以此类推、形成一步闭合加体→搭第二步架→拉连墙件→拆抛撑→转角处设置“之”剪刀撑→挂密目安全网、铺脚手板→接立杆→架体外立面设置剪刀撑→搭第三步架(剪刀撑与安全网同步上)→…→完成。
质量要求脚手架搭设的技术要求、允许偏差与检验方法项次项目技术要求允许偏差(mm)示意图检查方法1 地基基础表面坚实平整-观察排水不积水垫板不晃动底座不滑动不沉降-10。
2020年悬挑脚手架技术交底

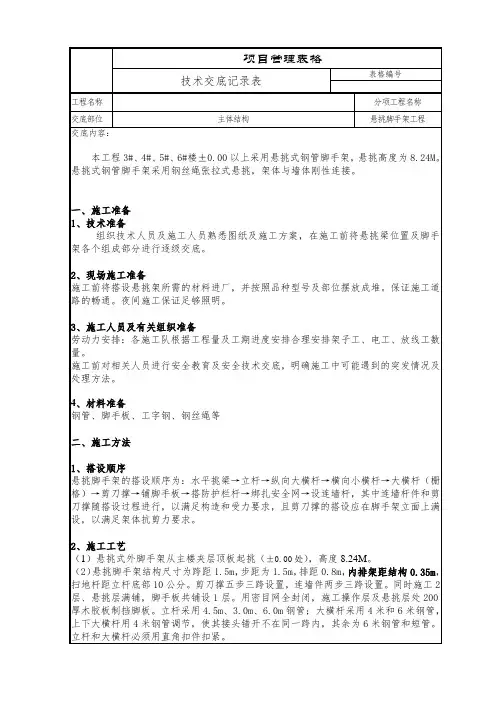

项目管理表格技术交底记录表表格编号工程名称分项工程名称交底部位主体结构悬挑脚手架工程交底内容:本工程3#、4#、5#、6#楼±0.00以上采用悬挑式钢管脚手架,悬挑高度为8.24M。
悬挑式钢管脚手架采用钢丝绳张拉式悬挑,架体与墙体刚性连接。
一、施工准备1、技术准备组织技术人员及施工人员熟悉图纸及施工方案,在施工前将悬挑梁位置及脚手架各个组成部分进行逐级交底。
2、现场施工准备施工前将搭设悬挑架所需的材料进厂,并按照品种型号及部位摆放成堆。
保证施工道路的畅通。
夜间施工保证足够照明。
3、施工人员及有关组织准备劳动力安排:各施工队根据工程量及工期进度安排合理安排架子工、电工、放线工数量。
施工前对相关人员进行安全教育及安全技术交底,明确施工中可能遇到的突发情况及处理方法。
4、材料准备钢管、脚手板、工字钢、钢丝绳等二、施工方法1、搭设顺序悬挑脚手架的搭设顺序为:水平挑梁→立杆→纵向大横杆→横向小横杆→大横杆(栅格)→剪刀撑→铺脚手板→搭防护栏杆→绑扎安全网→设连墙杆,其中连墙杆件和剪刀撑随搭设过程进行,以满足构造和受力要求,且剪刀撑的搭设应在脚手架立面上满设,以满足架体抗剪力要求。
2、施工工艺(1)悬挑式外脚手架从主楼夹层顶板起挑(±0.00处),高度8.24M。
(2)悬挑脚手架结构尺寸为跨距1.5m,步距为1.5m,排距0.8m,内排架距结构0.35m,扫地杆距立杆底部10公分。
剪刀撑五步三跨设置,连墙件两步三跨设置。
同时施工2层、悬挑层满铺,脚手板共铺设1层。
用密目网全封闭,施工操作层及悬挑层处200厚木胶板制挡脚板。
立杆采用4.5m、3.0m、6.0m钢管;大横杆采用4米和6米钢管,上下大横杆用4米钢管调节,使其接头错开不在同一跨内,其余为6米钢管和短管。
立杆和大横杆必须用直角扣件扣紧。
外架立面搭设方法示意图(3)立杆接长、扶手接长应用对接扣件,杆件的对接接头应尽量靠近杆件的节点,应在该步或该跨的三分之一范围内。
推荐-型钢悬挑脚手架技术交底 精品

工程名称
君御天下B组团
施工单位
分项工程名称Байду номын сангаас
脚手架工程
交底部位
交底时间
20XX-05-01
交底内容
主要参数
脚手架搭设方式双排脚手架,脚手架搭设高度15m;钢管类型Ф48×3.5;脚手架沿纵向搭设长度140m;立杆步距1.8m,立杆纵距或跨距la:1.5m;立杆横距lb:0.85m;双立杆计算方法为不设置双立杆;挡脚板:1步1设,脚手板:1步1设,横向斜撑:6跨1设;连墙件布置方式为两步三跨,连墙件连接方式为扣件连接;
6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;
7)工地临时用电线路的架设及脚手架接地、避雷措施等应按国家现行标准执行。
8)立杆底座应安放厚度不小于50mm的木垫板,也可采用槽钢等。垫板与混凝土板接触紧密平整。
4、脚手架的拆除
1)接收到项目部脚手架架体拆除任务书后方可进行拆除作业工作。
2)拆除现场设警戒区域,挂醒目的警戒标志。警戒区域内严禁非操作人员通行或在脚手架下方继续施工,监护人员履行职责,配备良好的通讯装置。
相互错开,设在不同的步距内,相邻接头的高度差应>500mm
7
上下相邻纵向水平杆接头位置
相互错开,设在不同的立杆纵距内,相邻接头的水平距离应>500mm,接头距立杆应小于立杆纵距的1/3
8
杆
件
搭
接
1)搭接部位应跨过与其相接的纵向水平杆或立杆,并与其连接(绑扎)固定
2)搭接长度和连接要求应符合以下要求:
质量要求
脚手架搭设的技术要求与允许偏差
序号
项目
一般质量要求
1
构架尺寸(立杆纵距、立杆横距、步距)误差
19.型钢悬挑式外脚手架技术交底

10、悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
二、脚手架搭设
1、进入施工现场的人员戴好安全帽,高空作业系好安全带,穿好防滑鞋,现场严禁吸烟。
2、严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
5、严禁悬挑梁焊接使用。
6、悬挑式脚手架固定,用可调式钢丝绳斜拉连接,绳两头的固定绳卡不少于三个,卡方向全部朝主力绳一方。钢丝绳要留有足够的绳头,绳头长度能够打成绳扣。
7、不得采用螺纹钢做钢筋拉环。
8、悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的定位点,定位点离悬挑梁端部不应小于100mm。可采用焊接直径25mm的短钢筋头的方式,短钢筋头长度不小于100mm。
6、拆架时严禁碰撞脚手架附近电源线,以防触电事故。拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落。
7、严格遵守拆除顺序,拆除作业必须由上而下逐层进行,一步一清,严禁上下同时作业。
8、在拆除过程中,凡松开连接的杆、配件应及时拆除运走,避免误扶、误靠已松脱的杆件。拆除的杆、配件严禁向下抛掷,应吊至地面,同时做好配合协调工作,禁止单人进行拆除较重杆件等危险性作业。
6、脚手架验收合格后任何人不得擅自拆改,如须作局部拆改时,须经技术部同意后由架子工操作。
7、不准利用脚手架调运重物;作业人员不准攀等架子上下作业面;不准在架子上跑动;塔吊起吊时物体不能碰撞和拖动脚手架。
8、不得将模板支撑、缆风绳、泵送混凝土及砂浆的输送管等固定在脚手架上,严禁任意悬挂重物。
9、施工人严禁凌空投掷杆件、物料、扣件及其它物品。
10、使用的工具要放在工具袋内,防止掉落伤人;袖口及裤口要扎紧。
悬挑脚手架技术交底

挡脚板 2步1设 脚手板 2步1设 横向斜撑 6跨1设 连墙件布置方式两步三跨 连墙件连接方式 扣件连接地区 四川基本风压(kN/m 2)0.2 安全网 全封闭 悬挑方式 普通主梁悬挑锚固点设置方式压环钢筋 主梁合并根数n z1主梁建筑物外悬挑长度L x (mm)1250主梁外锚固点到建筑物边缘的距离a(mm)100主梁建筑物内锚固长度L x (mm)1600梁/楼板混凝土强度等级C30主梁材料规格16号工字钢连墙件:布置两步三跨,竖向间距 3.00 米,水平间距3.00 米,采用扣件连接; 非阳台悬挑梁:外悬挑段长度1.20米,锚固段长度1.8米; 阳台悬挑梁: 外悬挑段长度2.7米, 锚固段长度3.3米;转角部位、凸窗及空调板处悬挑梁: 外挑1800mm ,锚固端长2700mm ;二.悬挑式脚手架构造形式及搭设方法1.搭设流程悬挑梁定位放线→预埋悬挑梁锚环→固定悬挑梁→放置立杆→放置扫地杆→第一步纵向水平杆→第一步横向水平杆→加设连墙件→第二步纵向水平杆→挂安全网→检查、验收。
3.型钢压环采用Φ16圆钢,在混凝土浇筑前预埋,锚环埋设至板底层钢筋位置,锚固大于150mm 。
预埋φ圆钢吊环mm 钢丝绳预埋φ圆钢吊环mm 钢丝绳工字钢U型环节点工字钢穿墙处理预埋吊点大样4.预埋吊环吊环采用Φ18圆钢加工制作,锚固大于550mm。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径20mm。
锚固U形钢筋拉环或螺栓应采用冷弯成型。
U形钢筋拉环、锚固螺栓与型钢间隙应用钢锲或木锲锲紧。
型钢悬挑梁固定端应采用2 个(对)及以上U形钢筋拉环或锚固螺栓与建筑结构梁板固定,U形钢筋拉环或锚固螺栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固,在预埋卡环处两侧各钢丝绳斜拉悬挑结构,拉于每根梁的半中处,并环抱梁底绕到工字钢处钢丝绳中间采用花篮螺栓调节钢丝绳松紧。
悬挑工字钢及斜拉钢丝绳以不大于1.5m层工字钢平面布置图)。
型钢悬挑脚手架(阳角B)技术交底

型钢悬挑脚手架(阳角B)技术交底工程名称 1 施工单位分项工程名称脚手架工程交底部位交底时间2020-10-01交底内容主要参数阳角处主梁悬挑方式:普通主梁悬挑;建筑物阳角处角度β(°):90;横向立杆排数:2;阳角型钢主梁采用10号工字钢;主梁外锚固点离建筑物距离c(mm):250;悬挑主梁1:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁2:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.7m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1195mm;悬挑主梁3:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.5m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1111mm;悬挑主梁4:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁5:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.2m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1150mm;安装示意图施工工艺流程阳角型钢与预埋件焊接→支撑上拉下撑杆件连接→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网质量要求材料性能和规格符合设计要求;焊缝饱满,支杆或拉绳应尽量对称设置,以保证受力均匀;支杆或拉绳与建筑物预埋件可靠连接;质量保证措施1、脚手架的各种材料,在进入施工现场时,应进行检查验收,经检查验收不合格的材料应及时清除出场;2、主要受力杆件的规格、杆件设置应符合专项施工方案的要求;3、地基应符合专项施工方案的要求,应平整坚实,垫板必须铺放平整,不得悬空;4、连墙件应设置牢固;5、剪刀撑、斜撑等的加固杆件应设置齐全,连接可靠;6、搭设过程中门洞、转角等部位的构造应符合《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011的规定7、在使用过程中,应对竹脚手架经常性的检查与维护,并应及时清理架体上的垃圾和杂物。
型钢悬挑脚手架(扣件式)技术交底

型钢悬挑脚手架(扣件式)技术交底主要参数脚手架搭设方式双排脚手架,脚手架搭设高度18m;钢管类型Ф48×3.5;脚手架沿纵向搭设长度100m;立杆步距1.8m,立杆纵距或跨距l a:1.5m;立杆横距l b:0.8m;双立杆计算方法为不设置双立杆;挡脚板:2步1设,脚手板:2步1设,横向斜撑:6跨1设;连墙件布置方式为两步三跨,连墙件连接方式为扣件连接;钢丝绳绳夹型式为抱合式,钢丝绳不均匀系数α为0.85,钢丝绳安全系数k=9,拴紧绳夹螺帽时螺栓上所受力T=15.19kN,钢丝绳绳夹数量为4,吊环设置为共用;第1次卸荷位置高度:18m,卸荷段净高1.8m,钢丝绳上下吊点的竖向距离l s3m,上吊点距内立杆下吊点的水平距离H S300mm,上吊点距外立杆下吊点的水平距离H S1100mm,卸荷点水平间距H L1.5m;采用普通主梁悬挑方式,主梁间距1500mm,主梁与建筑物连接方式平铺在楼板上,采用U型锚固螺栓锚固,锚固螺栓/钢筋直径16mm,主梁建筑物外悬挑长度3600mm,主梁外锚固点到建筑物边缘的距离100mm,主梁建筑物内锚固长度1600mm,主梁材料为工字钢,型号为16号工字钢,主梁合并根数1根;各排立杆依次距主梁外锚固点水平距离:400、1200;悬挑型钢主梁上第1个支撑点,支撑方式为上拉,材料类型为钢丝绳,距主梁外锚固点水平距离1150mm,支撑件上下固定点的垂直距离3300mm,支撑件上下固定点的水平距离1050mm;悬挑型钢主梁上第2个支撑点,支撑方式为下撑,材料类型为工字钢,距主梁外锚固点水平距离1160mm,支撑件上下固定点的垂直距离3300mm,支施工要求:4)在脚手架使用期间,严禁拆除下列杆件:主节点处的纵、横向水平杆,纵、横向扫地杆;连墙件;5)当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须对脚手架采取加固措施;6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;7)工地临时用电线路的架设及脚手架接地、避雷措施等应按国家现行标准执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
悬挑型钢主梁上第2个支撑点,支撑方式为下撑,材料类型为工字钢,距主 梁外锚固点水平距离1160mm,支撑件上下固定点的垂直距离3300mm,支撑件 上下固定点的水平距离1050mm;
工程名称
型钢悬挑脚手架(扣件式)技术交底
湘潭美Байду номын сангаас·国宾府 项目一期A区及地 下室工程
施工单位
广宏建设集团有限公司
分项工程名称 脚手架工程
交底部位
交底时间 2017/11/13
交底内容
主要参数
脚手架搭设方式双排脚手架,脚手架搭设高度18m;钢管类型Ф48×3.5;脚 手架沿纵向搭设长度100m;立杆步距1.8m,立杆纵距或跨距la:1.5m;立杆横 距lb:0.8m;双立杆计算方法为不设置双立杆;挡脚板:2步1设,脚手板:2步1设, 横向斜撑:6跨1设;连墙件布置方式为两步三跨,连墙件连接方式为扣件连接; 钢丝绳绳夹型式为抱合式,钢丝绳不均匀系数α为0.85,钢丝绳安全系数k=9, 拴紧绳夹螺帽时螺栓上所受力T=15.19kN,钢丝绳绳夹数量为4,吊环设置为共 用;
项 次
1 地基基础
脚手架搭设的技术要求、允许偏差与检验方法
项目
技术要求
允许偏差 (mm)
表面
坚实平整
排水 垫板
不积水
不晃动
-
底座
不滑动
不沉降
-10
示意图
检查方 法
观察
最后验收立杆垂直
度(20~50m)
-
±100
下列脚手架允许水平偏差(mm)
搭设中检查偏差的
总高度
单、双排与
高度(m)
50m
40m
满堂脚手 2 架立杆垂
扣件螺栓拧紧扭力矩
a≥100mm l≥200mm a≤150mm a≤300mm
a≤h/3 a≤la/3 (40~65)N.m
悬挑支 8 撑构件
型钢规格 安装位置
符合设计要求
-
-
±3.0
卷尺
钢板尺
7
7、钢笆片铺设为两步一满铺,钢笆片四角必须用扎丝绑扎牢固。不等有漏铺或 未固定情况。 8、剪刀撑需连续设置,需固定于架体立杆上,剪刀撑跨度为4~6根立杆,连接 需采用搭接连接,搭接长度不小于1米,不小于3各旋转扣减固定。 9、悬挑工字钢外调长度大于3米的,需在下部设置支撑,支撑采用10#工字钢, 支撑点位置为悬挑端2/3位置,下端支撑于结构梁上。
l≤300mm
±20 ±50 ±20 ±20
±10
-
-
20m ±7 ±50 ±100
用经纬 仪或吊 线和卷
尺
钢板尺
水平仪 或水平
尺 角尺
卷尺
8
质量保证措施 安全保证措施
度
搭接
主节点处各扣件中心
点相互距离
同步立杆上两个相隔
对接扣件的高差
扣件安 立杆止的对接扣件至
7
装
主节点的距离
纵向水平杆上的对接
扣件至主节点的距离
直度
H=2 H=10 H=20
±7 ±20 ±40
±7 ±25 ±50
H=30
±60
±75
H=40
±80
±100
H=50
±100
单双排、满
3 堂脚手架 间距
步距 纵距 横距
纵向水平
一根杆的两端
4 杆高差 同跨内两根纵向水
平杆高差
5 剪刀撑斜杆与地面的倾角
脚手板 6 外伸长
对接
中间档次用插入法 -
-
45°~60° a=(130~150)mm
1
安装示意图
2
3
4
5
6
施工要求: 1、悬挑梁定距定位,悬挑长度应按设计确定。上部脚手架立杆与挑梁支承结构 有可靠的定位连接措施,采用在挑梁或纵向联粱上焊接100mm、外径Φ25mm 的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。 2、U型螺栓预埋件位置宜为悬挑梁尾端向里20㎝处;尾端预埋两个U型锚固环, 两环之间间距200~400mm之间,同时用2根1.5米长直径14三级钢筋放置U型筋上 部,U型螺栓与悬挑梁间隙用木楔楔紧。悬挑端锚固环预埋在结构梁内,特殊部 位(如悬挑构件)支撑点位于结构梁上,不得位于悬挑板或悬挑梁上,但悬挑 梁位置必须预埋一个U型锚固环,起固定作用,悬挑工字钢不能与悬挑结构梁或 板直接接触,需用木方垫起,与结构面直接预留20~30mm距离。 3、钢丝绳卸荷锚固环采用16圆钢制作,做法见上图,预埋与结构梁内,外露于 结构面50mm为宜,预埋环位置需与悬挑工字钢对准,当结构梁外有外调板类构 件影响卸荷钢丝绳通过是,根据卸荷钢丝绳倾斜角度在挑板内预埋20PVC套管。 4、钢丝绳卸荷必须绷紧,确保钢丝绳处于受力状态,钢丝绳绳卡设置4个,采 取正反扣形式,绳卡间距为6~7倍钢丝绳直径,尾端绳卡间距为12~14倍钢丝绳 直径,钢丝绳尾端出绳卡大于100mm,且尾部设安全弯。 5、剪力墙部位钢丝绳卸荷穿穿墙螺杆洞固定,悬挑阳台卸荷在结构梁预埋20PVC 管,通过套管洞固定。悬挑梁外端悬挑过长的如果斜拉角度不能满足45~60度夹 角的,需两层一拉。 6、连墙件设置为两步三跨制,凡是转角部位必须设置连墙件。连墙件预埋件采 用48钢管,长度满足45~50cm,外露长度200mm。连墙件需连接到架体外立杆, 伸出扣减盖边缘大于等于100mm,且连墙件不能往上倾斜。
第1次卸荷位置高度:18m,卸荷段净高1.8m,钢丝绳上下吊点的竖向距离 ls3m,上吊点距内立杆下吊点的水平距离HS300mm,上吊点距外立杆下吊点的 水平距离HS1100mm,卸荷点水平间距HL1.5m;
采用普通主梁悬挑方式,主梁间距1500mm,主梁与建筑物连接方式平铺 在楼板上,采用U型锚固螺栓锚固,锚固螺栓/钢筋直径16mm,主梁建筑物外 悬挑长度3600mm,主梁外锚固点到建筑物边缘的距离100mm,主梁建筑物内 锚固长度1600mm,主梁材料为工字钢,型号为16号工字钢,主梁合并根数1根; 各排立杆依次距主梁外锚固点水平距离:400、1200;
施工工艺流程 质量要求
预埋件设置→安装悬挑主梁→悬挑主梁上下支撑杆件设置→定位→垫板→立两边立杆,扣扫地 杆、横向水平杆、纵向水平杆→立抛撑→树中间立杆→横向水平杆、纵向水平杆、防护栏杆 → 以此类推、形成一步闭合加体→搭第二步架→拉连墙件→拆抛撑→转角处设置“之”剪刀撑 →挂 密目安全网、铺脚手板→接立杆→架体外立面设置剪刀撑→搭第三步架(剪刀撑与安全 网同步 上)→…→完成。
