工程施工质量验收评定表及填表说明(工区)说课材料

合集下载

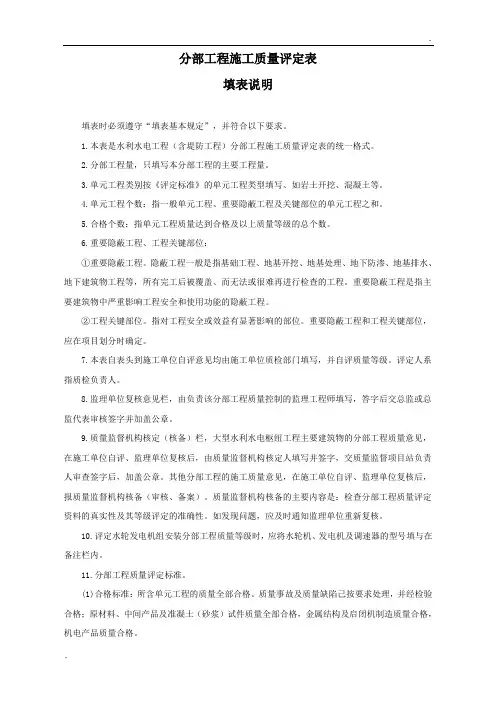

分部工程施工质量评定表及填表说明

分部工程施工质量评定表及填表说明

分部工程施工质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.本表是水利水电工程(含堤防工程)分部工程施工质量评定表的统一格式。

2.分部工程量,只填写本分部工程的主要工程量。

3.单元工程类别按《评定标准》的单元工程类型填写、如岩土开挖、混凝土等。

4.单元工程个数:指一般单元工程、重要隐蔽工程及关键部位的单元工程之和。

5.合格个数:指单元工程质量达到合格及以上质量等级的总个数。

6.重要隐蔽工程、工程关键部位:①重要隐蔽工程。

隐蔽工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等,所有完工后被覆盖、而无法或很难再进行检查的工程。

重要隐蔽工程是指主要建筑物中严重影响工程安全和使用功能的隐蔽工程。

②工程关键部位。

指对工程安全或效益有显著影响的部位。

重要隐蔽工程和工程关键部位,应在项目划分时确定。

7.本表自表头到施工单位自评意见均由施工单位质检部门填写,并自评质量等级。

评定人系指质检负责人。

8.监理单位复核意见栏,由负责该分部工程质量控制的监理工程师填写,答字后交总监或总监代表审核签字并加盖公章。

9.质量监督机构核定(核备)栏,大型水利水电枢纽工程主要建筑物的分部工程质量意见,在施工单位自评、监理单位复核后,由质量监督机构核定人填写并签字,交质量监督项目站负责人审查签字后,加盖公章。

其他分部工程的施工质量意见,在施工单位自评、监理单位复核后,报质量监督机构核备(审核、备案)。

质量监督机构核备的主要内容是:检查分部工程质量评定资料的真实性及其等级评定的准确性。

如发现问题,应及时通知监理单位重新复核。

10.评定水轮发电机组安装分部工程质量等级时,应将水轮机、发电机及调速器的型号填与在备注栏内。

11.分部工程质量评定标准。

(1)合格标准:所含单元工程的质量全部合格。

质量事故及质量缺陷己按要求处理,并经检验合格;原材料、中间产品及准凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。

2023最新建筑工程施工质量验收评定表及填表说明

2023最新建筑工程施工质量验收评定表及填表说明

2023最新建筑工程施工质量验收评定表
及填表说明
该文档为2023年最新版建筑工程施工质量验收评定表及填表说明。

本表用于评定建筑工程施工过程中的质量,以确保项目达到预期的标准和要求。

填表说明
本表分为多个部分,每个部分包含相关的质量评定项。

填表人员应按照实际情况,在适当的位置打勾或填写相应的信息。

项目信息
填写建筑项目的基本信息,包括项目名称、工程地址、项目负责人等。

施工过程质量
评定施工过程中各阶段的质量情况,包括建筑材料的选择和使用、施工工艺的合理性、防水、防火等方面。

结构质量
评定建筑结构的质量情况,包括结构的抗震性能、承载能力、连接部位的稳固性等。

室内装饰质量
评定室内装饰的质量情况,包括墙面、地面、天花板、门窗等的安装质量、装修材料的合理选择等。

设备安装质量
评定建筑设备的安装质量,包括供水、供电、通风、空调等设备的安装质量、设备的性能指标等。

安全与环保
评定工程的安全与环保情况,包括施工期间的安全措施、建筑材料的环保性能、废弃物的处理等。

注意事项
- 填表人员应具备一定的建筑知识和专业背景,以确保评定结果准确有效。

- 填表时应真实、客观地记录施工过程中的质量情况,不得故意歪曲事实。

- 填表人员应认真核对填写的信息,确保准确无误。

以上为2023最新建筑工程施工质量验收评定表及填表说明的概要内容。

具体操作请参照实际文档。

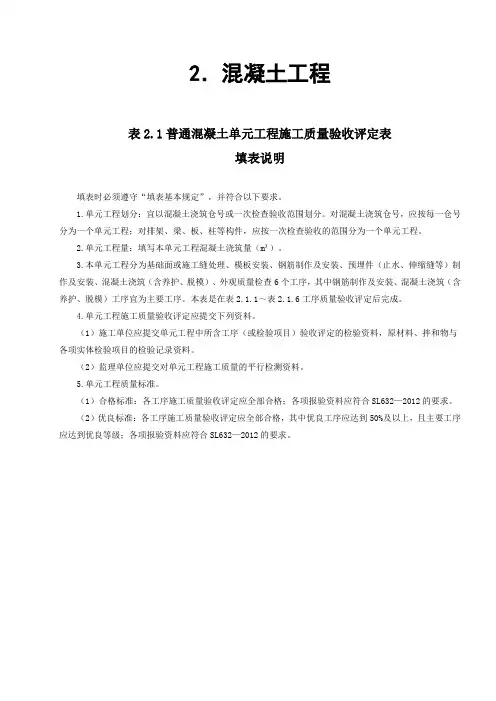

表2.1普通混凝土单元工程施工质量验收评定表填表说明

表2.1普通混凝土单元工程施工质量验收评定表填表说明

2.混凝土工程
表2.1普通混凝土单元工程施工质量验收评定表
填表说明
填表时必须遵守“填表基本规定”,并符合以下要求。

1.单元工程划分:宜以混凝土浇筑仓号或一次检查验收范围划分。

对混凝土浇筑仓号,应按每一仓号分为一个单元工程;对排架、梁、板、柱等构件,应按一次检查验收的范围分为一个单元工程。

2.单元工程量:填写本单元工程混凝土浇筑量(m³)。

3.本单元工程分为基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查6个工序,其中钢筋制作及安装、混凝土浇筑(含养护、脱模)工序宜为主要工序。

本表是在表2.1.1~表2.1.6工序质量验收评定后完成。

4.单元工程施工质量验收评定应提交下列资料。

(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。

(2)监理单位应提交对单元工程施工质量的平行检测资料。

5.单元工程质量标准。

(1)合格标准:各工序施工质量验收评定应全部合格;各项报验资料应符合SL632—2012的要求。

(2)优良标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合SL632—2012的要求。

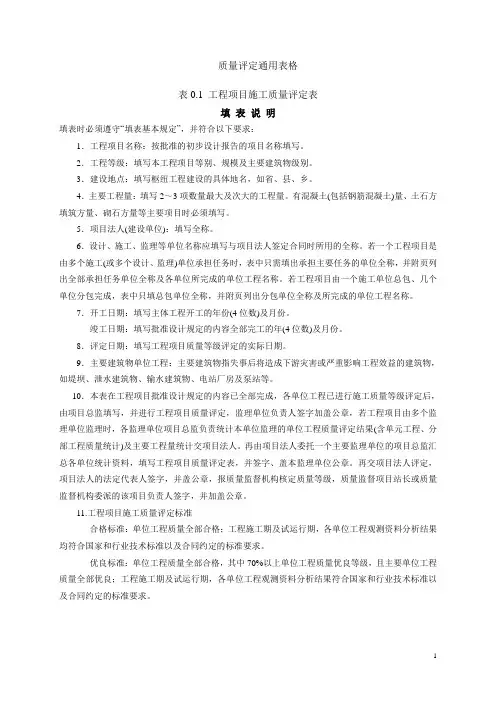

水利水电工 程施工质量验收评定表及填表说明吉林版)

水利水电工 程施工质量验收评定表及填表说明吉林版)

质量评定通用表格表0.1 工程项目施工质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.工程项目名称:按批准的初步设计报告的项目名称填写。

2.工程等级:填写本工程项目等别、规模及主要建筑物级别。

3.建设地点:填写枢纽工程建设的具体地名,如省、县、乡。

4.主要工程量:填写2~3项数量最大及次大的工程量。

有混凝土(包括钢筋混凝土)量、土石方填筑方量、砌石方量等主要项目时必须填写。

5.项目法人(建设单位):填写全称。

6.设计、施工、监理等单位名称应填写与项目法人签定合同时所用的全称。

若一个工程项目是由多个施工(或多个设计、监理)单位承担任务时,表中只需填出承担主要任务的单位全称,并附页列出全部承担任务单位全称及各单位所完成的单位工程名称。

若工程项目由一个施工单位总包、几个单位分包完成,表中只填总包单位全称,并附页列出分包单位全称及所完成的单位工程名称。

7.开工日期:填写主体工程开工的年份(4位数)及月份。

竣工日期:填写批准设计规定的内容全部完工的年(4位数)及月份。

8.评定日期:填写工程项目质量等级评定的实际日期。

9.主要建筑物单位工程:主要建筑物指失事后将造成下游灾害或严重影响工程效益的建筑物,如堤坝、泄水建筑物、输水建筑物、电站厂房及泵站等。

10.本表在工程项目批准设计规定的内容已全部完成,各单位工程已进行施工质量等级评定后,由项目总监填写,并进行工程项目质量评定,监理单位负责人签字加盖公章,若工程项目由多个监理单位监理时,各监理单位项目总监负责统计本单位监理的单位工程质量评定结果(含单元工程、分部工程质量统计)及主要工程量统计交项目法人。

再由项目法人委托一个主要监理单位的项目总监汇总各单位统计资料,填写工程项目质量评定表,并签字、盖本监理单位公章。

再交项目法人评定,项目法人的法定代表人签字,并盖公章,报质量监督机构核定质量等级,质量监督项目站长或质量监督机构委派的该项目负责人签字,并加盖公章。

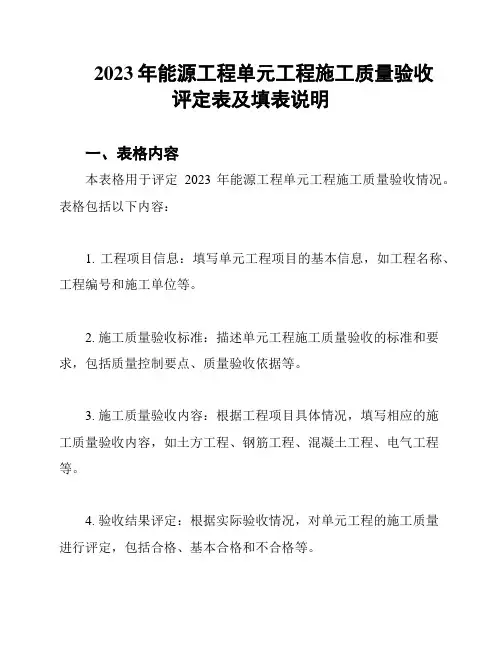

2023年能源工程单元工程施工质量验收评定表及填表说明

2023年能源工程单元工程施工质量验收评定表及填表说明

2023年能源工程单元工程施工质量验收评定表及填表说明一、表格内容本表格用于评定2023年能源工程单元工程施工质量验收情况。

表格包括以下内容:1. 工程项目信息:填写单元工程项目的基本信息,如工程名称、工程编号和施工单位等。

2. 施工质量验收标准:描述单元工程施工质量验收的标准和要求,包括质量控制要点、质量验收依据等。

3. 施工质量验收内容:根据工程项目具体情况,填写相应的施工质量验收内容,如土方工程、钢筋工程、混凝土工程、电气工程等。

4. 验收结果评定:根据实际验收情况,对单元工程的施工质量进行评定,包括合格、基本合格和不合格等。

二、填表说明1. 表格填写必须准确无误,填写人员应仔细核对工程项目信息和验收内容。

2. 施工质量验收标准应引用相关工程规范和标准。

填写人员需要熟悉这些标准要求,并在填写过程中进行相应的比对。

3. 对每项施工质量验收内容,填写人员需要根据实际验收情况进行评定。

确保评定结果与实际验收情况相符。

4. 填写验收结果评定时,根据实际情况选择合适的评定结果,如合格、基本合格或不合格。

评定结果必须客观准确,不能主观臆断。

5. 表格填写完成后,需要经相关责任人审核确认,并在表格上签字盖章。

三、注意事项1. 本表格仅用于评定能源工程的单元工程施工质量验收情况,不适用于其他类型的工程项目。

2. 表格填写内容必须客观、准确,不能虚假填报。

3. 对于表格中的每一项内容,填写人员必须仔细核对,确保填写正确无误。

4. 根据工程实际情况,填写人员可根据需要增加或删除相应的施工质量验收内容。

请根据以上说明,填写2023年能源工程单元工程施工质量验收评定表,确保表格内容准确完整。

第一部分质量评定通用表及填表说明

第一部分质量评定通用表及填表说明

表0.1 工程项目施工质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1、程项目名称:按批准的初步设计报告的项目名称填写。

2、工程等级::填写本程项目等别、规模及主要建筑物级别。

3、建设地点:填写枢纽工程建设的具体地名,如省、县、乡。

4、主要工程量:填写2∽3项数量最大及次大的工程量。

混凝土工程必须填写混凝土(包括钢筋混凝土)方量,土石方工程必须填写土石方填筑方量,砌石工程必须填写砌石方是量。

5、项目法人(建设单位):填写全称。

6、设计、施工监理等单位:填写与项目法人签定合同是所用的名称(全称)。

若一个工程项目是由多个施工(或多个设计、监理)单位承担任务时,表中只需填出承担主要任务的单位全称,并附页列出全部承担任务单位全称及各单位所完成的单位工程名称。

若工程项目由一个施工单位总包、几个单位分包完成,表中只填总包单位全称,并附页列出分包单位全称及所完成的单位工程名称。

7、开工日期:填写主体工程开工的年份(4位数)及月份。

竣工日期:填写批准设计规定的内容全部完工的年(4位数)及月份。

8、评定日期:填写工程项目质量等级评定的实际日期。

9、主要建筑物单位工程:主要建筑物指失事后将造成下游灾害或严重影响工程效益的建筑物,如堤坝、泄水建筑物、输水建筑物、电站厂房及泵站等。

10、本表在工程项目批准设计规定的内容已全部完成,各单位工程已进行施工质量等级评定后,由项目总监填写,并进行工程项目质量评定,监理单位负责人签字加盖公章,若工程项目由多个监理单位监理时,各监理单位项目总监负责统计本单位监理的单位工程质量评定结果(含单元工程、分部工程质量统计)及主要工程量统计交项目法人。

再由项目法人委托一个主要监理单位的项目总监汇总各单位统计资料,填写工程项目质量评定表,并签字、盖本监理单位公章,再交项目法人评定,项目法人的法定代表人签字,并盖公章,报质量监督机构核定质量等级,质量监督项目站长或质量监督机构委派的该项目负责人签字,并加盖公章。

单位工程施工质量评定表(示例及填表说明)

单位工程施工质量评定表(示例及填表说明)

单位工程施工质量评定表(示例及填表说明)示例填表时必须遵守“填表基本规则”,并符合以下要求:1、工程项目名称:按批准的初步设计报告的项目名称填写。

2、单位工程名称:按照项目划分时确定的名称填写。

3、单位工程量:只填写本单位工程的主要工程量。

4、分部工程名称:按项目划分时确定的名称填写,并在相应的质量等级栏内加“√”。

主要分部工程是指对工程安全或效益起控制作用的分部工程,应在项目划分时确定。

主要分部工程名称前应加“△”符号。

5、分部工程质量等级:按照经建设、监理复核的质量结论填写。

6、外观质量:以单位工程外观评定结论为准。

7、施工质量检验与评定资料结论:以单位工程资料核查表结论为准。

8、表尾由各单位填写:①施工单位评定人指施工单位质检处负责人,项目经理指该项目质量责任人。

若本单位工程是分包单位施工,本表应由分包单位上述人员填写和自评,总包施工单位质检处负责人和项目经理审查、签字、加盖公章;②监理单位:复核人指单位工程质量负责人。

总监理工程师:实行了监理的工程,由总监理工程师签字,未实行监理的工程由建设单位技术负责人签字;③质量监督机构:核定人指负责本单位工程的质量监督员。

项目监督负责人指项目站长或该项目监督责任人。

(根据水利部令49号,质量监督机构核定质量等级调整为核备质量等级)9、单位工程质量标准合格:①分部工程质量全部合格;②原材料、中间产品全部合格,金属结构与启闭机、机电产品质量合格;③外观质量得分率达到70%以上(注:含70%);④施工质量检验资料基本齐全。

优良:①分部工程质量全部合格,其中50%以上达到优良(注:含50%),主要分部工程质量优良,且未发生过质量事故;②中间产品质量合格,其中混凝土拌和质量优良。

原材料、金属结构与启闭机、机电产品质量合格;③外观质量得分率达到85%以上(注:含85%);④施工质量检验资料齐全。

来源:水利工程项目管理。

工程施工质量验收评定表及填表说明(工区)

工程施工质量验收评定表及填表说明(工区)

水利水电工程表3.13 锚喷支护单元工程施工质量验收评定表表3.13锚喷支护单元工程施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.本表适用于锚杆、喷射混凝土以及锚杆与喷射混凝土组合的支护工程。

2.单元工程划分:宜以每一施工区(段)划分为一个单元工程。

3.单元工程量:填写本单元锚喷支护的面积(㎡)和喷射混凝土的体积(m³)。

4.本单元工程施工工序宜分为:锚杆(包括钻孔)、喷混凝土(包括钢筋网制安)2个工序,其中锚杆为主要工序。

本表是在表3.13.1、表3.13.2工序质量验收评定合格后完成。

5.单元工程施工质量验收评定应包括下列资料。

(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料,施工中的见证取样检验及记录结果资料。

(2)监理单位应提交对单元工程施工质量的平行检测资料。

6.锚杆支护单元工程施工质量验收评定标准。

(1)合格标准:工序施工质量验收评定全部合格;各项报验资料应符合SL633—2012的要求。

(2)优良标准:工序施工质量验收评定全部合格,其中锚杆工序施工质量达到优良;各项报验资料应符合SL633—2012的要求。

当只有一个工序时,工序施工质量即为单元工程质量。

水利水电工程表3.13-1 锚喷支护锚杆工序施工质量验收评定表表3.13.1锚喷支护锚杆工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.单位工程、分部工程、单元工程名称及部位填写要与表3.13相同。

2.检验(测)方法及数量。

(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录,工序中各施工质量检验项目的检验资料,施工中的见证取样检验及记录结果资料。

(2)监理单位对工序中施工质量检验项目的平行检测资料。

4.工序质量标准。

(1)合格标准。

1)主控项目,检验结果应全部符合SL633—2012的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水利水电工程表3.13 锚喷支护单元工程施工质量验收评定表表3.13锚喷支护单元工程施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.本表适用于锚杆、喷射混凝土以及锚杆与喷射混凝土组合的支护工程。

2.单元工程划分:宜以每一施工区(段)划分为一个单元工程。

3.单元工程量:填写本单元锚喷支护的面积(㎡)和喷射混凝土的体积(m³)。

4.本单元工程施工工序宜分为:锚杆(包括钻孔)、喷混凝土(包括钢筋网制安)2个工序,其中锚杆为主要工序。

本表是在表3.13.1、表3.13.2工序质量验收评定合格后完成。

5.单元工程施工质量验收评定应包括下列资料。

(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料,施工中的见证取样检验及记录结果资料。

(2)监理单位应提交对单元工程施工质量的平行检测资料。

6.锚杆支护单元工程施工质量验收评定标准。

(1)合格标准:工序施工质量验收评定全部合格;各项报验资料应符合SL633—2012的要求。

(2)优良标准:工序施工质量验收评定全部合格,其中锚杆工序施工质量达到优良;各项报验资料应符合SL633—2012的要求。

当只有一个工序时,工序施工质量即为单元工程质量。

水利水电工程表3.13-1 锚喷支护锚杆工序施工质量验收评定表表3.13.1锚喷支护锚杆工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.单位工程、分部工程、单元工程名称及部位填写要与表3.13相同。

2.检验(测)方法及数量。

(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录,工序中各施工质量检验项目的检验资料,施工中的见证取样检验及记录结果资料。

(2)监理单位对工序中施工质量检验项目的平行检测资料。

4.工序质量标准。

(1)合格标准。

1)主控项目,检验结果应全部符合SL633—2012的要求。

2)一般项目,应逐项有70%及以上的检验点合格,不合格点不应集中分布,且不合格点的质量不应超出有关规范或设计要求的限值。

3)各项报验资料应符合SL633—2012的要求。

(2)优良标准。

1)主控项目,检验结果应全部符合SL633—2012的要求。

2)一般项目,应逐项有90%及以上的检验点合格,不合格点不应集中分布,且不合格点的质量不应超出有关规范或设计要求的限值。

3)各项报验资料应符合SL633—2012的要求。

水利水电工程表3.13-2 锚喷支护喷混凝土工序施工质量验收评定表表3.13.2锚喷支护喷射混凝土工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.单位工程、分部工程、单元工程名称及部位填写要与表3.13相同。

2.检验(测)方法及数量。

(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录,工序中各施工质量检验项目的检验资料,施工中的见证取样检验及记录结果资料。

(2)监理单位对工序中施工质量检验项目的平行检测资料。

4.工序质量标准。

(1)合格标准。

1)主控项目,检验结果应全部符合SL633—2012的要求。

2)一般项目,应逐项有70%及以上的检验点合格,不合格点不应集中分布,且不合格点的质量不应超出有关规范或设计要求的限值。

3)各项报验资料应符合SL633—2012的要求。

(2)优良标准。

1)主控项目,检验结果应全部符合SL633—2012的要求。

2)一般项目,应逐项有90%及以上的检验点合格,不合格点不应集中分布,且不合格点的质量不应超出有关规范或设计要求的限值。

3)各项报验资料应符合SL633—2012的要求。

表1.13 锚喷支护单元工程质量评定表填表说明填表时必须遵守“填表基本规定”并符合以下要求。

1.单元工程划分:按一次锚喷支护施工区、段划分,每一区段为一个单元工程。

2.单元工程量:本单元工程衬护的面积(㎡)。

3.本表是在表1.13-1及表1.13-2质量评定后,由施工单位按照监理复核的工序质量等级填写(从表头至评定意见),单元工程质量等级由建设监理复核评定。

4.单元工程质量标准。

在两个工序都合格的前提下,其中有一个工序达到优良,即单元工程为优良。

若两个工序均为合格,即单元工程质量为合格。

水利水电工程表1.13-1 锚喷支护锚杆、钢筋网工序质量评定表填表说明填表时必须遵守“填表基本规定”并符合以下要求。

1.单位工程、分部工程名称、单元工程名称、部位填写与表1.13相同。

2.单元工程量:本单元工程锚喷支护的钢筋网面积(㎡)和安装锚杆根数及长度(m)。

3.检查项目栏中项次1、3、4、5质量标准栏,要附设计或规范要求,本例将设计值直接填写在相应栏中。

4.检查数量:锚杆的锚孔采用抽样检查,总抽样数量为10%∽15%,但不少于20根;锚杆总量少于20根时,进行全数检查项次2∽5。

每批喷锚支护锚杆施工时,必须进行砂浆质量检查。

锚杆的抗拔力、张拉力检查:每300∽400根(或按设计要求)抽样不少于一组(3根)。

5.工序质量标准。

在主要检查项目符合质量标准的前提下,一般检查项目基本符合标准,检测总点数中有70%及其以上符合标准,即评为合格。

若一般检查项目符合质量标准,并且检测总点数中有90%及其以上符合质量标准的,即评为优良。

水利水电工程表1.13-2 锚喷支护喷射混凝土质量工序评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.单位工程、分部工程名称、单元工程名称、部位填写与表1.13相同。

2.单元工程量:本单元工锚喷支护的面积(㎡)和喷射混凝土体积(m3)3.检验日期:填本工序质量的评定日期。

本工序质量评定必须在本工序施工完成且试验取得混凝土试块抗压强度后及时进行。

4.检查数量:喷混凝土沿洞轴线每20∽50m(水工隧洞为20 m)设置检查断面一个,每个断面的检测点数不少于5个。

每100 m3喷混凝土的的混合料试件不少于二组(每组3块),作喷混凝土性能试验。

检查方法:不过水隧洞可用针探、钻孔等方法。

有压水工隧洞宜采用无损检测法。

5.如何理解项次3喷混凝土厚度不得小于设计厚度的质量标准?SDJS7-85《水利水电地下工程锚喷支护施工技术规范》第6.2.4第三款规定,实测喷层厚度达到设计尺寸的合格率应满足下列要求:⑴大型洞室、水工隧洞和竖井不小于80%。

⑵一般隧洞不小于60%。

⑶实际厚度的平均值应不小于设计尺寸,未合格测点的厚度应不小于设计厚度的1/2,且其绝对值不得小于5㎝。

《评定标准(一)》是根据水利行业规程规范编制的技术标准,因而本表项次3所列质量标准,是喷层厚度合格率必须达到的标准。

喷层厚度合格率=(所有断面上实测喷层厚度达到设计厚度的测点数/总测点数)*100% 本表对于水工隧洞,喷层厚度合格率达到70%及其以上,评为合格,达到80%及其以上评为优良。

对于非过水隧洞,喷层厚度合格率达到60%及其以上评为合格,达到70%及其以上,评为优良。

检查项目项次1“抗压强度保证率”本例未填写,原因是一个单元工程只有几组混凝土试件,不具备计算保证率的条件。

本例混凝土抗压强度保证率按分部工程统计,故未填入单元工程。

6.工序质量标准。

主要检查项目符合优良质量标准,其他检查项目符合优良或合格质量标准的,即评为优良。

凡主要检查项目全部符合合格及以上质量标准,其他检查项目符合合格质量标准的,即评为合格。

水利水电工程红色的为2002年的试行版,只做参考水利水电工程表1.4 岩石洞室开挖单元工程施工质量验收评定表表1.4岩石洞室开挖单元工程施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1.单元工程划分:以施工检查验收的区、段或混凝土衬砌的设计分缝确定的块划分,每一个施工检查验收的区、段或一个浇筑块为一个单元工程。

2.单元工程量:填写本单元开挖工程量(m³)。

3.检验(测)方法及数量。

4.单元工程施工质量验收评定应包括下列资料。

(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料。

(2)监理单位应提交对单元工程施工质量的平行检测资料。

5.单元工程质量标准。

(1)合格标准。

1)主控项目,检验结果应全部符合SL631—2012的要求。

2)—般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。

3)各项报验资料应符合SL631—2012的要求。

(2)优良标准。

1)主控项目,检验结果应全部符合SL631—2012的要求。

2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。

3)各项报验资料应符合SL631—2012的要求。

表1.3 岩石洞室开挖单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

1. 单元工程划分:混凝土衬砌部位按设计分缝确定的块划分;锚喷支护部位按一次锚喷区划分;不砌部位,可按施工检查验收区划分。

2.单元工程量:填写开挖方量(M3)。

3.检查项目中的地质弱面处理,应符合设计要求。

洞室轴线项质量标准栏应标明规范名称及编号,本例为SDJ212-83《水工建筑物地下开挖工程施工技术规范》。

检验记录栏应填写整个洞室长度、实测偏差值是否符合规范要求,而不能只填“符合设计或规范要求”。

4.检测项目分“无结构要求或无配筋”和“有结构要求或有配筋”两类,属于哪一类填相应的栏。

除平整度项外,其余均应按施工图填设计值及其单位(m或㎝)。

本例中,R为设计开挖半径,h为侧墙设计开挖高度。

5.检测数量:按横断面或纵断面进行检测,一般应不少于两个断面,总检测点数不少于20个;局部凸出或凹陷部位(面积在0.5㎡以上者)应增设检测点(平整度用2m直尺检查)。

6.单元工程质量标准。

在检查项目符合质量标准的前提下,检测总点数中有70%及其以上符合质量标准,即评为合格。

检测总点数中有90%及其以上符合质量标准,即评为优良。

水利水电工程注”+”为超挖,“-”为欠挖。

红色的为2002年的试行版,只做参考水利水电工程表1.4-1 岩石洞室开挖单元工程施工质量验收检查表水利水电工程钢支撑工序质量评定表。
