变压器搬迁安全技术措施标准版本

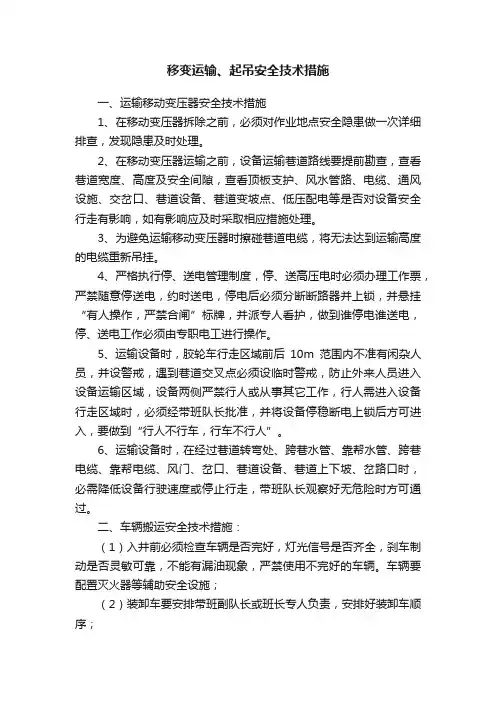

移变运输、起吊安全技术措施

移变运输、起吊安全技术措施一、运输移动变压器安全技术措施1、在移动变压器拆除之前,必须对作业地点安全隐患做一次详细排查,发现隐患及时处理。
2、在移动变压器运输之前,设备运输巷道路线要提前勘查,查看巷道宽度、高度及安全间隙,查看顶板支护、风水管路、电缆、通风设施、交岔口、巷道设备、巷道变坡点、低压配电等是否对设备安全行走有影响,如有影响应及时采取相应措施处理。
3、为避免运输移动变压器时擦碰巷道电缆,将无法达到运输高度的电缆重新吊挂。
4、严格执行停、送电管理制度,停、送高压电时必须办理工作票,严禁随意停送电,约时送电,停电后必须分断断路器并上锁,并悬挂“有人操作,严禁合闸”标牌,并派专人看护,做到谁停电谁送电,停、送电工作必须由专职电工进行操作。
5、运输设备时,胶轮车行走区域前后10m范围内不准有闲杂人员,并设警戒,遇到巷道交叉点必须设临时警戒,防止外来人员进入设备运输区域,设备两侧严禁行人或从事其它工作,行人需进入设备行走区域时,必须经带班队长批准,并将设备停稳断电上锁后方可进入,要做到“行人不行车,行车不行人”。
6、运输设备时,在经过巷道转弯处、跨巷水管、靠帮水管、跨巷电缆、靠帮电缆、风门、岔口、巷道设备、巷道上下坡、岔路口时,必需降低设备行驶速度或停止行走,带班队长观察好无危险时方可通过。
二、车辆搬运安全技术措施:(1)入井前必须检查车辆是否完好,灯光信号是否齐全,刹车制动是否灵敏可靠,不能有漏油现象,严禁使用不完好的车辆。
车辆要配置灭火器等辅助安全设施;(2)装卸车要安排带班副队长或班长专人负责,安排好装卸车顺序;(3)装车必须装稳、装实,装车宽度、高度不得超过所用车辆装车的要求;设备材料装好后,要用钢丝绳或铁丝等物件绑扎牢固;(4)捆绑设备、材料等物资时要选择合适的规格及型号的捆绑绳索及工具,必要时要对选型进行计算;(5)设备、材料装卸捆绑过程中车辆严禁运行,必须停车熄火、拉手刹、挂低速档、拔下钥匙,同时稳固好车辆,并用阻车器阻好车胎防止车辆滑动;(6)设备、材料在装车过程中无关人员必须离开设备、车辆的运动范围;必须用人辅助装车时,人员要站在合适的位置,防止设备、材料滑动、掉落伤人,同时人员在操作过程中,要求带班队长或班长站在安全的位置进行监护;(7)设备、材料装好后要认真检查摆放位置是否正确,捆绑是否牢固,发现问题立即处理,确认无隐患后,方可运输;(8)车辆在大巷内行驶的速度,不得超过25km/h,在其他巷道内的行驶速度不得超过各巷道及道路规定的时速;(9)车辆在行驶到巷道口、硐室口、转弯处等地段,以及前面有车辆、人员或视线有障碍时,都必须减速并发出警号,当对面来车必须将远光灯切换成近光灯;(10)在搬运过程中,车辆两侧及上面严禁站人,防止设备、材料滑落伤人;(11)车辆在行驶过程中要注意保护巷道两侧的管线;(12)当对面有人工作或行人时,必须停车让行,同时按喇叭发出警报,必须等人员全部撤到安全地点后方可通过;(13)车辆严禁超载运行;(14)车辆行驶过程中严禁司机将身体的任何部位伸出车身以外;(15)车辆必须停稳后待司机发出上下车信号后装卸人员才能上、下车;(16)在卸大型设备、物件前要将安放大型设备、物件的位置垫平;(17)在卸大型设备、材料时,严禁任何人员站在车辆、设备、材料的运行区域,必须站在安全区,待设备、材料安放稳固、车辆可靠制动后才允许装卸设备材料的工作;(18)在卸设备、材料时如果需要进行吊装作业时,必须严格执行设备起吊安全技术措施;三、起吊及抬运安全技术措施1、在巷道内起吊重物时,起吊前,必须认真检查起吊处周围环境,严禁使用巷道支护锚杆,选用固定的起吊设备,必须加固牢靠。
变压器搬迁安全技术措施方案

整体解决方案系列变压器搬迁安全技术措施(标准、完整、实用、可修改)编号:FS-QG-22217变压器搬迁安全技术措施Transformer safety technical measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、工程概况:我矿目前运输为二级提升,地面JT1000×800的提升绞车,根据提升能力核算不能满足现矿生产需要,急需更换。
因现绞车房面积不够更换绞车必须改造现有绞车房。
绞车房的改造需占用现变压器安放地。
故经公司及矿领导研究决定,将矿供电用变压器暂时移至压风房前空地处,让出场地建设绞车房。
二、施工组织施工单位:机电队、掘进队施工负责人:胡光辉、唐正权施工安全负责人:柴金贤、陈开工程预计时间:20xx年8月28日--20xx年9月8日三、施工具体安排:1、机电队负责变压器搬迁时变压器的拆火、搭火,以及供电线路的架设。
2、掘进队负责电杆、变压器的搬运,机电队协助。
四、搬迁前的准备事项:1、为了尽可能减少对矿生产生活的影响,减少工程量。
高压供电线路的架设不采用现有电杆。
变压器搬迁前在变压器搬迁地重新架设两根电杆。
2、在变压器临时安放地外围砌堡坎及水泥墩。
(由公司土建部负责)3、准备好架设供电线路所用的工具及材料(横担、高压瓷瓶、钢绞线、高压跌落保险、爬杆用踩板或脚扣等)三、搬迁安全注意事项:1、所有施工人员必须听从施工负责人的统一指挥。
2、起吊工具必须在使用前认真检查,不得有断丝、裂纹、严重变形等缺陷,只有经检查确认完好并经施工负责人认可后方可使用。
3、人力搬运设备时,用力要一致,且手、脚不能伸入重物的下方,以免意外伤人。
4、使用葫芦起吊或拉电杆及变压器进行安装时,必须先检查起吊点、绳套牢固可靠后方能使用。
5、起吊过程中,施工负责人必须时刻观察起吊工具和重物的受力情况,如出现安全隐患时必须立即停工进行处理,待处理好后方可继续施工并在起吊过程中施工人员严禁站在设备的正下方和摆动范围内。
更换整流变压器安全技术措施标准版本

文件编号:RHD-QB-K3902 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX更换整流变压器安全技术措施标准版本更换整流变压器安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
1搭设防护架子施工程序基础准备工作→确定立杆位置、安放垫板、底座→竖立杆并同时设扫地杆→大横杆→小横杆→设置抛撑→扶手栏杆→剪刀撑→铺竹笆→挂设安全网→组织验收。
1. 基础回填土后必须将回填土夯实整平,用细石砼按1%的坡度浇筑8cm厚的C20垫层,宽度超出外立杆位置20cm,并在垫层外侧用砖砌一圈排水明沟,用水泥砂浆粉刷。
2. 在砼垫层上按上述的间距尺寸进行定位放样,当放到端部时,应根据该部位的尺寸适当缩小间距,但应满足1.3米至1.5米的间距。
3. 内、外立杆通过垫块、底座支承在坚实平整的垫层上,内立杆距墙面不大于25cm。
4. 立杆应大头朝下,上下垂直,立杆杆身垂直偏差不得超过架高度的1/1000,且不得大于100mm。
不得向两边偏斜。
最后一根立杆应大头朝上,为使立杆顶端齐平,可将高出的立杆向下错动。
立杆竖好后,应纵成行,横成方,杆身垂直。
立杆弯曲时,其弯曲面应顺纵向方向,以保证大横杆能与立杆接触良好。
立杆必须按规定进行接长,相邻立杆的接头至少应错开一步架,接头的搭接长度不得小于1.5m。
为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向错开。
立杆时必须2~3人配合操作。
按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。
小横杆绑在大横杆下,大头朝里。
小横杆绑在立杆上,等距离均匀布置,上下相邻的两排小横杆应绑在立杆的不同侧面。
小横杆伸出立杆部分长度不得小于300mm。
防护架两端大横杆的大头应朝外伸出立杆200~300mm。
中央采区变电所更换变压器安全技术措施

中央矿区变电站变压器更换安全技术措施
1、东-150机电工区罗义华负责矿区变电站变压器更换工程,由四大件电工组织实施,更换前应认真组织有关人员学习好本措施;
2、更换变压器停电时应通知调度室,经调度室确认后,可指示项
目负责人切断电源;
3、变电所停送电时,应穿绝缘鞋,带上绝缘手套,严格执行停电
送电措施,在停电开关上挂上“有人工作、严禁送电”的警示牌;严
格执行停电、验电、放电等安全技术措施;
4.项目负责人接到调度指令后1# 、 2# 、 3#高压开关进行停电,并将2#高压开关拉开(将电源与负荷分开),挂上“有人工作、严禁
送电”的警示牌,验电确认无误后,打好接地线,方可进行操作。
5.检修完成后,负责人应组织维修人员检查工具是否丢失,并打
扫好作业场所,确认无误后,并通知调度室,方可试送电,送电前应
将所有低压馈电开关关闭,之后逐渐送总开并-分开关。
6.配电工在交接班时,交接班人员必须向接班人详细解释停电和
输电情况以及未完成的项目,双方必须在现场查验停送电记录及停电牌,并填写好交接班记录,双方签字办理交接手续。
移动变压器安全技术操作规程范本

移动变压器安全技术操作规程范本一、概述移动变压器作为电力系统中的重要设备,在使用过程中,需要严格遵守安全操作规程,确保设备运行安全。
本规程旨在规范移动变压器的安全操作,保障使用人员的人身安全和设备的正常运行。
二、安全操作要求1. 在操作前,使用人员应了解设备的基本技术参数和使用要求,并熟悉操作规程。
2. 使用人员应认真检查变压器及其配套设备的运行状态,确保设备完好、无损坏、无泄漏等异常情况。
3. 在操作前,应将移动变压器的电源切断,并拔掉插头,防止电流对人员造成伤害。
4. 操作人员应正确穿戴劳动防护用品,包括安全鞋、安全帽、耳塞等,并保持整洁、干燥的工作环境。
5. 操作人员在进行维护、检修、更换设备时,应使用符合要求的工具和设备,并确保操作自如、安全可靠。
6. 操作人员在移动变压器周围设置明显的警示标志和隔离带,以提醒他人注意安全,并防止他人进入工作区域。
7. 在操作过程中,应严禁私自改变设备的运行参数或连接方式,必要时应遵循正确的操作流程,并在专业人员的指导下进行调整。
8. 设备的维护和保养应定期进行,包括清洁设备、检查并更换电线、电缆、插头等易损件,确保设备的运行稳定和安全性能。
9. 操作人员应时刻保持警觉,密切关注设备运行状况,如发现异常情况应及时报告上级领导或专业技术人员,并采取紧急措施进行处理。
三、应急处理措施1. 发生设备漏电、过热、冒烟等情况时,操作人员应立即切断电源,并使用灭火器等适当工具进行灭火,确保火源得到有效控制。
2. 在操作过程中,如遇突发事故或设备故障,操作人员应第一时间按照应急预案进行处理,保证自己和他人的人身安全。
3. 在操作过程中,如发现附近有可燃物品,应立即将其移走,并采取措施防止火源扩散。
4. 在应急处理过程中,应严格按照操作规程进行,确保操作的安全性和有效性。
四、设备维护1. 移动变压器应定期进行设备维护,包括清洁设备表面、检查设备接线端子的紧固性、检测电缆和插头等设备的可靠性。
运输移动变压器安全技术措施

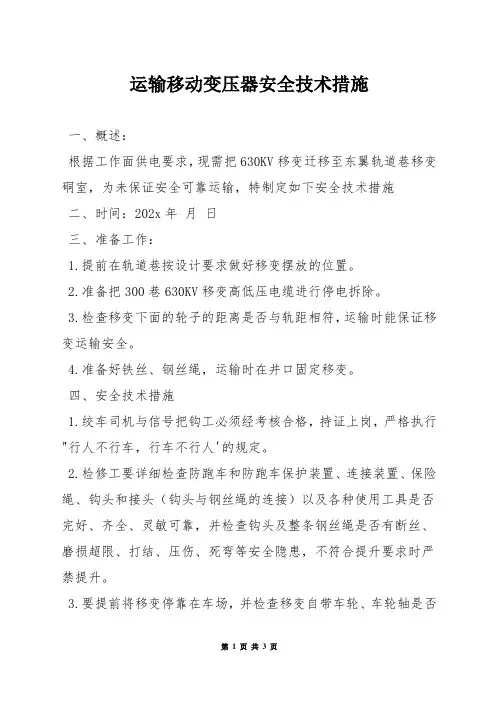

运输移动变压器安全技术措施一、概述:根据工作面供电要求,现需把630KV移变迁移至东翼轨道巷移变硐室,为未保证安全可靠运输,特制定如下安全技术措施二、时间:202x年月日三、准备工作:1.提前在轨道巷按设计要求做好移变摆放的位置。
2.准备把300巷630KV移变高低压电缆进行停电拆除。
3.检查移变下面的轮子的距离是否与轨距相符,运输时能保证移变运输安全。
4.准备好铁丝、钢丝绳,运输时在井口固定移变。
四、安全技术措施1.绞车司机与信号把钩工必须经考核合格,持证上岗,严格执行"行人不行车,行车不行人'的规定。
2.检修工要详细检查防跑车和防跑车保护装置、连接装置、保险绳、钩头和接头(钩头与钢丝绳的连接)以及各种使用工具是否完好、齐全、灵敏可靠,并检查钩头及整条钢丝绳是否有断丝、磨损超限、打结、压伤、死弯等安全隐患,不符合提升要求时严禁提升。
3.要提前将移变停靠在车场,并检查移变自带车轮、车轮轴是否灵活、完好。
4.详细检查斜巷内有无影响安全提升的安全隐患、有无人员工作,如有以上情况,必须待消除隐患和撤离人员后,再进行工作。
5.钩头与移变连接时,钩头直接插入移变连接孔处,用矿车标准插销进行连接,必须保证不能自行脱落,并将保险绳用插销固定好,保险绳搭在移变上方,防止中途滑落。
6.移变运至一横贯处,必须待车停稳后才进行摘挂钩,严禁车未停稳就摘挂钩,严禁蹬车摘挂钩。
摘挂钩时,先摘保险绳,后摘挂钩;挂钩时,先挂钩头,后挂保险绳。
7.推车时必须时刻注意前方。
在开始推车、停车、掉道、发现前方有人或有障碍物,推车工必须及时发出警号。
每次摘挂钩完毕,必须对车辆各部位、保险绳、连接装置等再详细检查一遍,看是否完好正确,牢固可靠,然后观望车辆行动方向有无障碍和隐患,确认安全后可进行提升作业。
8.移变在运输前,要将运输线路进行清理,道路不够宽时,严禁强过,防止碰坏电缆等设备,移变在运输过称中,跟车人员严禁行走在移变的两侧。
变压器拆除及安装安全技术措施

变压器拆除及安装安全技术措施***单位在用的**型油浸式变压器,属高耗能落后淘汰机电设备(产品),为*******,**公司结合工作实际,定于*月*日-*月*日自行对旧变压器进行拆除、新变压器进行安装,具体措施如下:一、施工时间:*年*月*日--*月*日1**变压器拆除:*年*月*日2、*型变压器安装:*年*月*日二、施工地点:1、**********2、************三、施工组织:现场负责人:**安全负责人:**技术负责人:****施工人员:**********************四、施工准备:1、组织人员,了解现场,明确施工任务,特殊工种确保持证上岗。
2、施工小组成立后,施工技术负责人必须对全体施工人员进行施工安全技术措施贯彻,并进行技术、安全交底。
3、施工人员正确佩戴齐全安全帽、手套、等个人防护用品。
4、施工所需设备及工器具:(1)对原变压器围墙进行拆除;原址砌箱式变压器基础:①挖掘机1台②铁锹2把③撬棍2把④人字梯1件⑤其它施工工器具按需求配备(2)***型变压器安装:①吊车1辆②专用起吊绳索2套③安全带1付④人字梯1件⑤其它施工工器具按需求配备五、施工工序:(1)变压器安装前准备:①变压器高压侧停电→设置警戒线→对墙体周围电缆进行保护→拆除墙体附面物件→拆除墙体及垃圾清运→测量放线→土方开挖→基层处理→砖混墙体砌筑→墙体抹水泥砂浆→变压器高压侧送电(保障生产供电)→墙体养护→回填。
②鉴于围墙的位置、长度、高度和厚度,采用挖掘机拆除围墙;拆除时划小拆除单元,严禁大面积大重载拆除,确保施工安全。
(2)***型变压器拆除:变压器高压侧停电→拆除变压器进出电源线→拆掉变压器附件→顶起变压器拆除底部框架→叉车叉起变压器→转运车进场→变压器装车→固定后转运至***待安装。
(3)*****型变压器安装:吊车吊起**型变压器至安装区域安装→安装电源线→安装完毕并进行安全确认后送电调试→竣工。
移动变压器搬迁安全措施标准版本

文件编号:RHD-QB-K4588 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX移动变压器搬迁安全措施标准版本移动变压器搬迁安全措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、移动变压器在搬运时的安全措施1、起吊设备时,必须有专人检查起吊工具和绳索。
发现有断股、断丝变形的禁止使用。
起吊钢丝绳的破断力要求大于设备重量的5倍。
2、在设备装、卸点,必须派专人监护安全工作,禁止钩头下方和起吊点下停留人员。
3、装、卸设备所用的工具要进行认真的检查,无问题后再使用,起吊设备时必须有专人观看起吊点棚梁的动静,发现异常,立即停止起吊,处理后再开始起吊。
4、在装、卸车点,必须有顶板管理人员进行敲帮问顶,发现有活矸和煤块要及时处理,并检查周围支护情况,确认无问题后再进行起吊。
5、装车后,应注意设备的防尘、防水、防碰等保护,必要时加防护罩。
6、设备装车后一定要捆绑牢固。
运输中各交叉点,下放、上提点都要设专人按运输安全管理来指挥车辆通过。
二、移动变压器在搬运时的注意事项移动变压器在装卸或搬运过程中,不应有冲击或严重的震动。
利用机械牵引时,应使变压器受力均匀平稳前进。
牵引的着力点应在变压器的专用牵引处,以防倾倒。
变压器装卸时应注意变压器的高低压侧,避免碰撞损坏。
变压器在运输途中,应有防水措施。
参加搬运变压器的工作人员要认真学习本措施,责任落实到每个人,分工要明确,确保搬运变压器工作顺利完成。
机电科:20xx年11月这里写地址或者组织名称Write Your Company Address Or Phone Number Here。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:RHD-QB-K9088 (解决方案范本系列)
编辑:XXXXXX
查核:XXXXXX
时间:XXXXXX
变压器搬迁安全技术措
施标准版本
变压器搬迁安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、工程概况:
我矿目前运输为二级提升,地面JT1000×800的提升绞车,根据提升能力核算不能满足现矿生产需要,急需更换。
因现绞车房面积不够更换绞车必须改造现有绞车房。
绞车房的改造需占用现变压器安放地。
故经公司及矿领导研究决定,将矿供电用变压器暂时移至压风房前空地处,让出场地建设绞车房。
二、施工组织
施工单位:机电队、掘进队
施工负责人:胡光辉、唐正权
施工安全负责人:柴金贤、陈开
工程预计时间:20xx年8月28日--20xx年9月8日
三、施工具体安排:
1、机电队负责变压器搬迁时变压器的拆火、搭火,以及供电线路的架设。
2、掘进队负责电杆、变压器的搬运,机电队协助。
四、搬迁前的准备事项:
1、为了尽可能减少对矿生产生活的影响,减少工程量。
高压供电线路的架设不采用现有电杆。
变压器搬迁前在变压器搬迁地重新架设两根电杆。
2、在变压器临时安放地外围砌堡坎及水泥墩。
(由公司土建部负责)
3、准备好架设供电线路所用的工具及材料(横担、高压瓷瓶、钢绞线、高压跌落保险、爬杆用踩板
或脚扣等)
三、搬迁安全注意事项:
1、所有施工人员必须听从施工负责人的统一指挥。
2、起吊工具必须在使用前认真检查,不得有断丝、裂纹、严重变形等缺陷,只有经检查确认完好并经施工负责人认可后方可使用。
3、人力搬运设备时,用力要一致,且手、脚不能伸入重物的下方,以免意外伤人。
4、使用葫芦起吊或拉电杆及变压器进行安装时,必须先检查起吊点、绳套牢固可靠后方能使用。
5、起吊过程中,施工负责人必须时刻观察起吊工具和重物的受力情况,如出现安全隐患时必须立即停工进行处理,待处理好后方可继续施工并在起吊过程中施工人员严禁站在设备的正下方和摆动范围
内。
6、变压器运到位后,两台以上的电气设备必须摆成一条直线,并垫稳垫实。
四、搬迁具体事项:
1、确定变压器的负荷:
1号S9-250/10变压器所带负荷:采掘用电、水泵、暗斜井绞车。
总负荷187KW。
(忽略刮板输送机100KW)
2号S9-250/10变压器所带负荷:地面绞车、瓦斯抽放泵、主扇。
总负荷37KW(忽略瓦斯抽放泵45KW)。
3号S9-125/10变压器所带负荷:井下局扇、主扇。
总负荷66KW。
4号S9-80/10变压器所带负荷:地面生活水泵、电钳车间、生活用电、防尘水泵。
总负荷
20KW。
(图1)
2、确定变压器的搬迁顺序:1、2、
3、4(见图1)
3、在搬运变压器之前架好8、9号杆及杆上的所有设施及8、
9号杆与变压器的连接线,接好8号杆与7号杆的连接线。
4、安排抽水工提前把一水平、二水平水仓的水抽到最低水位。
5、搬运变压器:
①先搬运1号变压器,拉掉1号变压器的跌落保险拆火,1号变压器的所有负荷采用柴油发电机供电,其余变压器仍采用网电供电。
待1号变压器搬
运到指定地点后接好变压器一次侧进线及负荷电缆。
②待1号变压器安装完毕之后,按同样的操作顺序搬运、安装好2号变压器。
③1、2号变压器安装完毕之后,将矿井所有负荷转为发电机供电,期间考虑发电机功率太小(200KW)不能满足矿井所有负荷的用电需要,即时发电机只供主扇(37KW)、地面绞车、暗斜井绞车、乳化泵、7煤掘进处局扇、水泵或地面生活用电。
(根据井下水仓水位调节水泵和地面生活用电)。
断开网电,对照原来高压侧接线对好相序搭高压侧火,检查无误之后恢复1、2号变压器网电供电。
④按①得顺序搬迁3、4号变压器。
⑤在搬迁开始之前施工负责人派1名电工在井下值班负责井下送电。
⑥搬迁期间停送电必须严格按照停送电操作制度操作。
挂好停送电操作牌并设专人看守。
四、恢复全矿井网电供电,汇报矿调。
五、本措施未尽事宜,由项目负责人根据现场实际情况决定。
六、本措施必须跟所有操作施工人员贯彻并签字。
