项目施工进度计划
施工项目进度计划

施工项目进度计划一、进场准备工作1、准备工作的内容在接受各项施工任务以后,开始编制各个项目的施工组织设计和施工准备计划。
施工组织设计经主管部门批准以后,再进行全场性施工实施的具体准备。
根据施工组织设计,逐一进行施工实施的具体准备和施工。
根据现场情况制订施工现场临时设施布置方案,并将方案交送甲方批准后实施。
办公、生产、生活临设设置在厂内业主指定位置,施工现场设置值班室负责材料设备的保安工作。
现场安全维护设施: 做好施工现场的隔离工作。
根据工地用水用电的要求,详细策划和敷设水电管路,编制施工临时用电方案。
根据现场防火要求,确定消防水和灭火器等消防设施的布置。
规划好现场施工通道和现场排水管线。
根据现场情况规划好材料设备的堆放位置。
对施工现场环境进行调査,对需要保护的管线、建构物、电线电缆等,编制安全防护措施。
2、准备工作的具体目标施工图纸经过会审,图纸中的问题和错误业经修正;施工组织设计或施工方案已经批准和进行交底,施工图预算已编制和审定;施工现场水、电、路以及排水渠道已能满足开工后的要求;施工机械、物资能满足连续施工的需要;工程施工合同已签订,施工组织机构已建立,劳动力已经进场能够满足施工要求;开工许可证已办理。
3、施工平面图的设计为提高劳动效率,除合理选择施工方案外,机械设备的布置、物料搬运、附属设施的布置也是很重要的因素。
认真研究、合理安排在施工过程中所有占据空问位置的要素的总体安排,才能够按计划完成施工任务。
对施工中所有占据空问的要素进行的总体安排,组织施工平面布置。
以达到,在施工过程中,对人员、材料、机械设施和各种为施工服务的设施所需的空间,作出最合理的分配和安排,并使它们相互间能有效地组合和安全地运行,从而获得较高的生产率和经济效果。
二、施工进度计划安排以施工进度计划为核心,以施工图为依据,找出关键点,并以此为主导,抓住关键节点加以严格控制。
利用统筹控制计划调度的优点。
从全局出发,抓关键线路带动整体,使非关键线路上的工序也得到一定的控制。
工程施工完成进度计划(3篇)

第1篇一、项目背景为确保项目按期完成,提高施工效率,降低成本,本工程特制定施工完成进度计划。
本计划旨在明确施工各阶段的任务、时间节点及责任部门,确保工程按计划顺利进行。
二、项目概况项目名称:XXX工程项目项目地点:XXX项目规模:XXX项目投资:XXX建设周期:XXX三、施工完成进度计划1. 项目前期准备阶段(1-2个月)(1)完成项目设计、招投标工作。
(2)办理项目用地、规划、环评等手续。
(3)组建项目团队,明确各部门职责。
(4)编制施工组织设计、施工方案。
2. 施工准备阶段(3-4个月)(1)完成施工现场的“三通一平”工作。
(2)进行施工材料、设备的采购、验收。
(3)组织施工人员进行培训、考核。
(4)完成施工图纸的审核、交底。
3. 施工阶段(5-18个月)(1)基础施工:3个月完成基础开挖、基础垫层、基础浇筑等工序。
(2)主体结构施工:6个月完成主体结构施工,包括墙体、梁、板、柱等。
(3)装饰装修施工:3个月完成室内外装饰装修,包括墙面、地面、门窗、吊顶等。
(4)安装工程:2个月完成给排水、电气、暖通、消防等安装工程。
4. 竣工验收阶段(19-20个月)(1)组织竣工验收,办理竣工验收手续。
(2)完成项目结算、审计工作。
(3)整理项目档案,归档。
(4)进行工程保修。
四、保障措施1. 加强项目管理,确保项目进度、质量、安全。
2. 建立健全项目管理制度,明确各部门职责,加强协调与沟通。
3. 加强施工人员培训,提高施工队伍素质。
4. 严格执行施工方案,确保施工质量。
5. 加强材料、设备管理,确保材料、设备供应。
6. 定期召开项目协调会,解决项目实施过程中出现的问题。
五、总结本工程施工完成进度计划旨在确保项目按期完成,提高施工效率,降低成本。
通过科学合理的计划安排,加强项目管理,确保项目顺利进行。
在实施过程中,我们将密切关注项目进度,及时调整计划,确保项目顺利完成。
第2篇一、项目概述项目名称:XX工程项目项目地点:XX市XX区项目业主:XX集团有限公司项目总投资:XX亿元人民币项目规模:占地面积XX万平方米,建筑面积XX万平方米建设内容:住宅、商业、办公、休闲娱乐等二、项目目标1. 工期目标:确保项目按期完工,达到竣工验收条件。
工程项目施工进度计划(3篇)

第1篇一、项目背景某工程项目位于我国某城市,项目总投资约为10亿元,占地面积约100亩。
项目包括住宅、商业、办公、酒店等多元化业态,总建筑面积约30万平方米。
为确保工程项目的顺利实施,制定详细的施工进度计划至关重要。
二、施工进度计划目标1. 确保工程按期完工,达到合同约定的竣工时间。
2. 严格控制施工进度,确保工程质量。
3. 合理安排施工资源,降低施工成本。
4. 加强施工现场管理,确保施工安全。
三、施工进度计划编制依据1. 项目设计文件及相关技术资料。
2. 施工合同及工程量清单。
3. 施工单位资质、设备、人员等资源配置情况。
4. 施工现场环境、气候条件等。
5. 相关法律法规、政策要求。
四、施工进度计划编制方法1. 工程网络计划法:采用关键线路法(CPM)编制施工进度计划。
2. 分阶段编制:将整个工程项目分为多个阶段,分别编制各阶段的施工进度计划。
3. 综合考虑:综合考虑施工条件、资源分配、工期要求等因素,制定合理的施工进度计划。
五、施工进度计划内容1. 工程概况:项目名称、地点、规模、总投资等。
2. 施工进度计划网络图:展示工程项目各阶段、各工序的施工进度关系。
3. 施工进度计划表格:详细列出各阶段、各工序的施工时间、工期、资源需求等。
4. 施工节点时间表:明确项目关键节点的时间要求。
5. 施工资源配置计划:详细列出各阶段、各工序所需的人员、设备、材料等资源。
6. 施工组织设计:包括施工方案、施工方法、施工工艺等。
7. 施工安全管理计划:包括安全措施、应急预案等。
六、施工进度计划实施与控制1. 施工进度计划实施:按照计划时间节点,合理安排施工工序,确保工程按期完工。
2. 施工进度计划控制:定期检查施工进度,对滞后工序进行及时调整,确保工程进度不受影响。
3. 施工资源管理:合理调配施工资源,提高资源利用率。
4. 施工安全管理:严格执行施工安全管理制度,确保施工安全。
5. 施工质量监控:加强对施工质量的检查与验收,确保工程质量。
项目部工程施工进度计划

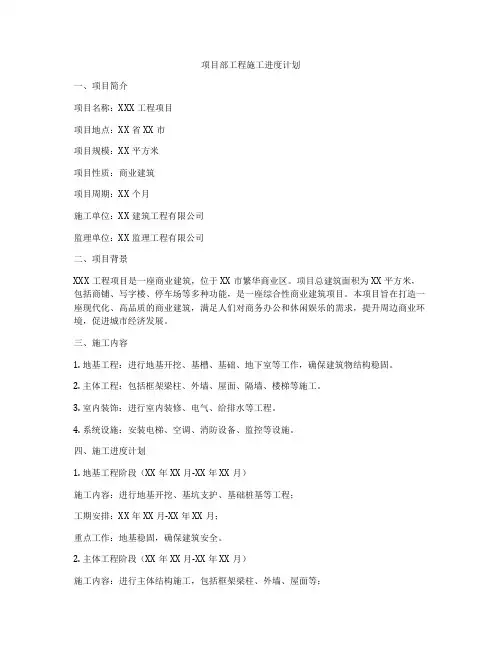

项目部工程施工进度计划一、项目简介项目名称:XXX工程项目项目地点:XX省XX市项目规模:XX平方米项目性质:商业建筑项目周期:XX个月施工单位:XX建筑工程有限公司监理单位:XX监理工程有限公司二、项目背景XXX工程项目是一座商业建筑,位于XX市繁华商业区。
项目总建筑面积为XX平方米,包括商铺、写字楼、停车场等多种功能,是一座综合性商业建筑项目。
本项目旨在打造一座现代化、高品质的商业建筑,满足人们对商务办公和休闲娱乐的需求,提升周边商业环境,促进城市经济发展。
三、施工内容1. 地基工程:进行地基开挖、基槽、基础、地下室等工作,确保建筑物结构稳固。
2. 主体工程:包括框架梁柱、外墙、屋面、隔墙、楼梯等施工。
3. 室内装饰:进行室内装修、电气、给排水等工程。
4. 系统设施:安装电梯、空调、消防设备、监控等设施。
四、施工进度计划1. 地基工程阶段(XX年XX月-XX年XX月)施工内容:进行地基开挖、基坑支护、基础桩基等工程;工期安排:XX年XX月-XX年XX月;重点工作:地基稳固,确保建筑安全。
2. 主体工程阶段(XX年XX月-XX年XX月)施工内容:进行主体结构施工,包括框架梁柱、外墙、屋面等;工期安排:XX年XX月-XX年XX月;重点工作:按照设计要求进行结构施工,确保建筑物稳固。
3. 室内装饰阶段(XX年XX月-XX年XX月)施工内容:进行室内装饰与设施安装工程;工期安排:XX年XX月-XX年XX月;重点工作:精细化施工,确保装饰品质。
4. 系统设施阶段(XX年XX月-XX年XX月)施工内容:进行电梯、空调、消防设备等设施安装;工期安排:XX年XX月-XX年XX月;重点工作:设施齐全,功能正常。
五、施工进度管理1. 编制施工进度计划:项目部根据施工内容和工期要求,编制详细的施工进度计划,确定工作节点和任务分工。
2. 监督施工过程:监理单位负责对施工进度进行监督和检查,及时发现问题并提出整改措施。
施工进度计划的内容(精选10篇)

施工进度计划的内容施工进度计划是指在建设项目中,根据工期要求和施工实际情况,以时间为基准制定的计划,用来指导工程的施工和管理工作,确保工程得以按计划顺利进行。
施工进度计划的内容主要包括以下几个方面:一、项目概况项目概况是指项目的主要情况信息,包括项目名称、投资方、项目地址、项目规模等,这些信息在进程计划中必须详细标注。
二、施工任务施工任务包括从任务的拆解到任务的具体实施步骤。
施工任务的拆解是指将整个工程项目按照主要工序或者分部工程进行拆解,进一步拆解为具体的施工任务。
具体地,需要将拆解后的任务按照工序分组,并设置施工的开始时间和完成时间。
三、施工工序及工艺施工工序及工艺是指按照施工任务设置的工序和步骤,并结合实际施工情况制定的施工方案。
对于每一个施工工序,需要明确施工的具体方法和工艺,包括施工材料和施工设备的选择、施工顺序的安排、施工工艺的要求及其标准、施工现场的安全措施等。
四、施工时间表施工时间表就是将每一个工序的工作内容和完成时间进行统计、安排和纳入时间序列,将所有的施工任务整合起来形成的总时间表。
在制定施工时间表时,需要考虑到工程的施工周期、工程的施工条件和施工的难易程度等因素,对时间进行具体安排和优化。
五、进度控制和调整在施工进度计划的制定中,还需要考虑施工的实际情况。
施工进度计划的启动时,需要对每个任务进行具体的时间安排,但是在实际施工中,有时候会遇到各种不可预测的因素,例如自然灾害、人为sabot 等等,造成工期滞后,因此需要根据实际情况将进度进行灵活调整。
六、预算和成本控制在制定施工进度计划时,还需要对施工的成本进行考虑,包括材料、设备、劳动力等各项成本。
需要根据具体施工情况,制定合理的成本预算,以确保施工进度计划的实施和项目的顺利进行。
七、质量控制在施工进度计划的制定过程中,还需要对质量进行控制。
具体地,需要制定质量验收标准和质量控制计划,监督工程的质量,确保项目按照规定的质量要求完成,在保证效益和工程质量的前提下,控制成本和时间进度。
施工进度计划

施工进度计划施工进度计划时间过得真快,总在不经意间流逝,前方等待着我们的是新的机遇和挑战,该为接下来的学习制定一个计划了。
我们该怎么拟定计划呢?下面是小编精心整理的施工进度计划,欢迎阅读与收藏。
施工进度计划1(一)施工进度计划安排总工期50天各主要部分工程工期安排如下:1、土石方开挖:10天。
2、预沉池、沉淀池、清水池部分:20天。
3、业务用房:20天。
4、绿化工程:5天。
5、收尾清理完善交付使用:5天。
(二)工期保证措施本工程的特点决定了确保工期的关键在于施工单位计划组织周密,平面交叉的合理和时间衔接的精确。
为此,除了项目管理者和施工队伍、物资投入等方面的特殊措施外,还必须采取如下措施:1、从管理组织措施方面保证:实行严格的项目责任制,根据工程具体情况,对项目主要管理人员进行明确的分工,责、权、利落实到每个人,在整个施工中政令如山,赏罚分明。
建立现场每周工作会议制度,强调管理人员是不能解决所有问题的,为充分发挥班组的主观能动性,每晚下班后,项目经理组织有关管理人员和全体组长,集中召开工作会议,总结当天质量、进度、安全等方面的工作情况,详细部署第二天的工作,并就可能发生的人员、机具、材料、质量、安全、进度等方面的困难提出具体解决的办法,保证第二天的工作顺利进行。
2、从施工计划安排方面保证按工程特点和进度要求,划分三个施工区域,相对地固定人员、机具,统一组织材料,并科学、紧凑地组织穿插施工。
以总的施工进度网络计划为准绳,项目部统筹安排,编制详细的日、周、月综合计划,主要包括物资、机具需用计划、劳动力组织计划、施工进度计划和详细的工序作业计划。
每天、每个环节、每道工序都认真检查监督,保证小计划的实现,进而形成以日计划保周计划,以周计划保月计划的良性循环,确保总工期的顺利实现。
3、从技术措施方面保证加强技术管理粒度,以适应施工进度的需要。
已经确定的技术问题,及时通知施工工长和施工班组;临时性的修改,要立即制定相应的技术处理措施;对可能影响土建的质量和进度的问题,要向设计、甲方及早提出,尽量避免事后处理。
工程施工进度计划(精选10篇)

工程施工进度计划工程施工进度计划是指在建筑、水利、交通、电力等工程项目中,为了保证工程的顺利进行,合理分配时间和资源而制定的进度计划。
这是工程项目管理过程中的重要一环,是确保项目按时完成、保证质量的重要保障。
下面将从工程施工进度计划的目的、制定步骤及其重要性等方面进行详细阐述。
一、工程施工进度计划的目的工程施工进度计划的主要目的是为了合理分配时间和资源,保证工程项目按时完成,确保质量和谐。
具体来说,它的主要目的包括以下几点:1.为工程项目提供全面的规划和控制2.评估并预测整个项目的时间和成本3.确保项目在资源受限的情况下最大化效益4.提供客观的依据,以便进行实际进度与计划进度之间的比较和分析。
二、工程施工进度计划的制定步骤制定工程施工进度计划的过程,需要有序、规范,并在执行过程中经常进行交流、沟通和协调。
下面是具体的步骤:1.确定工程施工计划的目标在进行工程施工进度计划的前期工作中,首先需要明确目标,确定计划范围、目标等,这些工作的完成是后续制定进度计划的基础。
2.确定计划时间计划时间是指工程施工进度计划中时间进度的分配,包括工期和里程碑等哪几个方面,确保各项任务的时间紧凑、充分利用时间和资源。
3.确定工程施工进度流程从每个阶段的开始到结束步骤,按照时间顺序制定进度计划流程,进一步细化工期,既能有效监控工程进度,又能更好的控制施工进程。
4.挑选合适的进度计划工具通过评估不同进度计划工具的功能、特点、适用范围和价格等方面,挑选合适的进度计划工具,以更好地服务于工程施工进度计划。
5.进行交流、沟通和协作在制定工程施工进度计划的过程中,需要与各参与工作的人员保持良好沟通,协作和配合是制定优秀的进度计划不可或缺的环节。
三、工程施工进度计划的重要性工程施工进度计划的重要性在于,对于项目的执行和管理起到了决定性的作用,具体表现为以下几点:1.确保实现项目目标通过制定优秀的施工进度计划,可以明确每一个施工过程中的质量、时间和成本的目标,并使项目团队能够更好地掌握进度,更加明确任务的重要性。
工程施工完成进度计划

工程施工完成进度计划一、项目概况本项目为某城市中心区域的一栋高层建筑,主要包括地上部分和地下部分。
地上部分共有50层,地下部分共有3层。
工程总建筑面积约为200000平方米,建筑高度约为150米。
本项目主要包括土建工程、安装工程、装饰工程和绿化工程等。
二、工程进度计划目标1. 总体目标:确保整个工程施工按时完成,达到优质工程标准。
2. 分阶段目标:(1)土建工程:预计工期为12个月,确保2023年6月30日前完成。
(2)安装工程:预计工期为6个月,确保2023年12月31日前完成。
(3)装饰工程:预计工期为6个月,确保2024年6月30日前完成。
(4)绿化工程:预计工期为3个月,确保2024年9月30日前完成。
三、工程施工进度计划1. 土建工程:(1)前期准备:包括施工场地平整、临时设施建设、施工图纸审查等,预计用时1个月。
(2)桩基工程:包括桩基设计、施工、验收等,预计用时3个月。
(3)地下室工程:包括地下室土方开挖、支护、结构施工等,预计用时6个月。
(4)地上主体结构工程:包括主体结构施工、验收等,预计用时9个月。
(5)屋面工程:包括屋面施工、验收等,预计用时2个月。
(6)附属设施工程:包括水电安装、消防设施、智能化系统等,预计用时3个月。
2. 安装工程:(1)给排水工程:包括给排水管道安装、设备安装等,预计用时2个月。
(2)供电工程:包括供电线路安装、设备安装等,预计用时2个月。
(3)暖通工程:包括暖通管道安装、设备安装等,预计用时2个月。
(4)消防工程:包括消防管道安装、设备安装等,预计用时2个月。
(5)智能化工程:包括通信系统、监控系统等,预计用时1个月。
3. 装饰工程:(1)室内装饰:包括墙面、地面、天花板的施工,预计用时4个月。
(2)室外装饰:包括幕墙、景观、绿化等,预计用时2个月。
4. 绿化工程:包括绿化带建设、景观小品、绿化设施等,预计用时3个月。
四、工程施工进度控制措施1. 建立完善的施工组织管理体系,明确各部门和人员的职责分工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工进度计划第一节施工总进度计划1.1、影响工程进度因素分析影响工程进度因素主要分为企业内部和企业外部。
1.1.1、企业内部:主要在于工程管理,即目标是否准确、责任是否分明、施工准备情况、进度是否能控制、现场管理是否有效、人员调度工作、物资供应工作是否及时、机具配备是否充足等;工程管理主要在于企业内部的施工管理人员的素质:如责任心方面、工长对工时利用的效率、劳动技能水平高低、管理人员之间能否相互配合等等。
1.1.2、企业外部:主要有以下几个方面的影响:1)、供料方是否及时供应。
2)、施工中,设计的变更、修改是否及时出图。
3)、天气气候影响。
4)、进度款等资金是否到位1.2、工程进度计划编制的指导思想1.2.1、工程进度计划编制依据1)、招标文件精神;2)、设计图纸;3)、现场实际情况;4)、各分项工程施工方案的具体技术要求。
1.2.2、工程进度计划编制的指导思想我们将从施工技术的提高和资源上的合理配置来保证工程质量,达到本工程施工的质量与进度同步控制,这是作为编制施工总进度计划的指导思想,确定并努力实现下述目标:1)、科学的实施总体施工方案和控制重要节点的进度;2)、对地下管线,地面建(构)筑物进行细微周密的保护;3)、运行有效的工程质量管理保证体系;4)、新材料、新工艺的推广运用。
1.3、工程进度计划目标工期目标:120日历天。
根据业主要求及计划排列,在确保质量和安全的前提下,通过采用先进的施工技术和管理方法,缩短施工期使工程能早日投入使用,确保本工程工期控制在120日历天内完成。
1.4、工程进度控制原则(1)合理压缩施工定额工期,精心组织,以120历天作为工期控制目标。
(2)以项目施工工期的总目标和各里程碑时点去控制各施工段、分部项工程的施工进度(工期),以此为据确定分目标,将目标层层分解、落实,以保证分目标的实现来确保总目标。
(3)采用信息化施工技术、计算机辅助管理技术、网络计划技术等方法进行进度控制。
1.5、工程进控制方法(1)采用智能项度目标管理系统进行施工进度计划的编排、调整。
(2)分别采取或综合采取技术措施、组织措施、合同措施、经济措施来加快工程施工进度,提高劳动生产率。
(3)优化施工程序,通过计算机辅助管理,合理确定并控制好关键线路。
(4)工程调度会与生产协调会、例会的方法。
1.6、工程进度计划1.6.1、施工进度计划是在施工过程中的一个重要指标,而其编制先进性、合理性将直接影响到整个施工的全过程。
因此施工进度的安排将在保证工程质量、工程安全的前提下达到最快,根据工程的特点、难点,现场情况和社会环境等,结合投标单位施工同类型工程的施工经验,对本工程安排总工期为90日历天。
1.6.2、施工进度计划表施工中将对项目进行三级计划管理,即总进度计划管理,阶段性计划管理,单层进度计划管理,总进度计划起指导控制作用,阶段控制进度计划和单层进度控制计划是具体安排施工的依据。
1.6.3、施工总进度计划施工进度计划是整个施工过程的总控制计划,其它所有的施工计划均要满足其编制的节点,具有指导、规范其它各级计划的作用。
本工程的施工总进度计划详见“计划开、竣工日期和施工进度网络图”。
1.6.4、阶段性施工进度计划阶段性施工进度计划是对施工总进度计划的补充,对穿插施工的过程在这一级的计划将有较明显的表示,它对整个施工的生产安排起到一定的指导作用。
第二节施工进度计划2.1、施工段落划分根据工期要求及施工现场情况和特点,同时具有多个工作面同时施工的条件,故将本工程以整体为施工,便于交通导行,并使各工序形成流水作业,以达到减少各单项工期对整体工期的压力,从而提高总体质量并保质、按期完成施工任务。
2.2、编制依据及说明(1)编制工程数量以“工程量清单”为准。
(2)各项工序安排采用分段流水作业,工程项目不干扰的安排平行作业。
(3)部分附属工程,安排在主要工程项目内施工。
第三节施工总体规划3.1、施工组织结构3.1.1、健全的施工组织结构是保证工程施工任务按期、保质、保量、安全完成的充分条件,为优质、高效、安全地完成该工程的施工任务,根据项目与施工管理的要求本公司中标后将成立项目部,该项目部由本公司一批具有较好管理水平、技术水平、施工经验丰富和责任心强的管理技术人员组成,在现场全权代表公司行使管理职能及履行合同的权力与义务。
3.1.2、为保证工程质量、工期、资金处于受控状态,针对该工程,公司专门明确了公司各部门的职责,确保工程沿着良性轨道运行。
其目的是把该工程建设成为一个优质、高效的样板工程。
3.1.3、本工程在成立项目部后设项目负责人、技术负责人各一名,负责施工现场全面指挥、协调、总技术、质量管理、物质供应、成本控制等工作,项目部配备有技术工程师、质检员、材料员、安全员、机械师等施工人员,做到“六个统一”,即统一计划协调、统一现场管理、统一组织指挥、统一物质供应、统一资金收付、统一对外联络。
施工中积极推广应用新工艺、新技术,开展合理化建议活动,充分发挥本公司的技术优势、人才优势、设备优势,实现创优质工程的施工目标。
工程项目部为保证工程的顺利进行,成立了五科一室.3.1.4、各级负责人和各科室的主要职责如下:a.项目负责人:根据批准的总进度计划,监督指导各专业队伍形成进度计划;负责各专业施工队伍间、项目部与政府管理部门及地方政府之间的协调;负责施工队伍的质量控制;检查、落实业主指令及有关会议决议;向业主提供工程进度及验收报告,对工程进度,操作质量,各专业队伍协调负全部责任。
b.施工技术科:落实主要分部工程施工方案设计;按规划制定工艺卡;落实工程测量,试验和全面质量管理工作;并根据设计及甲方要求制订施工使用规范,作好技术档案资料工作;审查各专业施工技术措施;对工程技术管理负全责。
c.质检科:由质检工程师负责,按照工程质量总目标制定质检管理网络;负责对全部材料的检验,使之符合合同、设计、规范要求;对工程施工监督、检查、评定,隐蔽工程的检查评定,具有质量否决权,对工程产品的最终质量负责。
d.办公室:负责各部门的协调及后勤服务工作,为项目部的管理人员提供良好的办公环境。
e.财务科:对工程费用进行控制;监督合同条款的执行;办理与业主之间的工程款收取、支付;指导编制工程成本、造价的旬计划,月计划。
对工程预决算、造价控制和成本控制负全责。
f.安全保卫科:建立健全安全管理网络;监督检查各专业队伍施工安全制度职责的落实,检查安全措施的落实情况,并负责财产安全保卫工作。
3.2、施工规划3.2.1、施工准备a.前期准备了解当地的相关基本资料,包括气象、水文及多年统计的对工程有较大影响的灾害性天气发生频率。
对当地的资源,生活上的物质资料进行实地考查。
对工程材料的采购、产地,产品的质量、市场价格、运输方式进行考查。
了解当地的医疗、主副食供应,日用品及燃料供应情况。
与当地供电部门初步探讨工程用电问题。
施工用水、场地排水、生活用水的排水均按招标文件相关条文逐一考虑。
施工调查完毕后,及时写出调查报告,供总体安排施工时参考。
b.技术准备对设计文件进行现场核对,熟悉文件内容。
根据调查的资料,设计文件及业主提出的要求,编制好实施性施工组织设计,组织和指导施工。
合理布置施工临时道路、办公室、施工场地、各类仓库、堆储场及临时供排水、供电和其他临时设施。
进行必要的技术培训、安全培训,熟悉各项技术标准和规范,同时做好沟通各方面关系,联系料源及确定运料途径和期限。
第四节施工进度保证措施4.1、网络计划分三级管理,一级网络保证业主整体施工总进度计划;二级网络保证分部工程进度;三级网络保证分项工程进度。
实施动态管理,通过信息反馈,及时优化以确保总工期的实现。
4.2、施工进度计划除编制月计划外,并且要编制更具体、实施性更强的周计划,将作业人员的经济收入和工程进度挂钩,每周进行节点考核,奖优罚劣,并对滞后节点进行人力、物力的倾斜,以确保下一网络节点如期实现,每月生产进度要报有关部门予以考核批准。
4.3、每月召开一次进度计划考核会,每周召开一次协调会,对反馈的信息立即做出相应的正确处理措施。
第五节施工进度计划及保证措施5.1、施工总进度的任务施工总进度一般按指令性工期或合理性工期编制。
基本任务包括分析工程所在地区的自然条件、社会经济资源、工程施工特性和可能的施工进度方案,研究确定关键性工程的施工分期和施工程序,协调平衡地安排其他单项工程的施工进度,按时或以较短工期建成投产。
5.2、编制施工总进度基本原则5.2.1、认真贯彻执行党的方针政策、国家法令法规,主管部门对本工程建设的指示,务必满足上级部门对本工程建设的要求。
5.2.2、充分重视和合理安排准备工程的施工进度,在主体工程开工前,作好相应各项准备工作。
5.2.3、与施工组织设计的其它各专业设计密切联系,统筹考虑,以关键性工程的施工分期和施工程序为主导,处理好各主要施工程序之间以及附属设施之间的相互关系,使先后工序衔接得当,协调安排各单项工程的施工进度,经过必要的方案比较,选择最优方案。
5.2.4、在充分掌握和认真分析基本资料的基础上,尽可能采用先进施工技术、设备,充分发挥机械效率和尽量减少准备、辅助和停待等非生产时间,最大限度地做到连续施工和均衡施工,加快施工进度。
同时,应做到实事求是,留有适当余地,保证工程质量和安全施工。
当施工情况发生变化时,要及时调整和落实施工总进度。
5.3、控制性施工进度的编制5.3.1、分析选定关键性工程项目a.编制控制性施工进度时,应以关键性工程项目为主线,根据工程特点和施工条件,拟定关键性工程项目的施工程序。
b.分析工程所在地区的自然条件:在编制控制性施工进度之前,应当首先取得工程所在地的水文、气象、地形、地质等基本资料,并进行认真的分析研究水文、地形、地质条件的影响。
c.分析主要施工特性:在编制控制进度之前,应取得主要建筑物的布置图和剖面图,根据图纸,分析主要本工程的施工特性。
5.3.2、安排其它单项工程的施工进度其它单项工程的施工进度,根据其本身在施工期的运用条件以及相互衔接关系,围绕主体工程的施工进度进行安排和调整,考虑的主要原则如下:考虑施工期冬季的影响。
避免平面上的互相干扰。
5.4、工期安排5.4.1、土方工程由施工队下设专业组负责组织实施,与土方开挖、管基处理穿插平行施工,小型辅助施工机具均齐全备足。
同时,若施工过程中发现上述机型不适或数量不足,可随时予以更换和补充。
5.4.2、各分项工程由施工队下设专业小组负责组织实施,施工机具均齐全备足。
同时,若施工过程中发现上述机型不适或数量不足,可随时予以更换和补充。
5.4.3、整修收尾工作整修及收尾工作拟由项目部组织各职能部门共同完成,其主要工作内容为对各项工程进行彻底的清理和整修,并在此基础上进行工程决算、编制竣工资料、进行工程交工验收。
