楼宇亮化主要施工方法及技术措施
亮化工程施工方案及技术措施

亮化工程施工方案及技术措施一、施工方法1、施工准备:由我公司工程部进行施工机械、设备的准备。
结合本次施工需使用的机械设备,对原有的机械设备进行保养维护,对需更换、增加的及时上报,进行采购。
材料由采购部根据本次工程的进度计划,及时进行市场调研,确保材料的到位。
自产的设备,由生产部门根据进度计划,及时采购原材料,确保产品按时生产,及时到位。
2、施工定位:技术人员根据设计布灯图与业主、监理结合整个工程的情况,设计符合施工要求的线路图,再根据现场实际情况确定灯位定点工作;如现场施工中有变动不能按图定点,请业主及监理到现场根据实际状况解决定位。
3、基础制作:基础开挖前先用测量仪器放线,定出基础位置,经复核无误后才进行基础土方开挖。
要求基础置于原状土上,地基承载力大于200kpa,如遇不良地质应进行地基处理。
基础周围回填土应按道路人行道压实度要求处理。
预先制作钢筋笼和螺栓笼,利用夹具和模具加工保证尺寸;钢筋笼和螺栓笼安放在基坑检查合格后,进行砼现浇,每个基础一次浇筑完毕,浇筑时使用振捣器,现浇砼工程所用的商品混凝土要取样、有合格证,填写“混凝土浇筑记录”;基础混凝土强度等级不应低于C25,基础内电缆护管从基础中心穿出并应超出基础平面30~50mm。
浇制钢筋混凝土基础前必须排除坑内积水。
基础浇制完毕后,检查基础地脚螺栓位置必须正确,且包裹好。
灯杆防雷利用钢筋混凝土基础作为接地体,接地扁钢一端用螺母固定在螺杆上,另一端与灯杆基础钢筋焊接,焊缝至少长于5cm。
4、接地装置制作:接地网用水平接地线和垂直接地极焊接,焊接处沥青漆防腐;如因土质造成接地电阻达不到要求时,增加接地极的数量直至达到要求。
1)、按图施工,焊接牢固。
2)、室外接地接地体的埋深不小于0.6m,接地级间距不小于6M.3)、接地线焊接长度为扁钢宽度的两倍。
焊接部分应补刷防腐漆。
4)、接地线安装完毕后,应进行接地电阻测试,测试电阻不大于4欧姆。
5、电缆保护管敷设:(1)埋地电缆保护管及其配件必须由阻燃处理的材料制成。
楼宇亮化施工方案

楼宇亮化施工方案1. 背景介绍楼宇亮化是指通过灯光技术将建筑物表面展现出丰富多彩的光色效果,使建筑物在夜晚成为城市的亮点之一。
楼宇亮化不仅可以提升城市夜景的美观度和艺术性,还能够增强城市的夜间活力,吸引游客和消费者,促进城市经济的发展。
2. 施工方案概述楼宇亮化的施工方案主要分为以下几个步骤:2.1. 确定设计方案在施工之前,需要确定楼宇亮化的设计方案。
设计师会根据建筑物的外观特点和周围环境等因素进行综合考虑,制定出最合适的亮化方案。
2.2. 安装灯光设备根据设计方案,施工团队开始安装各种灯光设备,包括投光灯、彩色LED灯、水域灯等。
需要注意的是,灯光设备的安装位置和角度要经过精确计算和测量,以确保最佳的效果。
2.3. 连接电源和控制系统安装好灯光设备后,需要进行电缆布线和电源接线工作,将灯光设备与电源和控制系统进行连接。
控制系统可以实现对灯光的开关、颜色、亮度等参数进行调节和控制,以实现多样化的效果。
2.4. 调试和测试在灯光设备和控制系统连接完成后,需要进行调试和测试工作。
施工团队会逐一检查每个灯光设备的工作状态,确保其正常运行和达到预期效果。
同时,还会对控制系统进行测试,以确保其稳定性和可靠性。
2.5. 完善细节和保养调试和测试完成后,还需要对施工过程中可能存在的细节问题进行完善。
比如,调整灯光的角度和亮度,修复设备安装时可能出现的松动等。
此外,施工团队还需要定期进行对灯光设备的保养和维护,以保证其长期稳定运行。
3. 施工方案的优势楼宇亮化的施工方案具有以下几个优势:3.1. 美观效果楼宇亮化可以将建筑物装饰得更加美观,通过灯光的变化和互动效果,营造出独特的夜景。
不仅可以提升城市形象,还能够给人们带来美的享受和艺术的感受。
3.2. 节能环保现代楼宇亮化技术采用LED灯光,具有低能耗和高效率的特点,相比传统的灯光设备更为节能环保。
LED灯光寿命长,维护成本低,并且能够实现颜色和亮度的精确控制,减少了能源的浪费。
楼体亮化工程施工方案

楼体亮化工程施工方案一、施工方案:2.灯光设计:在进行楼体亮化工程时,首先需要进行灯光设计,确定楼体亮化的整体风格和要达到的效果。
需要考虑楼体的形状、高度、立面特点等因素,并结合城市的整体风貌和夜间景观需求,确定合适的灯光方案。
3.灯具选择:在进行楼体亮化工程时,需要选择适合的灯具。
一般可以选择LED灯具,因为LED灯具节能环保、寿命长、色彩丰富,而且能够根据需要进行多种颜色的变换和调节。
4.施工技术:施工时需要根据楼体的特点和灯光设计方案进行具体的施工工作。
一般可以采用高空作业设备,如吊篮、脚手架等,对楼体进行灯光安装。
同时,需要合理安置电缆和控制设备,确保灯光系统的正常运行。
5.验收和维护:在楼体亮化工程完成后,需要进行验收和维护工作。
对于灯光系统的安装和连接进行逐一检查,确保各个部分的正常运行。
同时,还需要定期维护和保养,保证楼体亮化效果的稳定和长久。
二、灯光设计:1.整体效果:楼体亮化工程的灯光设计需要考虑整体效果。
可以通过选用适当的颜色和亮度,在夜晚将楼体展示出独特的形象和风貌,吸引人们的眼球。
2.突出特点:根据楼体的特点和所处位置的环境,可以突出楼体的一些部分,突显其独特性和美感。
比如可以通过调整灯光的角度和亮度,突出楼体的立面图案、装饰元素等。
3.色彩搭配:在进行楼体亮化工程时,可以使用多种颜色的灯光进行搭配,创造丰富多样的夜景效果。
可以根据不同的季节和节日进行调整,创造出各种不同的场景和氛围。
4.动态效果:可以使用控制系统实现灯光的变化和动态效果,提升夜景的观赏性和参与感。
比如可以设置灯光的闪烁、渐变和局部变换等效果,使楼体呈现出不同的面貌和形态。
三、效果展示:1.夜景效果:通过楼体亮化工程的施工,可以使楼体在夜晚呈现出独特的夜景效果。
楼体的形态和立面装饰可以得到有效的展示,增强城市的夜间景观吸引力。
2.参与感:通过灯光的变化和动态效果,可以使楼体亮化工程更具有参与感。
市民和游客可以通过观赏夜景,积极参与到城市的夜间活动中去,丰富夜间的文化和娱乐活动。
楼宇亮化施工方案

楼宇亮化施工方案楼宇亮化施工方案1. 施工前的准备工作在开始亮化施工之前,首先要进行充分的准备工作。
这包括与业主或物业管理方的沟通,了解他们的需求和期望,确定施工的范围和预算。
同时,还需要确定施工时间和施工队伍的组成,确保施工过程的顺利进行。
2. 选择合适的照明设备根据楼宇的特点和需求,选择合适的照明设备。
可以选择LED灯具, LED灯具具有节能、长寿命、亮度高等优点,同时还可调节颜色和亮度,使楼宇的灯光效果更加丰富多彩。
3. 设计合理的灯光布局根据楼宇的结构和功能,合理规划灯光布局。
可以利用建筑的外墙、楼顶、窗口等位置设置灯光,突出建筑的特色和美感。
同时,还可以设置地面灯光、景观灯光等,增强夜间的照明效果。
4. 注意节能环保在选择照明设备和进行灯光布局时,要尽量选择节能环保的方式。
比如选择LED灯具、使用太阳能充电等,减少能源的消耗和环境的污染。
5. 安全施工在施工过程中,要注意安全施工。
首先,要确保施工人员熟悉操作规程,具备必要的安全知识和技能。
其次,要配备必要的安全设施,如安全帽、反光衣、防护手套等。
另外,要定期检查照明设备的运行情况,确保其安全可靠。
6. 施工后的维护和管理在亮化施工完成后,需要对照明设备进行定期的维护和管理。
定期检查灯光的亮度、颜色和灯泡的使用寿命,及时更换损坏或老化的部件。
另外,要做好灯光的清洁工作,保持灯光的亮度和整洁。
综上所述,楼宇亮化施工方案需要从施工前的准备工作、选择合适的照明设备、设计合理的灯光布局、注意节能环保、安全施工以及施工后的维护和管理等方面进行考虑。
只有在各个环节都做到严谨和细致,才能确保楼宇亮化工程的顺利进行和取得良好的效果。
楼宇亮化主要施工方法及技术措施

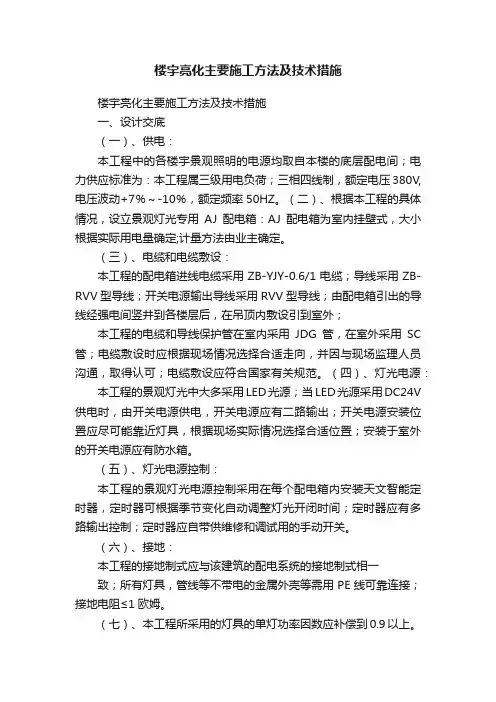

楼宇亮化主要施工方法及技术措施楼宇亮化主要施工方法及技术措施一、设计交底(一)、供电:本工程中的各楼宇景观照明的电源均取自本楼的底层配电间;电力供应标准为:本工程属三级用电负荷;三相四线制,额定电压380V,电压波动+7%~-10%,额定频率50HZ。
(二)、根据本工程的具体情况,设立景观灯光专用AJ配电箱:AJ配电箱为室内挂壁式,大小根据实际用电量确定;计量方法由业主确定。
(三)、电缆和电缆敷设:本工程的配电箱进线电缆采用ZB-YJY-0.6/1电缆;导线采用ZB-RVV型导线;开关电源输出导线采用RVV型导线;由配电箱引出的导线经强电间竖井到各楼层后,在吊顶内敷设引到室外;本工程的电缆和导线保护管在室内采用JDG管,在室外采用SC 管;电缆敷设时应根据现场情况选择合适走向,并因与现场监理人员沟通,取得认可;电缆敷设应符合国家有关规范。
(四)、灯光电源:本工程的景观灯光中大多采用LED光源;当LED光源采用DC24V 供电时,由开关电源供电,开关电源应有二路输出;开关电源安装位置应尽可能靠近灯具,根据现场实际情况选择合适位置;安装于室外的开关电源应有防水箱。
(五)、灯光电源控制:本工程的景观灯光电源控制采用在每个配电箱内安装天文智能定时器,定时器可根据季节变化自动调整灯光开闭时间;定时器应有多路输出控制;定时器应自带供维修和调试用的手动开关。
(六)、接地:本工程的接地制式应与该建筑的配电系统的接地制式相一致;所有灯具,管线等不带电的金属外壳等需用PE线可靠连接;接地电阻≤1欧姆。
(七)、本工程所采用的灯具的单灯功率因数应补偿到0.9以上。
(八)、本工程所采用的灯具外壳防护等级应符合国家有关规定。
二、具体施工方法及技术措施1、线管安装钢管明装工艺流程为:测定线盒位置→预制加工弯管及支吊架→盒箱固定→管路连接→变形缝处理→跨接地线连接。
2、材料使用2.1.1管材采用热镀锌钢管,钢管的壁厚均匀,无裂缝、棱刺和凹扁现象。
楼体亮化工程施工

楼体亮化工程施工是指通过对建筑物外墙进行照明设计,使其在夜间展现出美丽、独特的视觉效果,提升城市夜景的品质。
本文将从楼体亮化工程的特点、施工流程、注意事项等方面进行详细介绍。
一、楼体亮化工程的特点1. 节能环保:楼体亮化工程采用LED等高效节能照明设备,降低能耗,减少电力资源浪费。
2. 智能控制:通过智能控制系统,实现照明设备的远程控制、定时控制、亮度调节等功能,提高管理效率。
3. 施工周期短:楼体亮化工程施工过程中,无需对建筑结构进行大规模改造,施工周期相对较短。
4. 维护方便:楼体亮化工程采用模块化设计,便于维护和更换照明设备。
5. 美观大方:楼体亮化工程注重外观设计和审美效果,使建筑物在夜间呈现出独特的视觉效果。
二、楼体亮化工程施工流程1. 设计阶段:根据建筑物特点和业主需求,设计合理的照明方案,包括照明类型、灯具选型、布线方式等。
2. 选材阶段:选择高品质的照明设备,确保施工质量和使用寿命。
3. 施工准备:准备施工所需工具、材料,对施工人员进行技术培训和安全教育。
4. 布线施工:按照设计方案,进行电线电缆的布设,注意隐蔽、安全、美观。
5. 照明设备安装:安装LED灯具、控制器等设备,确保设备固定牢固、接线正确。
6. 系统调试:对楼体亮化系统进行调试,检查照明效果、控制系统功能是否正常。
7. 验收交付:完成施工后,组织验收,确保工程质量符合设计和业主要求。
三、楼体亮化工程施工注意事项1. 安全第一:施工过程中,严格遵守安全规定,确保施工人员安全。
2. 质量把控:严格把控施工质量,确保工程顺利进行。
3. 文明施工:保持施工现场整洁,遵守城市管理相关法规。
4. 协调沟通:与业主、设计方、监理方保持良好沟通,确保施工顺利进行。
5. 知识产权保护:尊重他人的知识产权,不得使用未经授权的设计方案和照明设备。
总之,楼体亮化工程施工是一项复杂而细致的工作,需要充分考虑建筑物的特点、业主需求以及安全性、美观性等因素。
亮化工程施工技术(3篇)
第1篇一、施工前的准备工作1. 设计方案:根据工程需求,设计出合理的亮化方案,包括照明方式、灯具选型、灯光效果等。
2. 施工图纸:根据设计方案,绘制详细的施工图纸,明确灯具布置、线路走向、支架安装等。
3. 材料设备:准备施工所需的灯具、电缆、支架、工具等材料设备,确保质量合格。
4. 人员组织:成立专业的施工队伍,明确各工种职责,确保施工顺利进行。
二、亮化工程施工技术要点1. 沟槽开挖:根据设计图纸,开挖沟槽,宽度一般控制在400mm左右,深度大于450mm。
开挖过程中,注意保护地下设施和景观。
2. 电缆敷设:电缆型号、电压、规格应符合设计要求,敷设前进行绝缘测试。
电缆敷设时应注意以下要点:- 电缆长度计算准确,减少接头。
- 带电区域敷设电缆时,应有可靠的安全措施。
- 电缆弯曲半径大于20D电缆外径。
- 电缆敷设整齐,不宜交叉,并固定好。
3. 管内穿线:根据设计要求,选择合适的管径,确保导线绝缘电阻符合标准。
穿线过程中,注意以下要点:- 导线穿管前,进行绝缘电阻测量。
- 导线穿管时,保持导线整齐,避免扭曲、打结。
4. 灯具安装:根据设计图纸,安装灯具,确保灯具位置、角度、高度等符合要求。
灯具安装时,注意以下要点:- 灯具固定牢固,防止松动。
- 灯具接线正确,确保电路安全。
- 灯具外观整洁,无明显损坏。
5. 控制柜安装:根据设计要求,安装控制柜,确保控制柜位置、高度等符合要求。
安装时,注意以下要点:- 控制柜固定牢固,防止松动。
- 控制柜接线正确,确保电路安全。
6. 电缆终端安装:根据设计要求,安装电缆终端,确保终端连接牢固,绝缘良好。
7. 接地保护:按照设计要求,进行接地保护,确保接地电阻符合标准。
8. 调试:完成施工后,对亮化工程进行调试,确保灯光效果符合设计要求。
三、亮化工程施工注意事项1. 施工过程中,注意安全防护,防止触电、坠落等事故发生。
2. 施工过程中,尽量减少对周边环境的影响,如噪音、扬尘等。
楼体亮化施工方案
楼体亮化施工方案楼体亮化施工方案一、施工准备工作:1. 调查勘测:了解楼体的结构、形状和尺寸等,确定施工难度和施工方案。
2. 材料准备:根据楼体的特点和设计要求,选购合适的亮化材料,如灯光、投影仪等。
3. 施工人员培训:培训施工人员的操作技巧和安全常识,确保施工过程安全可靠。
二、施工方案:1. 灯光亮化:选择适合楼体的灯光,如LED灯、荧光灯等,根据楼体的特点进行灯光的布置和设置。
通过调整灯光的亮度、颜色和角度等,突出楼体的优美曲线和重点部位,达到美化效果。
2. 投影亮化:利用投影仪将图案、文字等投影到楼体上,形成动态的视觉效果。
可以选择节日相关的图案,如圣诞树、灯笼等,增强节日氛围;也可以选择商业广告等图案,宣传品牌和产品。
3. 背景音乐:根据楼体的位置和环境,选择适合的背景音乐进行播放。
如选择轻快欢快的音乐增加喜庆氛围,或选择缓慢柔和的音乐创造浪漫氛围。
三、施工过程:1. 清洗表面:对楼体表面进行清洗和擦拭,保证施工基地干净无尘。
2. 安装灯具:根据设计图纸,在楼体表面安装灯具,注意固定牢固,保证安全。
3. 连接电源:将灯具连接到电源上,并进行电路检查,确保工作正常。
4. 调试灯光效果:根据设计要求和实际效果,调试灯光的亮度、颜色和角度等。
确保灯光亮化效果达到预期效果。
5. 安装投影仪:根据设计要求,安装投影仪,调整投影角度和投影范围。
6. 测试音响:连接音响设备,并播放背景音乐,调整音量和音质。
四、施工安全措施:1. 施工期间,要设置防护网和警示标志,确保周围行人和车辆的安全。
2. 施工人员要佩戴安全帽和防滑鞋,严禁高空作业时扔物品。
3. 技术人员要对电路进行安全检查,确保电源和设备的安全可靠。
4. 安装灯具时,要确保固定可靠,防止灯具掉落造成人员伤害或装饰损坏。
五、施工周期和维护:1. 施工周期根据楼体的具体情况而定,一般在一个月左右,包括设计、材料准备、施工和调试等。
2. 完成施工后,定期检查维护灯光和设备,确保正常工作和亮化效果。
楼体亮化施工方案及方法范文
楼体亮化施工方案及方法一、方案策划1.1、施工前准备在进行楼体亮化施工前,必须先进行周密的准备工作,其中主要包括以下几个方面:1.1.1、设计方案楼体亮化施工必须先制定出一份详细的设计方案,包括亮化器材选择、安装位置、灯光色彩、亮化效果等内容,同时也要根据实际情况进行一些合理的调整,确保最终的效果符合预期。
1.1.2、备货根据设计方案的要求,备齐所需的亮化器材,同时也要进行相应的检验,保证所备货物质量符合要求。
1.1.3、安全措施安全问题是楼体亮化施工中必须注意的一个方面,施工团队必须要制定出细致的安全措施,包括个人保护用具的准备、安全防护措施以及事故紧急处理措施等。
1.2、施工方案1.2.1、器材安装在施工这一阶段,主要是进行亮化器材的安装工作。
在这个过程中,需要保证各个亮化器材的安装位置合理、灯光方向正确,并且在安装的过程中也必须考虑安全问题以及设备质量的保障。
1.2.2、电源接线亮化器材的正常运作需要有电源的支持,因此,接线工作也是不可或缺的。
在这个过程中,需要注意电源线材的规格以及安全接地等问题,以此来保证设备的稳定运行。
1.2.3、灯光调试一般情况下,灯光的调试主要是针对灯光的亮度、颜色以及照射范围等问题。
在施工完成后,需要对各个灯光进行细致而精确的调试,以此来达到最佳的亮化效果。
二、施工相关要素2.1、亮化器材楼体亮化施工需要的亮化器材一般分为LED灯、投光灯、散射灯、等离子灯、水幕墙、光带以及节能灯等,不同材质的亮化器材会带来不同的亮化效果,因此,需要根据楼体的特点以及亮化效果的要求来进行选择。
2.2、灯光色彩灯光的色彩同样是楼体亮化施工中非常重要的一部分。
在选择灯光颜色的时候,需要考虑到楼体的色调以及所要传达的信息、要求的效果等。
一般来说,黄色代表暖和、红色代表激情、绿色代表健康、蓝色代表冷静和淡雅,紫色则代表高贵、神秘等。
2.3、灯光照射范围在选择灯光照射范围的时候,需要充分考虑楼体的高度、形状以及周边环境等因素,以此来保证灯光的设计能够将楼体的特色彰显出来。
楼宇亮化工程施工方案
楼宇亮化工程施工方案1. 引言楼宇亮化是指在建筑物外墙或其它有效位置采用现代照明技术,通过灯光的点亮、照射、变化等手段,使建筑物在夜间展现出美观、艺术和宣传效果的一种亮化形式。
楼宇亮化工程的施工方案旨在达到提高城市夜间景观品质、丰富市民文化生活、突出建筑特色等目的。
本文档将提供一份楼宇亮化工程施工方案,为施工单位进行工程实施提供参考。
2. 工程概述楼宇亮化工程拟施工在某市政府大楼的外墙和大厅部分。
此次工程的设计目标是突出大楼的建筑特色,提升市政府形象,为市民和游客呈现夜间美丽的景观。
3. 施工方案本次楼宇亮化工程将采用以下方案进行施工:3.1 照明灯具选择根据大楼的外墙结构和建筑特色,选择合适的照明灯具进行安装。
优先选择LED灯具,其能效高、寿命长、亮度可调节等特点适合用于楼宇亮化。
3.2 灯光设计根据大楼的建筑形态和特色,制定用灯光点亮的方案。
采用不同颜色和亮度的灯光,结合建筑的曲线和立面设计,突出大楼的独特性和美感。
通过调整灯光的亮度和变化方式,展现多样化的效果。
3.3 照明控制系统为了方便管理和控制照明系统,建议使用智能化照明控制系统。
该系统能够对照明灯具进行远程控制和定时调节,实现自动化的亮化效果,并通过手机APP进行监控和管理。
3.4 施工进度安排根据工程规模和施工难度,合理安排施工进度。
确保施工过程中对周边环境的干扰降到最低,最大程度减少对城市交通和市民生活的影响。
3.5 施工安全措施为了确保施工过程的安全,必须采取以下措施:•确保施工现场的安全通道畅通。
•配备专业的施工人员,并进行必要的安全培训。
•使用合格、稳定的脚手架和防护装置,确保高处作业的安全。
•打通消防通道,提前安排好紧急疏散的预案。
3.6 施工质量控制施工过程中需严格按照相关标准和技术要求进行施工。
对材料进货、加工、吊装、焊接、电气安装等环节进行质量监控,确保施工质量达到预期目标。
4. 预算与资源根据工程概况和施工方案,制定详细的预算和资源计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
楼宇亮化主要施工方法及技术措施一、设计交底(一)、供电:本工程中的各楼宇景观照明的电源均取自本楼的底层配电间;电力供应标准为:本工程属三级用电负荷;三相四线制,额定电压380V,电压波动+7%~-10%,额定频率50HZ。
(二)、根据本工程的具体情况,设立景观灯光专用AJ配电箱:AJ配电箱为室内挂壁式,大小根据实际用电量确定;计量方法由业主确定。
(三)、电缆和电缆敷设:本工程的配电箱进线电缆采用ZB-YJY-0.6/1电缆;导线采用ZB-RVV型导线;开关电源输出导线采用RVV型导线;由配电箱引出的导线经强电间竖井到各楼层后,在吊顶内敷设引到室外;本工程的电缆和导线保护管在室内采用JDG管,在室外采用SC管;电缆敷设时应根据现场情况选择合适走向,并因与现场监理人员沟通,取得认可;电缆敷设应符合国家有关规范。
(四)、灯光电源:本工程的景观灯光中大多采用LED光源;当LED光源采用DC24V供电时,由开关电源供电,开关电源应有二路输出;开关电源安装位置应尽可能靠近灯具,根据现场实际情况选择合适位置;安装于室外的开关电源应有防水箱。
(五)、灯光电源控制:本工程的景观灯光电源控制采用在每个配电箱内安装天文智能定时器,定时器可根据季节变化自动调整灯光开闭时间;定时器应有多路输出控制;定时器应自带供维修和调试用的手动开关。
(六)、接地:本工程的接地制式应与该建筑的配电系统的接地制式相一线可靠连接;PE致;所有灯具,管线等不带电的金属外壳等需用.接地电阻≤1欧姆。
(七)、本工程所采用的灯具的单灯功率因数应补偿到0.9以上。
(八)、本工程所采用的灯具外壳防护等级应符合国家有关规定。
二、具体施工方法及技术措施1、线管安装钢管明装工艺流程为:测定线盒位置→预制加工弯管及支吊架→盒箱固定→管路连接→变形缝处理→跨接地线连接。
2、材料使用2.1.1管材采用热镀锌钢管,钢管的壁厚均匀,无裂缝、棱刺和凹扁现象。
镀锌管外表完整无损现象,所有钢管应有产品合格证,并有供应商加盖的红章。
2.1.2线管连接采用镀锌熟铁通丝管箍,管箍应无偏扣和乱扣现象。
2.1.3往灯具位置甩口的线盒采用86×50mm明装钢制镀铝线盒,管路超过30m时采用钢制接线盒。
2.1.4护口采用白色塑料护口,护口要完整无损。
2.2安装前预制2.2.1线管安装前,根据图纸及实际现场情况,画出各段管路和线盒的位置,在实际墙面上作好标记,按标记分段量出实际安装的准确尺寸,记录在草图上,然后按草图预制加工。
2.2.2 管子切断采用手工钢锯,将管子固定在压力案上的压力钳内卡牢固,量准尺寸画好记号,双手推拉钢锯,用力均匀,锯口到底,不准折断,锯断的管口不得歪斜,锯完后用圆挫把管口内壁的棱角挫去。
2.2.3 SC32和SC25的线管煨弯采用手动液压煨弯器冷煨弯,SC20镀锌线管采用手扳煨弯器,煨弯不得过猛,逐步进行,弯曲半径不小于管子外径的6倍,弯扁程度不大于管子外径的10%SC25弯曲大样SC20弯曲大样SC32弯曲大样2.2.4线盒和线箱开孔使用液压开孔器,所开孔的直径与管径规格吻合,一管一孔。
不得使用电气焊和开长孔。
2.2.5丝扣加工采用手动绞丝扳,套丝用力要均匀,保持丝扣光滑。
2.3线管敷设与连接2.3.1墙上线管为明设,地面部分埋地暗敷设,线管与线管的连接采用熟铁通丝扣管箍,管箍两端采用卡扣式的跨接地线卡将线径为4mm双色的PE线连接做为跨接地线。
22.3.2线管与线盒连接用用开孔器开孔,锁母固定,管入盒时一管一孔,并且孔径与管径相吻合管口入至盒内小于5 mm,露出锁紧螺母的丝扣为2∽4扣,两根以上管入盒、箱要长短一致,间距均匀,排列整齐,其连接方法如下:线管与线盒连接2.3.3室外地坪上的灯具,线管出线口安装防水弯头。
线管内电缆引入进灯具时采用金属软管,并用管卡固定。
2.3.4管线直段长度超过30m加设接线盒,有一个弯时20 m,有二个弯时15 m,有三个弯时8 m。
2.3.5外墙线管安装采用鞍型卡固定,有铝塑板的外墙部位线管安装采用抱管卡固定,SC20卡距为1.5 m,SC25卡距为2m,线盒边的卡子距线盒距离150mm卡距布置均匀。
管卡安装见下图:外墙上线管安装线管在铝塑板墙面安装2.3.6埋入地下管子的深度为700mm,管子外壁缠玻璃丝布一道,刷沥青漆两道。
2.4质量标准2.4.1水平或垂直敷设明配管时允许偏差值:管路在2 m以内时偏差为3 mm,管段全长不应超过管子内径的1/2;明敷设管子应顺直。
2.4.2镀锌管采用马鞍卡和抱箍卡固定。
固定点距离均匀,SC20卡距1.5m,SC25卡拒2.0m。
2.4.3连接紧密,管口光滑,护口齐全,排列整齐,管子弯曲处无明显折皱,油漆防腐完整。
2.4.4管子入盒、箱内露出的长度应小于5mm,线盒和线管采用锁母固定,线盒内的管口露出部分为2∽4扣。
2..4.5钢管煨弯弯曲半径不得小于管外径的6倍,埋设钢管弯曲半径不小于管外径的10倍,弯扁度不大于管外径的1/10,弯曲处不得出现折皱、凹穴及裂缝现象。
3、管内穿线3.1材料要求绝缘导线的规格、型号必须符合设计要求并有产品合格证。
3.2工艺流程选择导线→穿带线→扫管→放线及断线→导线与带线的绑扎→带护口→导线接头→接头包扎→线路检查绝缘遥测。
.3.3穿线:穿线前穿线之前应先把带钢丝线穿入,检查管路是否通畅,3.3.1 根据管径的大小选择相应规格的护口。
导线根数较少时可将导线前端穿线时两人配合,一拉一送,3.3.2的绝缘层削去,然后将导线芯直接插入带线的盘圈内,并折死压实,绑扎牢固,使绑扎处形成一个平滑的锥形过渡部位。
在穿对管路较长或转弯较多时,3.3.2穿线前将管路中杂物清除,线的同时往管内吹适量的滑石粉。
导线外径截3.3.3.穿入管内导线不准接头和局部绝缘破损及死弯,面不超过管内面积时40%。
管线应分清相色。
4.导线连接4.1导线的型号规格必须符合设计要求,并有出厂合格证。
,外缠黑绝缘胶布涮锡后内缠自粘带4.2接线采用缠绕涮锡方法,,.圈接线缠绕5-6绝缘台,4.3导线剥削时采用电工刀剥去外层电缆皮,留出12mm然后剥线钳剥去线芯的塑料皮,不得使用电工刀剥线芯的塑料皮,避免伤到线芯。
5、配电箱安装5.1材料要求:箱体应有一定得机械强度,周边平整无损伤,油漆无脱落。
各种电气开关应安装牢固。
配电箱门开启自由,导线排列整齐,导线压接牢固,并有两部和北京市供电部门生产许可合格证。
5.2配电箱固定:5.2.1基础安装:量好尺寸位置放线,挖坑做基础,基础采用红机砖砌成,中间留进出线孔。
基础台面高出地面15CM。
5.2.2柜台,找平,找正,用φ12膨胀螺栓与基础固定。
螺丝垂直受力均匀,其垂直度允许偏差为3mm。
5.2.3配电箱接地线连接接良好可靠。
5.2.4配电柜漆层应完整无损伤,固定电器支架应刷漆,柜内开关动作灵活、可靠,接线正确,相色、相序正确。
配电箱(柜)上)颜色。
PE)黄绿(N)黑(C)红(B)绿(A 的母线应涂有黄(5.2.5进箱线缆与开关压接牢固、可靠,盘内二次接线正确固定牢靠,导线与端子排连接紧密,标志清晰、齐全。
5.2.6进行线路调整。
5.2.7进行送电试验,正常后送电运行验收。
6、灯具安装6.1材料要求:安装的所有各型号灯具的规格必须符合设计要求和国家标准的规定。
灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪斜等现象。
所有灯具应有产品合格证。
6.2灯具安装6.2.1、当条件具备时,进行灯具安装。
轮廓灯和采用内装栓生根于铝塑板内原结构窗台上沿,根据铝塑板至结构窗台的实际距离选用吊杆的长度,内胀栓至灯具间的吊杆采用M6镀锌通丝杆。
墙上条形泛光灯具采用塑料胀塞自攻螺丝固定。
水平安装,安装时采用拉线控制水平度。
所有地面上的投光灯及泛光灯采用50*5镀锌角钢支架。
支架生根于现有地面上M8膨胀螺丝固定,灯具在支架上固定采用机制M8镀锌螺丝将灯座与支架连接。
支架上开孔使用电钻。
外墙上泛光灯安装采用M8内胀管螺丝,生根于外墙2700*500长条孔内底部的结构上。
玻璃幕下的投光灯用M8内胀螺丝固定于玻璃幕窗台下沿结构上。
楼宇的吸顶灯的安装使用自攻螺丝和塑料胀塞,将胀塞和自攻丝生根于结构顶板上,灯具安装应平整,不应有缝。
6.3质量标准6.3.1灯具等安装要牢固、可靠,并做好金属外壳的接地。
6.3.2、电器安装前和安装就位后,应加强产品保护,以防污损。
6.3.3、成排灯具等的直度,应采用拉线与目测相结合的办法确定,其偏差不大.于5mm。
6.3.4、安装完毕通电调试前应做好安全防护措施,备好通讯工具,以确保通电顺序,并挂好警示牌。
6.3.5每套灯具的导电部分对地绝缘电阻值大于2MΩ。
7、电气调试7.1电气调试前必须对所有电气元件、设备、线路进行一次全面的检查,清理照明配电箱内尘埃,紧固各接线端。
7.2用1000V摇表测量电源进线及各出线电源绝缘电阻应大于2兆欧,并做好记录。
同时请监理在记录上签字。
7.3送电时备好完好的通讯工具,以保证通电正常进行。
7.4送电开关操作要做三次开关暂冲击试验后,再连续送出,并由专人负责操作。
7.5先利用施工用临时电源,调整所有电器具,使其正常工作,开关设置符合设计要求,并按设计图在配电箱上标明该回路名称。
7.6照明调试应到达所有层面,各类照明工具正常工作,正常供电相、零、地线位置正确,接地可靠,分回路控制符合设计要求,正常工作24小时无异常情况。
8.质量标准8.1导线和规格、型号必须符合设计要求和国家标准的规定。
8.2照明线路的绝缘电阻值应不小于0.5 MΩ。
接地(接零)线截面选用正确,连接牢固,严密包扎,绝缘良好,不伤线芯,导线在管内无接头。
8.3导线连接时,必须削掉绝缘层再连接。
导线接头不能增加电阻值,不得降低绝缘强度。
8.4管路连接紧密,管口光滑,护口齐全,明配管平直牢固,排列整齐,管子弯曲处无明显折皱。
.8.5金属电线管、盒、箱及支架均做跨接地线。
9.技术资料9.1施工组织设计或施工方案9.2各项技术交底9.3设备及材料合格证、说明书、出厂检测报告9.4进厂设备检验记录9.5设备、配件、材料检验记录9.6预检记录9.7隐蔽工程检查记录9.8绝缘电阻、接地电阻测试记录9.9工程质量检验评定9.10电气安装自互检记录9.11电气照明器具通电安全检查记录9.12设计变更洽商记录9.13电器照明、动力试运行记录六、技术质量保证措施1.技术保证措施1.1、技术资料管理:1.1.1中标方应设专职资料员负责技术资料的收集、整理、归档等日常管理工作,及时检查、督促有关人员做好原始资料的积累,使施工技术资料在时间、内容、数量三交圈。
1.1.2电气工长负责编制施工技术交底,提供原材料、半成品试验报告,办理隐蔽工程检查,办理设计洽商。
