外墙文化石粘贴施工方案

合集下载

外墙文化石粘贴施工方案(1)

外墙文化石粘贴施工方案(1)

外墙文化石粘贴施工方案(1)金科财富中心项目外墙文化石粘贴施工方案重庆市金科骏耀房地产开发有限公司目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)1、材料准备 (1)2、主要机具 (2)3、作业条件 (3)四、施工工艺 (2)1、工艺流程: (3)2、施工工艺: (3)五、质量标准 (5)六、应注意的质量问题 (5)七、安全保证措施 (7)八、成品保护措施 (7)一、工程概况本项目位于重庆市开县东部新城,项目地块北侧紧临汉丰湖、东北侧靠近文峰塔景区、东南侧紧靠湿地公园。

项目分为两个地块D-04和A-02。

D-04地块北临滨湖路,南临开州大道,A-02地块北临开州大道,南临南山大道。

独特的区位优势,良好的地理条件,优美的自然环境,完善的基础设施,因此地理位置十分优越,投资开发前景巨大。

由民用高层居住建筑和洋房住宅楼及相对于车库、裙楼组成,剪力墙结构,建筑结构安全等级为二级,建筑防火分类为一类,设计耐火等级为一级,建筑结构使用年限为50年。

本工程为重庆市金科骏耀房地产开发有限公司开发,中煤科工集团重庆设计研究院进行施工图设计,重庆联盛建设项目管理有限公司监理,重庆海博建设工程有限公司和重庆建工住宅建设有限公司承建。

二、编制依据1、开县金科财富中心施工图纸2、《外面饰面砖工程施工及验收规程》JGJ126-20093、《建筑工程饰面砖粘贴强度检验标准》JGJ110-20084、《建筑施工高处作业安全技术规范》JGJ80-915、《建筑施工安全检查标准》JGJ59-20116、《重庆市工程建设地方标准》7、渝建发【2008】169号文件三、施工准备1、材料准备粘结剂:为保证文化石铺贴质量,铺贴采用专用粘结剂,粘结材料和水的比例为25kg/6-7kg。

文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定,面密度≤17kg/㎡,吸水率≤7%,压缩强度≥15MPa, 弯曲强度≥4MPa,热稳定性应满足在120℃±5℃,室温下循环3次其外观质量、颜色无变化,其他性能指标应符合《建筑装饰用仿自然面艺术石》JC/T2087相关规定。

方案别墅外墙文化石施工专项方案

方案别墅外墙文化石施工专项方案

外墙文化石施工工艺一、施工准备1.1材料要求及准备:文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

各相关材料性能指标如下:抗裂砂浆主要铁抹子、靠尺、木方尺、手提电动搅拌机、毛刷、钢丝刷、答帚、塞子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

1.3作业条件:1.3.1施工用双排脚手架搭设完毕,密目网封闭完成。

架子的步高和支搭要符合施工要求和安全操作规程。

1.3.2阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜.1.3.3墙面基层清理干净,脚手眼、窗台、窗套等已先砌堵好。

13.4大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。

样板墙完成后必须经过设计、甲方、监理和施工单位共同认定,方可组织班组按照样板墙要求施工。

1.3.5文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

二、操作工艺2.1工艺流程基层处理一挂钢丝网一抹抗裂砂浆一弹分格线一拌专用粘贴料一排砖f镶贴文化石f文化石勾缝与擦缝2.1.1基层处理墙面清理干净,无浮尘。

2.1.2挂钢丝网在外保温墙面上按间距400mm左右钻孔,孔成梅花型布置,孔直径8mm,深度80~90mm,根据结构尺寸进行裁剪钢丝网分段进行铺贴,每段钢丝网长度不宜超过3m,为使边角施工质量得到保证,将边角处的钢丝网施工前预先折成直角,在裁剪过程中不得将网形成死折,在铺贴过程形成网兜,钢丝网铺开后应顺方向依次平整铺贴,并用塑料锚栓固定,钢丝网之间的搭接长度IOOmm左右。

2. 1.3.抗裂砂浆施工进行抗用托线板挂线,检查垂直度,用抗裂砂浆做50X50的灰饼厚度8mm裂砂浆抹灰,一般分两遍完成,第一层4mm左右,注意抹平压实,第二遍抹至灰饼一样平,用大杠刮平。

外墙文化石工程施工方案

外墙文化石工程施工方案

外墙文化石工程施工方案1 施工准备:1.1 材料要求:1.1.1 水泥:普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

1.1.3 砂子:基层处理及文化石粘贴采用粗砂或中砂,勾缝采用细砂,用前过筛,含泥量不得大于3%。

1.1.4 文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

进砖要求厂家同批生产,并以此购进,妥善保存。

1.1.5 砂浆成分:1:1.5水泥砂浆。

1.1.6 粘结剂:建筑胶+砂浆。

1.1.7 勾缝剂:采用专用勾缝剂并符合设计要求。

1.2 主要机具:1.2.1 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

1.3 作业条件:1.3.1 外架子应提前支搭和安设好,多层房屋采用双排架子,其横竖杆及拉杆等应离开墙面和门窗口角150~100mm。

架子的步高和支搭要符合施工要求和安全操作规程。

1.3.2 阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

1.3.3 墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

1.3.4 大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。

样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。

1.3.5 贴文化石之前,所贴文化石部分应提前安装完毕雨落斗及雨水管。

1.3.6 文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

外墙文化石施工方案范本(3篇)

外墙文化石施工方案范本(3篇)

第1篇一、工程概况项目名称:XX小区外墙文化石装修工程项目地点:XX市XX区XX小区建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司设计单位:XX建筑设计院工程规模:本工程共涉及XX栋住宅楼,总建筑面积约XX万平方米。

工程内容:外墙文化石施工,包括文化石材料采购、基层处理、文化石粘贴、勾缝等。

二、施工依据1. 国家及地方相关建筑法规、规范、标准。

2. 《建筑装饰装修工程施工及验收规范》(GB 50210-2001)。

3. 设计图纸及相关设计文件。

4. 工程合同及施工组织设计。

三、施工准备1. 技术准备(1)组织施工人员学习设计图纸、施工规范、操作规程及质量标准。

(2)编制详细的施工方案,明确施工工艺、施工顺序、质量要求及安全措施。

(3)对施工人员进行技术交底,确保施工人员掌握施工要点。

2. 材料准备(1)文化石材料:选择符合设计要求的文化石,确保质量合格。

(2)基层处理材料:水泥、沙子、界面剂、锚固胶等。

(3)粘贴材料:专用粘结剂、勾缝剂等。

3. 工具准备(1)手电钻、电锤、冲击钻等钻孔工具。

(2)水平尺、线锤、墨线、钢卷尺等测量工具。

(3)刷子、刮板、铲刀、抹子等施工工具。

(4)切割机、磨边机等石材加工设备。

4. 人员准备(1)成立施工班组,明确各岗位职责。

(2)配备足够数量的施工人员,确保施工进度。

四、施工工艺1. 施工流程(1)基层处理:清除基层表面的污垢、油渍、浮尘等,检查基层平整度。

(2)锚固处理:在基层上钻孔,埋设锚固件。

(3)粘贴文化石:将文化石粘贴在基层上,确保平整、牢固。

(4)勾缝:使用勾缝剂填充文化石缝隙,确保美观。

(5)清理现场:清理施工垃圾,保持现场整洁。

2. 施工工艺(1)基层处理1)清除基层表面的污垢、油渍、浮尘等。

2)检查基层平整度,如不平整,应进行凿平或找平处理。

3)涂刷界面剂,提高基层粘结性能。

(2)锚固处理1)根据设计要求,在基层上钻孔。

2)埋设锚固件,确保锚固件与基层紧密结合。

外墙文化石施工方案

外墙文化石施工方案

外墙文化石施工方案一、施工前准备工作1.定期检查并维护外墙的完整性,修补并处理旧墙面的裂缝、起皮或有潮湿现象,确保墙面平整、干燥。

2.清理墙面上的灰尘、油漆、水泥等杂物,保持墙面的洁净。

3.根据墙面的情况,选择适合的文化石材料,并洗净备用。

4.准备好施工所需的工具和设备,如电钻、螺丝刀、水平仪等。

二、施工步骤1.预备工作在墙面上进行标线,确定文化石的施工范围和位置。

根据文化石的尺寸和形状,计算出所需的石材数量,并进行合理的排列和布局。

2.文化石粘贴(1)使用专用粘合剂或C20水泥砂浆将文化石粘贴在墙面上。

首先将粘合剂均匀的涂在石材背面上,然后用手放在所需位置,施力使其牢固粘贴在墙面上。

排列好第一层石材后,使用水平仪进行调整,使其水平。

(2)接着进行后续层次的文化石粘贴,保持石材之间的间隙均匀,使整个墙面更加美观。

3.石材镂空为增加墙面美观度,在文化石的表面以及石缝处,可以进行石材的镂空处理。

使用适当的镂空工具,将文化石表面雕刻出所需的图案或纹理。

4.打孔安装为了保证文化石的稳固性,需要在石材上打孔,并使用螺丝或者铁丝将其固定在墙面上。

在文化石上预留孔位,使用电钻进行打孔,然后将墙壁花砖软体钉安装在孔位上。

5.整体打磨和补漏在文化石全部安装完成后,使用砂纸和软毛刷等工具,对整个墙面进行打磨,使其表面光滑、细腻。

同时,对于文化石之间可能存在的缝隙或者未粘贴牢固的部分,进行补漏处理,确保墙面的完整性。

三、注意事项1.在施工过程中,要注意个人安全,佩戴适当的工作服和手套,防止施工材料对人体的伤害。

2.在施工文化石时,需要注意文化石的外观和质量是否符合要求,防止施工完成后出现明显的色差或质量问题。

3.在施工前应根据工程实际需要验收石材的数量和尺寸,并进行化验检测,以确保石材符合规范和施工要求。

4.施工后,应注意对文化石的养护。

在施工完成的24小时内,保持墙面干燥,避免水渍和重物压在文化石上。

同时,定期对文化石进行保养和清洁,避免灰尘和污渍的附着。

文化石墙面施工方案

文化石墙面施工方案

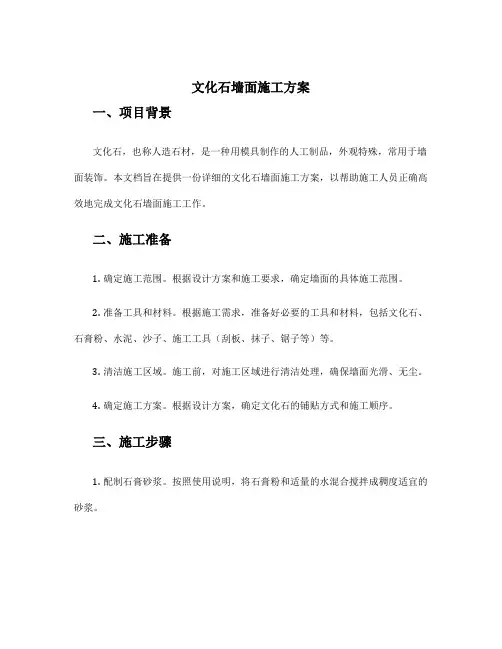

文化石墙面施工方案一、项目背景文化石,也称人造石材,是一种用模具制作的人工制品,外观特殊,常用于墙面装饰。

本文档旨在提供一份详细的文化石墙面施工方案,以帮助施工人员正确高效地完成文化石墙面施工工作。

二、施工准备1.确定施工范围。

根据设计方案和施工要求,确定墙面的具体施工范围。

2.准备工具和材料。

根据施工需求,准备好必要的工具和材料,包括文化石、石膏粉、水泥、沙子、施工工具(刮板、抹子、锯子等)等。

3.清洁施工区域。

施工前,对施工区域进行清洁处理,确保墙面光滑、无尘。

4.确定施工方案。

根据设计方案,确定文化石的铺贴方式和施工顺序。

三、施工步骤1.配制石膏砂浆。

按照使用说明,将石膏粉和适量的水混合搅拌成稠度适宜的砂浆。

2.文化石铺贴。

先将砂浆涂抹在墙面上,然后将文化石逐块贴在砂浆上,注意石块之间的间距和平整度。

铺贴时应保持砂浆与文化石之间的黏合性,以确保文化石的牢固性和稳定性。

3.砌缝。

等待石膏砂浆初步凝固后,使用刮板将余下的砂浆填入文化石之间的缝隙中,并用抹子刮平,使墙面看起来平整光滑。

4.合缝。

等砂浆完全干燥后,用石膏混合水泥和沙子来制作石膏砂浆,然后用刮板将其填入文化石缝隙,以填满之前未完全填满的缝隙。

5.磨光。

石膏完全干燥后,使用砂纸或石膏抛光机将文化石表面进行抛光,以增加其光滑度和光泽感。

6.清洁施工区域。

施工完成后,对施工区域进行彻底的清洁工作,将残留的材料、工具等清除干净。

四、安全注意事项1.施工人员需佩戴好安全帽、手套等防护用具,以免发生意外伤害。

2.在高处施工时,应使用合适的支撑设备和安全绳索,确保施工人员的安全。

3.使用化学材料时,应注意通风,避免对人体产生不良影响。

4.施工现场应保持整洁,避免杂物堆放和地面湿滑,以防意外摔倒。

五、施工质量控制1.文化石的质量应符合设计要求,无裂缝、破损等表面缺陷。

2.文化石的铺贴要求平整度高、缝隙均匀、规则。

3.石膏砂浆的质量应稳定,粘结力强而持久。

外墙文化石镶贴施工方案word精品文档4页

外墙文化石镶贴施工方案word精品文档4页

外墙文化石镶贴施工方案一、材料使用:1、32.5R普通硅酸盐水泥,有出厂合格证及检验报告。

2、砂为中砂,过筛粒径为1.2-2.6㎜;要求颗粒坚硬、浩净、无杂质、含泥量<3%。

3、石灰膏用生石灰块淋制,用孔径3×3㎜筛网过滤,贮存在沉淀池中熟化时间15~30天。

4、饰面块料为“古猿人”系列文化石。

二、施工准备:1、工具准备:灰桶、铝合金方条、铁抹子、木磨板、砌筑左线、阴阳角卡板、木槌、灌浆袋、棉纱头。

2、墙、梁、柱交接位不同材料处挂钢丝网,每边覆盖不小于100㎜。

以射钉锚固;若在阴角处挂网应先用射钉锚固阴角砼结构,然后向上或向下拉紧锚固。

3、用1:1水泥砂浆把砼墙、柱、板拉毛(加108胶以增强砂浆的附着力),且养护2~3天;砖墙应在抹灰前一天要充分湿润。

4、先作样板,得到设计、建设单位认可,方能进行全面施工。

5、把砼墙等表面凸出部份凿平;对蜂窝、麻面、露筋、疏松等部位凿到实处,用1:2.5水泥砂浆分层补平。

把外露钢筋头和铁丝等清除。

三、工艺流程:基层处理→找(规)方、吊直做灰饼及冲筋条→做护角→抹底层灰和中层灰→原浆打磨抽浆压平→排板→镶贴→灌缝。

四、操作工艺:(一)块料找平层:1、基层处理:清除墙面的灰尘、污垢、碱、砂浆块等附着物,要洒水润湿。

对于用钢模板施工过于光滑的混凝土墙面,可采用墙面凿毛或用喷、扫的方法将1:1的水泥砂浆分散均匀地喷射到墙面上,终凝后洒水养护≥3天,待结硬后才进行底层抹灰作业,以增强底灰与墙体的附着力。

2、墙、梁、柱交接位不同材料处挂钢丝网,每边覆盖不小于100㎜,以射钉锚固;若在阴角处挂网应先用射钉锚固阴角砼结构,然后向上或向下拉紧锚固。

3、套方、吊直,做灰饼:抹底层灰前必须先找到好规矩,即四角规方,横线找平,立线吊直,弹出基准线和墙裙、勒脚线。

一般可先在同一轴线量出相等尺寸作为基准线,并结合墙面平整、垂直程度大致确定墙面抹灰厚度,并吊线“做灰饼”,“做灰饼”时应先在左右墙角上各做一个标准饼,然后用线锤吊垂直线做墙下角标准饼(高低位置一般在勒脚线上口),再在墙角左右两个标准饼面之间通线,每隔1.2~1.5m左右及在门窗口阳角等处上下各补做若干个灰饼。

外墙文化石粘贴施工方案

外墙文化石粘贴施工方案

XX工程一期一标段项目外墙文化石粘贴施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)四、施工工艺 (1)五、质量标准 (3)六、应注意的质量问题 (4)七、安全保证措施 (4)八、成品保护措施 (4)一、编制依据1、中国铁建·山语城一期一标段1#~19#楼施工图纸2、《外面饰面砖工程施工及验收规程》JGJ126-20013、《建筑工程饰面砖粘贴强度检验标准》JGJ110-20084、《建筑施工高处作业安全技术规范》JGJ80-915、《建筑施工安全检查标准》JGJ59-996、《重庆市工程建设地方标准》7、渝建发【2008】169号文件二、工程概况工程由XX地产投资兴建,工程位于XX市XX区回龙水库西侧,一标段标段工程由1#~19#共19栋联排别墅组成。

主要结构类型为异形柱框架结构,抗震设防烈度为6度。

根据所处的位置和功能的不同,室内地面标高(±0.000)相当于绝对高程变化在301.00~311.60m之间,总建筑面积约27000平方米,其中3F/-1F至檐口高度为13.3m,3F/-2F至檐口高度17.2m,坡屋面结构。

建筑物外墙面大部分为文化石铺贴,文化石铺贴部位及颜色详见本工程外墙分色图。

三、施工准备1、材料准备粘结剂:为保证文化石铺贴质量,铺贴采用专用粘结剂,粘结材料和水的比例为25kg/6-7kg。

文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

2、主要机具手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件(1)外架应提前支搭和安设好,采用双排架,其横竖杆及拉杆等应离开墙面和门窗口角20cm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX工程一期一标段项目











目录
一、编制依据 (1)
二、工程概况 (1)
三、施工准备 (1)
四、施工工艺 (2)
五、质量标准 (5)
六、应注意的质量问题 (5)
七、安全保证措施 (5)
八、成品保护措施 (6)
一、编制依据
1、中国铁建·山语城一期一标段1#~19#楼施工图纸
2、《外面饰面砖工程施工及验收规程》JGJ126-2001
3、《建筑工程饰面砖粘贴强度检验标准》JGJ110-2008
4、《建筑施工高处作业安全技术规范》JGJ80-91
5、《建筑施工安全检查标准》JGJ59-99
6、《重庆市工程建设地方标准》
7、渝建发【2008】169号文件
二、工程概况
工程由XX地产投资兴建,工程位于XX市XX区回龙水库西侧,一标段标段工程由1#~19#共19栋联排别墅组成。

主要结构类型为异形柱框架结构,抗震设防烈度为6度。

根据所处的位置和功能的不同,室内地面标高(±0.000)相当于绝对高程变化在301.00~311.60m之间,总建筑面积约27000平方米,其中3F/-1F至檐口高度为13.3m,3F/-2F至檐口高度17.2m,坡屋面结构。

建筑物外墙面大部分为文化石铺贴,文化石铺贴部位及颜色详见本工程外墙分色图。

三、施工准备
1、材料准备
粘结剂:为保证文化石铺贴质量,铺贴采用专用粘结剂,粘结材料和水的比例为25kg/6-7kg。

文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

2、主要机具
手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、
小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件
(1)外架应提前支搭和安设好,采用双排架,其横竖杆及拉杆等应离开墙面和门窗口角20cm。

(2)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(4)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。

样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。

(5)文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

(6)文化石在施工前,应做到工序交接,保证上道工序施工完成。

(特别是GRC 表面抗裂砂浆施工完成)。

四、施工工艺
1、工艺流程:
基层清理→放线→拌粘贴料→排砖→镶贴文化石→专用勾缝剂勾缝→养护→检查验收
2、施工工艺:
(1)基层清理:外墙保温抗裂砂浆基层清理干净;粘贴前墙体和砖(石)务必保证一定湿度,太干燥的强体一定要喷水,太干燥的砖石一定要湿润。

(2)放线:根据图纸设计要求先放出窗口两侧、上口的窗边100mm线。

窗口两侧竖向线上下层必须垂直。

文化石粘贴线按每层起步线每400mm弹出一道水平线,依次划分。

在露台、阳台处墙体粘贴文化石需在露台、阳台面上来20cm做为施工缝,等露台、阳台在该处防水施工完成后,方可粘贴该处文化石。

(3)拌专用粘结料:按文化石专用粘结剂配比拌料。

(4)排砖:将文化石颜色、形状、大小按比例搭配摆放在平地上。

1)模型组合:为保证文化石上墙后的整体搭配效果,铺贴前须先将整箱文化石掏出放在平整地面上,并参照样板的模型和颜色的搭配比例进行组合搭配,相近尺寸、形状、颜色的文化石不要相邻;规则的和长条型系列的须按水平铺贴,散石及乱型系列的则无需水平铺贴。

2)颜色选用:在地面上平铺时每种颜色必须错开搭配排放,有少量的不同颜色以点缀使用,以突出颜色的质观感。

(5)镶贴文化石:
1)按排列好的次序铺贴,应先铺贴转角再依转角石水平线为基准粘贴平面石。

将文化石背部浸湿或刷湿,在背部中央涂抹粘结剂,堆起呈山形状并紧压在墙面上充分按压,使岩石周围可看见料浆挤出(粘接砂浆层文化石约10—15mm厚)。

铺贴时缝隙要留的均匀,约15~20㎜。

水平缝长度不超过四块文化石或90cm铺贴范围,上下禁止有通缝。

对于面积较大处,为保证水平缝隙的平直,应在墙面上弹出水平控制线,间距400mm。

2)切割和修整:如果文化石尺寸不符合施工实际要求时,可通过切割处理来调整尺寸,可使用宽嘴钳子或短柄斧。

在包装箱中也可以找到破裂的文化石,这些文化石可用来填充大块文化石的间隙。

为了更加美观,应使用砂浆对切割的边沿进行修补。

当处于视线以上时,可将切口边置于上方,当处于视线以下时,可将切口边置于下方。

3)门窗洞口铺贴方法:
①当门窗洞侧面有GRC时,贴至GRC即可,如下图:
当门窗洞侧面为退台时,文化石向退台内侧拐至退台横面后收一齐茬,剩余窗帮做法为墙体抹灰后刷相应颜色外墙涂料,文化石贴好后退台宽度为100㎜。

②在同一面墙上与涂料水平或垂直分割时,文化石必须收直。

(6)专用勾缝剂勾缝:
首先对缝隙进行清洁处理,然后用特制锥形塑料袋或特制射枪装填粘接砂浆(掺有勾缝原料,比例按勾缝原料说明搅拌)来填缝隙(注意把握深浅,恰当的缝隙深度能保证产品良好的立体效果)。

填缝料初凝后,用竹片等将多余的填缝料除去,用沾水的毛刷修理缝隙表面。

(7)养护:
文化石铺贴好之后,需要对文化石进行雾状喷水,持续三天,喷雾建议采用农用便携式手压喷雾机,喷涂时喷头离文化石墙面的距离保持30—50㎝,这样喷涂的效果比较均匀。

五、质量标准
1、文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

2、文化石镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。

其性能指标均应符合现行国家标准的规定。

3、粘接强度符合要求,整体平整、垂直,相邻石块大小、形状、颜色组合得当。

表面洁净、起碱、污痕,无显著的受损处,无空鼓。

4、水平、竖直方向均无较长距离的通缝,保证水平向通缝不超过4块文化石,竖向通缝不应大于3皮,拐角处上下错茬连接。

5、文化石缝隙勾出后要平整、均匀、密实,宽度均匀,深浅一致(一般稍深更能体现文化石的立体感),达到原始、自然、粗朴的视觉效果
6、流水坡向正确,滴水线顺直。

六、应注意的质量问题
1、基层表面偏差较大,基层处理或施工不当,文化石勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。

2、粘结砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。

在贴文化石砂浆中严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。

3、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,然后用自来水冲净。

同时应加强成品保护。

4、外墙面砖粘贴完毕后,必须经过项目部检查验收是否符合要求。

七、安全保证措施
1、工人在脚手架上作业必须戴好安全帽,系好帽带,必须佩戴安全带,将保险钩挂在大横杆上后方可进行施工。

2、进场施工的人员不允许穿拖鞋,不允许在施工现场吸烟,遵守治安条例,不许打架斗殴。

3、上外架之前,要认真检查架子是否符合安全规范,坚决杜绝违章作业。

4、在外脚手架上的操作人员需穿防滑鞋,有恐高症、心脏病的人员禁止上架,严禁酒后上架施工。

5、若存在交叉作业施工的情况,在下方施工区段的上方,必须用跳板加密目安全网进行全封闭,确保外架作业人员安全。

6、末级开关箱必须配漏电保护器,工人必须带绝缘手套进行操作,专业电工进行接线。

7、裁切下来的文化石板条必须随手用袋子装好,禁止到处乱丢,随处抛洒。

8、在涂抹文化石粘结砂浆时,注意不要污染窗框,被污染的窗框必须及时用湿布擦洗干净。

9、拆除脚手架时应做好对成品墙面的保护工作,禁止钢管等重物撞击墙面。

八、成品保护措施
1、要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。

2、认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏文化石。

3、油漆粉刷不得将油浆喷滴在已完的文化石上,如果文化石上部为外涂料墙面,宜先做外涂料,然后贴文化石,以免污染墙面。

若需先做文化石时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。

4、各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。

5、拆架子时注意不要碰撞墙面。

6、拆除脚手片时,应避免脚手片上的建筑垃圾及灰尘掉落污染砖面,必要时采取覆盖措施。

7、施工前密切注意天气情况,尽量避开雨天施工,如遇施工时下雨,应做好成品覆盖措施。

附图:文化石饰面大样图。

相关文档
最新文档
