35KV电缆沟维修施工方案
电缆沟施工方案

电缆沟施工方案
1电缆沟原则上在同一直线上按先后次序施工。
2、施工中逐段采用土方开挖,并按各段设计要求,看是钢筋碎电缆沟还是砖砌电缆沟,再按具体要求进行电缆沟施工的流水作业。
3、为保证电缆沟边线平直,施工前用测量仪器将电缆沟的中线以及高程测出(高程点每5m一个标注),并在施工过程中须经常对中线和高程进行校对。
4、电缆沟底板施工时,做饼弹线成坡度,确保水流方向。
5、碎电缆沟电缆支架采用植筋工艺,砖砌电缆沟则在砌筑施工中预埋。
6、电缆沟沟沿采用细石混凝土压顶代替粉刷,考虑由于长度较长,极易产生裂缝,表层通长铺设6mm直径园钢筋,并按规定留设变形缝。
7、电缆沟压顶均采用自制专用模板浇筑成型,采用反"1"型,可以方便电缆沟盖板开启,压顶混凝土均达到清水混凝土标准,在砖砌电缆沟表面粉刷与压顶的接缝经过巧妙处理,达到色泽、质地一致,浑然一体。
8、盖板预制,专设预制场,定制角钢包边。
盖板下铺橡皮,防
止不平。
电缆沟施工方案(2)

电缆沟施工方案(2)一、前期准备在进行电缆沟施工前,必须对工程场地进行必要的前期准备工作,以确保施工顺利进行。
具体准备工作包括:1.场地清理:清除场地上的杂物、杂草,确保施工区域干净整洁。
2.地面标识:标明电缆沟施工范围,确保施工过程中不会受到其他工程的干扰。
3.人员配备:安排相关施工人员,确保施工人员具备相关工作经验和技能。
4.材料准备:准备所需的施工材料和设备,如挖掘机、运输车等。
二、施工步骤步骤一:测量定位1.在场地上标明电缆沟的具体位置和长度,确保施工准确无误。
2.使用测量仪器对电缆沟进行精确测量,确保电缆沟的深度和宽度符合设计要求。
步骤二:挖掘电缆沟1.使用挖掘机等设备对标明位置的电缆沟进行挖掘,注意控制挖掘深度和宽度,确保电缆能够顺利铺设在其中。
步骤三:处理电缆沟底部1.对电缆沟底部进行清理,确保底部平整、无杂物,以便于后续的电缆铺设工作。
步骤四:铺设电缆1.将电缆按照设计要求逐段铺设在电缆沟内,注意保持电缆整齐、有序,避免出现交叉或绞缠现象。
步骤五:填埋电缆沟1.将电缆铺设完毕后,使用填埋设备将电缆沟填埋,确保电缆完全被掩埋,保护电缆免受外部损害。
三、施工质量控制1.在施工过程中,对每个步骤的操作进行质量检查,确保施工符合设计要求。
2.定期组织施工人员进行安全教育和技术培训,提高施工质量和安全水平。
3.施工结束后,对电缆沟进行全面检查,确保电缆铺设质量达标,安全可靠。
四、施工注意事项1.在施工过程中,严格遵守相关安全操作规程,确保施工现场安全。
2.注意保护现场周围的环境,减少对周边居民和道路交通的影响。
五、总结通过以上电缆沟施工方案的步骤和控制措施,可以有效提高电缆铺设的质量和效率,减少施工中可能出现的问题和风险。
在施工过程中,要加强施工队伍的管理,确保施工进度和质量的同步提升,为工程的顺利完成奠定基础。
以上为电缆沟施工方案(2),希望能对您有所帮助。
电缆沟工程整治施工方案

电缆沟工程整治施工方案一、施工前准备1. 调查研究在施工前,首先需要对电缆沟的情况进行仔细的调查研究。
这包括对电缆沟的位置、长度、深度、宽度、材质等进行详细的了解,以及对周围环境、管线、地质等进行调查,了解施工的可能影响因素。
2. 审查设计在施工前,需要对电缆沟的设计进行审查。
特别是对于可能存在的施工难点和可能的影响因素,需要进行详细的审查和评估。
3. 施工方案确定在对电缆沟的调查和设计审查之后,需要确定合适的施工方案。
这包括施工的具体步骤、施工的方法、施工的设备和材料等。
4. 施工人员培训在确定了施工方案之后,需要对参与施工的人员进行培训。
这包括安全操作规程的培训、相关技术知识的培训等,确保施工人员具备必要的技能和知识。
5. 安全防护措施准备在施工前,需要做好安全防护措施的准备工作。
这包括施工现场的安全标志设置、安全通道的设置、安全用具的准备等工作。
二、施工步骤1. 施工前准备在施工前,首先需要对施工现场进行清理。
清除施工现场上的杂物和垃圾,确保施工现场的整洁。
2. 测量布线在施工前,需要进行电缆沟的测量布线工作。
这包括测量电缆沟的长度、宽度、深度等尺寸,并根据设计要求进行布线。
3. 开挖电缆沟在进行开挖电缆沟之前,需要做好周围环境的保护工作。
然后根据设计要求,使用挖掘机进行电缆沟的开挖。
4. 安装电缆管在电缆沟开挖完成之后,需要对电缆管进行安装。
这包括铺设电缆管、连接电缆管、并对电缆管进行固定等工作。
5. 整治电缆沟在电缆管安装完成之后,需要对电缆沟进行整治。
这包括电缆沟的细化整理、边坡的整理、沟底的整理等工作。
6. 施工检验在施工完成之后,需要对电缆沟的施工质量进行检验。
对电缆沟的尺寸、平整度、固定度等进行检验,确保施工质量符合要求。
7. 完成工程在对电缆沟的施工质量进行检验之后,可以对整个工程进行验收。
确保施工质量符合设计要求,并按照规定要求进行竣工验收。
三、安全管理1. 施工现场安全管理在施工现场安全管理中,应制定施工现场安全管理规定,指导施工人员安全施工,提高施工现场安全管理水平。
电缆沟工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX区域电缆沟工程2. 工程地点:XX市XX区3. 工程规模:本工程主要建设内容包括电缆沟的挖掘、铺设、回填等,涉及电缆长度约10公里,电缆沟总长度约15公里。
4. 工程工期:预计工期为6个月。
5. 工程质量要求:按照国家相关标准和规范执行,确保工程质量达到优良等级。
二、施工组织设计1. 施工队伍:由具备相关资质的施工单位负责,施工队伍应具备丰富的电缆沟工程施工经验。
2. 施工设备:根据工程需求,配备挖掘机、装载机、平板运输车、切割机、焊接机、电缆敷设设备等。
3. 施工材料:选用符合国家标准的电缆、电缆沟管、支架、防腐材料等。
三、施工准备1. 技术准备(1)熟悉设计图纸,明确施工内容和要求。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和操作规程。
(3)编制施工组织设计,明确施工进度、质量、安全、文明施工等方面的要求。
2. 材料准备(1)电缆:根据设计要求,选择合适的电缆类型,确保电缆质量。
(2)电缆沟管:选用符合国家标准的电缆沟管,确保其强度和耐腐蚀性能。
(3)支架:选用合适的支架,确保电缆固定牢固。
(4)防腐材料:选用环保型防腐材料,提高电缆沟的使用寿命。
3. 施工场地准备(1)施工场地平整,确保施工设备进场和材料堆放。
(2)施工道路畅通,方便材料运输和施工人员进出。
(3)施工区域临时用电、用水设施齐全。
四、施工工艺及流程1. 施工工艺(1)电缆沟挖掘:采用机械挖掘,挖掘深度应符合设计要求,沟底平整,无杂物。
(2)电缆沟铺设:将电缆沟管铺设在沟底,沟管接口应严密,确保电缆安全。
(3)电缆敷设:将电缆敷设在电缆沟管内,电缆接头应牢固,绝缘良好。
(4)支架安装:将支架安装在电缆沟管上,确保电缆固定牢固。
(5)回填:回填材料采用砂石混合料,分层回填,确保回填密实。
2. 施工流程(1)施工准备:完成施工队伍、设备、材料、场地等方面的准备工作。
(2)电缆沟挖掘:按照设计要求挖掘电缆沟,确保沟底平整。
电缆沟施工方案1

尖扎滩35KV变电站电缆沟施工方案编制人:审核人:批准人:青海省水利水电工程局有限责任公司尖扎滩35KV输变电项目部2020年06月一、编制依据一、工程施工图、招标文件。
二、《砌体工程施工质量验收标准》GB50203-20023、《混凝土结构工程施工质量验收标准》GB50204-20024、《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183—2020)。
五、《尖扎滩35KV变电工程施工强制性条文执行打算表》六、《尖扎滩35千伏变电站工程标准工艺实施方法》二、施工预备一、人员配置项目领导:侯环才施工总负责:解向华现场总负责:严文财技术员:杨统德质检员:王乐资料员:白玉洁平安员:赵军强普工班:2人技工班:2人二、机械配置混凝土搅拌机BX350 1台手推车3辆砌砖用工具4套外墙抹面工具3套三、工程概况:尖扎滩35KV变电站工程电缆沟具体概况如下:1000×1000电缆沟长为28米,电缆沟沟壁为砖砌体。
1200×1200电缆沟长为米,沟盖板采纳钢筋网片现场浇作。
1000×1000电缆沟及1200×1200电缆沟沟壁为砖砌体。
一、电缆沟施工:施工预备(1)材料的预备混凝土采纳自拌,砂、石应有复试报告,水泥应有出厂合格证及复试合格报告;模板应采纳表面平整、加工周密、有必然刚度的多层胶合板;钢筋应进行外观及资料(出厂合格证中)检查,并经送样复试合格。
(2)技术预备1)图纸会审:会审应由专业到综合的顺序慢慢进行。
会审前参加人员熟悉图纸,预备意见,并进行必要的查对。
会检后,由现场施工技术负责人向现场各专业工种进行施工图纸交底。
2)技术交底:每一个方法必需进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全部参加施工的人员都要参加交底并签字,并形成书面交底记录。
3)定位放线:依照变电站总平面布置图,采纳经纬仪、拉线、尺量、定出电缆沟的基准线。
电缆沟施工方案

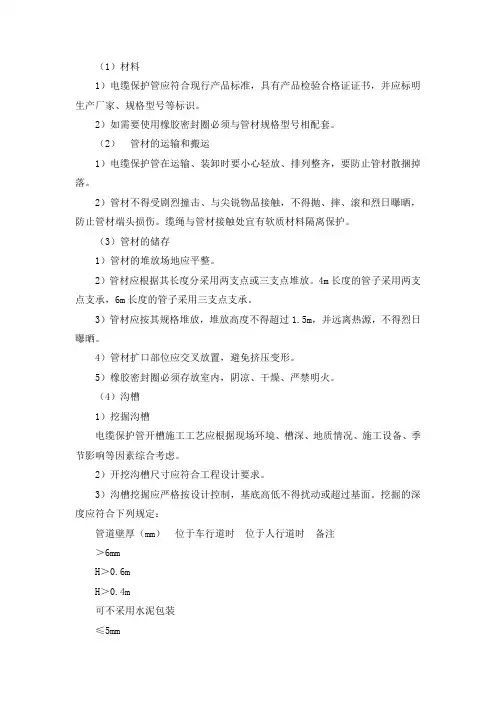

(1)材料1)电缆保护管应符合现行产品标准,具有产品检验合格证证书,并应标明生产厂家、规格型号等标识。
2)如需要使用橡胶密封圈必须与管材规格型号相配套。
(2)管材的运输和搬运1)电缆保护管在运输、装卸时要小心轻放、排列整齐,要防止管材散捆掉落。
2)管材不得受剧烈撞击、与尖锐物品接触,不得抛、摔、滚和烈日曝晒,防止管材端头损伤。
缆绳与管材接触处宜有软质材料隔离保护。
(3)管材的储存1)管材的堆放场地应平整。
2)管材应根据其长度分采用两支点或三支点堆放。
4m长度的管子采用两支点支承,6m长度的管子采用三支点支承。
3)管材应按其规格堆放,堆放高度不得超过1.5m,并远离热源,不得烈日曝晒。
4)管材扩口部位应交叉放置,避免挤压变形。
5)橡胶密封圈必须存放室内,阴凉、干燥、严禁明火。
(4)沟槽1)挖掘沟槽电缆保护管开槽施工工艺应根据现场环境、槽深、地质情况、施工设备、季节影响等因素综合考虑。
2)开挖沟槽尺寸应符合工程设计要求。
3)沟槽挖掘应严格按设计控制,基底高低不得扰动或超过基面。
挖掘的深度应符合下列规定:管道壁厚(mm)位于车行道时位于人行道时备注>6mmH>0.6mH>0.4m可不采用水泥包装≤5mmH>0.8mH>0.5m4)沟槽挖掘宽度应能满足管材连接、地基施工和回填作业所需的最小间隔。
5)应将沟槽底部整平,使放在其上的管材平坦不倾斜。
6)遇土质比较松软的地方,应将沟槽底部用水泥浆铺面。
7)土质较差时,应先进行处理,挖除淤泥,再用大石块压实,然后分层夯实回填上。
(5)铺管安装铺管1)标准定长(6米)管材配置管枕3付、管枕间距为2.0m,管枕距接头处为0.5m。
2)下管可由人工进行,由地面人员将管材传递给槽底施工人员。
严禁将管材至槽边翻滚入内。
3)管材长短的调整,可用机械工具进行切割,切割处切口应垂直于管枕轴线,且应该光滑平整。
4)一般情况下,多根保护管在槽内摆放平整即可,无须捆绑,也不需支架固定。
电缆沟维修施工方案

电缆沟维修施工方案1. 简介电缆沟是用于埋设和保护电缆线路的一种特殊结构。
随着时间的推移和外界因素的影响,电缆沟可能出现故障和损坏,需要进行维修。
本文档将介绍电缆沟维修施工方案,包括维修前的准备工作、维修流程、维修材料和工具以及维修后的测试与验收,以确保电缆沟的正常运行。
2. 维修前的准备工作在进行电缆沟维修之前,需要进行以下准备工作:2.1 安全措施在维修施工过程中,必须采取必要的安全措施,包括佩戴必要的个人防护装备、封锁维修区域、确保工地安全等。
2.2 维修计划根据电缆沟的具体情况,制定维修计划,明确维修的范围、时间和步骤。
2.3 维修材料和工具准备准备必要的维修材料和工具,包括维修用的电缆、接头、绝缘材料、维修设备等。
3. 维修流程电缆沟维修的基本流程如下:3.1 施工准备清理维修区域,确保维修区域干燥、整洁,并封锁维修区域,防止非相关人员进入。
3.2 模拟故障检测通过模拟故障方式,确定故障点的位置。
3.3 挖掘检修口根据故障点的位置,挖掘出适当大小的检修口,以便进行维修。
3.4 故障点维修修复或更换故障点的电缆、接头等部件,并进行必要的接地和绝缘处理。
3.5 检测与测试对维修后的电缆沟进行必要的检测与测试,确保质量和可靠性。
3.6 恢复施工完成维修后,将检修口恢复到原状,清理维修区域。
4. 维修材料和工具进行电缆沟维修时,需要准备以下材料和工具:•维修用的电缆和电缆接头•绝缘材料(如橡胶绝缘带、绝缘漆等)•挖掘工具(如铁锹、铁镐等)•支架和托架•扳手、螺丝刀、钳子等维修工具•测量工具(如万用表、电压表等)•清洁工具(如扫帚、拖把等)5. 维修后的测试与验收完成电缆沟维修后,需要进行测试与验收,以确保维修的质量和可靠性。
5.1 绝缘测试使用绝缘测试仪对维修后的电缆和电缆接头进行绝缘测试,确保绝缘阻抗符合标准要求。
5.2 电阻测试使用万用表或电阻测试仪对接地电阻进行测试,确保电阻值在规定范围内。
电缆沟维修施工方案

电缆沟维修施工方案一、背景介绍电缆沟作为电力线路的重要组成部分,承载着电缆的传输和保护功能。
然而,由于年久失修或外界因素的影响,电缆沟可能会出现破损、松动等问题,导致电力系统的故障和安全隐患。
因此,制定一套科学可行的电缆沟维修施工方案显得尤为重要。
二、维修需求分析1. 检测和诊断:由专业人员对电缆沟进行全面检测,发现问题并做出准确诊断。
2. 设计修复方案:根据检测结果,制定电缆沟的修复方案,包括具体的工艺流程和材料选用。
3. 维修施工:按照修复方案进行施工,确保电缆沟能够恢复到正常运行状态。
4. 施工验收:检验维修后的电缆沟,确认是否满足使用要求。
三、维修施工方案1. 材料准备(1)水泥:选用适合的硅酸盐水泥,确保施工质量。
(2)砂浆:采用配比合理的砂浆,保证填补效果和牢固性。
(3)防腐涂料:选用符合标准的防腐涂料,增强电缆沟的耐腐蚀性能。
(4)渗漏堵漏剂:选择高效堵漏剂,防止电缆沟出现渗水等问题。
2. 施工流程(1)清理:将电缆沟周围的杂物清理干净,确保施工空间整洁。
(2)拆除损坏部分:根据检测情况,拆除电缆沟中的破损部分,确保后续施工的准确性。
(3)修复:使用水泥砂浆等材料进行修复,填补破损部分,确保电缆沟的完整性。
(4)涂刷防腐涂料:在修复的电缆沟表面涂刷防腐涂料,提高抗腐蚀能力。
(5)养护:修复完毕后,进行合理的养护措施,保证施工效果和持久性。
四、安全措施1. 工地标识:施工现场周围设置明显的标识,确保工地的安全性,并引导行人绕行。
2. 安全警示:在施工现场设置警示牌,提示人们注意安全,防止发生意外伤害。
3. 人员培训:施工人员需要接受专业培训,熟悉施工流程和安全操作规范。
4. 必备装备:施工人员应佩戴安全帽、防护手套等必备装备,并配备灭火器等安全工具。
五、施工验收1. 验收条件:维修后的电缆沟应满足规定的验收条件,如材料质量、维修效果等。
2. 验收标准:制定统一的验收标准,确保维修工程的质量和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:AQ-BH-08728
( 管理资料)
单位:_____________________
审批:_____________________
日期:_____________________
WORD文档/ A4打印/ 可编辑
35KV电缆沟维修施工方案
35kV Cable Trench maintenance construction scheme
35KV电缆沟维修施工方案
说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要
制订复杂的方案。
一、工程概述
1.1工程现
因220KV至净化厂电缆暗沟埋在地下,地表表面积水,渗入电缆沟,局部电缆沟盖板丢失,造成安全隐患,根据业主要求,对该区域进行治理。
二.编制依据:
业主有关部门交底,我公司类似施工经验
三、施工难度
由于地下施工且电缆沟内有高压电线,通风极差,施工难度增加3倍以上
三、施工方案
根据业主意见,结合现场实际对电缆沟盖板和电缆沟结合处阴角采用凿毛抹灰的方法进行处理,具体做法是将阴角处凿毛,每侧
凿毛宽度10㎝,凿深1㎝,间距3㎝,梅花形布置,然后用清水清理干净,抹水泥浆一遍,用1:2抗渗水泥砂浆抹灰,厚度3㎝,总长度805m,所用均需垂直运输距离3m,水平运输距离260m.
电缆沟内淤泥,采用人工清除的办法进行清理,长403.5m,宽2m,厚20㎝,沟内人工运输距离80m,自检查井之沟内人工垂直提运距离5m,沟外人工倒运距离110m,然后人工装运上车,运至柳树沟弃土场,运距2.6Km。
重新预制电缆沟盖板3块,长2m,宽0.5m,厚0.15m,内设直径8mm钢筋,间距150mm,双向,C25。
因预制场地距施工现场较远,需2T卡车一辆,人工装卸车及安装盖板需4个人工日。
电缆沟施工是地下施工,沟内无光线,需配置照明专用发电机、活动行灯两套;因此处工程量较小,不设置生活,生产营地,生活用车1辆,5T材料运输车1辆,工期计划5天完成。
四安全措施
由于电缆沟内存在淤泥,污水,沟内空气流通不畅,氧气供应不足,沟内电缆已经投产使用,存在较大安全隐患。
因此进入沟内
施工必须配戴正压式空气呼吸器,配备专业专职安全员,进行安全交底,确保安全无事故。
