发电机台班费签证

合集下载

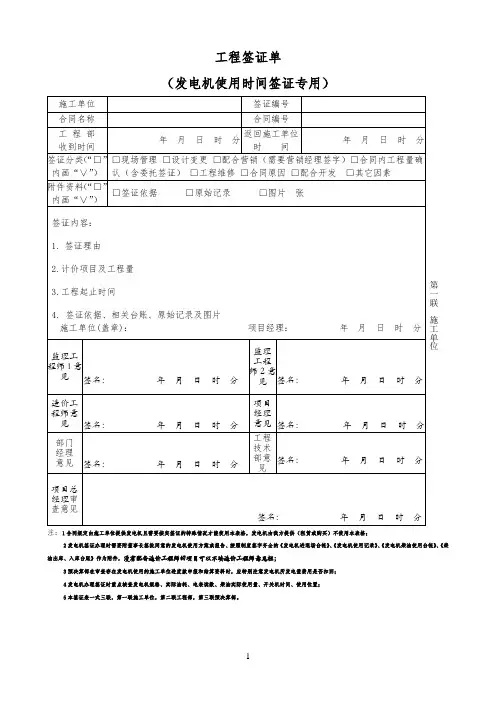

工程签证单(发电机使用时间签证专用)

工程签证单(发电机使用时间签证专用)

1
工程签证单
(发电机使用时间签证专用)
注:1合同规定由施工单位提供发电机且需要按实签证的特殊情况才能使用本表格,发电机由我方提供(租赁或购买)不使用本表格;
2发电机签证办理时需要附董事长签批同意的发电机使用方案或报告、按照制度签字齐全的《发电机进退场台帐》、《发电机使用记录》、《发电机柴油使用台帐》、《柴
油出库、入库台账》作为附件,没有配备造价工程师的项目可以不填造价工程师意见栏;
3预决算部在审查存在发电机使用的施工单位进度款申报和结算资料时,应特别注意发电机所发电量费用是否扣回; 4发电机办理签证时重点核查发电机规格、实际油耗、电表读数、柴油实际使用量、开关机时间、使用位置; 5本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。


一联


单位。

项目机械台班签证单

项目机械台班签证单

派车单项目机械台班签证单施工日期:年月日编号:备注:1、本单一式二份,机主、现场负责人、经理各持一份。

2、本单必须及时办理,最迟不得超过事后24小时,否则签证无效。

派车单项目机械台班签证单施工日期:年月日编号:备注:1、本单一式二份,机主、现场负责人、经理各持一份。

2、本单必须及时办理,最迟不得超过事后24小时,否则签证无效。

施耐德WG负荷隔离开关产品新颖、美观、实用体积小、可带载进行合分操作防护等级IP20,使用安全可靠串,并联双断点,隔离距离直接显示触头分、合状态弹簧储能机构、达到速通、速断。

铁螺母锁紧、提高接线端机械强度金属栅片灭弧系统及长电弧通道设计不仅提高分断能力,而且减小弧区绝缘体炭化,降低泄漏电流;具有三级、四级、柜外操作和板前、板后接线形式等多种产品;可选一组辅助触头(一常开、一常闭)◇标准配置型号,定制配置型号/符合IEC和GB标准/通过CCC认证和EMC测试◇额定电压:690V 额定电流:32A—1600A 极数:3P,4P 机械寿命:8000次短切换时间:WG 负荷隔离开关特点WG-200A/3P◇安装性能好◇采用双列复合式触头、横拉式机构、微电机预储能以及微电子控制技术,基本实现零飞弧(无灭弧罩)◇采用可靠的机械联锁和电气联锁,采用过零位技术,紧急情况下可强制置零(同时切断两路电源)◇具有明显通断位置指示、挂锁等功能,可靠实现电源与负载间的隔离。

◇可靠性高,使用寿命8000次以上机电一体化设计,开关转换准确、灵活、顺畅◇电磁兼容性好,抗干扰能力强,对外无干扰,自动化程度高。

1、弹簧蓄能瞬时释放的加速机构实现了快速接通或分断(13.8米/秒),与操作手枘速度无关,极大提高了熄灭电弧能力。

2、由玻璃纤维增强不饱和聚脂树脂制造的外壳具有良好的阻燃性能、介电性能、抗碳化性和抗冲击性。

3、并联双断点触头具有自清洁作用。

4、所有触头材料是铜镀银合金,具有两个分离触头面。

5、隔离距离大。

机械台班及零星工程签证单

机械台班及零星工程签证单

计日工签认单施工单位:项目部备注:1、施工区域、工作内容、用工时间由派工员负责填写,必须填写清楚。

2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。

3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。

4、商务部根据分包合同对本签证单有修改和删减的权利。

5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。

6、计日工数量确认后,做为计价依据计入当期结算当中。

-------------------------------------------------------------------------------------------------------------------------------------------计日工签认单施工单位:项目部日期:编号:2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。

3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。

4、商务部根据分包合同对本签证单有修改和删减的权利。

5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。

6、计日工数量确认后,做为计价依据计入当期结算当中。

零星机械台班签认单施工单位:项目部备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。

2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。

3、派工员意见栏请主要写明派工事由及在施工结束后对施工完成情况的综合评价。

4、商务部根据分包合同对本签证单有修改和删减的权利。

5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。

6、零星机械台班数量确认后,做为计价依据计入当期结算当中。

--------------------------------------------------------------------------------------------------------------------------------零星机械台班签认单施工单位:项目部备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。

新近归纳资料机械台班签证单

新近归纳资料机械台班签证单

-----------------------------请--盖--骑--缝--章-----------------------------第二联 工队结算
项目机械台班签证单
施工日期:



编号:
机主姓名
机械名称
机械型号
机械施工部位:
机械施工内容:
机械施工时间: 上 午: 时 分到 时 分 下 午: 时 分到 时 分 上半夜: 时 分到 时 分 下半夜: 时 分到 时 分
总计:


机主(驾驶员)签字
现场负责人签字
备注:1、本单一式二份,项目部、机主各持一份。 2、本单超过24小时未办理或未盖骑缝章则签证单均无效。
第一联 单位留存
项目机械台班签证单
施工日期:



编号:
机主姓名
ቤተ መጻሕፍቲ ባይዱ机械名称
机械型号
机械施工部位:
机械施工内容:
机械施工时间: 上 午: 时 分到 时 分 下 午: 时 分到 时 分 上半夜: 时 分到 时 分 下半夜: 时 分到 时 分
总计:


机主(驾驶员)签字
现场负责人签字
备注:1、本单一式二份,项目部、机主各持一份。 2、本单超过24小时未办理或未盖骑缝章则签证单均无效。

发电机签证台账

发电机签证台账

9.5
7:30
18:00
9.5
7:30
18:00
9.5
7:30
18:00
9.5
7:30
18:00
9.5
7:30
18:00
9.5
7:30
18:00
9.5
工程名称
郑州新区污水处理厂厂外管道及河道护砌工程二标段
建设单位
郑州市污水净化有限公司
监理单位
河南创斯特北京磐石监理联合体
施工单位
陕西三德实业有限公司
日期
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
120kw
厂外泵站河道护砌 (南侧)
工程名称
郑州新区污水处理厂厂外管道及河道护砌工程二标段
建设单位
郑州市污水净化有限公司
监理单位
河南创斯特北京磐石监理联合体
施工单位
陕西三德实业有限公司
供电部位 发电机设备型号
日期
厂外泵站溢流点箱 涵施工
120kw
厂外泵站溢流点箱 涵施工
120kw
厂外泵站溢流点箱 涵施工
120kw
厂外泵站溢流点箱 涵施工
7:30
18:00
9.5
7:30
18:00
9.5
7:30
18:00
9.5
7:30

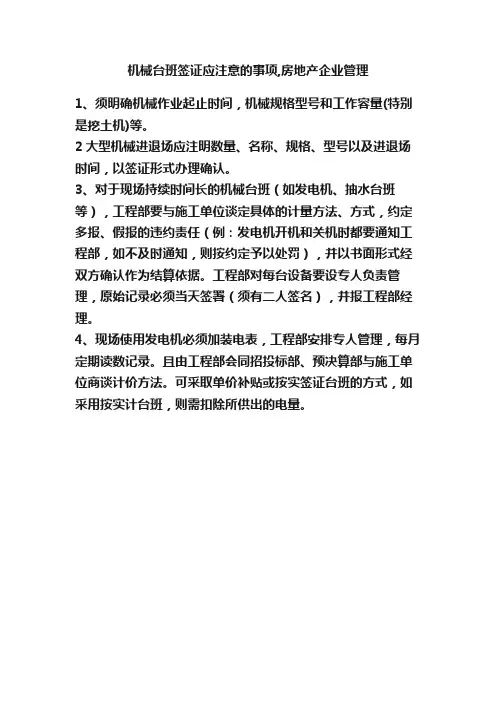

机械台班签证应注意的事项,房地产企业管理

机械台班签证应注意的事项,房地产企业管理

机械台班签证应注意的事项,房地产企业管理
1、须明确机械作业起止时间,机械规格型号和工作容量(特别是挖土机)等。

2大型机械进退场应注明数量、名称、规格、型号以及进退场时间,以签证形式办理确认。

3、对于现场持续时间长的机械台班(如发电机、抽水台班等),工程部要与施工单位谈定具体的计量方法、方式,约定多报、假报的违约责任(例:发电机开机和关机时都要通知工程部,如不及时通知,则按约定予以处罚),并以书面形式经双方确认作为结算依据。

工程部对每台设备要设专人负责管理,原始记录必须当天签署(须有二人签名),并报工程部经理。

4、现场使用发电机必须加装电表,工程部安排专人管理,每月定期读数记录。

且由工程部会同招投标部、预决算部与施工单位商谈计价方法。

可采取单价补贴或按实签证台班的方式,如采用按实计台班,则需扣除所供出的电量。

发电机组安装施工签证表1

发电机组安装施工签证表1

发电机组安装施工签证表汽轮发电机本体安装单位工程施工签证1台板接触检查签证台板接触检查签证表轴承座灌油试验签证表轴承座扣盖签证表汽缸外观检查签证表汽机转子外观检查签证表6高、中压喷嘴室检查封闭签证中压喷嘴室检查封闭签证表7汽机扣盖前检查签证汽机扣盖前检查签证表汽机扣盖签证表汽机基础二次灌浆前检查签证表连通管安装检查签证表11对于冲管时解体的汽门及调速汽门应在冲管后进行严密性检查, 汽门及调速汽门严密性检查签证汽门及调速汽门严密性检查签证表(冲管后)抗燃油系统冲洗前检查签证表13抗燃油冲洗后油质化验检查签证抗燃油冲洗后油质化验检查签证表14冷油器严密性检查签证冷油器严密性检查签证表15油箱封闭前检查签证油箱封闭前检查签证表16润滑(密封)油冲洗前检查润滑(密封)油冲洗前检查签证表17润滑(密封)油冲洗后油质检验签证润滑(密封)油冲洗后油质检验签证表发电机转子严密性试验签证表发电机定子严密性试验签证表发电机穿转子签证表发电机端盖安装封闭签证表发电机氢冷器严密性试验签证表励磁机空冷器水压试验签证表发电机整套风压试验签证表25发电机内冷却水系统冲洗签证发电机内冷却水系统冲洗签证表26汽轮发电机本体安装单位工程观感质■验收签证汽轮发电机本体安装单位工程观感质量验收签证表二汽轮发电机辅助设备安装单位工程施工签证1凝汽器穿管前检查签证凝汽器穿管前检查签证表2低压缸与凝汽器连接前检查签证低压缸与凝汽器连接前检查签证表3凝汽器灌水试验检查签证凝汽器灌水试验检查签证表4疏水扩容器隐蔽检查签证疏水扩容器隐蔽检查签证表5空冷系统严密性试验签证空冷系统严密性试验签证表6除氧器(水箱)本体封闭前签证除氧器(水箱)本体封闭前签证表7热交换器(水侧或汽侧)水压试验签证热交换器(水侧或汽侧)水压试验签证表汽轮发电机辅助设备安装单位工程观感质量验收签证三汽轮发电机附属机械安装单位工程施工签证汽动给水泵驱动汽轮机扣盖签证驱动给水泵汽轮机扣盖签证表2泵电机冷却器水压试验签证泵电机冷却器水压试验签证表汽轮发电机附属机械安装单位工程观感质量验收签证四汽轮发电机组其它设备安装单位工程施工签证1桥式起重设备负荷试验签证桥式起重设备负荷试验签证表2 一般起重设备负荷试验签证一般起重设备负荷试验签证表3汽轮发电机组其它设备安装单位工程观感质量验收签证汽轮发电机组其它设备安装单位工程观感质量验收签证五循环水泵房设备安装单位工程、公用水泵房和雨水泵房设备安装单位工程以及取水泵房设备安装单位工程观感质量验收签证循环水泵房、公用水泵房和雨水泵房以及取水泵房设备安装单位工程观感质量验收签证六燃机本体安装单位工程强制性条文执行情况检查表及施工签1进气部分人孔门封闭检查签证进气部分人孔门封闭检查签表2排气部分人孔门封闭检查签证排气部分人孔门封闭检查签证表3罩壳透光检查签证罩壳透光检查签证表4燃机本体安装单位工程观感质量验收签证燃机本体安装单位工程观感质量验收签证表七燃机辅助设备及附属机械安装单位工程施工签证a.灭火系统1灭火喷放试验签证灭火系统喷放试验签证表燃机辅助设备及附属机械安装单位工程观感质量验收签证表。

发电机 签证

发电机 签证
38.92
2
碎石
5.4.81
业主:
年月日
监理:
年月日
施工:
年月日
龙岩市大锦山环山路沿线园林绿化工程
签证单
工程名称:龙岩市大锦山环山路沿线园林绿化工程编号:
签证
事项
内容:
1、1—16号景点7月份发电机发电台班
原因:由于山上施工范围内没有可用电源,故现场施工需要发电机临时发电。
依据:施工设计文件和业主、监理要求,工程数量现场测量确定。
附件:发电机发电台班记录表;
施工单位:(盖章)
现场代表:年月日
监理
单位
审核
意见
专业监理工程师:
总监理工程师:
监理单位(盖章)
年月日
建设
单位
审核
意见
现场代表:
造价工程师(造价员):
审批人:
建设单位(盖章)
年月日
龙岩市大锦山环山路沿线园林绿化工程3号景点建筑垃圾数量计算书
第页共页
序号
内容
长(m)
宽(m)
厚度(m)
数量(m3)
1
碎石
42.3
9.2
0.1
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
代表:
年 月 日
施工单位意见:
代表:
年 月 日
发电机台班费用计算式:
1、发电机使用时间:2013年11月17日至2014年1月17日,共计62天,每天施工24小时按3个台班计算共计186个台班,费用按定额计算共计元,后附定额计算书。
2、扣除定额中电费:扣除主单位意见:
代表:
年 月 日
监理单位意见:
发电机台班费签证
现场签证单
编号:003
工程名称
签证
日期
施工单位
签证
项目
发电机台班费用
签证内容:
海南省XXXXXXX经济适用住房XXX第X标XX栋新建建筑物在桩基施工中按甲方项目部的要求进场4台桩机施工,2台桩机接变压器电源使用,2台桩机自备发电机发电施工。我司自备功率为200KW发电机从2013年11月17日施工至2014年1月17日全部桩基施工完毕。现上报发电机台班费用共计元,请给予确认!
相关文档
最新文档
