建筑施工临时用水专项方案建筑施工临时用水专项方案一、项目背景和目的在建筑施工过程中临时用水是必不可少的,并且会产生一定的费用。

为了合理使用水资源,降低使用成本,保护环境,我们制定了该临时用水专项方案。

二、施工水需求量估算根据项目的实际情况,预计施工期间每天所需的用水量为XXX立方米,同时根据施工进度和季节变化等因素,我们适当预留了一些余量以应对特殊情况。

三、节水措施1. 使用高效节水器具:在工地搭建厕所和洗手间时,选择安装节水型厕所和自动感应水龙头,减少不必要的水流量。

2. 加强用水管理:明确指定专人负责用水的管理和监督,确保用水的合理使用和防止浪费。

3. 定期检查水管漏水:定期检查工地的水管系统是否有漏水,并及时修复。

4. 雨水利用:利用施工现场的屋面、道路等收集雨水,并进行净化处理后再作为施工用水使用。

四、施工用水来源1. 临时用水供应合同:与当地水务公司签订临时用水供应合同,通过购买外部水源满足施工期间的水需求。

2. 自建水源:在施工现场附近探测地下水源,并进行测试和净化处理,确保其符合国家的相关水质标准。

3. 合理利用周边临时水源:对于周边的水源进行调查和评估,如河流、湖泊等,通过净化处理后可以作为临时用水。

五、施工用水的管理1. 用水台账:根据每天的用水情况和用水量进行统计,并建立用水台账,做到每时每刻都知道用水的情况。

2. 管理制度:建立用水管理制度,明确水的使用程序和标准,并制定相应的处罚措施,对于浪费用水者进行相应的惩罚。

3. 周期性检查:定期检查施工现场的用水情况,对于发现的问题及时进行整改和纠正。

六、安全保障1. 建立安全保障措施:建立临时用水安全保障措施,对水源进行定期检测和监测,确保水质安全。

2. 施工现场安全防护:设置防护栏杆和警示标志,对用水设施进行维护,防止意外事故的发生。

七、费用预算根据实际情况,预计施工期间临时用水的费用估算为XXX元,具体费用来源和分配按照合同规定和相关政策执行。

现场临时用水施工方案

现场临时用水施工方案

现场临时用水施工方案在建筑施工过程中,常常会遇到需要临时用水的情况。

临时用水是指在施工现场临时供应的水,主要用于混凝土浇筑、清洗、灌溉等工作。

在现场施工中,对临时用水的储备和使用进行合理规划,可以提高施工效率,保证工程质量,确保施工安全。

下面将就现场临时用水的储备和使用方案进行探讨。

1. 临时用水储备为保证施工期间用水的供应,需要提前规划临时用水的储备方案。

可以从以下方面进行考虑和准备:1.1 水源选择在选择临时用水的水源时,应考虑水质、水量和供水稳定性。

一般可选择当地的自来水、地下水或水库等作为临时用水的水源。

1.2 储水容器在施工现场应配置足够的储水容器来储存临时用水。

储水容器应具有一定的容量,且要符合卫生标准,保证存放水质安全。

1.3 输水管道为了方便输送临时用水,应事先准备好输水管道,确保输送管道的质量和安全性。

2. 临时用水使用除了储备临时用水外,对于临时用水的使用也需要进行合理规划,避免浪费和造成资源浪费。

在使用临时用水时应注意以下几个方面:2.1 用水计划施工单位应提前制定用水计划,明确各项工作需要用水的时间和量,避免发生因用水不足导致工程延误的情况。

2.2 节约用水在使用临时用水时应严格控制用水量,避免浪费。

可以通过合理配置喷头、使用节水器等方式来提高用水利用率。

2.3 保护水质在使用临时用水时要注意保护水质,避免污染。

应定期清洗储水容器,确保输送管道的卫生。

3. 施工安全在临时用水的储备和使用过程中,施工单位还需注意施工安全问题。

应确保储水容器和输水管道的安全性,避免发生漏水等安全事故。

综上所述,对于现场临时用水,施工单位应提前做好充分准备,合理规划临时用水的储备和使用方案,以确保施工过程中的水源供应充足、用水合理、水质安全、施工安全。

只有保障了临时用水的有效供应与合理使用,才能提高施工效率、保证工程质量,确保施工进度顺利进行。

施工现场临时用水方案

施工现场临时用水方案

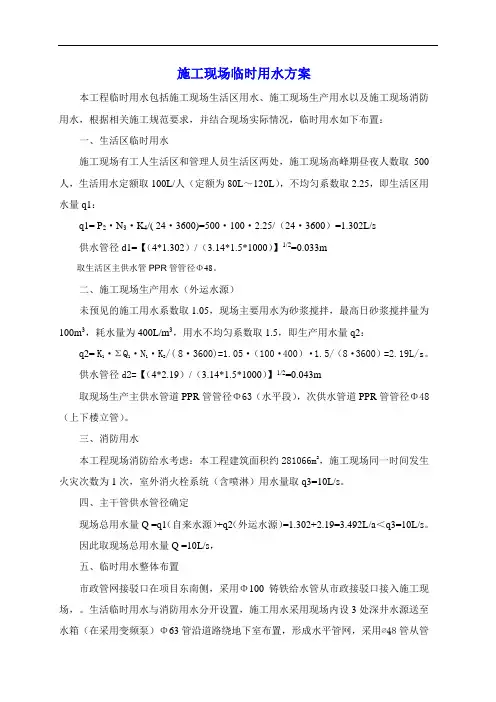

施工现场临时用水方案本工程临时用水包括施工现场生活区用水、施工现场生产用水以及施工现场消防用水,根据相关施工规范要求,并结合现场实际情况,临时用水如下布置:一、生活区临时用水施工现场有工人生活区和管理人员生活区两处,施工现场高峰期昼夜人数取500人,生活用水定额取100L/人(定额为80L~120L),不均匀系数取2.25,即生活区用水量q1:q1= P2·N3·K4/( 24·3600)=500·100·2.25/(24·3600)=1.302L/s供水管径d1=【(4*1.302)/(3.14*1.5*1000)】1/2=0.033m取生活区主供水管PPR管管径Φ48。

二、施工现场生产用水(外运水源)未预见的施工用水系数取1.05,现场主要用水为砂浆搅拌,最高日砂浆搅拌量为100m3,耗水量为400L/m3,用水不均匀系数取1.5,即生产用水量q2:q2=K1·ΣQ1·N1·K2/( 8·3600)=1.05·(100·400)·1.5/(8·3600)=2.19L/s。

供水管径d2=【(4*2.19)/(3.14*1.5*1000)】1/2=0.043m取现场生产主供水管道PPR管管径Φ63(水平段),次供水管道PPR管管径Φ48(上下楼立管)。

三、消防用水本工程现场消防给水考虑:本工程建筑面积约281066m2,施工现场同一时间发生火灾次数为1次,室外消火栓系统(含喷淋)用水量取q3=10L/s。

四、主干管供水管径确定现场总用水量Q =q1(自来水源)+q2(外运水源)=1.302+2.19=3.492L/a<q3=10L/s。

因此取现场总用水量Q =10L/s,五、临时用水整体布置市政管网接驳口在项目东南侧,采用Φ100铸铁给水管从市政接驳口接入施工现场,。

施工临时用水方案

施工临时用水方案

施工临时用水方案一、本工程现场临时用水布置, 本着经济、实用的原则, 在充分考虑楼位、结构、临建的平面布置及将来地上结构施工的整体情况下, 合理设置。

用水计划包括生产、生活、消防三个方面。

二、水源:利用以前现场临时供水管道, 施工临时用水点从原有供水管最末端预留法兰口处接入, 装水表计量, 临时生活区供水管从供苗圃接水口三通处取水, 在各施工区要求施工单位在取水点附近建一个30立方米的蓄水池或水罐, 生活区建一个15立方米的蓄水池或水罐,水池水通过给水设备向现场施工及生活稳定供水。

三、管道敷设及管材、管径选择:临时用水管道沿915#路绿化带敷设, 在幼儿园附近管道开三通穿过915#路供东南侧施工用水, 管道在穿过915#路后预留取水口后再沿至我单位施工地界红线, 在最末端915#路两侧各预留取水口。

经测算施工用水应保证10L/S(包括施工用水、机械用水、生活用水、消防用水), 干管管径DN100的给水管以满足施工生产用水, 各用水点预留施工生产用水管径DN50的接口, 接至生活区水管管径DN40。

管材选用:施工生产区选用热镀锌钢管, 生活区给水管道选用PPR生活给水管道, 具体布置情况见平面布置图。

1)现场用水的保证措施:2)为了确保现场的施工用水, 使施工生产顺利进行, 项目部应组织专门的管理机构, 加强管理。

3)对进入施工现场的施工人员进行开源节流教育, 阐述节约用水的重要性, 使员工对节约能源创造效益有正确的理解和认识。

四、现场供水管的安装维修由专业水工进行, 加强巡回检查监护, 出现故障及时处理, 确保生产、生活用水畅通。

五、为确保施工用水, 设置临时蓄水池(蓄水罐), 储水量约30立方米。

六、临时排水措施915#路施工时, 已施工完雨水主管道、污水主管道, 并给我单位已预留接口, 如我单位施工时915#路排水系统已投入使用则生产、生活污水经沉淀池净化后排至雨、污水主管道。

如915#路排水系统末投入使用则就满足:1)施工现场采用明沟排水, 截面为200*300mm, 直线段每隔30m设置一个沉沙井, 卫生间排水管道采用分流制, 粪水排至临时化粪池, 采用塑料管暗埋或暗沟排出。

施工现场临时用水方案

施工现场临时用水方案

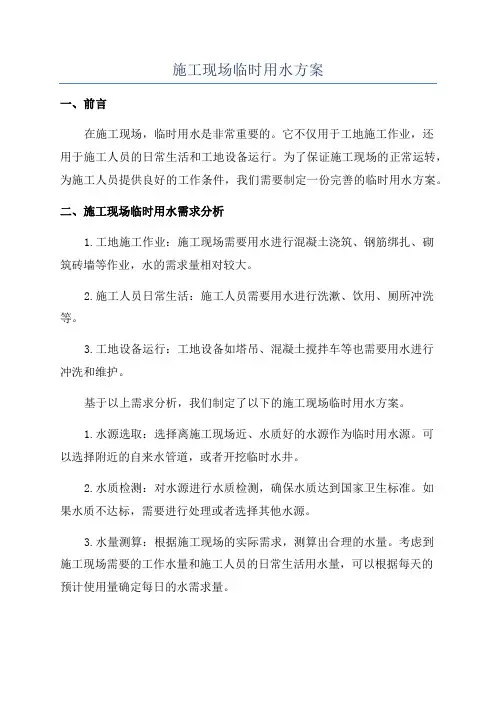

施工现场临时用水方案一、前言在施工现场,临时用水是非常重要的。

它不仅用于工地施工作业,还用于施工人员的日常生活和工地设备运行。

为了保证施工现场的正常运转,为施工人员提供良好的工作条件,我们需要制定一份完善的临时用水方案。

二、施工现场临时用水需求分析1.工地施工作业:施工现场需要用水进行混凝土浇筑、钢筋绑扎、砌筑砖墙等作业,水的需求量相对较大。

2.施工人员日常生活:施工人员需要用水进行洗漱、饮用、厕所冲洗等。

3.工地设备运行:工地设备如塔吊、混凝土搅拌车等也需要用水进行冲洗和维护。

基于以上需求分析,我们制定了以下的施工现场临时用水方案。

1.水源选取:选择离施工现场近、水质好的水源作为临时用水源。

可以选择附近的自来水管道,或者开挖临时水井。

2.水质检测:对水源进行水质检测,确保水质达到国家卫生标准。

如果水质不达标,需要进行处理或者选择其他水源。

3.水量测算:根据施工现场的实际需求,测算出合理的水量。

考虑到施工现场需要的工作水量和施工人员的日常生活用水量,可以根据每天的预计使用量确定每日的水需求量。

4.临时用水设施建设:根据需要,建设临时用水系统,包括水井、水泵、输水管道、贮水池等。

对设施进行合理的布局和管道规划,确保水源能够顺利输送到施工现场各个需要的地方。

5.供水管理:设置专人负责供水管理,定期巡视临时用水设施的运行情况,及时处理设备故障和维护工作。

定期检测水质,确保供水安全。

6.用水节约措施:加强用水管理和宣传,提高施工人员的水资源利用意识。

规定合理的用水量,禁止浪费和滥用。

7.应急预案:制定应急预案,一旦发生水源中断、设施故障等问题,能够迅速采取措施进行应对和处理。

四、施工现场临时用水方案的实施1.建设临时用水设施:按照临时用水方案的要求,建设临时用水设施,确保设施的正常运行。

2.临时用水设施的运维管理:确保设施的日常运维工作得到有效管理,设立专职人员负责设施运行、维护和巡查工作。

3.用水管理制度的落实:制定用水管理制度,并组织培训,确保施工人员遵守用水管理制度,提高用水效率。

施工现场临时用水方案

施工现场临时用水方案

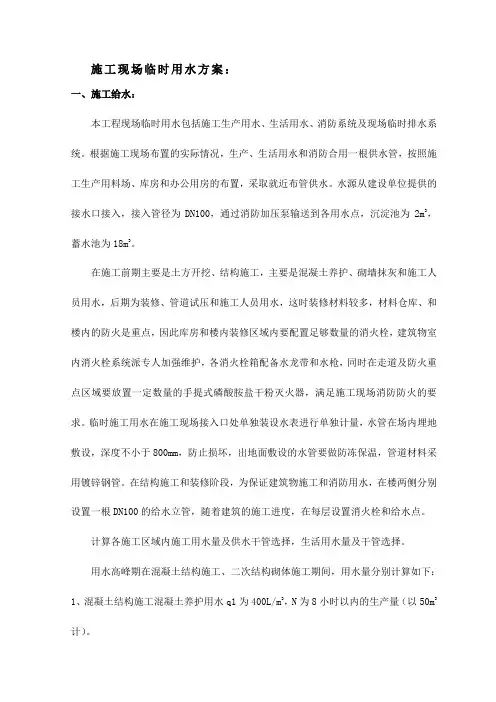

施工现场临时用水方案:一、施工给水:本工程现场临时用水包括施工生产用水、生活用水、消防系统及现场临时排水系统。

根据施工现场布置的实际情况,生产、生活用水和消防合用一根供水管,按照施工生产用料场、库房和办公用房的布置,采取就近布管供水。

水源从建设单位提供的接水口接入,接入管径为DN100,通过消防加压泵输送到各用水点,沉淀池为2m3,蓄水池为18m3。

在施工前期主要是土方开挖、结构施工,主要是混凝土养护、砌墙抹灰和施工人员用水,后期为装修、管道试压和施工人员用水,这时装修材料较多,材料仓库、和楼内的防火是重点,因此库房和楼内装修区域内要配置足够数量的消火栓,建筑物室内消火栓系统派专人加强维护,各消火栓箱配备水龙带和水枪,同时在走道及防火重点区域要放置一定数量的手提式磷酸胺盐干粉灭火器,满足施工现场消防防火的要求。

临时施工用水在施工现场接入口处单独装设水表进行单独计量,水管在场内埋地敷设,深度不小于800mm,防止损坏,出地面敷设的水管要做防冻保温,管道材料采用镀锌钢管。

在结构施工和装修阶段,为保证建筑物施工和消防用水,在楼两侧分别设置一根DN100的给水立管,随着建筑的施工进度,在每层设置消火栓和给水点。

计算各施工区域内施工用水量及供水干管选择,生活用水量及干管选择。

用水高峰期在混凝土结构施工、二次结构砌体施工期间,用水量分别计算如下:1、混凝土结构施工混凝土养护用水q1为400L/m3,N为8小时以内的生产量(以50m3计)。

Q1=q1×N×k1÷3600=400×50×1.5÷3600=8.33(L/s)2、由于二次结构砌体砂浆采用商品砂浆,不考虑砂浆搅拌用水。

取用水量Q=8.33(L/S)3、生活用水量q3,本项目高峰时期共有施工人员1200左右人,•每人共计需20L/人·次,中午休息高峰用水时间按2小时计算:Q3= q3×k3÷3600=1200×20×1.5÷2÷3600=5(L/s)本工程施工水流速暂定V=1.5m/S4、施工用水干管管径确定:由公式:D=[4Q1×1000/(3.14×1.5)]1/2=84mm 确定施工用水干管选用100mm 焊接钢管;由公式:D=[4Q3×1000/(3.14×1.5)]1/2 =62mm 确定生活用水干管管径选用100mm镀锌钢管;由公式:D=[4Q0×1000/(3.14×2.5)]1/2 =87mm消防用水Q0=15(L/s)确定消防用水干管选用100mm式中:Q------用水量K1至K3-----用水量不均衡系数q-----每小时用水量V------管内水流速(生活/施工=1.5,消防=2.5)D------管径3.14------圆周率二、排水:施工现场排水分为雨水、生活污水、食堂废水。

施工现场临时用水施工方案

施工现场临时用水施工方案

施工现场临时用水施工方案施工现场临时用水是一个重要的施工环节,它为施工人员提供了必要的生活和工作用水。

为了确保施工现场临时用水的安全、高效和经济性,我们制定了以下的施工方案:一、用水需求分析施工现场临时用水主要分为生活用水和施工用水两部分。

生活用水包括饮用水、洗浴水、洗涤用水等;施工用水主要用于混凝土搅拌、建筑物冲洗、土方施工等。

根据项目需求,对临时用水的需求量进行详细的分析,以确保施工期间的用水量满足需求。

二、临时供水设备选择1. 水源选择施工现场临时供水水源可以选择自来水、地下水或河水等。

根据项目所在地的水源条件和水质情况,选择合适的水源供应施工现场,确保水源的可靠性和水质的安全性。

在选择自来水供应时,需与供水公司协商并签订供水合同。

2. 输水设备选择根据施工现场的具体情况,选择合适的输水设备,如水泵、输水管道和储水设备等。

水泵的选择应考虑到用水量、水压需求以及供水距离等因素,以确保稳定供水。

输水管道的选择应符合相关的标准要求,采用耐压、耐腐蚀的管材。

储水设备的选择应根据施工现场的用水需求量确定,以确保供水的连续性和稳定性。

三、用水管理措施为了合理利用临时用水资源,减少浪费和损耗,需要采取一系列的管理措施,包括:1. 用水计量管理在施工现场设置计量装置,对用水进行计量和记录,及时发现和解决用水问题。

可以采用计量表、水表等设备对用水量进行监控,并定期进行数据汇总和分析。

2. 节水措施在施工现场推广和落实节水意识,指导施工人员在使用水时注意节约,减少不必要的水浪费。

可以通过合理设置水龙头、喷头等器具,控制用水流量。

并加强对施工人员的培训,提高他们的节水意识。

3. 水质管理对施工现场用水进行定期监测和检验,确保水质安全合格。

若存在水质超标或不合格情况,需立即采取相应的措施,如水质处理、更换水源等。

四、应急预案在施工现场临时用水过程中,可能会出现供水中断、水质污染等紧急情况。

为了及时应对和处理这些问题,需要制定相应的应急预案。

临时用水施工方案

临时用水施工方案

临时用水施工方案临时用水施工方案一、方案目的:为了保障施工过程中临时用水的需要,确保施工工人的生活用水和施工设备的正常运行,制定本临时用水施工方案。

二、施工现状:该施工项目位于较为偏远的地区,管道输水条件较差,且项目周边暂时没有供水设施。

因此,需要通过临时的手段来解决用水问题。

三、临时用水方案:1、取水点选择:选择距离施工现场较近的河流或湖泊作为取水点。

确保水源清洁、稳定,并具备一定的储备量。

2、水源处理:由于取水点处水质可能较为复杂,可能存在悬浮物、杂质等问题,需要进行水源处理。

使用过滤网、沉淀池、杀菌剂等设备对水源进行预处理,使水质符合饮用水要求。

3、储水设备:根据施工需要,设置容量适当的储水设备。

可以选择水泵抽水储存或者直接运输到施工现场。

4、水质监测:定期对储存的水源进行水质监测,确保水源的安全和稳定。

5、用水设备:根据施工需要,配置饮水设备和洗浴设备以供工人使用。

可以设置水龙头、水桶、水槽等设施。

6、用水管理:明确施工阶段用水量和用水频率,合理分配用水任务,并进行用水计量和用水记录,以便合理安排用水计划。

四、安全措施:1、建立安全警示标志,提示工人注意安全。

2、严禁用生活用水和施工用水混用。

3、加强设备维护保养,确保设备正常运行。

4、定期清洗储水设备和过滤器,防止积累杂质影响水质。

5、水源的储存设施要加强管理,避免水源被污染。

五、应急预案:1、发现水质异常时,要及时停止用水,并进行处理或更换水源。

2、发现水池或储存设备破损时,要及时修复或更换。

3、发现用水设备故障时,要及时修复或更换。

4、在极端天气条件下,如干旱或强降雨等,要及时调整用水计划,确保施工的正常进行。

六、总结:通过制定临时用水施工方案,可以有效解决施工过程中的用水需求问题,保障施工工人的生活用水和施工设备的正常运行。

同时,要加强对用水设备的管理和维护,确保水源的安全和稳定。

在施工过程中,要随时关注水源和用水设备的水质和工作状态,并制定应急预案,以应对突发情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况及编制依据 (1)1.1工程概况 (1)1.1.1 工程概况 (1)1.1.2 临时用水概况 (1)1.1.3 消火栓及生产给水管网 (1)1.1.4 临时用水说明 (1)1.1.5 排水说明 (1)1.2编制依据 (2)1.2.1 文件依据 (2)1.2.2 规范依据 (2)1.3重难点分析及对策 (2)1.3.1工程重难点 (2)1.3.2重难点对策 (3)第二章施工组织与管理 (4)2.1施工管理组织机构图及说明 (4)2.1.1 施工组织架构 (4)2.1.2 职责 (4)2.2项目经理部 (5)2.3进度、质量、安全及文明施工目标 (6)第三章施工组织及进度计划 (7)3.1施工组织总述 (7)3.1.1 施工组织与流程 (7)3.1.2 施工流程 (8)3.2施工进度计划及说明 (8)3.2.1 施工进度计划 (8)3.2.2 工期保证措施 (11)3.3与总进度计划的关系 (11)3.4材料封样与样板计划 (13)第四章施工准备与主要资源配置 (14)4.1施工准备计划 (14)4.2劳动力资源配置计划及保证措施 (14)4.3施工机械与施工机具配置计划及保证措施 (14)4.4大宗材料与设备购置计划及保证措施 (15)4.5主要周转材料计划及保证措施 (16)第五章施工技术与施工工艺 (17)5.1施工技术与施工工艺重难点分析 (17)5.1.1 作业环境恶劣 (17)5.1.2 基坑支护阶段交叉作业频繁 (17)5.1.3 管道安装工作量大 (17)5.2施工工艺与施工技术 (17)5.2.1 管路总体布置 (17)5.2.2 施工工艺 (18)5.3新技术、新工艺、新材料、新设备应用 (20)第六章施工质量与验收 (21)6.1进场主要材料和设备验收标准 (21)6.2质量通病及防治措施 (22)6.3成品保护 (22)6.3.1 成品保护方案 (22)6.3.2 成品保护措施 (22)第七章安全文明绿色施工及合理化建议 (24)7.1安全文明施工 (24)7.1.1文明施工管理目标 (24)7.1.2文明施工组织管理措施 (24)7.2现场文明施工保证措施 (25)7.2.1合理布置 (25)7.2.2目视管理 (25)7.2.3其它措施 (26)7.3环保绿色施工 (27)7.3.1 环境保护保证措施 (27)7.3.2 绿色施工措施 (28)7.4应急预案 (28)7.4.1 雨季施工保证措施 (28)7.4.2 台风季节施工保证措施 (29)7.4.3 防暑降温措施 (30)7.4.4 对各分包单位的管理与协调措施 (30)7.4.5 风险管控措施 (31)7.4.6 应急管理措施 (32)7.5施工合理化建议和降低成本措施 (32)第八章附件资料 (33)8.1相关典型图纸及效果图 (33)8.2计算书 (33)8.2.1 用水量计算及干管管径的选择 (33)8.2.2 临时用水给水水箱、水泵选用 (35)8.2.3 临时用水阶段排水水量计算 (36)8.2.4 临时用水阶段排水水泵选用 (37)8.3深化设计图纸目录与典型深化设计图纸 (37)第一章工程概况及编制依据1.1工程概况1.1.1 工程概况1.1.2 临时用水概况本工程临时用水水源由市政自来水管网供给,水源接驳点位于施工现场东南角,管径为DN100,供水压力0.3Mpa,在给水点布置DN100水管以供施工兼消防用水;地上阶段设置两台H=60米,Q=40 m3/h的水泵(一用一备),并设旁通管,平时从旁通管接入施工用水,较高楼层施工或火灾时启动水泵加压。

1.1.3 消火栓及生产给水管网施工现场主给水管网系统沿围墙布置,管网每隔50米布置室外消防点(每个消防点设置一套DN65的消火栓,内配置25米长麻质水龙带两条和Φ19水枪一个),支管上设置两个DN20施工用水取水点。

1.1.4 临时用水说明本工程临时用水共划分为三个阶段,基坑支护及土方开挖施工阶段、地下室及主体结构施工阶段和装饰阶段。

在基坑支护及土方开挖施工阶段,保证桩基施工用水、基坑支护施工用水、道路养护用水,制作好环场消防给水管道,同时利用排水沟、定点位排水等方式做好现场排水工作。

在地下室及主体结构施工阶段,分别由北侧、东侧和西侧向地下室敷设进入六组给水管道,保证地下室消防给水的需要。

地下室阶段要做好防排水工作,避免地下室浸水。

主体阶段分别向各建筑安装一根给水立管,保证在主体结构施工过程中的临时用水。

在装饰阶段,充分利用临时管网满足用水需求,在正式给水管网敷设之后逐步拆除临时供水管网。

1.1.5 排水说明施工现场沿环场道路内侧开挖排水沟,在北侧经三级沉淀排入污水井。

办公区及生活区生活污废水经由化粪池处理后排入市政污水管道。

施工现场洗车池污废水由专人定期进行处理。

1.2 编制依据1.2.1 文件依据1.2.2 规范依据中华人民共和国、行业和地方政府颁布的现行有效的建筑结构和建筑施工的各类规范、规程及验评标准。

1.3 重难点分析及对策1.3.1工程重难点1.本工程施工现场用水量大,市政供水不能很好满足施工的实际用水量,供水工程的重点工作在于能够有效满足施工现场的用水,难点在于保证施工现场的供水量。

2.本工程场地较大,存在着积水、排水不便的问题。

3.本工程存在大量的电焊作业,现场堆放大量油漆、氧气瓶和乙炔瓶,带来一定的消防隐患。

1.3.2重难点对策1.针对用水问题的对策为利用消防水箱和加压泵联合供水,同时环场管网引接入市政给水,保证用水量能够满足施工需求。

2.针对排水问题的方案是环场开挖排水沟,将现场施工废水集中引到现场北侧,通过三级沉淀后进行集中排放。

3.现场消防环网严格按照国家要求布设,在材料堆积、油漆存放、桩机基础和钢筋加工棚等处布设灭火器。

第二章施工组织与管理2.1 施工管理组织机构图及说明2.1.1 施工组织架构成立以项目经理为第一责任人的领导小组,将方案编制、具体措施落实到人。

料具供应、应急抢险等具体职责落实到部门,并明确责任人。

针对临时用水工程的特殊性和本项目施工重点的部署,项目成立以总承包项目经理为组长的应急小组。

小组的工作重点为:结合现场施工要求,保证消防及施工用水,检查落实各项安全技术措施,保证临时用水工程施工满足规范要求。

小组主要成员如下:图2.1-1 项目管理机构图说明:根据工程体量和我司标准化管理要求,组建了项目部,项目部管理人员由项目经理、项目总工、生产经理、技术员、施工员、质检员、安全员、材料员、资料员等组成,组织严密,分工明确,管理科学,以确保按质按量切实履行和完成施工合同规定的义务。

2.1.2 职责施工现场临时用水工程是为了保证现场消防及生产性用水,确保现场消防安全工作及生产工作正常进行。

领导小组组长:项目经理担任组长,全面负责建筑项目的管理和运作。

领导小组副组长:协助组长完成实现项目的管理和运作。

调度工作:负责调度组员,组织形成各分组完成工作。

小组组员:在组长和副组长的领导下,按照调度员形成各分组,实现项目的管理和运作。

应急救援组:负责现场的临时应急救援工作,务必做到机动、及时。

通讯联络组:负责联络通讯,通讯方向做到向上传达和向下告知,做到信息的及时准确传达。

工程抢险组:负责现场的指挥协调,在应急工作完成之后完成抢险工作。

外部协调组:组织对外协调,为现场施工营造良好的外部条件。

物资供应组:负责物资的协调和及时供应,保障现场能够顺利进行。

设备保障组:针对机电设备进行设备保障工作,保证现场施工的正常进行。

2.2 项目经理部表2.2-1 项目主要管理人员信息一览表2.3 进度、质量、安全及文明施工目标1.质量目标:合格2.进度目标:满足现场生产性用水及消防用水要求3.节点目标:2016年9月5日环场干管完成2016年9月2日环场支管及消防栓安装完成2016年9月13日加压泵组安装完成2016年12月9日地下室供水4.安全目标无重伤事故,杜绝死亡事故,全员负伤率控制为0,具体措施是建立以项目经理为首的安全生产领导小组,落实岗位责任制,制订有目标性的有效措施,建立定期性的检查制度,以预防为主,消灭安全隐患于萌芽状态。

第三章施工组织及进度计划3.1 施工组织总述3.1.1 施工组织与流程表3.1 临水安装施工区段划分表3.2 临水安装施工组织4工期安排详见施工组织进度计划3.1.2 施工流程3.2 施工进度计划及说明3.2.1 施工进度计划临时用水施工进度计划根据土建现场平面规划及土建施工计划编制,并提前一周安排临水工程施工,本工程具体施工进度计划见表3-2-1表3-2-1 酒店群临时用水施工进度计划区域分项工程开始时间周期(天)完成时间备注3.2.2 工期保证措施1.从管理力量、技术力量、作业队伍、机具设备等几方面优化配置,各项资源在全公司范围内优化。

一旦甲方提出缩短工期,提前交工的要求,及时调动内部资源和力量采取有力的赶工措施,确保工期目标的实现。

2.强化项目管理,推行项目法施工,实行项目经理负责制,对施工全过程负责,统一组织,确保工期。

3.项目部根据工程情况和工期目标,分段控制,合理安排劳动力和机械设备投入,科学管理和引进先进技术相结合,加快工程进度。

4.做好施工前技术准备工作,认真熟悉图纸,做好技术交底工作,把技术问题解决在开工之前。

5.提前落实材料及成品和半成品计划、采购、运输、储存、检验等工作,不得因材料供应不及时、质量不合格影响进度。

6.加大管道预制深度,做好与土建各工种间交叉作业的协调,充分利用空间和时间,提高露天施工效率。

7.建立生产例会制度,在总进度控制下,按排月、周、日作业计划。

在例会上对主要控制点进行检查,如有拖延应及时调整解决,并对劳动力、机械设备,材料等存在的问题及时予以处理。

3.3 与总进度计划的关系施工现场的临时用水进度将紧密配合土建施工进度,根据土建施工进度跟进临时用水施工!任务名称工期开始时间完成时间1008 个工作日2016年8月10日2019年5月14日3.4 材料封样与样板计划本专项工程无材料封样与样板计划。

第四章施工准备与主要资源配置4.1 施工准备计划1、市政水源已经接入,现场市政给水水源接驳点位于施工现场东北角,市政水源接驳点管道口径为DN100mm;2、临时排水:施工现场路边设有底净宽300mm×高400mm排水沟,雨水及废水排至排水沟,建筑物内的施工废水由集水坑收集后排至室外排水沟,经沉淀池沉淀后排至市政雨水排水管网。

生活污水经化粪池后,排水市政污水管网。

3、技术准备:上报施工方案,经过审批后实施,并对施工班组进行交底。

4、劳动力落实到位,劳动机具必须满足施工现场要求;4.2 劳动力资源配置计划及保证措施表4-1 劳动力配置表从管理力量、技术力量、作业队伍、机具设备等几方面优化配置,各项资源在全公司范围内优化。

相关文档
最新文档
