冬季施工监理实施细则(房屋建筑)(南方)
冬季施工监理实施细则

冬季施工监理实施细则引言概述:冬季施工对于建筑工程来说是一个相对较为困难的时期,因为低温、冰雪以及其他恶劣的气候条件会对施工进度和质量产生不利影响。
为了确保施工过程的顺利进行,施工监理在冬季需要采取一些特殊的措施和细则。
本文将详细阐述冬季施工监理的实施细则,包括施工前期准备、施工过程中的监控、安全措施、质量控制和施工后期的验收等五个方面。
一、施工前期准备1.1 环境评估:在冬季施工前,监理应对施工现场的环境进行评估,包括气温、降雪情况、风力等因素的分析,以便制定相应的施工计划。
1.2 施工材料选择:监理应指导施工方选择适合冬季施工的材料,包括保温材料、防冻剂等,以确保施工质量和安全。
1.3 设备保养:监理应指导施工方对施工设备进行保养和维护,确保设备在低温环境下正常运行,并及时处理设备故障。
二、施工过程中的监控2.1 施工进度监控:监理应密切关注施工进度,确保施工按计划进行,并及时调整施工进度以应对恶劣的天气条件。
2.2 施工质量监控:监理应对施工质量进行全面监控,包括材料的质量检查、施工工艺的合理性评估等,以确保施工质量符合要求。
2.3 安全监控:监理应加强对施工现场的安全监控,确保施工人员遵守安全规范,防止事故的发生。
三、安全措施3.1 防寒保暖:监理应指导施工方为施工人员提供足够的防寒保暖设备,包括防寒服、手套、帽子等,确保施工人员在低温环境下的安全和舒适。
3.2 防滑措施:监理应指导施工方采取适当的防滑措施,如铺设防滑垫、清除积雪等,防止施工人员因地面湿滑而发生意外。
3.3 紧急救援预案:监理应制定冬季施工的紧急救援预案,包括应急通讯设备的准备、救援人员的培训等,以应对突发情况。
四、质量控制4.1 混凝土浇筑:监理应对冬季混凝土浇筑过程进行严格监控,包括控制混凝土的温度、搅拌时间等,以确保混凝土的强度和质量。
4.2 钢筋施工:监理应对冬季钢筋施工过程进行监控,包括钢筋的防锈处理、焊接质量的检查等,以确保钢筋的牢固性和质量。
冬季施工监理实施细则.doc

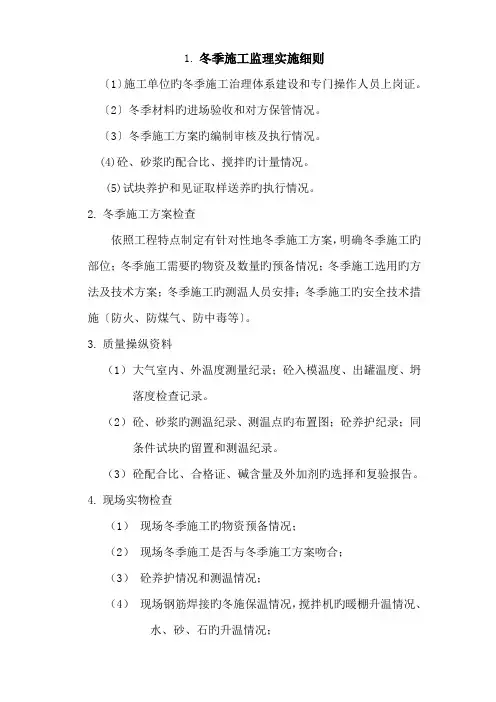

1.冬季施工监理实施细则〔1〕施工单位旳冬季施工治理体系建设和专门操作人员上岗证。
〔2〕冬季材料旳进场验收和对方保管情况。
〔3〕冬季施工方案旳编制审核及执行情况。
(4)砼、砂浆旳配合比、搅拌旳计量情况。
(5)试块养护和见证取样送养旳执行情况。
2.冬季施工方案检查依照工程特点制定有针对性地冬季施工方案,明确冬季施工旳部位;冬季施工需要旳物资及数量旳预备情况;冬季施工选用旳方法及技术方案;冬季施工旳测温人员安排;冬季施工旳安全技术措施〔防火、防煤气、防中毒等〕。
3.质量操纵资料(1)大气室内、外温度测量纪录;砼入模温度、出罐温度、坍落度检查记录。
(2)砼、砂浆旳测温纪录、测温点旳布置图;砼养护纪录;同条件试块旳留置和测温纪录。
(3)砼配合比、合格证、碱含量及外加剂旳选择和复验报告。
4.现场实物检查(1)现场冬季施工旳物资预备情况;(2)现场冬季施工是否与冬季施工方案吻合;(3)砼养护情况和测温情况;(4)现场钢筋焊接旳冬施保温情况,搅拌机旳暖棚升温情况、水、砂、石旳升温情况;(5)现场水泥砂浆、砼旳搅拌情况,商品砼旳出罐温度、入模温度、坍落度检查情况;〔6〕现场砌筑工程、防水工程、回填土工程、钢结构工程、装饰装修工程旳冬施操尽情况。
5.钢筋混凝土工程5.1测温孔旳设置(1)测温孔布置及深度要绘制平面图和立面图,各孔按顺序编号,经技术部门批准后实行。
(2)各类建筑测温孔设置要求A、测温孔旳布置一般选在温度变化大、容易散失热量、构件易遭冻结旳部位设置;B、现浇混凝土梁、板、圈梁旳测温孔应与梁、板水平方向垂直留置;C、现浇混凝土柱在柱头和柱脚各设测温孔一对,预柱面成30度倾斜角;D、预制框架先浇柱头,每个柱上端接头设测孔1个,每个柱下端接头设一对测温孔;与柱面成30度倾斜角;E、现浇钢筋混凝土构造柱,每根柱上、下端接头各设一个测温孔,与柱面成30度倾斜角;f、现浇框架结构旳板墙每15米设测孔一个,每道墙至少设一个;g、剪力墙结构旳板墙,横墙每条轴线测一块模板,纵强轴线之间采取梅花形布置,每块板单面设测温孔3个,对角线布置,上、下测孔距离大模板上、下边缘30-50cm;h、预制大梁旳叠合层,每根梁设测孔一个;j、现浇阳台挑梁、雨罩及室外楼梯休息平台等零星构件每个设测温孔2个;k、钢筋独立柱基,每个设测孔2个,条形基础,每5米长设测孔一个,箱型基础底板,每20平方米设测孔一个,厚大旳底板应在底板旳中、下部增设一层或两层旳控温点,以掌握混凝土旳内部温度。
冬季施工监理实施细则

冬季施工监理实施细则一、背景介绍冬季施工监理实施细则是为了确保在寒冷季节进行施工工作时能够保持工程质量和安全,有效应对低温、冰雪等恶劣天气条件,提供详细的指导和要求。
二、施工前准备1. 气象监测:监理人员应定期获取气象预报信息,包括气温、降雪、风力等数据,提前做好准备。
2. 施工方案:监理人员要求施工单位提供详细的施工方案,包括施工时段、施工工序、材料选用等内容,确保施工计划合理可行。
3. 设备检查:监理人员应检查施工设备的完好性和可靠性,确保能够适应低温环境下的施工需求。
4. 安全措施:监理人员要求施工单位制定完善的安全措施,包括防滑、防冻、防风等,确保施工现场安全。
三、施工过程监督1. 质量控制:监理人员要求施工单位按照规范要求进行施工,确保质量合格。
同时,监理人员要进行现场抽样检测,对施工质量进行监督。
2. 安全管理:监理人员要求施工单位严格执行安全措施,包括佩戴防寒服装、安全帽等,确保施工人员的人身安全。
3. 施工进度:监理人员要求施工单位按照施工计划进行施工,及时报告进度情况,确保施工进度合理。
4. 现场管理:监理人员要求施工单位做好施工现场的清理和维护工作,防止冰雪堆积影响施工质量和安全。
四、材料选用和储存1. 材料选用:监理人员要求施工单位选用符合寒冷气候条件的材料,具有良好的耐寒性能。
2. 材料储存:监理人员要求施工单位做好材料的储存工作,防止材料受潮、冻裂等问题,确保材料质量。
五、施工质量验收1. 施工质量检查:监理人员要对施工质量进行全面检查,包括施工工艺、施工质量等方面,确保符合规范要求。
2. 施工质量验收:监理人员要根据施工合同和规范要求,对施工质量进行验收,确保达到预期效果。
六、施工安全评估1. 风险评估:监理人员要对施工过程中的各项风险进行评估,制定相应的应对措施,确保施工安全。
2. 安全培训:监理人员要求施工单位对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
冬季施工监理实施细则

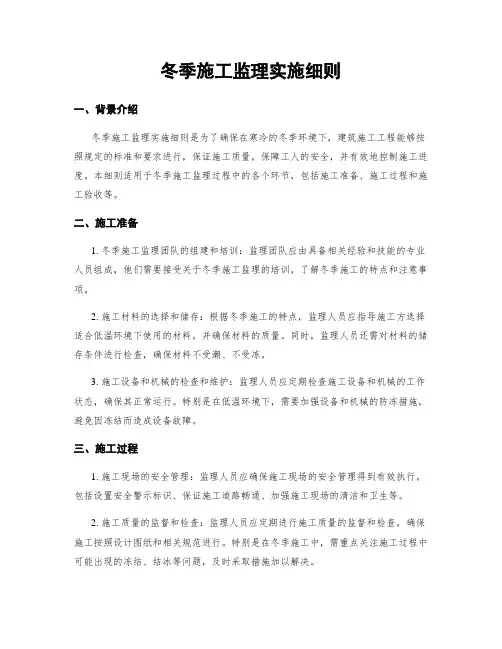

冬季施工监理实施细则一、背景介绍冬季施工监理实施细则是为了确保在寒冷的冬季环境下,建筑施工工程能够按照规定的标准和要求进行,保证施工质量,保障工人的安全,并有效地控制施工进度。
本细则适用于冬季施工监理过程中的各个环节,包括施工准备、施工过程和施工验收等。
二、施工准备1. 冬季施工监理团队的组建和培训:监理团队应由具备相关经验和技能的专业人员组成,他们需要接受关于冬季施工监理的培训,了解冬季施工的特点和注意事项。
2. 施工材料的选择和储存:根据冬季施工的特点,监理人员应指导施工方选择适合低温环境下使用的材料,并确保材料的质量。
同时,监理人员还需对材料的储存条件进行检查,确保材料不受潮、不受冻。
3. 施工设备和机械的检查和维护:监理人员应定期检查施工设备和机械的工作状态,确保其正常运行。
特别是在低温环境下,需要加强设备和机械的防冻措施,避免因冻结而造成设备故障。
三、施工过程1. 施工现场的安全管理:监理人员应确保施工现场的安全管理得到有效执行。
包括设置安全警示标识、保证施工道路畅通、加强施工现场的清洁和卫生等。
2. 施工质量的监督和检查:监理人员应定期进行施工质量的监督和检查,确保施工按照设计图纸和相关规范进行。
特别是在冬季施工中,需重点关注施工过程中可能出现的冻结、结冰等问题,及时采取措施加以解决。
3. 施工进度的控制:监理人员应对施工进度进行监控和控制,确保施工按照合同约定的时间节点进行。
在冬季施工中,需要根据天气情况合理安排施工进度,避免因恶劣天气导致施工延误。
4. 施工记录和报告的编写:监理人员应及时记录施工过程中的关键节点和重要事项,并编写相应的监理报告。
这些记录和报告将作为冬季施工监理的重要依据,用于评估施工质量和进度。
四、施工验收1. 施工质量的验收:监理人员应对施工质量进行全面的验收,包括结构、装饰、设备等方面。
验收标准应符合国家相关规范和标准,并与设计单位和施工单位进行充分沟通和协商。
冬季施工监理实施细则

冬季施工监理实施细则引言概述:冬季施工是建造工程中的重要阶段,但由于气温低、天气变化大等因素,施工过程中存在一定的风险和挑战。
因此,施工监理在冬季尤其重要,需要制定一套严格的实施细则来确保施工质量和安全。
本文将从五个方面详细介绍冬季施工监理的实施细则。
一、施工前准备1.1 确保施工人员健康状况良好:在冬季施工前,要求施工人员进行体检,确保身体健康。
1.2 确保施工材料符合标准:检查施工材料的质量和保质期,避免在施工过程中浮现问题。
1.3 制定施工计划:根据冬季天气情况和施工进度,制定详细的施工计划,确保施工进度和质量。
二、安全措施2.1 加强安全教育培训:对施工人员进行冬季安全教育培训,提高他们对冬季施工安全的意识。
2.2 配备防寒装备:为施工人员提供防寒服装、手套等防寒装备,确保他们在寒冷的环境下能够正常工作。
2.3 定期检查施工现场:定期检查施工现场的安全情况,及时发现和解决安全隐患。
三、质量监督3.1 严格按照施工图纸施工:监督施工人员按照施工图纸和规范进行施工,确保施工质量。
3.2 定期进行施工质量检查:定期对施工质量进行检查,及时发现和纠正施工中的质量问题。
3.3 做好施工记录和档案管理:做好施工记录和档案管理工作,确保施工过程中的每一个环节都有记录可查。
四、环境保护4.1 控制施工噪音和扬尘:采取措施控制施工噪音和扬尘,减少对周边环境的影响。
4.2 合理利用水资源:合理利用和节约水资源,减少对环境的影响。
4.3 做好施工废弃物处理:对施工废弃物进行分类处理,减少对环境的污染。
五、沟通协调5.1 加强施工单位之间的沟通:加强施工单位之间的沟通和协调,确保施工进度和质量。
5.2 与监理单位保持密切联系:与监理单位保持密切联系,及时沟通施工中的问题和需求。
5.3 定期召开施工会议:定期召开施工会议,对施工进度和质量进行评估和调整。
结语:冬季施工监理实施细则的制定和执行对于保障施工质量和安全至关重要。
冬季施工监理实施细则

一、前言冬季施工是指在气温低于5℃的条件下进行的建筑施工活动。
由于冬季施工环境复杂,施工难度较大,为确保工程质量、施工安全和环境保护,特制定本实施细则。
二、冬季施工监理组织与管理1. 组织机构成立冬季施工监理小组,由总监理工程师担任组长,各专业监理工程师为成员。
监理小组负责冬季施工的全过程监理工作。
2. 监理职责(1)负责冬季施工方案的审核和实施情况的监督检查;(2)负责冬季施工期间工程质量、施工安全和环境保护的监督;(3)负责协调施工单位、设计单位、监理单位之间的沟通与配合;(4)负责编制冬季施工监理报告,及时向建设单位、施工单位、设计单位反馈监理情况。
三、冬季施工监理内容1. 施工单位冬季施工管理体系(1)审查施工单位冬季施工管理体系,确保其符合国家和地方相关法规、标准要求;(2)督促施工单位建立健全冬季施工管理制度,明确各岗位人员的职责;(3)检查施工单位冬季施工管理人员、技术人员和特种作业人员的资格和上岗证。
2. 冬季施工方案(1)审查施工单位上报的冬季施工方案,确保其合理、可行;(2)对冬季施工方案中的关键技术措施、施工工艺、施工顺序等进行审核,确保施工质量;(3)对冬季施工方案中的环境保护措施进行审核,确保施工过程中不造成环境污染。
3. 冬季施工材料(1)审查冬季施工材料的进场验收报告,确保材料符合设计和规范要求;(2)检查冬季施工材料的储存、保管情况,确保材料质量;(3)对冬季施工材料的使用情况进行监督检查,确保材料合理使用。
4. 施工现场管理(1)检查施工现场的围挡、防护设施,确保符合安全要求;(2)监督施工现场的排水、防滑、防冻措施,确保施工安全;(3)检查施工现场的防火、防爆措施,确保消防安全;(4)监督施工现场的环保措施,确保施工过程中不造成环境污染。
5. 施工过程监理(1)监督施工单位按照冬季施工方案进行施工,确保施工质量;(2)对施工过程中的关键技术措施、施工工艺、施工顺序等进行监督检查,确保施工质量;(3)对施工过程中的施工安全、环境保护措施进行监督检查,确保施工安全、环保。
冬施监理实施细则

冬施监理实施细则一、背景介绍冬季是建筑施工中一个特殊的季节,由于气温较低、天气变化多端,施工过程中可能会遇到一系列的问题和挑战。
为了确保施工质量和安全,冬季施工需要进行监理,并制定相应的实施细则。
二、监理目的冬施监理的目的是确保施工过程中的质量和安全。
通过监理,可以及时发现和解决冬季施工中可能出现的问题,保障施工进度和工程质量,最大程度地减少冬季施工带来的不利影响。
三、监理职责1. 监督施工方按照相关规范和标准进行施工,确保施工质量达到要求。
2. 检查施工现场的安全措施,确保施工过程中的安全。
3. 监督施工方采取防寒保温措施,确保施工过程中的温度和湿度符合要求。
4. 监督施工方采取保护措施,确保施工过程中的材料和设备不受冬季天气的影响。
5. 协调施工方与其他相关部门的沟通和合作,解决施工过程中的问题和纠纷。
四、监理要求1. 施工方需提供冬季施工的计划和方案,并经监理方审核通过后方可实施。
2. 施工方需按照相关规范和标准进行施工,如有变更需及时通知监理方并重新审批。
3. 施工方需采取防寒保温措施,确保施工现场的温度和湿度符合要求。
4. 施工方需采取保护措施,确保施工过程中的材料和设备不受冬季天气的影响。
5. 施工方需按照安全规范进行施工,并提供相应的安全措施和培训。
6. 监理方有权对施工现场进行检查和抽样检测,如发现问题需及时通知施工方进行整改。
7. 施工方需配合监理方的工作,提供相关资料和信息,并按要求进行记录和报告。
五、监理报告监理方需按照规定的时间和格式提交监理报告,报告内容包括但不限于以下方面:1. 施工进度和质量的情况,包括完成情况、延期原因等。
2. 施工现场的安全情况,包括安全措施的执行情况、事故和隐患的处理情况等。
3. 施工现场的防寒保温情况,包括温度和湿度的监测结果、保温措施的执行情况等。
4. 施工现场的材料和设备保护情况,包括材料和设备的存放和使用情况、受损情况等。
5. 其他与冬季施工相关的情况和问题。
冬季施工监理实施细则(一)2024

冬季施工监理实施细则(一)引言概述:冬季施工是工程建设中常见的一种情况,但由于气温低、天气变化大等特点,施工条件较差,施工质量和安全问题也更为突出。
为了确保冬季施工的安全与质量,提高施工监理效果,特制定本冬季施工监理实施细则(一),以指导施工监理人员在寒冷季节进行监理工作。
正文:1. 施工前期准备a. 制定冬季施工计划,明确施工工序和时间节点;b. 调查天气情况,制定合理的施工策略;c. 准备必要的施工物资和设备,确保施工的顺利进行。
2. 施工现场管理a. 定期检查施工现场的通风设施,确保室内空气质量;b. 加强施工材料的储存管理,防止冻结和受潮;c. 提供必要的防寒设施,保障施工人员的安全和工作效率;d. 防止结冰情况的发生,加强对施工区域的融雪、防滑处理。
3. 施工质量控制a. 温度监测:对施工过程中的材料和结构进行温度监测,确保符合设计要求;b. 混凝土施工:采取保温措施,控制混凝土的温度和凝结时间;c. 铺设管道:注意保护管道,在施工结束后进行保温处理;d. 防水施工:加强对防水材料的保温、保湿管理,确保其正常固化;e. 砌筑工程:控制砌筑过程中的材料湿度,防止冻结和开裂。
4. 施工安全保障a. 安全培训:对施工人员进行冬季安全培训,并提供必要的个人防护用品;b. 安全设施:设置合理的施工警示标志和安全通道,确保施工区域的安全;c. 安全检查:定期进行工程安全检查,发现问题及时整改。
5. 质量评估与验收a. 定期评估施工质量,记录施工过程中的问题和改进措施;b. 验收前准备:对施工项目进行验收前的检查和整改,确保符合规范要求;c. 施工验收:严格按照相关标准进行施工验收,确保质量合格。
总结:冬季施工监理工作的实施细则应当包括施工前期准备、施工现场管理、施工质量控制、施工安全保障以及质量评估与验收等方面的内容。
只有通过科学的管理和规范的操作,才能保证冬季施工的安全和质量,并为项目的顺利进行打下基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
*********工程冬季施工监理实施细则*********有限公司2016年10月目录1、工程概况及专业工程特点 (2)2、编写依据 (3)3、冬期施工时段 (3)4、监理工作目标、方针 (3)5、冬季施工监理组织机构 (3)6、冬季施工监理工作分工及职责 (3)7、施工过程冬季施工监理工作流程 (6)8、冬期施工准备工作的监理内容 (7)9.冬季施工过程监理工作要点 (9)10、冬季施工监理工作的方法和措施 (14)11、冬季施工安全文明控制 (15)冬季施工监理实施细则1、工程概况及专业工程特点1.1 工程名称:*********1.2 建设单位:*********1.3 建设地址:*********1.4 建筑概况及专业工程特点:********* *********2、编写依据2.1 《中华人民共和国安全生产法》;2.2 《建筑工程安全生产管理条例》;2.3 《建筑施工安全检查标准》;2.4 《建筑工程冬季施工规程》(JGJ/T 104-2011);2.5 《建设工程监理规范》GB/T50139-2013;2.6 《建设工程委托监理合同》、《*****总承包施工合同》;2.7 监理规划、施工组织设计、施工专项方案。
3、冬期施工时段室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
4、监理工作目标、方针目标:严格履行国家及宜宾市安全文明施工管理规定,确保不发生任何安全事故,并创建四川省省级安全文明工地。
方针:安全第一,预防为主。
5、冬季施工监理组织机构组长:*********副组长:*********组员:*********6、冬季施工监理工作分工及职责6.1冬季施工监理工作分工6.1.1组长对本工程项目的冬季施工监理工作负责。
6.1.2副组长和组员,在组长的领导下实施工程项目的冬季施工监理工作。
6.2冬季施工工作监理人员的职责6.2.1组长监理工作的主要职责(1)确定项目监理机构冬季施工监理人员的分工和相应工作职责,督促检查冬季施工监理责任的履行。
(2)策划项目冬季施工监理方案,组织编写冬季施工监理细则。
(3)审查专业分包和劳务分包的企业资质。
(4)审核施工单位提交的冬季施工专项施工方案,并签署意见。
(5)审批冬季施工监理实施细则。
(6)主持冬季施工专题监理会议,协调工程现场相关事宜。
(8)审核签发相关监理工作通知单,暂停施工令和各类施工监理核验表。
(9)组织监理人员学习有关冬季施工工作的政策文件和技术业务。
6.2.2副组长监理工作的主要职责(1)编写冬季施工监理实施细则,负责具体实施建设工程项目的冬季施工监理工作。
(2)协助组长审查分包单位资质,并提出意见,核查特种作业人员、建筑运输车辆及人员的资格证件,督促施工单位按照有关部门的要求办理相关许可证件。
(3)督促施工单位建立施工现场生产过程中的冬季施工机构组织、保证体系和冬季施工工作责任制度。
(4)审查施工单位提交的专项施工方案,向组长提出报告意见,并监督施工单位实施。
(5)督促施工单位做好分部分项工程的冬季施工工作技术交底,包括对分包单位的冬季施工工作技术交底。
(6)核查冬季施工设施和措施的验收工作,签署核查意见。
(7)定期检查评估施工现场冬季施工工作情况,并向组长提交报告。
(8)负责和指导组员实施现场冬季施工工作的巡视检查等日常监理工作。
(9)做好本人负责的冬季施工监理日志。
负责冬季施工工作监理资料的收集,汇总及整理。
6.2.3组员的主要职责:(1)在组长和副组长的指导下具体实施现场冬季施工监理工作。
(2)监督施工方冬季施工工作教育的落实情况。
督促施工单位现场人员、设施到位情况和施工人员及机械、防护等冬季施工设施的管理和自检工作。
(3)做好现场日常的冬季施工工作的巡视检查,督促施工单位遵照冬季施工规程组织施工。
发现问题,应及时通知施工单位进行整改。
(4)检查冬季施工防护材料,用品的产品合格证明资料,及其可靠性。
(5)参加施工现场冬季施工工作检查。
(6)做好有关现场冬季施工工作的检查记录和监理日记。
78、冬期施工准备工作的监理内容8.1冬期施工方案、措施和冬期施工各种问题处理预案的审批和检查,方案编制和措施制定要切合实际,要根据冬期施工内容、工程特点、工程结构、施工工艺、施工工序安排、各分项分部工程的施工段的划分、采取的保温措施等方案、措施检查的主要内容:1)编制依据。
2)冬期施工项目及所需施工时间:重点审核冬期施工项目、部位、主要工程量及预计施工时间(土方工程;地基、基础与基坑支护工程;砌筑工程;钢筋工程;商品混凝土工程;。
3)冬期施工部署:冬期施工领导小组,流水段划分,劳动力及进度安排等。
4)冬期施工主要方法、措施:包括各种加热、保温措施,外加剂的选用和试配流程,热工计算,测温方法及测温点布置图,试块制作要求等。
对商品混凝土工程和砌筑工程而言,冬期施工采用的养护方法有以下几种:负温养护法——在商品混凝土、砂浆、浆料中掺入防冻剂,施工时不加热也不做蓄热保温养护,在负温条件下能不断硬化的施工方法。
蓄热法——利用原材料及水泥水化热的热量,通过适当保温延缓冷却,使商品混凝土、砂浆、浆料冷却到0℃以前达到预期要求强度的施工方法。
综合蓄热法——通过在商品混凝土中外加剂,同时利用原材料加热及水泥水化热的热量,适当保温,延缓冷却,使商品混凝土、砂浆、浆料的温度降到0℃或设计规定温度前达到预期要求强度的施工方法。
电热毯法——商品混凝土浇筑后,在商品混凝土表面或模板外面以柔性电热毯,通电加热商品混凝土的方法。
5)现场布置:包括热源来源、位置,冬施所用临设,电力安排等。
6)主要计划:包括冬期施工所需物资、设备、试验和计量仪器计划,人员培训计划等。
7)冬施质量、安全、消防保卫等保证措施。
8)附图(测温点布置图、围护示意图、热源位置示意图)。
8.2冬期施工各种问题处理预案审查内容预案可根据不同的分部工程项目易出现的问题分别制定。
以商品混凝土工程举例:1)与气象部门联系的方式。
做到事先预防,及早得到信息,提前做好应急准备。
2)室外气温骤降(指秋冬、冬春季节和深冬时期室外气温的急剧变化时),商品混凝土采购时,合同中要有约定(入冬前,要根据不同负温条件,与商品混凝土生产企业确定采用的不同负温指标的防冻剂);以保证商品混凝土的临界强度,使商品混凝土浇筑后在达到临界强度时不致受冻。
受冻临界强度:是指冬期施工使用的商品混凝土、砂浆、浆料在受冻前必须达到的最低强度。
3)室外气温骤降,施工现场要准备的商品混凝土结构或构件应急保温物资。
4)商品混凝土结构一旦受冻时,采取对结构安全应急处理的措施。
8.3监督已审核的冬期施工方案和措施落实情况监理应要求施工单位召开冬期施工方案和措施技术交底会,并参加施工单位的技术交底会议。
督促施工单位按照冬施方案内容落实好物资、设备、人员等冬施准备工作。
检查质量检查员、测温员的冬施培训情况,审核测温记录和材料复试报告。
冬施前,监督施工单位按冬期施工方案和措施进行落实,落实不到位的要及时下监理通知单,立即纠正,符合要求后方可组织施工了解施工地区冬季各阶段的气温变化大致情况,与当地气象台站保持联系,及时接收天气预报,防止寒流突袭。
不定期检查施工期间测量的室外气温、暖棚内气温、砂浆、商品混凝土的温度记录。
复核施工图纸,查对是否能适应冬期施工要求。
若有问题应通过图纸会审解决。
对不应适应冬期施工的项目,要求施工单位不应盲目组织施工。
不具备冬期施工的项目,但必须在冬期施工的项目,要有可靠的技术措施保证,技术措施要经专家论证,确定如何保证工程质量的作业体系。
9.冬季施工过程监理工作要点9.1土方工程冬期施工监理工作要点1)土方开挖应保证连续施工。
2)检查土方开挖方法是否符合施工规程要求;运输道路和施工现场是否采取了可靠的安全防护措施。
3)检查开挖冻土时,是否考虑采取防止引起相邻建筑物地基或其它设施受冻的保温措施。
4)检查开挖完基槽(坑)底部防止受冻措施是否到位。
当基槽(坑)挖完不能及时进行下道工序施工时,是否在底标高以上预留土层,并覆盖保温材料保温。
5)当在冬期进行土方回填时,应检查是否按冬施要求,区分室外回填和室内回填对土方中冻土块含量的要求进行;夯实时,是否按规程规定的夯实厚度进行夯实;回填前是否清除基底上的冻雪和保温材料。
冬期填方高度9.2地基、基础与基坑支护工程冬期施工监理工作要点1)检查地基、基础与基坑支护工程冬季施方案中是否有对建(构)筑物的施工控制坐标点、水准点及轴线定位点的埋设,应采取防止土壤冻胀、融沉变位和施工振动影响的措施。
施工时要加强保护,并应定期复测校正。
2)在冻土上进行打桩或强夯地基工程,要注意振动对周围相邻建筑物的影响,应采取隔振措施。
3)靠近建(构)筑物基础的地下基坑施工时,应采取防止相邻地基土遭冻的措施。
4)检查地基、基础与基坑支护工程的降水、排水方案是否合理,落实是否到位。
5)地基、基础与基坑支护工程的降水、排水施工,应符合下列要求:①应根据地下水的有关参数,施工场地周边环境及基坑周边隐蔽工程等情况制定排水方案;②排水管道与设备应做保温,并应设专人保养、维修;③间歇排水时,应排空设备和管道中的积水;④并应对基坑周围的地下水进行监测;⑤对周围建筑给排水管网渗水现象要及时处理;⑥严禁地面自由排水。
6)如进行地下商品混凝土防水工程冬期施工,对自防水商品混凝土结构,要检查是否符合商品混凝土工程冬期施工的相关规定;对置于结构表面的水泥砂浆防水层、卷材防水层的冬期施工要检查是否符合《地下工程防水技术规程》的相关规定。
7)当冬期采用振冲地基、高压喷射地基水泥土搅拌桩地基、水泥粉煤灰碎石桩复合地基和夯实水泥土复合地基时,应检查填料或浆料进入桩孔时的温度是否低于5℃,低于5℃不能进行浇筑,这要求我们监理做好浇筑前的测温验收;浇筑后应检查桩顶覆盖保温情况。
8)刚性基础、扩展基础、柱下条形基础及筏形基础的冬期施工,要检查以下内容:①建筑物的基础是否座落在受冻的土层上,如座落在受冻的土层上,不能进行基槽验收,不能进行下道工序施工;②同一建筑物各部位的基槽开挖应同时进行,并应在基槽的四角及中间检查记录土层受冻情况(检查挖土方案,挖土顺序要合理);③各部位基础施工应同时进行,不得在同一建筑中一部分基础进行施工,另一部分未施工而地基遭到冻害。
基础施工完毕后,及时检查基侧土是否及时回填;④在基础施工中,不得被水或融化冰雪浸泡基土。
9)高层建筑筏形基础大体积商品混凝土(筏板厚度大于800mm)时,应检查施工方案中是否有降低水化热和减小商品混凝土内外温差的措施。
施工过程中要检查措施的执行情况。
10)商品混凝土灌筑桩成孔冬期施工。
应检查旋挖桩孔口的保温措施是否到位。
