反循环钻机技术交底
反循环钻孔灌注桩技术交底

反循环钻孔灌注桩技术交底一、工程概述本次施工采用反循环钻孔灌注桩技术,旨在为_____项目提供稳固的基础支撑。
施工区域位于_____,桩基础设计数量为_____根,桩径范围为_____mm 至_____mm,桩长根据地质条件和设计要求有所不同。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求。
(2)编制施工方案,明确施工工艺流程、质量控制要点、安全环保措施等。
(3)对施工人员进行技术交底,使其掌握施工技术要求和质量标准。
2、材料准备(1)钢筋:选用符合设计要求的钢筋,其品种、规格、质量应符合国家标准。
钢筋应按规格分类堆放,并做好标识。
(2)混凝土:采用商品混凝土,其配合比应根据设计要求和原材料性能通过试验确定。
混凝土的坍落度应符合施工要求。
3、机械设备准备(1)反循环钻机:根据桩径和桩长选择合适型号的反循环钻机,并确保其性能良好。
(2)泥浆制备及处理设备:包括泥浆搅拌机、泥浆池、泥浆分离器等。
(3)钢筋加工设备:如钢筋切断机、弯曲机、电焊机等。
(4)起重设备:如吊车、塔吊等,用于钢筋笼的吊运安装。
4、场地准备(1)平整施工场地,清除杂物和障碍物,确保施工场地畅通。
(2)合理布置泥浆池、沉淀池、储浆池等,保证泥浆循环系统正常运行。
(3)设置测量控制点,进行桩位放样,并做好保护。
三、施工工艺流程1、测量放线根据设计图纸和测量控制点,使用全站仪或经纬仪进行桩位放样,并用木桩或钢筋头做出标记。
桩位偏差应符合设计和规范要求。
2、埋设护筒(1)护筒采用钢板制作,内径应比桩径大 200 400mm。
(2)护筒埋设深度应根据地质条件确定,一般为 15 20m,护筒顶部应高出地面 03m 以上。
(3)护筒中心与桩位中心偏差不应大于 50mm,垂直度偏差不应大于 1%。
3、钻机就位(1)将反循环钻机移动到桩位处,调整钻机水平和垂直度,使钻头中心与桩位中心重合。
钻孔桩(反循环钻机)技术交底(2012)

编制:审核:签收:日期:
(1)桩基检测应委托业主指定范围内、监理工程师认可的有资质的检测单位在监理工程师在场的情况下,对每一完整的孔桩进行无破损检测,桩总数的10%采用低应变法或采用监理工程师批准的其它检测方法;
(2)如果桩质量不符合规范要求,采取加桩,满足抗浮或围护强度要求。
2.3质量保证措施
2.3.1成Байду номын сангаас质量保证措施
(1)旋挖钻机:
开钻时宜低挡慢速钻进,钻至护筒以下1米后再以正常速度钻进。使用反循环钻机钻孔,应将钻头提离孔底20cm,待泥浆循环通畅后方可开钻。
钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。
经常检查泥浆的各项指标。
在钻孔排渣,提钻头除土或因故停钻时,应保持空内具有规定的水位和要求的泥浆相对密度和粘度。处理孔内事故或因故停钻,必须将钻头提出孔外。
编制:审核:签收:日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部编号:
工程名称
树木岭隧道湘府路车站
施工部位
湘府路站围护结构钻孔桩
交底单位
架子五队
接受单位
湘府路站围护结构工班
③夏季施工混凝土要求采取相应的缓凝措施;
④发现问题查明原因及时采取措施进行处理。
反循环钻机施工安全技术交底

反循环钻机施工安全技术交底一、施工准备1、安装钻机前应确认作业范围内无障碍物,钻机的基础场地必须坚实、平整;了解钻孔部位的地质、水位及地下管线情况,以便确定钻头和钻进的各项参数;钻机与架空电线路的安全距离符合规定.2、钻机的钻架下应铺设枕木,垫起轮胎,钻机垫起后应保持整机处于水平位置,防止倾覆.3、检查钻架、转盘、水龙头、卷扬机、排渣系统、钻杆夹持装置及钻杆指示装置等的完好情况.4、各部件安装紧固,转动部位和传动带有防护罩,钢丝绳完好,离合器、制动带功能良好;5、检查电器设备的完好情况,并应有良好的接地装置.6、检查各管路接头的密封情况,并进行必要的紧固工作.7、钻机安装后钻架的吊重中心、钻机的卡孔和护进管中心应在统一垂直线上.8、钻机安装完毕后,接通反循环系统,经空车试运转确认无异常后,方可开始钻进.9、钻头和钻杆连接螺纹应良好,滑扣时不得使用.钻头焊接应牢固,不得有裂纹.10、作业区应有明显的安全警示标志和围挡,非施工人员不得进入,钻进过程中,操作人员必须在距离钻台中心5m以外监视.11、泥浆池做好围挡和安全警示标志,非施工人员不得靠近.12、二、作业中的要求1、在钻进过程中,应设专人看守.2、每次接妥钻杆钻具放入水中后,应将钻头提升距孔底20~30cm,以防堵塞吸渣口.3、根据不同的地质条件,选择适当的转速和扭矩,以达到最佳的钻进效果.4、变速箱换档时,先停机、挂档后才能开机.5、当第一节钻杆钻完时,先停止转动,使反循环系统延续工作至孔底沉渣排洗后再换接钻杆,并予拧紧,以防漏气、漏水.6、随时检查钢丝绳的完好情况,断丝若超过规定时,禁止使用,必须更换新品.7、严禁在钻机运转过程中进行修理或润滑.8、起落钻头要平稳,避免撞击孔壁.9、加接钻杆时,要提高警惕,钻机操作人员与钻杆连接人员要密切配合,待安装完毕后,钻杆操作人员撤出安全距离后,方可进行下钻,防止伤人事故的出现.10、钻进中,应随时观察钻机的运转情况,当发生异响、吊索具破损、漏气、漏渣以及其他不正常情况时,应立即停机检查,排除故障后,方可继续开钻.11、提钻、下钻时,应轻提轻放.严禁钻杆在旋转是提升.12、发生提钻受阻时,应先设法使钻具活动后再慢慢提升,不得强行提升.如钻进受阻时,应采用缓冲击法解除,并查明原因,采取措施后,方可钻进.12、钻机的移位和拆卸,应按照说明书规定进行,在转移和拆运过程中,应防止碰撞机架.13、钻孔时,当机架出现摇晃、移动、偏斜或钻头内发出有节奏的响声时,应立即停钻,经处理后,方可继续施钻.14、作业中停电时,应将各控制器放置零位,切断电源,并及时将钻杆全部从孔内拔出,使钻头接触地面.15、钻机各部连接要结实可靠,螺丝无松动现象,所使用的电动机、动力配备设施,要满足钻机的使用功率.16、遇有雷雨、大雾和六级及以上大风等恶劣气候时,应停止一切作业.三、安全措施及注意事项1、安装钻机前,应掌握勘探资料、并确认地质条件符合该钻机的要求,地下无埋设物,作业范围内无障碍物,施工现场与架空输电线路的安全距离符合规定.2、钻机的安装和钻头的组装应按照说明书规定进行,竖立或放到钻架时,应有熟练的专业人员进行.3、钻头和钻杆连接螺纹应良好,滑扣时不得使用.钻头焊接应牢固,不得有裂纹.钻杆连接处应加便于拆卸的厚垫圈.4、钻进中,应随时观察钻机的运转情况,当发生异响、吊索具破损、漏气、漏渣以及其他不正常情况时,应立即停机检查,排除故障后,方可继续开钻.5、提钻、下钻时,应轻提轻放.钻机下和井孔周围不得站人.严禁钻杆在旋转时提升.6、发生提钻受阻时,应先设法使钻具活动后再慢慢提升,不得强行提升.如钻进受阻时,应采用缓冲击法解除,并查明原因,采取措施后,方可钻进.。
反循环钻机技术交底

反循环钻机施工技术交底接收单位桩基4队编号工程名称K91+689.2大桥桩基工程日期2014.7一、使用范围:本交底适用于K91+689.2大桥的桩基工程。
二、交底内容:钻进的施工工艺见下图:2.1.施工准备2.1.1先清除地表杂物,整平场地,如遇软土,必须进行处理,确保钻机安放平稳牢固,在施工钻进中不产生偏斜。
2.1.2 在浅水中钻孔时,采用筑岛法施工。
根据钻机的大小和吊装钢筋笼的场地要求确定筑岛的范围。
要求在埋护筒的位置必须用黏土分层夯实。
2.1.3沉淀池和泥浆池,应根据场地合理布置,每一个桥泥浆泥的位置均由项目部指定开挖,严禁随意开挖。
2.2.护筒制作和埋设要求2.2.1 护筒采用10mm钢板加工,并且保证坚实不漏水,采用反循环钻成孔时护筒的内径大于所施工孔径20-40cm。
2.2.2 护筒埋设高出施工水位或地下水位2.0m,并高出施工地面0.3m。
2.2.3 护筒的埋设还应符合下列规定:在岸滩上、黏性土、粉土不小于2m,,当表层土松软时,将护筒埋置在较坚硬密实的土层中至少1m。
2.2.4 筑岛施工时,护筒埋入河床以下1.0m,如果地质条件不良,应加深埋设。
2.2.5 护筒埋设时周边必须用黏土分层夯实。
2.2.6 护筒顶面位置允许偏差为5cm,斜度为1%。
2.3. 反循环钻钻孔施工2.3.1 钻机就位前,对主要机具及配套设备进行检查、维修。
2.3.2 钻孔前,按照每根桩钻进技术交底书写在板面上挂设在钻台上。
2.3.3 开钻时宜低挡慢速钻进,钻至护筒以下1米后再以正常速度钻进。
使用反循环钻机钻孔,应将钻头提离孔底20厘米,待泥浆循环通畅后方可开钻。
2.3.4 钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。
2.3.5 经常检查泥浆的各项指标。
2.3.6 开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌。
反循环钻机技术交底

技术交底书 编号:工程项 目标 段 单位工程名称里 程 施工单位交底地点 交底日期施工队 桩基 队交底内容一、施工方法采用循环钻进,施工方法定为反循环钻进成孔。
二、反循环钻进工艺流程(见下图)三、施工过程及问题处理1、施工过程定桩位埋设护筒钻机就位钻孔第一次清孔测孔深、沉淤下钢筋笼下导管第二次清孔安放隔水球浇注砼拌制砼制作钢筋笼泥浆循环泥浆处理测沉淤否是钻孔桩施工工艺流程图(1)测量定位,用全站仪直接按桩位坐标放出桩位点,用水平仪测定桩位处原地面标高。
经监理工程师现场复核无误认可后,确认桩位。
(2)由施工作业班组,将护桩埋设于桩周边,呈十字,十字中心与桩位中心重合,护桩埋设于桩机就位时不会破坏的牢固地点,护桩采用砂浆或砼包裹;严禁在钻孔过程中随意破坏或改动护桩位置。
(3)钻机就位,根据测量放样确定的桩位;施工平台须牢靠稳定,能承受工作时所有静、动荷载。
(4)护筒埋置:护筒内径比桩径大40cm,护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
钻孔时孔内水位高出护筒底面0.5m或地下水位以上1.5-2.0m。
埋设可采用人挖坑埋设,护筒中心与桩中心基本重合;也可采用锤击施压将护筒打入预定的位置,护筒的倾斜度及与桩的中心位置很难保证。
护筒加固:钢护筒与孔壁之间空隙回填粘土压实封口,护筒口顶下20--30cm位置焊10号槽钢或φ50钢管,槽钢或钢管下垫枕木,或者在护筒周围码砌两层沙袋,以保证护筒在承压状态下不产生在下沉。
护筒本身要求护壁不漏水、坚固,可循环适用。
(5)钻孔①钻机就位前,应对主要机具及配套设备进行检查、维修。
放置钻机的起吊滑轮线、钻头和钻孔中心线三者应在同一铅垂线上,其校核偏差不得大于2cm。
②钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。

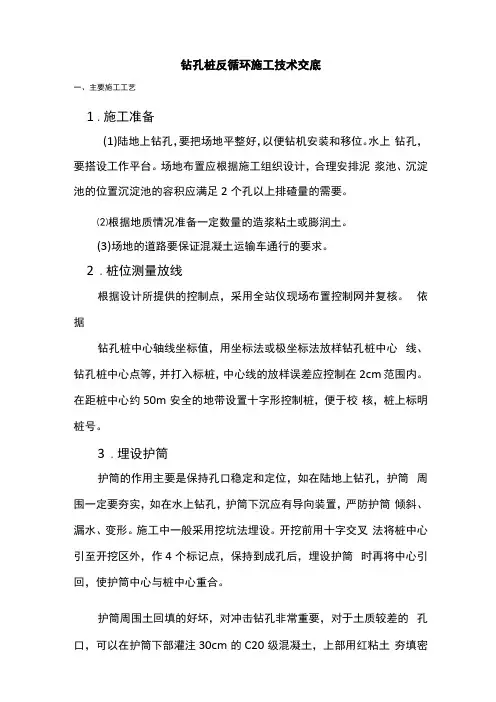

反循环技术交底要点

钻孔桩反循环施工技术交底一、主要施工工艺1 .施工准备(1)陆地上钻孔,要把场地平整好,以便钻机安装和移位。
水上钻孔,要搭设工作平台。
场地布置应根据施工组织设计,合理安排泥浆池、沉淀池的位置沉淀池的容积应满足2个孔以上排碴量的需要。
⑵根据地质情况准备一定数量的造浆粘土或膨润土。
(3)场地的道路要保证混凝土运输车通行的要求。
2.桩位测量放线根据设计所提供的控制点,采用全站仪现场布置控制网并复核。
依据钻孔桩中心轴线坐标值,用坐标法或极坐标法放样钻孔桩中心线、钻孔桩中心点等,并打入标桩,中心线的放样误差应控制在2cm 范围内。
在距桩中心约50m安全的地带设置十字形控制桩,便于校核,桩上标明桩号。
3.埋设护筒护筒的作用主要是保持孔口稳定和定位,如在陆地上钻孔,护筒周围一定要夯实,如在水上钻孔,护筒下沉应有导向装置,严防护筒倾斜、漏水、变形。
施工中一般采用挖坑法埋设。
开挖前用十字交叉法将桩中心引至开挖区外,作4个标记点,保持到成孔后,埋设护筒时再将中心引回,使护筒中心与桩中心重合。
护筒周围土回填的好坏,对冲击钻孔非常重要,对于土质较差的孔口,可以在护筒下部灌注30cm的C20级混凝土,上部用红粘土夯填密实,以防冲击成孔时护筒底部塌孔。
埋设护筒的要求如下:(1)护筒采用8=10mm的钢板卷制,护筒应大于桩径不小于20cm。
⑵为保证钻孔安全性,钢护筒必须保证4m穿过首层粘土及中间分布的粉砂层,打入下层粘土层2 m以上,根据这一原则,护筒打入河床底,⑶护筒埋设要求:护筒的底部埋置在地下水位或河床以下1.5m,护筒顶高出地下水位1.5m ~2.0m左右(同时高出地面0.5m ),其高度满足孔内泥浆面的要求。
护筒的埋置深度:对于粘质土不小于1.Om~1.5m,对于砂类土应将护筒周围0.5m~1.Om 范围内土挖除,夯填粘质土至护筒底0.5m以下;陆地还同时满足高出地面不小于30cm。
(4)埋设应准确、稳定,护筒中心与桩位中心的偏差不得大于50mm,垂直度偏差不允许大于1%,保证钻机沿着桩位垂直方向顺利工作。
反循环钻安全技术交底模板

一、交底目的为确保反循环钻施工过程中的安全,防止发生安全事故,特制定本安全技术交底。
二、交底对象全体参与反循环钻施工的施工人员、管理人员。
三、交底内容1. 施工前的准备工作(1)施工前,应检查钻机、钻具、液压系统等设备是否完好,确保其符合施工要求。
(2)对施工人员进行安全教育培训,提高安全意识,确保施工过程中严格遵守安全操作规程。
(3)制定详细的施工方案,明确施工工艺、安全措施及应急预案。
2. 施工过程中的安全措施(1)钻机操作人员应穿戴好安全帽、安全带、防护眼镜等个人防护用品。
(2)在钻机启动前,应检查钻机周围环境,确保无障碍物,并确认所有人员已撤离钻机附近。
(3)启动钻机时,操作人员应先启动液压系统,然后缓慢开启钻机,避免因操作不当导致设备损坏或人员伤害。
(4)在钻进过程中,操作人员应密切关注钻机运行状态,发现异常情况立即停止钻进,排查原因并采取措施。
(5)在钻进过程中,应注意观察钻杆、钻头等钻具的磨损情况,及时更换磨损严重的钻具。
(6)在施工过程中,应确保液压系统压力稳定,避免因压力过高或过低导致设备损坏或人员伤害。
3. 施工结束后的安全措施(1)施工结束后,应关闭钻机,切断电源,释放液压系统压力。
(2)对钻机、钻具、液压系统等设备进行检查,确保无损坏。
(3)清理施工现场,确保无遗留物品。
(4)对施工人员进行安全总结,分析施工过程中的安全风险,提出改进措施。
四、注意事项1. 操作人员必须熟悉反循环钻机的操作规程,确保操作熟练。
2. 施工过程中,操作人员应密切配合,确保施工顺利进行。
3. 严格遵守安全操作规程,严禁违章操作。
4. 发生安全事故时,立即停止施工,采取应急措施,并及时上报。
5. 定期对施工人员进行安全教育培训,提高安全意识。
五、交底人(签名)六、接受人(签名)七、交底日期年月日。
汽车反循环钻机技术交底

汽车反循环钻机技术交底概述汽车反循环钻机技术是一种新兴的汽车维修技术,它可以帮助汽车维修工人通过并行工作,减少停车时间,节省维修成本,提高生产力。
技术原理汽车反循环钻机技术利用了空气流动的原理,将空气通过进气口引入钻机中,然后将气体压缩后反向注入发动机缸中,形成一定的强制气流,将发动机中产生的积碳排出。
同时,该技术可以进一步增加发动机的燃烧效率,减少废气排放。
技术优势汽车反循环钻机技术具有以下三个主要优势:1. 提高生产效率汽车反循环钻机技术可以让汽车维修工人同时维修多辆车辆,大大减少了停车时间,提高了生产效率。
2. 降低维修成本由于汽车反循环钻机技术可以大大提高汽车维修工人的工作效率,所以它可以减少工时和劳动成本,降低维修成本。
3. 提高服务质量汽车反循环钻机技术可以彻底清除发动机的积碳,增加发动机的燃烧效率,延长发动机寿命。
这样可以提高汽车维修工人的服务质量,使车主对汽车维修服务更加满意。
技术应用汽车反循环钻机技术已经得到了广泛的应用,特别是在汽车保养和维修领域。
目前,许多汽车维修厂都已经采用了该技术,以提高生产效率和服务质量。
技术发展汽车反循环钻机技术正在不断发展,目前已经出现了一些新的反循环钻机技术,如:油路反循环钻机、电器反循环钻机等。
这些新技术不仅可以彻底清除发动机各部位的积碳,同时也可以给其他汽车维修工作带来更多的便利。
汽车反循环钻机技术是一种非常有前途的汽车维修技术,它具有很多优势,能为汽车保养和维修工作带来巨大的便利。
随着技术的不断发展,汽车反循环钻机技术将会得到更广泛的应用,并进一步改善汽车维修服务。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
反循环钻机施工技术交底
本交底适用于K91+689.2大桥的桩基工程
二、交底内容:
钻进的施工工艺见下图:
2.6钢筋笼吊装
钢筋笼在吊装过程中,要求桩基班组要配合钢筋班组,尽量减少安装钢筋笼的时间。
桩基班组负责提供吊车,并配备有经验且持证上岗的吊车操作人员,夜间配备照明设备,如有必要焊接时,桩基班组还需提供发电设备。
2.7.桩基混凝土灌注
2.7.1水下砼采用钢导管灌注,导管内径为30cm,按自下而上顺序编号和标示尺寸。
导管使
用前要进行试拼、水密承压和接头抗拉试验,严禁用压气试压。
进行水密试验的水压不应小于孔内水深1.3倍的压力,也不应小于导管壁和焊缝可能承受灌注砼时最大内压力p的1.3倍。
漏斗底距钻孔上口,大于一节中间导管长度。
导管接头法兰盘加锥形活套,底节导管下端不得有法兰盘。
采用螺旋丝扣型接头,设防松装置。
导管安装后,其底部距孔底有300〜500mm 的空间,要求2.0米桩径的桩基导管悬空的高度控制在
300mm。
2.7.2灌注混凝土前检查与二次清孔
导管就位后再次用测深孔锤测孔深。
其值与清孔后测量的孔深差值即为沉淀层厚度。
若其值超过规定允许值,即进行二次清孔。
当沉淀层厚度满足设计要求后,待监理检验,即可准备灌注水下
2.9.2钻进速度,要根据土层情况、孔径、孔深、供水或供浆量的大小、钻机负荷以及成孔质量等具体情
况确定。
2.9.3施工中要经常测定泥浆密度,并定期测定粘度、含砂率。
相对密度 1.02〜1.10,泥浆
粘度18〜28,含砂率不大于4%,。
2.9.4清孔过程中,必须及时补给足够的泥浆,井保持浆面稳定。
2.9.6混凝土浇到接近桩顶时,随时测量顶部标高,以免过多截桩或补桩。
回旋钻机施工工艺流程
交底人复核人接收人交底日期。
