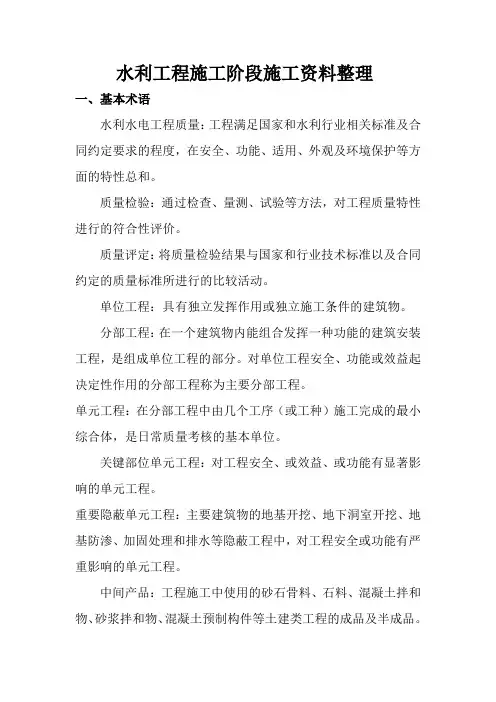

水利工程施工资料整理

水利工程施工资料整理
水利工程施工资料整理

水利工程施工资料整编

单位:即墨市水利建筑安装工程公司二〇一一年三月二十六日

前言

为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、完工工程的施工资料的整理工作。规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。

一、基本术语

水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。

质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。

质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。

单位工程:具有独立发挥作用或独立施工条件的建筑物。

分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。对单位工程安全、功能或效益起决定性作用的分部工程称

为主要分部工程。

单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。

关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。

重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。

中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。

见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。

外观质量:通过检查和必要的量测所反映的工程外表质量。

质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。

质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。

二、水利工程施工阶段施工资料整理规定

为了规范中小型水利工程施工质量评定工作,进一步提高工程质量管理水平,水利水电工程要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求进行填表。工程质量评定表全部采用部颁新表,同时对施工单位、监理单位的往来申报资料,采用《水利工程建设项目施工监理规范》SL288—2003的施工监理工作表格。

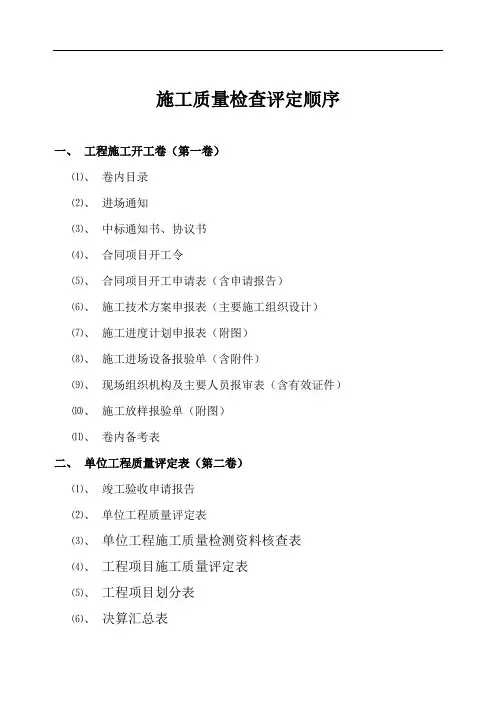

(一)单位工程开工资料

附件:1、合同项目开工申请表CB14→合同项目开工令JL02。

2、施工技术方案申请表CB01→批复表JL05。

3、施工进度计划申请表CB02→批复表JL05。

4、现场组织机构及主要人员报审表CB06。

5、材料/构配件进场报验单CB07。

6、施工设备进场报验单CB08。

7、施工放样报验单CB11。

(二)分部工程开工资料

附件:1、分部工程开工申请表CB15→分部工程开工通知JL03。

2、施工进度计划申请表CB02→批复表JL05。

3、分部工程施工工法。

4、材料/构配件进场报验单CB07。

5、施工放样报验单CB11。

(三)单元(工序)工程开工申请

第一个单元工程在分部工程开工申请批准后开工,后续单元工程凭监理工程师签发的上单元工程施工质量合格证明,方可开工。

1、单元工程完工后,施工单位认真填写质量评定表。并通知监理人员到场验收。

附:(1)上单元(工序)工程检验的单元工程质量评定表,经验收、检查单元工程合格后,方可进行下单元(工序)工程的施工。监理人员应抽检并做好质量评定工作。

(2)表格采用单元工程施工质量报验单CB18。

(四)砼工程的开工申请

对砼工程的施工,应报砼浇筑开仓报审表CB17,经监理工程师现场核查各项工序准备合格后,签发砼开仓证。

(五)施工月报的编写

施工月报每月25日编写报送监理机构,监理机构签收后,送发包人一份,施工单位一份,监理机构一份。

主要内容包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工程量。施工大事记及本月存在的问题及建议。

施工月报CB32。

附表:1、材料使用情况表CB32附表1。

2、主要施工机构设备情况月报表CB32附表2。

3、现场施工人员情况月报表CB32附表3。

4、施工质量检验汇总表CB32附表4。

5、完成工程汇总表CB32附表6。

6、施工实际进度月报表CB32附表7。

(六)施工质量评定表填写要求

施工质量评定表应认真、准确、规范的填写,做到实测实量,杜绝虚报、虚填,应严格按照《水利水电工程施工质量评定表填表说明与示例》规定填写评定表,规定如下:

1、单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,

如实填写《质量评定表》。现场检验应遵守随机取样原则。

2、《质量评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写。

3、文字。应按国务院颁布的简化汉字书写。字迹应工整、清晰。

4、数字和单位。数字使用阿拉伯数字 (1、2、3、…9、0)。单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、…)。

5、合格率。用百分数表示,小数点后保留一位。如果恰为整数,则小数点后以0表示。例如:95.0%。

6、改错。将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。

纹23.3

例如:……表面有裂缝,抗压强度25.3 Mpa。

7、表头填写。①单位工程、分部工程名称,按项目划分确定的名称填写。②单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示。③施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称。④单元工程量:填写本单元主要工程量。⑤检验(评定)日期:年—填写4位数,月—填写实际月份(1~12月),日—填写实际日期(1~31日)。

8、质量标准中,凡有“符合设计要求”者,应注明设计具体要求(如内容较多,可附页说明)、凡有“符合规范要求”者,应标出所执行的规范名称及编号。

9、检验记录。文字记录应真实、准确、简练。数字记录应准确、可靠,小数点后保留位数应符合有关规定。

10、设计值按施工图填写。实测值填写实际检测数据,而不是偏差值。当实测数据多时,可填写实测组数、实测值范围(最小值—最大值)、合格数,但实测值应作表格附件备查。

11、《质量评定表》中列出的某些项目,如实际工程无该项内容,应在相应检验栏内用斜线“/”表示。

12、《质量评定表》从表头至评定意见栏均由施工单位经“三检”合格后填写,“质量等级”栏由复核质量的监理人员填写。监理人员复核质量等级时,如对施工单位填写的质量检验资料有不同意见,可写入“质量等级”栏内或另附页说明,并在质量等级栏内填写出正确的等级。

13、单元(工序)工程表尾填写。

(1)施工单位由负责终验的人员签字。如果该工程由分包单位施工,则单元(工序)工程表尾由分包施工单位的终验人员填写分包单位全称,并签字。重要隐蔽工程、关键部位的单元工程,当分包单位自检合格后,总包单位应参加联合小组核定其质量等级。

(2)建设、监理单位,由负责该项目的监理人员复核质量等级并签字。

(3)表尾所有签字人员,必须由本人按照身份证上的姓名签字,不得使用化名,也不得由其他人代为签名。签名时应填写填表日期。

14、表尾填写:xx单位是指具有法人资格单位的现场派出机构,若须加盖公章,则加盖该单位的现场派出机构的公章。

对于原材料、中间产品、金属结构与启闭机、机电产品质量,对工程量大的工程,应计入分部工程进行质量评定,评定单位工程质量时,不再重复评定。对工程量不大的工程则计入单位工程评定。

15、《质量评定表》是检验与评定工程质量的基础资料,也是进行工程维修和事故处理的重要参考资料。要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求,对中小型水利工程进行检测,如实填写《质量评定表》,规范中小型水利工程工程质量评定工作。

(七)施工日志填写的有关规定

施工日志是施工单位在施工过程中对有关施工技术和管理工作所进行的原始记录,它是施工活动各方面情况的综合记载,是查阅施工状况全过程的十分重要和可靠的根据之一。对填写日志的内容和要求特做如下规定:

一、施工日志的内容

1、日期、天气。

2、工程部位、施工班组。

3、施工活动记载:

(1)主要单元、分部工程的施工日期。

(2)施工现场的主要施工经过、主要技术要点、质量措施、质检情况。

(3)当日发生的主要技术问题、质量问题。

(4)施工特殊情况(停水、停电、停工、窝工等)的记载。

(5)质量、安全事故发生的原因及处理意见和办法。

(6)设计单位在施工现场解决问题的记录。

(7)进行技术交底、技术复核和隐蔽工程验收等的摘要记录。

(8)有关领导或单位对该项工程所作的决定和建议。

(9)砂浆试块、砼试块制作的日期、标号、编号。

(二)施工日志的要求

1、施工日志要求及时记录,认真填写,必须一日一填,不得隔日填写或补填。

2、施工日志填写时字迹要工整,所记录的事项和数据应准确、真实,必要时应附有简图、计算公式、计算结果等。

3、施工日志从工程开始施工至工程竣工止,由单位工程施工负责人逐日进行记录,要求记录的内容必须连续和完整;并进行编页、编号,不得缺页、撕页、重抄、重写,应妥善保存。

4、监理部对施工日志进行检查、指导、监督。

5、施工日志应以单位工程为记录对象。

三、施工质量评定

水利水电工程施工质量等级评定的主要依据有:

1、国家及相关行业技术标准;?2、《单元工程评定标准》;

3、经批准的设计文件、施工图纸、金属结构设计图样与技术条件、设计修改通知书、厂家提供的设备安装说明书及有关技术文件;

4、工程承发包合同中约定的技术标准;?5、工程施工期及试运行期的试验和观测分析成果

(一)合格标准

合格标准是工程验收的标准。不合格工程必须进行处理且达到合格标准后,才能进行后续工程施工或验收。

(1)单元工程合格标准

在保证项目符合相应的质量标准的前提下,基本项目基本符合质量标准,允许偏差项目总数中土建工程有70%及其以上,金属结构有80%及其以

上符合质量标准。

(2)分部工程合格标准

1、所含单元工程的质量全部合格,质量事故及质量缺陷已按要求处理,并经检验合格;

2、原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。

(3)单位工程合格标准

1、所含分部工程质量全部合格;

2、质量事故已按要求进行处理;

3、工程外观质量得分率达到70%以上。

4、单位工程施工质量检验与评定资料基本齐全。

5、工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

(二)优良标准

(1)单元工程优良标准

保证项目符合相应的质量标准,基本项目必须有不小于50%达优良质量标准,其余达合格(或优良),允许偏差项目每项有不小于90%测点在相应的允许偏差质量标准范围内。

(2)分部工程优良标准

1、所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐蔽单元工程和关键部位单元工程质量优良率达90%以上,且未发生过质量事故。?

2、中间产品质量全部合格,混凝土(砂浆)试件质量达到优良

等级(当试件组数小于30组时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。

(3)单位工程优良标准

1、所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。?

2、质量事故已按要求进行处理。

3、外观质量得分率达到85%以上。

4、单位工程施工质量检验与评定资料齐全。

5、工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

四、水利工程竣工验收阶段施工资料整理规定

为了切实搞好水利工程档案资料的收集、积累和整理工作,充分发挥档案资料在工程建设、管理,运行、维护工作中的作用,使工程验收工作规范化、程序化、制度化,根据《水利水电建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003,水利工程建设项目档案管理规定(水办[2005]480号),结合各工程具体情况,特做如下规定:

1、归档工程资料的整编范围

档案资料是指产生于整个工程建设全过程,包括从项目提出、可行性研究、设计、决策、招投标、施工、质监、监理到各个阶段的验收等过程中形成的应当归档保存的文字、图纸、图表、声像、计算材料等不同形式与载体的各种历史记录。包括监理管理文件、施工管理文件、建设管理文件、质量监督文件、竣工验收文件等。

2、工程档案资料的内容及分类

根据水利工程建设的实际情况,对实行监理的工程将归档资料分为三卷,第一卷为建设管理资料,第二卷监理管理资料,第三卷为施工管理资料;对未实行监理的的工程将归档资料分为二卷,第一卷为建设管理资料,第二卷为施工管理资料。现将施工管理资料装订题纲规范如下:

施工管理资料档案包括五册:

第一册:工程施工管理工作报告(竣工报告)及工程建设设施清单

1.单位工程验收鉴定书及分部工程验收签证

验收签定书格式要严格按照《水利水电建设工程验收规程》(SL223-2008)中有关要求,按标准格式进行编写。

2.工程施工管理工作报告

1)工程概况

⑴工程简介:工程名称、位置、工程规模、主要建设内容、主要经济技术指标;工程合同开、竣工日期、合同价、主要合同工程量、材料用量和工程项目清单。

⑵工程实际开、竣工日期、实际造价、实际完成工程量和实际完成工程项目清单。

⑶工程参建各方:业主单位、监理单位、设计单位、施工单位和质量监督单位。

2)工程投标

⑴投标过程。⑵投标书编制原则。

3)工程施工过程

⑴施工组织管理(简述施工组织管理体系的建立及实施情况)、。

水利工程施工单位程序性资料归档整编主要内容及要求

水利工程施工单位程序性资料归档整编主要内容及要求 一、施工单位现场组织机构组建文件 1、项目经理任命、项目部组建(应明确主要施工管理人员)及项目部印章启用文件。 2、上述文件应由合同签订单位以红头文件送达项目法人核备,并由施工项目部报监理机构审核。 3、施工现场管理机构主要人员如需更换,应事先征得发包人同意,向监理机构提交书面申请,并向水行政建设主管部门和质量监督机构办理核备手续。 5、程序性资料落款:为现场组织机构,施工单位:××公司××项目部。程序性资料应盖章、签字。 二、计量器具、试验仪器仪表及设备检定规定 1、工程施工质量检验中使用的计量器具、试验仪器仪表及设备应定期进行检定,并具备有效的检定证书。 2、强制检定计量器具应经县级以上计量行政主管部门认定的计量检定机构或授权设置的计量检定机构进行检定。 3、混凝土拌和站计量器具(电子台秤)进场后应进行检定,并应定期(每月不少于1次)进行检验校正。每班称量前,应对称量设备进行零点校验(定期检验校正、零点校验校验应有记录,其中定期检验校正监理应参加)。 三、编制原材料、混凝土及砂浆试块等检测计划,建立原材料、混凝土试块、砂浆试块检测台账

1、主要原材料、混凝土试块、砂浆试块自检频次 (1)粗、细骨料:同料源、同规格每400m3(600t)。 (2)水泥:袋装200t、散装500t(同厂家、同品种、同强度、同批次)。 (3)外加剂:50t(同厂家、同品种、同批次)。 (4)掺合料(粉煤灰):200t(同厂家、同品种、同批次)。 (5)混凝土强度试块:①同强度等级每100m3取样1组试块,②如每台搅拌机的每个台班或每个仓位浇筑不足100m3时也应取样1组试块。③梁、柱、桥板等关键部位,每个构件应取样1组试块;应实行见证取样。混凝土抗冻、抗渗试块:分部工程中混凝土设计有抗冻、抗渗要求时,主要部位应取样不少于1组试块。施工期较长时,其数量可按每季度施工的主要部位取样成型1~2组试块。 (6)砂浆试块:按砂浆砌体的体积每200m3取样1组试块(3个)检验1次。如每台搅拌机的每个台班砂浆砌体不足200m3时也应取样检验1次。 (7)钢筋:应分批试验以同一炉(批)号、同一截面尺寸的钢筋为一批,每批重量不大于60t取一组样试验;不足60t时也应取一组样试验。 (8)土方填筑:每一填筑层、每100m3~200m3(黏性土)或200~500m3(砾质土)取一组样试验。 (9)混凝土拌和物:原材料称量、砂子表面含水率每4h检测1次,坍落度、含气量(有抗冻要求时)等每4h检测2次。 (10)施工用水:开工前检验1次。地表水每6个月检验1次;地下水每年检验1次。水源改变或出现异常应重新检验。

水利工程施工归档资料整理目录及指南

归档资料整理目录及指南 一、开工资料单位工程: 1中标通知书、企业相关资质(营业执照、税务登记证、资质证书、组织机构代码证、安 全生产许可证),此项需加盖公司印章; 2、项目经理部的公司红头成立文件及项目经理部印章启用函及相关单位批复及盖章; 3、JL01进场通知,(此项需在合同项目开工令前至少7日,特殊要求除外); 4、JL02合同项目开工令,(此项需在进场通知后至少7日,特殊要求除外); 5、CB14合同项目开工申请表(附件:开工申请报告、已具备的开工条件及证明文件); 6、JL05批复表T CB01施工技术方案申报表(附件:施工组织设计、安全应急预案、度汛应急方案、围堰施工专项方案等,材料检测方案,各方案均应有编写人、审批人,需签字) 7、JL05批复表T CB02施工进度计划申报表(附件:施工进度计划、图表及说明书等); 8、CB06现场组织机构及主要人员报审表,监理需签署审核意见(附件:现场组织机构图、部门职责及主要人员数量及分工、投标相关人员资格证、岗位证、职称证等相关证件复印件) 9、CB07材料构配件进场报验单,监理需签署审核意见(附件:原材料出厂合格证、检验报告、质量保证书等证明文件,如合格证较小需粘贴在空白A4纸后附其后边); 10、CB08施工设备进场报验单,监理需签署审核意见(附件:设备的相关照片、权属证明, 如自有需有购买合同或购买发票及凭证,租赁则需有租赁合同等证明文件); 11、CB12联合测量通知单; 12、CB13施工测量成果报验单(附件:测量成果,如断面图、测量数据记录等); 13、CB11施工放样报验单(附件:测量放样资料),如需要就附此表。 二、分部工程: 1、JL03分部工程开工通知(第一个分部开工日期应与合同项目开工令是同一天); 2、CB15分部开工申请表(附件:JL05批复表T CB01施工技术方案申报表(附件:施工工法),JL05批复表T CB02施工进度计划申报表(附件:施工进度计划、图表及说明书等) 3、CB06现场组织机构及主要人员报审表,监理需签署审核意见(附件:现场组织机构图、部门职责及主要人员数量及分工、投标相关人员资格证、岗位证、职称证等相关证件复印件) 4、CB07材料构配件进场报验单,监理需签署审核意见(附件:原材料出厂合格证、检验报告、质量保证书等证明文件,如合格证较小需粘贴在空白A4纸后附其后边); 5、CB08施工设备进场报验单,监理需签署审核意见(附件:设备的相关照片、权属证明, 如自有需有购买合同或购买发票及凭证,租赁则需有租赁合同等证明文件);

建筑工程档案收集内容及排列顺序

建筑工程档案收集内容及排列顺序 一、工程准备阶段文件 (一)立项文件 1.项目建议书批复文件及项目建议书 2.可行性研究报告批复文件及可研性报告 3.专家论证意见、项目评估文件 4.有关立项的会议纪要、领导批示(二)建设用地、征地、拆迁文件 1.选址申请及选址规划意见通知书 2.建设用地批准书 3.建设用地规划许可证及其附件 4.土地使用证明文件及附件 5.土地转(出)让协议(合同) 6.拆迁安置意见、协议、方案等 7.建设用地钉桩通知单 (三)勘察、测绘、设计文件 1.工程地质勘察报告 2.水文地质勘察报告 3.设计方案审查意见 4.消防设计审查意见 5.防雷装置设计审查意见 6.抗震设防要求审查意见 7.防空地下室设计审查意见 8.施工图设计文件审查意见 9.节能设计备案文件 (四)招投标文件 1.中(议)标通知书、发承包审核通知书 2.勘察合同 3.设计合同 4.施工合同(含分包) 5.监理合同 (五)开工审批文件 1.建设项目列入年度计划的批复或登记备案证 2.建设工程规划许可证及其附件 3.建设工程施工许可证 (六)工程建设基本信息 1.工程概况信息表 2.建设单位工程项目负责人及现场管理人员名册 3.监理单位工程项目总监及监理人员名册 4.施工单位工程项目经理及质量管理人员名册 5.设计单位工程项目负责人及设计人员名册 6.勘察单位工程项目负责人及勘察人员名册 7.建设、勘察、设计、施工、监理五方项目负责人质量终身责任信息档案表 8.建设、勘察、设计、施工、监理五方项目负责人质量终身责任承诺书9.建设、勘察、设计、施工、监理五方项目负责人法定代表人授权书 二、监理文件 1.监理规划 2.监理实施细则 3.监理工作总结 4.监理工程师通知单 5.监理工程师通知回复单 6.质量事故报告及处理资料 三、施工文件 (一)施工技术管理文件 1.开工申请、开工令 2.工程暂停令、工程复工报审表

建设工程竣工验收资料归档及移交管理细则

公司建设工程竣工资料归档及移交管理细则 建筑施工工程竣工资料是反映建筑工程质量和工作质量状况的重要依据,也是许多建筑安装工程质量等级的重要依据,是单位工程日后维修、扩建、改造、更新的重要档案材料;为加强本公司各个竣工项目工程竣工验收资料的收集、整理与归档工作,确保向公司移交竣工验收资料的完整性与准确性,同时确保各相关部门移交工作的顺利进行,实现建设工程竣工验收资料归档及移交制度的规范化、标准化,特制定本实施细则: 一、基本原则: 1、凡我公司在工程项目建设管理和工程建设活动中直接形成的,具有保存价值的文字、图表、声像等各种形式的历史记录,均属工程项目资料档案范围。 2、工程项目资料档案必须实行集中统一管理的原则,确保档案材料完整、准确、系统、安全和有效利用。 3、工程项目资料档案必须要纳入公司职能部门管理制度和项目部管理人员职责范围之中,做到项目工程一开始就与建立档案工作同步进行;工程建设过程中,要与竣工资料的积累、整编、审定工作同步进行;工程竣工验收时,要与提交一整套合格的竣工图的验收同步进行。 二、归档范围及质量要求: 1、公司职能部门及项目部对与工程建设有关的重要活动、记载工程建设主要过程和现状具有保存价值的各种载体文件、包括综合管理、工程管理文件、施工、竣工、预算、决算等方面材料,均应收集齐全,按要求整理后归档,具体归档范围及归档时间见附表一。 2、归档的文件应该是原件(材料质保书、检验报告、检测报告),使用复印件必须注明原件存放地点,如特殊原因无法归原件的请在复印件上写明原件在哪里、复印人、复印日期,并盖项目章;如竣工资料是复印件请写说明,并由项目经理签字、盖章,工程应在施工前确定具体归档份数。 3、文件的内容及其深度必须符合国家和本市有关工程勘察、设计、施工、监理等方面的技术规范,标准和规程。 4、工程文件的内容必须真实、准确,与工程实际相符合。 5、工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水。 6、工程文件应字迹清楚,图样清晰、图表整洁、日期及签字盖章手续完备。

水利工程资料整编规定

前言 为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、完工工程的施工资料的整理工作。规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。 一、基本术语 水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。 质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。 质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。 单位工程:具有独立发挥作用或独立施工条件的建筑物。 分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,

是组成单位工程的部分。对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。 单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。 关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。 重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。 中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。 见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。 外观质量:通过检查和必要的量测所反映的工程外表质量。 质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。 质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。 二、水利工程施工阶段施工资料整理规定 为了规范中小型水利工程施工质量评定工作,进一步提高工程质量

水利工程资料

工程建设分部工程完工验收资料整理要求工程档案是衡量工程质量的重要依据,是工程成果的重要依据。资料整理必须遵循水办[2005]480号文《水利工程建设项目档案管理规定》和《河北省水利建设项目档案资料管理办法》要求,现将几项具体要求说明如下: 资料应整理4套,包括原件1套,复印件3套。 原件中所有资料均为原始件,签名必须用碳素墨水或黑色、蓝黑色钢笔的亲笔签字,不能代签。需加盖公章的,使用红色印泥盖章,不能有漏签、漏盖。 竣工资料要求纸张A4。如果原始件不符合A4纸,用胶水粘贴在A4纸上归档。 施工单位分部工程资料共分以下四部分,第一部分施工管理;第二部分施工鉴定检测;第三部分质量评定;第四部分其他相关资料。每部分可装订一起,也可根据厚度按册分装。 第一部分施工管理 一、合同项目开工申请表 附:开工申请报告,包含如下内容: 1.项目经理部组织机构框图及主要人员简历。(现场组织机构及主要人员报审表)。 2.质量保证体系。 3.安全保证体系。 4.主要施工机械进场情况(列清单)。 5.工地试验室人员及设备情况(列清单),临时资质经过质监站验收。

6.复核、加密水准点和固定桩资料,复核横断面,计算工程量资料。(施工测量成果报验单) 7.实施性施工组织设计(需填报施工技术方案报审表),由文、图、表三种形式表示,尽量用图表,但要注意互相结合,互相补充。 文字说明包括: (1)工程情况概述,如工程规模、数量、工期、主要地质、水文、气候、技术要求。 (2)施工技术方案:主要工程项目的施工方法,冬季和雨季的施工安排,决定采用的新技术、新工艺、新材料、新设备,技术安全措施、质量保证措施、工期保证措施等。 (3)各分部(项)工程的施工顺序。 (4)土石方平衡规划。 (5)劳动力需要量和来源。 (6)施工机械、建筑材料、施工用水、用电的需要量和供应方案。 (7)便道、防洪、排水和生产、生活用房等的建设及时间要求。 图表包括: (1)质量保证体系框图。 (2)安全保证体系框图。 (3)施工总体平面布置图,给出施工营地、料场、各种临时设施和临时工程相对工程位置的布置。

建筑工程施工资料员的工作内容

建筑工程资料员的工作内容是什么 资料员工作的内容各公司的规定有所不同,有现场资料员和公司资料员之分。但主要的工作有以下内容: 1.工程资料的收集、整理、立卷、归档、保管工作; 2.施工过程中各种质量保证资料的收集、检查、汇总等; 3.施工中各种会议的记录、整理、会签、复印、分发等; 4.施工中各种试块、试件的取样、送检、结果回索、上报、分类保管等; 5.各种工程信息的收集、传递、反馈,必要时及时向领导汇报等。 6.领导交办的一些其它工作。 资料员的工作内容主要就是负责工程项目资料、图纸等档案的收集、管理,参加分部分项工程的验收工作,负责计划、统计的管理工作,负责工程项目的内业管理工作,完成工程部经理交办的其他任务。资料员具体的工作我们会在下面详细介绍到。 资料员负责工程项目的资料档案管理、计划、统计管理及内业管理工作。 一. 负责工程项目资料、图纸等档案的收集、管理。 1. 负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章。竣工图采用散装方式折叠,按资料目录的顺序,对建筑平面图、立面图、剖面图、建筑详图、结构施工图等建筑工程图纸进行分类管理。 2. 收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档:负责对每日收到的管理文件、技术文件进行分类、登录、归档。负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。确保设计变更、洽商的完整性,要求各方严

水利工程施工资料整理

水利工程施工资料整编 单位:即墨市水利建筑安装工程公司二〇一一年三月二十六日

前言 为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、完工工程的施工资料的整理工作。规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。 一、基本术语 水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。 质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。 质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。 单位工程:具有独立发挥作用或独立施工条件的建筑物。 分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。对单位工程安全、功能或效益起决定性作用的分部工程称

为主要分部工程。 单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。 关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。 重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。 中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。 见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。 外观质量:通过检查和必要的量测所反映的工程外表质量。 质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。 质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。 二、水利工程施工阶段施工资料整理规定 为了规范中小型水利工程施工质量评定工作,进一步提高工程质量管理水平,水利水电工程要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求进行填表。工程质量评定表全部采用部颁新表,同时对施工单位、监理单位的往来申报资料,采用《水利工程建设项目施工监理规范》SL288—2003的施工监理工作表格。

建设工程档案归档范围及要求

建设工程档案归档范围及要求一、归档范围: (一、)工程准备阶段文件 l、立项报告 2、可行性研究报告及附件 3、可行性研究报告审批意见 4、建设项目申请表 5、建没计划通知单 6、资金来源审计表 7、选址意见书 8、用地申请及建设用地批准书(复印件) 9、拆迁协议、方案等 10、用地申请及建设用地批准书(复印件) 11、城市规划区内建设用地审批呈报表 12、用地红线 13、划拨国有土地协议书 14、国有土地使用证(复印件) 15工程地质勘察报告 16、设计红线 17、设计任务委托书 18、初步设计批复 19、工业民用建筑修建防空地下室审批表

20、建筑工程消防设计审核意见书 21、施工设计文件审查批准书 22、委托勘察合同 23、委托设计合同 24、工程施工合同 25、中标通知书 26、委托监理合同 27、建设工程项目报建表(放线图) 28、建设工程规划许可证申报表 29、建筑工程规划许可证 30、建筑工程施工许可申报表 31、建筑工程施工许可证 32、建设工程质量监督计划书 33、建设工程质量监督证书 34、投资许可证 (二)监理文件 1、监理规划 2、监理月报中的有关质量问题 3、质量事故报告及处理意见 4、工程竣工总结 5、质量评价意见报告

(三)施工文件 1、开工报告 2、图纸会审记录 3、基槽开挖放线测量资料 4、地基验槽记录和地基处理记录 5、桩基施工记录 6、设计变更记录 7、工程洽商记录 8、砂、石、砖、水泥、钢筋、防水材料隔热保温、防腐材料、轻集料试验汇总表 9、砂、右、砖、水泥、钢筋、防水材料、隔热保温、防膏材料、轻集料出厂证明文件 10、预制构件(钢、砼)出厂合格证、试验记录 11、土壤(素土、灰土)干密度试验报告 12、土壤(素土、灰土)击实试验报告 13、砂浆(砼)试压抗压强度试验报告 14、砼抗渗试验报告 15、钢筋接头(焊接)试验报告 16、隐蔽工程检查记录 17、沉降观测记录 18、工程竣工测量

建筑工程施工资料整理与归档.doc

建筑工程施工资料整理与归档

通化一建实业有限责任公司 二零壹四年四月 目录 第一章概述 (2) 第一节施工技术文件和工程档案的形成 (4) 第二节工程档案的特点 (10) 第二章工程各阶段文件的形成 (12) 第一节工程施工文件的形成 (13) 第二节工程竣工阶段验收文件和竣工图(D类) (129) 第三章工程文件的质量 (134) 第一节工程文件内容的质量要求 (134) 第二节工程文件制成材料的质量要求 (136) 第三节工程文件外观的质量要求 (138) 第四章工程文件组卷 (139)

建筑工程施工资料整理与归档 第一章概述 一、建筑工程技术资料的概念 工程项目技术资料是工程参建单位按有关规定,在施工过程中形成的应该归档保存的各种图纸、表格、文字、音像材料等技术文件的总称。 建筑工程技术资料是单位工程施工全过程的原始资料,是反映工程隐蔽后内在的质量凭证,如果我们的工程一旦发生某些工程质量事故,它不仅能为事故调查和正确处理提供有力的依据,也是工程使用过程中维修、扩建、改建或增层等重要的参改资料,做好工程技术资料管理工作,对确保工程结构安全和使用功能,提高工程质量有着十分重要的意义。 二、建筑工程技术档案的概念 建筑工程技术档案是指在工程建设中直接形成的具有归档保存价值的文字、图表、声像等各种形成的历史记录。也可简称为工程档案。 建设工程档案资料是指规划文件资料、建筑文件资料、施工技术资料、竣工图与竣工测量资料和竣工验收资料、声像资料等。 资料是一个相对性,动态性极强的概念,外延极宽。只要对人

们研究解决某一问题有信息支持价值,无论它具体是什么,均可视为资料。 三、文件与档案的转化 档案是保存备查的历史文件。档案是由文件(或文书)转化而来的,广义的“文件”不仅指常规的机关文件,也包括技术资料、各种手稿等工作中直接使用的材料。 文件转化为档案应具备以下三个条件: 1、办理(或处理)完毕的文件才能作为档案。 2、对日后实际工作和学习、研究等活动具有一定的考察、利用价值的文件,才有必要成为档案保存。 3、按照一定规律保存起来的文件,才能最后成为档案。 四、归档资料的载体 档案记载的手段多种多样,除了纸质材料之外,还存在大量的其他形式的载体,包括磁性材料,感光材料和其他合成材料等。 建设工程文件和档案资料的特殊载体包括:声像档案、缩微档案和电子档案。 建设工程声像档案是竣工档案不可缺少的重要组成部分,是反映建设工程现场原地形、地貌和施工生产主要过程及建成后的建(构)筑物的照片和录音、录像档案。 录音、录像档案是指用专门的器械和材料,采用录音、录像的方法,记录声音和图像的一种特殊载体的档案。 照片档案,指采用感光材料利用摄影的方法记录形象的历史记

工程资料整理及归档管理办法

工程资料整理及归档管理办法 一、目的:为了规范各项目部施工资料的填写、整理、归档等工作,根据国家、地方等有关规范、标准的规定,结合公司的实际情况,特制定本办法。 二、适用范围:公司所属范围内的各项目部。 三、职责: 1、项目部负责资料的编写、收集、整理,移交建设单位、档案局等,配合公司技术质量部移交公司档案室,保证资料的真实、有效。 2、安装事业部技术科负责对安装项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 3、公司技术质量部负责对所有项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 4、公司技术质量部负责竣工资料的审核与移交到公司档案室,并对安装事业部技术科的核查记录进行检查,审核资料做好审核记录。 四、施工资料的编制要求 1、资料填写:省内工程严格按照《建筑工程资料管理规程》、《山西省建筑工程施工资料管理规程》、《山西省建筑工程质量验收管理规程》、太原市质监站《关于竣工工程档案资料整理有关要求的通知》、《关于建筑节能工程施工质量资料有关要求的通知》、《山西省住宅工

程质量分户验收管理办法》、各地档案建设工程文件归档管理要求及规范、标准等执行。省外工程按照国家或当地有关规范、标准等执行。确保技术资料与工程同步,做到真实、准确、有效,质量控制资料完整,其他资料齐全。 2、签章要求: (1)各项目施工资料经项目部完善、安装事业部技术科核查后,方可报回公司签字盖章。 (2)各项目施工资料报回公司签字盖章时,应附相关资料,经技术质量部审查合格后予以签字盖章。 3、施工过程中形成的影像资料 影像资料管理执行集团公司《建设工程施工声像资料留存管理办法》。 五、竣工资料(包括竣工图)归档要求 1、归档时间: (1)竣工资料应在工程竣工后三个月内整理归档完毕。 (2)竣工时间以单位工程质量验收记录和竣工报告或竣工验收证明书盖章时间为准。 2、资料及竣工图装订: (1)组卷、目录及备考表编制:山西省内工程按《山西省建筑工程施工资料管理规程》中附录A的要求进行专业分类、组卷和编制目录。备考表填写必须真实、完整,立卷人、审核人填写齐全。省外工程按照国家或当地有关要求执行。

水利工程施工资料整理

水利工程施工资料整编

单位:即墨市水利建筑安装工程公司 二〇一一年三月二十六日 前言 为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工 程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整 理规范化、标准化、制度化。依据《水利水电工程施工质量评定表填表说 明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水 利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规 范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》

的有 关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单 位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、 完工工程的施工资料的整理工作。规范中小型水利工程质量评定工作,为 今后工程竣工验收、运行管理、维护提供详实的资料。 一、基本术语 水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要 求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。 质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符 合性评价。

质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量 标准所进行的比较活动。 单位工程:具有独立发挥作用或独立施工条件的建筑物。 分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组 成单位工程的部分。对单位工程安全、功能或效益起决定性作用的分部工 程称为主要分部工程。 1. 单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体, 是日常质量考核的基本单位。

水利工程归档顺序

水利工程及小型农田工程竣工 资料整理 档案管理要求 1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7。注意装订时装订线不得将字迹压住。 2、资料用纸统一为A4纸,装订厚度一般在0.5-1.5,最厚不得超过2。若超过2,可分多本装订,但需标出能够说明该资料是一体的标志。 3、各类资料必须有封面(卷皮),资料内红印章,目录,页面要有页码,页底要有备考表。 4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、页码、卷内备考表,应该签字的地方,必须签字到位,无遗漏、印章加盖到位。 4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目、分卷归档目录)。施工单位资料 一、工程施工开工卷(第一卷) 1、卷内目录 2、进场通知

3、合同项目开工令; 4、合同项目开工申请; 5、现场组织机构及主要人员报审表; 6、单位工程开工令;(此为一个项目工程内多个单位工程用) 7、单位工程开工申请;(同上) 8、施工设备进场报验单; 9、施工放样报验单; 10、工程技术要求与图纸会审纪要、技术交底(包括设计交底); 11、成立项目经理部的通知及一些萁它资料(如各种通知等); 二、工程方案及报批文件(第二卷) 1、施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料); 三、原材料及构件(第三卷) 1、材料检验报告(含出厂合格证、质量复验报告)。 四、工程施工技术卷(第四卷) 1、施工单位营业执照,资质; 2、停工报告、停工令、返工处理报告、复工令; 3、业主、监理、质量监督单位来文及通知; 五、设计变更、联系单(第五卷) 1、设计变更; 2、业务联系单等; 六、施工定位(第六卷)

建筑工程施工全套资料范本与指南

第一章技术资料档案编制要求 第一节施工技术资料归档基本要求 一、施工技术资料内容分类 施工技术资料按其性质分为七类。 第一类:建筑工程法定建设程序必备文件; 第二类:综合管理资料; 第三类:工程质量控制资料,包括验收资料、施工技术管理资料、 产品质量证明文件、检验报告、施工记录及检测报告; 第四类:工程安全和功能检验资料及主要功能抽查记录; 第五类:检验批质量验收记录; 第六类:施工日志; 第七类:竣工图。要求在施工过程中及时、准确地收集和整理, 做到不丢弃、不漏项、不填错、图实相符。 二、工程技术资料的组卷要求 (一)组卷原则 施工技术资料的组卷应遵循工程文件材料自然形成规律,保持卷 内文件内容之间的系统联系,便于档案的保管和利用。 建筑工程按单位工程组卷,其中单位(子单位)工程按分部工程和要求办理中间验收的子分部工程(如桩基础工程和幕墙工程等)独立组卷,一般分为:总目录、工程建设前期法定建设程序文件、建筑工程综合管理

资料、地基与基础工程、主体结构工程、建筑装修装饰工程、建筑屋面工程、建筑设备安装工程综合管理资料、建筑给水、排水及采暖工程、建筑电气工程、通风与空调工程、电梯安装工程、智能建筑、竣工验收资料和竣工图。 组卷时按先文字、后图纸排列。每个单位工程竣工资料应有总目录,总目录由案卷目录和卷内目录组成,且单独列为一卷,案卷目录和卷内目录必须电脑打印。 (二)组卷顺序 卷内文件材料的排列顺序,一般为封面、目录、文件材料、工程 照片及封底。 (三)组卷顺序 归档文件的内容必须真实、准确、签章齐备,书写材料必须耐久、清晰,不得使用铅笔、红色和纯蓝墨水、圆珠笔等易被褪色材料书写。若是复写件、复印件(需注明原件存放处)要字迹清楚、牢固,能长期保存。 三、案卷编目 (一)编写案卷页号 1.以独立卷为单位编写页号。对有书写内容的页面编写页号,用阿拉伯数字“ 1”逐张编写(用打号机或钢笔)。案卷封面卷内目录、备考表不编写页号,卷与卷之间的页号不得连续。 2.单面收发室的文字材料页号编写在右下角,双面书写的文字材 料页号正面编写在右下角,背面编写在左下角。图纸折叠后无论任何形式,一律编写在右下角。

建筑工程单位工程资料整理顺序

建筑工程单位工程资料整理顺序 ?复制地址 转载自赵换 2011年03月02日 23:03 阅读(0) 评论(0) 分类:天下杂侃权限:指定好友可见 ?字体:大▼ o小 o中 o大 ?更多▼ o设置置顶 o权限设置 o推荐日志 o转为私密日志?删除 ?编辑 建筑工程单位工程资料整理顺序 2009-12-28 上午 11:44 工程资料整理指南: 建筑工程单位工程资料整理顺序 A 土建部分: A(一)施工管理资料(建筑与结构) 1、开始组织施工前,要有施工组织设计:主要有工程概况及特点,工程项目施工安排的指导思想及施工阶段划分;施工布置,施工顺序和工程总进度(网络计划);主要施工方法和质量保证措施;劳动力用量;施工机械、材料、半成品及予制构件需用量计划和运输计划;大型临时设施规划;施工准备工作计划;安全措施;施工平面布置图;质量体系;安全体系等。 2、工程开工前,建设单位要组织施工单位,设计单位,勘察单位,监理单位熟悉图纸,进行图纸会审,形成《图纸会审记录》。 3、技术交底:分三级交底。一级交底为施工单位总工程师或主任工程师向施工队或工区施工负责人进行施工方案实施技术交底;二级交底为施工队或工区负责人(项目经理)向单位工程负责人、质量检查员、安全员及有关职能人员进行技术交底;三级交底为单位工程负责人或技术主管工程师向各作业班组长和各工种工人进行技术交底。 4、随工程进度应注意搜集整理设计变更,设计单位和建设单位要签字盖章。 5、施工日记要自开工之日起每天一记,要反映真实施工情况。施工日记不许隔天,雨、雪天气要有记录,停水、停电、停工待料等也要记录在案,设计变更

等也应在施工日记中记录。何时制作何部位的混凝土、砂浆试块也须在施工日记中反映出来。麦假、秋假、年假要注明“假期停工”字样,要有停开工日期。A(二)材料试验、合格证(建筑与结构) 1、每批钢筋进场,要有钢筋质量证明书(要原件,如果是复印件,要有经销单位的销售专用章,上面注明原件证号和原件存放处,同时应有抄件人签字、抄件日期),每批钢筋进场,都要委托检验,检验合格方能使用。 2、钢筋焊接,应按批量(200个或300个接头)委托试验,每层至少一次,试验报告上应附上焊工证。 3、工程所用水泥必须有出厂合格证,并按批量、批号取样复试,28天后向水泥厂索要水泥质量证明书(三天强度或七天强度)和28天强度。 4、砖(砌块)进场应有出厂合格证,进场后,按批量复试。 5、予制构件进场要有附件,附件包括该批构件所使用的钢筋、水泥、砂、碎石、配合比、混凝土试块强度报告等。进场后要选要代表性的构件按批量进行委托试验,委托试验须在第一次使用前进行。 6、防水卷材要有出厂合格证,进场后按批量进行见证取样,委托检验。 7、砂、石骨料要按批量(200M2)进行委托检验。 8、装饰装修材料要有合格证,如门、窗、玻璃、油漆、涂料等,市(或县)质量检测站要求检验的还要按批量委托检验。 A(三)施工试验 1、基槽开挖前,要由行政主管部门进行工程定位放线,出具工程定位记录,施工单位要进行复核,形成《测量复核记录》。 2、施工前,要有地质勘察单位的《地质勘察报告》。 3、基槽开挖后,进行钎探,有《钎探记录》,经验槽确认无特殊情况可以进行下一步施工。 4、建筑物施工至一定部位时,要安装沉降观测点,定期观测,形成《沉降观测记录》。 5、混凝土、砂浆施工前,要有检测部门出具的混凝土、砂浆配合比报告。 6、如果地基有处理现象,要按规范规定取环刀试验。 7、回填土要有环刀取样试验,一层回填完毕检验符合设计要求才能回填上一层。 8、每次浇筑混凝土,要按规范规定留置试块,到28天龄期后到市(或县)质量检测站委托检验,全部混凝土试块检验完毕按规定进行统计方法或非统计方法评定。 9、每次使用砂浆,要按规范规定留置试块,到龄期后委托检验,全部完毕要按规范进行砂浆试块评定。 10、地面工程混凝土、砂浆要按规定留置试块,委托检验。 11、屋面防水工程完毕,要进行淋水(蓄水)试验,形成记录。 12、建筑抽气(风)道工程完毕,要有建筑抽气(风)道检查记录。 13、建筑物外门窗要有型材,成品测试报告(有要求的情况下)。 14、内墙砖、外墙砖、地板砖要有合格证,市(或县)质量检测站要求的时候要委托检验。 15、玻璃幕墙要有结构胶合格证、玻璃合格证,要求情况下要有结构胶相容性测试报告和幕墙物理性能测试报告。 A(四)施工及验收记录(建筑与结构) 1、基槽开挖、钎探以后,建设单位要组织施工单位,监理单位,勘察单位,设

建筑工程资料表格整理归集

建筑工程资料 第一章工程管理资料 工程概况表 工程开工报告 工程竣工报告 工程停工报告 工程复工报告 施工进度计划分析 项目大事记 施工日志 不合格项处置记录 建设工程质量事故报告书 第二章工程技术资料 工程技术文件报审表 技术交底记录 图纸会审记录 设计交底记录 设计变更\洽商记录 第三章工程测量记录 工程定位测量记录 地基验槽记录 楼层放线记录 沉降观测记录 单位工程垂直度观测记录 第四章工程施工记录 隐蔽工程记录表 预检工程记录表 施工通用记录表 中间检查交接记录表 地基处理记录 地基钎探记录 桩基施工记录 混凝土施工记录 混凝土养护测温记录 砂浆配合比申请单 混凝土配合比申请单 混凝土开盘鉴定 预应力张拉记录 预应力筋张拉记录 有粘接应力结构灌浆记录 建筑烟(风)道检查记录 自动扶梯\自动人行道安装调试记录 第五章工程试验记录 施工试验记录(通用) 混凝土试块强度统计\评定记录

防水工程试验检查记录 设备单机试运转记录 调试报告 电气接地电阻测试记录 电气器具通电安全检查记录 电气照明、动力试运行记录 综合布线测试记录 电气绝缘电阻测试记录 光纤损耗测试记录 视频系统末端测试记录 管道灌水试验记录 管道强度严密性试验记录 管道通水记录 管道吹(冲0洗()脱脂试验记录 室内排水管道通球试验记录 伸缩器安装记录表 现场组装除尘器、空调机漏风检测记录 风管漏风检测记录 各房间室内风量测量记录 管网风量平衡记录 电梯主要功能检查记录表 第六章施工验收记录 分项工程质量验收记录 分部(子分部)工程质量验收记录 单位(子单位)工程质量控制资料核查记录 单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录 单位(子单位)工程观感质量检查记录 施工现场质量管理检查记录 工程检验质量检查记录表(通用) 分部分项工程 共划分为:一、地基与基础工程;二、主体结构;三、建筑装饰装修;四、建筑屋面;五、建筑给水、排水及采暖;六、建筑电气;七、智能建筑;八、通风与空调;九、电梯

工程施工资料整编要求

青海省引大济湟西干渠工程(干渠部分) 施工资料整编监理实施细则 审核: 批准: 编制:

青海清水工程监理咨询有限公司 引大济湟西干渠工程干渠部分监理部 二0一七年四月八日 1、适用范围 为加强引大济湟西干渠工程监理单位和施工单位资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。提高归档资料的真实性、有效性、完整性和归档率,特此编制施工资料整编监理实施细则。 本细则适用于青海省引大济湟西干渠工程(干渠部分)监理过程和施工过程中产生的所有归档资料的收集、整理、归档。在工程实施过程中监理部将根据工程特点和监理工作需要对该细则进行调整。 2、编制依据 依据国家GB/T11822-2000《科学技术档案案卷构成的一般要求》、《水利工程建设项目档案管理规定》(水办【2005】480号文)、《建设工程文件归档整理规范》GB/T50328-2014、《引大济湟工程建设管理局档案管理暂行办法》、《水利水电工程单元工程施工质量验收评定表及填表说明》新版、《水利水电工程施工质量检验与评定规程》SL176—2007、《水利工程建设工程验收规程》SL223—2008、《水利水电工程单元工程施工质量验收评定标准—土石方工程》SL631-2012、《水利水电工程单元工程施工质量验收评定标准—混凝土工程》SL632-2012、《水利水电工程单元工程施工质量验收评定标准—地基处理与基础工程》SL633-2012、《水利水电工程单元工程施工质量验收评定标准—提防工程》SL634-2012、《水利水电工程单元工程施

水利工程档案归档目录(供参考)

水利工程档案卷内目录 第卷 序号文件 编号 责任者文件题名日期页次备注 建设综合文件 一、立项文件材料 1 建设项目列入年度计划的申报文件* 2 建设项目列入年度计划的批复文件或年度计划项目表* 3 项目建议书* 4 投资许可证* 5 项目建议书审批意见及前期工作通知书* 6 可性性研究报告及附件* 7 可行性研究报告审批意见* 8 关于立项有关的文件* 9 专家建议文件* 10 调查资料及项目评估研究材料* 二、建设用地、征地、拆迁文件材料 1 选址申请及选址规划意见通知书* 2 用地申请报告及县级以上人民政府城乡建设用地批准书* 3 拆迁安置意见、协议、方案* 备注:归档文件材料应为原件,凡有复印件、复写件的必须在备注栏中注明;

水利工程档案卷内目录 第卷(建设综合) 共 4 页,第 2 页 序号文件 编号 责任者文件题名日期页次备注 4 建设用地规划许可证及其附件* 5 划拨建设用地文件* 6 国有土地使用证* 三、勘察、测绘、设计文件材料 1 勘察设计承包合同* 2 工程地质勘察报告* 3 水文地质勘察报告、自然条件、地震 调查* 4 建设用地钉桩通知单(书)* 5 地形测量和拔地测量成果报告* 6 工程设计工作报告* 7 水土保持方案及批复* 8 环境影响评价报告及批复* 四、规划、施工许可证、审批、竣工验收等文件材料 1 有关行政主管部门批准文件或取得的有关协议* 2 政府有关部门对施工图设计文件的审批意见* 3 申报的规划设计条件和规划设计条件通知书* 备注:归档文件材料应为原件,凡有复印件、复写件的必须在备注栏中注明;

第卷 序号文件 编号 责任者文件题名日期页次备注 4 建设工程规划许可证及其附件* 5 建设工程施工许可证(正本)及特种工程施工许可文件* 6 工程质量监督登记申报表* 7 工程质量监督报告* 8 工程竣工验收鉴定书及竣工验收相关文件材料* 9 建设单位管理报告* 五、招投标、定标、预、结算文件材料 1 勘察设计招投标、定标文件* 2 施工招投标、定标文件* 3 工程监理(设计、咨询、施工)招投标、定标文件* 4 工程设计招投标、定标文件* 5 其他合同、协议、委托函(除设计、监理、施工以外)* 6 初步设计图纸和说明* 7 技术设计图纸和说明* 8 施工图及其说明* 9 设计计算书* 备注:归档文件材料应为原件,凡有复印件、复写件的必须在备注栏中注明;

建筑工程交档案馆资料全

建筑工程交档案馆资料 以下资料仅供参考,根据当地政策性文件,会有所增减:建设工程报送城建档案目录 建设工程报送城建档案目录请××建设单位于工程竣工验收备案前到××市城建档案馆报送以下竣工档案。档案验收合格后,发放《建设工程竣工档案验收意见》及《××省建设工程竣工档案合格证》 第一部分:工程前期文件 1. 可行性研究报告及附件 2. 可行性研究报告审批意见 3. 计划任务书及批复 4. 建设项目列入年度计划的申报文件 5. 建设项目列入年度计划的批复文件和年度计划项目表 6. 征地、拆迁等审批文件(包括拆迁、补偿等文件) 7. 选址申请及选址规划意见通知书 8. 规划定点文件(包括建筑红线图和道路红线图) 9. 工程方案审批(附方案图)文件 10. 建筑设计的环保、消防、防疫、人防、市政等审批文件 11. 国有土地使用证、建设用地规划许可证及其附件 12. 建设工程规划许可证 13. 建设工程施工许可证 14. 建设工程质量监督书 15. 承发包合同或施工合同、协议书、招标、投标、决标、中标等文件 16. 设计合同、勘察合同 17. 监理合同、监理规划、监理大纲、监理实施细则 18. 建设单位、监理单位、施工单位项目部管理人员 19. 与工程有关的会议文件(贯穿全过程) 20. 工程地质和水文地质勘察报告

第二部分:工程竣工验收文件 1. 工程概况表 2. 工程竣工总结 3. 单位(子单位)工程质量竣工验收记录 4. 单位(子单位)工程质量控制资料核查记录) 5. 单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录 6. 单位(子单位)工程观感质量核查记录 7. 无使用功能质量通病住宅工程目标责任书 8. 工程质量保修书 9. 各专项(环保、消防、防疫等)验收认可文件及空气监测、结构抽检等 10. 建设工程竣工验收报告(备—2) 11. 建设工程竣工验收报告(备—1) 12. 决算书及审计文件 第三部分:施工技术文件 一、建筑与结构工程 1. 图纸会审 2. 设计变更 3. 施工组织设计 4. 开工报告 5. 技术交底 6. 施工日志 7. 原材料(成品)合格证、备案证、试(检)验报告(包括汇总表)原材料合格证、试验报告汇总表工程物资进场报验表材料、设备进场验收记录建设工业产品登记备案汇总表(1)钢材出厂合格证、试验报告 (2)焊条(剂)合格证 (3)水泥出厂合格证、试验报告 (4)砖(砌块)出厂合格证、试验报告
