水电安装过程(完整版)

合集下载

水电安装工程施工程序

水电安装工程施工程序

水电安装工程施工程序是建筑施工中至关重要的环节,它涉及到建筑物内部的电力、照明、给排水、消防等系统的安装和调试。

本文将详细介绍水电安装工程的施工程序及其相关注意事项。

一、水电安装工程的准备工作1. 设计阶段:在建筑施工前期,设计师需要根据建筑物的使用功能、规模和地理环境等因素,编制出完整的水电安装设计方案。

设计方案应包括电气、照明、给排水、消防等系统的详细设计图纸和相关技术说明。

2. 材料准备:根据设计方案,提前采购所需的电线、电缆、水管、阀门、消防设备等材料。

材料应符合国家相关标准和质量要求。

3. 施工工具和设备:准备施工所需的工具和设备,如电钻、扳手、切割机、弯管机等。

4. 施工人员培训:对施工人员进行技能培训和安全教育,确保施工人员熟悉施工工艺和操作规程,了解安全防护措施。

二、水电安装工程施工流程1. 电气工程:(1)预留孔洞:根据设计图纸,在墙体、地面预留孔洞,用于安装电线管、电缆管、开关盒等。

(2)布管布线:按照设计图纸,施工人员需要对电线管、电缆管进行布管布线。

布管布线应遵循电线管、电缆管的敷设规范,确保线路安全、美观。

(3)设备安装:安装配电箱、开关、插座等电气设备,确保设备安装牢固、接线正确。

(4)线路调试:对电气线路进行调试,检查线路的通断、绝缘、漏电等指标,确保电气系统正常运行。

2. 给排水工程:(1)预留孔洞:根据设计图纸,在墙体、地面预留孔洞,用于安装给水管、排水管、消防管等。

(2)管道安装:按照设计图纸,施工人员需要进行给水管、排水管、消防管的安装。

管道安装应遵循管道敷设规范,确保管道安装牢固、接口严密。

(3)阀门安装:安装各种阀门,如水阀、排水阀、消防阀等,确保阀门安装位置正确、启闭正常。

(4)系统调试:对给排水系统进行调试,检查管道的通断、阀门的启闭、水压等指标,确保给排水系统正常运行。

3. 照明工程:(1)预留孔洞:根据设计图纸,在墙体、地面预留孔洞,用于安装电线管、灯具等。

水电安装完整过程

水电安装完整过程

水电安装完整过程一,水电安装内容:1、布线的原则:横平竖直。

使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。

2、插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。

3、使用PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通(在这一点上目前我们基本没有出现这一类情况),线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密,平直,平顺,角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。

4、管道绞牙深度适中,无毛刺。

管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。

5、导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。

6、严禁线管直接铺设在复合板下面,(在这一点上我们目前没有做的很好,以后我们会和客户交流好,复合地板一定要进行开槽处理。

)在实木地板下的线管必须有加固措施。

7、严禁线管铺设在厨房,卫生间地面上,防止水渗入线管内。

(在卫生间的地面上不能有任何的线管,在这一点上我们必须要加强处理。

)8、穿入线管的导线不应大于线管的孔面积40% ,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。

9、导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关,插座的安装维修。

10、装水管距离墙面应为1.5公分,左热右冷,间距15公分中。

11、电线与水管平行距不应小于30公分,交叉,过桥距不应小于10公分。

12、电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。

13、水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。

)二、强电系统施工工艺要求:1、每户应设置分户配电箱,配电箱安装位置,漏电箱安装位置:应安装在易操作位置,便于日常维修。

水电施工流程

水电施工流程

水电施工流程(1)电气施工流程根据图纸放线定位→沟槽基础开挖→线管预埋→电线预埋→土方回填→基础浇筑→灯具安装→调试(2)主要技术要求熟读设计图纸,理解设计意图,不明白之处需和项目负责人与总工沟通,否则与监理甲方沟通不可盲目施工。

⑴放线定位1检查放线位置是否有其他线路,并做好标记。

2,检查现场与图纸是否有异,做好记录,及时报给项目经理与总工或监理或甲方相关人员。

⑵沟槽基础开挖1,沟槽基础开挖时注意施工放线标记和记录。

2,沟槽基础开挖时如不慎损坏地下原有设施,要及时报告与项目经理。

3,沟槽基础开挖深度根据图纸规范要求。

4.沟槽基础开挖过程中,产生垃圾及时清理保护场地干净。

⑶线管预埋1,线管预埋时管口要进行密封,接口必须清理干净并进行加固,防止异物进入管内。

2,预埋混泥土地面时预埋管露出地面50CM3,PVC管用握簧,或弯头但不建议用弯头存在很难穿线。

⑷电线预埋及回填1,线管内和地埋下不准有接头,如电线有破损进行绝缘处理、标记位置。

2,不同电压或电流不能穿在同一线管内防止强电干扰弱电。

3,线管内穿完电线管口进行密封,及进行标记。

4,庭院灯电线预留50CM投光灯预留30CM等线头进行防水处理5,电缆线预埋后用细土或细沙进行回填,回填后进行标记防止损坏。

⑸基础浇筑1.庭院灯地笼进行防锈处理。

2.庭院灯基础开挖距离完成路面50CM控制好高度进行浇筑。

3.庭院灯基础浇筑时保证线管干净无杂物。

⑹庭院灯安装1.电缆线进行排查用摇表进行测量对地阻值是否大于5兆否则进行维修或更换。

2.庭院灯安装时按照图纸设计高度进行安装,要安装牢固。

3.庭院灯安装完毕后螺丝进行防锈防腐处理。

⑹调试1.配电柜安装后进行固定。

2.通电后进行庭院灯排查看是否有不亮,检查是否灯泡有问题或者接线不牢,要进行断电后进行检查。

3.调试后进行标记。

(1)给排水施工流程放线定位→沟槽开挖→管道安装→保护管预埋→回填(2)主要技术要求熟读设计图纸,理解设计意图,不明白之处需和项目负责人与总工沟通,否则与监理甲方沟通不可盲目施工。

水电安装施工方案_完整版

水电安装施工方案_完整版

一、工程概况本水电安装工程主要包括生活给水、排水、电气照明、防雷接地等系统的安装。

工程范围涵盖室内外给排水、电气线路敷设、照明灯具安装、防雷接地装置安装等。

工程地点位于XX市XX区,总建筑面积约XX平方米,层数为XX层。

设计要求工程质量达到国家现行施工及验收规范和质量标准。

二、施工准备1. 技术准备:熟悉设计图纸,掌握施工工艺,制定详细的施工方案,明确施工顺序和施工要点。

2. 材料准备:根据设计要求,准备相应的管材、电线、电缆、灯具、开关、插座、阀门、水表、消防器材等材料,确保材料质量符合国家标准。

3. 人员准备:组织具备相应资质和技能的施工队伍,进行技术交底和安全教育,确保施工人员了解工程特点和施工要求。

4. 工具准备:准备施工所需的工具,如扳手、电钻、切割机、水平尺、钢卷尺、绝缘胶带等。

三、施工方案1. 给排水工程(1)给水系统:采用PPR管材、UPVC管材等,按照先地下后地上、先主管后支管的顺序进行敷设。

管道接口采用热熔连接或丝扣连接,确保管道连接牢固、密封。

(2)排水系统:采用UPVC管材,按照先地下后地上、先主管后支管的顺序进行敷设。

管道接口采用承插连接,确保管道连接牢固、密封。

2. 电气工程(1)线路敷设:采用BV、BVR等电线电缆,按照先地下后地上、先主管后支管的顺序进行敷设。

线路敷设前,应先进行管路定位、穿管,确保线路敷设整齐、美观。

(2)照明灯具安装:按照设计要求,安装灯具、开关、插座等。

灯具安装高度应符合规范要求,确保照明效果。

3. 防雷接地工程(1)接地体安装:按照设计要求,在建筑物四周埋设接地体,确保接地电阻符合规范要求。

(2)接地干线安装:采用镀锌扁钢或圆钢,按照设计要求,将接地体与建筑物主体结构连接。

(3)防雷引下线敷设:采用镀锌扁钢或圆钢,按照设计要求,将接地干线与建筑物主体结构连接。

四、施工进度计划根据工程特点和施工要求,制定详细的施工进度计划,确保工程按期完成。

水电安装工艺流程

水电安装工艺流程

水电安装工艺流程
《水电安装工艺流程》
水电安装是装修过程中至关重要的环节,它关乎到房屋的用水和用电安全问题。

以下是水电安装的工艺流程。

第一步,布线设计。

水电安装前,需要根据房屋的平面布局和设计要求,进行详细的水电布线设计。

包括照明、插座、开关等的位置和数量,以及给水给排水管道的安装路线和连接。

第二步,凿洞施工。

在布线设计确定后,需要进行凿洞施工,将墙面和地面开出预留洞口,以便后续的水电管线安装和走线。

第三步,水电管线安装。

根据设计图纸和洞口位置,进行水管和电线的安装。

水管的连接需要使用专用的接头和密封胶进行封闭,确保不会漏水。

电线的走线要符合安全规范,避免出现交叉接触、过载等安全隐患。

第四步,检测和验收。

水电管线安装完成后,需要进行水压测试和电路测试。

水压测试主要是检测给水管道和排水管道的密封性和流通性。

电路测试主要是检测插座和开关的正常使用情况,以及避免漏电和短路等问题。

确保通过检测后,经验收合格。

第五步,封闭墙面。

所有水电管线安装和测试完成后,需要进行墙面的封闭处理。

包括填平洞口、刮腻子、打磨和涂漆等工序。

最终形成完整的墙面和地面装修效果。

综上所述,水电安装工艺流程主要包括布线设计、凿洞施工、水电管线安装、检测和验收,以及封闭墙面。

只有按照规范流程进行,才能确保水电安装的质量和安全。

水电安装全过程概述

水电安装全过程概述

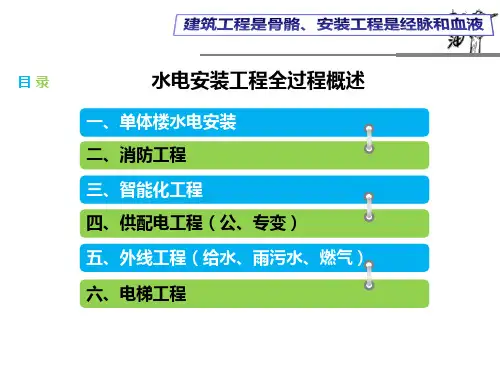

目录
水电安装工程全过程概述
一、单体楼水电安装 二、消防工程 三、智能化工程 四、供配电工程(公、专变) 五、外线工程(给水、雨污水、燃气) 六、电梯工程
安装工程关键节点
单体楼水电 预留预埋
砌体二次开 槽配管
装修阶段水 电安装
地下室安装 工程
弱电智能化 工程
外线工程
强电公专变 工程
电梯工程
系统联调
正式水电气 开通
自动报警联动系统(综述)
二、消防工程:水灭火系统
水箱进水管
2 、 消 火 栓 系 统
市政管网 进户管
水平干管
室外消火栓 消防水泵
室外消防给水管网
消防水池
消防水箱 单向阀
屋顶消火栓
室内消火栓 竖管 水泵结合器
进户管 市政管网
消 火 栓 给 水 系 统 组 成 示 意 图
二、消防工程:水灭火系统
火灾发生
置应急照明 • 10层及10层以上民用住宅,需按要求设置消防车道 • 12层及12层以上民用住宅,设置消防电梯
三、智能化工程
01 智能化机房系统 02 楼宇对讲系统 03 监控系统 04 停车场管理系统
05 电子巡更系统 06 防盗报警系统 07 背景音乐系统 08 五方对讲系统
三、智能化工程:意义
问题:除了 放歌背景音 乐系统还能 做什么?
➢公共广播的火灾事故广 播功能作为火灾报警及 联动系统在紧急状态下 用以指挥、疏散人群的 广播设施。
三、智能化工程:五方通话系统
问题:五方 通话系统是 哪五方?
轿顶
电梯机
房 五方通
底坑

弱电机 房
轿厢
四、供配电工程
电网调度
应用服务器

水电安装全过程范文

水电安装全过程范文

水电安装全过程范文水电安装是指在建筑物中进行给水供水和电力供应的工程。

它涉及到各种管道,导线和相关设备的安装,具体可分为以下几个步骤:1.设计方案:在进行水电安装之前,需要根据建筑物的需求和设计要求,制定水电安装的设计方案。

设计方案应该包括水管和电线的走向,设备的位置等。

2.物料采购:根据设计方案和项目需求,采购所需要的水管、电线、开关插座、灯具等物料。

物料的选择需要符合国家标准和质量要求。

3.水电预埋:在建筑物的施工过程中,需要预埋水管和电线。

水管一般在楼板下部安装,电线则通常沿着墙面或隐蔽在天花板内。

预埋时要注意保护管道和线缆不受损坏。

4.安装管道和线路:根据设计方案,安装水管和电线。

水管需要连接到水源和各个水用设备,电线则需要连接到配电盘、开关插座和照明设备等。

安装时需要保证管道和线缆的连接稳固和安全。

5.安装设备:除了管道和线缆,水电安装还需要安装各种设备,如给水泵、热水器、供暖设备、照明设备等。

设备的安装需要按照使用说明书和相关规范来操作。

6.连接调试:在所有设备和线路安装完毕后,需要进行连通测试和调试工作。

这包括检查水管是否漏水、电线是否有短路或接触不良等问题。

如有问题需要进行修复和调整。

7.安全检查:经过连通测试和调试后,还需要进行水电安全检查。

检查包括用电设备的漏电、过载保护等,以及供水部分的水质和管道的安全性等。

如果有问题需要进行修复和改进。

8.资料整理:水电安装完毕后,需要将相关资料整理齐全。

这包括安装工程的图纸、设备使用说明、施工记录等。

这些资料将用于以后的维护和管理。

总结起来,水电安装是一个繁琐而重要的过程,需要严格按照设计要求和相关规范进行操作。

只有保证安装质量,才能保证建筑物的水电设备的正常运行和使用安全。

水电安装施工工艺流程

水电安装施工工艺流程

水电安装施工工艺流程1.工程准备阶段:(1)确定施工范围和要求,制定水电安装施工方案。

(2)申请相关批准文件和许可证。

(3)采购所需材料和设备,并进行验收。

2.材料准备阶段:(1)按照设计方案和相关规范,准备好所需的水电材料和设备。

(2)对材料和设备进行检验和验收,确保其质量合格。

3.基础工程施工阶段:(1)根据设计要求,在施工现场进行工地平整和土方开挖,确保基础工程有足够的空间和条件进行水电设备的安装。

(2)进行基础工程的预埋预留及过节段的切割。

4.水电管线施工阶段:(1)进行风管、水管和电线管的铺设和固定,注意保证管道的坡度、弯头位置和支架的安装。

(2)进行水电线路的敷设和连接,并进行各种接线和引线的处理。

5.水电设备安装阶段:(1)安装水电设备,如给排水设备、电力设备等。

(2)对水电设备进行验收和调试,确保其能正常运行并符合设计要求。

6.安全保护与检验阶段:(1)安装与水电设备相关的安全保护装置,如漏电保护器、防雷措施等。

(2)进行水电设备的绝缘电阻测试,以及整体系统的综合性能测试和检验。

7.系统验收与交付阶段:(1)完成水电设备的最终调试和联动测试,确保其满足设计和使用要求。

(2)进行水电设备的系统验收,并填写相关验收文件。

(3)按照相关规定办理竣工验收,并将水电设备交付给使用者或业主。

8.完工阶段:(1)清理施工现场,回填土方,并进行最终的清洁工作。

(2)编制相关图纸、技术资料和档案,并进行整理和归档。

以上是水电安装施工工艺流程的一个大致步骤,具体的流程可能会因为项目的不同而有所差异。

在实际施工中,还需要遵循相关的法律法规以及安全操作规程,确保水电设备安装的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
应注意的质量问题
1
座便器不平,左右倾斜。原因:稳装时,正面和两侧垫砖不牢,焦渣天填充后,没有检查,抹灰后不修理,造成高水箱与便器不对中。
2
高、低水箱拉、拖把不灵活。原因:高、低水箱内部配件安装时,三个主要部件在水箱内位置不合理。高水箱进水、拉把应放在水箱同侧。以免使用时互相干扰。
3
零件镀铬表面被破坏。原因:安装时使用管钳。应使用平面扳手或自制扳手。
1
电话必须使用专用电话线穿线管敷设,不能与其他线混穿一管。
2
TV有线电视线必须采用符合要求的同轴电缆线(宽频7.5II),并严禁对接,有线网络线的弯曲半径>或=8D(R为64MM)。
3
TV有线电视线严禁与网络线混穿一管。
4
强弱电严禁在同一根管内铺设,不得接入同一个接线盒。
5
强弱电线管间距要大于15mm。电话线、电视线等信号线不能和电线平行走线。
7-6)
GB50134-2004<人民防空工程施工及验收规范>
7-7)
GB50254~59-96<电气装置安装工程施工及验收规范>
7-8)
GB50150-91<电气装置安装工程电气设备交接试验标准>
7-9)
GB50235-97<工业管道工程施工及验收规范>
7-10)
GB50411-2007<建筑节能工程施工质量验收规范>
3
插座离地面应不低于200mm。同一室内安装的插座应采用防触电保护措施的插座;成排安装的插座高低不应大于2mm。
4
开关、插座整洁无污迹。1.5m以下安装的插座应采用防守触电保护施的插座;线盒内导线应留有余量,长度宜为150mm。接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳。
5
照明灯开关距地面高度宜为1.3m,开关、插座距门口为150-200mm,开关不宜装在门后。
3
使用PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通(在这一点上目前我们基本没有出现这一类情况),线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密,平直,平顺,角处应将角内侧切开,切口一侧切圆弧形接 口后,折弯安装。
4
管道绞牙深度适中,无毛刺。管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。
5
洗脸池安装:洗脸池台盆上口距地800MM,浴盆的上口边距地面不大于520mm。台盆安装支架上应接触严密,不得有松动。台盆应用水平尺校正,水平偏差小于等于2MM。三角阀门和脸盆龙头连接采用钢管收紧。
6
卫生器具的给水连接管不得有凹凸弯偏等缺陷。
7
卫生器具固定应牢固。不得在多孔砖或轻型隔墙中使用膨胀螺栓固定卫生器具。
3
电路排布为所以空调各自独方一路,所以照明为一路,厨房插座为一路,(厨房,卫生间单放插座,卫生间用电设施及卫生间插座为一路,除厨,卫以外的所以普通插座为一路,不同的房型均可参照以上的办法。
4
两路线的零线,地线不能共用。两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm。
4
坐便器与背水箱中心没对正,弯管歪扭。原因:划线不对中,便器稳装不正或先稳背箱,后稳便器) 坐便器周围离开地面。原因:下水管口预留过高,稳装前没修理。
5
立式小便器距墙缝隙太大。原因:甩口尺寸不准确。
6
洁具溢水失灵。原因:下水口无溢水眼。
7
通水之前,将器具内污物清理干净水电安装规范全部出自国家标准与行业标准,主要有:
8
穿入线管的导线不应大于线管的孔面积40% ,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
9
导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关,插座的安装维修。
10
装水管距离墙面应为1.5公分,左热右冷, 间距15公分中。
11
电线与水管平行距不应小于30公分,交叉,过桥距不应小于10公分。
7-11)
行业标准JGJ46-2005<施工现场临时用电安全技术规范>
7-12)
GB50261-2005<自动喷水灭火系统施工质量验收规范>
7-13)
排水PVC管GJJ/T29 -98,塑料给水管GB/T50349-2005
6
轻型灯具,可吊挂在原有或有附加大、中龙骨上,但必须做加固处理。严禁吊挂在空调风管、水管和电管上。
7
成排灯具必须横平竖直,允许偏差不大于3mm。
8
在吊平顶内与灯具连接的导线,必须有软管保护,不得裸线。
开关、插座安装工艺要求
1
根据设计和客户方案要求确定开关、插座、灯具的相关位置。
2
插座、开关安装牢固,四周无缝隙;面向电源插座的相线和零线的位置右相左零,有接地孔的插座,其他线插应为上方位置,接地应可靠。
6
四终端以下的安装,应采用分频器(分配器) 。分配必须安装在120型的大方线盒内(TV盒)减少电平信号的损失,同时又便于维修。
7
进行通电实验,检查所有电器元件的工作状 态功能是否正常。
8
留足音响线出口的长度方便以后移位(应留足1米距离),并保护。
9
完毕后有电工绘制电路图(电器排列平面图,系统图)。
10
4
固定面扳的螺丝不统一(有一字和十字螺丝) 。为了美观,应选用统一的螺丝。
5
同一房间的开关、插座的安装高度这差超出允许偏差范围,应即时更正。
6
开关、插座箱内拱头接线,应改为鸡爪接导线总头,再分支导线接个开关或插座端头。或采用LC安全型压线帽压接总头后,再分支进行导线连接。
卫生洁具安装工艺要求
1
卫生器具外表面洁净无损坏,安装牢固平稳 ,不得松动;各连接处应密封无渗漏;阀门开关灵活。安装完毕后进行不少于2小时盛水试验无渗漏,盛水量分别如下:便器高低落水箱应盛至板手以下10MM处;各种洗涤盆、面盆应盛至溢水口;浴缸应盛至不少于缸深的三分之一。
8
卫生器具及各种给水管在穿过楼层时周边应作防漏处理,检查合格后放可进入下道工序施工。
9
洁具在搬运和安装时要防止磕碰。稳装
在釉面砖、水磨石墙面剔孔洞时,宜用电钻或先用小錾子轻剔掉釉面,待剔至砖底灰层处放可用力,但不得过猛,以免将面层剔碎或震成空鼓现象。
11
洁具稳装后,为防止配件丢失或损坏,配件应在竣工前统一安装。
12
安装完的洁具应加以保护,防止洁具瓷面受损和整个洁具损坏。
13
通水试验前应检查地漏是否畅通,分户阀门是否关好,然后按层段分房间逐一进行同水试验,以免漏水使装修工程受损。
14
在冬季室内不通暖时,各种洁具必须将水放净。存水弯应无积水,以免将洁具和存水弯冻裂。
电工必须配有持证上岗,配备规范电工工具。
11
电工工作时必须穿绝缘鞋,必须两人以上操作,严禁穿短裤进行工作,文明施工。
灯具的安装工艺要求
1
灯具的安装最基本的要求就是牢固。
2
室内安装壁灯、床头灯、台灯、落地灯、镜前灯等灯具时,高度低于2.4m及以下的灯具的金属外壳均应接地可靠,以保证使用安全。
3
卫生间及厨房装矮脚灯头时,宜采用瓷螺口灯头接线,相线(开关线)应接在中心触点端子上,零线接在螺纹端子上。
12
电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
13
水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。)
强电系统施工工艺要求
1
每户应设置分户配电箱,配电箱安装位置, 漏电箱安装位置:应安装在易操作位置,便于日常维修。
2
配电箱内应设漏电断路器,漏电动作电流应 不大于30mA,有过负荷、过电压保护功能,并分数路出线,分别控制照明、空调、插座等,其回路应确保负荷正常使用。箱体的底面离地面高度变宽宜1.8 米。原配电箱位置一般不可移位,若需移位要加过渡盒,并与设计,监理确定方案,在监理指导下方能进行施工。
4
台灯等带开关的灯头,为了安全,开关手柄不应有裸露的金属部分。
5
装饰吊平顶安装各类灯具时,应按照灯具的安装说明的要求进行安装灯具重量大于3kg应采用预埋吊钩或从屋顶用膨胀螺栓直接固定支吊架安(能用吊平顶吊木龙骨支架安装灯具)。不得挂在相邻的水管、电管上,必须独立吊挂。从灯头箱盒引出的 导线应用软管保护至灯位,防止导线裸露在平顶内。
7-1)
GB50303-2002<建筑电气工程施工质量验收规范>
7-2)
GB50242-2002<建筑给水排及采暖工程施工质量验收规范>
7-3)
GB50243-2002<空调工程施工质>(空调管道的规范比普通给水严得多)
7-4)
GB50166-200<火灾自动报警系统施工及验收规范>
7-5)
GB50339-2003<智能建筑工程质量验收规范>
5
入户总开最少为60A以上,客厅和空调最好为40A。
6
卫生间安装浴霸的应单独分路,线直径为2.5mm平方,卫生间内安装电水器时应单独分路,视容量大,小确定用线截面,一般为2.5mm平方4mm平方左右。
7
厨房用电:厨房需要单独分路导线径2.5mm平方。
8
普通插座与灯具超过25只的需增加分路进行控制。
9
水电安装过程(完整版)
水电安装规范内容
1
布线的原则:横平竖直。使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2
插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
