浅谈地热系统调试问题

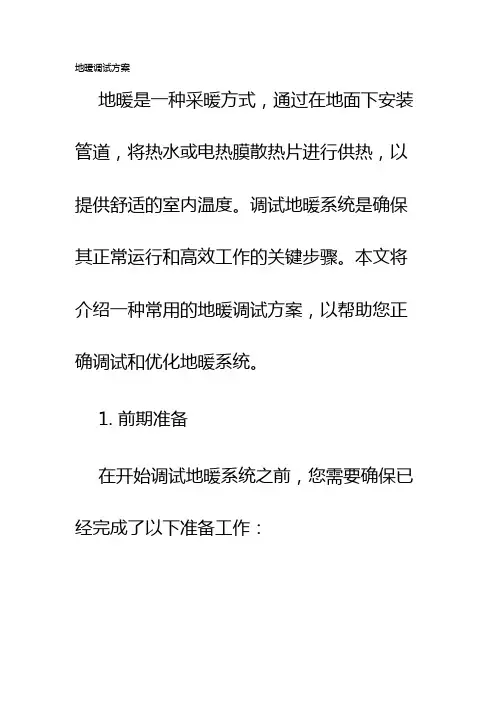

地暖调试方案

地暖调试方案地暖是一种采暖方式,通过在地面下安装管道,将热水或电热膜散热片进行供热,以提供舒适的室内温度。
调试地暖系统是确保其正常运行和高效工作的关键步骤。
本文将介绍一种常用的地暖调试方案,以帮助您正确调试和优化地暖系统。
1. 前期准备在开始调试地暖系统之前,您需要确保已经完成了以下准备工作:- 检查地暖系统的管道连接是否正确,确保所有管道连接紧密,无漏水现象。
- 确保地暖系统的主管道和分支管道都已经安装完毕,并且已经进行了水压试验,确保没有漏水。
- 检查地暖系统的电气连接,确保所有电气设备都已经正确连接,并且电源供应正常。
2. 正确调整温控阀温控阀是地暖系统的核心组件,通过调整温控阀可以实现对室内温度的控制。
在调试地暖系统时,您需要按照以下步骤调整温控阀:- 首先,将温控阀设置为最低温度,确保暖气片都关闭。
- 然后,逐渐增加温控阀的温度设置,观察暖气片是否逐渐打开,确保各个暖气片的散热效果均匀。
- 若某个暖气片不能打开或散热效果不均匀,可以调节相应的分支管道阀门开度,以确保水流均匀分配到各个暖气片。
3. 调整水泵流量水泵的流量是地暖系统能否正常运行和散热效果的关键因素。
在调整水泵流量时,您可以按照以下步骤进行:- 打开水泵,确保水流畅通,并且所有暖气片都可以正常散热。
- 调整水泵的流量阀门,逐渐增加水泵的流量,观察暖气片的散热效果。
- 如果某个暖气片出现水流不畅或者散热不够的情况,可以调节相应的分支管道阀门开度,以增加水流量到该暖气片。
4. 检查循环泵运行情况地暖系统通常配备有循环泵,负责循环热水,以保持整个系统的温度稳定。
在调试地暖系统时,您需要检查循环泵的运行情况:- 确保循环泵已经正确接通电源,并且电源供应正常。
- 启动循环泵,观察泵是否正常运转,并且水流畅通。
- 检查循环泵的噪音情况,如果发现异常噪音,可以检查泵的进出水口是否有阻塞。
5. 调试室内温度控制系统地暖系统通常配备有室内温度控制系统,以实现对室内温度的精确控制。
地暖安装与调试方法

地暖安装与调试方法安装调试1,低温热水地面辐射供暖系统未经调试,严禁运行使用。
2,低温热水地面辐射供暖系统的调试运行,应在具备正常供热和供电的条件下进行。
3,初次供暖(运行调试)必须在混凝土填充层的养护周期结束,填充层完全自然干燥后进行。
4,低温热水地面辐射供暖系统的调试工作应由施工单位在建设单位配合下进行。
5,初次供暖时,热水升温应平缓,供水温度应控制在比当时环境温度高10℃左右,且不应高于32℃。
在这个水温下,应连续运行48h;以后每隔24h水温升高3℃,直至达到设计供水温度。
在此温度下应对每组分、集水器连接的加热管逐路进行调节,直至运行正常。
6,低温热水地面辐射供暖系统的供暖效果,应以房间中央离地1.5m处黑球温度计指示的温度,作为评价和考核的依据。
调节方法随着计量供热技术在中国的大力推行,低温地面辐射供暖在中国民用建筑中逐渐推广。
本文介绍了地面辐射供暖系统的形式和特点并对低温地面辐射供暖系统的供热调节方法进行分析和研究。
引言地暖是一种和传统散热器供暖不同的新型供暖方式,和以对流散热为主的散热器供暖相比,具有室内温度分布均匀、舒适性好、节约能源、易实现分户热计量、维护管理方便等优点。
随着计量供热技术在中国的大力推行,以及国家对建筑节能的日益重视,低温地面辐射供暖系统在中国民用建筑中逐步受到重视,得到广泛的采用。
在供热系统中,通常把供暖热负荷随室外温度的变化规律作为供热调节的依据。
供热调节的目的,在于使供暖用户的散热设备的放热量与用户热负荷的变化规律相适应,以防止供暖热用户出现室温过高或过低。
但是,有人实地调查过,有用户采用地暖系统仅过了一个采暖期就要求改为其他采暖方式,原因是房间太冷达不到用户的舒适性要求,有的用户则相反,抱怨房间太热,室温达到26℃以上,而且调节作用也不大,只好开窗子,从而造成了能源的浪费。
因此正确分析低温地面辐射供暖系统中出现的问题,尤其是弄清供暖系统的调节过程,对于推广该系统的应用,提高供暖质量有着重要意义。
如何解决地热系统调试问题

如何解决地热系统调试问题[摘要]由于能源短缺以及传统不可再生燃料使用所产生的严重环境污染问题,使人们探索新能源的热情不断增加,地热能作为一种具有广阔开发前景的新能源也日益受到关注。
本文对地热系统调试进行分析,并提出解决调试问题的方法。
【关键词】地热系统;调节控制;渗漏;采暖温度;解决方式一、调试过程中对渗漏问题的解决在调试过程中渗漏问题出现的相对较多,如果是明装管道部分渗漏则用试压法肥皂水即可查出并轻松解决。
如果发现室内隐蔽采暖管道出现渗漏现象,那么如何准确找出漏点是关键之所在。
首先根据施工图纸确定是哪一环路渗漏,并单环路打压实验以确认,规范要求该环路整体去除重新盘管,考虑到刨开地面损失严重,权衡利弊,也可采用铜件束接连接漏水点,但对上述简易方法不提倡,以免以后影响整个系统的运行,给住户留有隐患;若用户是在装修后发现有此情况建议为减少损失采用简易连接方法。
建筑室内有防水要求的卫生间、厨房在铺设地板辐射采暖管道过程中,由于目前施工所依据的各省、地市建设厅下发的工程建设标准《低温热水地板辐射采暖应用技术规程》中未没有详细说明,若施工单位的施工工艺不完善,房地产开发商认识不够,调试阶段个别防水房间容易出现漏水情况,漏水责任不明,发生扯皮现象,造成经济损失;防水房间一旦存水,水将顺房间四周向下渗,并顺苯板隔热层倒灌入室内,再顺楼板各道缝隙向楼下渗流。
在此问题上我公司根据以往施工的成功经验,采取以下处理方法:①在地暖区域防水层的水泥砂浆保护垫层施工完毕后,铺设苯板隔热层,苯板距墙尺寸≥100mm,不设沿墙膨胀伸缩带,门口处不设苯板隔热层,门口处导热盘管设置止水带,铺设导热地盘管后室内整体浇筑混凝土填充层,由此增加了混凝土填充层与墙面及门口局部地面的粘贴强度、密实性与整体性,对潮湿情况起到了一定的阻隔作用。
②将防水层置于地板辐射采暖混凝土填充层以上,门口处导热盘管部位设置止水带,从而基本解决了卫生间水流向室内倒灌的问题。
地暖系统调试报告

地暖系统调试报告1. 引言本报告旨在记录和总结地暖系统的调试过程,并提供相应的测试和问题解决的结果。
地暖系统是一种节能又舒适的供暖方式,通过调试系统,我希望确保其正常运行,并解决可能出现的问题。
2. 系统调试步骤2.1 确认系统组件完整性在开始调试之前,首先检查系统中的各个组件是否正常,并确认所有必要的设备都已安装就位。
2.2 确认电源连接和电压稳定地暖系统依赖电源供电,因此,确保电源连接正确且稳定是非常重要的。
通过检查供电线路和电压表,我们确认电源连接正确,并确保电压稳定在设定范围内。
2.3 调试温度传感器温度传感器是地暖系统中关键的组件之一。
通过使用温度计,我们检查每个房间的传感器是否正确感知室内温度,并确保室内温度与传感器读数一致。
2.4 测试水泵和阀门水泵和阀门是地暖系统的核心部件,它们控制着热水的流动。
我们测试了水泵和阀门的工作状态,确保它们在启动和关闭时表现正常,并保证热水在管道中顺畅流动。
2.5 调试控制面板地暖系统的控制面板是操作和调控系统的关键界面。
我们对控制面板进行了功能和操作的测试,确保所有按钮和指示灯正常工作,并能正确调整室内温度和计时器设置。
2.6 检查管道连接管道连接是地暖系统中重要的一环,确保管道连接处无漏水是非常重要的。
我们仔细检查了所有管道连接,并进行压力测试,以确保它们处于良好的封闭状态。
3. 问题与解决在调试过程中,我们遇到了一些问题,并采取相应的解决措施:- 问题1:某些房间的温度传感器读数异常。
解决方案:更换故障的温度传感器,并重新测试其读数,确保它们与其他房间的传感器一致。
- 问题2:水泵启动缓慢。
解决方案:检查水泵电源和电线连接,确保它们紧固稳定,并清洁水泵过滤器,以确保水泵正常工作。
- 问题3:控制面板上的某些按钮失灵。
解决方案:更换故障的按钮,确保所有按钮正常工作,并校准控制面板显示的温度与实际温度一致。
4. 结论通过本次调试过程,我们确认地暖系统正常运行,并解决了出现的一些问题。

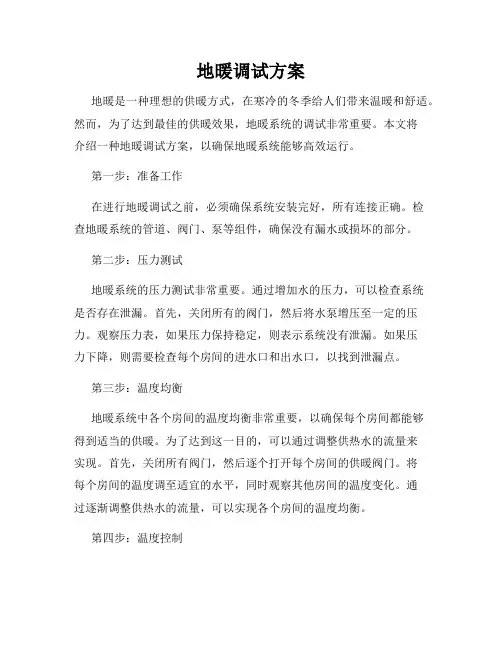

地暖调试方案

地暖调试方案地暖是一种理想的供暖方式,在寒冷的冬季给人们带来温暖和舒适。
然而,为了达到最佳的供暖效果,地暖系统的调试非常重要。
本文将介绍一种地暖调试方案,以确保地暖系统能够高效运行。
第一步:准备工作在进行地暖调试之前,必须确保系统安装完好,所有连接正确。
检查地暖系统的管道、阀门、泵等组件,确保没有漏水或损坏的部分。
第二步:压力测试地暖系统的压力测试非常重要。
通过增加水的压力,可以检查系统是否存在泄漏。
首先,关闭所有的阀门,然后将水泵增压至一定的压力。
观察压力表,如果压力保持稳定,则表示系统没有泄漏。
如果压力下降,则需要检查每个房间的进水口和出水口,以找到泄漏点。
第三步:温度均衡地暖系统中各个房间的温度均衡非常重要,以确保每个房间都能够得到适当的供暖。
为了达到这一目的,可以通过调整供热水的流量来实现。
首先,关闭所有阀门,然后逐个打开每个房间的供暖阀门。
将每个房间的温度调至适宜的水平,同时观察其他房间的温度变化。
通过逐渐调整供热水的流量,可以实现各个房间的温度均衡。
第四步:温度控制地暖系统应该具有可控的温度范围,以适应不同季节和天气条件下的供暖需求。
根据系统的类型和设计,可以使用温度控制器来实现温度的调节。
将温度控制器设置在适当的温度范围内,以确保供暖水的温度达到理想的目标。
第五步:水流速度调整地暖系统中供热水的流速对供暖效果有很大影响。
如果流速过快,会导致部分房间供暖不均衡;而流速过慢,则会影响供暖效果。
通过调整地暖系统中的水泵转速,可以实现水流速度的调节。
根据实际情况,逐渐调整水泵转速,以获得最佳的供暖效果。
第六步:风扇速度调节某些地暖系统配备了风扇,用于加速房间内的空气循环,提高供暖效果。
在调试过程中,可以根据需要调整风扇的转速。
对于较大的房间或需要更快供暖的情况,可以增加风扇的转速;而对于较小的房间或需要较柔和供暖的情况,可以降低风扇的转速。
总结:地暖调试是确保地暖系统正常运行的关键步骤。
通过逐步检查和调整,可以实现地暖系统的最佳供暖效果。
浅谈地热系统调试问题

浅谈地热系统调试问题【摘要】地热技术是一种新型的采暖技术,有着十分广阔的发展前景,同时也有着较高的技术含量。
在地热系统正式投入使用之前,必须要对其进行一定的调试,否则将会使采暖效果大打折扣。
本文针对地热系统运行前的调试所可能发生的问题进行了分析,并提出了几点解决性办法。
【关键词】地热系统;调试问题;解决方法1 引言地热技术又叫做低温地板辐射采暖技术,是一种新型的采暖技术,也是具有较高技术含量的技术。
地热系统将整个地面作为散热器,通过地板辐射层中的热传递媒介,均匀地将整个地面进行加热,然后由下而上地进行热量传导,进而达到采暖的目的。
这种技术以其占用空间小、热量辐射效率高、节省能源等诸多优点而有着十分广阔的发展前景。
这也与当前我国构建节约型社会,实现人类的可持续发展的思路相协调。
但是,地热系统正式运行之前,必须要进行必要的调试,排除一切故障,才能保证地热系统的安全正常运行。
下面将对此问题进行详细地介绍和分析。
2 地热系统调试的重要意义地热系统能够正常良好地运行直接关系到采暖的效果,如果故障排除不掉,不仅不能达到节省资源的目的,反而会造成更多资源的浪费。
由于地热供暖系统所有的管线都铺设于地板下,一旦发生故障,很难判断出故障所在,而且修复的工作量也很大。
对采暖系统进行必要的提碍事工作可以有效排除故障,减少后续的工作量,保障整个采暖系统的正常运行。
所以,地热系统的调试工作有着十分重要的意义。
3 地热系统调试问题及解决方法地热系统调试过程中所可能发生的问题主要有以下几个方面,并针对性地提出了解决措施。
3.1 采暖温度过低及解决方法当在对地热系统进行调试过程中出现采暖温度过低的情况时,原因有两个方面:地热采暖系统的设计有缺陷和采暖系统安装故障。
如果是图纸设计有缺陷则需要改进图纸,如果是安装故障则需要对可能发生的原因进行逐一排除。
通常,采暖温度过低主要由以下几个方面因素引起:(1)采暖位置与热源的距离过远,造成热量在传递过程中损耗过多,进入采暖区的水温较低,造成了室内采暖温度过低的现象。
浅谈地热系统调试问题

地暖工程施工技术及调试中的常见问题分析

地暖工程施工技术及调试中的常见问题分析目前,地暖作为一种新型的供暖方式已被越来越多的建设单位、开发商和公众所认识,并在工程建设中被积极采用。
地暖从材料到施工,都随着社会经济的不断发展,以及迎合和满足居民生活的需要而不断成长起来的,地暖施工技术的好坏,将直接影响到建筑物质量的好坏,也直接影响着居民的生活质量。
建筑地暖施工技术已经被提升到一个比较重要的位置和高度。
因此,对地暖工程施工及调试中常见的问题分析具有一定的实践意义。
地暖施工技术的质量标准及调试的注意事项地暖施工的质量标准地暖安装所用的主要材料必须具有产品的质量合格证,材料的规格、型号及性能经过检测必须符合国家规定的技术标准或者指标。
在对管道进行冲洗试压时,应按GB50242―2002建筑给水排水及采暖工程施工质量验收规范要求进行。
地暖调试的注意事项地暖调试是指对已经完成的低温热水地板采暖系统,首次进行的系统试运行。
需专业从事地暖技术安装的人员调试或指导。
并需要注意以下几点:①低温热水地面辐射供暖系统的调试运行,应在具备正常供热和供电的条件下进行。
②运行调试必须在混凝土填充层的养护周期结束后。
③采暖向地板供水时,应选用预热方式,供热水温不得骤然升高,初始供水温度应为20℃~25℃,保持3天,然后以最高设计温度保持4天,并以≤50℃水温正常运行。
④低温热水地面辐射供暖系统的供暖效果,应以房间中央离地1.5m处黑球温度计指示的温度,作为评价和考核的依据。
地暖施工到运行调试系统程序地暖施工工艺施工准备→材料准备→安装分水器→连接主管→铺设保温层、边界膨胀带→铺设反射铝箔层→铺设盘管→连接分水器→根据施工图进行埋地管材铺设→设置过门伸缩缝→中间验收(一次水压试验)→豆石混凝土填充层施工→完工验收(二次水压试验)→运行调试。
地暖具体安装工序1)清理基面:在进行发泡水泥施工之前,将地面清扫干净。
2)绝热层施工:绝热层采用聚苯乙烯板,厚度为20mm。
3)加热管安装:①加热管每回路长度大于100m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈地热系统调试问题
地热技术是具有一定科技含量的新型建筑安装技术,本人总结了一些解决调试问题的小窍门,供大家参考。
标签:地热系统调试问题
0 引言
地热技术是具有一定科技含量的新型建筑安装技术,由于这种技术的不占用空间,室内温度高,在北方寒冷地区已被广泛应用。
但这种地热施工工艺的管线全部埋于地下,如果在施工的任何环节出现问题,都会对整体工程质量造成影响,都会为用户的使用留下隐患。
因此地板采暖系统在投入运行之前的调试工作非常重要,在这几年的工作中本人总结了一些解决调试问题的小窍门,供大家参考。
1 渗漏
在调试过程中渗漏问题出现的相对较多,如果是明装管道部分渗漏则用试压法肥皂水即可查出并轻松解决。
如果发现室内隐蔽采暖管道出现渗漏现象,那么如何准确找出漏点是关键之所在。
首先根据施工图纸确定是哪一环路渗漏,并单环路打压实验以确认,规范要求该环路整体去除重新盘管,考虑到刨开地面损失严重,权衡利弊,也可采用铜件束接连接漏水点,但对上述简易方法不提倡,以免以后影响整个系统的运行,给住户留有隐患;若用户是在装修后发现有此情况建议为减少损失采用简易连接方法。
建筑室内有防水要求的卫生间、厨房在铺设地板辐射采暖管道过程中,由于目前施工所依据的各省、地市建设厅下发的工程建设标准《低温热水地板辐射采暖应用技术规程》中未没有详细说明,若施工单位的施工工艺不完善,房地产开发商认识不够,调试阶段个别防水房间容易出现漏水情况,漏水责任不明,发生扯皮现象,造成经济损失;防水房间一旦存水,水将顺房间四周向下渗,并顺苯板隔热层倒灌入室内,再顺楼板各道缝隙向楼下渗流。
在此问题上我公司根据以往施工的成功经验,采取以下处理方法:①在地暖区域防水层的水泥砂浆保护垫层施工完毕后,铺设苯板隔热层,苯板距墙尺寸≥100mm,不设沿墙膨胀伸缩带,门口处不设苯板隔热层,门口处导热盘管设置止水带,铺设导热地盘管后室内整体浇筑混凝土填充层,由此增加了混凝土填充层与墙面及门口局部地面的粘贴强度、密实性与整体性,对潮湿情况起到了一定的阻隔作用。
②将防水层置于地板辐射采暖混凝土填充层以上,门口处导热盘管部位设置止水带,从而基本解决了卫生间水流向室内倒灌的问题。
2 采暖温度过低
如果在调试期间发现,有某个单元室内采暖温暖均达不到设计温度,经对该单元采暖效果看,最有可能问题是,该单元处在距地沟主管道相对较远的地方,加上
主管道压力不足,造成循环速度减慢,进回水温度差异过大,从而影响房间温度。
所以应按程序,在相关环节上寻找解决办法。
一是开大主管道进水阀和回水阀。
二是如果上述办法不能奏效,可将该单元部分进户阀门适当调小,观察3-5天。
三是如上述措施仍不能奏效,则必须考虑加大主系统管道工作压力,即在该栋楼主回水管道加泵(功率根据具体情况而定),以强制循环。
在系统调试期间发现地板采暖房间供热不足,经测量供水温度在40~43℃之间,如房间一温度达17℃,房间二温度达14~15℃,房间三温度达11~12℃。
出现这种情况时,可通过对系统进行调试,查找原因。
一是在该系统的集水缸单支供水管处加循环泵,目的是增强热力管网循环压力。
假如,经测量供水温度在40~43℃之间,房间一温度达18℃,房间二温度达15~16℃,房间三温度达12~13℃。
平均温度升高1℃,效果并不明显,因此可排除热力管网循环压力不足的设想。
二是在采取上述措施情况下,对三环路同时每环路增加1个流量表,进行流量测量。
结果是:房间一为0.172吨/小时,房间二为0.175吨/小时,房间三为0.162吨/小时。
结论是:三环路均不堵,但房间三流速均偏低,说明房间三那一环路管长偏长,存在水力不平衡问题。
三是在该系统的集水缸单支供水管处直接接该户南卧室环路,经测量,房间三温度提高2℃。
分析存在问题。
在设计上房间二、房间三修正系数不存在问题,盘管间距不存在问题,原因可能是在设计上存在问题,由此造成室温不够,为彻底解决该户采暖问题就不得不凿开地面,重新铺设盘管。
综上所述,若采暖图纸设计管间距及管长符合采暖规范要求,就要从系统方面检查原因,通常原因有以下十方面。
2.1 该栋楼处于热源位置的远近,如果过远,热量损耗多,进水温度较低,容易出现室内温度过低的现象。
2.2 主系统管道工作压力不足,使系统内水循环不通畅,所以要对系压力进行检查,看是否达到0.4Mpa以上。
2.3 检查主管道过滤器与进户过滤器是否堵塞,各球阀是否堵塞,只有保证系统管路畅通,才能达到整个系统的热量均衡。
2.4 如果一个小区或一栋楼发生不热的情况,说明系统主干线存在问题,这时就要检查地沟进户管道阀门是否开启到位,如未开启到位,将其开启到位,一般均可解决问题。
2.5 系统水路不畅通的另一个原因是系统内存有空气,系统由于空气阻滞,无法循环,这时要对分集水器进行检查,看分集水器内是否有空气未排放干净。
2.6 如果某一单元或某一立杠所控制的管线温度较低,说明该立杠系统内水流不通畅,可先对立杠进、回水放风时行查验,查看排风是否堵塞,造成管线排水不畅。
2.7 各路地热管是否畅通,可对各环路管线分开进行加压,看水流情况,如果系
统管线均畅通,可检查其他情况,否则进行输通相应管线即可解决问题。
2.8 当一部分用户温度达标,另一部分用户温度不达标,可检查进户支管各阀门是否开启到位,是否畅通,如不通畅,可采取措施预以解决。
2.9 分集水器进水主杠温度是否达到设计要求温度,如果供水温度不达标或由于管线线路较长,热损失较大,或供热管线保温存在缺陷都可导致进水主杠温度不达标的情况,所以要对给水温度进行查验,如果不达标可针对具体情况采取相应的措施进行处理。
2.10 检查支管与立杠连接处是否水平,当不水平时,容易使管内空气不能顺利排出,形成空气段,造成气阻,从而影响供暖。
3 采暖温度过高
这个问题不难解决,简单介绍几种解决方法,当整个系统运行良好时,若整个供热小区普遍温度过高,原因可能有两种:一是供水温度过高,二是设计的盘管间距过密。
若是前者降低供水温度即可;若是后者,建议适当关小主管道进水阀和回水阀;若单户温度过高,则适当关小该户进、回水阀门即可。
若只有个别用户温度过高,可通过限制进水阀门流量进行解决。
综上所述,要达到良好的采暖效果需要从设计、材料、施工等各方面严格控制把关,为保证地板采暖系统调试成功,运行良好,这就需要在选择施工队伍时,选择一家有实力的、有丰富施工经验的专业地热公司为其全盘操作、控制、负责,同时在施工过程中,严格控制施工质量,使各个环节、程序、工艺符合规范要求,达到预防的目的,以免造成不必要的施工质量问题。
