消防工程施工组织设计方案完整版一、项目概况二、项目目标1.按照相关法律法规和规范要求,确保商务办公楼的消防设施安全、有效,达到防火、防烟、防爆的要求。

2.保障消防施工工期和质量,确保项目按时投入使用。

三、主要措施1.确定施工组织人员和职责分工:-项目经理:负责项目整体施工组织和管理,协调各分项工程的施工进度。

-消防工程师:负责消防工程施工计划编制、施工现场监督和质量检查。

-施工班组:按照施工计划进行施工作业,确保施工质量和安全。

2.制定施工计划:根据项目工程量和时间节点,制定详细的施工计划。

确保各分项工程按时进行,相互协调,保证施工进度。

3.组织材料采购和供应:根据施工计划和施工需求,及时组织消防材料的采购和供应,确保施工材料的及时到位。

4.施工现场安全管理:-建立施工现场安全管理制度,明确各个施工工序的安全要求。

-配备专职安全员,负责现场安全管理和安全教育培训。

-建立施工现场安全检查制度,每日进行安全检查,并及时整改存在的安全问题。

5.质量控制:-制定详细的施工工艺和质量管理要求,确保施工质量。

-配备专职质量工程师,负责施工现场质量监督和质量检查。

-执行施工工程质量验收标准,确保消防设施的安全可靠性。

6.施工协调与沟通:-建立施工部门与监理、设计等各方之间的沟通渠道,及时解决施工过程中遇到的问题。

-定期召开施工进度会议,评估工程进展情况。

7.消防施工人员培训:-在施工前组织消防施工人员进行相关技术培训,以提升施工和操作技能。

-指定专人进行消防施工人员的安全教育和培训。

四、预计成果1.按照相关法律法规和规范要求,完成商务办公楼的消防工程施工。

2.确保施工质量和工期,使项目按时投入使用。

五、项目预算本项目消防工程施工预算为100万人民币。

在施工过程中,将严格控制成本,确保预算的合理使用。

以上是本项目的消防工程施工组织设计方案,通过科学的组织和管理,确保施工质量和安全,实现项目的顺利进行。

消防工程施工方案范本

消防工程施工方案范本

某某某消防安装工程施工方案编制:审核:批准:某某有限责任公司2011年2月20日目录第一节工程概况一、项目概况二、施工单位概况三、对本工程特点认识四、编制依据第二节施工部署一、部署原则二、施工组织第三节施工准备一、现场准备二、技术准备三、资源准备四、其他准备附表1、投入本工程的主要机械设备表附表2、进入施工现场的技术人员名单附表3、投入本工程的主要劳动力计划表第四节施工总平面布置及管理一、总平面布置原则二、施工总平面管理第五节工程进度计划及工期保证措施一、施工进度计划目标二、工期保证措施第六节消防工程施工技术措施一、消火栓系统施工技术措施二、喷淋系统施工技术措施三、通风系统施工技术措施四、报警系统施工技术措施第七节安全保证措施一、安全生产目标二、安全生产体系三、安全防护措施四、临时用电安全五、机械安全第八节文明施工措施一、文明施工管理组织和目标二、文明施工措施第九节工程质量保证措施一、质量管理目标二、工程质量保证体系三、施工质量管理体系四、工程质量保证措施五、成品保护措施六、全面质量管理第十节重点、难点、关键部位措施一、本工程质量控制要点二、工程中的重点、难点第十一节工程施工协调配合一、与建设单位的配合二、与监理单位的配合三、与土建单位的配合四、与设计单位的配合第十二节售后服务和工程回访一、售后服务二、工程回访第一节工程概况一、工程概况1、项目名称:2、工程地址:3、工程范围:1)自动喷水灭火系统2)消火栓系统3)通风系统4)火灾自动报警系统二、投标单位概况本公司于2005年4月成立,具有消防工程设施专业承包二级资质单位,为专门从事消防工程的施工、安装和技术服务的施工企业,是具有独立法人资格的经济实体。

具有专业职称的工程技术和经济管理人员30人,其中高级职称的工程师3人,中级职称的工程师6人,中级会计师1名,二级建造师4名,三级项目经理3名,项目经理均从事工程管理五年以上。

公司技术力量雄厚,职能机构设置合理,并配有一支精通消防技术、熟悉消防法规、实践经验丰富、质量要求严的专业消防施工队伍。

消防工程样板工程实施方案

消防工程样板工程实施方案

消防工程样板工程实施方案一、总述为了加强对建筑物火灾的防治工作,提高火灾事故的防范能力和应急处置能力,确保人民群众的生命财产安全,本项目拟对建筑物的消防工程进行规划和实施。

本消防工程实施方案主要包括项目概述、建设内容及要求、施工组织及管理、质量控制、安全技术措施、环境保护措施等内容。

二、项目概述本项目实施范围包括建筑物内部和外部的消防工程,主要包括消防设备设施、建筑物防火分区、疏散通道、消防应急照明、消防水源等内容。

本项目的建设目标是提高建筑物的火灾防范能力和应急处置能力,确保建筑物内的人员和财产安全。

三、建设内容及要求1、消防设备设施(1)本项目将安装火灾自动报警系统、气体灭火系统、手提式灭火器等消防设备,并保证其功能完好。

(2)保证消防水源供应,并建设消防水池、消防水泵等设施。

(3)安装消防排烟系统,确保火灾时能及时排烟,保护人员逃生。

2、建筑物防火分区(1)根据建筑结构和功能进行合理的防火分区划分,确保火灾的扩散受到限制。

(2)安装防火门、防火玻璃等设施,保证防火分区间的封闭性和阻燃性。

3、疏散通道(1)设置合理的疏散通道,确保人员在火灾时能够迅速、有序地疏散到安全区域。

(2)设置应急照明和标识,提高火灾时的疏散效率。

4、其他要求(1)建设符合消防规范的建筑结构,确保建筑物具有一定的防火性能。

(2)设置消防车辆进出口,并确保消防车辆通行畅通。

四、施工组织及管理1、项目负责人(1)项目负责人应具备相关消防工程施工管理经验,能够熟练操作消防设备设施,并具备一定的应急处置能力。

(2)项目负责人应带领施工人员,认真执行施工图纸和设计要求,确保施工质量和安全。

2、施工人员(1)施工人员应具备相应的从业资格证书,熟悉消防设备设施的安装和维护工作。

(2)施工人员应遵守作业规范,严格执行施工安全规定,做好个人防护。

3、施工计划(1)制定合理的施工进度计划,合理安排施工人员和设备,并确保施工质量和安全。

(2)在施工过程中,及时发现和解决施工中的技术和质量问题,确保项目按时完工。

综合楼项目消防工程专项施工方案

综合楼项目消防工程专项施工方案

综合楼项目消防工程专项施工方案一、项目概况二、消防设计方案1.火灾报警系统采用光电感烟火灾探测器和手动火灾报警按钮相结合的方式。

在综合楼的每个楼层、过道、公共区域及办公室都设置独立的火灾探测器和手动报警按钮。

同时,将火灾报警系统与楼宇管理系统连接,实现及时报警和联动控制。

2.自动喷水灭火系统以干式自动喷水灭火系统为主,合理设置喷头,确保每个区域的灭火效果。

在综合楼的公共区域、通道、电缆井等易燃物贮存处设置喷头,增加灭火的覆盖面积和效果。

3.防排烟系统考虑到综合楼内可能发生的火灾,采用机械排烟和自然排烟相结合的方式。

在公共通道、过道、楼梯间等设置机械排烟设备,通过排烟通道将烟雾迅速排出建筑物外。

同时,在楼梯间的顶部设置自然排烟口,保证在火灾发生时可以迅速排烟,减少烟雾对人员的伤害。

4.消防给水系统为了满足消防用水的需求,设置消防水池和水泵房。

消防水池的水源采用城市给水管网,水泵房中设置消防水泵,确保消防系统的正常供水。

5.消防应急疏散通道综合楼的连廊、楼梯间、通道等出口通道设置足够宽阔,同时设置明确的疏散指示标志,保证人员能够在火灾发生时快速地疏散到安全区域。

三、施工方案1.施工前期准备明确施工区域范围,确保施工区域的通风、消防通道不受限制。

按照消防设计方案准备所需材料和设备,并对消防设备进行验收,确保质量合格。

组织施工人员参加消防安全培训,提高他们的安全意识和应急响应能力。

2.消防设备安装按照消防设计方案,组织施工人员进行消防设备的安装和调试。

确保消防设备与建筑物的配合和连接良好。

对消防设备进行试验演练,确保其正常工作。

3.消防给水系统施工按照设计方案进行消防水池和水泵房的施工。

消防水池建设过程中,要注意施工质量,确保水池的密封性。

水泵房施工时,应合理布置水泵和相关设备,确保其正常运行和维护。

4.消防系统配管施工按照设计方案,对消防系统的配管进行施工。

保证管道的安装质量,避免漏水和管道损坏的情况发生。

消防项目工程施工方案模板

消防项目工程施工方案模板

一、工程概况1. 工程名称:[项目名称]消防项目2. 工程地点:[具体地址]3. 工程规模:[工程面积、层数等]4. 工程内容:[消防设施、消防设备、消防管道、消防电源等]5. 工程期限:[预计工期]二、施工组织与管理1. 施工组织机构- 项目经理:[姓名]- 技术负责人:[姓名]- 质量负责人:[姓名]- 安全负责人:[姓名]- 施工员:[姓名]- 材料员:[姓名]- 造价员:[姓名]2. 施工管理目标- 确保工程质量达到国家标准及设计要求。

- 确保工程进度按计划完成。

- 确保施工现场安全文明施工。

- 确保工程成本控制在预算范围内。

三、施工准备1. 技术准备- 熟悉图纸及施工规范,进行技术交底。

- 对施工人员进行消防知识和技能培训。

- 准备施工所需的技术资料和设备。

2. 材料准备- 根据工程量清单,采购所需材料。

- 材料必须符合国家及行业相关标准。

- 材料进场前进行验收,确保质量合格。

3. 施工设备准备- 准备施工所需的各种机械设备。

- 设备必须经过检验,确保性能良好。

四、施工工艺1. 消防设施安装- 按照设计图纸要求,进行消防设施安装。

- 严格按照施工规范和工艺要求操作。

- 安装过程中,注意管道连接、阀门安装等细节。

2. 消防设备安装- 安装消防设备前,检查设备是否完好。

- 按照设备说明书和施工规范进行安装。

- 安装完成后,进行功能测试,确保设备正常运行。

3. 消防管道安装- 按照设计图纸要求,进行消防管道安装。

- 选用合格管道和管件,确保管道连接严密。

- 安装过程中,注意管道坡度、标高、走向等要求。

4. 消防电源安装- 安装消防电源设备前,检查设备是否完好。

- 按照设计图纸和施工规范进行安装。

- 安装完成后,进行电气测试,确保电源设备正常运行。

五、施工质量控制1. 质量检查制度- 建立质量检查制度,确保施工过程符合质量要求。

- 定期对施工人员进行质量培训,提高质量意识。

2. 施工过程控制- 施工过程中,严格执行施工规范和工艺要求。

消防改造工程施工方案样板

消防改造工程施工方案样板

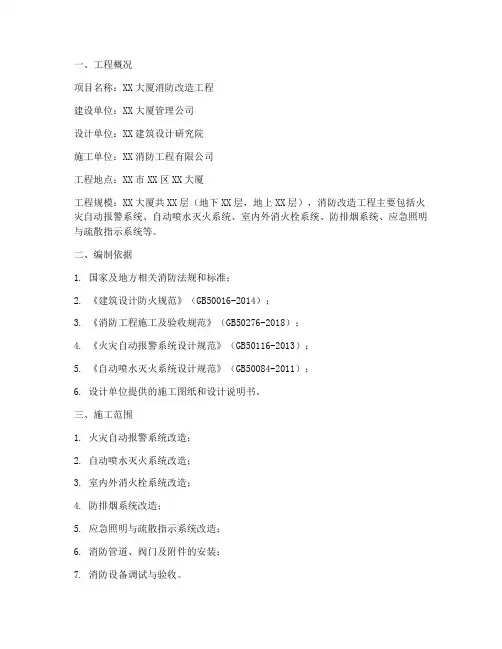

一、工程概况项目名称:XX大厦消防改造工程建设单位:XX大厦管理公司设计单位:XX建筑设计研究院施工单位:XX消防工程有限公司工程地点:XX市XX区XX大厦工程规模:XX大厦共XX层(地下XX层,地上XX层),消防改造工程主要包括火灾自动报警系统、自动喷水灭火系统、室内外消火栓系统、防排烟系统、应急照明与疏散指示系统等。

二、编制依据1. 国家及地方相关消防法规和标准;2. 《建筑设计防火规范》(GB50016-2014);3. 《消防工程施工及验收规范》(GB50276-2018);4. 《火灾自动报警系统设计规范》(GB50116-2013);5. 《自动喷水灭火系统设计规范》(GB50084-2011);6. 设计单位提供的施工图纸和设计说明书。

三、施工范围1. 火灾自动报警系统改造;2. 自动喷水灭火系统改造;3. 室内外消火栓系统改造;4. 防排烟系统改造;5. 应急照明与疏散指示系统改造;6. 消防管道、阀门及附件的安装;7. 消防设备调试与验收。

四、施工准备1. 组织施工队伍,进行技术交底,确保施工人员熟悉工程内容和施工要求;2. 准备施工所需材料、设备、工具等,确保材料质量符合国家规定;3. 制定施工进度计划,确保工程按时完成;4. 制定施工安全措施,确保施工安全。

五、施工方法及工艺1. 火灾自动报警系统改造:(1)拆除原有火灾自动报警系统设备;(2)安装新的火灾自动报警系统设备;(3)调试系统,确保系统运行正常。

2. 自动喷水灭火系统改造:(1)拆除原有自动喷水灭火系统设备;(2)安装新的自动喷水灭火系统设备;(3)调试系统,确保系统运行正常。

3. 室内外消火栓系统改造:(1)拆除原有消火栓系统设备;(2)安装新的消火栓系统设备;(3)调试系统,确保系统运行正常。

4. 防排烟系统改造:(1)拆除原有防排烟系统设备;(2)安装新的防排烟系统设备;(3)调试系统,确保系统运行正常。

5. 应急照明与疏散指示系统改造:(1)拆除原有应急照明与疏散指示系统设备;(2)安装新的应急照明与疏散指示系统设备;(3)调试系统,确保系统运行正常。

厂房项目消防工程施工方案

厂房项目消防工程施工方案

厂房项目消防工程施工方案一、项目概述本方案针对厂房项目的消防工程施工进行规划与设计,旨在确保施工过程中的消防安全,提高消防设备设施的有效性,降低火灾风险,保障人员和财产安全。

二、安全消防领导小组建立为确保消防工程施工的安全和顺利进行,项目部将成立专门的安全消防领导小组。

该小组由项目经理担任组长,成员包括安全员、消防专责人员等。

领导小组将负责全面监控施工过程中的消防安全,定期召开会议,分析消防安全形势,研究解决消防安全问题。

三、消防责任书签订在施工前,项目部将与各施工单位签订消防责任书,明确各自在消防工作中的职责和义务。

责任书将作为施工过程中的重要文件,用于指导和约束各方行为,确保消防安全工作的落实。

四、灭火器具定期检查项目部将建立灭火器具定期检查制度,确保灭火器具的完好有效。

检查内容包括灭火器的压力、外观、标识等,检查周期不得超过一个月。

同时,将建立检查记录档案,记录每次检查的情况和处理结果。

五、消防用水管路布置项目部将合理规划消防用水管路布置,确保消防水源的充足和可靠。

管路的铺设应符合国家相关标准,定期进行维护保养,确保在紧急情况下能够迅速投入使用。

六、消防车道畅通保证为确保消防车道的畅通无阻,项目部将合理规划施工现场道路,设置明显的消防通道标志。

同时,将加强施工现场管理,禁止占用消防车道,确保在火灾发生时消防车辆能够迅速到达现场。

七、防排烟系统安装项目部将按照国家相关标准安装防排烟系统,确保在火灾发生时能够及时排除烟雾和有毒气体,保障人员的生命安全。

安装过程中将严格遵循施工规范,确保系统的稳定性和可靠性。

八、消防设备调试与调整在消防工程施工完成后,项目部将组织专业人员进行消防设备的调试与调整工作。

调试内容包括消防报警系统、自动喷水灭火系统、防排烟系统等。

通过调试与调整,确保消防设备能够正常运行,发挥应有的防火灭火作用。

九、消防设备培训与演练为提高员工的消防安全意识和自救互救能力,项目部将定期组织消防设备培训与演练活动。

消防施工方案模板范文

消防施工方案模板范文

消防施工方案模板范文一、前言消防施工方案是为了保障工程施工期间消防安全而制定的重要文件。

本文将介绍一个通用的消防施工方案模板范文,供施工单位参考和使用。

二、工程概况1.工程名称:XXXXXXXX项目2.工程地点:XXXXXXXX3.工程规模:XXXX平方米三、施工单位基本信息1.单位名称:XXX施工公司2.统一社会信用代码:XXXXXXXXX3.法定代表人:XXX4.联系方式:XXXX-XXXXXXX四、消防施工方案4.1 消防安全责任1.施工单位应设立专门的消防安全管理机构,负责工地消防安全工作的组织、协调、监察和检查。

2.每位施工人员都要加强消防安全意识,遵守消防安全规章制度。

4.2 施工现场火灾危险特性分析1.工程施工现场易燃易爆危险物品有XXX、XXX等。

2.施工现场容易发生火灾的区域有XXX、XXX等。

4.3 施工消防措施1.建筑工地要设置足够数量的消防器材,并定期检查保养。

2.按照规定设置火灾报警装置,定期进行演练。

4.4 消防组织设计1.制定消防组织设计方案,确定消防监护人员,明确各岗位的职责和操作流程。

2.定期进行消防演练,提高全体工作人员应对火灾的能力。

五、验收标准1.施工单位应当按照本施工方案的要求,合理设置消防器材和设施。

2.施工单位应当与当地消防部门进行验收,并做好相关记录。

六、总结通过制定消防施工方案,可以有效提高施工现场的消防安全水平,保障人员生命财产安全。

希望施工单位能严格执行该方案,做好消防工作,确保工程施工顺利进行。

以上是消防施工方案模板范文的内容,希望对施工单位在消防安全管理方面有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况一、工程概况1、工程名称:****2、工程地点:********3、建设单位:***********4、工程规模:*********5、施工范围:**********6、工程质量标准:本工程要求质量为合格,同时达到成都市安全文明工地称号。

第二章样板引路的实施要求一、样板引路目的为提高在建项目标准化、规范化管理水平,提升产品品质和展示形象,特制定样板实施专项方案。

施工样板用于对工人进行实物施工技术交底,并作为施工单位自检和甲方、监理单位进行施工质量验收的依据。

二、实施规定1、总体实施流程:2、建立样板引路工作小组,由项目部项目经理担任组长,各子项目生产经理和技术负责人具体负责;3、根据甲方和监理单位要求样板展示区位置布置施工样板;分部分项工程有:消火栓系统展示区自动喷淋系统展示区自动火灾灭火系统展示区三、施工方法和工艺3.1消火栓系统:3.1.1消火栓干管安装施工前根据现场情况对施工图进行复核,核对各管道的坐标,标高是否有交叉或排列位置不当的现象.管道材料及连接DN80 及以下采用丝扣连接, DN80及以上采用卡箍式连接螺纹连接的要求:管道应采用机械切割,切割面不得有飞边,毛刺.加工的管子螺纹封面应完整、光滑,不得有缺丝或断丝,尺寸偏差应符合标准要求。

当管道变径时,应采用异径管;在管道变径处不得采用补芯。

如必须采用补芯时,三通上可用1 个,四通上不应超过2 个,大于DN50 的管道不宜采用活接头.螺纹连接的密封填料应均匀附着在管道的螺纹面上,拧紧螺纹时,不得将填料挤入管内。

连接后,应将连接处外部清理干净沟槽连接的要求:沟槽式管路连接系统是用压力响应式密封圈套入两连接钢管端部,两片卡件包裹密封圈并卡入钢管沟槽,上紧两圆头椭圆颈螺栓,橡胶密封圈应无破损和变形,实现钢管密封连接。

用电动滚槽机加工沟槽,沟槽宽度、深度应按照生产厂家的要求进行加工。

喷洒干管用沟槽连接每根配管长度不宜超过6m,直管段可把几根连接在一起,使用倒链安装,但不宜过长。

3。

1。

2箱体安装消火栓箱是消火栓系统中最直接的设备,是进行灭火时的主要工具,其内部主要有消火栓、水枪、水带和卷盘.本工程的消火栓箱安装拟采用两种形式,一种是暗装,即箱体埋入墙中,立、支管均暗藏在竖井或吊顶中.另一种是明装,即箱体挂在墙上,立、支管为明管敷设。

1、暗装消火栓箱体安装(1)根据箱体尺寸及设计安装位置,检查预留孔洞位置及尺寸。

(2)将箱体固定在预留孔洞内,用水平尺找平、找正。

(3)箱体外表面距毛墙面应保留土建装饰厚度,使箱体外表面与装饰完的墙面相平。

(4)箱体下部用砖填实,其他与墙相接,各面用水泥砂浆填实.2、明装消火栓箱体安装:明装消火栓箱是挂式。

挂式消火栓箱主要为单栓式。

(1)挂式消火栓箱安装a、根据箱体结构,确定消火栓在箱体中的安装位置,要求消火栓阀门中心距地面1.10m。

b、根据消火栓在物体中的位置,确定出箱体安装高度及位置,并在墙上划出标志线.C、将消火栓箱用膨胀螺栓固定在墙上。

检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收。

应注意问题:1、管道丝口连接有绝丝现象,外露丝口过长现象,对规范要求外露2—3扣的规定控制不严2、卡箍(套)式连接两管口端不平整,有缝隙,两沟槽深度不一致,不均匀,上螺栓后管道不平整,卡箍(套)安装方向不一致3、消火箱箱体安装不平整、不牢固,铝合金边框,阻挡消火带卡口与消火栓口连接,左开门、右开门定位不清,栓口安装位置颠倒,影响使用功能。

3.2。

自动喷淋系统3.2.1管道支、吊架的安装喷淋主管道的支架要用角钢焊接成门字架并做切角处理;支管用吊码,每隔3。

5米打一个支架。

支架焊接必须饱满,焊渣必须敲干净。

支、吊架的受力部件,如横梁、吊杆、螺栓等应符合设计要求和国家规定。

安装位置,不应妨碍喷头的喷水效果.支、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间距离不宜大于750mm。

支、吊架应使管道中心离墙的距离符合设计要求,管道表面离墙或柱子表面的净距不应小于60mm。

大口径的阀门应设专门支、吊架,不得以管道承重。

配水管上每一直管段、相邻两喷头之间的管段上设置的吊架均不宜少于一个;当喷头之间距离小于1.8m 时,可隔段设置吊架,但吊架的间距不宜大于3.6m。

当管子的公称直径等于或大于50mm 时,每段配水干管或配水管设置防晃支架不应少于一个,且防晃支架的间距不宜大于15米;当管道改变方向时,应增设防晃支架。

竖直安装的配水干管应在其始端和终端设防晃支架或采用管卡固定,其安装位置距地面或楼面的距离宜为1.5-1。

8m。

3.2。

2喷头支管安装1、根据喷头的安装位置,将喷头支管做到喷头的安装位置,用丝堵代替喷头拧在支管末端上.2、根据喷头溅水盘安装要求,对管道甩口高度进行复核。

要求在安装完后,溅水盘高度应符合下列规定:(1)喷头安装时,应按设计规范要求确保溅水盘与吊顶、门、窗、洞口和墙面的距离。

当喷头溅水盘高于附近梁底或高于宽度小于1。

2m的通风管道腹面时,喷头的安装位置应符合下表的要求。

检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收.应注意问题:1、管道直径等于大于50mm时,没段配水干管或配水管,以及管道改变方向时,没有按规定增设防晃支架.2、管道的支架安装位置,妨碍喷头的喷水效果.3、管道的支吊架与喷头之间的距离小于300mm。

3。

3. 自动火灾灭火系统3。

3。

1。

线管、线槽敷设和配线技术现浇混凝土结构施工中,配管与土建钢筋绑扎应同步进行施工,配管经隐蔽检验无误时,再进行混凝土浇注。

在砖砌体施工中,当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度大于15mm,及时配合砌体进行暗配管和预埋盒、箱的安装。

严格控制线管的弯曲半径(明敷时不得小于管径的6倍,暗敷时不得小于管径的10倍)和埋入深度,保证穿线顺利和导线不受损坏。

为保证管路穿线方便,当电线保护管遇下列情况之一时,中间应增设接线盒或拉线盒,接线盒或拉线盒的位置应便于穿线。

管内穿线:火灾自动报警系统的布线,应符合现行国家标准《电气装置工程施工及验收规范》。

火灾自动报警系统布线时,应根据现行国家标准《火灾自动报警系统设计规范》的规定,对导线的种类、电压登记进行检查。

在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行,在穿线前,应将管内或线槽内的积水及杂物清楚干净.不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。

火灾自动报警系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻不应小于20兆欧。

3。

3.1. 设备安装火灾探测器的安装:探测器至墙壁、梁边的水平距离,不应小于0.5M;探测器周围0。

5M内,不应有遮挡物;探测器至空调送风口边的水平距离,不应小于1.5M;至多孔送风顶棚孔口的水平距离,不应小于0。

5M;在宽度小于3M的内走道顶棚上设置探测器时,宜居中布置。

感温探测器的安装间距,不应超过10M;感烟探测器的安装间距,不应超过15M.探测器距端墙的距离,不应大于探测器安装间距的一半。

探测器宜水平安装,当必须倾斜安装时,倾斜角不应大于45度。

探测器“+”线应为红色,“-”线应为蓝色,其余线应根据不同用途采用其他颜色区分,但同一工程中相同用途的导线颜色应一致。

控制器底座的外接导线,应留有不小于15CM的余量,入端处应有明显标志。

安装完毕后的探测器底座应采取保护措施。

探测器的确认灯,应面向便于人员观察的主要入口方向。

探测器在即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀措施。

手动报警按钮安装:手动报警按钮应安装牢固,不能倾斜,安装高度距地(或楼)面1.5m处。

手动报警按钮的外接导线,应留有不小于10cm的余量,且在其端部应有明显标志。

手动报警按钮的安装位置应醒目并便于操作。

每安装完一只手动报警按钮就应立即在施工平面图上正确登记编码号,并确认与同一总线回路中其它探测点不重号.消防声光报警器的安装:在声光报警器安装时,首先把声光报警器的底座与预埋好的线盒用螺丝装固、装稳,其安装高度应在2.2米以上,以不影响声光报警器声传播为主,然后将声光报警器上的接线和预先做好标记的电线接上,把声光报警器扣上预先安装好的底座上,消防声光报警器安装完毕后,用特制胶套包好。

模块的安装:模块的安装主要安装在消防模块箱内或设备附近墙上明装,在安装模块时,首先把模块原来的底盒拆除,把模块安装在预先订做好的模块箱内外凸面上.用专业螺丝把该设备接在模块箱内拧紧、拧稳.然后按模块的接线方法以预先做好标记的电线接上,分清“十"“一”极,千万不要接错线,以免烧坏元件。

该设备安装完毕后,用特制的胶套包好,做好成品保护检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收。

应注意问题:1、穿线前,线管口应先装上护套或管螺母,以免穿线时损伤导线的绝缘层,并须将管内积水及杂物清除,不进入接线盒(箱)的垂直管口穿入电线、电缆后,管口应密封2、施工前认真进行图纸会审和技术交底。

明确报警布点位置,设备接线需求、管线的敷设方向3、与其它消防设备联接的联动模块或信号模块,在安装前要特别注意该消防设备与消防联接的接线方式及控制原理.4、进行系统编程,按逻辑程序对探测区域和报警区域进行编程,联动相应的模块,控制相应的消防设备。

第三章施工样板引路项目清单第四章材料样板封样计划清单第五章施工工艺展示附件:样板施工计划。
