阳城2x135MW煤矸石综合利用热电厂脱硫脱硝工程锅炉水冷壁改造安全措施方案编写:审核:批准:日期:______年__月__日河南省大成建设工程有限公司阳城晋煤能源有限公司脱硫脱硝工程项目部二0一五年三月二十六日一、概述本次#2炉停运水冷壁改造,需搭设脚手架进行处理,为保证安全完成本次改造特编写本措施,望严格执行。
二、施工地点#1 #2锅炉炉膛内部三、施工日期:2015年三月21日——2015年三月31日四、施工前的准备1.办理工作票,确认安全措施执行完毕2.架管、管卡、架板运到现场,并检查合格。
3.工作人员所用扳手绑好安全绳。
4.安全带检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好,确认完好后方可使用。
五、施工的安全注意事项1.参加本次工作人员必须符合《安规》有关规定,凡发现工作人员有饮酒、精神不振,禁止参加本次工作2.严禁与工作无关的人员进入炉膛内部。
3.所有参加人员必须认真学习《安规》及本措施,签名后方可工作。
4.参加本次工作人员应衣着灵便,穿软底鞋,并正确佩戴防护用具(安全帽及安全带等)。
5.炉膛内照明使用36V行灯照明,且行灯变压器必须放置于炉膛外。
6.开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,做好防止脚手架倒塌措施。
7.搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8.搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9.工作时扳手必须使用保险绳,防止扳手掉落伤人。
10.接立管时上方每层不少于500mm,以利于工作人员工作。
11.上下管子及管卡时要防止掉落伤人,管子要用人工上下传递,管卡要用绳子上下起吊。
12.下部工作人员统一呆在一个方位,上下工作人员应尽量错开。
13.上部工作人员要拿好工具、管子、管卡,谨防掉落伤人。
14.每层架子必须搭设水平,以便铺设架板。
15.架板两端应放于管子上,两端用铁丝固定牢固(固定铁丝不少于2圈)。
16.高空作业人员必须使用安全带,带好安全帽。
电厂锅炉炉膛内脚手架施工方案

电厂锅炉炉膛内脚手架施工方案在电厂锅炉炉膛内进行脚手架施工是一个复杂而关键的工程环节。
正确的脚手架施工方案不仅能提高工作效率,保障施工安全,还能为后续的工程提供良好的基础条件。
本文将就电厂锅炉炉膛内脚手架施工方案进行详细阐述。
1. 施工准备工作1.1 脚手架材料准备在进行脚手架施工前,首先需要准备好必要的脚手架材料,包括脚手架管、脚手板、连接件等。
确保脚手架材料的质量合格,符合相应的标准要求。
1.2 安全防护准备施工现场需要配备必要的安全防护设施,如安全帽、安全带、防滑鞋等。
同时,需要设置施工警示标识,确保施工现场的安全。
1.3 现场勘察在进行脚手架施工前,需进行详细的现场勘察,了解炉膛内的具体形状和尺寸,制定合理的脚手架搭设方案。
2. 脚手架搭设方案2.1 确定搭设位置根据现场勘察结果,确定脚手架的搭设位置,合理布置脚手架材料,确保搭设的稳固性和安全性。
2.2 搭设步骤1.首先根据炉膛内的形状和尺寸确定脚手架的高度和长度,按照设计要求进行搭设。
2.使用脚手板和脚手架管搭设脚手架的主体结构,保证其稳固性和承重能力。
3.在搭设过程中注意连接件的选择和使用,确保连接牢固可靠。
4.定期对已搭设好的脚手架进行检查和维护,确保其安全可靠。
2.3 安全措施在脚手架施工过程中,需严格遵守相关安全规定,确保施工人员的安全。
禁止随意搬动脚手架,严禁超载使用。
同时,施工人员需定期接受安全培训,提高安全意识。
3. 施工质量控制3.1 搭设质量检查在脚手架搭设完成后,需进行质量检查,对搭设的脚手架进行全面检测,确保其符合设计要求和安全标准。
3.2 施工记录在脚手架施工过程中,需及时记录施工的每个环节和问题,以便后续排查和改进。
结语电厂锅炉炉膛内脚手架施工是一项复杂而重要的工程,正确的施工方案对工程的顺利进行至关重要。
通过本文的详细阐述,相信可以为电厂锅炉炉膛内脚手架施工提供一定的参考和指导。
在实际施工中,还需根据具体情况进行灵活调整,确保施工的安全和质量。
炉膛内满堂红脚手架搭设

炉膛内满堂红脚手架搭设炉膛内满堂红脚手架搭设方案1技术准备及安全技术措施1.技术资料2.明确参照的施工规范和标准。
3.施工过程中,作好施工记录、施工日志,与施工同步进行。
4.人员及施工组织、人员配备选用的主要机械。
5.由项目主管、技术负责人、安全负责人、材料负责人等组成管理层,组织施工。
6.安全技术交底。
在钢管、铁丝及脚手板进入炉膛时内外要有专人进行传送,严禁往炉膛内乱抛钢管、乱抛铁丝,破坏炉膛内耐火浇注料等;编制人力、材料、机械工具使用计划,合理安排班组工作轮换时间,确保工期和施工安全。
7.登高作业操作规程:7.1.熟悉本工种专业技术及规程7.2.年满18岁,经体检合格后方可从事高空作业。
凡患有高血压、心脏病、癫痫病和其它不适于高空作业的人,禁止登高作业。
7.3.距地面2m以上,工作斜面坡度大于45度,工作地面没有平稳的立脚地方或有震动的地方,应视为高空作业。
7.4.防护用品要穿戴整齐,裤脚要扎住,戴好安全帽,不准穿光滑的硬底鞋。
要有足够强度的安全带,并应将绳子系牢有坚固的建筑结构件上或金属结构架上,不准系在活动物件上。
7.5.登高前,施工负责人应对全体人员进行现场安全教育。
7.6.检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等),必须安全可靠,严禁冒险作业。
7.7.高空作业区地面要实行隔离,并挂上“闲人免进”、“禁止通行”等警示牌。
7.8.高空作业所用的工具、零件、材料等必须装入工具袋。
上下时手中不得拿物件,并必须从指定的路线上下,不得在高空投掷材料或工具等物;不得将易滚滑的工具、材料堆放在脚手架上。
工作完成后应及时将工具、材料、零部件等一切易坠落物件清理干净,以防落物伤人。
7.9.要时刻注意危险标志和危险地方,夜间作业,必须设置足够的照明设施,否则禁止施工。
7.10.严禁上下交叉作业,若特殊情况必须垂直交叉作业,应经有关领导批准,并在上下两层间设专用的防护棚或其他隔离设施。
炉膛脚手架搭设安全措施

在支撑安装完毕后,应采取有效的固定措施,确保支撑与地面或建 筑物的连接牢固可靠,避免因固定措施不当而导致的事故。
铺设脚手板与安全网
选择符合要求的脚手板
脚手板应选择符合设计要求的材料和尺寸,确保脚手板的质量和 承重能力。
铺设脚手板的注意事项
在铺设脚手板时,应注意保持脚手板的平整和稳定,避免因脚手 板不平整或固定不牢固而导致的意外事故。
检查脚手架材料是否符合要求
检查脚手架材料是否符合相关标准和规范,确保其质量和 可靠性。
对脚手架材料进行严格的检查,包括外观、尺寸、强度和 稳定性等,以确保其符合安全要求。
确定脚手架搭设方案
根据炉膛结构和设计要求,制定合理的脚手架搭设方案。
确保脚手架搭设方案符合相关标准和规范,以确保施工过程的安全性和稳定性。
使用过程中的安全性。
根据实际需要,对脚手架进行合 理的设计和改造,以适应不同环
境和施工需求。
注意人员配合与安全操作
对工作人员进行必要的培训和 安全教育,确保他们了解脚手 架搭设的安全操作规程和注意
事项。
在搭设过程中,要密切注意人 员配合,避免因操作不当或沟 通不畅而导致的安全事故。
严格执行安全操作规程,确保 每个工作人员都清楚自己的职 责和操作范围,避免出现交叉
作业或混乱操作的情况。
确保脚手架稳固
在搭设前对脚手架材料进行检查,确 保其质量合格、稳固可靠,并对脚手 架的连接部位进行检查和维护,确保
其牢固可靠。
在搭设过程中,要随时检查脚手架的 稳固程度,特别是在大风、大雨等恶 劣天气条件下,更要加强检查和维护
。
在使用过程中,要定期对脚手架进行 检查和维护,及时发现和处理存在的 安全隐患,确保其始终处于良好的工
炉膛脚手架搭设安全措施

THANKS
感谢观看
引入先进技术
加强脚手架搭设人员的安全培训和教育, 提高他们的安全意识和技能水平。
积极引进先进的脚手架技术和设备,提高 脚手架的安全性和可靠性。
加强安全管理制度建设
加强事故应急处理能力
建立健全脚手架搭设安全管理制度,明确 责任分工,强化安全管理水平。
制定脚手架安全事故应急预案,加强应急 处理能力的培训和演练,确保在发生事故 时能够及时处理并减少损失。
由于炉膛内部高温、高湿、易燃易爆等环境因素,炉膛脚手架搭设安全措施显得 尤为重要。
安全规定和标准
• 国家及行业对炉膛脚手架搭设的安全规定和标准进行了明确规 定,包括脚手架的设计、选材、施工、验收等环节,以确保作 业的安全性和稳定性。
02
脚手架搭设准备
脚手架设计
考虑载荷
设计脚手架时,必须考虑其将 要承受的载荷,包括施工载荷
炉膛脚手架搭设安全措施
汇报人: 日期:
contents
目录
• 引言 • 脚手架搭设准备 • 脚手架搭设过程 • 脚手架使用与维护 • 脚手架拆除 • 安全措施总结与建议
01
引言
目的和背景
炉膛脚手架搭设是工业和建筑领域常见的作业,旨在提供安全、稳定的工作平台 ,方便工作人员进行高空作业和设备安装。
拆除顺序
按照拆除方案确定的顺序进行拆除, 先拆非承重部分,后拆承重部分。
作业规范
作业人员必须佩戴安全帽、安全带等 劳动防护用品,严禁向下抛掷物料和 工具。
拆除后的清理与归置
01
02
03
清理现场
拆除完成后,对现场进行 清理,清除废弃物料和垃 圾。
检查残留物
检查脚手架上是否还有残 留的物料或工具,如有需 要,应进行清理和回收。
锅炉炉膛脚手架搭建和拆除项目安全措施

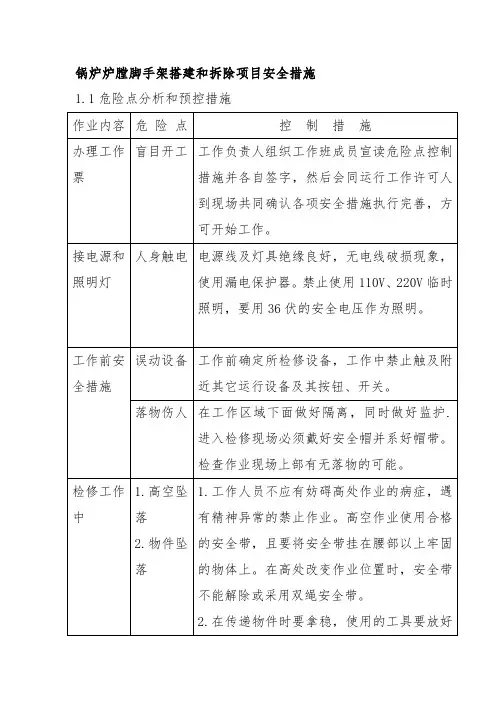

锅炉炉膛脚手架搭建和拆除项目安全措施1.1危险点分析和预控措施1.2安全措施1.2.1、所有参加施工人员,必须遵守厂纪、厂规及一切管理制度,服从安监人员的安全监督。
1.2.2、出入炉膛人员要认真学习受限空间作业风险告知书内容,并进行登记。
1.2.3、作业人员必须经过安全培训,精神状态良好,患有高血压、心脏病等严禁从事脚手架作业人员禁止进入炉膛内作业。
1.2.4、上脚手架作业人员必须持有特种作业许可证,年龄在55岁以下。
1.2.5、每日工作负责人人在现场要进行当日作业危险点分析控制措施和进度及质量交底。
1.2.6、每日进入炉膛作业前负责人要检查作业人员安全防护用品及服装情况。
1.2.7、按照“三讲一落实”流程,开好班前、班后会,在布置施工任务的同时进行安全措施、和危险点预控措施交底。
1.2.8、所有施工人员必须正确佩带安全帽,着装要整齐,符合安规要求。
1.2.9、施工场地周边要设隔离区及隔离措施,并挂设明显标志牌,无关人员严禁入内。
工作场地照明足够。
1.2.10、施工人员必须经过身体检查合格,符合要求方可参加施工。
1.2.11、施工前,要仔细检查所使用的工器具,确认合格后方可使用。
1.2.12、高空作业人员不许穿戴硬底鞋,不得在架板上休息。
传递物品严禁抛扔,扣件和扳手等小件物品放在不会被碰撞而坠落的地方。
1.2.13、进入炉膛前检查上部遮焰角和过热器上无焦块,如有可能坠落的焦块应先打掉。
1.2.14、有限空间作业要先通风,再检测,后作业。
检测合格后方可进入。
保证炉膛内通风良好。
1.2.15、进入炉内作业人员必须正确佩戴安全带,安全带牢靠地和防坠器连接在一起,安全带必须在使用前验收合格。
1.2.16、作业人员使用安全带,防坠器应绑在高于架子高度的牢固的悬挂点上。
1.2.17、定期测量炉膛内部气体防止中毒。
1.3、防坠器的使用方法1.3.1、防坠器应高挂低用。
1.3.2 脚手架搭设人员在脚手架搭设过程中为防止坠落使用防坠器辅助安全。
炉膛内脚手架搭设安全技术方案

炉膛内脚手架搭设安全技术方案批准:审核:编制:一、目的锅炉炉膛内部因检修需要,需搭设脚手架进行处理,属于受限空间作业,为保证施工期间人身安全及检修工期特编写本措施,望施工人员遵照执行。
二、施工前的准备1、办理工作票,确认安全措施全部执行到位。
2、参与施工人员需经过安全交底并知道工作中可能存在的危险源点及预控措施。
3、搭设脚手架所使用的架杆、管卡、架板运至现场并检验合格。
4、工作人员所使用的安全带、防坠器需检查合格。
三、人员及工期控制#锅炉停炉36小时后具备开工条件,搭设脚手架总工期48小时,分两班进行,现场进行交接班,每班控制人数30人并设专人在外侧进行监护。
四、技术措施1、在锅炉炉底斜坡面底部用2米钢架搭设及铺设平台,留出传料孔,搭设要求从左侧开始站立杆间距要求1.8米高度1.6米每部逐步往右站立杆搭设,架子搭设到12.6米人孔门时铺设防传料平台(从左至右8米宽)、加装防护棚(高度2米)、搭设爬梯。
2、整体脚手架为满堂红式,在搭设过程中分别利用A--E层看火孔、检查孔进行加固。
3、搭到44米处作业面时铺设平台、加装栏杆、加装斜撑加固。
五、施工时的安全注意事项1、参加本次施工人员必须符合《安规》有关规定,凡发现有人饮酒、精神不振,严禁参与本次作业。
2、进出炉膛内部需进行登记,严禁与工作无关的人员进入炉膛内部。
3、所有参与工作人员必须学习《安规》相应部分及本方案,确认签名后方可开始工作。
4、参加工作人应衣着灵便,并正确佩戴安全防护用品。
5、炉膛内照明使用36V行灯照明,且行灯变压器必须放置在炉膛外。
6、开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,并做好防止脚手架倒塌措施。
7、搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8、搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9、工作时扳手必须使用保险绳,防止脱落伤人。
10、接立管时上方每层不少于500mm,以利于工作人员工作。
11、上下传输架管及管卡时要防止掉落伤人,架管要用人工上下传递,管卡放在容器内用绳子上下起吊。
锅炉炉膛脚手架施工安全技术措施.docx

锅炉炉膛脚手架施工安全技术措施按照厂部的安排和部署,决定自2012年 8 月日至 8 月日,对3#炉进行全面检修,炉膛内部需搭脚手架工作,为确保这次检修工作安全顺利地进行,特编制本措施。
一、施工时间:2012年8 月日至8月日,实际搭设时间根据车间检修工作安排。
二、施工地点:3#炉燃烧室。
三、施工组织:1、工作负责人:顾夫刚2、施工班组:锅炉检修组、锅炉运行有关人员四、施工前的准备工作:1、施工前需准备的工具:手钳1把、19-22梅花扳手若干套。
2、施工前需准备的材料:架管、扣件若干、架板、麻绳50m、安全带10条、36V照明电源、行灯等。
3、施工过程:(1)在锅炉内部进行检修工作前,必须把3#炉高过集箱出口电动门、7米平台截汽门关闭,把3#锅炉给水电动门、手动门及减温水电动门全部关闭。
将电动门的电机电源切断,并在电源开关上悬挂“禁止合闸,有人工作”警告牌。
(2)工作人员进入燃烧室施工前,必须与有关人员联系,将给煤机、引风机、一次风机、二次风机等电源切断,并分别悬挂“有人工作,禁止合闸”的警示牌,引风机挡板稍开,保证炉膛内空气流通。
(3)根据本脚手架特点采用落地式脚手架进行脚手架的施工及防护,工艺流程:基平整-首层立杆-安装扫地杆-安装横杆-往上施工,脚手架要保证其坚固稳定,不变形、不倾斜、不摇晃。
(4)搭架子时,架子地基平整夯实,脚手板要铺满,不得有探头板,脚手架立杆接头错位不小于500mm,水平接头错位不小于500mm。
(5)脚手板要满铺于架子横梁上,在进行检修工作时,在脚手架工作面的外侧,应设1米高的栏杆。
(6)在炉膛内搭架子时,施工人员之间应相互照应,相互配合,向上运送钢管时应使用麻绳,确实系牢后再提升,提升时炉床上不得留人,以防钢管坠落伤人,搭脚手架时严禁使用滑丝的管夹,使用的管夹应拧紧检查后,方可继续进行上层管架的安装。
管架高度超过2m以上,检修人员应使用安全带,防止失足坠空。
五、3#炉炉膛脚手架施工过程中应注意的安全事项:(1)工作照明,可由电工装设36V临时性的固定电灯,电灯和电线必须绝缘良好,并安装牢靠,放在碰不着的高处,安装后必须有工作负责人检查,禁止带电移动 36V临时性电灯。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
某火力发电厂炉膛内脚手架搭设安全技术措施规范(新版)
某火力发电厂炉膛内脚手架搭设安全技术措
施规范(新版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、概述
本次4#炉停运水冷壁泄露,需搭设脚手架进行处理,为保证安全完成本次检修特编写本措施,望严格执行。
二、施工地点
4#炉炉膛内部
三、施工前的准备
1.办理工作票,确认安全措施执行完毕
2.架管、管卡、架板运到现场,并检查合格。
3.工作人员所用扳手绑好安全绳。
4.安全带检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好,确认完好后方可使用。
四、施工的安全注意事项
1.参加本次工作人员必须符合《安规》有关规定,凡发现工作人
员有饮酒、精神不振,禁止参加本次工作
2.严禁与工作无关的人员进入炉膛内部。
3.所有参加人员必须认真学习《安规》及本措施,签名后方可工作。
4.参加本次工作人员应衣着灵便,穿软底鞋,并正确佩戴个人防护用具。
5.炉膛内照明使用36V行灯照明,且行灯变压器必须放置于炉膛外。
6.开始搭设时立管放于平坦牢固之处,使用六根立管时注意等分均匀,做好防止脚手架倒塌措施。
7.搭设第一步架子时,工作人员要扶好立管,防止倒塌。
8.搭设脚手架时应尽少能使横管顶住固定之处(水冷壁)。
9.工作时扳手必须使用保险绳,防止扳手掉落伤人。
10.接立管时上方每层不少于500mm,以利于工作人员工作。
11.上下管子及管卡时要防止掉落伤人,管子要用人工上下传递,管卡要用绳子上下起吊。
12.下部工作人员统一呆在一个方位,上下工作人员应尽量错开。
13.上部工作人员要那好工具、管子、管卡,谨防掉落伤人。
14.每层架子必须搭设水平,以便铺设架板。
15.架板两端应放于管子上,两端用铁丝固定牢固(固定铁丝不少于2圈)。
16.高空作业人员必须使用安全带,带好安全帽。
17.上下架子时应抓牢以防摔伤。
18.工作人员严禁上下抛物。
19.工作前办理好工作票,严禁无票或工作票未办理完开工。
20.现场工作人员听从统一指挥,上下协调。
21.作业时必须搭设围栏。
22.拆除架子时,架板,构件不准向下抛掷。
23.拆除脚手架时,必须坚持从上而下、从里到外的原则。
当拆某一部分时,应不使另一部分或其他的结构部分发生倾斜倒塌。
24.搭设脚手架时床面人员应站到指定位置,上方用架板隔离。
25.搭设脚手架与拆除架子,全员做到,你不接我不放,统一指挥,次序清晰。
五、施工的组织措施
总负责:马智永
现场负责:黄海卫
安全负责:曹振亚
参加人员签名:
