信息系统项目管理师案例分析.doc
信息系统项目管理师案例分析

信息系统项目管理师案例分析信息系统项目管理师是指在信息系统项目开发、运维、升级等过程中,负责项目管理的专业人员。
他们需要具备丰富的项目管理经验和技能,能够有效地组织和协调项目团队,确保项目按时、按质、按量完成。
在实际工作中,信息系统项目管理师承担着重要的角色,他们的工作表现直接影响着项目的成功与否。
下面我们通过一个案例来分析信息系统项目管理师的工作。
某公司决定升级其现有的信息系统,以提升业务效率和服务质量。
作为信息系统项目管理师,李先生被委派负责这个项目。
在项目启动阶段,李先生首先与业务部门进行沟通,了解他们的需求和期望。
通过与业务部门的深入交流,李先生明确了项目的目标和范围,为后续的项目规划和执行奠定了基础。
接下来,李先生开始制定项目计划。
他对项目的各个阶段和任务进行了详细的分解和排期,确定了项目的关键节点和交付物,制定了详细的项目执行计划。
在制定计划的过程中,李先生充分考虑了项目的风险因素,并制定了相应的风险应对策略,以确保项目能够顺利进行。
随着项目的执行,李先生密切关注项目进度和质量。
他与项目团队保持密切沟通,及时发现和解决项目执行中的问题和障碍。
在项目执行过程中,李先生不断调整项目计划,确保项目能够按时交付,并保证交付物的质量符合业务部门的需求。
在项目的收尾阶段,李先生对项目的整体执行情况进行了总结和评估。
他分析了项目执行过程中的成功因素和问题,并提出了改进建议,以便在今后的项目中能够更好地发挥作用。
同时,李先生还与业务部门进行了项目成果的验收,确保项目的交付得到了业务部门的认可。
通过以上案例分析,我们可以看到,信息系统项目管理师在项目管理过程中发挥着重要作用。
他们需要具备全面的项目管理知识和技能,能够有效地组织和协调项目团队,确保项目顺利进行。
同时,信息系统项目管理师还需要具备良好的沟通能力和问题解决能力,能够及时发现和解决项目执行中的问题和风险。
只有这样,才能保证项目的成功交付,实现项目的目标和价值。
信息系统项目管理师90个典型案例分析

信息系统项目管理师90个典型案例分析部分重复的没有,32群-枫制作(1)因人手比较紧张,M从正在从事编程工作的高手中选择了小张作为负责软件子项目的项目经理,小张同时兼任模块的编程工作1)技术到管理,没有培训2)项目经理不应该身兼多职(2)该开发人员就直接对系统软件进行了修改1)缺少变更控制流程(3)在验收过程中,老刘提出了一些小问题。
项目经理张斌带领团队很快妥善解决了这些问题。
但是随着时间的推移,客户的问题似乎不断。
时间已超过系统试用期,但是客户仍然提出一些小问题,而有些问题都是客户方曾经提出过,并实际上已经解决了的问题。
1)范围蔓延2)配置管理未做好(4)项目经理小丁做过5年的系统分析和设计工作,但这是他第一次担任项目经理。
小丁兼任系统分析工作1)技术到管理,没有培训2)项目经理不应该身兼多职(5)因此他要求项目组成员无论如何每周都必须按时参加例会并发言,但对例会具体应如何进行,老张却不知如何规定。
很快项目组成员就开始抱怨例会目的不明,时间太长,效率太低,缺乏效果等等,而且由于在例会上意见相左,很多组员开始相互争吵,甚至影响到了人际关系的融洽1)沟通管理计划不细致(6)在该项目合同中,简单地列出了几条项目承建方应完成的工作,据此小李自己制订了项目的范围说明书。
1)合同条款应当齐全2)范围说明书需要甲方确认(7)合同的相应条款作为依据,而这些条款要么太粗、不够明确1)合同条款应当齐全(8)以往项目销售经理的过度承诺给后继的实施工作带来了很大困难1)过度承诺(9)期间项目经理田某因故离职,其工作由系统集成商B的另一位高级项目经理鲍某接替1)核心人员离职,工作未交接(10)项目承建单位的一名副总裁承揽了一个新项目,他把程序员、测试工程师从该项目上调走,去执行他新承揽的项目。
1)人员抽走(11)尚存在一些问题,主要有:方案遗漏一项基本需求,有多项无效需求,没有书面的需求调研报告;在项目的工期、系统功能和售后服务等方面,存在过度承诺现象。
信息系统项目管理师经典案例分析

信息系统项目管理师案例分析题:风险管理案例某市电力公司准备在其市区及各县实施远程抄表系统,代替人工抄表。
经过考察,电力公司指定了国外的S公司作为远程无线抄表系统的无线模块提供商,并选定本市F智能电气公司作为项目总包单位,负责购买相应的无线模块,开发与目前电力远营系统的接口,进行全面的项目管理和系统集成工作。
F公司的杨经理是该项目的项目经理。
在初步了解用户的需求后,F公司立即着手系统的开发与集成工作。
5个月后,整套系统安装完成,通过初步调试后就交付用户使用。
但从系统运行之日起,不断有问题暴露,电力公司要求F公司负责解决。
可其中很多问题,比如数据实时采集时间过长、无线传输时数据丢失,甚至有关技术指标不符合国家电表标准等等,均涉及到无线模块。
于是杨经理同S公司联系并要求解决相关技术问题,而此时S公司因内部原因退中国大陆市场。
因此,系统不得不面临改造。
[问题一]请用300字以内文字指出F公司项目执行过程中有何不妥。
答案:1、没有建立完善的项目管理体系或制定合理的项目管理计划并遵照执行。
2、需求开发与需求管理不规范,没有严格进行需求定义与验证,也没有形成书面的《系统需求规格说明书》。
3、缺乏全面的质量管理,缺少完整的测试计划和测试活动,没有系统的验收标准或验收流程不规范。
4、整个开发过程缺乏用户参与,比如进行阶段式的验收,阶段性成果的签字确认。
5、缺乏对分包商(S公司)的监督管理,尤其是对S公司无线模块产品的质量管理6、没有了解或咨询国家或行业的相关标准、技术规范。
7、没有对项目进行可行性分析。
[问题二]风险识别是风险管理的重要活动。
请简要说明风险识别的主要内容并指出选用S公司无线模块存在哪些风险?答案:风险识别是确定何种风险可能会对项目产生影响,并将这些风险的特征形成文件。
风险识别的内容:1、识别并确定项目有哪些潜在风险;2、识别引起这些风险的主要因素;3、识别项目风险可能的后果;存在的风险:1、质量风险;(无线模块的性能、技术指标是否满足系统需求,符合行业规范标准)2、采购风险(供应商的资信、供货能力等)3、合同风险(合同条款是否明确了双方的权利责任与义务等)4、人员风险(项目中的各岗位人员是否胜任)5、方案与技术风险(方案是否合理,采用的技术是否先进、成熟)6、政策、法律法规风险(国外S公司无线模块的性能技术指标是否与国家行业标准相符)[问题三]请用400字以内文字说明项目经理应采取哪些办法解决上述案例中的问题。
信息系统项目管理师论文必过案例

信息系统项目管理师论文必过案例目录1. 项目概况 (2)1.1 项目背景 (2)1.2 项目目的和目标 (3)1.3 项目范围和边界 (4)2. 项目计划和执行 (6)2.1 项目计划框架 (7)2.2 工作分解结构 (9)2.3 资源分配和管理 (10)2.4 时进度管理 (11)2.5 成本管理 (13)2.6 质量管理 (14)2.7 文档管理 (15)3. 项目沟通和协作 (17)3.1 沟通策略和机制 (18)3.2 团队协作模式 (20)3.3 沟通工具和平台 (21)3.4 冲突管理 (22)4. 项目监控和控制 (23)4.1 关键绩效指标 (24)4.2 进度跟踪和控制 (26)4.3 成本跟踪和控制 (27)4.4 风险监督和应对 (29)4.5 变更管理 (30)5. 项目成果和总结 (32)5.1 项目成果验收 (32)5.2 项目总结报告 (33)5.3 项目教训和改进建议 (35)1. 项目概况本项目称为“智能仓储管理系统”,旨在利用先进的信息技术和自动化设备,优化仓库的空间布局和货物管理流程,提升仓储作业效率和准确性。
随着电子商务的飞速发展,对于仓储物流系统的高效性和灵活性需求日益增加。
然而,许多传统仓储系统存在操作效率低下、库存管理不精确、人员成本高昂等问题。
智能仓储管理系统正是在这样的背景下提出的解决方案,其核心在于集成智能存储、自动拣选、货物追踪和数据分析等功能。
项目范围包括硬件设备的选择与部署以及培训员工的实施过程。
项目将覆盖一个中型仓储中心的现有运作流程,预期总实施周期为六个月。
1.1 项目背景在当今这个信息化快速发展的时代,企业对于信息系统的依赖程度日益加深。
为了提升企业的运营效率、优化业务流程、增强市场竞争力,众多企业纷纷启动了一系列信息系统项目。
这些项目不仅涉及企业内部各部门之间的协同工作,还涉及到与外部合作伙伴、客户等的信息交互。
然而,在信息系统项目实施过程中,也常常会遇到各种挑战和问题,如需求不明确、预算超支、时间延误等,这些问题严重影响了项目的成功实施和企业的整体利益。
2023年下半年信息系统项目管理师案例分析真题含参考答案

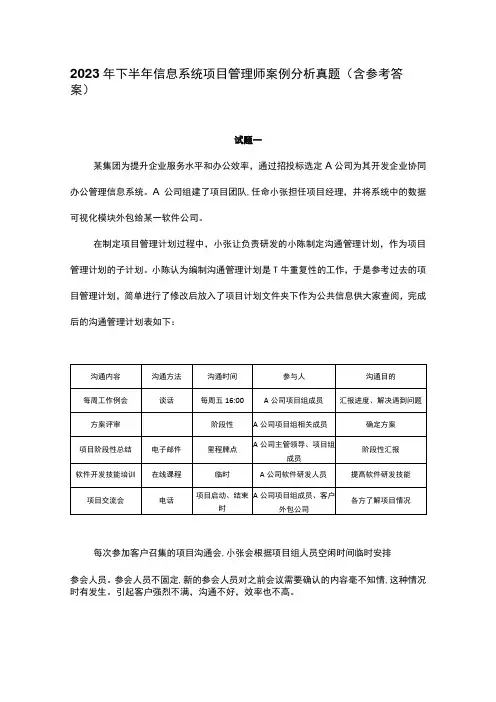

2023年下半年信息系统项目管理师案例分析真题(含参考答案)试题一某集团为提升企业服务水平和办公效率,通过招投标选定A公司为其开发企业协同办公管理信息系统。
A公司组建了项目团队,任命小张担任项目经理,并将系统中的数据可视化模块外包给某一软件公司。
在制定项目管理计划过程中,小张让负责研发的小陈制定沟通管理计划,作为项目管理计划的子计划。
小陈认为编制沟通管理计划是T牛重复性的工作,于是参考过去的项目管理计划,简单进行了修改后放入了项目计划文件夹下作为公共信息供大家查阅,完成后的沟通管理计划表如下:每次参加客户召集的项目沟通会,小张会根据项目组人员空闲时间临时安排参会人员。
参会人员不固定,新的参会人员对之前会议需要确认的内容毫不知情,这种情况时有发生。
引起客户强烈不满,沟通不好,效率也不高。
在项目进行中,客户对数据可视化模块要求增加了新功能。
经变更确认后,小张电话通知外包公司增加。
新功能项目验收时发现新功能并未实现。
【问题1】(6分)指出小陈制定的沟通宣里计划表当中已列出内容的不合理之处。
【问题2】(11分)在下表中补充沟通管理过程并写出该项目在沟通管理各过程上存在的问题。
【问题3](8分)(1)请指出常用的沟通方法一般分为几类?(2)案例中沟通管理计划表中所提到的沟通方法分别属于哪类沟通?参考答案问题1:【6分】1、每周工作例会采用谈话方式不合理、应举行会议;2、每周工作例会时间安排不合理,每周五处于周末,人员比较懈怠,效率不高;3、方案评审参与人不合理,应包括甲方、监理等重要干系人;4、项目阶段性总结采用电子邮件不合理,应举行会议;5、项目阶段性总结参与人不合理,应包括甲方、监理等重要干系人;6、软件开发技能培训时间安排不合理,应当明确培训时间;7、项目交流会采用电话方式不合理,应举行会议;8、项目交流会参与人不合理,A公司应有领导出席;(1)常用的沟通方法:1推式沟通;(2)1、谈话2、会议3、电子邮件4、在线课程5、电话2、拉式沟通;3交互式沟通交互式沟通推式沟通拉式沟通交互式沟通、交互式沟通。
信息系统项目管理师案例分析_免费版

信息系统项目管理师案例分析信息系统项目管理师案例分析(2-1 )项目整体管理案例项目的整体管理在项目管理的9 个知识领域中处于核心位置,其功效就是用来整合其他8 个知识领域。
项目经理则要起到关键性的组织、协调与管理作用,然而这并非易事,许多IT 项目经理在作项目时总感觉需要协调各种各样的资源,然而又似乎无从下手,一些事情好像身不由己,无法控制。
项目整体管理是围绕项目管理计划的制定、执行和控制进行的,通过项目资源的整合,将项目所有的组成要素在恰当的时间、正确的地方、与合适的人物结合在一起,以成功地完成项目。
按照PMBOK200中的定义,项目整体管理的过程包括制定项目章程、制定项目初步范围说明书、制定项目管理计划、指导和管理项目执行、监督和控制项目工作、整体变更控制和项目收尾。
案例一阅读以下关于在信息系统项目管理过程中,项目整体管理方面问题的叙述,回答问题1至3,将解答填入答题纸的对应栏内。
案例场景:A 集团下属信息技术有限公司新接到一个有关电子政务公文流转系统的软件项目,王工作为公司派出的项目经理,带领项目组开始进行项目的研发工作。
王工以前是一名老技术人员,从事Java 开发多年,是个细心而又技术扎实的老工程师。
在项目的初期,王工制定了非常详细的项目计划,项目组人员的工作都被排得满满的,为加快项目的进度,王工制定项目计划后即分发到项目组成员手中开始实施。
然而,随着项目的进展,由于项目需求不断变更,项目组人员也有所更换,项目组已经没有再按照计划来进行工作,大家都是在当天早上才安排当天的工作事项,王工每天都要被工作安排搞得焦头烂额,项目开始出现混乱的局面。
项目组中的一名技术人员甚至在拿到项目计划的第一天就说:“计划没有变化快,要计划有什么用”,然后只顾埋头编写自己手头的程序。
一边是客户在催着快点将项目完工,要尽快将系统投入生产;另一边是分公司管电子政务项目的张总在批评王工开发任务没有落实好。
[ 问题1] (8 分)请用400 字以内的文字,说明王工制定的项目计划应包括的主要内容。
信息系统项目管理师案例分析(项目时间管理)

项目的时间管理包括使项目按时完成所必须的管理过程。
按照PMBOK2004中的定义,这些过程包括活动定义、活动排序、活动资源估算、活动历时估算、制定进度计划和进度控制。
在一个项目计划中,进度安排的准确程度比成本估算的准确程度更重要,影响进度的因素有很多,进度失控会导致成本的增加,引起客户的不满,甚至引起合同纠纷和项目失败。
在考虑进度安排时,要把人员的工作量与花费的时间联系起来,合理分配工作量,使用多种时间控制工具来监控项目的执行。
作为项目经理,在出现项目拖期时,应该采用有效的时间控制方法,将项目拖回正常的轨道,或尽可能将项目的拖期缩短,确保项目的按时完成。
案例一阅读下面关于项目管理问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。
案例场景:小陈是负责某系统集成项目的项目经理。
经过项目组对所需工作进行分解,明确了项目的范围,通过活动定义、活动排序和活动资源估算等过程后,收集到一张工作分解结构表,如下:小陈根据上表画出了本项目的双代号网络图,并计算出了项目的工期。
在与客户进行反复沟通后,项目组决定,在考虑对质量影响的情况下,进行网络计划工期优化。
[问题1](13分)请画出本项目的双代号网络图,并计算出项目的工期,并指出关键路径。
这个项目的工期为18天共有四条关键路径:ACEGIL\ACEGJL\ACFIL\ACFJL[问题2](6分)在网络图中,所提到的工期一般分为三种情况,即计算工期、要求工期和计划工期。
请用100字以内的文字,说明它们的含义。
(1)计算工期:根据网络计划时间参数计算而得的工期(2)要求工期:任务委托人所提出的指令性工期(3)计划工期:根据要求工期和计算工期所确定的作为实施目标的工期。
[问题3](6分)如果在项目的网络图中有多条独立的关键路径,考虑对质量的影响,优先选择的压缩对象应是这些条关键路径上的工作组合。
请从下列选项中选择出你认为正确的答案。
并回答网络计划的优化都包括哪些优化?A 资源消耗量之和最小B 直接费用率之和最小B 持续时间之和最长 D 间接费用率之和最小选B网络计划的优化包括工期优化、费用优化(成本优化)和资源优化案例二阅读下面关于项目管理问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。
信息系统项目管理师案例章节经典综合分析

第1节项目整体管理案例案例一:项目计划编制阅读以下关于在信息系统项目管理过程中项目计划编制等综合管理问题的叙述,回答问题1至问题2。
某市电子政务信息系统工程,总投资额约500万元,主要包括网络平台建设和业务办公应用系统开发,通过公开招标,确定工程的承建单位是A公司,按照《合同法》的要求与A公司签订了工程建设合同,并在合同中规定A公司可以将机房工程这样的非主体、非关键性子工程分包给具备相关资质的专业公司B,B 公司将子工程转手给了C公司。
在随后的应用系统建设过程中,监理工程师发现A公司提交的需求规格说明书质量较差,要求A公司进行整改。
此外,机房工程装修不符合要求,要求A 公司进行整改。
项目经理小丁在接到监理工程师的通知后,对于第二个问题拒绝了监理工程师的要求,理由是机房工程由B公司承建,且B公司经过了建设方的认可,要求追究B公司的责任,而不是自己公司的责任。
对于第一个问题,小丁把任务分派给程序员老张进行修改,此时,系统设计工作已经在进行中,程序员老张独自修改了已进入基线的程序,小丁默许了他的操作。
老张在修改了需求规格说明书以后采用邮件通知了系统设计人员。
【问题1】描述小丁在处理监理工程师提出的问题二是否正确?如果你作为项目经理,该如何处理?【问题2】在项目执行过程中,由于程序员老张独自修改了已进入基线的程序,小丁默许了他的操作。
请分析小丁的处理方式是否正确,如果你是项目经理,你将如何处理上述的事情。
参考答案【问题1】根据《中华人民共和国招投标法》第48条:中标人应当按照合同约定履行义务,完成中标项目。
中标人不得向他人转让中标项目,也不得将中标项目肢解后分别向他人转让。
中标人按照合同约定或者经招标人同意,可以将中标项目的部分非主体、非关键性工作分包给他人完成。
接受分包的人应当具备相应的资格条件,并不得再次分包。
中标人应当就分包项目向招标人负责,接受分包的人就分包项目承担连带责任。
本案例中,A公司将子项工程分包给B,B又将其分包给C,显然违背了招投标法的这一条款。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
信息系统项目管理师案例分析1信息系统项目管理师案例分析
项目整体管理案例
项目的整体管理在项目管理的9 个知识领域中处于核心位臵,其功效就是用来整合其他8个知识领域。
项目经理则要起到关键性的组织、协调与管理作用,然而这并非易事,许多IT 项目经理在作项目时总感觉需要协调各种各样的资源,然而又似乎无从下手,一些事情好像身不由己,无法控制。
项目整体管理是围绕项目管理计划的制定、执行和控制进行的,通过项目资源的整合,将项目所有的组成要素在恰当的时间、正确的地方、与合适的人物结合在一起,以成功地完成项目。
按照PMBOK2004 中的定义,项目整体管理的过程包括制定项目章程、制定项目初步范围说明书、制定项目管理计划、指导和管理项目执行、监督和控制项目工作、整体变更控制和项目收尾。
案例一
阅读以下关于在信息系统项目管理过程中,项目整体管理方面问题的叙述,回答问题1 至3,将解答填入答题纸的对应栏内。
案例场景:
A 集团下属信息技术有限公司新接到一个有关电子政务公文流转系统的软件项目,王工作为公司派出的项目经理,带领项
目组开始进行项目的研发工作。
王工以前是一名老技术人员,从事Java 开发多年,是个细心而又技术扎实的老工程师。
在项目的初期,王工制定了非常详细的项目计划,项目组人员的工作都被排得满满的,为加快项目的进度,王工制定项目计划后即分发到项目组成员手中开始实施。
然而,随着项目的进展,由于项目需求不断变更,项目组人员也有所更换,项目组已经没有再按照计划来进行工作,大家都是在当天早上才安排当天的工作事项,王工每天都要被工作安排搞得焦头烂额,项目开始出现混乱的局面。
项目组中的一名技术人员甚至在拿到项目计划的第一天就说:“计划没有变化快,要计划有什么用” ,然后只顾埋头编写自己手头的程序。
一边是客户在催着快点将项目完工,要尽快将系统投入生产;另一边是分公司管
电子政务项目的张总在批评王工开发任务没有落实好。
[问题1](8 分)
请用400 字以内的文字,说明王工制定的项目计划应包括的主要内容。
王工编制的项目计划应包括:
(1)项目总计划:范围管理计划、时间管理计划、费用管理计划、质量管理计划、人力资源管理计划、采购管理计划等(包括范围计划、工作范围定义、活动定义、资源需求、资源计划、
活动排序、费用估算、进度计划以及预算、质量计划、人力资源
计划、人员配备管理计划和采购计划等)
(2)项目辅助计划:沟通计划、风险计划
[问题2](8 分)
请用400 字以内的文字,围绕项目计划说明王工在制定项目
计划时出现的问题。
王工在制定项目计划时,存在如下问题:
(1)初期的项目计划粒度过小,没有把握好项目计划的层次性。
(2)制定项目计划时没有和客户、公司高层领导及项目团队成员进行及时沟通。
(3)制定的项目计划不切实际
请参考教材制定项目计划的原则和步骤内容。
[问题3](9 分)
如果你是王工,面对项目开始出现混乱局面的情况,应当如
何处理?
王工可采取如下措施:
(1)重新制定一份较粗粒度的、切实可行的整体项目计划,
而且由项目组成员根据整体项目计划来制订个人的项目计划。
(2)将项目计划与项目组人员、公司高层领导、客户进行
沟通,并及时修正,必要时还要开会讨论
(3)对项目计划组织相关人员进行评审和确认,切实把握项目计划的质量保证和质量控制
(4)在项目组中建立整体变更控制系统并使用配臵管理系统。
请参考教材制定项目计划的步骤内容。
案例二
阅读以下关于在信息系统项目管理过程中有关项目整体管理方面问题的叙述,回答问题1 至问题4,将解答填入答题纸的对应栏内。
案例场景:
张经理是A 信息技术公司软件开发部的项目经理,6 个月前他被公司派往新动力贸易集团有限公司(以下简称新动力)现场组织开发财务管理信息系统,并担任项目经理。
张经理已经领导开发过好几家公司的财务系统,并已形成较为成熟的财务管理软件产品,所以他认为此次去后应当只要适当地做一些二次开发,并根据用户需求作少量的新功能开发即可大功告成。
张经理满怀信心地带着他的项目团队进驻了新动力,张经理和项目团队在技术上已经历过多次考验,他们在3 个月的时间就将系统开发完毕,项目很快进入了验收阶段。
可是新动力分管财务的陈总认为,一个这么复杂的财务系统在短短3个月时间里就完成了,这在新动力的IT 项目中还是首次,似乎不太可能。
他拒绝在验收书上签字,并要求财务部的刘经理和业务人员认真审核集团公司及和各个子公司的财务管理上的业务需求,并严格测
试相关系统的功能。
财务部的刘经理和相关人员经过认真审核和测试,发现系统开发基本准确,但实施起来比较困难,因为业务流程变更较大。
这样一来,又过去了1 个月,新动力的陈总认为系统还没有考虑集团公司领导对财务的需求,并针对实施较困难的现状,要求项目组从集团公司总部开
始,一家一家子公司地逐步推动系统的使用。
张经理答应了新动力陈总的要求,开始先在集团公司总部实施财务系统。
可是2 个月过去了,连系统都没有安装成功。
集团公司信息中心的人员无法顺利地购买服务器,因为这个项目没有列入信息部门的规划;财务部门的人员说项目在集团中都推不动,何必再上?张经理一筹莫展:“我该如何让项目继续走向成功?”眼看半年过去了,项目似乎没有了终了之日,更不用说为A 信息技术公司带来效益了。
面对项目的艰难处境,张经理和他的团队认真分析了他们在项目中的整体管理中所做的工作,发现了项目中存在的主要问题,积极主动地采取了应对措施,最终圆满完成了整个项目的开发和应用。
[问题1](6 分)
请用200 字以内的文字,描述项目干系人中需要重点关注的角色。
项目干系人中需要重点关注客户、用户、项目投资人、项目经理、高层管理人员、反对项目的人和施加影响者等
[问题2](6 分)
项目干系人分析是项目整体管理中的一项重要工作,请用
400 字以内的文字,说明如何进行项目干系人分析。
首先要识别项目干系人;然后再分析项目干系人的重要程度,对干系人进行排序;接着进行项目干系人的支持度分析;最后针对不同的项目干系人,特别是重要的项目干系人,给
出管理项目干系人关系的建议方案,并予以实施。
[问题3](6 分)张经理和他的团队认真分析了他们在项目整体
管理中所做
的工作,发现了项目中存在的主要问题,请用400 字以内的文字,
描述张经理发现的主要问题。
存在的主要问题如下:
(1)没有仔细分析项目的干系人,导致项目干系人关系管
理失败。
(2)项目缺乏新动力信息技术部门的支持。
(3)项目计划沟通不够
(4)作为项目的承建方承担的责任过重。
[问题4](7 分)
面对项目的艰难处境,如果你是张经理,你该如何做呢?请
用400 字以内的文字描述。
如果我是张经理,将采取如下的措施:
(1)与公司销售部门负责此项目的营销人员作一次细致的沟通,全面识别并分析项目干系人
(2)申请并取得公司领导的支持,通过公司领导与新动力的陈总接触,取得陈总的支持,再由陈总去推动项目的实施。
(3)与新动力进行谈判,表示鉴于项目实施的复杂性,建议将项目系统的开发与实施分为两个子项目,当开发子系统项目验收后支付部分费用;后续实施子项目由新动力主导,谢经理的团队全力配合,主要是完成系统的培训和完善工作。
案例三
阅读以下关于信息系统项目管理过程中可行性研究问题的叙述,回答问题1 至问题3,将解答填入答题纸的对应栏内。
案例场景:
在项目计划和选择的过程中,需要完成的首要工作是对项目进行估算。
项目估算的范围涉及方方面面,例如项目或产品开发的范围、投入和回报、项目风险、作用和意义。
在传统信息系统工程方法中,是以可行性研究的方式来组织对项目的主要估算内容的。
在企业实际的业务过程中,可行性研究通常作为一个重要环节,被包含在整个项目立项或项目选择和确认的过程中。
某银行位拓展业务渠道,提高服务质量,拟启动网上银行系统项目,该银行决定由信息技术部的张工负责开展前期工作。
为稳妥起见,张工调查了该行现有得电子银行类似系统,并前往各家已建有网上银行系统的银行及多家软件开发商处进行了认真的考察,此后编写了项目的可行性报告。
[问题1](7 分)
可行性研究的步骤是什么?请使用列举的形式,不超过200 字回答。
可行性研究包括如下步骤:
(1)明确项目范围和业主目标。
(2)收集并分析相关资料
(3)拟定多种可行的能够相互替代的实施方案
(4)进行多方案的分析、比较
(5)选择最优方案进一步详细全面地论证
(6)编制项目论证报告、环境影响报告书和采购方式审批报告(7)编制资金筹措计划和项目实施进度计划
(8)递交研究报告和相关计划。
