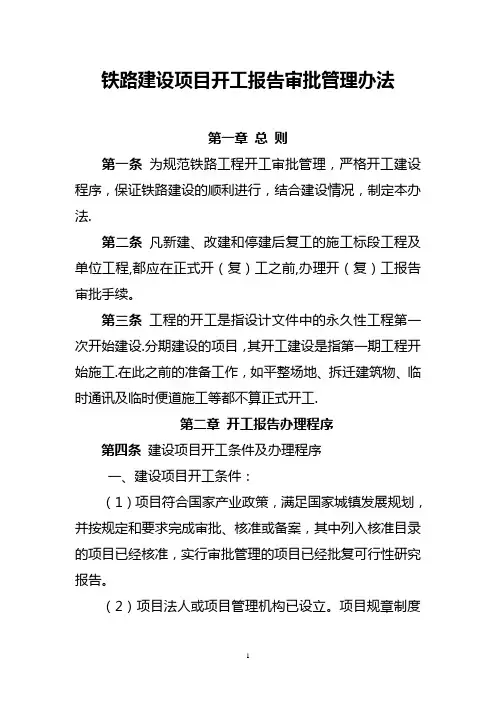

铁路建设项目开工报告审批管理办法第一章总则第一条为规范铁路工程开工审批管理,严格开工建设程序,保证铁路建设的顺利进行,结合建设情况,制定本办法.第二条凡新建、改建和停建后复工的施工标段工程及单位工程,都应在正式开(复)工之前,办理开(复)工报告审批手续。
第三条工程的开工是指设计文件中的永久性工程第一次开始建设.分期建设的项目,其开工建设是指第一期工程开始施工.在此之前的准备工作,如平整场地、拆迁建筑物、临时通讯及临时便道施工等都不算正式开工.第二章开工报告办理程序第四条建设项目开工条件及办理程序一、建设项目开工条件:(1)项目符合国家产业政策,满足国家城镇发展规划,并按规定和要求完成审批、核准或备案,其中列入核准目录的项目已经核准,实行审批管理的项目已经批复可行性研究报告。
(2)项目法人或项目管理机构已设立。
项目规章制度健全,项目负责人和机构成员已到位,具备任职工作条件。
(3)项目初步设计及总概算已批复,普通铁路项目鉴修概算或客运专线项目施工图投资检算(可分站前、站后工程)已报铁道部核备.(4)项目资本金和其它建设资金计划已落实,资金符合信贷政策和国家有关规定,承诺手续完备.(5)项目指导性施组已编制完成并取得批准,内容符合有关要求。
(6)项目主体工程(或控制性工程)施工单位、监理单位已通过招标选定,并已发中标通知书。
(7)项目法人或项目管理机构与设计单位已签订设计图纸交付协议.(8)项目环评、水保报告已完成审批.(9)按规定完成固定资产节能评估(待国家出台相应政策后执行)。
(10)按规定完成建设项目用地预审,依法完成农用地转用和土地征用审批。
二、报告程序:建设项目开工报告由工程管理部组织编制上报铁道部计划司(开工报告内容详见附件1),并盯控批复情况;项目指挥部落实开工报告前置条件,配合工程管理部完成开工报告的编制.第五条合同标段工程开工条件及办理程序一、合同标段工程开工条件:(1)承发包合同已经签订;(2)施工单位现场管理机构已设立,主要管理人员按投标承诺或合同规定已到位;(3)标段施工组织设计已经编制完成,并按规定的程序完成审批;(4)主要施工图纸已经完成复核工作;(5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便道能满足开工要求;(6)施工复测已完成;(7)征地、拆迁工作能满足施工进度要求;(8)工地实验室已经建立,并能满足施工要求;(9)主要物资(材料)订货能满足连续施工要求;(10)施工用主要的机具、设备已进场。
开工报告及附件范文

开工报告及附件开工报告及附件一、说明开工报告是工程开工的前提,也是竣工文件的重要组成部分,各施工单位应予以高度重视。
1.标段总体开工报告各标段施工单位于拟开工日期7日前提交《开工报告单》及相关资料后,由项目公司组织相关人员对以下条件检查确认,满足要求后由项目公司批准开工报告:⑴标段实施施工组织设计已获批准;⑵施工单位现场施工、管理人员已到位,机具、主要工程材料已落实。
⑶标段控制桩及水准点复测已完成,复测成果报告已经项目公司批准。
⑷标段总体设计图纸已到位。
⒉单位工程开工报告施工单位于单位工程开工日期5日前提交《开工报告单》及相关资料后,由项目公司工程部组织相关人员对以下条件检查确认,满足要求后由项目公司工程部批准单位工程的开工报告:⑴单位工程施工方案已获批准;⑵施工图纸满足施工需要;⑶复测与技术交底工作均已完成,施工桩橛完备;⑷施工单位的质量保证体系、管理制度已落实;专职管理人员、特种作业人员的资格证、上岗证已具备且具有保证工程质量的能力;⑸施工机具、设备、材料、周转料、劳力已进场且能满足开工需要;⑹三通一平满足要求,样板工程(试验段)施工方案已获批准;⑺施工现场安全、文明施工及环境保护措施符合规程规定。
⒊开工报告需报送的书面材料⑴标段(单位工程)开工报告单⑵附件:TA1施工组织设计(方案)报审表TA4进场施工机械、设备报验单TA5主要进场人员报审表TA6进场材料构配件设备报验单TA7施工测量放样报验单4.表格编号说明:1-001本类表格在本标段内的顺序号标段编号二、开工报告及附件样表1.莫桑梅德斯铁路大修工程开工报告单···P82.施工组织设计(方案)报审表···P93.进场施工机械、设备报验单···P104.主要进场人员报审表···P115.进场材料构配件设备报验单···P126.施工测量放样报验单···P13莫桑梅德斯铁路大修工程开工报告单TA1 施工组织设计(方案)报审表工程项目名称:莫桑梅德斯铁路大修工程施工合同段:第1合同段编号:1-001。
高速铁路开工报告的内容及检查要点

检查情况
考评 分值
检查 得分
对口部 门
施工方案
10
工程
作业指导书及交 作业指导书已编制完成并颁布,施工技术交底及安全技术 底 交底已交到作业班组个人 质量方针及目标已制定,质量体系及质量领导小组已建 立,质量管理制度已制定,质量通病及预防措施已制定, 岗位质量责任制已签订,质量创优计划已编制,质量QC小 组及活动计划已制定,单位及分部分项工程质量划分已完 成并报审,质量检查及质量例会制度有落实 安全方针及目标已制定,安全体系及安全领导小组已建 立,安全管理制度已制定,岗位安全责任制已签订,风险 源已辨识并制定了应急预案,针对临时用电、消防等已进 行了应急演练,领导带班制度及包保责任制已落实,安全 生产操作规程已制定,制定了风险管理实施细则并经业主 审批,安全费用投入台账清晰,特种作业人员已报监理审 批。安全教育及培训有记录、内容和考试 商砼拌合站资质满足要求并已报审,商砼拌合站通过监理 及业主验收,商砼材料已进场并经过监理见证取样合格, 开工所需砼配合比已试配并出具报告经监理审批,开工所 需材料(钢材、防水材料等)购买合同已签订,材料已进 场满足连续施工需要并检验合格,三证齐全。有原材料进 场质量检测制度和台账,有不合格产品控制程序和相关记 录表
5
设备
5
设备
进场材料/构配 件
5
物资
测量5ຫໍສະໝຸດ 测量试验5
试验
工艺试验
5
工程
技术管理
5
工程
中交一航局京张铁路工程项目经理部技术质量管理考评检查表(一)开工准备工作
时间: 年 月
序号
项目
子项
细则描述
实施性施工组织设计已编制并经监理及业主审批;单位工 程施工组织设计已编制并经监理单位审批完成,开工阶段 施工专项方案已编制并经监理单位审批完成;冬季施工冬 施方案已编制并经监理单位审批完成
铁路工程开工报告使用范围

铁路工程开工报告使用范围铁路工程开工报告使用范围一、引言本报告是针对铁路工程开工前的准备工作及实施情况进行的整体汇报。
旨在全面介绍铁路工程的目标、范围、项目背景,以及相关的技术准备和资源调配。
本报告适用于所有参与该项目的工程师、设计师、监理人员以及其他相关人员。
二、项目概述铁路工程旨在建设一条连接两个城市的高速铁路线路。
该工程的目标是提高区域内的交通便利性,促进经济发展和人员流通。
本项目计划将项目分为若干个阶段进行,每个阶段的目标和工作范围都将在后续章节中详细说明。
三、项目范围铁路工程包含以下几个主要方面的工作:1.线路规划:根据相关规定和标准,详细规划铁路线路的走向、弧度、坡度等要素。
确保线路具备安全性、经济性和可行性。
2.土建工程:包括桥梁、隧道、路基、护坡、边坡等土建结构的施工和维护。
3.电气化工程:负责电力供应、信号系统、通信线路、牵引供电等相关电气化设施的建设和调试。
4.机电设备安装:安装铁路线路上所需的信号设备、轨道交通设备、通风设备等。
5.安全监控系统:建设铁路工程的安全监控系统,保障行车过程中的安全性和稳定性。
四、项目实施计划铁路工程将按照以下步骤进行实施:1.前期准备:包括地质勘测、环境评估、土地征用等准备工作。
2.规划设计:根据实际情况和相关要求,进行线路规划和工程设计。
3.施工准备:准备所需的材料、设备和人力资源,并制定详细的施工方案。
4.施工实施:按照规划和设计方案进行具体施工工作,确保施工质量和进度。
5.设备安装:在铁路线路建设完成后,安装必要的设备和系统。
6.试运行和调试:进行试运行和设备调试,确保系统运行正常并达到设计要求。
7.项目验收:由相关部门对项目进行验收,确保项目符合相关标准和要求。
五、资源调配为确保铁路工程的顺利实施,需要调配以下资源:1.人力资源:工程师、设计师、技术人员、施工人员等各类专业人才。
2.物资资源:建筑材料、机械设备、电力设备等各种必需的施工物资。
铁路建设工程单位工程开工报告

附件:
铁路建设工程单位工程开工报告
建设项目名称平齐线郑家屯至街基段道口平改立工程
PQPG-2标
单项工程名称
平齐线郑家屯至街基段道口平
改立工程PQPG-2标
工程地点PQK294+000-PQK450+000
施工单位中铁九局七公司平齐线郑家屯至街基段
道口平改立工程PQPG-2标项目经理部
申请开工日期2015.10.10实际开工日期
申请(PQK295+461.3框架桥、PQK324+815.0框架桥、PQK327+208.3框架桥、PQK335+705.4框架桥、PQK341+594.94上跨桥)单位工程开工。
单位工程准备工作情况
项目落实情况
1.建设项目开工报告审批情况
2.设计文件审查情况
3.设计交接桩及复测情况
4.材料、设备、机具、劳动力准备情况
5.施工组织设计编制情况
6.用地拆迁情况
7.施工用水、电、路等临时设施情况
8.工程质量及安全措施制定情况
1.建设项目开工报告已审批
2.设计文件已审查
3.设计交接桩及复测情况已完成
4.材料、设备、机具、劳动力已准备
5.施工组织设计已编制完成
6.用地拆迁已完成
7.施工用水、电、路等临时设施已办妥
8.工程质量及安全措施已制定
其他存在问题无
审批意见
申请开工单位:签章年月日监理单位审查意见:签章年月日审批单位:签章年月日经办人:签章经办人:经办人:。
同抚大堤铁路大桥开工报告

新建同江中俄铁路大桥工程施工Ⅰ标段同抚大堤DK61+660.5大桥实施性施工组织设计中国铁建大桥工程局集团有限公司同江中俄铁路大桥项目经理部二零一四年五月月三十日TA2 工程开工申请表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA1 施工方案报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
工程开工报告表工程项目名称:同江中俄铁路大桥工程项目施工合同段:Ⅰ标编号:附注:1、施工单位在申请开工前填报一式四份,施工单位2份,监理、建设单位各1份。
2、施工单位上报时,在具备条件的项目前“□”中打“√”。
TA4 进场施工机械、设备报验表注:1.对性能、数量不符合要求需要更换或补充的原因另附说明;TA5 主要进场人员报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6 进场材料/构配件/设备报验表TA7 施工测量放样报验表注:本表一式3份,承包单位2份,监理单位1份。
目录第一章工程概况 (1)一、同扶大堤大桥工程说明 (1)二、主要工程量 (2)三、编制依据 (1)四、编制原则 (1)第二章施工进度计划 (3)一、总体施工进度计划 (3)二、详细施工进度计划 (3)第三章施工组织及安排 (4)一、施工组织机构 (4)二、材料组织 (7)三、机械组织 (8)第四章施工技术方案 (10)一、钻孔桩施工方案 (10)二、承台施工方案 (20)三、桥台身施工方案 (23)四、现浇梁施工方案 (29)第一章编制依据和工程概况一、编制依据1、DK61+660.50施工图纸2、相关规范标准(1)《铁路桥涵设计基本规范》(TB 10002,1-2005)(2)《铁路桥涵地基和基础设计规范》(TB 10002,5-2005)(3)《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》(TB 10002.3-2005)(4)《铁路工程抗震设计规范》(GB50111-2006)(5)《铁路桥涵混凝土和砌体结构设计规范》(TB 10002.4-2005)(6)《铁路工程基桩检测技术规程》 (TB10218-2008.J808-2008))(7)《铁路混凝土结构耐久性设计规范》(TB 10005-2010)(8)《铁路混凝土结构耐久性修补及防护》(TB/T3228-2010)(9)《防洪标准》(GB50201-94)(10)《铁路边坡防护及防排水工程设计补充规定》(铁建设2009)172号3、建设单位、设计单位、监理单位的相关文件要求4、我部现场踏勘、调查所获得的有关资料5、国家、行业、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例二、编制原则1、严格遵守各项规范、规程和规则等技术标准并将其贯穿于整个施工过程中。
铁路工程-开(复)工报告审批制度

开(复)工报告审批制度一、本工程新建、停建的施工标段工程及单位工程,都应在正式开工之前,办理开工报告审批手续。
二、当工程施工的各项准备工作已符合开工或复工条件时,施工单位须填写《工程开工/复工报审表》及相关资料报监理项目部审批。
三、监理项目部接到施工单位报送的《工程开工/复工报审表》及相关资料后必须安排监理人员,在规定的时间内进行现场核查确认,当具备开工条件时由总监理工程师审签,并报建设单位同意后签发工程开工/复工令。
四、标段工程开工条件应符合下列要求1、标段工程施工承包合同已经签订。
2、首批开工工点完成先行用地审批,临建工程(道路、水、电、通讯、办公和生活设施)满足开工要求,安全、环保、水保等措施符合公司有关规定要求。
3、标段内人员、机械设备已按照合同规定到场,上场人员均经过培训,且考核合格。
4、按规定完成了施工图现场核对,需完善、优化的项目变更设计图已到齐,并经核对无误。
5、主要施工图纸已经完成施工图审查、优化工作。
6、标段的现场试验室已建立,仪器设备齐全且已标定,已取得试验资质;检测仪器齐全且经检验合格,检测方案已经通过工程总监审批。
7、标段内施工物资储备满足连续施工需要,并已完成材料检验、水质化验、配合比选定等必要的试验工作。
8、设计单位的设计交底及现场交桩工作已完成,标段内的复测工作完成,测量结果符合测量规范要求。
9、施工指南、施工规范、质量验收标准、实施细则和工序、工艺施工要求已经通过驻地监理和工程总监单位审核同意。
10、标段的实施性施工组织设计已经审查通过。
五、单位工程开工条件应符合下列要求1、测量放线准确无误。
2、按规定完成了施工图现场核对,需完善、优化的项目变更设计图已到齐,并经核对无误。
3、完成征地、拆迁或先行用地审批,施工场地清理、平整、硬化达到规定要求,临建工程(道路、水、电、通讯、办公和生活设施)满足开工要求,安全、环保、水保等措施符合公司有关规定要求。
4、进场人员满足施工需要,且均经培训合格。
铁路工程开工报告(随州南站)

新建武汉至十堰铁路孝感至十堰段HSSSG-4标项目部一分部开工报告(DK143+745.88~158+039.65)中铁十一局集团有限公司汉十铁路HSSG-4标项目部一分部二O一五年十一月目录工程概况 (1)施工现场质量管理记录表 (9)铁路基本建设工程开工报告单 (10)单位工程开工申请报告单 (11)TA2工程开工报审表 (12)TA4进场施工机械、设备报验表 (13)TA5主要进场人员报审表 (14)TA6进场材料设备报验表 (15)TA7施工测量放样报验表….......................................................... .16施工现场质量管理检查记录表单位工程名称随州南站(DK143+745.088~DK145+904.080) 开工日期2015年12月1日建设单位湖北汉十铁路有限责任公司项目负责人设计单位中铁第四勘察设计院项目负责人监理单位北京通达监理公司汉十铁路HSSG-4标随州段监理站总监理工程师施工单位中铁十一局集团有限公司汉十铁路HSSG-4标项目部项目负责人项目技术负责人序号项目内容1 开工报告开工报告编号:第号。
2 现场质量管理制度有施工调查、施工测量、施工图审核、施工组织设计审批、试验检测等制度10项。
3 质量、安全责任制部门及岗位职责4 工程质量检验制度《工程质量试验检验管理办法》5 施工技术标准施工规范及验收标准齐全6 施工图现场核对情况施工图现场核对工作已进行,有记录。
7 地质勘察资料地质资料见施工图。
8 交接桩、施工复测及测量控制网情况资料齐全9 施工组织设计、施工方案和环境保护方案及审批施工组织设计及各类方案齐全,已按程序审批。
10 分包方资质与对分包单位的管理制度/11 主要专业工种操作上岗证书特种工种有证。
12 施工检测设备及计量器具设置设置合理,有管理制度,有校验和精度控制措施。
13 材料、设备管理制度《物资管理办法》、《机械设备管理办法》检查结论:总监理工程师:年月日铁路基本建设工程开工报告单建设项目名称新建武汉至十堰铁路孝感至十堰段单位工程项目随州南站工程地点随州市随南新区施工单位中铁十一局集团有限公司申请开工日期2015年12月01日实际开工竣工开工:2015 年1 月1 日竣工:年月日开工项目的主要工程内容随州南站(DK143+745.088~DK145+904.080)准备工作情况施工用地已经征用、建筑物已经拆迁;施工机械、设备已进场,满足开工要求;原材料已完成取样,并验收合格;施工及管理人员已经全部到位;施工图现场核对工作已完成,有记录;施工测量放样工作已经完成,复测无误;实施性施工组织设计已经获得监理单位及建设单位批准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铁路工程开工报告内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)
改建铁路南疆线库尔勒至野云沟段
增建第二线KYS标段
K517+817 1孔24m预应力混凝土梁中桥
开
工
报
告
中铁十五局集团有限公司库阿二线工程指挥部
二OO九年三月
目录
施工现场质量管理记录表 (1)
铁路基本建设工程开工报告单 (2)
单位工程开工申请报告单 (3)
TA2工程开工报审表 (4)
TA4进场施工机械、设备报验表 (5)
TA5主要进场人员报审表 (10)
TA6进场材料设备报验表 (11)
TA7施工测量放样报验表….......................................................... .43
施工现场质量管理检查记录表
铁路基本建设工程开工报告单
申请开工单位:中铁十五局集团有限公司库阿二线工程指挥部监理单位:审批单位:
单位工程开工申请报告单
TA2 工程开工报审表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA4 进场施工机械、设备报验表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:1、对性能、数量不符合要求需要更换或补充的原因另附说明;
2、本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA5 主要进场人员报审表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本标一式4份,承包单位2份,监理单位、建设单位各2份。
TA6 进场材料/构配件/设备报验表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6 进场材料/构配件/设备报验表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6 进场材料/构配件/设备报验表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA7 施工测量放样报验表
工程项目名称:改建铁路南疆线库尔勒至野云沟段增建第二线
施工合同段:KYS标编号:第KYS04005号
注:本表一式3份,承包单位2份,监理单位1份。
