水泥砂浆防水层施工技术交底
防水砂浆施工技术交底

防水砂浆施工技术交底
一、技术交底
1、砖基础、基础圈梁完成后先进行隐蔽验收,然后将砖墙浇水湿润。
2、将砖墙预留的方木孔,架眼用C20砼堵实。
3、第一遍用1:2.5水泥砂浆打底10mm厚,内加3%防水粉。
(按水泥重量)
4、第二遍,第一遍抹完终凝后,抹一遍素水泥浆,加3%防水粉,厚度为1—2mm。
5、第三遍门f1:2.5水泥砂浆罩面压i巳厚8mm,内加3%防水粉(按水泥重量)。
6、基础的拔台处应抹实,接槎应严密。
7、抹面的厚度、平整度应符合规范要求。
8、面层达到一定强度后再回填土。
二、雨期施工安全注意事项
1、加强安全检查,及时发现问题。
对建筑物主体、脚手架、施工用电、塔式起重机、物料提升机、模板支撑体系、各小型机械的防雨棚以及临时设施、安全标志牌进行经常性检查,及时发现问题及时排除,对破损处及时修复。
2、注意被雨水冲淋材料的使用,要采取处理措施后才能使用。
3、现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀
门应有保护措施。
4、配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。
5、暴风雨时应停止室外施工作业,人员迅速撤到安全地方。
根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
4、加强对各类人员的培训教育,加强雨季安全施工常识的学习,提高自我防范能力和应急反应能力,确保安全生产。

基础防水层技术交底

综合楼
水泥砂浆防水层地下防水工程
1、先将基础砖砌体打水湿润,清理杂物、浮浆等;
2、水泥砂浆防水层的原材料及配合比必须符合设计要求;
3、水泥砂浆防水层的各层之间必须结合牢固,无空鼓现象;
4、水泥砂浆防水层表面就密实、平整,不得有裂纹、起砂、麻面等缺陷;阴阳角应做成圆弧形;
5、水泥砂浆防水层施工缝留槎位置应正确,接槎应按层次顺序操作,层层搭接紧密;
6、水泥砂浆防水层的平均厚度应符合设计要求,最小厚度不得小于设计值的85%。
7、水泥砂浆防水层应分二次进行粉刷,第一次按1~1.5㎝粉刷,剩余再进行粉刷,并压实抹平;
8、水泥砂浆防水层粉刷完毕后,应及时打水养护;
9、若发现水泥砂浆防水层有开裂、破损之处,应当立即组织人员进行整改,直至符合要求。
地下室防水砂浆技术交底

地下室防水砂浆技术交底本工程地下室一至二层内墙墙面采用防水砂浆,水泥砂浆配合比1:2(重量比),水泥砂浆掺防水剂,掺量按水泥用量的3%~7%。
材料要求:水泥采用大于32.5Mpa的普通硅酸盐水泥,有质量合格证,并经送样检验合格后方可使用。
严禁使用过期或受潮结块水泥。
砂采用中砂,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
拌制水泥砂浆所用的水,符合《混凝土拌合用水标准》(JGJ63-89)的规定。
防水剂的技术性能应符合国家或行业产品标准一等品以上的质量要求,有质量合格证,并经检测部门检测合格。
具体掺量按防水剂说明书的含量掺入.砂浆用砂浆机拌制。
严格按配合比进料。
施工工艺:施工前,电工将穿墙管及接线盒等预埋工作完成,考虑本工程地下室前期砼墙面有部份渗漏,经防水施工队补强过。
对在墙面预埋管盒施工后无渗漏的凹槽用同标号的防水砂浆嵌填密封,有渗漏的部位由防水补漏施工队根据实际情况加以补强,无渗漏后方可进入抹灰工程.施工顺序:墙面检查垂直度贴灰饼嵌分格条洒水润湿墙面抹第一层底糙防水砂浆抹第二层面层防水砂浆洒水养护用铝合金靠尺检查墙面,根据墙面的实际情况,确定测灰饼的厚度,要求两次抹灰厚度在18-20mm,超过35mm要加钢丝网一层,如墙面局部有凹凸,本身误差超出许多,应叫点工班将砼凿除, 但在凿除时不能破坏防水修补过的部位,按每跨梁下嵌两条竖向塑料条子外,在跨中再嵌一条竖向塑料条子作分隔缝.洒水润湿墙,使墙面保持较好的湿度.水泥砂浆防水层应分二层抹,隔天施工,抹时应压实、抹平,最后一层表面应提浆压光,压光后用海绵按垂直丝条拉毛。
防水层完成终凝后,应洒水养护,养护期间应保持湿润。
施工完毕后,禁止敲凿粉刷面层。
做到不留预留孔洞及脚手架洞口,一次成型并做好成品保护工作。
质量要求:1、不得有爆灰和裂缝现象,各抹灰层之间及抹灰层与基体砼之间应粘结牢固,不得有脱层、空鼓等缺陷2、抹灰中分格缝的宽度与深度应均匀一致,表面光滑、无砂眼,不得有错缝,缺棱掉角。

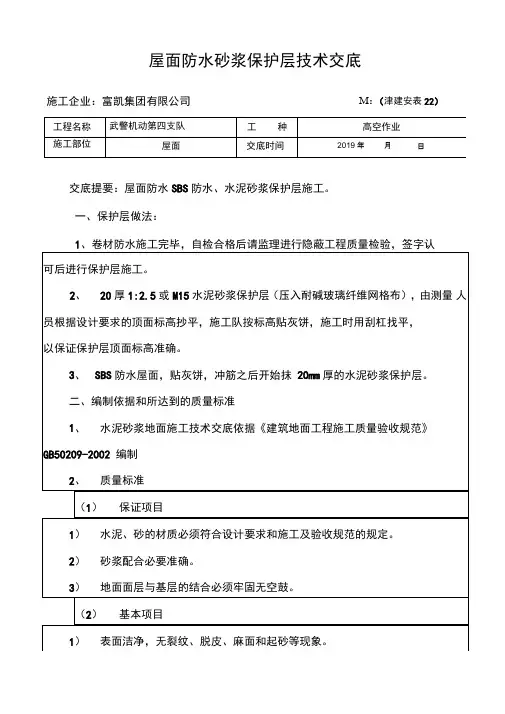

SBS防水砂浆保护层施工技术交底

屋面防水砂浆保护层技术交底
施工企业:富凯集团有限公司M:(津建安表22)
交底提要:屋面防水SBS防水、水泥砂浆保护层施工。
一、保护层做法:
1、卷材防水施工完毕,自检合格后请监理进行隐蔽工程质量检验,签字认
200mm,且在一个检查范围内不多于两处
三、技术准备
1、材料及主要机具运用要求
1.1、材料
水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于42.5Mpa,并严禁混用不同品种,不同标号的水泥。
砂:应采用中砂或粗砂,过8伽孔径筛子,含泥量不应大于3%。
1.2、主要机具
搅拌机、手推车、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、錾子、锤子。
2、作业条件
地面(或楼面)的垫层以及预埋在地面内各种管线已做完•穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏的房间应找好泛水。
四、施工工艺及主要操作方法
1、施工工艺:基层处理T找标高弹线T洒水湿润T抹灰饼和标筋T搅拌砂浆T 刷水泥浆结合层T铺水泥砂浆面层T压入耐碱玻璃纤维网格布T木抹子搓平T铁抹子压第一遍T第二遍压光T第三遍压光T养护
2、操作工艺
2.1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2.2、找标咼弹线:根据墙上的+500 mm水平线,往下量测出面层标咼,并弹在墙上。
2.3、洒水湿润:用喷壶将地面基层均匀洒水一遍。
不上人屋面防水水泥砂浆保护层技术交底

5.1严禁过早上人。
5.2不得在表面拌和砂浆。
5.3做好防水层的保护,手推车、铁锹等工具不得与防水层直接接触,破坏防水层。
5.4施工过程中做好分格条的保护工作。
6.安全措施:
6.1进入施工现在必须戴好安全帽,系好下额带。
6.2进入施工现场不得吸烟。
6.3砂浆搅拌机要经常检修,保护施工机械的正常运转
交底日期
年月日
3.9养护:待终凝后(一天)要及时洒水养护,以后每天洒水2次,强度等级达到1.2Mpa后,方能上人。
3.10养护完后,将分格缝清理干净,缝下部填聚苯板,上部填嵌缝膏。
4.质量要求:
4.1面层不应有裂缝、脱皮、起砂等缺陷。
4.2坡度符合要求,无泛水和积水现象。
4.3表面平整度偏差:4mm,分格条平直:3mm。拉5m线尺量检查
接收人
交底人
技术交底记录
3.8分格缝:分格缝为平头缝,缝宽为10mm,分格缝间距不大于1.5*1.5m。凡突出屋面结构、女儿墙、管线等根部四周均设分格缝。分格条根据2%坡度向雨水口处找坡,分格条应与混凝土面层齐平,分格条固定前需浸水。
接收人
交底人
技术交底记录工程名称Leabharlann 上谷大观一期交底项目
地暖填充层
施工单位
河北保定城乡建设集团
3.主要机具设备:
3.1机械设备:室外施工电梯。
3.2机具:手推车、刮杠、木抹子、铁抹子、水平仪、小线、盒尺、秤称、笤帚等。
2.作业条件
2.1屋面坡度已根据设计要求放出控制线,并拉线找好规矩。
2.2屋面防水层已施工完成,蓄水试验施工完毕,并办理隐检验收手续。
2.3屋面临边防护已施工到位。
3.操作工艺
水泥砂浆防水层施工技术交底

应注意的质量问题
6。1 空鼓、裂缝:基层未处理好,刷素浆前混凝土表面未进行凿毛,油污处未用灰碱刷洗干净,以致出现空鼓、裂缝.另外,养护不好,养护期限不够,也是原因之一。
6.2 渗漏:各层抹灰时间掌握不当,跟得太紧,出现流坠。素浆干的太快,抹面层砂浆粘结不牢易造成渗水。接槎、穿墙管等细部处理不好,易造成局部渗漏.必须按规定认真操作。
4。1。2 水泥砂浆防水层与基层必须结合牢固,无空鼓。
4.2 基本项目:
4。2。1 外观:表面平整、密实、无裂纹、起砂、麻面等缺陷。阴阳角呈圆弧形,尺寸符合要求.
4。2。2 留槎位置正确,按层次顺序操作,层层搭接紧密。
成品保护
5。1 抹灰架子要离开墙面15cm。拆架子时不得碰坏口角及墙面。
5.2 落地灰要及时清理使用,做到活完脚下清.
3.5.4 刷水泥素浆:常温间隔1d后刷水泥素浆一道,配合比为水泥∶防水油=1∶0。03(重量比)加适量水.
3。5。5 抹面层砂浆:刷水泥素浆后,接着抹面层砂浆,配合比及做法用底层。
3。5。6 刷水泥素浆:面层砂浆初凝后刷最后一遍素浆(不要太薄,以满足耐磨的要求),配合比为水泥∶防水油=1∶0.01(重量比),加适量水,使其与面层砂浆紧密结合在一起,并压光、压实。
2.1.3 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。均应按产品说明书正确使用。
2.1。4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等.
2.2 作业条件:
2。2。1 结构验收合格,已办好验收手续。
3.3。2 底层砂浆,用1∶2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.65,稠度为7~8cm.先将防水粉和水泥、砂子拌匀后,再加水拌合。搅拌均匀后进行抹灰操作,底灰抹灰厚度为5~10mm,在灰末凝固之前用扫帚扫毛。砂浆要随拌随用。拌合及使用砂浆时间不宜超过60min,严禁使用过夜砂浆。
水泥砂浆防水层技术交底

水泥砂浆防水层技术交底一、材料要求1.水泥砂浆防水层包括普通水泥砂浆、聚合物水泥防水砂浆、掺外加剂或掺合料防水砂浆等。
2.水泥:应采用强度等级不低于32.5MPa的普通硅酸盐水泥、硅酸盐水泥,严禁使用过期或受潮结块水泥,有侵蚀性介质作用时应按设计要求选用。
3.砂:宜采用中砂(粒径3mm以下),不得含有杂物,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
4.水:应采用不含有害物质的洁净水。
5.聚合物乳液:外观应无颗粒、异物和凝固物,固含量大于35%。
宜选用专用产品。
6.砂浆外加剂可采用减水剂密实剂、掺合料、聚合物等进行改性,不论采用何种外加剂其技术性能均应符合国家或待业标准一等品及以上的质量要求。
7.改性后的防水砂浆性能应符合下表规定。
表改性后防水砂浆的主要性能注:耐水性指标是在浸水1689h后材料的粘结强度及抗渗性的保持率。
二、主要机具铁锤、钻子、剁斧、钢丝刷、扫帚、水桶、灰浆搅拌机、铁锹、灰桶、刮杠、靠尺、软毛刷、阴阳角抹子及一般抹灰工程用具。
三、作业条件1.结构验收合格办好验收手续。
2.地下防水工程施工期间做好降水和排水,直至防水工程全部完工为止。
降水、排水措施应按施工方案执行。
3.地下室门窗口、预留孔及管口进出口处理完毕。
4.混凝土墙面如有蜂窝及松散混凝土要剔除,用水冲刷干净,然后用水泥砂浆抹平。
表面有油污时应用掺10%的火碱水深液刷洗干净或涂刷界面剂。
5.混合砂浆砌筑的砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm,穿墙预埋管露出基层时必须在其周围剔成20~30mm宽50~60mm深的沟槽,用水冲净后,用改性后的防水砂浆填实。
管道穿墙应按设计要求做好防水处理并办理隐验手续。
6.水泥砂浆防水层,不适用于在使用过程中由于结构沉降、受振动或温度湿度变化而产生裂缝的结构上。
7.用于有腐蚀介质的部位,必须采取有效的防腐措施。
8.水泥砂浆防水层应在基础垫层、维护结构内衬、结构验收合格后施工。
防水砂浆技术交底

8、水泥防水层上的管道埋件,穿入在该部位做好防水处理。
9、水泥砂浆防水层施工完毕后,不得在其上打洞,凿眼和穿孔。
10、水泥砂浆防水层施工完毕后进行养护,养护时间不处少于7昼夜。
11、质量要求
11.1表面平整、密实、无裂纹、起砂、麻面等缺陷,阴阳角处呈圆弧形,尺寸符合要求。
12.6所有用电设备必须有绝对可靠边的绝绝缘装置和良好的接地。
技术
负责人
年月日
交底人
年月日
接受人
年月日
11.2留槎位置正确,按层次顺序操作,层层搭接紧密。
12、安全技术
符合安全规定,不处使用。
12.2任何情况下严禁搭设飞跳板。
12.3起吊材料时,下面不处站人。
12.4严禁在同一垂直线上进行立体交叉作业。
12.5非电工人员不处装拆,移动电线,不得在电线上悬挂物品。
技术(安全)交底记录
2001年月日鲁建5-1
工程名称
分部工程
分项工程名称:防水砂浆
交底内容:
材料要求
1.1水泥标号为325号的普通硅酸盐水泥。
1.2外加剂为氯化物金属盐类。
1.3砂应清洁,无杂质,含泥量小于3%。粒径:底层和垫层小于2.5毫米,面层小于1.2毫米。
2、水泥砂浆防水层必须在主体结构验收合格后进行施工。
3、做水泥砂浆防水层的基体表面要平整、粗糙、洁净,充分湿润。光滑的表面应予凿毛。砌体表面砂浆应予铲除,并将剔进出口15毫米。
4、水泥砂浆防水层的砂浆稠度小8厘米,且拌和后及时使用。
5、水泥砂浆防水层的砂浆应分两层抹,总厚度大20毫米,表面应压光。
6、防水层的阴阳角必须做成圆弧形,圆弧半径,阳角半径为50毫米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥砂浆防水层施工技术交底
1 范围
本技术交底适用于地下砖石结构地下室、水池等工程的防水层及防水混凝土结构的附加防水层,属潮湿条件下施工的刚性防水施工工艺。
2 施工准备
2.1 材料要求及主要机具:
2.1.1 水泥:宜用32.5以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
2.1.2 砂:用中砂,不得含有杂物。
含泥量不得超过3%,使用前必须过3~5mm孔径的筛。
2.1.3 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。
均应按产品说明书正确使用。
2.1.4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。
2.2 作业条件:
2.2.1 结构验收合格,已办好验收手续。
2.2.2 地下防水施工期间做好排水,直至防水工程全部完工为止。
排水、降水措施应按施工方案执行。
2.2.3 地下室门窗口、预留孔洞、管道进出口等细部处理完毕。
3 操作工艺
3.1 工艺流程:
墙、地面基层处理刷水泥素浆抹底层砂浆
刷水泥素浆抹面层砂浆刷水泥砂浆养护
3.2 基层处理:
3.2.1 混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1﹕3水泥砂浆抹平或用1﹕2干硬性水泥砂浆捻实。
表面油污应用10%火碱水溶液刷洗干净,混凝土表面应凿毛。
3.2.2 砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm。
穿墙预埋管露出基层,在其周围剔成20~30mm宽,50~60mm深的槽,用1﹕2干硬性水泥砂浆捻实。
管道穿墙应按设计要求做好防水处理,并办理隐检手续。
3.3 混凝土墙抹水泥砂浆防水层
3.3.1 刷水泥素浆:配合比为水泥﹕水﹕防水油=1﹕0.8﹕0.025(重量比),先将水泥与水拌合,然后再加入防水油搅拌均匀,再用软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。
3.3.2 抹底层砂浆,用1﹕2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.65,稠度为7~8cm。
先将防水粉和水泥、砂子拌匀后,再加水拌合。
搅拌均匀后进行抹灰操作,底灰抹灰厚度为5~10mm,在灰末凝固之前用扫帚扫毛。
砂浆要随拌随用。
拌合及使用砂浆时间不宜超过60min,严禁使用过夜砂浆。
3.3.3 刷水泥素浆:在底灰抹完后,常温时隔1d,再刷水泥素浆,配合比及做法与第一层相同。
3.3.4 抹面层砂浆:刷过素浆后,紧接着抹面层,配合比同底层砂浆,抹灰厚度在5~10mm左右,凝固前要用木抹子搓平,用铁抹子压光。
3.3.5 刷水泥素浆:面层抹完后1d刷水泥素浆一道,配合比为水泥﹕水﹕防水油=1﹕1﹕0.03(重量比),做法和第一层相同。
3.4 砖墙抹水泥砂浆防水层。
3.4.1 基层浇水湿润:抹灰前一天用水管把砖墙浇透,第二抹灰时再把砖墙洒水湿润。
3.4.2 抹底层砂浆:配合比为水泥﹕砂=1﹕2.5,加水泥重3%的防水粉。
先用铁抹子薄薄刮一层,然后再用木抹子上灰,槎平,压实表面并顺平。
抹灰厚度为6﹕10mm左右。
3.4.3 抹水泥素浆:底层抹完后1~2d,将表面浇水湿润,再抹水泥防水素浆,掺水泥重3%的防水粉。
先将水泥与防水粉拌合,然后加入适量水搅拌均匀,用铁抹子薄薄抹一层,厚度在1mm左右。
3.4.4 抹面层砂浆:抹完水泥素浆之后,紧接着抹面层砂浆,配合比与底层相同,先用木抹子搓平,后用铁抹子压实、压光。
抹灰厚度在6~8mm之间。
3.4.5 刷水泥素浆:面层抹灰1d后,刷水泥素浆,配合比为水泥﹕水﹕防水油=1﹕1﹕0.03(重量比),方法是先将水泥与水拌匀后,加入防水油再搅拌均匀,用软毛刷子将面层均匀涂刷一遍。
3.5 地面抹水泥砂浆防水层:
3.5.1 清理基层:将垫层上松散的混凝土、砂浆等清洗干净,凸出的鼓包剔除。
3.5.2 刷水泥素浆:配合比为水泥﹕防水油=1﹕0.03(重量比),加上适量水拌合成粥状,铺摊在地面上,用扫帚均匀扫一遍。
3.5.3 抹底层砂浆:底层用1﹕3水泥砂浆,掺入水泥重3%~5%的防水粉。
拌好的砂浆倒在地上,用杠尺刮平,木抹子顺平,铁抹子压一遍。
3.5.4 刷水泥素浆:常温间隔1d后刷水泥素浆一道,配合比为水泥﹕防水油=1﹕0.03(重量比)加适量水。
3.5.5 抹面层砂浆:刷水泥素浆后,接着抹面层砂浆,配合比及做法用底层。
3.5.6 刷水泥素浆:面层砂浆初凝后刷最后一遍素浆(不要太薄,以满足耐磨的要求),配合比为水泥﹕防水油=1﹕0.01(重量比),加适量水,使其与面层砂浆紧密结合在一起,并压光、压实。
3.5.7 养护:待地面有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间视气温条件决定,一般为7d,矿渣硅酸盐水泥不应少于14d,此期间不得受静水压作用。
冬期养护环境温度不宜低于+5℃。
3.6 抹灰程序,接槎及阴阳角做法:抹灰程序,一般先抹立墙后抹地面。
槎子不应甩在阴阳角处,各层抹灰槎子不得留在一条线上,底层与面层搭槎在15~20cm之间,接槎时要先刷水泥防水素浆。
所有墙的阴角都要做半径50mm的圆角,阳角做成半径为10mm的圆角。
地面上的阴角都要做成50mm以上的圆角,用阴角抹子压光、压实。
3.7 五层做法总厚度控制在20mm左右。
多层做法宜连续施工,各层紧密结合,不留或不留施工缝,如必须留时应留成阶梯槎,接槎要依照层次顺序操作,层层搭接紧密,接槎位置均需离开阴角处200mm。
4 质量标准
4.1 保证项目:
4.1.1 原材料(水泥、砂)、外加剂、配合比及其做法,必须符合设计要求和施工规范的规定。
4.1.2 水泥砂浆防水层与基层必须结合牢固,无空鼓。
4.2 基本项目:
4.2.1 外观:表面平整、密实,无裂纹、起砂、麻面等缺陷。
阴阳角呈圆弧形,尺寸符合要求。
4.2.2 留槎位置正确,按层次顺序操作,层层搭接紧密。
5 成品保护
5.1 抹灰架子要离开墙面15cm。
拆架子时不得碰坏口角及墙面。
5.2 落地灰要及时清理使用,做到活完脚下清。
5.3 地面上人不能过早。
6 应注意的质量问题
6.1 空鼓、裂缝:基层未处理好,刷素浆前混凝土表面未进行凿毛,油污处未用灰碱刷洗干净,以致出现空鼓、裂缝。
另外,养护不好,养护期限不够,也是原因之一。
6.2 渗漏:各层抹灰时间掌握不当,跟得太紧,出现流坠。
素浆干的太快,抹面层砂浆粘结不牢易造成渗水。
接槎、穿墙管等细部处理不好,易造成局部渗漏。
必须按规定认真操作。
7 质量记录
本技术交底应具备以下质量记录
7.1 原材料(水泥、砂、外加剂等)出厂合格证、试验报告。
7.2 隐检记录。
7.3 分项工程质量检验评定。
7.4 设计变更及洽商记录。
7.5 其它技术文件。
