说明:文中数字序号1)、2)…表示安装步骤;字母序号a)、b)…表示不同场景抵达现场,依据EHS要求着装,在作业区域设立安全警示标识后开始设备安装Step1:开箱验货1)确认现场设备安装位置、走线路由及长度,电源、传输、地排等配套与设计文件相符,开箱并按装箱单清点货物并签字确认,记录BBU框ESN报后台Step2:安装机柜/机框并接地将机柜/机框安装在设计位置,并用25mm2黄绿地线连接至机房室内接地排a)BTS3900L机柜场景:b) IMB/OMB机框场景:c) APM30机柜场景:Step3:安装DCDU/ ETP48100及BBU1)按照机柜门背面的安装指示标识,安装DCDU/ETP48100和BBU若模块安装在非华为机柜,需用6mm2接地线通过设备外壳或面部的接地连接至机柜内部就近接地点,安装在华为机柜/机框,无需再做接地模块安装后需与原有设备前面板在同一平面Step4:安装DCDU/ETP48100电源输入线a)直流:裁剪16mm2蓝黑电源线并压接端子,连接至DCDU与电源柜b)交流:将交流输入电源线两端分别连接至ETP48100与AC220V电源插排,多余线缆盘绕绑扎在机框旁边线缆布放时须用绝缘胶带缠绕端头,使之绝缘,电源柜侧接电时,须使用经过绝缘处理的工具,接电前需确认空开关闭或拔出熔丝电源线和信号线需间隔30mm固定,室内用白色线扣十字交叉绑扎,齐根剪平不拉尖,室外用黑色线扣,留3-5mm后剪掉Step5:天线预安装并连接跳线1)安装天线支架并调至预定下倾角;2a)常规天线:连接跳线并做好防水-常规天线(9个跳线头)用防水盒;2b)合路天线:(4个跳线头)用绝缘胶带和防水胶带做1+3+3防水3)在天线侧安装标识牌,在跳线尾部做临时标识Step6:安装天线及RRU到抱杆或墙面1)若为改造场景,原网天馈参数测量记录,然后拆除原网天线与RRU;2)安装滑轮和吊绳,将天线吊到预定高度,调整好方位角与下倾角后紧固天线;3)安装RRU扣件后将RRU挂装在抱杆或墙面主扣件上天线安装角度最大误差:方位角2度,下倾角0.5度跳线与天线的连接处300mm以内不能有折弯Step7:RRU侧电源线、光纤、GPS馈线布放1)参照设计路由将RRU电源线、光纤、GPS馈线沿走线路由穿过馈窗布放至机柜,在馈窗处留好避水弯后密封馈窗,馈线夹固定可靠、整齐Step8:机柜侧RRU光缆及电源线连接1a)光纤盒场景:将光纤连接至BBU LBBP和光纤盒(需现场安装)特定接口,冗余长度盘盘绕成直径200mm的线盘,固定至光纤盒附近走线架上1b)直连光纤场景:将光模块和光纤连接至LBBP,从机柜侧布放固定至室外单模多模共框ESN2)将电源线从走线架垂直穿入机柜,制作接头连接DCDU/ETP48100DCDU-12B ,1-3扇区分别连接LOAD 5-3,风扇LOAD 9,BBU LOAD 8&7DCDU-03B ,1-3扇区分别连接LOAD 0-2,风扇LOAD 9,BBU LOAD 8&7 Step9:连接传输1a)若机房内有传输设备,直接安装传输光纤到传输设备,BBU侧光纤插在6号槽位FE1端口,从机柜左侧出线穿入走线架连接至PTN1b)若机房内不配置传输设备,传输光纤连接至ODFtep10:馈窗处接地1)用美工刀剥除RRU电源线外护套60-70mm2)将接地夹的金属片缠绕在屏蔽层上,用扎带绑扎固定,通过“防水胶带、绝缘胶带3+3”防水规范,将接地夹另一端连接至室外接地排Step11:连接RRU线缆1)量测并裁剪25mm2地线,两端连接至RRU接地螺栓和地排2)连接跳线到RRU底部相应接口(天线和RRU端口连接关系:1-ANT1;2-ANT2…)用绝缘胶带、防水胶、冷缩管做1+1+1防水3a) 光纤盒场景:将RRU光纤两头分别连接至光纤盒及维护腔的光口3b) 直连纤场景:安装光模块后连接光纤,将多余长度盘绕固定在RRU背面4)按RRU上的标识制作电源插头并连接,紧固维护腔底部的线缆固定螺钉及电源线屏蔽夹紧螺钉,合上盖子,紧固面板螺钉RRU维护腔防水胶塞不能剪断,未走线的接口使用防水胶棒塞好Step12:安装GPS并接地1)选定安装位置打孔(M10*60mm)固定天线支架,接头处用绝缘胶带、防水胶带做1+3+3防水2)在室内馈窗1m内剪断GPS馈线,制作接头连接至避雷器,压接6mm2地线端子,保护地线两端分别安装到GPS避雷器的GND端和室外地排3)将GPS馈线在走线架上布放固定至机柜右侧,垂直进入机柜,平齐BBU后剪断制作接头4)将GPS时钟信号线黄色接头连接至UMPT单板GPS端口,从BBU右侧穿入,连接至GPS馈线接头GPS天线必须安装在避雷针45度角的保护区域内,且天线垂直张角90°范围无遮挡Step13:标签制作与粘贴1)裁剪室内各接头(含:DCDU电源线、地线、传输、RRU光纤、RRU电源线、GPS馈线、告警线)的标签纸,撕掉背面的离型膜,粘贴于塑料标签架上2)将室内标签用白色线扣固定于线缆端头20mm处3)室外跳线、地线、光纤选用相应标签,用黑色线扣固定施工时,若现场没有配发客户标签,需粘贴临时标签固定标签时,需考虑方向和朝向,以便查看标签内容Step14:安装自检及拍照按照《中国移动LTE项目设备安装质量标准Checklist》,完成质量自检,现场督导、监理确认硬装质量并签字Step15:上电测试1)用万用表调至欧姆档测量确认DCDU的正负极和地线绝缘2)接通输入电源,测量DCDU正负极电压在-36V DC ~-60V DC后,将DCDU上对应各部件的开关拨至ON,打开BBU的PWE开关,测量BBU、RRU的输入电压在-36V DC ~-60V DC3)查看确认各模块状态正常4)待设备调试运行正常后,利用测试手机进行数据业务测试Step16:清理现场、离站1)整理现场工具和多余线缆,清洁打扫机房及天馈施工区域,将施工垃圾打包带离站点2)填写机房出入记录,关闭机房门锁,通知网管中心确认无告警后离站3)拍摄完工照片DCDU-12B RRU接线图:。
移动通信基站天馈、设备安装规范简介

9 June 2010
安徽博达监理公司设备铁塔项目部
4
天馈安装
移动通信天线的技术发展很快,最初中国主要使用普通的定向和全向型移动天线,后来普遍使 用机械天线,现在一些省市的移动网已经开始使用电调天线和双极化移动天线.由于目前移动通信 系统中使用的各种天线的使用频率,增益和前后比等指标差别不大,都符合网络指标要求,我们简 单对常见的几种天线进行分析比较,并详细介绍天线以及馈线的相关安装规范. 一,天线种类: 1, 全向天线 全向天线(图1),即在水平方向图上表现为360°都均匀辐射,也就是平常所说的无方向性. 全向天线在移动通信系统中一般应用与郊县大区制的站型,覆盖范围大. 2, 定向天线 定向天线,在在水平方向图上表现为一定角度范围辐射,也就是平常所说的有方向性.定向天 线在移动通信系统中一般应用于城区小区制的站型,覆盖范围小,用户密度大,频率利用率高.定 向天线又分为单极化(图2)和双极化(图3)两种.双极化天线其最突出的优点是节省单个定向基 站的天线数量;一般GSM数字移动通信网的定向基站(三扇区)要使用6到9根天线(DUAMCO或 FICOM),每个扇形使用2到3根天线(空间分集,一发两收),如果使用双极化天线,每个扇形只 需要1根天线. 定向天线的特点决定了其安装特点,即存在方位角和俯仰角的概念.方位角即天线覆盖的方位 角度,俯仰角即天线安装的垂直度.方位角和俯仰角根据小区覆盖的范围,可调整.
移动通信基站安装
规范简介
目
录
移动通信基站简介 天馈安装 主设备及配套设施安装 安装要求 主设备及配套设施安装要求 相关图片
9 June 2010
安徽博达监理公司设备铁塔项目部
2
移动通信基站简介
移动通信基站的建设是我国移动通信运营商投资的重要部分,种类大致分为GSM,CDMA, SCDMA等几种.移动通信基站的建设一般都是围绕覆盖面,通话质量,投资效益,建设难易,维护 方便等要素进行.随着移动通信网络业务向数据化,分组化方向发展,移动通信基站的发展趋势 也必然是宽带化,大覆盖面建设及IP化.公司现阶段进行的设备监理项目主要是基站设备安装监 理以及传输设备安装监理等.现在简单介绍移动通信GSM基站的一些基础知识. GSM ( Global System for Mobile Communications 全球移动通信系统 ),是由欧洲主要 电信运营商和制造商组成的标准化委员会设计出来的,它在蜂窝系统的基础上发展而成,属于第 二代数字移动通信系统.其特点是技术最成熟及先进,并且具有可开通的移动通信业务种类多, 手机接续速度快,通话质量好,安全保密性能强,抗干扰能力强,网络覆盖面广,可国际自动漫 游等诸多优点,全世界目前已有近百个国家和地区建立了GSM数字移动电话通信网. 就单个移动通信基站而言,移动通信基站主要包括:通信铁塔,天馈系统(天线,馈线), 通信机房,主设备(BTS),配套设施(接地系统,电源系统,防雷设施,传输设备,传输线路, 空调,走线架,照明,监控设施,防火设施等)等内容.
移动5G-设备安装要点

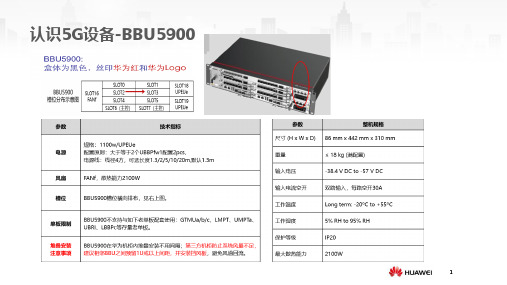

认识5G设备---交流解决方案
9
认识5G设备-AAU5619
10
实物示意图-AAU-①
A A U 抱杆安装关键点: 1 、 承重≥200KG 2 、 长度>1.5m 3 、 抱杆直径要求 60~114mm 美 化罩场景: 1 、 美 化 罩 尺寸 :9 00 m m* 9 00 m m 2 、 考 虑 美 化罩 散热性 能
走 线关键点:
1 、 电源线、地线布线应整齐美观,转弯 处要有弧度,弯曲半径大于 50mm(不小于
线缆外径的 20 倍),且保持一致,余长要 剪除,不能盘绕。 2 、 信号线、地线、电源线三线分离 3、线缆离开机柜及馈线窗 1m 以外不允许 交叉,1m 以内不得缠绕和扭绞 4 、 线缆绑扎:整齐美观,线扣间距均 匀,松紧适度,扎带剪断时应预留 3-5mm 余量
A A U 下倾角调整关键 点:
刻度盘上有两层刻度,分别 对应两种不同的把手间距 L (即 AAU 上下把手间距)。 机械下倾以内圈为准,根据 指针指向的 L=0.8m 的刻度 值调节机械下倾角。
11
实物示意图-AAU- ②电源线屏蔽层
12
5G设备—安装要点
O P M50M 安装关键点:
1 、 配线腔接口:LOAD0、 LOAD1、LOAD2、LOAD3、LOAD4 直流输出接口,用于连接 ODM。 70m
13
认识5G设备-ODM30
14
5G设备—安装要点
关 键点:
1、RRU、GPS 标签为黄色标牌标签 2、室内电源线、地线: 扎带式标签
3 、 机柜内其他(风扇电源线、监控 线、BBU 电源线、GPS 线、eCPRI 光 纤、传输尾纤):纸质刀片式标签 要求:标签内容准确粘贴可靠,标签 位置整齐、朝向一致;标签粘贴在距 插头 2cm 处
广东移动数据网设备安装规范

广东移动数据网设备安装规范版本号:1.0.0GMCC广东移动通信有限责任公司目次1 编制说明 (1)2 机房要求 (2)3 走线槽的安装要求 (4)4网络机柜安装 (5)5 网络设备的安装 (6)6 线缆的布放 (7)7 线缆接头的制作 (9)8 标签的制作和粘贴标准 (10)9 ODF架和DDF架的安装 (13)10 电源设备的安装及设备接地 (14)1 编制说明1本规范是广东移动数据网设备工程硬件施工及工程巡检的依据,适用于数据网的新建、扩容及搬迁工程。
2本规范未包括的内容和指标要求,应按国家有关规定、工程合同、设计文件等的要求执行。
当本规范与国家标准及规范有矛盾时,应以国家标准和规范为准。
3在施工过程中,施工单位应严格执行各项施工质量检查的规定。
建设单位应严格进行随工检验工作。
4在特殊情况下,执行本规范有困难时,建设单位应充分论述理由,并提供报告呈上级主管部门审批。
5由于移动数据网设备工程具有技术新、涉及面广、发展快的特点,本规范应根据国家有关规定和工程施工的具体情况不断补充、完善。
2 机房要求1.在设备安装工程开始前,必须对机房准备情况进行确认。
2.设备安装所在机房的承重能力应符合工程设计要求,或满足工程所需安装设备的质量和占地面积要求。
若不能确定应委托相关单位进行承重核算并根据核算结果对机房进行承重加固。
3.土建工程应符合相关设计要求并已全部竣工,室内墙壁须充分干燥,门窗安装齐全,基建装修工程完成,室内净高符合相关设计要求。
4.机房内不能作装饰性装修,不得安装吊顶,活动地板、墙裙,不挂可燃窗帘。
装修材料需采用非燃、阻燃的材料。
5.地面平整光洁,地面面层材料应符合相关设计要求。
6.机房外门应向走道开启,要求宽度不小于1.5M,高度不小于2.2 M,且机房门应具有防火、防盗能力。
7.机房内所有电源插座应带有接地保护,其电源不应与照明电源同一回路,若不能单独成一回路时,应选择带有保险丝的。
照明电、设备用电、空调用电必须分开布放,不能混合使用。
移动通信交换机施工安装操作规范

移动通信交换机施工安装操作规范移动通信交换机施工安装操作规范一、前期准备在进行移动通信交换机施工安装之前,需要进行一系列的前期准备工作,包括但不限于:1. 设计评审:确保交换机的布置和连接满足设计要求,与其他设备相互协调和配合。
2. 施工材料和工具准备:准备好所需的施工材料和工具,包括交换机设备、光缆、连接线、电源线等,并保证其质量符合要求。
3. 环境检查:对施工现场进行环境检查,保证其符合交换机的安装要求,如温度、湿度、通风等。
4. 安全措施:制定施工期间的安全措施,包括施工人员的安全防护和急救设备的准备,确保施工过程中的人员和设备安全。
二、施工步骤移动通信交换机施工安装的步骤如下:1. 安装交换机设备:根据设计要求,选择合适的位置安装交换机设备,保证设备的稳定性和安全性。
2. 连接通信线路:根据设计连接方案,进行通信线路的连接,包括光缆的剥皮、端子的安装和测试等。
3. 连接电源线:按照设计方案,连接交换机设备的电源线,确保正常供电。
4. 配置交换机:对安装完成的交换机进行配置,包括IP地质的设置、路由技术的配置、网络优化等。
5. 测试与调试:进行交换机设备的测试与调试工作,确保其正常运行和连接是否稳定。
6. 安全防护措施:设置交换机设备的安全防护措施,包括访问权限的设置、防火墙的配置等,保护交换机设备的安全。
三、施工注意事项在移动通信交换机施工安装过程中,需要注意以下事项:1. 施工人员应具备相关的技术知识和经验,确保施工质量和安全。
2. 施工过程中应严格按照设计要求和操作规范进行操作,不得随意更改或省略操作步骤。
3. 施工现场应保持整洁,材料和工具应按规定摆放和使用,避免因工作环境不良导致设备损坏或施工事故的发生。
4. 施工结束后,应对施工设备和现场进行清理和整理,保证交换机设备的正常运行和施工现场的安全。
以上就是移动通信交换机施工安装操作规范的内容,希望能对相关人员在实际施工中有所帮助。
移动通信交换机施工安装操作规范

移动通信交换机施工安装操作规范一、施工前准备1、环境检查安装机房应具备良好的通风、散热条件,温度应保持在18℃至28℃之间,相对湿度应在 40%至 65%之间。
机房的防尘、防静电措施应符合要求,地面应平整、坚固。
检查机房的电源供应,确保电压稳定,交流电源的电压波动范围应在额定值的±10%以内,直流电源的电压波动范围应在额定值的±5%以内。
2、设备检查对移动通信交换机设备进行开箱检查,核对设备型号、规格、数量是否与合同一致。
检查设备外观是否完好,有无变形、划伤、受潮等现象。
检查设备的随机附件、技术资料是否齐全。
3、工具和材料准备准备好施工所需的工具,如螺丝刀、扳手、钳子、万用表、示波器等,并确保工具完好、可用。
准备好所需的安装材料,如电缆、跳线、线槽、线管等,并确保材料的质量符合要求。
4、人员培训施工人员应熟悉移动通信交换机的安装流程和操作规范,具备相关的技术知识和技能。
对施工人员进行安全培训,确保施工过程中的人身安全和设备安全。
二、设备安装1、机柜安装根据机房的布局和设计要求,确定机柜的安装位置。
使用膨胀螺栓将机柜固定在地面上,确保机柜稳固、垂直。
调整机柜的前后门,使其开关灵活、无卡顿现象。
2、设备上架将移动通信交换机设备小心地搬运至机柜旁,避免碰撞和损伤。
按照设备的安装说明,将设备逐件安装到机柜中,确保设备安装牢固、整齐。
连接设备之间的内部电缆和跳线,注意插头的方向和位置,确保连接可靠。
3、外部电缆连接根据设计要求,敷设外部电缆,如电源线、传输线、信号线等。
将电缆引入机柜,并通过线槽、线管进行整理和固定,确保电缆排列整齐、美观。
按照电缆的标识和接线端子的标识,将电缆连接到相应的设备端口上,确保连接正确、牢固。
三、设备调试1、加电前检查在给设备加电前,再次检查设备的安装情况,确保设备安装无误、电缆连接可靠。
检查电源线路的连接是否正确,有无短路、断路等现象。
测量电源电压,确保电压符合设备的要求。
中国移动通信基站天馈、设备安装规范
F、同一扇区两天线间隔>4米 ,邻扇区天线间隔>1米。
G、同一水平面天线与其他设备天线间隔>8米,同一垂直天线与其它设备天线的间隔>2米。
6 January 2020
安徽博达监理公司设备铁塔项目部
6
2﴿、馈线:
A、馈线的规格、型号应符合设计。
D、馈线的弯曲半径符合设计要求。
E、馈线进室前的入口应安装防水板,套好防水圈做好防水处理,并且穿过进户板时要有回 水弯,防止雨水沿着馈线渗入机房,回水弯的切角大于60度。
移动通信基站安装
规范简介
目录
移动通信基站简介 天馈安装 主设备及配套设施安装要求 相关图片
6 January 2020
安徽博达监理公司设备铁塔项目部
2
移动通信基站简介
移动通信基站的建设是我国移动通信运营商投资的重要部分,种类大致分为GSM、CDMA、 SCDMA等几种。移动通信基站的建设一般都是围绕覆盖面、通话质量、投资效益、建设难易、 维护方便等要素进行。随着移动通信网络业务向数据化、分组化方向发展,移动通信基站的发展 趋势也必然是宽带化、大覆盖面建设及IP化。公司现阶段进行的设备监理项目主要是基站设备安 装监理以及传输设备安装监理等。现在简单介绍移动通信GSM基站的一些基础知识。
三、天馈系统安装规范:
1﴿、天线:
1、抱杆 (图5) :安装天线的载体,其安装位置应距塔身距离(全向)>3米,定向>1米, 接地、固定都应符合要求。抱杆的高度应比天线长10cm以上。抱杆垂直度、方位角符合设计要求。
2、天线的安装要求:
基站使用的天线规格、型号符合设计要求,天线安装的俯仰角、方位角正确(使用罗盘等工 具测量。一般情况下方位角偏差不能大于5度;俯仰角必须符合设计或局方要求),天线的软跳线 应与塔抱杆使用专用扎带连接牢固。
PTN设备安装规范
PTN设备安装规范中国移动北京公司传输中心二0一一年十二月技术标准和要求3.1.1走线架安装要求3.1.1.1走线架型材及配件应色泽均匀一致,无孔、坑及划痕等外部损伤,端头截面与型材体垂直,表面光滑,无毛边、毛刺。
3.1.1.2水平走线架安装位置高度应符合施工图规定,主、付走道左右位置偏差小于50mm,列走线架应成一条直线,偏差不大于30mm。
走线架水平偏差≤2mm/M。
3.1.1.3垂直走线架位置应与上下楼孔或走线路由相适应,穿墙走道位置与墙洞相适应,垂直偏差≤0.1%。
3.1.1.4连固铁件应安装牢固、平直、无明显的弯曲,走线架横撑距离均匀,间隔300 mm±30mm。
如有特殊要求,按设计图纸施工。
3.1.1.5列间撑铁、吊挂位置要适当。
吊挂与走线架应同一直线上,吊杆高度、垂度应与走线架水平位置相适应,各列的列间撑铁要在同一直线上,两端对墙加固,应符合施工图的设计要求。
3.1.1.6立柱的安装位置应符合设计要求,安装稳固、与地面垂直,允许的偏差垂直度为0.1%,同一侧立柱应在同一直线上。
3.1.1.7安装沿墙单边或双边走线架时,在墙上埋设的支撑架应牢固可靠,沿水平方向间隔距离均匀,安装后的走线道应整齐,不得有起伏不平的歪斜现象。
3.1.1.8光、电缆走线架穿过楼板孔或墙洞的地方,应加装子口保护。
放绑线料完毕后应有盖板封住洞口(采用阻燃材料),其颜色应与地板或墙壁一致。
3.1.2塑料槽道安装要求3.1.2.1所安装的塑料槽道应色泽均匀一致,整洁干净,槽道及盖板完整,无孔洞、划痕等外部损伤,端头截面与槽道垂直,表面光滑,无毛边、毛刺。
3.1.2.2塑料槽道的安装应平实牢固,塑料槽道与走线架连接处(槽道内)应装垫片。
每节槽道(长度2000mm)的加固点应不少于三处。
塑料槽道在走线架上的安装应成一条直线,安装后的塑料槽道应整齐,不得有起伏不平的歪斜现象。
3.1.2.3塑料槽道间缝隙紧密、均匀,对塑料槽道直接与走线架横撑相接处的槽道,将塑料槽道接缝留在横撑上方。
设备安装安全操作规程
设备安装安全操作规程第一章总则第一条为规范设备安装操作,确保安全生产,维护设备和工人的安全,制定本规程。
第二条本规程适用于公司设备安装操作人员。
第三条设备安装是指对设备进行搬运、固定、连接、调试等一系列工作,确保设备安全运行。
第四条设备安装操作人员应经过培训,持有相关证书方可进行设备安装作业。
第五条设备安装操作人员应全程戴上防护用品,包括安全帽、防护眼镜、防护手套、防护鞋等。
第六条设备安装过程中,严禁饮酒、赌博、吸烟等不良行为。
第七条设备安装作业应具备安全生产意识,做到安全第一,预防为主。
第二章设备安装操作流程第八条设备搬运前,应检查设备是否完好无损,确认搬运途中不存在障碍物。
第九条设备搬运时,应注意协同作业,使用适当的搬运工具,保持人员和设备的稳定。
第十条设备搬运至安装位置后,应进行固定和连接,确保设备不会晃动或移位。
第十一条设备部件连接时,应按照设备图纸和技术规范进行操作,确保连接紧固、牢固。
第十二条设备安装完成后,应进行调试,确保设备能够正常运行。
第十三条设备安装完成后,需将相关设备资料整理归档,包括设备图纸、技术规范、检测报告等。
第三章设备安装安全要求第十四条设备安装操作人员应熟悉并遵守设备相关安全规范和要求。
第十五条设备安装操作人员应定期参加安全生产培训,提高安全意识和操作技能。
第十六条设备安装操作人员在操作过程中应注意自身安全和他人安全,切勿私自行动。
第十七条设备安装作业应遵守相应的操作规程,不得盲目操作。
第十八条设备安装操作人员应严格遵守工作纪律和安全操作要求,不得违反规定。
第十九条设备安装操作人员应及时上报设备安装过程中出现的问题,及时解决。
第四章设备安装事故应急处理第二十条设备安装过程中发生安全事故,应立即停止作业,保障人员安全。
第二十一条设备安装操作人员应迅速组织人员撤离现场,并进行相关急救措施。
第二十二条设备安装事故应急处理应按照公司紧急预案进行操作,确保人员安全。
第五章监督检查与处罚第二十三条公司应设立设备安装作业监督检查部门,确保设备安装作业的规范性。
现场设备安装安全技术规范
现场设备安装安全技术规范设备安装是一个重要的环节,在施工现场中需要注意安全问题。
以下是现场设备安装安全技术规范的内容:一、设备安装前准备工作1.确定设备的安装位置和布局,进行现场勘测,保证安装位置的平整度、强度等条件符合设备要求。
2.制定详细的设备安装方案,明确责任,落实安全措施。
3.对设备进行检查,检查设备是否符合要求。
二、设备搬运作业1.进行设备安装前的动线规划。
2.严格执行现场安全规划,在搬运作业中设立安全人员,防止意外发生。
3.设备搬运时必须要进行正确的操作方法,防止设备损坏,保证操作人员的安全。
4.使用起重机械在运输设备的同时,注意安全距离和悬挂点的选择。
5.在设备搬运过程中,必须使用独立的钢绳,严禁使用开裂、断裂、锈迹严重的钢绳。
6.对设备进行固定,防止移动或倾斜。
三、设备现场安装作业1.对设备的支架、底座等安装件进行充分检查,确保其符合要求。
2.采用垂直挂铅线或水准仪等精确测量工具,先调整设备支架或底座的水平度。
3.根据设备的规格要求,匹配正确的连接件和固定件,以确保安装严谨。
4.连接件和固定件的安装应采用高强度螺栓、螺钉,确保牢固可靠。
5.在设备的降落和组装过程中,需要严格控制吊装机的起吊和稳定速度,不允许任何的不稳定状态出现。
6.在安装设备电气控制系统时,应保证电气设备的接线正确、安全可靠。
四、设备调试及验收1.设备安装完成后,需进行仔细检查并进行一次模拟运行,检查设备的各项指标是否达到要求。
2.在设备运行前必须进行彻底的清洁,将设备内部和外部的杂物清理干净,以免影响设备的运行。
3.在设备的调试和验收过程中,必须要进行其他相关安全规范的制定和落实,防止意外事件的发生。
以上是现场设备安装安全技术规范的内容,安全作业是现场设备安装的重中之重,需要现场人员保持高度的警惕性和安全意识。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盖范围小,用户密度大,频率利用率高。定向天线又分为单极化(图2)和双
极化(图3)两种。双极化天线其最突出的优点是节省单个定向基站的天线数
量;一般GSM数字移动通信网的定向基站(三扇区)要使用6到9根天线
(DUAMCO或FICOM),每个扇形使用2到3根天线(空间分集,一发两
收),如果使用双极化天线,每个扇形只需要1根天线。
抱箍与抱杆底部相持平,定向天线顶部应比抱杆顶部低10cm以上。
•
E、天线安装要求垂直,其高度、倾角、方位角及小区位置必须于频率规划(设计)一
致。
•
F、同一扇区两天线间隔>4米 ,邻扇区天线间隔>1米。
•
G、同一水平面天线与其他设备天线间隔>8米,同一垂直天线与其它设备天线的间隔
>2米。
2﴿、馈线:
D、馈线的弯曲半径符合设计要求。
E、馈线进室前的入口应安装防水板,套好防水圈做好防水处理,并且穿过进户板时要有回水弯, 防止雨水沿着馈线渗入机房,回水弯的切角大于60度。
F、馈线两头应有标志,具有永久性,字迹清楚端正,注明馈线的收发及所属小区和编号。并应 标明馈线长度,长度偏差不超过1米。
G、馈线接头制作时,一定要有专人用专用工具并戴手套负责制作,以减少馈线的驻波损耗;安 装保证馈线内芯没有遗留金属废屑和其他异物。
• S、馈线接地
• 塔高65米以内的馈线应三点接地,第一点应在天线跳线接头下方1.5米处左
右,第二点
在馈线中(离开塔前1米),第三点在馈线进
入馈线窗前,接地线走向顺着馈线方向,在塔上接地时应垂直向下,接在塔
体上,最后一次接地线接在室外接地铜排上。塔高90米以内的馈线还要增加
一处接地。90米以上馈线应为5次接地。馈线接地的要求是:用馈线割刀除去
馈线绝缘外皮,注意馈线外皮去除尺寸要适当。接地箍应牢固连接到馈线外
导体上,先用胶带包扎一层,第二层用防水胶泥,第三层用防水胶带,由下
而上顺缠绕三层,每圈重复1/2。
• T、避雷架的安装
• 1、避雷架应安装在室内走线架距馈线孔1米以内,安装时应考虑馈线路由选 择向上或向下倒挂安装。
• 2、避雷架要用绝缘垫与室内走线架绝缘,不得与室内走线架短连。
• D、馈线孔位置应该与设计位置一致,且高于室内走线架及不在机架顶上。
• E、防火和安全报警应安装及功能完善。
• F、机房室内、外提供保护接地铜排(必须可靠接地,引入地网),接地电阻小于或等 于5欧姆(使用地阻仪测量),机房的线槽、壁槽、位置、路由、深度及宽度应符合施 工图要求。
• G、 移动通信基站的建筑物应有完善的防直击雷及抑制二次感应雷的防雷装置(避雷 网、避雷带和接闪器等)。
•
1﴿、天线:
•
1、抱杆 (图5) :安装天线的载体,其安装位置应距塔身距离(全向)>3米,定向>1米,
接地、固定都应符合要求。抱杆的高度应比天线长10cm以上。抱杆垂直度、方位角符合设计
要求。
•
2、天线的安装要求:
•
基站使用的天线规格、型号符合设计要求,天线安装的俯仰角、方位角正确(使用罗盘
等工具测量。一般情况下方位角偏差不能大于5度;俯仰角必须符合设计或局方要求),天线
设备安装规范 主讲:张凡
2012.3.18
目录
第一讲:移动通信基站简介 第二讲:天馈安装 第三讲:主设备及配套设施安装要求
第四讲:相关图片
第一章 移动通信基站简介
2012.3.18
移动通信基站简介
移动通信基站种类大致分为GSM、CDMA、SCDMA等几种。移动通信 基站的建设一般都是围绕覆盖面、通话质量、投资效益、建设难易、 维护方便等要素进行。
就单个移动通信基站而言,移动通信基站主要包括:通信铁塔、 天馈系统(天线、馈线)、通信机房、主设备(BTS)、配套设施 (接地系统、电源系统、防雷设施、传输设备、传输线路、空调、走 线架、照明、监控设施、防火设施等)等内容。
GSM系统结构
蜂窝移动通信系统主要是由交换网路子系统(NS S)、无线基站子系统(BSS)和移动台(MS)三大 部分组成。我们需要了解的主要是以下两项:
H、馈线、小跳线不得交叉。
I、馈线窗至塔身的走线架安装时,应保持馈线窗处略高于与铁塔固定处。
J、室外1/2英寸馈线与7/8英寸馈线的连接头要牢固,且用防水胶带和PVC胶带密封3次。
K、做室内1/2跳线时用热缩套管热缩,室外7/8英寸馈线头时用注射枪注入防水胶。
L、天馈线安装完毕后应测驻波比,驻波比测试必须符合天线技术指标,且测量结果必须打印、 存档(现场监理必须现场记录)。
BSC:基站控制器,功能是具有对一个或多个BT S进行控制的功能,它主要负责无线网路资源的管理、小 区配置数据管理、功率控制、定位和切换等,是一个很强 的业务控制点。BTS:基站收发信台,是一种无线接口 设备,它完全由BSC控制,主要负责无线传输,完成无 线与有线的转换、无线分集、无线信道加密、跳频等功能。
•
定向天线的特点决定了其安装特点,即存在方位角和俯仰角的概念。方位
角即天线覆盖的方位角度,俯仰角即天线安装的垂直度。方位角和俯仰角根
据小区覆盖的范围,可调整。来自 二、馈线种类:•根据不同的需要,馈线常见有7/8馈线(图4),1/2馈线(图6,跳线)以及1’1/2馈线等
几种。其功能基本相同。
• 三、天馈系统安装规范:
• H、机房内走线架、吊挂铁架、机架或机壳、金属通风管道、金属门窗等均应作保护接 地。
主设备安装规范
• A、设备外包装不能有损坏,对已损坏的外包装的设备,打开后应重点检查损伤、 发霉、雨水、变形等项。
• B、机架位置符合工程设计平面图要求, 有活动地板的机房,还要加工机架底座, 底座应比地板高3-5 mm。机架顶端要用夹板与走线架(槽道上梁)固定。需要 机架位置变更时,必须经得设计和建设单位的同意,并办理相应手续。
M、小跳线型号、规格要符合要求。 N、天线小跳线应在两端接头处拧紧后做防水处理,先绕一层窄胶带,再缠胶泥,最外层
绕三层防水胶带每圈压1/2,由下向上缠绕,缠绕方向应顺着天线与跳线接头拧紧的方 向。 O、小跳线应固定在抱杆上,扎带不应过分扎紧。 P、室内1/2馈线平直、整齐、美观,标签齐全。 Q、室内1/2馈线(小跳线)布放 • 1、布线应横平竖直,转弯处曲率半径符合设计要求。 • 2、不应接触尖锐物体。 • 3、布放不应交叉、扭曲。 • 4、接头处保持15cm无弯曲。 R、馈线接头制作 • 1、馈线接头要按规定由专人用专用工具,并戴手套,保证馈线内无金属碎物和其他异 物。 • 2、馈线应扎带绑扎并固定,松紧适度。 • 3、馈线两端应根据收发要求进行标注(永久性标签标注)。 S、小区标识方法: • 第一小区发: CELL0ANTO 第一小区收: CELL0ANT1 • 第二小区发: CELL1ANTO 第二小区收: CELL1ANT1 • 第三小区发: CELL2ANTO 第三小区收: CELL2ANT1 • 另:TX为发射 • RX为接收
•
I、沿地槽布放电缆时,电缆不能直接与地面直接接触,应用橡皮垫子或横木条垫底,尤
其是在一楼更是这样。
•
J、电缆穿越上下层或水平穿墙时,应用防火材料堵封洞孔,电缆还应有余量。
•
K、屏蔽线端头处理:屏蔽线剖头长度应一致,剖头处应套上合适的热缩管,屏蔽层应
均匀分布在同轴插头外导体压接处。
•
L、电源线的端头处理:
•
F、电缆在槽道中布放应顺直,无明显扭绞和交叉,不得溢出槽道。电缆在走线架上布
放应顺直,排列整齐,拐弯均匀,不交叉,并在每根横铁上进行绑扎。
•
G、电缆在机架内部布放顺直,并做适当绑扎,不得影响原有内部布放和机盘插拔。
•
H、电缆在架内布放时应顺直,出线位置准确,预留长度一致,绑扎整齐,间隔一致,绑
扎头不应放在明显部位。
的软跳线应与塔抱杆使用专用扎带连接牢固。
•
A、在天线的直线距离400M内无障碍物。
•
B、GSM900系统两接收天线间距4M和DCS1800间距大于2M。
•
C、铁塔的避雷装置应符合要求,所装天线应置避雷针的450保护范围内。
•
D、全向天线要求铁塔塔身间距不小于2米,定向天线要求不小于0.5米;全向天线底部
• 边际网站一般包括:天馈系统、主设备、UPS(一体化工作箱)、防雷箱、接地排。
• 一、移动通信宏基站安装规范(适用于有机房的边际网站点)
• 1、机房条件
• A、机房照明良好、有工作电压220V电源插座;机房门窗、防盗符合要求。
• B、机房安装足够的空调系统,机房的温、湿度、洁静度应符合要求。
• C、线缆进户板安装牢固及有防水处理。
形,油漆脱落或碰伤等现象。 • (注:实际过程中,我们应该注意设备型号、数量以及模块配置是否符合设计。) • G、设备接地必须符合设计要求,位置正确,线径符合设计要求,走线合理
(各设备厂家对设备接地线径要求不一致,必须仔细阅读设计文本,严格要求以 保证设备运行安全)。 • H、设备电源接入来源必须准确(主设备一般使用负48伏直流电,必须接在机 房开关电源柜对应端子上,熔丝型号也必须适用于现场所安装的主设备型号), 电源线的线径必须符合厂家要求。 • I、设备告警、传输线线序必须准确无误(如:西门子设备告警线序为蓝、绿、 红、黑)。
A、馈线的规格、型号应符合设计。
B、上塔必须携带安全带,在塔下作业时,必须戴安全帽;雷雨天气不得上塔作业。
C、布放馈线时路由应符合设计要求,馈线从塔顶应顺护栏边梯而下,走向合理,平滑、顺直, 不得有交叉、扭曲、损坏情况的发生;水平时相邻馈线卡不大于1.5米;垂直时相邻馈线卡 不大于1米;在接口处两端,至少要保证20cm以上笔直,馈线卡子也必需要远离接口处 20cm 以上。
第二章 天馈安装
