专家论证方案修改回复函
建筑工程专项施工方案 论证方案回复_1-2

专家论证方案的回复
工程名称新朝阳广场二期C区工程
建设单位廊坊双力房地产开发有限公司监理单位天津市华泰建设监理有限公司施工单位上海宝冶集团有限公司分包单位
方案名称高大模板专项施工方案
对专家论证方案的回复:
1、因本工程施工阶段为6 月至 8 月,已在第 13 章增加了雨季施工措施。
2、已在第12 章增加了立杆预警值,立杆预警值为 10mm。
并在第12 章增设了立杆观测点的附图。
3、本方案第 22 页已将立杆步距修改为 1200mm,布料机摆放位置立杆间距为450×450,并在附图中明确布料机摆放位置。
建设单位:(章)监理单位:(章)施工单位:(章)。
高支模专项施工方案专家论证修改意见回复

应加强支架地基与基础处理(支撑支模)下层楼板的保护和对扫地杆、水平杆、垂直及水平剪刀撑的设置,尤其是悬挑部分的梁板支模,其 支架的扫地杆、水平杆、垂直及水平剪刀撑应与连续跨内的同种设置形成整体,确保支架的稳定。
已修改,详见方案第44页6.2.5。
2.2
支模内钢筋安装、浇砼过程中,支架、模板、钢筋的堆放及砼的摊铺应均匀,防止堆载;对有悬挑结构的,砼的浇注应先里后外。
已修改,详见方案第45页。
1.4
第十章:代表梁、板未取最大截面(梁400x1000、板150)进行安全计算。
已修改,方案后附计算书。
1.5
附方案编制人及审核人的个人相关信息(姓名、学历、专业、职称、职务)、安全生产管理人员证书、特种作业人员相关证件。
已修改,方案后附相关人员学历证书、职称证书。
2.
施工过程中需要注意的事项
xx有限公司xx项目
高支模专项施工方案专家论证修改意见回复
根据《危险性较大分部分项工程安全专项施工方案专家论证审查表》中的专家论证审查意见,《高支模专项施工方案》进行了如下修改:
序号
专家论证修改意见
修改与回复
备注
1.
修改意见
1.1
第一章:
编制依据补充JGJ33-2012、JGJ46-2005、GB/T29639-2013等规范,并按相关要求完善方案。
已修改,详见方案第44页6.2.5。
2.3
砼浇注时应加强对支架与模板、地基与基础的变形监测。
已修改,详见方案第44页6.2.5。
已修改,详见方案第19页。
已修改,详见方案第24页。
1.3
第六章:
6.1人员与组织架构的岗位不对应,未明确各岗位人员的工作职责。
施工方案专家论证意见回复模板

专家论证意见回复《盾构区深基坑施工方案》于2020年1月16日下午在酒店4楼会议室进行施工方案专家论证,与会专家针对方案提出十点修改意见。
现已根据专家意见将方案修改完善,具体如下:1)已完善施工管理体系,主要作业班组级负责人已经明确,安全员及电工名单已经详细列出,具体详见P.18及P.19o2)周边相邻工程仅为杭州铁路东站站房工程,位于西广场工程东侧。
站房工程先于西广场工程开工实施,现已完成地下室结构施工,开始地上结构及钢结构拼装工程。
西广场工程降水施工单独考虑,未借用或与其他工程共用围护体系。
具体详见P.2o3)基坑围护设讣论证后图纸详细附于方案后附件四。
4)施工分区及分块开挖图及施工工况剖面图等已经增加,详见P.38、P.41、P.42、P.43。
5)已经完善现场施工机具设备,并根据现场可提供使用变压器及接电损耗对现场各用电设备满负荷进行计算,施工现场用电可满足要求,同时,现场配备柴油发电机保证大范围断电时,基坑降水井运行连续性。
详见P.16, P.17、P.18o 6)塔吊基础位于结构底板标高面,开挖采用1:1放坡开挖形式,四周布置降水井,具体详见P.24, 4.2节。
7)降水运行管理措施详见P.34,现场排水沟沿现场施工道路及基坑边布置, 经沉淀池沉淀后排入附近河流及市政管网,施工现场布置详见P.28。
降水井运行至底板结构封闭,根据施工中水头情况拟采用每10 口降水井预留1 口的形式进行持续降水,再逐步进行封井,具体详见P.35o8)安全文明施工措施详见P.64:施工平面布置图详见P.28及P.29o9)施工过程中自检测内容已经完善,监测记录表如下:基坑巡查实施记录表检查人:__________ 检查时间:___________________________________________________________________________________________10)已完善防止事故发生和师太扩大的应急预案,同时,成立各方应急联动小组,详见P.75:关于季节性施工及其应对措施详见P.71。
专家修改稿回复范文

专家修改稿回复范文尊敬的专家,非常感谢您对我的稿件进行修改和指导。
我已经根据您的建议进行了修改,希望这次的回复范文符合您的要求。
亲爱的读者们,非常感谢您对我之前提出问题的关注和回复。
经过专家的修改和指导,我对这个问题有了更深入的理解,并且希望能够给您提供更准确、无误、严肃的信息,避免给您带来任何歧义或误导。
我想明确回答您的问题。
根据我的了解和专家的解释,问题的答案是……。
我将尽力以人类的视角,用准确、流畅的中文来描述和解释,使您能够更好地理解问题的本质和答案的含义。
接下来,让我用一种情感丰富的方式来描绘这个问题。
想象一下,您正坐在一个安静的咖啡馆里,品味着浓郁的咖啡香气,思考着这个问题。
您的心情或许有些许忧虑,也许有些许期待,但无论如何,您都渴望找到一个确切的答案。
这个问题在您的脑海中回荡着,您感到内心的激动和好奇。
而现在,让我来告诉您这个问题的答案。
在不插入任何网络地址的情况下,我将用文字来描述答案。
这样做的目的是为了确保文章的独一性,并避免内容的重复出现。
请您放心,我将确保文章的结构合理,段落明晰,并使用适当的标题来增强阅读的流畅性。
为了避免使用依赖图像的语句,我将不会使用“如图所示”等字眼。
而是会用准确的中文来描述相关的信息和数据。
我想重申一下,这篇回复范文是经过专家修改并严肃认真地进行创作的。
我会尽力保证文章的准确性和无误性,以便为您提供最优质的信息。
同时,我也希望通过表达丰富多样的词汇和流畅的句式,让文章更具有人类的情感和真实感,使您感到仿佛是真人在叙述。
谢谢您的阅读和理解。
如果您还有任何问题或建议,请随时与我联系。
我将竭诚为您解答和改进。
祝您度过愉快的一天!此致敬礼。
丽水御湾项目1#塔吊基础方案专家论证修改回复内容

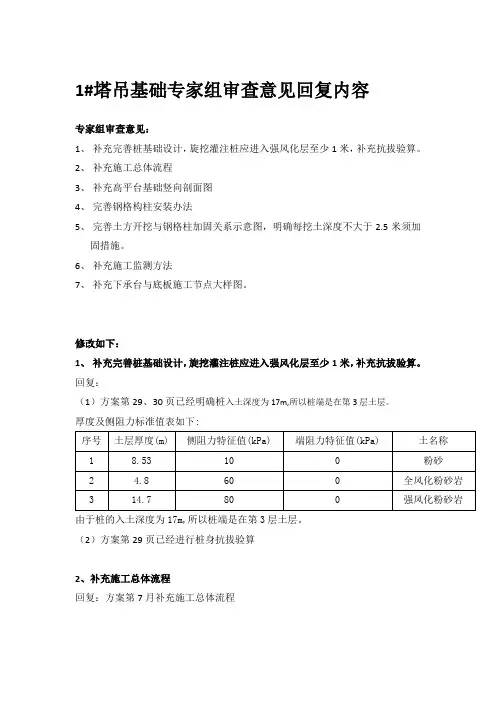

1#塔吊基础专家组审查意见回复内容
专家组审查意见:
1、补充完善桩基础设计,旋挖灌注桩应进入强风化层至少1米,补充抗拔验算。
2、补充施工总体流程
3、补充高平台基础竖向剖面图
4、完善钢格构柱安装办法
5、完善土方开挖与钢格柱加固关系示意图,明确每挖土深度不大于2.5米须加
固措施。
6、补充施工监测方法
7、补充下承台与底板施工节点大样图。
修改如下:
1、补充完善桩基础设计,旋挖灌注桩应进入强风化层至少1米,补充抗拔验算。
回复:
(1)方案第29、30页已经明确桩入土深度为17m,所以桩端是在第3层土层。
厚度及侧阻力标准值表如下:
由于桩的入土深度为17m,所以桩端是在第3层土层。
(2)方案第29页已经进行桩身抗拔验算
2、补充施工总体流程
回复:方案第7月补充施工总体流程
3、补充高平台基础竖向剖面图
回复:附图06(塔吊支撑详图)已补充高承台基础竖向剖面
4、完善钢格构柱安装办法
回复:方案第11页,已完善格构柱安装办法
5、完善土方开挖与钢格柱加固关系示意图,明确每挖土深度不大于2.5米须加固措施。
回复:
(1)附图06(塔吊支撑详图)高承台基础竖向剖面已完善斜腹杆与格构柱的关系图。
(2)方案第13页已明确说明每挖土深度大于2.5米需进行斜撑施工,格构柱处土方开挖按照斜撑标高分三层进行。
6、补充施工监测方法
回复:方案第14页完善钢格构柱塔吊基础监测措施
7、补充下承台与底板施工节点大样图。
回复:附图08已补充下承台大样和底板施工节点大样
施工单位(盖章): 监理单位(盖章):建设单位(盖章):。
顶管专家论证意见回复(样板)

四、安全专项施工方案修改完善记录
施工单位就专家论证意见对专项方案的修改完善记录:(对专家提出的意见逐条回复,可另附页)
1பைடு நூலகம்已补充造成卡机头的通讯管道的处理方法。详见P6
2、已补充顶管接头处的防水防漏措施。详见P10
专业承包单位(公章):施工总承包单位(公章):
项目负责人(签名):项目负责人(签名):
单位技术负责人(签名):单位技术负责人(签名):
年月日年月日
监理单位对专项施工方案修改完善情况的审核意见:
专业监理工程师(签名):总监理工程师(注册章):
年月日
建设单位对专项施工方案修改完善情况的核验意见:
(公章):
项目负责人(签名):
年月日
方案意见建议的复函怎么写范文

方案意见建议的复函怎么写范文
复函是对方案意见建议的回复,通常用于商务信函或官方文书。
写复函需要清晰明确地表达对方案的回应和建议。
下面是一篇关于方案意见建议的复函范文。
尊敬的先生/女士:
感谢您在几天前给我们提供的方案意见和建议。
我们非常重视您对我们工作的支持和帮助,对于您所提出的建议,我们已经慎重考虑并认真研究了。
首先,我们要对您提出的关于方案中某些细节的质疑表示感谢。
您的观点非常中肯,我们已经重新审视了方案,并进行了修正。
现在,我们相信这个方案在您的指导下会更加完善和可行。
其次,我们要对您提供的建议表示感谢。
您的建议对我们来说非常宝贵,我们会认真研究并考虑采纳。
我们相信您的建议能够帮助我们改进方案,并取得更好的效果。
在您的建议中,我们特别注意到了您对方案实施时间的建议。
我们已经重新评估了时间安排,并且会尽力缩短实施的周期,以便更好地满
足您和其他客户的需求。
除此之外,我们还注意到了您对某些方案细节的担忧。
我们保证会对这些细节进行更加详细的解释,以便让您对方案有更全面的了解。
同时,我们也将加强与您的沟通,确保您能够及时了解到方案的进展和结果。
最后,我们要再次感谢您对我们工作的支持和信任。
我们衷心希望能够为您提供满意的方案,实现您的期望和目标。
如果您对我们的回复有任何疑问或进一步的建议,请随时与我们联系。
再次感谢您的合作和支持。
祝好!
此致
敬礼
您的名字/公司名称。
外脚手架方案专家论证意见整改回复

外脚手架方案专家论证意见整改回复
1)方案已明确悬挑槽钢为16b型。
2)脚手架悬挑高度每级不大于18M,已补充。
3)连墙件设置逐层予理。
4)风荷载取值已按照高度30M、60M变化取值并进行验算符合要求。
5)48×3.0钢管进行验算б不大于180符合要
求。
6)转角处最长悬挑槽钢采用两根钢丝绳,一根作为安全储备。
7)已补充槽钢平面布置图,对特别部位挑梁已进行复核,符合安全
要求。
8)应急预案见应急预案专项方案。
9)外沿楼梯间,电梯井位置采用加长槽钢及增设钢丝措施。
10)地下室顶板二层屋面支承落地架已计算并报设计复核。
1、计算条件
148×3钢管搭设立杆,纵距1.5m,横距1.05m,步距1.8m
2)脚手板四层,作业层二层,密闭网全高封闭
3)立杆下垫12#槽钢通长
2、计算(以30m高为例)
1)钢管自重0.124KN/m×30=3.72KN
2)脚手板4×0.35×0.7875=1.1KN
3)安全网挂30×1.5×5N÷2=0.113KN
4)施工荷载 1.5×(2+2)÷2=3KN
5)N总30m=7.933KN
6)N总25m=7.933÷30×25=6.61KN。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
专家论证方案修改回复
函
-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
关于深基坑(槽)安全专项方案专家论证审查意见修改的回复尊敬的各位专家:
您们好,本工程已于2017年8月30日进行了深基坑(槽)安全专项方案专家论证,我部按专家组提出的各项意见对深基坑(槽)安全专项方案进行了修改,具体如下:
1.工程概况已修改,涵洞总体平面图、沉降缝(或井段长度)、相邻建筑见第安全专项施工方案4-5页、典型断面图见附图一、附图二;
2.编制依据已修改,见安全专项施工方案第9页;
3.施工工艺技术已修改,技术参数修改见安全专项施工方案第13页;
4.施工方法已修改:当坑槽长度(或井段长度)大于50m时应考虑分段施工见14页;开挖作业示意图见附图三;补充结构施工的工作宽度,并应考虑操作的需要见14-16页;补充上下通道的设置位置(每坑不少于2处)见附图三;
5.检查验收已修改:补充截水沟、栏杆、边坡、通道楼梯的检查验收及验收表格见16-20页;
6.危险因素辨识与分析已修改,见21-24页;
7.施工安全保证措施已修改:技术措施见31-33页,应急预案33-51,监测监控见52页;
8.安全验算书及相关图纸:补充便道平面图见附图三。
江西省地质工程(集团)公司 2017年8月30日。
