地连墙施工工艺
地下连续墙施工工艺(照片介绍)

钢筋笼水平筋和十字钢板连接图片
(3)钢筋笼与十字钢板应焊接牢固
现场十字钢板检验图片
第二节 围护结构 2.2 地连墙 2.2.2施工工艺 3 钢筋笼加工 (4)止浆铁皮的固定 • 以1mm厚、1.30m宽铁皮卷材为原料,现场切割成4-6米长的铁片,并挝成高 30cm、宽1m“L”半成品,在由多个半成品相互搭接组成完整的止浆铁皮。 • 用钢筋固定止浆铁皮一端,并在另一端绑扎铁丝,铁丝不可绑扎过牢,以免 使止浆铁皮失去作用。
第二节 围护结构 2.2 地连墙 2.2.2施工工艺 5成槽施工 (11)、某工程地连墙成槽施工实例 1)、成槽机械选择 工程须针对工程的地层特性、开挖深度、墙体厚度和强度、施工条件、机械 设备特性、工期、造价等方面的要求选用GB34H型液压抓斗成槽机。GB34H型液 压抓斗对地层适应性很强,从软粘土到含有大漂石的冲击层,均可进行挖槽;开 挖宽度在60~150cm,开挖深度可达到70m。主机(含抓斗)重约70t,抓斗配置 了纠偏仪。先进的电子测量系统,对抓斗的深度及位置方向经显示屏幕精确的显 示出来,可精确到0.01度。抓斗的提升速度快,抓斗的张开闭合时间平均8-9s一 次,施工效率高。
第二节 围护结构 2.2 地连墙 2.2.2施工工艺 2.2.2、施工工艺
测量定位
导墙施工
抓槽
泥浆制备
清槽及清刷接头
循环池
钢筋笼起吊入槽就位
沉淀池
吊放接头箱
泥浆排放
浇灌架就位插入导管
浇灌混凝土
接头箱拔出
地连墙工艺流程图
第二节 围护结构 2.2 地连墙 2.2.2施工工艺 1、测量定位 平面控制:对主体结构墙体外边线放样,根据图纸提供结构墙外边线坐标放,点 位放样结束后再次复核后视,无误后方可结束。最后通过各施放点反出导墙中心和边 线准确位置。 导墙中心线位置与地连墙中心线位置重合。 测出地面高程,根据图纸要求测出深度,从而进行导墙开挖。由于基坑开挖时地下 连续墙在外侧土压力作用下产生向内的位移和变形,为确保后期基坑结构的净空符合 要求,导墙中心线一般会采取外放,外放量根据设计要求以及结构深度综合确定。 2、导墙制作 (1)导墙主要作用为:承担施工机械荷载;成槽导向;保证能储存足够高度的泥 浆,在成槽施工时保持槽壁稳定。 (2)导墙有“┐”型、“E”型、“F”型、“L”型等多种形式,一般采用钢筋混凝土 结构,厚度一般在200mm至300mm之间,一般高出地下水位1.5m,墙趾应进入原状 土层300mm以上,如导墙施工区域原状土受到破坏、土质松散,墙趾无法进入坚实 原状土层,导墙修筑前应采取土体加固措施。此外导墙底标高一般低于地连墙顶标 高20cm以上。
地下连续墙施工讲解

5.槽段接头施工
• 5.1施工接头严禁设置于地连墙的转角处 • 5.2槽段连接接头形式视地连墙受力情况及抗渗要求而定
,宜采用刚性接头,刚性接头常用的有工字、王字、十字 、V型钢板接头等,刚性接头能够承受水平弯矩和水平拉 力,刚性接头处一般要有水平钢筋贯穿或有传递水平水平 弯矩和水平拉力的钢构件,刚性接头需要有专门的设计。 当施工接头接头采用工字、王字、十字、V型钢板接头等 时,施工砼背侧应放置相应形式的接头箱,接头箱与接头 钢板要对接紧密。放置到槽底的接头管(箱)宜深入槽底 30~50cm。槽孔较深的槽段,墙体开挖底板以下5~7m到 槽底可不放置接头箱,此部分可在钢板接头处投放土团袋 或石子并采取措施密实。
.
.
9.地连墙混凝土灌注
• 9.1用于灌注地连墙的混凝土必须具有良好的和易 性、流动性、缓凝性,混凝土塌落度根据设计要 求通过试验确定,一般控制在18~22cm,缓凝时 间宜为6~8h,每个单元槽使用两套或两套以上导 管灌注时,导管中心间距不宜大于3米,导管中心 与槽孔端部或接头管壁面的距离不宜大于1.5米, 开始灌注时导管底端距槽底不宜大于50cm。
.
钢筋笼制作与吊放
钢筋笼内设置 纵横向桁架筋, 每幅钢筋笼设 四根声测管, 设两根注浆管。
.
工字型 钢板端 部处理 措施。 为更好 插入槽 底,工 字型钢 板翼缘 处截成 锐角。
.
本工程地连墙 钢筋笼重约 19.2t,钢筋笼 吊装时可配合 70t及50t的履 带吊起吊,履 带吊分主吊副 吊,吊点可设 12个或14个等, 左图吊点为12 个。
• 9.2在混凝土灌注过程中,可使导管上下小幅度运 动,以密实混凝土,但不得使导管横向移动,也 不得将导管移出混凝土上表面。
• 9.3混凝土灌注过程应连续,因故中断灌注时间不 得超过30min。混凝土尽量避免洒落孔内。
地连墙施工技术(全)ppt课件

项目
允许偏 差(mm)
钢筋笼长度 ±100
钢筋笼宽度 0,-20
钢筋笼保护 层厚度
0,+10
钢筋笼安装 深度
±50
主筋间距 ±10
分布筋间距 ±20
预埋件中心 位置
±10
检查方法
钢尺量,每片钢筋网检 查上中下三处
任取一断面,连续量取 间距,取平均值作为一 点,每片钢筋网上测四
钢筋笼起吊
钢筋笼的起吊通常采用履带式起重机进行,因为 钢笼起吊后,起重机需要将垂直吊起的钢笼运输至 孔口进行下放。
钢筋笼的起吊与安放应根据其重量与长度,选择 匹配的吊车,一般采用单机起吊和双机抬吊方式, 由专人统一指挥。入槽时应徐徐下降、平稳入槽, 不得强行快速下放,入槽后应根据测定的导墙高程 准确控制笼顶标高。
• 4、钢筋笼吊放时应对准槽段中心线缓慢沉入,不得强行入槽。 • 5、钢筋笼的迎土面及迎坑面朝向应正确放置,严禁反放。 • 6、钢筋笼应在清基后及时吊放。 • 7、异形槽段钢筋笼起吊前应对转角处进行加强处理,并随入槽
过程逐渐割除。
钢筋笼制作质量控制
• 1、钢筋制作平台的平整度应控制在20mm以内。 • 2、钢筋笼安装误差应小于20mm。
测出地面高程,根据图纸要求测出深度,从而进行 导墙开挖。由于基坑开挖时地下 连续墙在外侧土压力作 用下产生向内的位移和变形,为确保后期基坑结构的净 空符合要求,导墙中心线一般会采取外放,外放量根据 设计要求以及结构深度综合确定。
第二部分 施工工艺(导墙制作)
测量定位
导墙开挖
管线刨验
第二部分 施工工艺
第二部分 施工工艺
通过对接驳器施工易出现的质量问题, 考虑两点接驳器施 工质量的改进,克服接驳器定位偏差和丝牙破坏、锈蚀等弊 病。
地下连续墙施工工艺

地下连续墙施工一、地下连续墙施工工艺流程及施工顺序1.1施工工艺流程图地下连续墙施工工艺流程图~30m,的地方做240砖墙外模。
(3)为及时排除坑底积水,在坑底中央设置一排水沟,在一定距离设置集水坑,用抽水泵外排。
(4)在开挖导墙时,若有废弃管线等障碍物进行清除,并严密封堵废弃管线断口,防止其成为泥浆泄漏通道,导墙要座于原状土上。
(5)导墙沟槽开挖结束,将中轴线引入沟槽底部,控制模板施工。
2.4导墙钢筋施工导墙钢筋按设计图纸施工,搭接接头长度不小于45d,连接区段内接头面积百分率不大于25﹪。
单面搭接焊不小于10d,连接区段内接头面积百分率不大于50﹪。
2.5导墙模板施工模板按地连墙中轴线支立,左右偏差不大于5㎜,各道支撑牢固,模板表面平整,接缝严密,不得有缝隙、错台现象。
2.6导墙混凝土浇注导墙混凝土必须符合设计要求,灌注时两侧均匀布料,50㎝振捣一次,以表面泛浆,混凝土面不下沉为准。
每次打灰留试件一组。
2.7导墙的施工允许偏差(1)内墙面与地下连续墙纵轴平行度为±10mm(2)内外导墙间距为±10mm(3)导墙内墙面垂直度为5‰(4)导墙内墙面平整度为3mm(5)导墙顶面平整度为5mm三、单元槽段成槽施工3.1单元槽段成槽开挖宽度单元槽段成槽前,先根据本幅槽段的分幅宽度b,加上接头管的宽度c,考虑成槽时左右垂直度的偏差外放d,则先施工幅的开挖宽度为b+2c+2d,以保证成槽结束后接头管和钢筋笼能顺利下放到位。
3.2单元槽段开挖单元槽段成槽时采用“三抓”开挖,先挖两端最后挖中间,使抓斗两侧受力均匀。
在转角处部分槽段因一斗无法完全挖尽时或一斗能挖尽但无法保证抓两侧受力保每次抓斗下放位置一致,防止抓斗左右倾斜。
成槽机就位使抓斗平行于导墙,抓斗的中心线与导墙的中心线重合。
挖土过程中,抓斗中心每次对准放在导墙上的孔位标志物,保证挖土位置准确。
成槽开挖时抓斗闭斗下放,开挖时再张开,每斗进尺深度控制在0.3m左右,上、下抓斗时缓慢进行,避免形成涡流冲刷槽壁,引起坍方,同时在槽孔砼未灌注之前严禁重型机械在槽孔附近行走。
地下连续墙施工工艺工法(后附图片)

地下连续墙施工工艺工法1.前言1.1工艺工法概况地下连续墙开挖技术起源于欧洲。
它是根据打井和石油钻井使用泥浆和水下浇注混凝土的方法而发展起来的,1950年在意大利米兰首先采用了护壁泥浆地下连续墙施工,20世纪50~60年代该项技术在西方发达国家及前苏联得到推广,成为地下工程和深基础施工中有效的措施。
经过几十年的发展,地下连续墙技术已经相当成熟,其中以日本在此技术上最为发达,已经累计建成了1500万平方米以上,目前地下连续墙的最大开挖深度为140m,最薄的地下连续墙厚度为20cm。
1958年,我国水电部门首先在青岛丹子口水库用此技术修建了水坝防渗墙,到目前为止,全国绝大多数省份都先后应用了此项技术。
地下连续墙已经并且正在代替很多传统的施工方法,而被用于基础工程的很多方面。
在它的初期阶段,基本上都是用作防渗墙或临时挡土墙。
通过开发使用许多新技术、新设备和新材料,现在已经越来越多地用作深基坑围护结构。
1.2工艺原理用专用设备沿着基础或拟建地下构筑物周边采用泥浆护壁开挖出一条具有一定宽度与深度的沟槽,在槽内设置钢筋笼,采用导管法灌注混凝土,筑成一单元墙段,依次顺序施工,以某种接头方法连接成的地下混凝土连续墙,形成防渗、挡土围护结构。
2.工艺工法特点2.1优点2.1.1施工时振动小,噪音低,适用于城市施工。
2.1.2墙体刚度大,用于基坑开挖时,可承受较大的土压力。
2.1.3自身防渗性能好。
2.1.4可以紧贴原有建筑物施工。
2.1.5适用范围广。
2.2缺点2.2.1施工工艺复杂、精度要求高。
2.2.2环境污染大。
3 适用范围地下连续墙具有结构刚度大、整体性、抗渗性和耐久性好的特点,可作为永久性的挡土挡水和承重结构,在软弱的冲积层、中硬地层、密实的砂砾层以及岩石的地基中都可使用。
可紧靠已有建筑物施工,施工时基本无噪音、无震动,对邻近建筑物和地下管线影响较小;能建造各种深度(10~50m)、宽度(45~120cm)和形状的地下墙。
地下地连墙施工

100~150
1
1000
⑶泥浆配制:
加入优钻 100~150Kg 至喷射混合器中,喷射循环一个以上的体积循环周期。
开挖线测放完毕后,挖掘机坐于开挖线上延开挖线进行槽体土方开挖。开挖过程 中,使用全站仪和水准仪对挖掘机挖槽进行时时测量,确保开挖轴线、宽度及深 度符合设计要求。 3、挖槽:
导沟土方开挖前,施工人员必须提前熟悉并掌握图纸中的有关位置等,核对 各轴线,确保准确无误,并作好保护。施工人员作好施工前的技术交底工作。开 挖土方首先由挖掘机开挖适度深度,然后人工开挖最后 300mm,严禁超挖和切挖 根部;基槽内的扰动土方由人工清理,配合挖掘机及时清理出基槽底,完毕后由 人工进行修坡。槽壁两侧 1∶1.5 放坡,沟槽基底相对于导墙底超挖 100mm,用 于填筑垫层砼,沟槽开挖后在槽底设置排水沟,配备水泵排除积水。
1000
地连墙宽+50
1000
200
Ⅱ级钢圆14@250 双层双向
200
钢筋混凝土C30
夯 实 150×150素混凝土 土
夯 实 土
C25临时支撑
2000
C15垫层
200
100
100
100
地连墙导墙示意图 说明:1.地连墙导墙墙底部设在原始土层
上如遇回填土需导墙加深
2.临时支撑水平间距2.5m一道

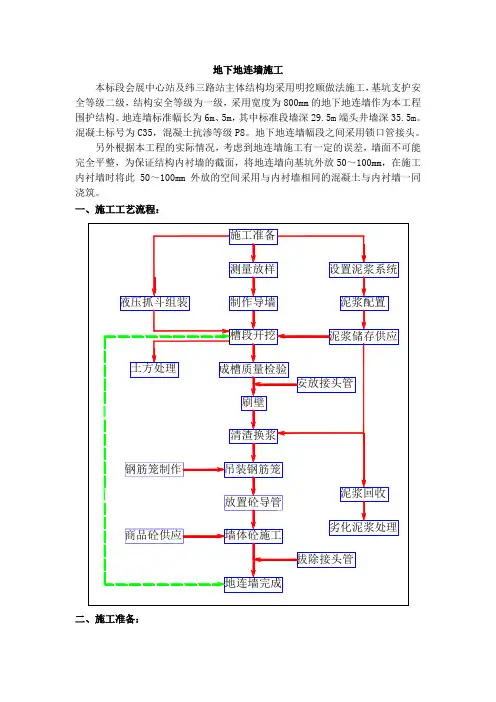

地下地连墙施工 本标段会展中心站及纬三路站主体结构均采用明挖顺做法施工,基坑支护安 全等级二级,结构安全等级为一级,采用宽度为 800mm 的地下地连墙作为本工程 围护结构。地连墙标准幅长为 6m、5m,其中标准段墙深 29.5m 端头井墙深 35.5m。 混凝土标号为 C35,混凝土抗渗等级 P8。地下地连墙幅段之间采用锁口管接头。 另外根据本工程的实际情况,考虑到地连墙施工有一定的误差,墙面不可能 完全平整,为保证结构内衬墙的截面,将地连墙向基坑外放 50~100mm,在施工 内衬墙时将此 50~100mm 外放的空间采用与内衬墙相同的混凝土与内衬墙一同 浇筑。 一、施工工艺流程:
地连墙施工工艺流程

地连墙施工工艺流程1.地基开挖:首先根据设计要求进行地基开挖,将土方挖至设计深度,清除底部的松软土壤,并进行压实处理。
在需要增加土方填筑的地方进行填土,然后进行碾压,确保地基的稳定性。
2.地连墙定位:根据设计要求,在地基上使用标线和水平仪对地连墙的位置进行定位。
根据定位结果,在地基上拉出墙体建设的轴线,用来指导接下来的施工工作。
3.砌墙基础:根据轴线的指导,进行砌墙基础的施工。
首先,在地基上铺设一层压实的砂浆,然后在此基础上进行砌筑砖石墙体。
墙体砌筑时应注意墙体底部与地基之间的缝隙,以便使墙体与地基之间形成一定的承台。
4.竖向和水平排墙:根据墙体的设计要求和建筑平面图,从墙体底部开始逐层砌墙,将砖石以适当的尺寸和排列方式依次放置。
砌墙时需要确保墙体的竖直度和水平度,可以使用水平仪和测量工具进行检查。
5.砂浆施工:在砌墙过程中,需要使用砂浆将砖石粘合在一起。
砂浆的配制要根据设计要求和建筑材料的特性进行调整,确保砂浆的强度和黏结力。
在砂浆施工中,需要注意砂浆的均匀涂抹和充分的压实。
6.石膏线和墙腰线施工:根据墙体的设计要求,在墙体上安装石膏线和墙腰线,用以装饰墙体的表面并增强墙体的美观性。
7.墙体防水处理:根据设计要求,在墙体表面进行防水处理。
可以使用涂料、防水卷材等材料对墙体表面进行涂刷或贴附,确保墙体具有一定的防水性能。
8.面层装饰:根据设计要求和业主的需求,对墙体进行面层装饰。
可以使用瓷砖、壁纸、乳胶漆等材料进行墙面装饰,提升墙体的美观性和实用性。
9.清理和保养:在地连墙施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和杂物。
同时,需要对地连墙进行保养,定期检查墙体的稳固性和防水性能,并进行必要的维修工作。
这是一个大致的地连墙施工工艺流程,具体的施工步骤和要求还需要根据具体的项目情况和设计要求进行调整和制定。
土木工程知识点-地连墙施工工艺

本文为梁志飞老师精心编辑土木工程知识点之一,大家下载下来好好学习吧!
土木工程知识点-地连墙施工工艺
地连墙施工的主要工艺为导墙、泥浆护壁、成槽施工、水下灌注混凝土、墙段接头处理等。
导墙
导墙通常为就地灌注的钢筋混凝土结构。
主要作用是:保证地下连续墙设计的几何尺寸和形状;容蓄部分泥浆,保证成槽施工时液面稳定;承受挖槽机械的荷载,保护槽口土壁不破坏,并作为安装钢筋骨架的基准。
导墙深度一般为1.2~1.5米。
墙顶高出地面10~15厘米,以防地表水流入而影响泥浆质量(图1)。
导墙底不能设在松散的土层或地下水位波动的部位。
泥浆护壁
通过泥浆对槽壁施加压力以保护挖成的深槽形状不变,灌注混凝土把泥浆置换出来。
泥浆材料通常由膨润土、水、化学处理剂和一些惰性物质组成。
泥浆的作用是在槽壁上形成不透水的泥皮,从而使泥浆的静水压力有效地作用在槽壁上,防止地下水的渗水和槽壁的剥落,保持壁面的稳定,同时泥浆还有悬浮土渣和将土渣携带出地面的功能。
在砂砾层中成槽必要时可采用木屑、蛭石等挤塞剂防止漏浆。
泥浆使用方法分静止式和循环式两种。
泥浆在循环式使用时,应用振动筛、旋流器等净化装置。
在指标恶化后要考虑采用化学方法处理或废弃旧浆,换用新浆。
成槽施工
中国使用成槽的专用机械有:旋转切削多头钻、导板抓斗、冲击钻等。
施工时应视地质条件和筑墙深度选用。
一般土质较软,深度在15米左右时,。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下连续墙成槽施工导墙施工在地下连续墙成槽前,应砌筑导墙。
导墙制作做到精心施工,导墙质量的好坏直接影响地下连续墙的边线和标高,是成槽设备进行导向,是存储泥浆稳定液位,维护上部土体稳定,防止土体坍落的重要措施。
根据本工程地质情况,研究决定地下连续墙施工采用倒“L”型现浇钢筋混凝土倒导墙(见如下导墙结构图),导墙间距860mm,砼采用商品砼,强度等级为C30 。
导墙为地下连续墙平面定位基准物,轴线定位精度必须达到规定要求,导墙结构图施工方法测量放样:根据地下连续墙轴线定出导墙挖土位置。
挖土:测量放样后,采用机械挖土和人工修整相结合的方法开挖导墙。
挖土标高由人工修整控制。
立模及浇砼:在砼垫层面上定出导墙位置,再扎钢筋。
导墙外边以土代模,内边立钢模。
拆模及加撑:砼达到一定强度后可以拆模,同时在内墙上面分层支撑80×80mm方木,防止导墙向内挤压,方木水平间距2m,上下间距为0.6m,可根据实际情况进行调整。
施工缝:导墙施工缝是“凹凸”型,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开。
变形缝:导墙应设变形缝,其间距可为20~40m,两片导墙的变形缝不宜设置在同一断面。
转角处导墙处理:本工程地下连续墙有转角型槽段,而成槽机抓斗宽度为2.8m,为解决槽段尺寸与抓斗宽度矛盾,考虑转角处导墙沿轴线方向外放尺寸,并对转角型槽段尺寸作局部调整(后附日新环岛站地下连续墙分幅施工平面图)。
施工要点导墙在支模、砼浇筑等工序严格按规范施工。
在导墙沟槽开挖结束后,如遇土体塌方,先采用麻袋装土堆砌塌方处,再将中心线引入沟槽下,以控制底模及模板施工,确保导墙中心线的正确无误。
在导墙砼浇注前,将导墙顶面标高放样于模板面上,以控制导墙顶面标高。
导墙砼达到一定强度后方可拆摸,拆除后立即在导墙沟内设置上中下三道水平间距2米的方木支撑,确保导墙不移动。
导墙模板拆除后,检查导墙的中心线平整度、垂直度是否符合要求。
导墙施工结束后,即在导墙顶面上画出分幅线,用红漆标明单元槽段的编号;同时测出每幅墙顶标高,标注在施工图上,以备有据可查。
经常观察导墙的间距、整体位移、沉降,并作好记录,成槽前做好复测工作。
导墙混凝土自然养护到70%强度以上,方可进行成槽作业。
导墙制定精度及验收标准见下表。
本工程由一套泥浆工厂负责新浆的配制和回收浆的处理,由于施工现场的狭小,泥浆池无法布置,在施工场地以外,布置安排8只泥浆箱,2只废浆箱。
规格为:6×2×2.2米。
总泥浆存量为大于260m3。
泥浆用量计算:单元槽段土方量(最大):V=150m3;循环浆V1=200 m3;泥浆循环、排土、形成泥皮、局部漏浆等消耗 V2=50m3;废浆 V3=10m3;V总=260m3。
新制泥浆配合比根据施工实际情况作调整,由于材料性质的变动,每一批新制的泥浆要进行泥浆的主要性能的测试,对泥浆的粘度、比重进行测试,符合技术要求的泥浆才允许使用,以确保泥浆护壁性能;对于槽段中回收的泥浆,经过净化处理后,对其各项性能指标进行测试,并根据具体的实测指标,对泥浆进行调整,各项泥浆指标达到标准后才能使用;废弃泥浆抽放在废浆池中组织外运。
泥浆系统工艺流程图如下。
泥浆系统工艺流程图泥浆级配新配制泥浆按理论配合比控制在比重1.05~1.15左右,粘度20~24s(漏斗粘度)。
对于地基处理范围的地下连续墙施工,适当提高泥浆比重、粘度来增加槽壁稳定性及护壁要求。
根据成槽施工中的实际情况,对泥浆配合比进行调整,以选择最合适的泥浆配合比。
泥浆配制1)泥浆拟优先选用膨润土,如采用粘土其粘粒含量大于50%、塑性指数大于20、含砂量小于5%、二氧化硅和氧化铝含量的比值宜为3~4;根据本工程的地质情况及以往地墙施工经验,本工程拟采用配比为:水:膨润土:纯碱:CMC = 1000kg:80kg:3.2kg:1.6kg 由于材料性质的变动,每一批新制的泥浆要进行泥浆的主要性能的测试,对泥浆的粘度、比重进行测试,符合技术要求的泥浆才允许使用,如果上述泥浆指标不能满足槽壁土体稳定,须对泥浆指标进行调整。
泥浆的配制性能指标见下表。
2)泥浆储存:泥浆储存采用半埋式砖砌泥浆池和集装式泥浆箱。
3)泥浆循环:泥浆循环采用3LM型泥浆泵输送,4PL型泥浆泵回收,由泥浆泵和软管组成泥浆循环管路。
4)泥浆的分离净化:泥浆使用一个循环之后,要对泥浆进行分离净化,尽可能提高泥浆的重复使用率。
槽内回收泥浆的分离净化过程是:先经过土碴分离筛,把粒径大于10mm的泥土颗粒分出来,防止其堵塞旋流除碴器下泄口,然后依次经过沉淀池、旋流除碴器、双层振动筛多级分离净化,使泥浆的比重与含沙量减小,直至泥浆比重小于1.10,含沙量小于4%为止。
泥浆系统工艺流程如下图所示。
泥浆系统工艺流程图泥浆配置方法如下图所示。
泥浆配置方法图泥浆制作技术要点(1)泥浆搅拌严格按照操作规程和配合比要求进行,泥浆拌制后应静置24小时后方可使用;(2)在成槽施工中,泥浆会受到各种因素的影响而降低质量,为确保护壁效果及砼质量,应对槽段被置换后的泥浆进行测试,对不符合要求的泥浆进行处理,直至各项指标符合要求后方可使用;(3)对严重水泥污染及超比重的泥浆作废浆处理,用全封闭运浆车运到指定地点,保证城市环境清洁;(4)严格控制泥浆的液位,保证泥浆液位在地下水位0.5米以上,并不低于导墙顶面以下30厘米,液位下落及时补浆,以防塌方。
(5)泥浆棚须挂牌,标明泥浆各项指标。
箱和池中的合格泥浆,在每班中应巡逻检查,并将供浆量和抽查报告记录完整,以备施工考查。
成槽施工施工工艺根据每个槽段的宽度尺寸,决定挖槽的幅数和次序,对三序成槽的直线槽段,采用先两边后中间的顺序。
转角和折线幅槽段先短边后长边抓法。
成槽时,泥浆应随着出土补入,保证泥浆液面在规定高度上。
成槽机掘进初始速度应控制慢速,严格控制垂直,导板抓斗不宜快速掘进,以防槽壁失稳,当挖至槽底2~3m时,应放测绳测深,防止超挖和少挖。
成槽至标高后,连接幅闭合幅应先刷壁,确保接头基本无夹泥,后扫孔,扫孔时抓斗每次移开50cm左右,扫孔结束后,进行超声波测壁,同时用测绳测槽深,数据均作好记录。
成槽过程中大型机械不得在槽段边缘频繁走动,以确保槽壁稳定,如发现泥浆翻泡,大量流失或地面有下陷现象时,不准盲目掘进,待商议处理后再行施工。
施工要点成槽前必须对上道工序进行检查,合格后方能进行下道工序。
控制大型机械尽量不在已成槽段边缘行走,确保槽壁稳定,已成槽段实际深度须实测后记录备查。
成槽过程中发现泥浆大量流失、地面下陷等异常现象时不准盲目掘进,待商议处理后再行施工。
成槽过程中,泥浆液面应控制在规定的液面高度上。
成槽过程中,利用成槽机上的垂直度仪表及自动纠偏装置来保证成槽垂直度。
槽段成槽施工结束后,应检测槽壁的垂直度,每幅槽段测三点,检测采用我司成槽机自带槽壁检测系统和超声波测壁仪相结合。
槽段检测(1)垂直度测试方法及幅数槽段成槽完毕后,在槽段中心架设超声波器,检测槽壁的垂直度以及开挖深度。
对超出规范要求的槽段,应及时修补槽段。
严禁下放钢筋笼。
检测频率为100%,即所有槽段进行检测。
(2)深度检测方法及幅数槽段成槽顺序按先两边后中间的方式进行,每幅完毕后用测绳垂直放入槽段,读取槽段深度。
地墙施工过程中,每幅槽段都必须检测其深度。
(3)槽段砼检测每幅槽段做二组抗压试验,每幅槽段做一组抗渗试验。
地下连续墙槽壁稳定性分析与验算泥浆对槽壁的支撑可借助于楔形土体滑动的假定所分析的结果进行计算。
地墙在粘性土层内成槽。
当槽内充满泥浆时,槽壁将受到泥浆的支撑护壁作用,此时泥浆使槽壁保持相对稳定。
假定槽壁上部无荷载,且槽壁面垂直,其临界稳定槽深可按下式计算:104()uc S H K γγγ=-槽壁土层粘土容重318.0/kN m γ=,泥浆比重为1.05~1.20,粘土固结不排水抗剪强度123u S kPa =,安全系数取1.5。
412350.4635(18.011.5) 1.5c H m m γ⨯==>-⨯在有地面和构筑物荷载的土层内成槽,其开槽抗坍塌安全系数K 可按下式计算:1')'(10>-+⋅=H q H k cN K γγ开槽壁面横向容许变形Δ(m)为:2010(1)[(')']0.04Nk H q Z E μγγ∆=-+-≤ 式中——静止土压力系数,取00.5k =;1''γγ—— 分别为土和泥浆的浮容重(3/kN m );N —— 条形深基础的承载力系数,对于矩形沟槽4(1)BN L =+;c —— 粘性土不排水抗剪强度(2/kN m ); μ—— 土的泊松比;Z —— 所考虑土层的深度; 0E ——土的压缩模量(2/kN m )。
地下连续墙槽段壁长L=6.0m ,宽B=0.8m ,深H=35m 。
取235/c kN m =,MPaE m kN m kN q 10,5.0,/5.1105.11',/0.8100.18',00313===-==-==μγγ。
代入公式得:; N=4(1+0.8/6.0)=4.53槽段抗坍塌安全系数:K=4.53*35/[0.5(8.0*35+0)-(1.5*35)]=1.81 故安全。
槽段壁面在35m 深处(即Z=35m )的横向变形:23534.53(10.5)[(0.58.0350) 1.535]0.030.041010m m ∆=-⨯⨯+-⨯=<⨯,可满足要求。
清基及接头处理成槽至标高后,连接幅闭合幅应先刷壁,采用与H 型钢外形匹配的接头刷重量约3t 进行接头清刷,清刷过程中对刷头采用清水清洗,确保接头基本无夹泥,后扫孔,扫孔时抓斗每次移开50cm 左右,扫孔结束后。
成槽完毕达到设计标高后,插入接头箱,接头箱后空隙内填泥。
接头箱吊放本工程使用配套顶拔能力达500吨的引拔机拔接头箱。
槽段清基合格后,立刻吊放接头箱,由履带起重机分节吊放安装垂直插入槽内。
接头箱的中心应与设计中心线相吻合,接头箱利用自重,插入土体,防止砼倒灌。
严格测量成槽深度。
接头箱安放的深度应与实际成槽深度相一致,上端头与导墙连接处用定位槽钢固定,防止浇注砼时移动,接头箱后侧填砂,防止倾斜。
钢筋笼制作和吊放钢筋笼的制作钢筋笼加工平台根据本工程情况,钢筋笼加工平台设置一个,平台尺寸为30m×8m,用槽钢焊成格栅状。
钢筋笼平台定位用经纬仪控制,标高用水准仪校正。
钢筋笼制作工艺⑴钢筋笼采用整体制作,在通长的钢筋笼底模上整幅加工成型,整体吊装入槽。
地下连续墙的受力钢筋采用HRB335钢筋,地下连续墙主筋保护层厚度为:迎土侧70mm,开挖侧70mm。
为了钢筋笼的顺利吊放,钢筋笼宽度应比相应的槽段宽度小350~450mm,钢筋笼端部与下幅地连墙之间应留有150~200mm的空隙。
