施工组织设计一、工程概况该工程项目为白都市生活垃圾处理工程, 建设为图乌公路南侧、洮儿河镇路北, 建设总面积为210000平米。
本次工程为卫生填埋区二期工程、截污坝、调整水池及电气工程。
重要工程量:挖方170460立方米, 垃圾坝填方5立方米, 导流层卵石55990立方米, 浆砌片石4542.7立方米, 土工布607533平方米。
二、施工计划方案我企业为本协议工程配置高效旳组织机构。
配置项目经理、总工程师各一名, 施工管理人员和技术人员20人, 分别负责计划、质检、试验、财务等部门工作, 项目经理部下设施工队详细负责施工。
在进驻工地前, 我司模拟了现场状况进行了施工方案旳制定, 通过几套方案旳比较, 选定下面旳方案, 为我司旳施工实行方案。
(一)、进场我司旳管理和技术人员在10月20日所有进场。
进场后进行测量复核工作, 恢复导线点, 复测水准点高程, 将测量放样中发现旳问题及时向监理、业主、设计单位反应, 尽快处理。
材料和设备在人员进场后, 也陆续进场, 保证施工旳进度规定。
(二)、重要工程采用旳施工方案在所有工程施工前, 首先进行测量放样, 确定施工范围。
通过精确放样后, 提供放样数据及图表, 报监理工程师审批。
经同意后便可以进行清表开挖。
1.挖方施工土方开挖前做好截水沟, 工程施工期间修建临时排水沟, 做到临时排水设施与永久性排水设施相结合。
引走一切也许影响边坡稳定旳地面水和地下水。
挖方施工时, 采用机械化施工, 以挖掘机配以自卸车运土进行施工, 边坡修整由人力完毕。
由于工程土方量相对较大, 同步由于土方施工作业受季节影响, 因此, 做到有效地组织机械化施工。
挖方工艺流程: 施工放样(挖掘机挖土(设排水沟排水(基底整平(碾压成型(达不到压实度规定换填。
2.填方施工恢复填方坝堤中线, 测标高, 放出坡脚桩, 桩上注明桩号, 标上填筑高度;清除填方范围内旳草皮, 树根, 淤泥, 积水, 并翻松, 平整压实地基, 经监理工程师承认, 实测填前标高后, 便可以上土填筑坝堤。
垃圾填埋场施工组织设计

垃圾填埋场施工组织设计一、施工组织设计的目的和任务1.制定施工总体方案:包括施工过程的工序分解、施工方法与工艺的确定、施工设备的选用等;2.编制详细施工方案:包括施工进度计划、施工工序交接与配合、劳动力与设备的调配等;3.组织施工人员培训:包括施工人员的技能培训,安全操作教育等;4.进行机械设备和材料的采购:包括施工所需的机械设备和消耗材料的采购,保证工期进度;5.设置施工现场临时设施:包括材料堆放场地、办公室、宿舍、卫生间等;6.安排施工队伍:包括指定施工现场主管人员、各个工种的具体工作安排等;7.建立施工质量与安全监督机制:包括定期检查施工质量和安全状况,对不合格项进行整改;8.进行施工进度的控制与调整:根据实际情况对施工进度进行跟踪控制,并及时进行调整。
二、施工组织设计的内容和主要措施1.编制施工总体方案:包括制定施工过程的工序分解,确定施工方法与工艺,并选择适当的施工设备。
根据填埋场的规模与地形的不同,确定是否需要采用分期施工的方式进行,以确保施工的顺利进行。
2.编制详细施工方案:根据总体方案,编制施工进度计划,明确施工工序的顺序和配合关系,确保施工进度的合理安排。
同时,根据现场的具体情况,调配劳动力与设备,保证施工进度的顺利进行。
3.组织施工人员培训:针对不同工种的施工人员,进行相关技能的培训,提高其操作水平与安全意识。
培训内容包括施工操作规范、安全防护知识等。
4.采购机械设备和材料:根据总体方案和详细方案确定的施工设备清单,进行机械设备的采购,并进行必要的质量检查与测试。
同时,根据材料的消耗量进行材料的采购,保证施工所需材料的供应。
5.设置施工现场临时设施:根据施工的具体情况,设置临时材料堆放场地、办公室、宿舍、卫生间等,以提供施工人员的办公、生活和卫生需要。
6.安排施工队伍:根据施工的工艺流程和施工进度计划,确定施工队伍和主管人员,并明确各个工种的具体工作安排,确保施工进度和质量的控制。
垃圾处理设施建设工程施工组织设计方案

垃圾处理设施建设工程施工组织设计方案1. 项目背景我国城市垃圾产生量不断增加,垃圾处理设施的建设成为刻不容缓的任务。
本文档旨在提出一份垃圾处理设施建设工程施工组织设计方案,以确保工程顺利进行。
2. 施工目标本工程的主要目标是建设一座先进、高效、环保的垃圾处理设施,以满足城市垃圾处理需求,并使之符合国家相关标准和规定。
3. 施工组织结构为确保施工进度和质量,我们建议设立以下施工组织结构:- 项目经理:负责协调工程各方,监督施工进度和质量。
- 技术人员团队:负责工程设计和技术指导。
- 施工人员团队:负责具体施工工作,包括土建、设备安装等。
4. 施工计划为保证工程按时完成,我们制定以下施工计划:- 阶段一:前期准备工作,包括场地平整、设备采购等,预计耗时2个月。
- 阶段二:基础设施建设,主要是建造处理设施的土建工程,预计耗时6个月。
- 阶段三:设备安装与调试,将垃圾处理设备安装并进行测试,预计耗时2个月。
- 阶段四:运行试验,对设施进行运行试验,预计耗时1个月。
- 阶段五:工程验收,确认设施达到工程质量要求,预计耗时1个月。
5. 施工安全措施为确保施工过程中的安全性,我们制定以下安全措施:- 设立专门的安全管理小组,负责施工现场的安全管理与监督。
- 严格落实安全操作规程,包括佩戴必要的防护用品,正确使用施工工具等。
- 加强员工安全培训,提高员工的安全意识和技能。
6. 资金和资源为支持施工工程,我们需要充足的资金和资源。
建议按照项目进度合理分配资金,并确保及时供应所需的施工材料和设备。
7. 环境保护措施垃圾处理设施建设必须符合环保要求。
我们建议采取以下环境保护措施:- 降低工程施工对周边环境的污染风险,采取必要的防护措施。
- 合理利用资源,减少对环境的影响。
- 建立健全的环境管理体系,严格执行环境管理制度和标准。
8. 总结本文档提出了一份垃圾处理设施建设工程施工组织设计方案。
通过合理的施工组织结构、详细的施工计划以及相关的安全措施和环境保护措施,我们将确保工程的顺利进行,并最终建设出先进、高效、环保的垃圾处理设施。
垃圾处理场施工组织设计精选全文 (2)

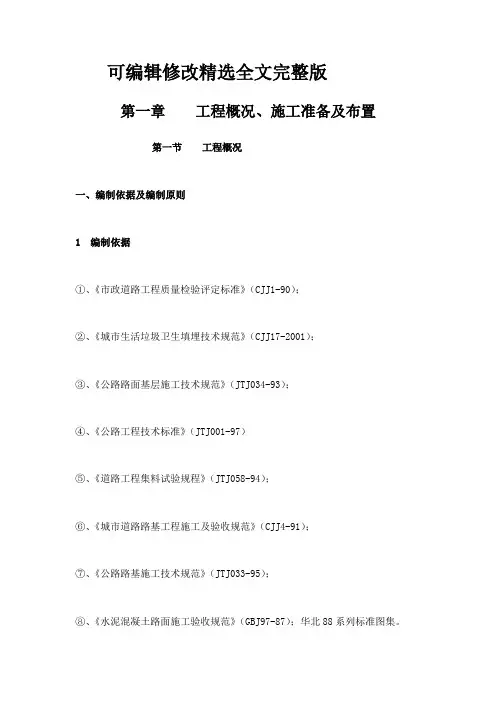

可编辑修改精选全文完整版第一章工程概况、施工准备及布置第一节工程概况一、编制依据及编制原则1 编制依据①、《市政道路工程质量检验评定标准》(CJJ1-90);②、《城市生活垃圾卫生填埋技术规范》(CJJ17-2001);③、《公路路面基层施工技术规范》(JTJ034-93);④、《公路工程技术标准》(JTJ001-97)⑤、《道路工程集料试验规程》(JTJ058-94);⑥、《城市道路路基工程施工及验收规范》(CJJ4-91);⑦、《公路路基施工技术规范》(JTJ033-95);⑧、《水泥混凝土路面施工验收规范》(GBJ97-87);华北88系列标准图集。
⑨、国家现行《混凝土结构工程施工质量验收规范》(GB50204-2002)。
⑩、行业相关标准及规范:《国际土工合成材料安装协会(IAGI)土工膜安装规范》(修订版);《土工合成材料应用技术规范》 GB50290-98;《土工合成材料聚乙烯土工膜》GB/T17643-1998;《生活垃圾填埋污染控制技术标准》GB16889-1997。
《城市生活垃圾卫生填埋技术标准》CJJ17-88;《聚乙烯(PE)土工膜防渗工程技术规范》 SL/T231-98;《水利水电工程土工合成材料应用技术规范》 SL/T225-98;《土工合成材料测试规程》 SL/T235-1999;2、编制原则①、遵守招标文件各项要求,认真贯彻执行业主和监理工程师及授权人或代表的指示、指令和要求。
②、坚持技术先进性、安全可靠性、科学合理性、经济适用性。
③、实施项目管理,通过对劳务、设备、材料、资金、技术方案、信息、时间和空间条件的优化处理,完成成本、工期、安全质量以及社会效益的预期目标。
④、强化精品意识,以“诚信、谦和、认真、苦干、拼搏、创新”的企业精神为指导,向业主提交一项内实外美、经久耐用的工程。
二、工程概况廊坊开发区城市生活垃圾卫生填埋场工程占地面积约112056平方米(约合168亩),其中卫生填埋场占地约为65534平方米(约合亩),管理区及预留地约为46522平方米(约合亩)。
垃圾处理厂填埋封场工程施工组织设计

垃圾处理厂填埋封场工程施工组织设计一、工程概况二、施工目标1.安全:确保施工过程中的人员、设备和环境安全。
2.高效:合理安排施工进度,提高施工效率。
3.质量:确保施工质量符合设计要求和相关法规。
三、施工准备1.施工人员:组建施工队伍,包括工程经理、工程师、监理员和施工人员。
对施工人员进行相关培训,确保他们了解工程的施工要求和安全规章制度。
2.工程材料:采购所需的填埋材料、土石方设备、防渗材料等,确保施工所需材料的有效供应。
3.施工设备:租赁或购买所需的挖掘机、铲车、压路机等设备,确保施工设备的正常工作。
4.工地准备:对工地进行清理,确保施工区域的平整和无障碍。
四、施工方案1.填埋封场工程要求从项目开始到完工,整体的施工时间为60天。
根据施工进度细化施工计划,确保完成各阶段工作任务。
2.施工队伍按照施工计划,合理安排工作任务,确保施工顺利推进。
3.施工过程中,严格按照相关工程规范进行施工,确保施工质量符合国家环保标准。
4.施工期间,安排专人负责监督工程质量和安全,保证施工过程中的安全和有效。
五、施工安全措施1.每位施工人员必须参加安全培训,并按照相关安全规章制度进行施工。
2.组织定期安全会议,强调施工安全重要性,交流工作经验和教训。
3.严格执行施工现场安全制度,做好文明施工和安全防护措施。
4.设立安全监测检测点,定期检查施工过程中的安全情况。
5.保证施工设备的正常运转,定期进行维护和维修,确保施工过程中无设备故障。
6.严格管理施工现场,确保施工区域的安全通行和周边环境的安全。
六、施工质量控制1.制定施工质量管理计划,明确施工质量要求和监督检查措施。
2.组织施工人员进行验收前的检查和测试,确保施工质量合格。
3.安排专人进行质量监督和检查,确保施工过程中的质量符合相关标准。
4.及时处理质量问题和工程变更,保证施工质量和进度。
七、环境保护措施1.施工现场周边的环境保护设施完善,包括噪音、粉尘和废水处理等。
无棣生活垃圾场施工组织设计

无棣生活垃圾场施工组织设计一、前期准备阶段1.调研与规划在无棣市确定建设生活垃圾场的需求后,需进行前期调研和规划工作。
调研包括了解无棣市的垃圾产生情况、垃圾处理方式、现有垃圾处理设施的状况等,并根据实际情况确定生活垃圾场建设的规模和位置。
2.方案设计根据调研结果,设计生活垃圾场的建设方案。
包括主要设施的选址、设计、规模、布局等。
3.环境影响评价进行环境影响评价工作,评估生活垃圾场对周边环境的影响,并制定相应的环保措施。
4.项目筹备进行生活垃圾场项目的立项、招投标、资金筹措等工作。
二、施工准备阶段1.人力资源准备组建生活垃圾场施工团队,包括工地经理、项目经理、技术员、施工队员等。
确保施工团队具备相应的专业知识和技能。
2.物资采购根据施工需求,采购所需的建筑材料、机械设备、劳动保护用品等。
3.施工现场准备选址后,对施工现场进行查勘,清理并平整用地。
同时,确保施工现场有足够的供电、供水等基础设施。
三、施工执行阶段1.施工方案制定制定生活垃圾场的施工方案,包括具体施工步骤、时间节点和质量要求等。
2.土方开挖和平整根据设计方案,对生活垃圾场的土方进行开挖和平整,确保场地符合要求。
3.场地防渗处理对生活垃圾场场地进行防渗处理,包括铺设防渗膜、建设沉淀池等。
4.设施建设根据设计方案建设各项设施,如垃圾处理场、厢房、运输车辆道路等。
5.运输线路建设确定生活垃圾的运输线路,建设相应的道路,保证垃圾运输的畅通。
6.环保设施建设建设环保设施,如垃圾处理设备、沼气发电设备等,确保垃圾处理过程中的环境保护。
7.施工安全管理制定施工安全管理计划,确保施工过程中的安全,包括安全教育培训、安全设施设置等。
四、收尾阶段1.验收及竣工报告对生活垃圾场进行竣工验收,并完成相关的验收手续。
2.运营转移完成生活垃圾场的设备调试和运行试验,将生活垃圾场投入正式运行,并将垃圾处理工作由无棣市现有的垃圾处理设施转移到新的生活垃圾场。
3.后期运营管理制定生活垃圾场的日常运营管理规程,并组织相关人员进行管理和维护。
垃圾处理厂施工组织设计

目录第一部分编制原则一、编制依据二、编制范围三、编制原则第二部分工程概况一、建筑概况二、结构概况三、装饰工程四、安装概况第三部分施工方案施工组织设计一、定位放线二、土方开挖及回填三、地基钎探及验槽四、填埋场施工方案五、进场道路施工方法六、模板工程七、钢筋工程八、砼工程九、砌体工程十、抹灰工程十一、地面工程十二、室内、外涂料涂刷工程十三、屋面工程十四、门窗工程十五、水暖电安装工程十六、脚手架工程第四部分执行国家、行业、地方强制性标准规范的具体措施第五部分工程质量保证措施一、施工总体部署二、工程质量目标三、质量管理体系及制度四、质量保证措施第六部分工程进度的保证措施一、施工总进度目标二、施工流水段的划分三、保证工程进度的措施第七部分安全施工措施一、安全目标:二、安全施工管理体系三、安全管理的方针四、安全管理制度五、安全管理措施六、安全管理重点七、安全施工措施八、临时用电安全措施九、机械安全使用措施十、施工现场的消防保卫措施第八部分施工准备一、技术准备二、生产准备附:拟投入项目施工的劳动力计划表工程投入的主要施工机械设备拟用于确保本工程质量的检测设备表三、现场准备四、物资准备第九部分施工现场平面布置一、总体布局第十部分施工技术措施一、施工方案的技术措施二、质量技术措施三、安全施工技术措施四、预防质量通病的技术措施第十一部分文明施工的保证措施一、文明施工的目标:二、文明施工要求三、文明施工的保证措施四、文明施工的实施细则五、环境保护措施六、减少和降低噪音措施第十二部分季节性施工措施一、雨季施工措施二、夏季施工措施三、冬期施工措施第十三部分新工艺、新技术、新材料的应用一、竹胶模应用技术二、PE给水管应用技术三、屋面防渗漏材料的应用四、中空玻璃塑钢窗五、挤塑聚苯板外墙外保温第十四部分降低成本措施一、成本预测二、严格成本控制指标三、具体节约措施第十五部分回访保修一、服务宗旨二、保修服务措施附图表:施工进度横道图施工进度网络图施工平面布置图第一部分编制原则一、编制依据1、根据阿克塞县城区垃圾处理工程招标文件及有关问题的答疑文件;2、阿克塞县城区垃圾处理工程建筑安装施工及工艺图纸;3、本工程施工现场踏勘情况;4、国家现行的施工规范、操作规程、工艺标准、施工验收及质量检查验收标准;工程建设标准强制性条文房屋建筑部分建筑工程施工质量验收统一标准GB50300—2001建筑地基基础施工质量验收规范GB50202—2002砌体工程施工质量验收规范GB50203—2002混凝土结构工程施工质量验收规范GB50204—2002屋面工程质量验收规范GB50207—2002建筑地面工程施工质量验收规范GB50209—2002建筑装饰装修工程质量验收规范GB20210—2001建设工程项目管理规范GB/T50326—2006建筑施工安全检查标准JGJ59—99建筑施工高处作业安全技术规范JGJ80—91建筑变形测量规范JGJ/T8—97民用建筑工程室内环境污染控制规范GB50325—2001普通混凝土配合比设计规程JGJ55—2000建设工程文件归档整理规范GB/T50328—2001建筑节能工程施工质量验收规范JGJ98—2000钢筋焊接与验收规范GB50411—2007建筑机械使用安全技术规程JGJ33-2001建筑给水排水及采暖工程施工质量验收规范GB50242—2002建筑电气工程施工质量验收规范GB50303-2002生活垃圾卫生填埋处理工程项目建设标准建标2009124号土工合成材料应用技术规范GB20290一98建设工程质量管理条例甘肃省建设项目工程竣工验收暂行办法关于实施甘肃省建设项目工程竣工验收暂行办法的补充通知建设部房屋建筑和市政工程竣工验收备案管理暂行办法5、我公司IS09001质量体系认证、质量手册、程序文件、作业指导书等施工技术和安全质量管理文件;6、我公司具备的机械装备及设备,技术资源和技术力量;7、建设部推广应用的新技术;二、编制范围阿克塞县城区生活垃圾处理工程设计图纸范围内,除建设单位招标答疑文件中规定甩项工程以外的土建、水、电安装工程;三、编制原则1、在满足设计要求和施工规范的前提下,单位工程一次验收合格率100%;2、确保施工工期,施工质量和安全生产,努力降低工程成本,确保优质、安全、高效、低耗建设目标的实现;3、采用先进科学的施工方案、施工工艺、施工管理手段;4、本施工组织设计方案是工程施工的指导性作业书,是本工程的总体部署;在人、材、机、资源管理、安全、质量、工期、环境保护等方面起指导和约束作用;第二部分工程概况一、建筑概况1、工程简介阿克塞县位于甘肃省西部,阿克塞县拟建城市垃圾处理工程位于阿克塞县城东北5公里处的国道G215线东侧——沙山口东滩场址,拟建垃圾场总占地面积122亩,总库容18万M3,有效库容15万M3,日平均处理消纳城区垃圾20吨,为IV类IV级垃圾填埋场,可满足阿克塞县城2010——2025共16年的生活垃圾总量的填埋要求;工程内容为:填埋场、生活管理区、进场道路、覆土备料场等;1填埋场占地面积96亩,总库容18万M3,日平均处理垃圾20吨,东西轴线长约500米,南北轴线长约100米;含垃圾填埋区、垃圾主坝;垃圾副坝、防渗工程、渗沥液收集系统、排液导气系统、场区截水沟及坝顶排水沟、截洪土梗、污水回喷系统;2生活管理区拟建生产生活辅助区占地约1500 M2,总建筑面积340.93 M2,其中管理用房136.51 M2,值班及计量用房14.44 M2,简易车库轻钢结构108.00 M2,机修间67.60 M2,旱厕14.38 M2,消防水池及广场占地25.07%;均采用砖混结构内墙240、外墙370,均采用MU10机制多孔砖、M5.0水泥砂浆砌筑,外墙贴70厚挤塑聚苯板保温,屋面采用80厚挤塑聚苯板保温,地面在混凝土下铺150厚1:10水泥焦渣保温,门窗为塑钢单框双玻保温窗;建筑设计合理使用年限为50年,屋面防水等级为III级,耐火等级为二级,抗震设防烈度为7度;3进场道路进场道路与敦格公路相接,全长905.596米,路面宽度为6米,路基宽度为7米,路面为25厘米的沙石路面;2、自然地理条件垃圾填埋场地处距城区5㎞的沙山口东滩的戈壁荒滩,平均海拔1600米左右,地势平坦,周围分布有较矮小的沙丘,有东南向西北缓倾,坡度为2—3%;国家规定阿克塞县按7度设防,属温带干旱气候,干燥少雨,年均降水量为90.4毫米,蒸发量高达2495毫米,为降水量的27倍;昼夜温差大,霜期长;3、区域水文地质概况工程范围内地质情况良好、地层单一,主要有上层残积土、细沙、和其下部的角砾层组成,区域比较稳定;场区内无常年地表径流,地下水为深层承压水,由于场地内地下水埋藏较深约180米,施工用水较为紧缺;工程区地震设防烈度7度,为II类场地;4、施工条件阿克塞县城区位于酒泉市域西部,县域内有国道215线通过,域内有通往各乡镇的市内公路,施工条件基本便利;二、结构概况1、填埋场根据所选的天然沟谷,将隆起的沙丘挖出整平,同时下挖成库底南北长335米,东西宽60—70米的长方形填埋区,在库区下游南端设置垃圾副坝,上游北端设置垃圾主坝,闭合形成一座沟谷型垃圾填埋库;库底最大高差7米;垃圾主坝坝基采用角砾层做持力层,坝体用整平开挖角砾石料分层碾压筑坝;最大坝高8米,坝顶宽4米;坝顶轴线长度108米;垃圾副坝坝基采用角砾层做持力层,坝体用整平开挖角砾石料分层碾压筑坝;最大坝高4米,坝顶宽4米;坝顶轴线长度121.7米;库区场地防渗采用单层防渗结构;从下到上依次为1原状角砾压实整平、2750mm厚压实粘土防渗层、31.5mm厚HDPE模、4600g/m2非织造土工布,5300mm厚卵石导流层、6200g/m2织造土工布、7垃圾填埋物;渗沥液的收集和排放:库区垃圾渗沥液下渗至库底渗沥液导流层中,再由导流管收集排出填埋场至垃圾坝下游150米处的渗沥液收集池;渗沥液收集池7.1米X7.1米X3.5米,容积150 M3;钢筋混凝土现浇结构,在池底及池壁内侧做5mm厚聚氨酯防水涂膜,再做20mm厚防水砂浆;池外壁用1:2水泥砂浆抹面,15mm厚;池内壁做玻璃钢防腐层;填埋场垃圾产生的气体由设置在场内的竖向导气管收集后排入大气层;渗沥液的处理采用回喷法;即渗沥液在达到渗沥液池容积的一半时选择晴天回喷,经潜污泵提升,通过渗沥液回喷管回洒于填埋垃圾堆体上,利用自然条件进行蒸发;为保证填埋场的正常安全运行,设计考虑在距上游垃圾坝150米外处修筑东西向的截洪土埂,截洪土埂高1.2米,长320米,迎水面为浆砌块石铺筑;2、生活管理区本工程管理用房、机修间、旱厕、值班及计量用房均采用素混凝土条形基础,简易车棚及计量室轻钢屋架部分采用独立基础,持力层均为角砾层,地基承载力特征值fak=300KPa;开挖基槽时,不应扰动土的原状结构,坑底应保留200mm厚的土层用人工开挖;在基础施工前应进行钎探验槽;所有承重墙均在0.00米以下采用MU10粘土实心砖,0.00米以上采用KP1型MU10粘土多孔砖;所有承重墙在每层楼板顶标高处均设置圈梁;砼强度等级分别为:条形基础及独立基础为C30、其它混凝土构件均为C25;钢筋为HPB235、HRB335级;混凝土保护层厚度:独立基础50mm;构造柱30mm,圈梁25mm;3、进场道路进场道路与敦格公路相接,全长905.596米,路面宽度为6米,路基宽度为7米,路面为25厘米的沙石路面;道路全线挖方总量4016立方米,填方总量1285立方米;路面为250mm的砂石路面,共需级配碎石5433.6立方米,对原土进行500mm翻夯,共需翻夯6339.2立方米;进场道路按道路四级进行设计,可直接沿选定线路按自然坡型碾压,成型后铺设路基土,筑路材料可就地取材,采用两边道路周边开挖的角砾,压实度达到0.93以上;道路设计最大纵坡4.8%,最小纵坡0.425%,道路最小竖曲线半径1500米;路基挖方边坡率1:1,填方边坡率1:1.5,路面横坡度2%;路基排水采用路基边沟排导系统,浆砌片石砌筑;三、装饰工程生活管理区建筑物外墙面刷外墙涂料,室内地面均水泥砂浆地面,水泥踢脚,室内墙面及顶棚均涂刷白色涂料,乳胶漆墙裙,所有窗为塑钢高强气密性节能窗,一框双玻,内门为木制板门,屋面为不上人屋面,80厚挤塑板保温层,3厚二层SBS高聚物改性沥青防水层一层自带砂;四、安装概况1、给水:生产及消防用水有洒水车从县城自来水运来;管材用直埋式焊接钢管,三油二布防腐;2、排水:室外排水管采用UPVC塑料管粘结安装;3、电气:本工程负荷等级为三级,自临近供电线路引入一路10KV高压线路,在管理区设变压器一台,低压用电缆从电杆引下,直接进入配电柜;室外电缆采用穿管直埋方式敷设,放射式供电;本工程导线选型为BV__450/750;接地采用TN—S系统,在总配电箱侧做等电位联结箱;第三部分施工方案施工组织设计一、定位放线本工程在施工前关键要控制定位尺寸及建筑物的标高,其主要方法如下:1、平面控制:首先应根据城建规划部门给定的定位坐标红线图,按照施工图的平面形状及尺寸进行定位放线,并将建筑物主要控制位置引测至5m 以外且用素砼保护引测桩;同时根据红线图或建设单位给定的标高引测点,做好建筑物高程基准点的引测工作,将基准点测设至有利于永久保存的建筑物或其它物体上;2、基础工程定位放线:在开挖前进行场地平整,并在清理完毕后进行基础工程定位放线;首先将主要控制轴线桩位置自引测桩处引入基坑内,延场区四周进行放线,将各主轴线桩位置测设在基坑内;同时按照基准点将槽底标高引入基坑内;3、生活管理区主体工程定位放线:基础柱、梁施工完毕后,将柱轴线自柱基础顶面引测至基础柱上,主体工程施工时自基础柱轴线用经纬仪竖向引测梁、柱轴线;同时依据±0.000基准点和实际标高测量好梁底、板底标高;4、所有定位放线、标高测量工作完成后,必须经项目技术负责人认真组织进行技术复核确认无误后,报请监理、建设单位对测结果检查验收合格后,方可进行下道工序的施工;二、土方开挖及回填1、本工程生活管理区建筑物采用装载机、挖掘机配合翻斗车进行施工;2、工艺流程:基础放线→机械挖土方→清理基坑→人工挖土→修边和清底;3、土方开挖前,应按施工方案的要求将施工区域内地上、地下的障碍物及管线清理完毕再进行施工作业;4、根据定位放线确定好的基坑灰线尺寸,经相关各方对基础坑尺寸和轴线位置复核无误后,方可开挖;5、人工开挖时,首先要做好技术交底,对基底土方不得扰动和超深;在柱基周围不得堆土过高,应注意边坡稳定;6、填土前应将基坑底的杂物和垃圾清理干净,回填土的质量应符合设计要求;7、回填土要分层摊铺夯实,每层摊铺厚度不大于250MM,压实系数大于0.94.8、回填土施工中,应按要求进行取样实验;下层检验不合格不得回填上层;三、地基钎探及验槽1、基础施工前应进行地基钎探及验槽;2、本工程基础持力层位于圆砾石层,采用钎探;钎探间距不大于2米,探深不小于2米,每柱下不得少于一个探孔;3、钎探时探孔要按顺序进行编号,并有专人记录钎探结果,整理好探孔平面布置图;4、钎探完成后应做好标记,保护好探孔;5、若遇孔洞、洞穴、古墓等地基障碍物及土质与地勘报告不符合时,应会同勘察、设计、建设、监理等单位共同研究处理;6、基础施工前应会同勘察、设计、建设、监理及监督单位进行地基验收,验收合格后方可进行下道工序的施工;四、填埋场施工方案本章仅对填埋场施工主体工程作出阐述;本项目主体工程施工包括以下内容:①边坡修理与库底平整工程;②防渗工程;③坝体工程;④渗滤液收集及处理工程;⑤调节池工程等;一施工方案的选择1、主要施工机械的选择1 选用3台WY-1.0m3型全液压挖掘机,用于库底平整和边坡修理中土方的开挖、清理等作业,确保施工工效、机械化作业程度2选用3台TY120型推土机,用于库底平整和边坡修理中土方推平、回填分摊的作业;3选用1台18t型压路机,用于回填土的辗压夯实,粘土衬层的辗压等;4选用2台ZL-50型装载机,用于局部土方调配、短距填运;5选用2台DJY350型强制搅拌机,用于坝体工程、调节池工程砼和砂浆的拌制;6选用2台8T翻斗车,用于场内水平运输;7选用2台6t自卸汽车,用于场外水平运输;二施工起止流向确定根据垃圾填埋场的施工工艺,结合本填埋工程特点,以及大型土石方施工从“从高到低、从上到下”分层推进的施工要求,本工程施工起流向确定如下:1沿场区分布峡谷走向,从东至西整体推进施工;2先土建工程,然后进行设备安装工程,在土建施工中要密切配合安装工程,及时将各种管道埋设好;三施工程序根据垃圾填埋场的有关技术标准,结合本工程设计,确定本项目主体工程施工程序如下:①施工前准备工作;②库底平整和边坡修整;③垃圾坝体施工,同时埋设渗滤液排导管;④库区防渗系统施工;⑤渗滤液收集系统施工,同时进行其管道安装;⑥渗滤液导排管的施工及石笼安装⑦调节池施工,同时进行抽汲防水的水泵等设备的安装;⑧截洪埂及其他辅助设施的施工;⑨交工验收垃圾场的主体工程;四施工方法本垃圾填埋场主体工程的施工方法按照库底平整和边坡修理、盲沟石笼、截水渠、防渗工程、坝体和场区道路以及安装工程共六个部分进行阐述;1、库底平整和边坡修理施工顺序为:去除地表植被土→边坡修理平整并压实→库底清运杂土→库底腐质土清除→库底土方平整压实;1去除地表植被土去除地表植被土,就是除去库区范围内的草木及其根基及其赖以生长的腐质土;由于这层土松软、不密实,可以认定为无承载能力和抗渗性能差,因此必须完全清除,并且挖入老土设计要求的深度;清除时采用人工与挖掘机配合进行,自上而下分层分段作业;清理出来的杂土用自卸汽车运走;2边坡修理平整并压实边坡修理平整目的是使库区边坡平坦、光滑,无凸凹不平的地表,以便于做库体防渗层;因此在去除腐植土后,还应根据设计要求的深度将相对较高的部位要清平,对于凹陷的地表,要用角砾石回填并夯压实;清平达到要求后,整个边坡要用压路机18t压实1-2遍;对于边坡较陡的地方,压路机无法开行,可采用打夯机配合人工夯实1--2遍;3 库底平整压实库底平整压实前,要先清除边坡修理下的杂土,然后挖去库底腐植土及标高高于设计要求的部位,最后才可以进行平整压实;平整压实采用铲运机进行土方短距调配,压路机18t进行辗压,次数2-3遍,压实系数不小于0.93;4粘土防渗层的施工垃圾填埋场场地整平后,库区中部最低线纵向坡度为0.28%,之后铺设750mm厚压实粘土保护层,并须进行分层碾压,库区底部及边坡压实系数均不小于0.93和0.902、渗沥液收集系统的施工垃圾填埋场渗滤收集系统主要由设置在底部防渗层上的集水沟、渗沥液收集排水花管和导气竖井石笼组成;其集水沟、石笼施工均为一般施工方法,垃圾渗滤液排水管在防渗层完工后进行,同时依次完成竖向排导石笼的施工;垃圾渗滤液排水、导气管和石笼的施工垃圾渗滤液排水、导气管在防渗层施工完工后进行施工;首先在库底防渗层上铺设一层100mm中粗砂,然后敷设高密度聚乙烯HDPE穿孔排水花管DN315;主管在穿越垃圾坝底部至渗滤液调节池,依地形在填埋区内布置次管与主管相连,次管敷设穿孔排水花管HDPE,管径DN250,各主次收集排水管交汇点间距25--65m左右的竖向设置竖向导气井石笼,石笼Φ1000mm笼中填充50-80mm卵石;在施工时,卵石用翻斗车运来,钢筋笼在场外加工制作后运来现场安装;在渗沥液收集排水管安装后,施工渗沥液导流层,渗沥液导流层做300mm厚卵石层,卵石粒径Φ20--Φ40;机械配合人工进行施工,3、库区防渗系统施工HDPE膜防渗层1铺设安装前的准备工作错误!铺设、安装HDPE膜前,邀请业主、设计方、现场监理与相关单位,进行施工前的预备会议,会议最终确定防渗施工的各项施工细节以及解决工地现场出现的各种新的情况;错误!做好施工前的电源线路检修、畅通;施工机具的检修就位;劳动力安排就绪等一切准备工作;错误!在膜下或粘土回填验收合格后,HDPE膜才能进行铺设,未经验收不得铺设HDPE膜;错误!必须按照已批准的文件和征得项目监理对我方的施工建议方案书面同意后,方可施工;施工中应做好记录,交业主归档备查;2 HDPE膜铺设、焊接施工错误!HDPE膜施工工艺流程:首先根据填埋区的实际地形尺寸进行规划→按实际规划尺寸进行裁膜并运至施工现场的相对应的位置→按施工操作程序进行铺设、焊接→自检合格后申请验收,为下道工序作好准备;错误!裁膜及运装:先派人员准确丈量实际地形,把量好的尺寸详细记录在册,并根据量得的尺寸进行平面规划、再由平面规划图进行裁膜,编定好每片膜块的序号,按顺序运至施工现场相对应的位置;错误!铺膜程序:在一般边坡和库底,铺设组人员先检查铺设区域内的每片膜的编号与平面布置图的编号是否一致,确认无误后,按规定就位膜的位置,立即用砂袋进行临时锚固,然后检查膜片的搭接宽度是否符合100mm左右的要求,需要调整时及时调整为下道工序作好充分准备;错误!特殊部位铺设:在填埋区边坡坡脚、拐弯等不规则处铺膜时要求土基在拐弯时圆滑顺接,不能出现负坡;铺膜时尽量放松,不能使膜出现悬空状态;错误!焊接准备:任何焊接设备在每期工作之前以及每日上、下午工作之前,或在连续使用期间最大使用间歇时间5小时的情况下,须对设备进行清洁、重新设置和测试,以保证焊缝质量;错误!焊接程序:焊接施工前,必须先做试样焊接,试焊合格后,方可开始正式焊接;焊接时,再一次检查膜片的搭接宽度,并保证搭接范围内洁净、无异物,或其它可能会影响焊接质量的任何东西;调整好焊机的各项技术参数,按照一定的顺序进行焊接;在边坡上焊接操作时,操作手需在安全绳或绳梯的保护下,时刻跟随焊机的运行,及时对焊机的各项技术参数进行微调,以便使焊机全过程都处于最佳运行状态之中,保证焊缝质量;错误!HDPE膜特殊部位处理a、在调节池边坡角点交汇处和填埋区边坡拐弯处,HDPE膜的铺设、焊接属特殊情况,对此应因地制宜采取相应处理措施,才能使膜片更加紧密地与基底贴在一起;这种情况的施工要点为:在拐弯等不规则范围内的膜片应裁成上宽下小的“倒梯形”,其宽窄比例操作人员根据现场的实际情况和边坡的具体尺寸精确计算;若该比例掌握不准,则会导致边坡上的膜面“起鼓”或“悬空”,在HDPE膜的铺设安装时切忌该现象发生;以上施工示意见下图所示:b、在填埋区整个边坡与场底衔接部位的坡脚处,同样需经特殊处理;这种情况的施工要点为:在距坡脚1.5m以外设置水平焊缝,把边坡的HDPE 膜顺着坡面铺设再与场底的HDPE膜进行焊接处理;c、在填埋区下游垃圾坝渗滤液收集管穿坝处,管与膜的衔接焊接应采用“管穿膜”特殊工艺进行施工;其施工要点为:先用HDPE膜制作一个成喇叭状的管套,小端口径与穿膜管口径一致,大端口径在0.8米左右具体尺寸安装时再确定并分成6-8小片,然后把管套按由大到小的先后顺序套进穿坝管,根据现场实际情况调整好管套的位置并用热风筒进行临时稳固,此时应注意不能让管套有悬空的部位,最后分别把套管的大、小端口焊接在排渗连接井垂直壁膜面、渗滤液收集管上,且在HDPE收集管另加不锈钢箍;d、在边坡的各级平台以及外围边界平台上,都需设置锚固沟,以减少大面积的HDPE膜因自身的热胀冷缩造成膜面内部受力,锚固沟的截面尺寸及设置位置等施工工艺详见下图所示:e、在边坡的HDPE膜焊缝交汇处、或整个施工过程中经取样后的修补部位及无法采用正常焊接施工的地方,需根据现场的实际情况制定因地制宜的施工细节,采用特殊工艺进行施工;如“T型”、“十字型”、双“T型”等焊缝的二次焊接属特殊部位焊接;。
垃圾填埋场工程施工组织设计方案

垃圾填埋场工程施工组织设计方案垃圾填埋场工程项目施工组织设计方案第一章编制说明一、编制依据1、某某省某某县生活垃圾卫生填埋场(二次公告)工程总承包施工招标文件。
2、某某省某某县生活垃圾卫生填埋场(二次公告)工程设计图纸。
3、现行国家有关施工规范、验收标准。
4、现行国家及地方有关施工管理规定。
5、现场实地踏勘情况及业主提供的相关资料。
6、本公司质量体系文件及技术、设备装备能力。
二、编制目标1、质量目标某某省某某县生活垃圾卫生填埋场(二次公告)工程施工质量达到现行国家施工验收规范合格标准。
2、安全目标①负伤频率≤3‰,重伤频率≤0.3‰,杜绝重大伤亡事故。
②按照国家建筑施工安全检查标准(JGJ59-99)和某某县有关规定,确保施工现场安全达标合格率100%。
3、工期目标经公司反复权衡,既要体现工期快,有一定的先进性,但也不能脱离现实的客观实际情况,本工程按业主要求准时投入施工,计划日历总工期381日历天,计划于2016年11月14日开工,2017年11月30日完工,工程施工总工期为381日历天。
具体工期安排详见《施工控制进度计划网络图》。
第二章施工准备及布置一、施工准备施工前的准备工作是保证施工顺利进行的基本前提,按规定,如果施工前的准备工作经监理工程师审核后而未达到合同规定的要求,则不予批准开工。
因此,必须认真按规定要求做好。
准备工作的内容主要包括:组织准备、技术准备、材料准备、劳动力准备和施工机具准备等方面。
二、组织准备我公司针对此工程严格实行“项目法”施工,实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。
项目管理机构组成表A、项目经理:1、参与和业主的合同谈判,并熟悉了解合同条款;2、在授权范围内负责项目合同的全面履约;3、领导项目班子贯彻执行项目施工组织设计和质量计划,全面实现各项目标;4、领导编制项目制造成本计划并负责其实施过程;5、给项目班子成员做好分工、并指导项目副经理做好对各专业经理的监督和管理工作;6、负责施工现场全面管理工作,是现场组织的最高指挥者;7、是安全生产的第一责任者;组织制定职业健康安全目标、指标、管理方案;8、是工程质量的第一责任人;确定本项目的质量目标和质量计划;9、是环境管理的第一责任人;组织制定环境管理目标、指标、管理方案;10、负责技术洽商和经济洽商的拟定及谈判工作;11、负责组织编写工程总结。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.曲阳县垃圾中转站施工方案项目经理:总工程师:技术负责人:安全负责人:编制人:2017年3月6日第一部分毛石砼基础一、模板工程1、模板组装前,施工人员应熟悉施工图和模板施工设计,现场应有能满足模板组装和检查需要的测量控制点。
2、模板安装前,应涂刷适宜的脱模剂,便于拆模。
3、斜撑下的表面应平整,并有足够的支撑面积。
支撑下应铺设垫板,斜度的角度不宜大于60度。
基础模板应支撑牢固,其支撑在土地正面时,应加设垫板。
模板安装完工,应检查校正。
检查无误后,应对砼的浇筑标高在模板上画线,标示清楚。
4、不承重的侧模,在保证砼表面及棱角不因拆模而受损时,就可拆模。
二、混凝土工程水泥进场时应对其品种、级别、包装、出厂日期等进行检查,并应对其强度、安定性及其它必要的性能指标进行复验。
其质量必须符合现行标准GB175等规定。
水泥的检验批为同一生产厂家、同一等级、同一品种、同一批号的袋装不超过200T。
散装水泥不超过500T为一批。
每一批抽样不少于一次。
进行强度、安定性及其它必要指标的检验。
当检查产品合格证、出厂检验报告和进场复验报告都满足要求时,方可使用。
水泥在保管时要注意,应按品种、标号、出厂日期分别堆放。
并标上标记,做到先到先用。
临时露天暂时存放时,也应用防雨布盖严,底板垫高,采取防潮措施。
水泥存放时间不宜过长,以免结块降低强度。
块石:使用的块石要干净,表面不得有泥。
块石的大小不得超过300mm。
砂、石:砼使用的中粗砂、碎石,应符合JGJ52、JGJ53的质量要求。
砂的含泥量不大于5%,石的含泥量不大于2%。
骨料中严禁混入煅烧过的白云石和石灰块等。
砂、石的颗粒级配含泥量及针片状颗粒含量应满足要求。
水:采用饮用水。
当采用其他水源时,水质在符合现行标准JGJ63的规定,所用水不应影响砼的和易性及凝结不应降低砼的耐久性。
砼搅拌时间:搅拌时间应以全部材料投入搅拌筒起,到开始卸料为止所经历的时间。
时间过短,搅拌不均匀,强度和易性都下降。
时间过长,不但降低搅拌的生产效率,同时还会不坚硬的粗骨料因脱角破碎等,而影响砼的质量。
砼搅拌时间最短不少于90秒。
砼搅拌顺序:投料的顺序应从提高搅拌质量,减少叶片衬板的磨损,减少拌合物与搅拌筒的粒结,减少水泥飞扬,改善工作环境,提高砼强度,节约水泥方面综合考虑确定。
投料顺序是砂(石子),再倒水泥,然后倒入石子(砂)将水泥夹在砂、石中间,最后加水搅拌。
搅拌要求严格控制砼的施工配合比,砂、石必须车车过磅,不得随意加减用水量,搅拌好的砼要卸尽,在砼全部卸出之前不得再投入拌合料,更不得采用边出料、边进料的方法。
混凝土运输:砼运输过程中要保持良好的均匀性。
不离析、不漏浆。
保证砼具有设计配合比所规定坍落度。
砼在初凝前浇入模板并捣实完毕,同时要保证砼能连续浇筑。
当运距较远时,可掺加缓凝剂来延长凝结时间。
采用运输容器应不吸水、不漏浆,以防和易性改变。
毛石混凝土浇筑:保证砼浇筑不产生离析现象。
自由下落高度不应超过2m。
为了保证砼振捣密实,必须多层浇筑,边倒砼,边放置块石。
插入式振捣器振捣时,要直上直下,快插慢拔,插点要均匀,均匀点插,层层扣搭,时间掌握好,操作要细心。
砼养护,为了保证已浇筑好的砼在规定龄期达到设计要求的强度,并防止产生收缩裂缝,必须做好养护工作。
三、施工标准1、检查模板的位置、标高、截面尺寸、垂直度是否正确。
接缝是否严密,支撑是否牢固。
此外,还要消除模板的木屑、积水等杂物。
在浇筑砼过程中,要安排专人配合进行模板的观察和修整工作。
2、材料、机具、道路:对材料主要检查其品种、规格、数量和质量。
机具主要检查其数量,运转是否正确。
运输道路主要检查其是否平坦,运输工具能否直接达到多个浇筑部位。
3、与水、电供应部门联系,防止水、电供应中断。
了解天气预报,准备好防雨、防冻的措施。
对机械故障做好修理和更换的准备。
夜间施工准备好照明设备。
4、做好安全设施检查。
安全与技术交底、劳动力的分工以及其他组织工作。
5、在施工过程中,应按原材料进行配合比设计。
不得采用经验配合比。
同时使用的砂、石骨料一般都含有一些水分。
如果不及时调整配合比,将会影响砼的密实性,使砼强度降低。
为严格控制砼配合比,原材料的数量应采用重量比,严禁采用容积比,做到车车过磅。
第二部分钢筋砼围墙一、主要工艺及施工方法1.工艺标准⑴围墙混凝土强度等级采用C30,现场浇筑。
其砼的强度要满足设计要求。
钢筋采用HRB335。
⑵围墙的外观要求其非应力裂缝不得大于0.2mm,各部分的结构尺寸不得小于设计值。
⑶围墙采用一次浇筑到顶,基础砼施工时预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净。
⑷围墙的墙身几何尺寸要符合设计要求。
⑸围墙的钢筋保护层厚度要满足设计图纸要求。
⑹围墙的墙顶标高要满足设计要求,允许偏差为±20mm。
⑺混凝土灌注完毕后,应按有关规定进行养护。
⑻围墙混凝土浇注应均质密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求。
⑼围墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。
⑽施工时围墙墙高随路线纵坡变化,但基础应保持水平,同时保证外墙面在同一竖直面上。
⑾地基承载力满足设计要求120kpa。
若达不到设计所要求的地基承载力,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工。
2.施工方法⑴由项目部测量人员放线,确定围墙准确位置及标高,然后进行基坑开挖,开挖宽度根据基础宽度按照1:0.33放坡确定。
⑵基坑完成后,按基底纵轴线结合横断面放线复验,确认位置、标高无误并经监理确认后,方可进行随时垫层施工。
⑶基础施工完成后应立即回填,以小型压实机械进行分层夯实,并在表面预留3%的向外斜坡,防止积水渗入基底。
⑷浇筑基础砼,在基础砼施工完成后及时对墙身处的砼凿毛,保证浇筑围墙的墙身时新浇砼与已浇砼的连接。
待基础砼达到设计强度的80%后方可进行墙身施工。
首先绑扎墙身钢筋,钢筋安装完成经监理检查合格后,开始支模,并进行沉降缝、接缝及防水处理。
施工中特别注意模板的垂直度、平整度及稳定性。
⑸施工围墙墙身时其支架要一同搭建。
⑹砼的浇筑主要采用吊斗进行浇筑,机动翻斗车运送。
在浇筑中采用插入式振捣棒进行振捣,不得过振及漏振。
⑺砼养护主要是保证砼表面的湿润,防止砼水化反应的各种影响。
定期测定砼部温度、环境温度,控制砼外温差,防止砼表面产生裂缝。
⑻砼强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,可进行拆模施工,在拆模时不要损坏砼,正面模板主要采用整体移动,在移动过程中注意模板的稳定性、安全性,保证施工安全。
3.钢筋加工⑴钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
⑵钢筋应平直、无局部弯折、成盘的钢筋和弯曲的钢筋均应调直。
⑶钢筋的弯制和末端的弯钩应符合规和设计要求。
用I级钢筋制作箍筋其末端应做弯钩,弯钩的弯曲直径应大于主筋的直径、且不小于箍筋直径的2.5倍,弯钩的平直部分不宜小于箍筋直径的5倍。
钢筋焊接采用单面电弧焊,单面电弧焊焊缝的长度不小于10倍钢筋直径。
受力钢筋焊接应设在力较小处,并错开布置。
焊接接头在接头长度区段,同一根钢筋不得有两个接头。
配置在接头长度区段的受力钢筋其接头的截面积应小于总截面积的0.5倍(受拉区),受压区不限制。
电焊接头到钢筋弯曲处的距离不小于10倍钢筋直径。
钢筋绑扎时钢筋的交叉点应用扎丝绑扎结实,亦可用点焊焊牢。
绑扎采用满绑。
在钢筋混凝土与模板间设置垫块,垫块与钢筋扎紧,垫块应采用细石混凝土制作,保证垫块的强度与砼结构的强度相同。
垫块的安装应该保证钢筋的保护层厚度符合设计要求,同时要保证4个/m2。
在砼施工过程中要不时检查垫块的位置是否准确。
钢筋绑扎的过程中有高空作业要采取相应的措施,高空作业人员要系安全绳。
4.模板加工⑴模板的安装应与钢筋绑扎配合进行,先绑扎钢筋再立模板,模板的安装不得影响钢筋的检查,检查合格后才能够继续安装模板,模板不应与脚手架相联,避免引起模板变形和浇注过程中模板的不稳定。
⑵安装侧模时应防止移位和凸出,基础侧模可在模板外设立支撑固定,墙身的侧模可设拉杆固定,对于小型结构可用金属线代替拉杆。
⑶模板安装完毕后,应对其平面位置、顶部标高、节点联结、纵横向稳定性进行检查。
其允许偏差必须符合规要求。
在施工过程中发现模板有移位和变形应及时纠正。
⑷模板在安装过程中必须设置防倾覆设施。
5.支架搭设⑴支架宜采用标准化、系列化、通用化的构件拼装,支架的接头尽量减少,相邻立柱的应尽量设在不同的水平面上。
⑵模板支架的拆除应遵循先支后拆、后支先拆的原则严禁抛扔。
⑶模板支架拆除后,应维修整理、分类存放。
6.混凝土的浇筑。
⑴混凝土浇筑前,应对支架、模板、钢筋和预埋件进行检查并作好记录。
⑵混凝土自高处直接倾卸时,其自由高度不宜超过2米,以不发生离析为准。
⑶当倾落高度超过2米时时,应通过串筒或溜槽等设施下落,当倾落高度超过10米时,应设减速装置。
⑷串筒出料口下混凝土堆积高度不宜超过1米。
⑸混凝土按一定厚度、顺序、方向分层(50cm)浇筑。
⑹混凝土捣固使用插入式振动器时,移动间距不应超过振动器作用半径的1.5倍,与侧模保持50~100mm的距离,插入下层混凝土50~100mm。
每一处振动完毕后,应边振动边徐徐提出,对每一振动部分必须振动到该部分混凝土密实为止,密实的标志是混凝土停止下沉,不再冒出气泡、表面呈现平坦、泛浆。
应避免振动棒碰撞模板、钢筋及其他预埋件。
平板振动器移位间距应以振动器能覆盖已振动部分100mm为宜。
⑺砼浇筑的过程中不得随意向砼运输车中加水,来调整砼的坍落度及流动性。
施工中应注意:在施工过程要认真如实的填写施工原始记录及检查证。
7.沉降缝施工沉降缝按设计布设于基础错台处、分段处及与结构相接处,本标段间沉降缝按纵断面设计分段长度预留,缝宽2cm。
墙背一侧2cm嵌橡胶沥青防水密封膏,其余填L-600低发泡聚乙烯沫塑料三、施工质量控制1.施工测量施工前,作好现场的测量放样工作,根据设计图纸用经纬仪和水准仪测放出围墙的正确位置及高程。
并及时与现场领工员及作业队负责人进行测量技术交底。
做到每个工序施工完毕后进行一次控制测量。
2.施工工艺方法控制每个工序施工前由现场领工员进行自检后报请质检工程师及监理到现场进行检查,合格后进行下一步施工。
严格按制定的工程质量标准和操作工艺组织施工。
重点是控制围墙的砼质量、观感质量,施工中对砼的振捣要严加控制,保证砼的质量。
3.施工质量现场监控对围墙的钢筋主要是严格检查钢筋的类型、数量及间距,主要几何尺寸、保护层的厚度;模板主要是在施工中控制模板的表面平整度、垂直度,模板稳定性;砼的现场控制主要是砼的浇筑中的振捣,保证砼的密实,对有质量问题混凝土给予坚决退回,不能用于现场施工。
严格施工过程监控,配备专门的领工员现场跟踪监控施工质量,现场领工员必须严格按规定认真作好施工记录,并填写好施工日志。
