房屋建筑工程内外墙抹灰专项施工方案
抹灰工程施工方案

抹灰工程施工方案一、工程概况本项目为XXX小区1#-3#楼及地下室抹灰工程,建筑总面积约为XXXX平方米。
建筑结构为框架结构,地上XX层,地下X层。
本工程主要包括外墙抹灰、内墙抹灰、顶棚抹灰等施工内容。
二、施工准备1. 技术准备:根据施工图纸和规范要求,编制抹灰工程施工方案,明确施工顺序、施工方法、质量标准及验收要求。
同时,对施工人员进行技术交底和安全培训。
2. 材料准备:根据施工方案,提前准备所需材料,包括水泥、砂、石灰膏、建筑胶等。
材料应符合国家相关标准要求,并有出场合格证和复试报告。
3. 机具准备:准备好相应的施工机具,如抹子、批刀、水平尺、垂直线挂锤、搅拌机等。
4. 现场准备:确保施工现场清洁、平整,门窗框安装齐全,预留铁件、水电线管、配电箱等安装完毕。
三、施工流程1. 基层处理:对墙体基层进行清理,去除浮尘、油污、松散层等,然后涂刷界面处理剂,增强抹灰层与基层的粘结力。
2. 湿润基层:在施工前,对基层进行充分湿润,避免因基层吸水过快而影响抹灰层的附着强度。
3. 抹灰层施工:(1)底层抹灰:采用1:3水泥砂浆,厚度约为5-10mm,主要用于找平基层,确保墙面平整。
(2)中层抹灰:采用1:2.5水泥砂浆,厚度约为15-20mm,主要用于调整墙面垂直度和平整度。
(3)面层抹灰:采用1:1.5水泥砂浆,厚度约为5-10mm,主要用于表面找平和装饰。
4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持墙面湿润,防止抹灰层过快干燥导致开裂。
养护时间不少于7天。
5. 验收:施工完成后,组织验收,确保墙面抹灰质量符合规范要求。
四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准。
2. 加强施工过程控制,确保施工操作符合规范要求。
3. 定期对施工人员进行技术培训和质量教育,提高施工技能和质量意识。
4. 加强验收环节,对不合格部位及时整改,确保整体质量。
五、安全施工措施1. 施工前,对施工现场进行彻底清理,确保施工安全。
内外墙抹灰施工方案

内外墙抹灰施工方案内外墙抹灰施工方案一、施工准备工作1.组织施工专业人员进行技术交底,明确工程质量目标和施工要求。
2.清理施工现场,检查施工材料质量,合格后储存于干燥通风处。
3.检查墙体结构,进行修补和加固,确保墙面平整牢固。
二、内墙抹灰施工方案1.根据设计要求确定抹灰厚度和墙面平整度要求。
2.在墙面拆网点进行基准设置,确保抹灰层平整。
3.根据抹灰厚度和墙面特点选择适量的黏结剂进行调制。
4.用毛刷涂刷粘结剂于墙面,确保墙面与砂浆粘合牢固。
5.按照抹灰厚度逐层抹灰,使用专用工具将砂浆均匀涂抹至墙面上,并使用木刮板整平。
6.待砂浆稍干后,使用抹光工具对墙面进行表面处理,使墙面光滑均匀。
7.内墙抹灰施工结束后,进行养护,保湿保温至少7天,防止出现开裂和鼓包情况。
三、外墙抹灰施工方案1.根据设计要求确定抹灰厚度和墙面平整度要求。
2.进行外墙水泥基底处理,清理墙面灰尘和养护期末的混凝土薄膜,以提高墙面粘附力。
3.涂刷防水剂和防污剂,加强保护墙面不受水分和污染物侵蚀。
4.根据抹灰厚度和墙面特点选择适量的抗裂砂浆进行调制。
5.用毛刷涂刷粘结剂于墙面,确保墙面与砂浆粘合牢固。
6.按照抹灰厚度逐层抹灰,使用专用工具将砂浆均匀涂抹至墙面上,并使用木刮板整平。
7.待砂浆稍干后,使用抹光工具对墙面进行表面处理,使墙面光滑均匀。
8.外墙抹灰施工结束后,进行养护,保湿保温至少14天,防止出现开裂和鼓包情况。
四、施工质量控制1.严格按照设计要求和工程规范进行施工,确保抹灰厚度和墙面平整度符合要求。
2.定期进行工地检验和交工验收,检查抹灰层的平整度、水平度、垂直度等指标是否合格。
3.加强施工现场管理,及时处理质量问题和施工难题,确保施工进度和质量。
五、安全施工措施1.施工人员必须佩戴安全防护用品,如安全帽、防尘口罩、防滑鞋等。
2.使用施工工具时要注意安全操作,防止发生意外伤害。
3.严禁在施工现场吸烟或使用明火,保持施工现场清洁整齐。
内外墙粉刷施工方案

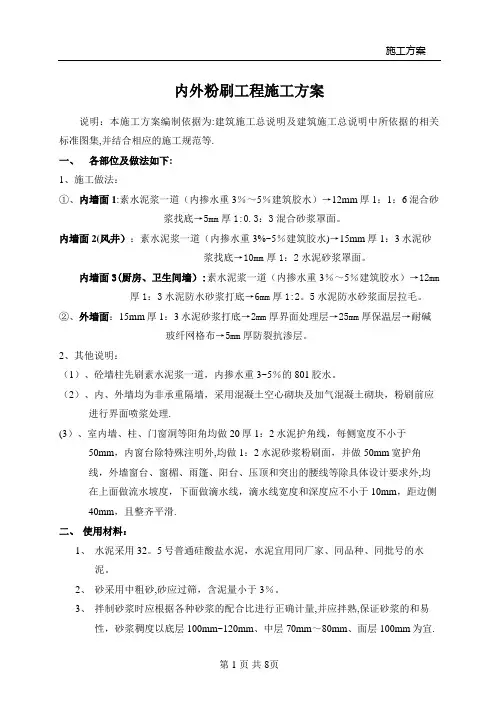

内外粉刷工程施工方案说明:本施工方案编制依据为:建筑施工总说明及建筑施工总说明中所依据的相关标准图集,并结合相应的施工规范等.一、各部位及做法如下:1、施工做法:①、内墙面1:素水泥浆一道(内掺水重3%~5%建筑胶水)→12mm厚1:1:6混合砂浆找底→5mm厚1:0.3:3混合砂浆罩面。
内墙面2(风井):素水泥浆一道(内掺水重3%~5%建筑胶水)→15mm厚1:3水泥砂浆找底→10mm厚1:2水泥砂浆罩面。
内墙面3(厨房、卫生间墙):素水泥浆一道(内掺水重3%~5%建筑胶水)→12mm 厚1:3水泥防水砂浆打底→6mm厚1:2。
5水泥防水砂浆面层拉毛。
②、外墙面:15mm厚1:3水泥砂浆打底→2mm厚界面处理层→25mm厚保温层→耐碱玻纤网格布→5mm厚防裂抗渗层。
2、其他说明:(1)、砼墙柱先刷素水泥浆一道,内掺水重3~5%的801胶水。
(2)、内、外墙均为非承重隔墙,采用混凝土空心砌块及加气混凝土砌块,粉刷前应进行界面喷浆处理.(3)、室内墙、柱、门窗洞等阳角均做20厚1:2水泥护角线,每侧宽度不小于50mm,内窗台除特殊注明外,均做1:2水泥砂浆粉刷面,并做50mm宽护角线,外墙窗台、窗楣、雨篷、阳台、压顶和突出的腰线等除具体设计要求外,均在上面做流水坡度,下面做滴水线,滴水线宽度和深度应不小于10mm,距边侧40mm,且整齐平滑.二、使用材料:1、水泥采用32。
5号普通硅酸盐水泥,水泥宜用同厂家、同品种、同批号的水泥。
2、砂采用中粗砂,砂应过筛,含泥量小于3%。
3、拌制砂浆时应根据各种砂浆的配合比进行正确计量,并应拌熟,保证砂浆的和易性,砂浆稠度以底层100mm~120mm、中层70mm~80mm、面层100mm为宜.4、砂浆宜随拌随用,不宜过多的堆集,拌料后一般在4小时内用完,不同品种的粉刷砂浆应分清.5、第一道底批:即喷浆处理。
6、第二道底批:本色32。
5级普通水泥加801胶水拌匀。
墙面抹灰工程方案

墙面抹灰工程方案一、工程概况本工程为某住宅小区内的一处建筑墙面抹灰工程。
墙体材料为混凝土墙面,并需要进行外墙基层涂料、中层石膏抹灰和面层乳胶漆三道工序。
总面积约为300平方米。
二、工程准备1. 材料准备(1)外墙基层涂料:选用防水性好、耐侯性强的涂料,确保基层的平整和防水效果。
(2)中层石膏抹灰:选用优质的石膏材料,确保抹灰的质量和平整度。
(3)面层乳胶漆:选用环保无污染的乳胶漆,确保墙面的平整和色彩鲜艳。
2. 设备准备(1)搅拌机、抹灰机、电动工具等基本施工设备。
(2)工程车辆和搬运设备。
(3)安全设备:安全帽、安全绳、安全网等。
3. 人员准备(1)工程主管:负责整个墙面抹灰工程的管理和协调。
(2)施工人员:负责具体的施工操作,包括基底处理、抹灰、刷漆等。
(3)安全监督员:负责工地安全管理和定期安全检查。
三、施工工艺1. 基层处理(1)清理墙面:将墙面表面的灰尘、油污等杂物清理干净,确保基层干燥、清洁。
(2)修补裂缝:对墙面上的裂缝进行修补,确保基层的平整度和稳固性。
(3)防水处理:在基层上涂刷一层防水涂料,提高墙体的防水性能。
2. 中层抹灰(1)石膏抹灰:将石膏材料与水按一定比例搅拌均匀,然后用抹灰机将石膏抹在墙面上,确保整个墙面都被均匀铺平。
(2)抹面处理:在墙面初凝后,用抹光机将墙面进行抹光处理,确保墙面平整、光洁。
3. 面层涂料(1)打磨处理:对石膏抹灰完毕后的墙面进行打磨处理,确保表面的平整度和粗糙度。
(2)底漆施工:在墙面打磨后,用刷子或喷枪将底漆均匀涂刷在墙面上,提高乳胶漆的附着力。
(3)面层乳胶漆:选用合适的乳胶漆颜色,用滚筒将乳胶漆均匀涂刷在墙面上,确保颜色饱满、平整。
四、施工要求1. 墙面抹灰工程要求整体质量达到国家相关标准,确保墙面的平整度和美观度。
2. 施工过程中要注意安全防护,做好施工现场的安全管理,避免事故发生。
3. 施工现场要保持整洁,及时清理施工垃圾,确保环境卫生。
内外墙抹灰专项施工方案最新版

内外墙抹灰专项施工方案最新版一、施工概述本次施工项目涉及内外墙抹灰工程,施工范围为建筑物的内外墙面。
施工内容包括表面处理、砌筑、抹灰和整平等工序。
施工过程中需确保施工质量,保护周边环境,确保施工安全。
二、施工准备1.施工材料准备:-细石灰、水泥、砂、石膏粉等。
-铁丝网,用于墙体预埋。
-石膏板,用于控制墙面平整度。
-墙面材料,如砖块、石材等。
2.施工设备准备:-手动和电动工具,如刷子、抹刀、电钻等。
-脚手架和安全防护设备。
三、施工工序1.表面处理:-清理墙面,将墙面上的杂物、油污等物清理干净,确保墙面干净、平整。
2.砌筑:-根据设计要求,选取适当的墙体材料进行砌筑。
-砌墙过程中,要注意墙体的垂直度和水平度,确保墙面质量。
-砌筑过程中预留好开孔位置,用于墙面设备的预埋,如电容器等。
3.抹灰:-在墙体完全干燥后,按照设计要求调制抹灰砂浆。
-抹灰前,先在墙面上涂上一层水泥砂浆,增加粘结力。
-用抹刀将抹灰砂浆均匀涂抹在墙面上,确保厚度均匀。
-抹灰过程中要注意垂直度和水平度,确保墙面平整。
4.整平:-抹灰完毕后,用拉线和水平仪检查墙面的平整度。
-如有高低不平的地方,使用石膏板修整到平整度满足要求。
-使用砂纸或抛光机进行打磨,使墙面光滑。
四、施工质量控制1.施工过程中要严格按照设计图纸和规范要求进行施工。
2.抹灰砂浆的配合比例要合理,保证砂浆的黏结能力和抗裂性能。
3.施工过程中要注意抹灰砂浆的厚度,保证墙面的装饰效果和使用寿命。
4.墙面的垂直度和水平度要符合国家标准要求。
5.施工完毕后,应及时清理施工现场,保护周边环境。
五、施工安全措施1.工人要穿戴好安全防护装备,如安全帽、手套、口罩等。
2.施工现场要设置明显的安全警示标志,确保工人和他人的安全。
3.施工期间要注意防止高处坠落和物体滑落,设置好脚手架和安全防护网。
4.施工工具要经常检查维护,确保施工过程中的安全。
总结:通过合理的施工准备、严格按照工序要求、控制施工质量和采取安全措施,可以保证墙面抹灰工程的施工质量和安全。
房屋建筑工程内外墙抹灰专项施工方案

房屋建筑工程内外墙抹灰专项施工方案1.施工准备1.1施工前的准备工作包括:测量墙面的尺寸,清理墙面上的尘土和杂物,确保墙面干燥,清理施工现场,保证施工材料的充足供应。
1.2确保所有施工人员穿戴好必要的防护设备,包括安全帽、防滑鞋、口罩等。
2.施工材料2.1抹灰材料包括水泥、砂子、石膏粉等。
2.2墙面补平材料包括水泥砂浆、抹灰石膏。
2.3辅助材料包括钢筋网片、墙角保护器等。
3.施工工艺3.1内墙抹灰工艺3.1.1在墙面上进行修补,填平裂缝和突出部分,保证墙面平整。
3.1.2在墙角处安装钢筋网片,增强墙角的强度。
3.1.3用水泥砂浆抹灰墙面,先进行一遍底层抹灰,确保与墙面充分粘结。
3.1.4做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.1.5用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
3.2外墙抹灰工艺3.2.1设置隔水层,防止水分进入墙体。
3.2.2用水泥砂浆进行外墙打底,保证墙体的结实。
3.2.3在外墙角安装墙角保护器,增加外墙的保护。
3.2.4进行外墙抹灰,先做一遍底层抹灰,确保与墙面充分粘结。
3.2.5做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.2.6用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
4.完工验收4.1完工后,用湿布擦拭墙面,确保墙面干净。
4.2用水平尺和垂直尺对墙面进行测量,确保墙面的平整度和垂直度符合设计要求。
4.3对墙面进行检查,确保墙体无开裂、空鼓等质量问题。
4.4如有质量问题,及时进行整改和修复。
5.安全措施5.1施工过程中,严禁高空坠落,施工人员需佩戴安全帽,并在施工现场做好防护措施,如设置警示标语和安全网等。
5.2施工过程中,严禁乱扔杂物,保持施工现场的整洁。
5.3施工过程中,施工人员需注意用电安全,严禁私拉乱接电源。
5.4施工过程中,施工人员需佩戴防护口罩和手套,防止灰尘和有害物质对身体的危害。
以上是内外墙抹灰专项施工方案的主要内容,针对具体工程情况和不同墙面材质,施工方案可能会有所调整。
内外墙抹灰工程施工方案

内外墙抹灰工程施工方案一、施工准备1.1 施工前检查在进行内外墙抹灰施工之前,应仔细检查墙体表面是否平整、清洁,是否存在明显凹凸不平的部分或潮湿现象。
如有问题应提前处理,以确保施工质量。
1.2 施工材料准备准备好抹灰所需要的原材料,包括水泥、砂子、粘结剂等。
确保原材料质量符合要求,并按照比例准备混合。
二、施工工艺2.1 基层处理在开始抹灰施工之前,首先要对墙体基层进行处理。
清除墙体表面的杂物和灰尘,确保墙体表面干净、无杂物。
2.2 抹灰施工将准备好的砂浆均匀涂抹在墙体表面,利用抹刀将砂浆均匀推平,使墙面表面平整光滑。
根据需求可以选择湿抹和干抹两种施工方式。
2.3 抹灰层处理抹灰层要求整体均匀,厚薄一致。
施工中应注意保持抹灰层的湿润,避免过早干燥导致开裂。
2.4 防水处理在抹灰完成后,可以根据需要进行防水处理,保护墙体不受潮湿影响。
三、施工质量要求3.1 表面平整度抹灰施工完成后,应检查墙体表面平整度。
墙体表面应光滑平整,无凹凸不平现象。
3.2 抹灰层厚度抹灰层厚度应符合设计要求,要求厚度一致,不得有大面积薄、厚现象。
3.3 抹灰层强度抹灰层应具有一定的强度,不得出现裂缝、起砂等现象。
四、施工注意事项4.1 施工环境施工时应注意周围环境通风良好,温度适宜,避免高温、潮湿等条件对施工造成影响。
4.2 施工人员施工前应由专业技术人员制定施工方案,并由具备相关资质的人员进行抹灰施工,避免施工中出现失误。
4.3 施工工具选用适合的抹灰工具,确保施工过程中工具干净、完好,有助于提升施工效率和施工质量。
结语内外墙抹灰工程是建筑装修中重要的施工环节,施工方案的合理制定和严格执行对于保障抹灰质量至关重要。
通过认真准备、科学施工和严格质量控制,可以确保内外墙抹灰工程的施工质量,提升建筑装修的整体质量。
内外墙抹灰工程施工组织方案

内外墙抹灰工程施工组织方案一、工程概况:本工程位于XX市小区,主要施工内容为内外墙抹灰工程。
工程总面积约5000平方米,主要包括住宅楼外墙抹灰、室内墙面抹灰、门窗洞口处理等。
二、项目经理责任分工:1.项目经理:负责整个工程的组织、协调和管理工作,确保施工进度和质量,并与相关单位进行沟通和协商,提供必要的技术支持。
2.技术员:负责制定施工方案、提供施工图纸,指导施工人员进行抹灰作业,并对施工过程进行监督和检查,确保施工质量。
3.施工队长:负责组织施工人员进行具体施工作业,安排施工进度,保证施工质量和安全。
4.安全员:负责工地安全管理,做好相关安全措施的落实,确保施工过程中无事故发生。
三、施工准备工作:1.准备施工材料:包括水泥、沙子、外墙砂浆、内墙砂浆、钢筋网格布等抹灰材料。
2.核对施工图纸:技术员核对施工图纸,确保施工过程符合设计要求。
3.搭建脚手架:根据施工需要,搭建稳固可靠的脚手架,确保施工人员操作安全。
4.临时用电:保证施工现场的临时用电安全可靠,满足施工要求。
5.施工机具准备:包括抹灰工具、批刀、钢丝刷、刷子等,并对其进行检查和维修。
四、施工工艺:1.表面处理:清理施工表面的油污、灰尘等杂物,确保施工质量。
2.基层处理:根据墙体情况进行基层处理,包括粉刷、修补裂缝等。
3.砂浆配制:按照比例将水泥和沙子混合搅拌,制备砂浆。
4.抹灰施工:先进行底层抹灰,再进行面层抹灰。
底层厚度约为10毫米,面层厚度约为5毫米。
5.外墙处理:门窗洞口、阳台洞口等位置进行特殊处理,增加防水、防潮等功能。
6.抹平整理:使用刮刀等工具将抹灰面进行平整,确保表面平整光滑。
7.防水处理:在抹灰完成后,对外墙表面进行防水处理,增加抗渗透功能。
8.质量检查:进行抹灰质量检查,对不合格的部分进行修补。
五、安全措施:1.施工现场设置警示标志,并明确施工区域,避免外人靠近施工现场。
2.工人应严格按照操作规程进行作业,并佩戴好安全帽、手套等防护用品。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
内外墙抹灰专项施工方案编制审核审批青岛建安建设集团有限公司2017年8月17目录一、工程概况 (3)二、编制依据 (3)三、施工准备 (4)1、材料要求 (4)2、主要机具 (4)3、作业条件 (4)4、人员配备 (5)四、施工方法 (5)1、工艺流程 (5)2、施工方法 (5)3、冬期施工注意事项 (8)五、质量要求 (8)1、保证项目 (8)2、基本项目 (9)六、成品保护 (9)七、应注意的质量问题 (10)八、安全文明施工措施 (10)一、工程概况二、编制依据1)经图纸审查办审查同意的设计图纸;2)已经通过甲方、监理审批的施工组织设计;3)设计变更;4)建筑工程施工质量验收统一标准;5)建筑装饰装修工程施工质量验收规范;6)现行建筑施工手册;三、施工准备1、材料要求(1)材料:DPM15干混抹灰砂浆(2)DPM15干混抹灰砂浆进场需核查其品种、规格、强度等级、出厂日期等相关产品信息,并进行外观检查,做好进场验收记录;当出厂超过3个月时应进行复检。
2、主要机具砂浆搅拌机、平锹、筛子(孔径5mm)、手推车、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、方尺、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴阳角抹子、软毛刷、扫帚、胶皮水管、水桶、小白线、錾子、锤子、托线板、工具袋等。
3、作业条件(1)主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。
(2)将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。
(3)水电管线已经安装到位,检查无遗漏。
(4)混泥土墙、蒸压加气混泥土砌块墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
(5)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作。
(6)室内大面积施工前应确定施工方案,先做好样板间,经甲方样板点评合格后再正式进行批量施工。
(7)根据墙面平整度和垂直度做灰饼、冲筋,最薄处不得小于10mm,抹灰厚度必须控制在15—20mm。
(9)内、外墙所有的螺杆洞封堵完成。
4、人员配备为满足甲方对我施工方的工期要求,现做出如下人员安排计划:四、施工方法1、工艺流程内墙:基层处理→吊垂线、做灰饼→挂网、粉刷→卫生间细拉毛→检查、修补→垃圾清理外墙:基层处理→窗副框塞缝→吊垂线、贴灰饼→分层抹灰→落手清→养护2、施工方法1)内墙抹灰(1)基层处理:混泥土结构面跑模和爆模位置剔打至设计尺寸,将剔打后表面的尘土、污垢清扫干净。
如有漏筋需用防锈油漆涂刷一遍,素水泥浆一道,再用1:2水泥砂浆抹平压实。
混泥土表面有油污时,用10%火碱液将表面的油污清除,随及用清水将碱液冲洗干净,表面晾干。
砖墙表面的尘土、砂浆需清理干净。
基层处理完成后应适当浇水湿润。
螺丝杆洞封堵:螺丝杆洞内外两侧用电动工具剔除20—30mm(范围内塑料套管全部剔除干净),后用发泡剂将墙内的螺丝杆全部封堵密实,两端剔除部分用水泥砂浆抹平压实喷浆:先浇水湿润墙面,应采用经界面剂掺水泥、细砂调制后用机械均匀喷涂到墙面上,毛刺长度不宜大于8mm,终凝后洒水养护,使其达到较高强度,与结构面粘贴牢固。
(2)吊垂线、贴灰饼、冲筋:吊线前,应先根据原结构控制线,弹好十字线,检查房间的开间及进深尺寸。
吊线、贴灰饼时,根据理论净空尺寸要求(理论净空尺寸=理论设计结构净空尺寸—设计两边厚度各1.5cm的抹灰层)调整局部抹灰厚度,抹灰厚度不能大于1.5mm,也不宜小于10mm,如局部凸出过多,须将其剔除。
灰饼应先做上灰饼再做下灰饼,灰饼大小宜5mm见方,根据灰饼冲筋,灰饼的竖向和横向间距不应大于1.5m。
如整片墙体偏差较大时,施工人员须请示现场技术人员,严禁私自进行抹灰。
(3)挂网、粉刷:吊完垂线及做完灰饼、冲筋,须请监理单位验收,验收按楼层进行,验收合格方可进行墙面粉刷。
粉刷前,混泥土与砌块墙交接部位、墙面剔凿部位、临时施工洞口两侧等易开裂部位设置300mm宽(丝径0.7mm、网径20)镀锌钢丝网,钢丝网采用钢钉或射钉每200—300mm加贴片固定(挂网应做到平整、牢固),然后用1:2.5水泥砂浆分层抹压,抹底灰完以后,在抹罩面灰之前整个墙面应满挂耐碱玻璃纤维网格布,方可进行面层抹灰,其做法是:先在已经抹完底灰的墙面上,用同比例的水泥砂浆薄薄的抹一层,然后将纤维网格布贴上去,用抹子将网格布压入水泥浆中,须保证纤维网格布不皱折、不空鼓、不外露。
挂完玻璃纤维网格布凝固后,便可进行罩面灰施工,抹面砂浆粉刷时每遍厚度宜控制在5—8mm,分层分遍与灰饼齐平。
如抹灰层局部厚度超过35mm时,底灰须满挂一层钢丝网,再用砂浆分层抹平。
(4)卫生间、厨房细拉毛:采用1:3水泥砂浆分层分遍与灰饼齐平,在罩面灰抹完后凝结之前,用海绵蘸水,用铝合金贴于墙面,海绵紧贴铝合金从上到下拉毛,拉毛完成面应顺直、纹路均匀,深浅一致。
进场大面积抹灰之前,应首先将室内管井、卫生间、厨房抹灰完成移交安装,管道井、卫生间、厨房抹灰未完,不得进行其他位置的抹灰,以免造成安装完成后,管道后面抹灰不平、不光,存在烂根现象。
(5)检查、修补:在所以内墙抹灰完成以后,须检查是否存在遗漏的孔洞;阴阳角是否顺直;墙面是否平整;水电管线根部、后面是否光滑平整;线盒周边是否方正;墙面有无空鼓。
如发现问题,应及时安排人员进行修补。
(6)落手清:抹灰班组应严格按照“用多少搅拌多少”的原则,不得将大量的抹灰砂浆置于楼层上面,以免时间过长造成砂浆凝固,影响后期的抹灰质量。
每抹完一面墙后,施工人员应及时将落地灰清理,若还能使用则回收利用,若不能继续使用,当天下班以前应将楼层内所有的垃圾清理至指定地点进行堆放。
2)外墙抹灰:(1)基层处理:混泥土结构面跑模和爆模位置剔打至设计尺寸,将剔打后表面的尘土、污垢清扫干净。
如有漏筋需用防锈油漆涂刷一遍,素水泥浆一道,再用1:2水泥砂浆抹平压实。
混泥土表面有油污时,用10%火碱液将表面的油污清除,随及用清水将碱液冲洗干净,表面晾干。
砖墙表面的尘土、砂浆需清理干净。
基层处理完成后应适当浇水湿润。
螺丝杆洞封堵:螺丝杆洞内外两侧用电动工具剔除20—30mm(范围内塑料套管全部剔除干净),后用发泡剂将墙内的螺丝杆全部封堵密实,两端剔除部分用水泥砂浆抹平压实,其外墙部位表面用聚氨酯防水涂料涂刷三遍(防水由防水单位施工)。
喷浆:先浇水湿润墙面,应采用经界面剂掺水泥、细砂调制后用机械均匀喷涂到墙面上,毛刺长度不宜大于8mm,终凝后洒水养护,使其达到较高强度,与结构面粘贴牢固。
(2)门窗副框塞缝:门窗副框安装采用后塞法,安装完成以后,副框与墙体之间的缝隙用1:2干硬性水泥砂浆灌实抹平。
外侧移交防水。
(3)吊垂线、贴灰饼:在女儿墙的顶面弹控制线,在根据墙上已经弹好的控制线往外度量,分别在阴阳角、墙垛、墙大面等处用细线吊垂线,垂线必须从顶到底通线,不得分段吊垂线。
吊完垂线即可做灰饼,灰饼大小宜为50mm见方,根据吊好的垂线确定抹灰厚度,水平拉线做灰饼,灰饼间距宜为1.5m。
(4)分层抹灰:外墙抹灰应从上到下按层数依次进行,抹灰前在混泥土与砌块墙交接部位、墙面剔凿部位、临时施工洞口两侧等易开裂部位设置300mm宽(丝径0.7mm、网径20)镀锌钢丝网,钢丝网采用钢钉或射钉每200—300mm加贴片固定(挂网应做到平整、牢固),然后用1:2.5水泥砂浆分层抹压,每遍厚度5mm—8mm,分层分遍与灰饼齐平,并用大杠刮平找直,木抹子搓毛。
如抹灰层局部抹灰厚度超过35mm时,底灰需满挂一层镀锌钢丝网,再用水泥砂浆分层抹平。
抹灰完成后其表面须平整、干净、光洁、清爽。
抹灰前应根据一次性抹灰高度,在操作面底部外架上安放接灰板,上部掉下的或大杠挂下的砂浆直接落在接灰板上,避免多余砂浆直接落在地面,难以回收。
(5)落手清:每一次抹灰完成,须将外架接灰板上的砂浆回收利用,如不能再用,须及时将其清理干净,将其清运至指定垃圾堆放处。
(6)养护:外墙抹灰完成,终凝后,须安排人员及时浇水养护,养护时间不得少于三天。
3、冬期施工注意事项1)冬期施工室内墙抹灰砂浆应采取保温措施(包括所使用的各种材料不得受冻),涂抹时,砂浆的温度不宜低于+5℃。
2)室内抹灰砂浆工程施工的环境温度不应低于+5℃。
故需事先做好室内的采暖保温和防寒工作。
3)冬期施工要注意室内通风换气(排除湿气)工作,应设专人负责定时开闭门窗和测温工作。
抹灰不得受冻。
五、质量要求1、保证项目1)材料的品种、质量必须符合设计要求和国家规范的质量标准;2)各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝等缺陷;2、基本项目1)抹灰表面应光滑洁净、接槎平整、色泽均匀;2)孔洞、槽、盒、管道后面的抹灰表面边缘整齐、光滑;管道后面平整;3)抹灰层的总厚度应符合设计要求,不得大于20mm;4) 门窗副框与墙体的缝隙应填缝饱满密实,表面光滑平整;3、允许偏差项目:见表4—10。
表4—10六、成品保护(1)要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,并保持到快竣工需清擦玻璃为止。
(2)推小车或搬运东西时要注意不要碰坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁踩蹬窗台,防止损坏其棱角。
(3)拆除脚手架时要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙面和口角。
(4)安装线盒内用聚苯板填塞,抹灰时及时将污染的砂浆清理干净。
(5)在抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
(6)要注意保护好楼地面,不得直接在楼地面上拌灰。
(7)室内给排水安装管道应用塑料薄膜包裹,管道背后的砂浆应及时清扫干净。
七、应注意的质量问题(1)门窗洞口、墙面等抹灰空鼓裂缝:1)门窗框两边塞灰不严,墙体预埋件木砖间距过大或木砖松动,经开关振动,在门窗框处产生空鼓裂缝。
在抹灰之前,应提前安排人员对门窗框进行塞缝,填塞必须饱满密实。
2)基层清理不干净或处理不当,墙面浇水不透。
抹灰前应认真清理和浇水,墙体应提前一天浇水,一般浇两遍,使水渗入砖墙里面约达8~10mm即可达到要求。
3)基层偏差较大,一次抹灰层过厚。
抹灰应分层分遍进行,每遍厚度宜为5~8mm,局部抹灰厚度大于35mm时,基层应满挂一层钢丝网。
(2)抹灰面不平,阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋交圈,阴阳角处亦要冲筋、顺杠、找规矩。
(3)顶板不平:在抹灰之前,混泥土结构表面模板拼缝位置出现的凹凸部位,应首先将凸出部位剔打至与结构大面齐平,局部剔打面积过大过厚的地方,应采用1:.2.5水泥砂浆进行抹平,凹进的地方采用腻子进行找补,找补宜分层分遍进行,每遍厚度宜为5—8mm,找补时应尽量将腻子抹远一点,使找补位置与原结构大面齐平。
