施工升降机附墙架施工解决方案.doc

合集下载

施工升降机基础及附着施工方案

施工升降机基础及附着施工方案

重庆新闻传媒中心一期工程施工升降机基础及附着施工方案中冶建工集团有限公司新闻传媒中心一期工程项目经理部附件1中冶建工重庆新闻传媒中心一期工程施工升降机基础及附着施工方案审批页审批人:年月日审核人员:年月日项目经理:年月日编制负责人:年月日编制人员:年月日中冶建工集团有限公司(盖公司章或项目章)重庆新闻传媒中心一期工程项目经理部编制附件2中冶建工集团有限公司重庆新闻传媒中心一期工程项目部内部评审表编号:备注:评审、审批意见填写不下,可另加附页。

附件3中冶建工集团有限公司第一建筑工程分公司施工方案审批表编号:备注:评审、审批意见填写不下,可另加附页。

目录1、工程概况 (1)1.1 工程简述 (1)1.2方案概述 (1)2、编制依据 (1)3、施工升降机型号技术参数 (2)4、施工升降机安装位置及时间 (3)5、施工升降机基础施工方案 (3)6、施工升降机基础下方梁板加固方案 (6)7、施工升降机附着及防护方案 (11)7.1附着方案 (11)7.2防护方案 (11)8、其它注意事项 (14)8.1施工要点 (14)8.2安全注意事项 (14)9、应急预案 (15)10、附件:悬挑式扣件钢管脚手架计算书 (16)1、工程概况1.1 工程简述1.1.1 建筑地点本工程位于重庆市渝北区空港新城同茂大道和秋城大道相交处西北侧,同时也位于轨道交通五、十号线交汇处的西北侧,即重庆空港新城两路组团F-132-1地块。

1.1.2 建筑面积建筑总面积:约10万m2。

其中四层地下室约4万m2、五层裙楼约1.6万m2、1号主楼(6~34F、机房层、水箱层)约4.4万m2。

1.1.3 建筑性质及主要结构体系一类高层,最大建筑高度(地上/地下):163.8m/-17.2m;最大建筑层数(地上/地下):36F/-4F;层高分布为:-2F至-4F层高为3.9m、-1F层高为5.5m、11F及22F层高为5.4m、其余层层高均为4.5m。

附着式升降脚手架方案

附着式升降脚手架方案

附着式升降脚手架方案安阳苏家村安置区5、6#楼附着式升降脚手架专项施工方案郑州永安附着式脚手架有限公司安阳苏家村安置区5、6#楼附着式升降脚手架专项施工方案编制审核审批郑州永安附着式脚手架有限公司目录第一章编制依据 (3)第二章工程概况 (3)第三章YA-10/SGD型附着式升降脚手架简介 (4)第一节YA-10/SGD型附着式升降脚手架简介 (4)第二节架体构成 (5)第三节防坠装置简介 (6)第四节防顷覆装置简介................................................................. (7)第五节架体工艺参数 (8)第四章施工部署 (9)第一节安全管理目标 (9)第二节项目管理组织机构 (9)第三节职责划分 (9)第四节升降架布置 (10)第五节升降架作业计划及资源投入 (14)第六节同步升降 (16)第五章YA-10/SGD型附着式升降架施工工艺 (16)第一节升降架的组装 (16)第二节YA-10/SGD型附着式升降架的升降 (22)第三节升降架的使用与维护 (24)第四节防坠装置管理 (26)第五节升降架的拆除 (27)第六节特殊部位施工方案 (29)第六章防电、防雷措施 (30)第一节防电措施 (30)第二节防雷措施 (29)第七章质量、安全保证措施 (32)第八章升降架安全生产十大注意事项 (38)第九章安全生产事故应急救援预案.............................................. .. (39)第十章计算书.......................................................................... ......... .. (45)第十一章卸料平台方案 (63)第一章编制依据《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)《建设施工扣件式钢管脚手架安全技术规范》(JGJ130~2011);《施工现场临时用电安全技术规范》(JGJ46~2005);《建筑施工高处作业安全技术规范》(JGJ80-1991);《建筑施工安全检查标准》(JGJ59-2011)《建设工程安全生产条例》;施工单位提供的建筑结构图及相关说明;附着式附着升降脚手架的技术指标;施工现场及建筑构造要求;《建筑施工附着升降脚手架管理暂行规定》建建〔2000〕230号《建筑结构荷载规范》(GB50009-2012)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《钢结构设计规范》(GB50017-2012)第二章工程概况第三章 YA-10/SGD型附着式升降脚手架简介第一节YA-10/SGD型附着式升降脚手架简介YA-10/SGD型附着式升降脚手架是一种新型的附着式升降脚手架,与传统的全高落地式双排脚手架、及其它型式的升降脚手架相比,具有显著的优点。

施工电梯基础及附墙施工方案

施工电梯基础及附墙施工方案

目录一、工程概况 (2)二、施工电梯选择及平面布置 (2)三、电梯基础及附墙 (5)四、施工电梯口部外架 (10)五、计算书 (12)一、工程概况本工程建筑物包括裙楼和塔楼两部分组成;其中地下3层,地上裙楼部分为5层,主楼部分为17层;本工程建筑高度69.39m,±0.00相当于绝对标高492.6m。

总建筑面积约86545m2,地上建筑面积为47146m2,地下建筑面积为39399m2。

建筑结构形式为主楼采用框架剪力墙结构,其中南北主楼间连接部分局部为钢结构-混凝土组合结构,北楼一侧设计有大跨度悬挑钢结构-混凝土板结构;裙楼为钢筋混凝土框架结构;位于地下室一层的会议中心楼盖设计有大跨度梁结构体系。

抗震类别为丙类,抗震设防烈度为7度。

二、施工电梯选择及平面布置一、施工电梯的选型根据本工程的工程量及工期进度需要,结合施工现场总平面布置以及SC系列施工电梯的工作效率,在南楼设置一台SCD200/200型施工电梯,北楼设置一台SC200/200型施工电梯,电梯额定载重量均为2×2000kg,预计使用至室内电梯安装完后1个月内拆除。

二、施工电梯平面具体位置结合设计图纸和现场实际情况,确定施工电梯位置如下页图所示。

电梯基础具体平面位置如下。

为保证施工安全,电梯基础所在区域即南楼6~7/E及北楼12~14/M处的温度后浇带在电梯基础施工前提前使用低标号水泥砂浆封闭,以避免杂物落入地下室。

电梯基础具体平面位置如下。

1号电梯(南楼)SCD200/200:2号电梯(北楼)SC200/200:三、电梯基础及附墙一、电梯基础1、本工程施工电梯选用SC系列施工电梯,按照《SC系列施工升降机》使用说明书中基础通用图的要求,电梯基础板内钢筋直径需≥φ8mm (一级钢筋),间距≤250mm。

按本工程图纸《地下室顶板结构平面配筋图》,顶板配筋为双层双向10@200,满足施工电梯基础的配筋要求。

故可以将施工电梯的基础直接设置在顶板上,采用植筋的方式设置施工电梯安装预埋件,南北楼电梯安装预埋件具体定位尺寸及施工方法分别如下。

施工升降机作业规范及专项施工方案

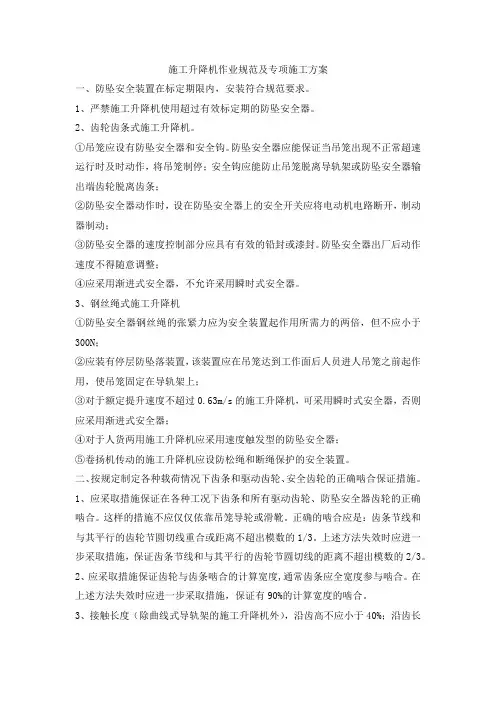

施工升降机作业规范及专项施工方案

施工升降机作业规范及专项施工方案一、防坠安全装置在标定期限内,安装符合规范要求。

1、严禁施工升降机使用超过有效标定期的防坠安全器。

2、齿轮齿条式施工升降机。

①吊笼应设有防坠安全器和安全钩。

防坠安全器应能保证当吊笼出现不正常超速运行时及时动作,将吊笼制停;安全钩应能防止吊笼脱离导轨架或防坠安全器输出端齿轮脱离齿条;②防坠安全器动作时,设在防坠安全器上的安全开关应将电动机电路断开,制动器制动;③防坠安全器的速度控制部分应具有有效的铅封或漆封。

防坠安全器出厂后动作速度不得随意调整;④应采用渐进式安全器,不允许采用瞬时式安全器。

3、钢丝绳式施工升降机①防坠安全器钢丝绳的张紧力应为安全装置起作用所需力的两倍,但不应小于300N;②应装有停层防坠落装置,该装置应在吊笼达到工作面后人员进人吊笼之前起作用,使吊笼固定在导轨架上;③对于额定提升速度不超过0.63m/s的施工升降机,可采用瞬时式安全器,否则应采用渐进式安全器;④对于人货两用施工升降机应采用速度触发型的防坠安全器;⑤卷扬机传动的施工升降机应设防松绳和断绳保护的安全装置。

二、按规定制定各种载荷情况下齿条和驱动齿轮、安全齿轮的正确啮合保证措施。

1、应采取措施保证在各种工况下齿条和所有驱动齿轮、防坠安全器齿轮的正确啮合。

这样的措施不应仅仅依靠吊笼导轮或滑靴。

正确的啮合应是:齿条节线和与其平行的齿轮节圆切线重合或距离不超出模数的1/3。

上述方法失效时应进一步采取措施,保证齿条节线和与其平行的齿轮节圆切线的距离不超出模数的2/3。

2、应采取措施保证齿轮与齿条啮合的计算宽度,通常齿条应全宽度参与啮合。

在上述方法失效时应进一步采取措施,保证有90%的计算宽度的啮合。

3、接触长度(除曲线式导轨架的施工升降机外),沿齿高不应小于40%;沿齿长不应小于50%;齿面侧隙应为0.2mm~0.5mm。

三、附墙架的使用和安装符合使用说明书及专项施工方案要求。

1、附墙架附着点处的建筑结构承载力应满足施工升降机使用说明书的要求。

施工升降机附墙安装方案

施工升降机附墙安装方案

施工升降机附墙安装方案1. 引言施工升降机是一种常用的设备,广泛应用于建筑工地和其他高空作业场所。

本文将介绍施工升降机附墙安装方案,包括安装准备、安装步骤和安全措施等内容。

2. 安装准备在施工升降机附墙安装之前,需要进行一些准备工作,以确保安装的顺利进行。

2.1 材料和工具准备•施工升降机:根据实际使用需求选择合适的施工升降机型号和规格。

•安全绳:用于保护作业人员的安全。

•手动工具:如螺丝刀、扳手等。

•安全带:用于固定作业人员。

2.2 安全检查在安装之前,要对施工升降机进行全面的安全检查,确保设备没有损坏或故障。

特别要注意检查各个机械部件的工作情况,以及安全装置是否正常可靠。

2.3 墙面检查对待安装的墙面进行检查,确保墙面结实、平整,能够承受施工升降机的重量和作业人员的负荷。

3. 安装步骤按照以下步骤进行施工升降机附墙安装:3.1 安装支架根据施工升降机的型号和规格,选择合适的支架进行安装。

支架应选择强度高、稳定性好的材料,如钢材。

支架的安装位置应根据墙面结构和使用需求确定,通常选择在墙面上方的水平梁或强度较高的位置。

3.2 固定支架将支架固定在墙面上,使用螺栓或膨胀螺栓等固定件进行固定。

固定过程中要注意固定件的选择和安装位置,确保支架稳固可靠。

固定件的数量和间距应符合设计要求。

3.3 安装施工升降机在支架上安装施工升降机。

根据升降机的型号和安装方式,进行相应的安装操作。

通常,需要使用螺丝或螺母将升降机固定在支架上,确保升降机与支架连接牢固。

3.4 安装安全设施安装安全绳和安全带,用于保护作业人员的安全。

安全绳应牢固地连接在升降机上,作业人员应正确佩戴安全带,并将其固定在安全绳上。

3.5 调试和测试安装完成后,进行升降机的调试和测试。

检查升降机的各项功能是否正常,包括升降、倾斜等操作。

确保升降机能够正常工作,并根据需要进行调整和修正。

4. 安全措施在进行施工升降机附墙安装时,必须严格遵守安全操作规程,采取相应的安全措施,以确保作业人员的安全。

施工升降机专项施工方案(最终)

施工升降机专项施工方案(最终)

目录第一章、工程概况 (1)第二章、编制依据 (4)第三章、施工计划 (4)第四章、劳动力计划 (4)第五章、施工工艺技术 (5)1、升降机技术参数 (5)2、施工流程 (6)3、基础施工 (6)4、基础验收的要求 (6)5、升降机安装 (7)6、升降机上料平台 (10)7、升降机防护棚 (10)8、升降机验收 (10)9、升降机的拆卸 (10)第六章、施工安全保证措施 (12)1、组织保障 (12)2、安全措施 (14)3、注意事项 (14)4、监测监控 (15)5、应急预案 (15)第七章、计算书 (19)第一章、工程概况一、工程概述工程名称:建设地点:建设单位:设计单位:勘察单位:主要施工内容:土方工程、基础工程、主体工程、外墙装饰装修工程、屋面及防水工程、水电安装工程、防雷及接地工程以及施工前期工程等。

根据工程施工的实际情况,现场在主体结构完成后,进入砌体工程,为满足垂直运输需要,设置升降机,在装饰阶段也利用此升降机作为垂直运输之用。

SC100施工升降机主要性能二、场地地质情况(1)地层据静力触探测试成果及钻孔揭露现场描述资料,场地土除第①层素填土为新近人工堆积层外,其余各土层均为第四系上更新统冲、洪积地层。

因此地基土体在勘察深度内自上而下主要土层可分为四层,各岩土层其分布、结构见工程地质剖面图,岩土工程地质特性描述自上而下分别为:①层素填土(Qml)杂色,湿,结构松散,孔隙大,主要以粘性土或少许植物根茎为主,成份复杂且不均匀。

根据现场环境调查,该层部分为场区平整期间的人工新近填土或早期人工填塘及人工扰动形成。

该层厚度一般,全场均有分布,层厚0.40~2.80m;②1层淤泥(Q4al)褐色,饱和,呈流塑状态,层间可见大量白色螺壳残骸及暗色腐蚀物,粘性较重,具臭味,干强度及韧性低,高压缩性,无摇震反应。

该层主要分布于水塘塘底,层厚0.50~1.90m;②层粘土(Q3al)黄褐色,湿,可塑,局部手感偏硬,刀切面光滑,压缩性中等,干强度中等,韧性高,含少量铁锰质及钙质结核,局部含灰白色泥质条带,无摇震反应,根据土工试验结果,具有弱膨胀性.该层全场大面积分布,但分布不连续,场区内交互缺失,层厚1。

施工升降机施工方案(标准版)

施工升降机施工方案(标准版)

施工升降机安装、拆卸、附着、加节施工案一、编制依据:本案主要依据本工程施工图图纸、施工组织设计、施工总平面图、施工升降机说明书、《施工升降机安装、拆卸安全技术规程》JGJ215-2010,《施工升降机安全规则》(GB26557-2011),《建筑地基基础设计规》(GB50007-2011),《建筑机械使用安全技术规程》(JGJ33-2012),《混凝土结构设计规》(GB 50010-2010)等编制。

二、工程概况:本工程为。

设二层地下层,地下室总高8.65M;工程结构为现浇钢筋混凝土剪力墙结构,工程地点位于。

根据需要,拟安装施工升降机共台。

工程名称:工程地址:监理单位:施工单位:三、设备概况SC200/200TD施工升降机由外笼、标准节、附墙架、吊笼、传动机构、限速器、吊杆、电缆导向装置、安全控制系统(1)、外笼外笼由固定标准节的底盘和防护围栏组成,外笼门由机械和电气锁定,除非吊笼落下来,外笼门将不能打开。

如外笼门未开,吊笼将不能启动。

(2)、标准节每节标准节长1508mm。

多节标准节用螺栓相连接组成导轨架,通过附墙架与建筑物固定,作为吊笼上下运行的轨。

(3)、附墙架本项目共安装施工升降机6台,附墙架采用Ⅱ型。

(4)、沿导轨架高度,每9m均要求安装一个附墙架。

(5)、吊笼吊笼为一钢结构,四有坚固的钢丝网并设有进、出口门(即双笼开吊笼门),由安装在吊笼上的滚轮沿导轨架运行。

吊笼上设有安全钩(亦可设置电气控制)以防止吊笼从导轨架顶部脱离。

在安装时,吊笼顶部可作为工作平台。

由安全栏杆围住。

顶上有一活板门,通过配备的专用梯子,可便的攀登导顶上进行安装和维修。

(6)、传动机构由电动机、电磁制动器、弹性联轴结、减速机及专动齿轮等组成,传动机构弹性联接在吊笼上通过齿轮与齿条咬合,使吊笼运行。

(7)、限速器限速器由外壳、制动锥鼓、离心块、弹簧等组成。

当吊笼超时,限速器里的离心块克服弹簧拉力带动锥鼓旋转,与其相连的螺杆同时旋进,制动锥鼓与外壳接触逐渐增加摩擦力,确保吊笼平缓制动。

施工升降机施工方案

施工升降机施工方案

施工升降机施工方案工程名称^工程地址J施工单位(盖章):监理单位(盖章):安装单位(盖章):方案编制:方案审核:方案审批:年月一、工程概况:工程名称:工程地址:施工单位:安装单位:设备型号:,设备标准高度:60米,生产厂家:出厂日期:年月日,出厂编号:,台数:—台二、编制说明:本方案编制依据:GB/T10054—2005以及SSD100/100型人货两用施工升降机使用说明书。

三、拆装人员安排及职责范围:注:安装作业人员须持有效安全培训维修证上岗,分工明确,互助协调,服从现场指挥,纪律严明。

四、主要机械及配合机具:五、项目部负责:依据施工方案对施工升降机安装现场进行清理,确保设备顺利进场,提供场地,便于设备部件的摆放及选位,保证设备所需电源的供给。

六、施工验收依据:本工程验收依据:GB/T10054-2005《施工升降机技术条件》;GB10055—2007《施工升降机安全规程》。

七、主要机具重量:选用辅助起重设备型号50吨汽车吊壹台(或者施工现场塔机),常规使用安装拆卸工具一般工具,施工升降机单件重量:1、底座:0.6吨,2、标准节:0.11吨,3、吊笼:0.85吨,4、附着杆0.15吨。

施工升降机安装应具备条件1、对安装人员要求:(1)参加安装人员必须经过专门培训,熟悉本机的主要性能和特点,具备熟练的机械操作技能和排除一般故障的能力。

(2)安装人员需身体健康,无高血压、心脏病等疾病,并且具有一定的设备安装知识。

(3)安装人员在作业过程必须配戴必要的安全保护物品,如安全帽、安全带等,严禁酒后安装及操作。

(4)安装过程应听指挥,不得各行其是。

(5)安装人员应在指定的岗位上工作,不得擅自离开或互相调换岗位。

2、现场的准备:(1)安装之前,首先应熟读本机使用说明书中有关内容。

选择适当的安装位置,保证升降机能最大限度地发挥其运送能力又满足现场的具体情况。

(2)选定安装位置时,应尽量使升降机距离建筑物越近越好,以利于整机的稳定,但升降机的运动部件与建筑物和固定施工设备(如脚手架等)之间的最小安全距离三250mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (1)二、工程概况 (1)三、施工升降机附墙件设置 (4)四、附墙验算 (4)五、附墙架安装的技术要求 (5)六、附墙架拆卸的技术要求 (7)七、安全措施 (8)六、事故应急救援预案 (9)八、附墙架大样图 (11)一、编制依据1、凯旋湾工程施工图纸;2、凯旋湾工程施工组织设计;3、《施工现场机械设备安全技术规范》(JGJ33-2001);4、《建筑施工安全检查标准》(JGJ59-2011)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《施工升降机安全规则》(GB/T10055-2007)7、《施工升降机技术条件》(GB/T10054-2005)8、《施工现场临时用电安全技术规范》(JGJ46-2012)9、《高处作业安全技术规范》(JGJ80-91)10、《建筑结构荷载规范》(GB50009-2012)11、特威公司SC200/200型施工升降机使用说明书;12、京龙公司SC200/200TD型施工升降机使用说明书;13、广东省、湛江市下达的相关文件。

二、工程概况1、建筑概况凯旋湾工程位于湛江市坡头区旦黎南路1号,由湛江市金科房地产开发有限公司投资,上海都市建筑设计有限公司设计,工程计划于2013年11月开工。

旋湾工程一期包括3#~8#楼、12#楼,地上部分总建筑面积175523平方米,主体结构为框-剪结构,设地下室一层,±0.00以上为6栋住宅楼及1栋酒店,3#住宅楼层高为27层,4#楼~8#楼层高均为31层,酒店层高为10层。

地下室一层为地下停车场及设备用房,各栋住宅楼1层均设商铺连通。

总建筑面积约。

其中地下室建筑面积,地上建筑面积。

本工程为抗震设防工程,场地抗震设防烈度按7度取值。

本工程结构为框-剪结构,建筑场地类别为Ⅱ类,设计使用年限为50年,采用预应力混凝土管桩基础。

2、施工升降机概况(1)施工升降机选型根据实际施工需求,本工程一期7栋建筑物共选用9台双笼施工升降机,3#楼及4#楼每个塔楼各安装一台施工升降机,5#~8#楼及12#楼各安装一台施工升降机,拟采用特威公司生产的SC200/200型施工升降机及京龙机械工程有限公司所生产的SC200/200TD型施工升降机。

(2)施工升降机设备概况特威SC200/200施工升降机性能参数京龙SC200/200TD施工升降机性能参数(3)安装位置施工升降机安装位置:选择安装在塔楼阳台位置处,施工升降机导轨与结构外墙之间净空最大为3.6m,详见附图。

3、施工升降机附墙架设概况施工升降机附墙架是按一定间距连接导轨架与建筑物或其他固定结构,从而支撑导轨架的构件。

本工程施工升降机导轨与结构外墙处间距最大为3.6m,采用II 型附墙杆。

三、施工升降机附墙件设置(一)附墙件安装布置施工升降机采用Ⅱ型附墙,见后图。

根据使用手册所示,导轨与结构外墙之间间距最大为 3.6m,导轨架的自由高度不大于 7.5m,根据以上原则再结合本工程实际情况,得出各栋附墙位置如下:1、3#~8#升降机:(1)首层层高为6.0m,首层处设置第一道附墙;(2)标准层高为3.0m,每隔2层设置一道附墙;(3)顶层设置一道附墙。

2、12#升降机:(1)首层层高为6.0m,2~4层层高为4.5m,首层~4层均设置一道附墙;(2)5~10层高为3.6m,每隔2层设置一道附墙;(3)顶层设置一道附墙。

(二)附墙架设的作用施工升降机附墙架的作用有两种,一是保证导轨架的稳定性,二是调整导轨架的垂直度。

四、附墙验算附墙架采用说明书中的Ⅱ型附墙架,根据《SC 型升降机使用手册》中4(附墙架)所示,附墙架对墙面的作用力P 计算如下:P=60L/2.05B式中B 为附墙宽度,B=1.43m ;L 为导架中心与墙面间的垂直距离,L=3.6mP=60×3.6/(2.05×1.43)=73.682KN 1、附墙连接验算附墙架与砼结构之间采用2根M24穿墙螺栓连接,采用说明书中的[2]用穿墙螺栓固定;根椐螺栓受力方式,需对M24螺栓进行抗剪连接验算及抗拉连接验算。

根椐《钢结构设计规范》(GB50017-2003)中所示,普通螺栓的承载力设计值公式:2233.1424132010144.69144b bvvvd N n f KN π-⨯==⨯⨯⨯= 螺栓上承受的剪力:88.344.15144.69122b v v F N KN N KN ===<= 故螺栓的抗剪承载力满足要求。

2、抗拉连接验算根椐《钢结构设计规范》(GB50017-2003)中7.2.1-5所示,普通螺栓的受拉承载力设计值公式:2233.1421.1840010140.85844bbe tt d N f KN π-⨯==⨯⨯=一根M24螺栓的抗拉承载力设计值:88.344.15140.85822b t t F N KN N KN ===<= 故螺栓的抗拉承载力满足要求。

五、附墙架安装的技术要求 (一)附墙架安装技术1、在结构施工过程中,对需预埋附墙埋件的楼层,必须在砼浇筑前进行埋件预埋。

2、附墙架的安装,应与导架的加高安装同步进行,附墙架纵向间距不得超过7.5m。

3、每安装一道附墙架,应用经纬仪测量其垂直度。

架设高度为100m时,垂直度偏差保持在30㎜之内。

4、附墙架支架允许的最大水平偏角为±8°。

5、将圆管与埋件进行焊接。

6、在标准节上安装两根方管,用螺栓紧固。

7、将两根管与附墙座连接。

8、用螺栓及销子将其余部分连接起来,调节好各方向的距离,并同时校正导轨架的垂直度。

9、紧固所有螺栓,慢慢启动升降机,确保吊笼不与附墙架相碰。

(二)注意事项1、安装场地应清理干净,并有标志杆围起来,禁止非工作人员入内。

2、安装过程中必须有专人负责统一指挥。

3、吊笼上的零件必须放置平稳,不得露出安全栏外。

4、如果有人在导轨架或附墙架上工作时,绝对不允许开动升降机,当吊笼运行时严禁进入外笼内。

5、雷雨天、雪天或风速超过13m/s的恶劣天气下不能进行安装作业。

6、切勿忘记拧紧标准节及附墙架的联接螺栓。

7、每安装一次附墙必须按说明书表中要求检测并调整导轨架的垂直度。

8、安装完毕应按说明书中《润滑》一章要求润滑。

六、附墙架拆卸的技术要求(一)附墙架拆卸技术1、先将吊杆安装在吊笼定的吊杆孔内。

2、利用吊杆将标准节逐节提起,从上往下逐节拆卸附墙架及导轨架,直至中间挑线架处。

3、拆卸中间挑线架。

4、按上述方式拆除其余导轨架、附墙架,直至仅剩3~4节标准节。

5、拆卸现场如有起重设备配合,可先拆下最顶一道附墙,再用起重设备将顶部标准节吊住,每4~6节标准节为一体拆掉。

(二)注意事项1、拆卸场地应清理干净,并有标志杆围起来,禁止非工作人员入内。

2、防止拆卸地点上方掉落物体,必要时加安全网。

3、拆卸过程中必需有专人统一指挥。

4、在拆除上限位碰铁和上极限限位碰铁后,每次将吊笼开至接近导轨架顶上时,要减慢速度,注意不能让吊笼超出导轨架。

5、拆卸时,每次用吊车吊起的标准节不超过6节。

6、从吊笼上平面到最顶部未拆下的附墙的距离不得大于7.5m。

7、拆卸时的载重量不得大于该升降机额定拆卸载重量。

8、拆卸时必须随时注意电缆,防止电缆挂在别的零件上而拉断电缆。

七、安全措施1、安装作业人员应按高空中作业的要求操作:佩戴安全帽、系安全带、穿防滑鞋。

2、安装场地应清理干净,并有标志杆围起来,禁止非工作人员入内。

3、防止安装、拆卸地点上方掉落物体,必要时加安全网。

4、安装过程中必须有专人负责统一指挥。

5、安装作业时,必须按额定载荷重量下进行安装,不许超载。

6、雷雨天、雪天或风速超过13m/s的恶劣天气下不能进行安装作业。

7、安装作业时,应防止安装地点上方掉落物体,避免高空多层次作业。

8、地面操作人员,应尽量避免在高空作业面的正下方停留或通过,也不得在起重机的起重臂或正在安装的构件下停留或通过。

9、高处操作人员使用的工具、零配件等,应放在随身佩带的工具袋内,不可随意向下丢掷。

10、构件安装后,必须检查连接质量,只有连接确实安全可靠,才能松钩或拆除临时固定工具。

11、雨天和雾天不安排高空作业,必须进行时一定要采取可靠的防滑、防坠措施;遇到六级及以上大风时,必须停止高空作业。

恶劣天气后要对高空作业设施进行全面的检查、修复和完善。

12、重点把好高空作业安全关,有高处作业人员必须经过体检合格,工作期间,严禁喝酒、打闹。

小型工具、焊条头子等放在专门工具袋内。

使用工具时,要握持牢固。

手持工具应系安全绳,应避免直线垂直交叉作业。

13、禁止在高空抛掷任何物件,传递物件用绳拴牢。

14、统一高空、地面通迅、联络一律用对讲机,严禁在高空和地面互相直接喊话。

15、拆卸运行时,绝对不允许超过额定拆卸载重量。

16、严禁夜间进行安装、拆卸作业。

六、事故应急救援预案(一)制定目的为了贯彻实施“安全第一,预防为主”的安全方针,应根据危险性较大的现场环境、设计要求及施工方法等工程特点进行危险源辨识,以及采取相应的预防措施及救援方案,提高整个项目部对事故的整体应急能力,确保发生意外事故时能有序地应急指挥,有效地保护员工的生命、企业财产的安全、保护生态环境和资源,把事故降低到最小程度,特制定本预案。

(二)应急领导小组附墙架安装前应成立专门的应急领导小组,来确保发生意外事故时能有序应急指挥,领导小组成员如下:组长:黎文(项目经理)副组长:张建明(技术负责)、李日富(总施工)组员:安全员小组、电工、机械班长(三)应急领导小组职责1、领导各单位应急小组的培训和学习工作,提高其应变能力。

2、当施工现场发生突发事件时,负责救险的人员、器材、车辆、通信联络和组织指挥协调。

3、负责配备好各种应急物资和消防器材、救生设备和其他应急设备。

4、发生事故要及时赶到现场组织指挥,控制事故的扩大和连续发生,并迅速向上级主管部门报告。

5、负责组织抢险、疏散、救助及通信联络。

6、组织应急检查,保证现场道路畅通,对危险大的施工项目应与当地医院取得联系,做好救护准备。

(三)应急反应预案1、事故报告程序:事故发生后,作业人员、班组长、现场负责人、项目部安全主管领导应及时逐级上报,并联络报警,组织抢救。

2、事故报告:事故发生后应逐级上报,一般为现场事故知情人员、作业队、班组安全员、施工单位专职安全员。

发生重大事故(包括人员伤亡、重伤及财产损失等严重事故)时,应立即向上级领导汇报,并在24小时内向上级主管部门作出书面汇报。

3、现场事故应急处理:施工过程中可能发生的事故主要有机具伤人、高温中暑、高空坠落、落物伤人等事故。

4、其他人身伤害事故处理:当发生如高空附落、被高空坠物击中和机具伤人等而造成人身伤害时。

(四)应急培训和演练1、应急反应组织和预案确定后,施工单位应急组长组织所有应急人员进行应急培训。
