栏杆安装施工方案(完整版)

栏杆安装施工方案(完整版)目录栏杆安装施工方案一、编制依据1.1《建筑装饰装修工程质量验收规范》GB50210-2001及国家现行有关规定;1.2《住宅装饰装修工程施工规范》GB50327-2001;1.3《民用建筑工程室内环境污染控制规范》GB50325-20101.4《楼梯栏杆栏板(一)》06J403-1,《外装修(一)》06J505-1,《楼梯建筑构造》99SJ403,《工程做法》05J909。
二、工程概况2.1参建单位2.1.1建设单位:重庆渝高科技产业(集团)股份有限公司。
2.1.2地质勘察单位:重庆江北地质工程勘察院2.1.3设计单位:广东华城建筑设计有限公司2.1.4监理单位:重庆建永监理有限公司2.1.5施工单位:重庆建工住宅建设有限公司2.2 工程概况2.1本工程为渝高·幸福九里工程,位于重庆市大渡口区。
本工程为一类高层住宅,地下一层-二层,地上26-33层。
本工程结构形式为:剪力墙结构,抗震等级为三级。
地上部分内墙为烧结页岩空心砖砌体,局部为实心砖。
人防地下室内墙为实心砖砌体。
2.2 本工程栏杆设计:2.2.1 阳台栏杆(含厨房阳台和院馆栏杆):钢制栏杆,表面刷钢制栏杆漆;安装建筑净高1150mm。
安装时,底标高为+0.1m;安装顶标高为+1.3m。
2.2.2 楼梯栏杆(含商业楼栏杆):高900mm;见西南11J412/41页3大样;2.2.3 主楼楼梯靠墙扶手:直径40mm不锈钢管壁厚2.5;支架直径20mm不锈钢管壁厚2.5,中距1000mm;2.2.4阳光窗(950mm高)和卫生间(650mm高)护窗栏杆为钢制栏杆、表面刷漆。
三、施工安排3.1进度安排栏杆安装与外墙抹灰同步进行,阳台栏杆安装与外墙涂料同步进行。
室内楼梯栏杆和护栏与室内楼地面同步进行。
户外栏杆与室外景观工程一起施工。
3.2人员安排项目负责1人,技术负责1人,焊工4人,普工12人。
3.3主要机具氩弧电焊机、普通电焊机、切割机、锉刀、切割砂轮机、冲击电钻、角磨机、不锈钢丝细毛刷、刨光轮、刨光蜡、水平尺等。
栏杆安装的施工方案

栏杆安装的施工方案1. 概述栏杆是一种常见的装饰和安全设施,常用于阳台、楼梯、平台等地方。
本文将介绍栏杆安装的施工方案,包括材料准备、施工步骤和注意事项等内容。
2. 材料准备在开始施工栏杆之前,您需要准备以下材料:•栏杆:可以选择金属、木材或玻璃等材料作为栏杆材料,根据场所和设计需求进行选择。
•支架:用以支撑栏杆的支架,通常由金属材料制成。
•螺丝和螺母:用于固定栏杆和支架的连接件。
•手动工具:如螺丝刀、扳手等,用于安装和调整栏杆。
•测量工具:如测量尺、水平仪等,用于测量和确认安装位置和水平度。
3. 施工步骤3.1. 测量和确定安装位置首先,使用测量工具测量好栏杆的安装位置。
根据设计要求和安全规范,确定栏杆的高度和长度。
确保栏杆的位置不会阻碍正常进入和离开该区域。
3.2. 固定支架在确定好栏杆的位置后,使用手动工具和螺丝将支架固定在地面或墙面上。
确保支架的牢固度和稳定性,以保证栏杆的安全性。
3.3. 安装栏杆根据实际情况,选择合适的栏杆材料,并将其与支架进行连接。
使用螺丝和螺母将栏杆固定在支架上,并确保连接处紧密,避免松动和晃动。
3.4. 调整和修正在将栏杆固定好后,使用水平仪等工具检查栏杆的水平度和垂直度。
如有需要,使用手动工具进行调整,确保栏杆的平整和垂直。
3.5. 清理和修整最后,清理施工现场,清除杂物和垃圾。
对已安装好的栏杆进行观察和检查,修整可能存在的瑕疵,确保栏杆的美观和完整性。
4. 注意事项在进行栏杆安装时,需要注意以下事项:•确保选用的材料符合安全规范和迎合设计需求。
•严格按照设计图纸和规范要求进行施工,确保栏杆的稳固和牢固。
•使用合适的工具和正确的施工方法,确保施工质量。
•注重施工期间的安全,采取必要的防护措施,避免发生意外事故。
•注意施工现场的整洁和清理,防止杂物造成安全隐患。
•完工后进行必要的检查和修整,确保栏杆的美观和使用效果。
5. 结论通过本文所介绍的栏杆安装施工方案,您可以了解到栏杆安装的基本步骤和注意事项。
栏杆制作安装工程施工方案

栏杆制作安装工程施工方案目录1. 项目概况 (2)1.1 栏杆项目概述 (2)1.2 施工范围 (3)1.3 施工图纸及资料 (4)2. 技术方案 (6)2.1 栏杆材料选用 (7)2.2 栏杆设计规格 (8)2.3 施工工艺流程 (9)2.4 施工安全措施 (10)3. 施工组织设计 (11)3.1 施工进度计划 (13)3.2 施工人员组织 (14)3.3 机械设备安排 (14)3.4 物料准备及运输方案 (15)4. 施工安全措施 (16)4.1 施工现场安全管理 (18)4.2 措施及预案 (20)5. 设备及材料 (21)5.1 材料清单 (22)5.2 设备清单 (23)5.3 采购计划 (23)6. 施工工艺 (25)6.1 基础处理 (26)6.2 栏杆制作 (27)6.3 栏杆安装 (28)7. 质量管理 (29)7.1 质量验收标准 (30)7.2 质量控制措施 (31)7.3 不合格品的处理 (32)8. 环境保护 (33)8.1 施工环境保护措施 (35)8.2 施工废弃物处理方案 (35)9. 费用预算 (36)9.1 成本分析 (38)9.2 预算计算 (39)1. 项目概况本工程旨在提升,确保工程按时高效完成。
旨在创建美观、耐用且坚固的栏杆系统,同时保证绝对的安全与稳定。
此栏杆项目的成功实施将不仅提升该区域的美学价值,为使用者提供一道坚固和高效的护栏保障,还将成为展现工程质量和设计创意的一个重要环节。
施工阶段需要紧密配合设计图纸与现场测量得到的数据,进行精确的计算和详尽的生产计划制定,从材料采购到最终的现场安装,每一环节必要遵循质量控制和施工安全规程。
通过此工程,我们希望能超出客户的期望,并在业界树立良好口碑。
项目建设期间,将投入足够的技术和人力资源,保持物资供应充足,并在施工过程时刻以环境保护与工人安全为先。
对于本工程,我们将向相关部门提交详细的方案计划书,并依据现行法律法规及相应的管理程序进行施工。
栏杆安装工程专项施工方案

栏杆安装工程专项施工方案1.1 施工前准备在进行栏杆安装工程施工前,施工单位应根据相关设计图纸和施工方案,制定详细的施工计划,并确定施工过程中所需的材料、设备、人力资源等。
1.2 物资准备施工单位应按照设计要求,准备好所需的栏杆材料,包括栏杆立柱、横梁、扶手等,材料要求符合相关标准,并进行质量检查,确保材料符合施工要求。
1.3 设备准备施工单位应根据施工计划,准备好所需的施工机械设备,包括吊车、升降机、电焊机等,确保设备运转良好,以保障施工进度。
1.4 人力资源准备施工单位应根据施工计划,确定所需的施工人员,并进行培训和考核,确保施工人员具备相应的技术和安全操作能力。
1.5 安全防护准备施工单位应制定施工现场安全防护规章制度,包括施工人员的安全防护措施,施工现场的安全防护设施等,确保施工过程中的安全生产。
二、施工方案2.1 栏杆安装流程(1)栏杆材料验收:栏杆材料到达施工现场后,首先进行材料验收,确认材料是否符合设计要求。
(2)栏杆立柱安装:栏杆立柱按照设计图纸要求进行定位和安装,确保立柱的垂直度和水平度。
(3)栏杆横梁安装:栏杆横梁按照设计要求和安装顺序进行安装,并进行固定和连接,确保横梁的稳固和牢固。
(4)栏杆扶手安装:栏杆扶手按照设计图纸要求进行安装,并进行固定和连接,确保扶手的平整和牢固。
(5)栏杆整体检验:栏杆安装完成后,进行整体检验,确认栏杆的安装质量和外观质量。
2.2 安装工艺流程(1)准备工具和设备:确认所需的安装工具和设备,包括电焊机、螺丝刀、螺丝扳手等。
(2)界定位置:根据设计图纸,确定栏杆立柱、横梁和扶手的准确位置,并进行标线和测量。
(3)安装立柱:根据设计图纸,将栏杆立柱按照标线位置进行预埋或固定,确保立柱的垂直度和间距符合要求。
(4)安装横梁:将栏杆横梁按照设计要求和安装顺序进行安装,并进行连接和固定,确保横梁的水平度和稳固性。
(5)安装扶手:根据设计要求,将栏杆扶手进行安装,并进行连接和固定,确保扶手的平整和牢固。
栏杆安装施工方案

栏杆安装施工方案栏杆安装施工方案一、施工前准备1. 确定栏杆安装的位置和长度,并按照设计图纸制作好所需的栏杆材料。
2. 准备好所需的施工工具和器材,包括电钻、螺丝刀、切割机、测量工具、焊接机等。
3. 在施工现场进行安全检查,确保施工区域的周围没有危险物品和障碍物,并设立相应的安全警示标志。
二、栏杆安装步骤1. 根据设计要求和实际情况,确定好栏杆的位置和高度,并使用测量工具进行准确测量和标记。
2. 根据标记线使用电钻或切割机在固定位置开孔,确保孔的直径和深度符合栏杆材料和螺丝的要求。
3. 将栏杆材料放入孔中,使用螺丝刀或焊接机进行固定。
如果使用螺丝进行固定,需要确保螺丝的长度和直径与孔的尺寸相匹配,并通过适当的紧固方式确保栏杆的稳固性。
4. 安装好第一段栏杆后,使用测量工具进行水平检查,确保栏杆的水平度符合设计要求。
如果水平度不符合要求,需要进行相应调整。
5. 安装好第一段栏杆后,根据设计要求和实际情况继续安装其他段的栏杆,确保各段栏杆之间的连接紧密,没有间隙。
6. 在栏杆的顶部进行处理,可以使用别致的装饰物或防滑处理,以确保栏杆的美观性和使用安全性。
三、施工注意事项1. 在施工过程中,要始终注意工作安全,戴好安全帽和手套,并使用合适的防护设备。
2. 栏杆的安装要求要与设计要求相符,严格按照设计图纸进行施工,确保栏杆的质量和稳固性。
3. 栏杆材料的选用要符合使用环境和要求,尽量选择防腐蚀性能好的材料,并进行相应的防腐处理。
4. 在栏杆安装完毕后,要进行验收和质量检查,确保栏杆的使用安全和质量。
5. 施工完成后,要进行现场清理,确保施工区域的整洁和安全。
四、施工总结栏杆安装施工是一个重要的工程环节,关系到建筑物的安全和美观。
在施工过程中,我们需要按照一定的程序和注意事项进行施工,确保栏杆的质量和稳固性。
施工完成后,要进行验收和质量检查,确保栏杆的使用安全和质量。
最后,我们要做好施工总结,总结经验教训,不断提高施工质量和效率,以满足客户的需求和要求。

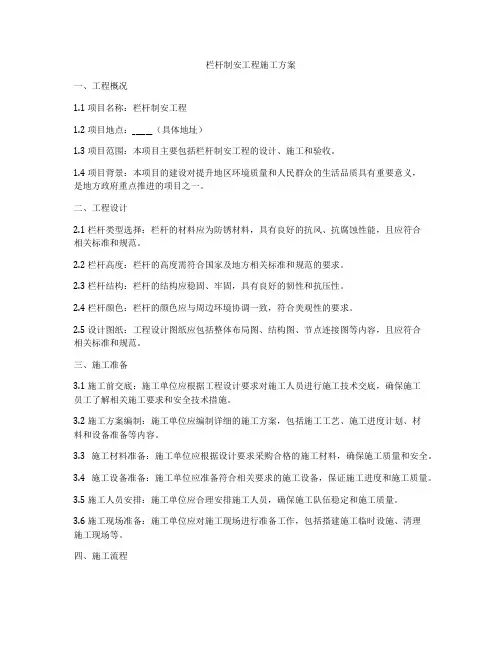

栏杆制安工程施工方案

栏杆制安工程施工方案一、工程概况1.1 项目名称:栏杆制安工程1.2 项目地点:______(具体地址)1.3 项目范围:本项目主要包括栏杆制安工程的设计、施工和验收。
1.4 项目背景:本项目的建设对提升地区环境质量和人民群众的生活品质具有重要意义,是地方政府重点推进的项目之一。
二、工程设计2.1 栏杆类型选择:栏杆的材料应为防锈材料,具有良好的抗风、抗腐蚀性能,且应符合相关标准和规范。
2.2 栏杆高度:栏杆的高度需符合国家及地方相关标准和规范的要求。
2.3 栏杆结构:栏杆的结构应稳固、牢固,具有良好的韧性和抗压性。
2.4 栏杆颜色:栏杆的颜色应与周边环境协调一致,符合美观性的要求。
2.5 设计图纸:工程设计图纸应包括整体布局图、结构图、节点连接图等内容,且应符合相关标准和规范。
三、施工准备3.1 施工前交底:施工单位应根据工程设计要求对施工人员进行施工技术交底,确保施工员工了解相关施工要求和安全技术措施。
3.2 施工方案编制:施工单位应编制详细的施工方案,包括施工工艺、施工进度计划、材料和设备准备等内容。
3.3 施工材料准备:施工单位应根据设计要求采购合格的施工材料,确保施工质量和安全。
3.4 施工设备准备:施工单位应准备符合相关要求的施工设备,保证施工进度和施工质量。
3.5 施工人员安排:施工单位应合理安排施工人员,确保施工队伍稳定和施工质量。
3.6 施工现场准备:施工单位应对施工现场进行准备工作,包括搭建施工临时设施、清理施工现场等。
四、施工流程4.1 基础施工:栏杆制安工程的基础施工是整个工程的关键环节,施工单位应根据设计要求进行基础施工,确保基础牢固、水平。
4.2 栏杆安装:栏杆的安装应按照设计要求进行,确保栏杆的稳固、牢固。
4.3 检验验收:栏杆安装完成后,施工单位应组织相关人员对栏杆进行检验验收,确保栏杆质量符合相关标准和规范的要求。
五、施工安全5.1 安全技术措施:施工单位应严格执行相关安全技术规范,采取有效的安全技术措施,确保施工人员的安全。
栏杆制作安装工程施工方案三篇

栏杆制作安装工程施工方案三篇篇一:栏杆施工方案第1章编制说明为了认真贯彻“安全第一,预防为主”的方针,确保项目部与公司签订的全额承包合同各项指标的顺利实现,确保XX工程铁艺栏杆制作安装工程施工生产的顺利进行,特编制本方案。
编制依据如下;1.1《中华人民共和国安全生产法》1.2《中华人民共和国建筑法》1.3《建筑安全生产监督管理规定》1.4《建筑安装工程安全技术规程》1.5《建筑安装工人安全技术操作规程》1.6《建筑机械使用安全技术规程》(JGJ33-20XX)1.7《施工现场临时用电安全技术规范》(JGJ46-20XX)1.8《建筑施工高处作业安全技术规范》(JGJ80-1991)1.9《建筑工程施工现场供电安全规范》(GB50194-1993)1.10《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-20XX)1.11《建筑施工安全检查标准》(JGJ59-20XX)1.12施工现场及周围环境的实际情况第2章工程概况及安全目标2.1工程概况2.1.1项目概况2.1.1.1工程名称:2.1.1.2建设单位:2.1.1.3 施工单位:2.1.1.4 监理单位:2.1.2工程概况本方案为锌钢组合栏杆制作安装工程施工组织设计方案。
工程主要内容为栏杆的拼接及栏杆的防锈防腐处理。
2.2安全目标2.2.1安全目标按照建设部JGJ59-20XX“建筑施工安全检查标准”的要求,达到优良标准;杜绝重大伤亡事故、重大机械事故、重大火灾及交通、中毒事故,年负伤频率在1.5‰以下;确保包括分包职工在内的所有职工死亡率和重伤率为0。
2.2.2文明施工目标依据《建筑施工安全检查标准》检查,评分达到90分以上;第3章安全生产管理体系和制度3.1安全生产管理机构3.1.1安全生产领导小组职责安全生产小组是本项目安全管理的核心,负责本工程项目的安全生产、文明施工的组织和管理,3.1.2安全生产领导小组成员现场主管:安装组长:组员:3.2安全生产责任制3.2.1项目经理安全生产责任制3.2.1.1项目经理是项目安全生产第一责任人,对承包项目工程生产经营过程中的安全生产负全面责任。
栏杆安装施工方案

栏杆安装施工方案
栏杆安装施工方案
第一篇:前期准备
1.确定施工方案:根据工程设计图纸确定安装栏杆的类型、数量、样式、安装位置、固定方式等,制定施工方案。
2.器械准备:准备好必要的器材和工具,包括吊篮、钢管、铁钉、螺丝刀、螺丝、角码、气枪等。
3.材料准备:根据需要购买建筑材料,例如铝合金型材、不锈钢材料、玻璃、塑料等。
4.清理场地:清理施工现场上的障碍物,保持施工现场整洁。
第二篇:安装步骤
1.根据设计图纸确定栏杆安装位置,在安装位置上按要求打好基础,根据栏杆的高度,挖出足够深度的基础,填充好混凝土,抹平。
2.根据设计图纸确定栏杆的长度,将所需长度的型材用锯子切好,拼装成一个整体。
3.根据需求安装装饰件,例如玻璃屏风、踏板等部件。
4.用角码在栏杆的两端固定,使之保持平衡,并用铁钉固定。
5.将栏杆放到事先打好基础的位置上,用气枪将栏杆和基础用螺丝固定。
6.完成安装后,用装饰铁件将栏杆和墙面联结,使之固定,维持平衡。
第三篇:注意事项
1.工人必须戴好安全帽,防护鞋,手套等个人防护用品。
2.在栏杆安装过程中必须保持栏杆的平衡,防止倒塌。
3.在施工现场必须设立标志牌,告知过往行人注意安全。
4.施工现场必须保持工具与材料的整洁,防止造成二次污染。
5.在安装栏杆的位置,应尽可能开放,方便工人施工进行,避免影响施工的进度。
6.完成施工后,必须进行专业的检测,确保栏杆的稳定性以及安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳台组装式成品栏杆方案编制:初审:审核:批准:有团司集公限城圳深筑市鹏建万科金域揽峰花园1—7栋工程项目部二○一四年12月10日目录第一章编制说明及编制依据 (4)一、编制说明 (4)二、编制依据 (4)1、施工组织设计编制依据 (4)2、本项目的技术规范编制依据 (5)3、编制原则 (5)第二章工程概况及特点 (6)一、总述 (6)二、工程概况 (6)三、本项投标的施工目标 (6)四、工程重点及难点 (6)第三章项目组织管理机构 (7)一、项目部管理机构表及主要人员职责 (7)二、劳动力安排计划及动态图 (9)第四章施工前准备 (10)一、物资准备工作 (10)二、临时设施准备 (11)三、管理制度准备 (11)四、相关资料准备 (11)五、其它准备工作 (11)第五章现场投入机具、设备一览表 (11)一、现场投入机具、设备表 (11)二、工厂现有主要设备一览表 (12)第六章总平面布置 (13)一、施工现场平面布置及说明 (13)二、施工临时用水、用电 (15)第七章施工进度计划及工期保障措施 (16)一、施工段划分及施工顺序 (16)二、总工期及进度计划安排 (17)三、工期保证措施 (22)四、分包计划安排 (22)第八章质量目标及保障措施 (24)一、质量管理目标 (24)二、质量保证措施 (25)三、质量管理制度 (26)四、质量管理措施 (27)五、质量管理组织 (28)六、针对性质量措施 (28)七、材料供应质量保证 (28)八、制作安装工艺保证 (29)九、施工机具的保障 (31)十、质量意识和管理制度保证 (31)十一、现场及施工质量控制 (31)十二、防止质量通病的措施 (32)第九章安全文明施工目标及保障措施 (32)一、安全施工目标及保证措施 (32)二、文明施工目标及保证措施 (40)第十章其它施工措施 (43)一、与现场相关单位协调配合措施 (43)二、冬雨季施工及台风、炎热气候条件施工措施 (45)第十一章成品保护实施方案 (47)第十二章工程竣工验收及售后保修服务 (48)一、工程竣工验收及交付 (48)二、售后服务及保修 (48)1、售后服务及保修承诺 (48)2、售后服务及保修工作计划 (48)3、售后服务及保修相关部门职责 (49)4、售后服务工程程序 (49)5、售后服务及保修内容 (50)6、售后服务人员素质要求 (50)7、售后服务验收 (50)第一章编制说明及编制依据一、编制说明本施工组织设计是为深圳万科金域揽峰花园项目组装式成品阳台栏杆制安工程而编制的,是规范和指导该工程从施工准备到竣工验收全过程的综合性纲要。
我公司经过认真的阅读本工程设计施工图纸、招标文件和专业技术人员现场实际勘察,通过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学性、实施指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
在深圳万科金域揽峰花园项目组装式成品阳台栏杆制安工程施工中,我们将以优质、高效、安全、文明为施工宗旨,本着对建设单位高度负责的态度,按计划控制工期进行合理安排部署,使施工过程忙而不乱、成本最低、效率最高、质量最好,达到国家规范标准。
同时在施工过程中,我公司将从本项目的整体利益出发,积极与质量监督部门、监督部门单位配合,协调好内外关系及工地现场监理,通过有效地对工序、材料、人员进行环保措施,创建安全文明施工的示范工地。
本施工方案作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及材料供应、主要分部分项目工程施工工艺、安全保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出施工过程的科学性及可行性。
二、编制依据1、施工方案编制依据(1)深圳万科2014-2016年度组装式成品栏杆集中采购工程招标的招标文件和本项目成品栏杆设计图纸、技术质量要求、工艺流程,施工工期等。
(2)《中华人民共和国建筑法》以及其他有关法律、法规。
(3)我公司合作技术力量和行业资源、专业厂商、材料供应商。
(4)我公司和其它类似工程施工总结的经验(5)其他参考资料2、本项目的技术规范编制依据(1)《工程建设标准强制性条文》( 2002年12月16日公布实施)(2)《建筑工程施工质量验收统一标准》( GB50300-2001)(3)《建筑装饰装修工程验收评定标准》(GBS0320-2001)(4)《钢结构工程质量验收规范》(GB50205-2001)(5)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1988)(6) 《漆膜厚度测定法》[GB1764-79(89))](7) GB/T19000质量管理和质量保证系列标准(8)国家、部、委颁布的其他规范和标准3、编制原则(1)加强施工控制,针对工程质量、施工进度、安全、文明施工、环境保护、服务等控制要素制订了管理目标。
(2)紧密结合自身实力和科学的生产施工工艺编制本施工组织设计。
(3)严格按ISO9001质量保证体系要求制订质量保证措施。
同时,引入ISO14000环境管理体系和OHSAS18000安全健康管理体系的概念,使各项施工管理概念不断更新,在新的管理方法实施过程中有检查、有纠偏、有评审,持续改进。
第二章工程概况及特点一、总述工程名称:万科金域揽峰花园1-7栋及室外环境工程施工范围:阳台组装式成品栏杆建设地点:深圳市龙岗区布吉布龙路与吉华路交汇处建设单位:深圳市万联嘉投资发展有限公司二、工程概况:万科金域揽峰花园项目为布吉街道城市的重要项目,距地铁5号线上水径站500米,是城市核心商业区的中心地带,地理位置十分优越。
项目总用地面积约3.9万㎡,总建面12.5万㎡。
本次施工范围为1#楼-7#楼共8栋建筑。
本次施工内容为:万科金域揽峰花园项目阳台组装式成品栏杆。
三、本工程施工目标:1、工程质量目标:确保行业质量合格标准、争创样板工程。
2、工程进度目标:确保按期完成承包工程,争取提前完工。
3、安全施工目标:杜绝重大事故,减少一般事故的发生,保证施工安全人员生命安全,确保安全施工达标。
4、文明施工目标:创造文明施工示范工地,通过做好现场规划管理,使现场容貌达到一流水平,尽可能地减少对施工现场周围的居民干扰。
四、工程重点及难点:该项目是万科的品牌项目,质量要求高、工艺要求精、工期要求紧、为保质、保量完成此项工程,着重把握好三个重点:第一是原材料的质量。
所有材料为正规厂家材料,符合国家标准。
第二是栏杆构件的基层处理。
栏杆必须镀锌处理。
第三是确保栏杆的表面观感,表面工艺处理是关键,采取粉末喷涂工艺。
第三章项目组织管理机构为了优质按期完成深圳万科金域揽峰花园项目项目组装式成品阳台栏杆制安工程,针对本工程的特点,我公司将组织成立“深圳万科金域揽峰花园项目组装式成品栏杆”工程项目指挥部,实施该项目全过程管理职能,对工程的施工前期准备到竣工验收进行全方位的管理。
以质量、工期、安全为中心、以施工阶段为重点,积极配合建设方、总包方各项工作,协调好外部及内部系统的工作,以高度的责任心去完成工程的各项工作。
一、工程项目部管理机构表及主要人员职责1、项目部管理机构表(1)项目经理①、负责工程的质量、进度、安全、成本和文明施工。
②、与甲方、土建及其他配合单位的协调。
③、负责与公司各部门的协调。
④、审定安装方案、进度计划,并将现场情况每月以书面形式汇报给总指挥。
⑤、负责工程款的回收。
(2)、技术员①、对上岗人员的技术培训。
②、现场技术文件、安装图纸,安装标准的贯彻执行。
③、现场安装时遇到的技术问题的协调解决。
(3)、施工员①、做好前期施工准备和后期保养项目工作,使工程如期完成。
②、制定现场施工进度计划。
③、与甲方、土建协调并做好施工准备。
④、协调公司各部门及其它分包商的进度,负责本工程的安装质量及施工度。
⑤、合理安排及现场的资金、材料和人员。
⑥、参加每周工地现场总包协调会,做好记录并解决问题。
⑦、制定现场安装方案,并将现场情况每周以书面形式反映给项目经理。
⑧、准备工程进度报告和照片记录。
(4)、材料员①、按工程总体计划制定采购计划。
②、组织对分包商调查、评价和确定。
③、组织对采购中存在的问题及时通知分包方采取措施,进行纠正。
(5)、质检员①、根据本工程的技术文件、图纸和国家行业企业标准规范,进行现场安装质量检验。
②、对上岗人员进行质量标准培训及考核。
③、安装过程中质量问题整改,并跟踪落实。
④、在安装进程中,对检查不合格的安装部分作出返工的决定。
⑤、按甲方要求进行自检、预检、隐检等工序交接的报验。
(6)、安全员①、了解当地政府或具体工程的有关规章制度并贯彻执行。
②、制定并监督执行安全制度及安全操作规程。
③、对上岗人员进行安全培训、考核,不合格不许上岗。
④、对现场环境、安全状况及时掌握、落实必要的安全保护器具。
2、施工队伍安排施工队伍质量的高低是关系到工程质量的关键。
针对本项目,我公司计划安排一个有丰富组装式成品栏杆施工经验的专业施工队伍来完成本工程的安装工作。
(l)设施工队长1名。
(2)设施工班长1名:施工班长由具有多年施工经验并经过技术培训考核优秀者担任。
(3)施工人员:根据工程规模、施工工期、质量要求及技术难度,我司计划安排10人(包括施工普工和施工技工)。
施工人员我司将安排无论在施工经验、施工技术及质量安全意识等方面都具有较高水准的施工队伍,以满足工程质量及进度之要求并承诺将以高比例的施工技术人员充实整个施工队伍。
(4)劳动力安排、要求及进场计划:我司将从以下几个方面作出安排:1)本工程的主要工种安排有:测量工、安装技工、安装普工。
2)合同签定后,即派项目经理、测量放线工及部分施工人员进驻现场进行工程的测量放线及与业主、监理和总包等单位的相关事宜的交接工作等。
3)随着施工逐步展开,我司将同步配入安装技工、安装普工、电工、包装工等。
4)施工人员:将派驻无论从施工经验、施工技术熟练程度、安全意识及综合素质都具备高水准的施工人员常驻现场施工,并承诺将以高比率的施工技术人员强化整个施工流程,施工队伍以行业内最高水平的施工手法达到同类工程的最高质量,并保证符合此工程规范的技术要求及有关国家规定。
5)劳动力基本要求:a、遵纪守法、身体健康、年龄在45周岁以下:b、技工经过专门技术培训经考核合格,并持有相关部门认可的上岗证c、特种作业人员必须持有特种作业证方可上岗作业:二、劳动力安排计划及动态图第四章施工前准备施工前准备工作属于工程前期工作,准备工作的好坏对后续工程的施工将产生很大的影响,工程项目部要对工程的技术资料、材料、设备、工具、人员、临时设施做好充分的准务。
