人防施工注意事项有图
人防施工注意事项

防空地下室施工注意事项(一)建筑专业1、两家设计院的图纸要配合起来使用。
施工中要注意同时满足两家设计院图纸的要求,施工时不能只看一家的图纸,必须把两家的图纸对照起来,配合起来使用。
如发现两家设计图中有矛盾的地方,要注意及时与两家设计院沟通、联系,确认后再行施工。
2、施工前要注意熟悉图纸,消化图纸。
防空地下室不同于一般普通地下室,有防爆、防毒、防辐射的专业要求,对施工质量要求较高。
除了搞好防空地下室的主体施工之外,人防口部是施工的重点和难点。
比如人防口部的门框有平整度和垂直度等技术指标要求,施工不精准的话,人防门就关不严实,达不到验收标准。
所以希望在施工时给予足够重视,要注意提前对图纸和设计选用的标准图的有关节点详图进行消化理解,做到施工前心中有数,如果有不清楚的地方,或是发现两家设计图中有矛盾的地方,要注意及时与设计院沟通、联系,避免因为错漏而返工。
3、施工中,土建和设备要注意密切配合,对人防的预埋件、预留洞口以及人防封堵口的预埋钢框要注意认真清理,避免错漏,预埋构件与预留洞口要注意位置尺寸准确,方向正确。
不允许浇注完混凝土后再来开凿打洞,这样会影响防空地下室的密闭性,影响防空地下室防护质量,达不到验收规范的要求。
4、人防集水坑(包括合用集水坑)分别设在1号口防毒通道内、防护密闭门外及2号口密闭通道防护密闭门外,注意切勿漏设。
集水坑位置与基础有矛盾时,可就近移动,该处管线相应移动,1号口防毒通道内的集水坑不能移出防毒通道;1,2号口防护密闭门外集水坑不能移到人防区内。
5、防空地下室系平战结合工程,有很多封堵口。
请根据平面图及封堵表(平战转换表)清理,切勿漏设,宽度大于3M的平时口均有地沟,切勿漏设,并保留至竣工验收后方可封盖。
为确保沟槽后期快速开启,沟槽在验收后的封盖方式应为水泥炉渣或钢制盖板,严禁使用砼填平。
6、凡人防区内的民用风井临战均需作水平封堵(详封堵表或平战转换表),切勿漏设井内牛腿,牛腿上无需埋封堵框。
人防施工注意事项

人防施工注意事项人防施工是指对城市建设工程中的人防措施进行施工和管理。
在进行人防施工时,需要注意以下事项:1.严格遵守相关法律法规:人防施工必须遵守国家和地方的法律法规,包括环境保护、安全生产等方面的规定,确保施工过程中不会对环境和人民生命财产造成损害。
2.制定详细的施工方案:在进行人防施工时,应制定详细的施工方案,包括工程进度、施工方法、安全措施等,确保施工过程可以按照计划顺利进行,并提前做好前期准备工作。
3.确保施工现场安全:人防施工过程中,要注意现场安全,设置明显的警示标志,设置安全防护设施,确保施工人员安全作业。
同时,要对施工现场进行监控,确保施工过程中没有违法行为发生。
4.安全施工措施:人防施工过程中,需要采取一系列安全施工措施,包括安全防护设施的设置、安全教育培训、安全生产管理等,确保施工过程中没有发生事故。
5.做好环境保护工作:人防施工过程中,要注意环境保护,避免因施工而对周边环境造成污染和破坏。
在施工过程中,要注意控制噪音、粉尘等污染物的排放,做到环境污染最小化。
6.加强协调管理:人防施工需要多部门之间的协调管理,包括城市规划、交通、供水供电等相关部门的配合。
要加强沟通,确保施工过程中各项工作同步进行,避免因协调不到位而造成工期延误。
7.完善施工记录和验收:人防施工过程中,要做好施工记录和验收工作。
要记录施工过程中的关键节点,保存施工照片和文件,便于事后查阅和备案。
同时,在施工完成后,要进行验收工作,确保施工质量符合相关标准和规范。
8.技术规范和标准遵守:人防施工应按照相关技术规范和标准进行,确保施工符合国家和地方的标准和规范。
要合理选材、合理施工,确保人防工程的质量和安全。
9.灾害预防和应急准备:人防施工过程中,应进行灾害预防工作,尤其是地震、火灾等灾害的预防措施。
同时,要进行应急准备工作,确保在突发情况下能够及时处置,并保证施工人员的安全。
10.做好文明施工:人防施工过程中,要注重文明施工,做到施工顺序合理,噪音、污染等环境影响最小化。
人防工程施工注意事项

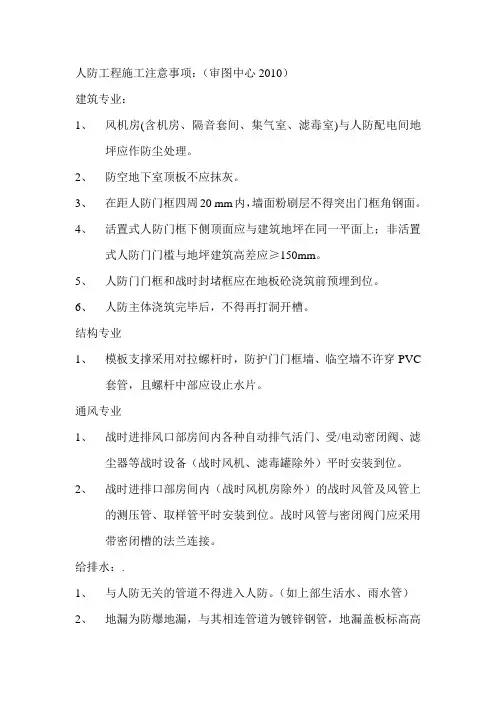

人防工程施工注意事项:(审图中心2010)
建筑专业:
1、风机房(含机房、隔音套间、集气室、滤毒室)与人防配电间地
坪应作防尘处理。
2、防空地下室顶板不应抹灰。
3、在距人防门框四周20 mm内,墙面粉刷层不得突出门框角钢面。
4、活置式人防门框下侧顶面应与建筑地坪在同一平面上;非活置
式人防门门槛与地坪建筑高差应≥150mm。
5、人防门门框和战时封堵框应在地板砼浇筑前预埋到位。
6、人防主体浇筑完毕后,不得再打洞开槽。
结构专业
1、模板支撑采用对拉螺杆时,防护门门框墙、临空墙不许穿PVC
套管,且螺杆中部应设止水片。
通风专业
1、战时进排风口部房间内各种自动排气活门、受/电动密闭阀、滤
尘器等战时设备(战时风机、滤毒罐除外)平时安装到位。
2、战时进排口部房间内(战时风机房除外)的战时风管及风管上
的测压管、取样管平时安装到位。
战时风管与密闭阀门应采用
带密闭槽的法兰连接。
给排水:.
1、与人防无关的管道不得进入人防。
(如上部生活水、雨水管)
2、地漏为防爆地漏,与其相连管道为镀锌钢管,地漏盖板标高高
出地坪5-10mm.
3、对于穿越人防结构的给水管、排水管及通气管,应在人防侧安装
P≥1.0MP的铜芯或不锈钢芯的闸阀或截止阀,人防围护结构内侧距离阀门的近端面不宜大于200mm,避免阀门前有支管接出或安装弯头。
4、平时不用的淋浴器或加热设备可暂不安装,但预留、预埋及预埋件应到位。
人防工程注意事项

1. 与人防地下室无关的管道不宜穿过人防围护结构。
其余建造的生活污水管,雨水管,燃气管不得进入防空地下室。
允许穿过人防地下室顶板,临空墙和门框墙的管道,其公称直径不宜大于150mm,在穿越墙板处应设刚性防水套管,大于150mm的管道,在穿越墙板处应设外侧加防护挡板的刚性防水套管,并做好防护密闭措施及防水处理。
对单建式人防工程,允许穿越的管道,其公称直径不得大于100mm.单侧加防护挡板刚性防水套管使用一侧受冲击破侵害围护结构墙的穿墙套管保护,两侧加防护挡板刚性防水套管使用任何一侧受冲击破侵害的防护单元隔墙穿墙套管保护。
对于防空地下室平战结合使用功能防水要求严密的部位和地震设防要求较高的地区,防不均匀沉降的部位,采用柔性密闭套管,柔性套管穿墙处混凝土厚度应不小于300mm,否则应使一侧或者两侧加厚。
2.内装饰顶板不能抹灰。
3.所有外露铁件均刷两道防锈漆,再刷两道蓝灰色油漆,包括人防门。
4.防空地下室的室内地面至结构板底面的净高不宜小于2.4m。
至梁底和管底的净高不得小于2.0m,其中专业装备部和人防汽车库的室内地平面至梁底和管底的净高还要≥车高加0.2m 。
5.上部建造为钢筋混凝土结构的甲类防空地下室,其顶板底面不得高出地平面。
上部建造为砌体结构的甲类防空地下室,5 级甲类其顶板底面高出地平面不得>0.5m,6 级,6B 级甲类其顶板底面高出地平面不得>1m,且高出部份的外墙必须满足战时防常规武器爆炸,防核武器爆炸,密闭和墙体防护厚度等各项防护要求。
6.乙类防空地下室的顶板底面高出室外地平面的高度不得大于该地下室净高的1/2,且高出部份的外墙必须满足战时防常规武器爆炸,密闭和墙体防护厚度等各项防护要求。
7.乙类防空地下室和甲类5 级,6 级,6B 级防空地下室,其独立式室外出入口不宜采用直通式,其他防空地下室不得采用直通式。
8.防空地下室与地上层不应共用楼梯间,当必须共用时,应满足《高层民用建造设计防火规范》规定“地下室或者半地下室与地上层不应共用楼梯间,当必须共用楼梯间时,应在首层与地下室或者半地下室的出入口处,设置耐火极限不低于2.0 小时的隔墙和乙级防火门隔开,并应有明显标志。
人防工程施工注意事项

人防工程施工注意事项(电气部分)1、人防区暗敷线管为壁厚大于2.5的钢管,明敷管道采用金属管。
2、在顶板内敷设,穿过外墙、临空墙、防护密闭墙和密闭墙的各种电缆(包括动力、照明、通信、网络等)管线,应按照密闭要求进行制作。
直接穿越人防外墙、临空墙、防护密闭墙和密闭墙的电缆应采用热镀锌钢管作为穿线管,两端出墙100,中间双面满焊密闭肋(δ≥5,b≥50)。
施工人员和监理应详细阅读电气大样图,按照大样图纸进行制作、预埋管线。
3、人防强、弱电井、各人员出入口和连通口的防护密闭门和密闭门门框墙上应预埋4~6根管径为50~80mm,壁厚大于2.5的热镀锌钢管,作为备用管。
具体做法为两端出墙100,中间双面满焊密闭肋(δ≥5,b≥50)。
4、各类母线槽、桥架不能直接穿越人防临空墙、门框墙、外墙及顶板。
当必须通过时,母线应符合防护密闭要求,桥架应改为穿管敷设,一根电缆穿一根套管。
人防区内必须采用金属桥架,不得使用塑料线槽。
5、临空墙、门框墙、人防外墙两侧的指示灯,诱导灯,应急灯,配电箱,只能明装,不允许暗装。
6、临空墙、门框墙、人防外墙两侧应尽量避免安装电气设备。
必须安装时,当两侧的接线盒、过渡盒深度≥100时,以δ=3镀锌钢板制作,且在背面加焊δ=8钢板,周边飞出50,四周满焊。
同时,还应避免两侧过线盒在同一位置。
7、防空地下室室内应将导电部分做等电位连接。
8、照明灯具安装高度低于2.4m时,应增设PE保护线。
9、防化通信值班室内应设置AC380v16A三相四孔插座、断路器各一个和AC220v10A单相三孔插座5个。
洗消间脱衣室和检查穿衣室内应设AC220v10A单相三孔带二孔防溅落式插座各2个。
滤毒室内每个过滤吸收器风口取样点附近应设AC220v10A单相三孔插座1个(距地1.5m)。
10、甲类防空地下室的救护站、防空专业队工程、人员掩护所工程、配套工程的柴油发电站除柴油发电机组平时可不安装外,其他附属设备及管线均应安装到位。
人防工程施工注意事项

人防工程施工注意事项人防工程施工注意事项德州市人防工程质量监督站目录1、施工过程中常见的问题2.管线穿越的限制3、密闭穿墙管的制作与安装4、穿墙(套)管的防护密闭和防护阀门5、排水中需注意的问题6、人防工程分部、分项工程名称表7、人防工程质量监督档案资料整理目录施工过程中常见的问题1、人防门门扇开不到位(应开到90°)。
人防门不同于普通门,门扇比洞口宽、高,且绞页位于洞口外侧,开启宽度较大,设计中往往不注意开启宽度,或者被楼梯梁挡住。
2、密闭穿墙管末设密闭翼环(应在管上焊厚3mm,高30~50mm钢板翼环)。
施工过程中,发现大部分预埋套管,均按照普通地下室要求埋设穿墙管,有的是因为设计深度不够导致,有的是施工不注意导致,这种情况导致地下室密闭性不够,不符合人防工程设计要求。
3、染毒区与清洁区之间砖砌隔墙(应①钢筋混凝土密闭隔墙②厚度≮200mm ③染毒侧水泥砂浆抹面)。
防空地下室要求防生化武器,密闭性高,主体内部与外部之间、染毒区与清洁区之间,必须是不小于200 mm钢筋混凝土墙,使防空地下室成为密闭空间。
4、防护密闭门向内开(防密门应向外开,密闭门宜向外开)。
由于设备厂家安装时,不注意内外之分,或者对人防工程了解不够,安装防护密闭门时,不分工程内外,随意安装,特别是防护密闭门,如果装反了,该工程就起不到防冲击波作用,无法作为人防工程使用。
5、有人员掩蔽的工程未设防爆呼唤按钮(应在主要出入口防护密闭门外侧预埋)。
简易洗、简易洗消间用砖墙砌筑(应用钢筋混凝土浇筑)6.消间属于密闭墙体,起到防毒作用,必须用钢筋混凝土浇筑。
7、染毒区进、排风管未采用2-3mm厚钢板8、双层钢筋拉结筋不足(应为6@500梅花型,弯钩长50mm)9、防密门四角斜向加强筋末按2 16L1000mm做。
10、受力钢筋的混凝土保护层厚度不足(在正常环境下,不宜小于25mm,在高湿度环境下,不宜小于45mm)11、施工缝留设位置不当(墙体水平施工缝应在墙体距底板或顶板500~800mm处)。
人防工程安全施工注意事项

人防工程安全施工注意事项人防工程是指为了保护人民生命财产安全而进行的工程设计和施工。
在进行人防工程安全施工时,需要注意以下事项:1.安全红线的划定:人防工程的施工区域应明确划定安全红线,禁止任何非施工人员进入。
同时,应设置明显的警示标识,以防止他人误入施工区域。
2.疏散通道的保畅:人防工程的施工现场必须保畅疏散通道,以确保人员在紧急情况下能够安全撤离。
通道应设置明显的标识,并随时保持畅通,不得堵塞施工材料和设备。
3.施工现场的防尘防毒:人防工程施工中常涉及到粉尘和有毒有害气体,工人必须佩戴防护口罩和防尘服,同时保持施工现场的通风良好,以降低粉尘和有害气体的浓度,保护施工人员的身体健康。
4.构件的检查和质量控制:在进行人防工程施工时,必须对所有材料和构件进行检查,确保其质量符合要求。
施工人员要按照设计要求进行安装,不得有任何质量问题。
5.安全设备和保护措施的使用:在人防工程施工中,应使用符合国家标准和规定的安全设备和保护措施。
例如,施工现场应设置合适的警示标识、安全网等,以保护施工人员的安全。
6.施工人员的培训和安全意识的提高:施工人员应接受相关安全培训,了解人防工程施工的安全要求和操作规程。
同时,要提高安全意识,时刻关注施工现场的安全风险,做好预防措施。
7.施工期间的安全监控和管理:针对人防工程施工现场,应有专人进行安全监控和管理。
及时发现并处理施工现场安全隐患,保障施工人员的安全。
8.施工现场的消防安全:人防工程施工现场应配备必要的消防设施和器材,并进行消防安全演练。
施工人员要熟悉消防设备的使用方法,以确保现场的消防安全。
9.施工电气安全:在进行人防工程施工时,应遵守相关电气安全规范,合理布置电气线路和设备。
施工人员要进行电气安全检查和维护,防止电气设备引发的安全事故。
10.相关法律法规的遵守:在进行人防工程施工时,必须严格遵守国家相关法律法规和行业标准,确保施工过程安全可靠。
总之,人防工程的安全施工至关重要,相关责任人和施工人员必须高度重视,并采取相应的安全措施和预防措施,以确保施工过程的安全性和可靠性。
人防工程施工注意事项

人防工程施工注意事项一、结构工程1、底板、侧墙、顶板双层钢筋网片之间的拉结钢筋应梅花形布置(见拉结钢筋布置示意图),并拉在纵筋与横筋的结点处,两侧弯钩为135°,且绑扎牢固。
拉结钢筋梅花形布置示意图:2、底板、侧墙、顶板钢筋的排距一定要达到设计要求(允许偏差±5mm)。
3、模板对拉固定与对拉螺栓的防水,密闭处理,防空地下室的外墙、临空墙、密闭墙、单元隔墙等墙体固定模板的对拉螺栓不能使用套管,外墙上使用的对拉螺栓中间要焊上方形止水钢板(三防段处为密闭肋),止水钢板(密闭肋)两面要满焊,其焊缝应饱满、均匀、严密,方形止水钢板尺寸以80×80mm为宜。
4、后浇带不能穿过三防段和人防门框;施工缝不能留在三防段处;三防段墙体和顶板须整体浇筑混凝土,施工缝宜留成企口缝,如果留平缝则须设止水钢板。
顶板上留置的伸缩缝不得影响防空地下室的防护密闭功能,染毒积水坑混凝土应一次浇筑到位,混凝土水箱不能在顶板上留施工缝,施工洞口宜设在人孔下得墙上,施工洞留置应按后浇带的做法,在墙上埋设止水钢板,做蓄水试验。
5、人防门上方的卧梁应锚入两侧的墙(或柱)内。
6、当矩形洞口边长大于300mm,圆形洞口直径大于300mm时,均要在洞口四周留设加强钢筋(严格按图纸要求设置),战时使用的钢筋混凝土水箱应随防空地下室主体施工同步制作。
7、防空地下室主体结构验收前,须对防空地下室进行结构抽检(超声回弹)。
二、孔口防护工程1、人防门框:(1)防护门框浇筑完混凝土后垂直度允许偏差为5mm,平整度允许偏差为2mm,所以在安装时垂直度、平整度偏差越小越好;门框安装合格后把门上所有锚固钢筋应锚入门框墙体钢筋内;门框应八字形支撑且支撑要稳定、牢固;在浇筑门框墙混凝土时,必须跟踪监测钢门框的位置和垂直度,发现问题及时调整,浇筑混凝土要均匀投料,小心振捣,不要猛烈震荡模板,以防门框移位,供安装人防门扇使用的吊钩,须在浇筑混凝土前,按设计要求布设到位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
For personal use only in study and research; not for commercial use[组图]人防工程施工注意事项??? 防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。
施工图须按人防主管部门或其委托审查机构审查合格,方可施工。
结合施工现场检查情况,本文将以土建、安装及安全施工三个方面具体阐述在实际施工中遇到的有关问题。
??? 第一部分:土建施工??? 一、说明??? 1.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。
??? 2.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。
设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
??? 二、钢筋混凝土施工??? 1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。
??? 2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
??? 3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。
??? 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
??? 三、底板浇注??? 1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
(见设计规范第??? 2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
(作法详见《07FJ02》)??? 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。
(作法详见《07FG04》)??? 4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。
(作法详见《07FS02》)??? 四、侧墙浇筑??? 1、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧;且门框墙受力筋宜封闭。
同时应注意门洞四角斜向钢筋的布置;上门框设水平梁时,其方向应朝向人防区内,且应锚入两边墙内。
(作法详见《07FG04》)??? 2、临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
?????不能使用pvc管??????????????????????????????? 不能使用混凝土预制件3.人防门的安装对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板, 门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,控制在允许偏差以内后再浇筑砼。
??? 4. 为保证人防工程施工质量,防护密闭门、密闭门和活门门框墙、临空墙必须整体浇筑,不留水平施工缝,后浇带及施工缝位置应避开人防通道及人防门部位。
后浇带不应过人防门或封堵门部位??? 5. 战时给排水,供配电以及平时使用的消防,采暖及电气有关预埋套管不能漏埋,各专业应及时作复核;管线穿越人防围护结构时应在穿墙处预埋防护密闭套管。
(作法详见《07FS02》及《07FD02》)消防预埋管????????????????????????????????????应提前预埋与墙内穿过人防围护结构的管道应预埋套管平时使用的电线电缆穿过人防围护结构预埋套管6.战时通风穿墙管道必须预埋到位,预埋管应加止水翼环,该环与预埋管满焊,翼环宽度≥50mm、板材厚≥3mm。
平时通风管穿人防墙体(临空墙、密闭墙)时不能预留孔洞,必须在人防墙体有平战转换措施。
(作法详见《07FK02》)?预埋管翼环宽度≥50mm、板材厚≥3mm?????????????通风预埋管预埋应设洞口加强筋??通风管穿人防墙体不应后开洞??? 7.人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4-6根备用管,管径为50-80mm,管壁厚度≥2.5mm的热镀锌钢管,并应符合防护密闭要求。
(作法详见《07FD02》)?备用进线套管可兼作气密测量管使用,作法相同,埋于工事口部??? 8.防空地下室内的各种动力配电箱、照明箱、控制箱及消防箱,不得在外墙、临空墙、防护密闭隔墙、密闭隔墙上嵌墙暗装。
若必须设置时,应采取挂墙式明装。
不得在人防墙体嵌墙暗装配电箱??? 9. 战时进、排风竖井应该设计、施工一次到位。
施工应注意在竖井内设爬梯;出地面部分作防倒塌棚架结构;地面通风口设多面进风百叶窗,其中靠爬梯侧为活置式,口径≥500×800mm。
(作法详见《07FJ02》及《07FG02》)??? 10. 排风口部防密门开启侧防爆呼唤铵钮须在浇筑侧墙前预埋到位,防爆电缆井请注意不要漏掉施工。
(作法详见《07FD02》及《07FJ02》)五、顶板浇筑??? 1. 顶板吊钩预埋。
各人防门、临战封堵在顶板内预埋吊钩土建施工单位不能漏埋。
(作法详见《07FJ03》)??? 2. 在进风口部顶板内超压测压装置DN15镀锌钢管须预埋。
(作法详见《07FK02》)??? 第二部分:设备安装??? 一、说明??? 1.为保证人防工程施工质量,人防工程专用防护防化设备的安装应选择具有人防安装资质的施工单位。
??? 2.施工单位在设备安装时如遇到图纸设计错误或表示不请,须按照设计及施工规范,参照各专业图集进行安装。
给排水专业参照图集《07FS02》;通风专业参照图集《07FK02》;电气专业参照图集《07FD02》。
??? 3.在安装过程中,不得随意在防护密闭墙及密闭墙上后开洞。
??? 二、消防、给排水的安装??? 1、与防空地下室无关的管道不宜穿过人防围护结构,上部建筑的生活污水管、雨水管、燃气管不得进入防空地下室。
??? 2、穿过防空地下室顶板、临空墙和门框墙的管道,其公称直径不宜大于150mm,此时在穿墙处应设置刚性防水套管。
若管径大于150mm,在其穿墙(穿板)处应设置外侧加防护挡板的刚性防水套管。
刚性防水套管(管径小于150mm)?????????刚性防水套管(管径大于150mm)??? 3、穿过防空地下室顶板、临空墙和门框墙的管道,均应在人防内侧设置防护阀门;若管道穿过防护单元之间的防护密闭隔墙,应在防护密闭隔墙两侧设置防护阀门(指普通闸板阀或截止阀,工作压力大于1.0Mpa的钢芯阀),安装位置距穿人防墙、板部位不宜大于200mm。
防护阀门指普通闸板阀或截止阀,工作压力大于1.0Mpa的钢芯阀,安装在距穿墙点200mm内??? 4、穿过人防围护结构的管道均应采用钢塑复合管或热镀锌钢管,不得使用铝塑复合管、pv c塑材管等。
???????? 5、污水出水管上不但要在设置防护阀门,其防护阀门符合本案第3条要求,还应在管道上设置止回阀。
??????? 三.采暖通风设备的安装?????? 1、凡用于人防工程的人防专用防护、防化设备竣工验收前应安装到位,且必须采用国家人防定点厂家的产品,由具有人防安装资质的单位进行安装。
专用防护、防化设备仅限于本省内,若选购外省产品,须到西安市人防工程质量安全监督站进行厂家资质审核,审核通过后方可采用。
?????? 2、从清洁区开始第一道手动密闭阀至工程口部的管道及配件,应采用厚度2-3mm的钢板焊接制作。
其焊缝应饱满、均匀、严实。
??? 3、染毒区的通风管道应采用焊接连接。
通风管道与通风设备及密闭阀应采用带密封槽的法兰连接,其接触应平整;法兰垫圈应采用整圈无接口橡胶密封圈,橡胶厚度不应小于4mm。
??? 4、设备安装前应仔细检查安装方向是否正确,特别注意手动密闭阀的安装,阀门上箭头标志方向应与冲击波的方向一致,故在进风口阀门上箭头指向进风方向,而在排风口却逆向排风方向。
手动密闭阀方向应与冲击波方向一致5、对于一些细小检测设备也应注意不得漏装。
如室内外压差测量装置(位于风机房或防化值班室)、气密测量管(位于工程口部)及放射性监测管、压差测量管、尾气取样管、增压管等(位于口部进风管上)。
如图纸上未设计,施工单位可根据图集《07FK02》确认其具体安装位置及作法?放射性监测管、压差测量管、尾气取样管、增压管具体作法及安装位置??? 6、如若平时特殊需求要使用战时通风设备,应注意经常清洗和更换设备部件,保证战时通风质量不受影响。
??? 四、电气的安装??? 1、各人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4-6根备用管,管径为50-80mm,管壁厚度≥2.5mm的热镀锌钢管,并应符合防护密闭要求。
??? 2、当防空地下室内的电缆或导线数量较多,且有集中敷设时,可采用电缆桥架敷设的方式。
但电缆桥架不得直接穿过临空墙、防护密闭隔墙、密闭隔墙。
当必须通过时应改为穿管敷设,并应符合防护密闭要求。
??? 3、由室外地下进、出防空地下室的强电或弱电线路,应分别设置强电或弱电防爆波电缆井。
防爆波电缆井应设置在紧靠外墙外侧。
防爆波电缆井内战时电源进线套管应按图纸预埋到位。
??? 4、防空地下室内安装的变压器、断路器、电容器、等高低压电器设备,应采用无油、防潮设备。
??? 5、战时三种通风方式显示箱、控制箱及音响呼唤系统均应按图施工安装到位。
??? 第三部分:安全施工??? 1、人防工程开工前,建设单位应与施工单位签订安全生产责任书,分工明确,责任到人。
??? 2、施工单位应制定详细的安全生产管理制度,此制度应包括安全生产纪律、安全技术措施、安全生产检查制度、安全教育制度、伤亡报告制度、安全技术交底制度、安全生产例会制度、施工现场电气安全管理规定、机械设备事故处理规定、防火制度、特种作业人员持证上岗制度、安全生产资金投入管理制度等。
仅供个人用于学习、研究;不得用于商业用途。
For personal use only in study and research; not for commercial use.Nur für den persönlichen für Studien, Forschung, zu kommerziellen Zwecken verwendet werden.Pour l 'étude et la recherche uniquement à des fins personnelles; pas à des fins commerciales.толькодля людей, которые используются для обучения, исследований и не должны использоваться в коммерческих целях.以下无正文。
