门楼手架施工方案
门式架施工方案

门式架施工方案第1篇门式架施工方案一、项目背景随着我国城市化进程的加快,建筑工程施工的安全、效率和质量日益受到重视。
门式架作为一种常用的施工设备,具有结构稳定、承载能力强、安装拆卸方便等优点,在建筑施工现场得到广泛应用。
为确保施工安全、提高施工质量、缩短施工周期,特制定本门式架施工方案。
二、编制依据1. 《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010);2. 《建筑工程安全生产管理与技术使用手册》;3. 施工现场实际情况;4. 国家及地方相关法律法规。
三、施工计划1. 工程概况:本工程为某城市综合体项目,包括住宅、商业、办公等多种功能,总建筑面积约XX平方米。
2. 施工内容:门式架的安装、使用、拆除及维护。
3. 施工地点:本项目施工现场。
4. 施工时间:自XX年XX月XX日至XX年XX月XX日。
四、施工技术方案1. 门式架选型:根据工程实际需求,选用符合国家标准的门式架,其结构应具有足够的强度、刚度和稳定性。
2. 门式架布置:门式架布置应满足施工需求,同时充分考虑施工现场的实际情况,确保安全、合理、经济。
3. 基础处理:门式架基础应进行硬化处理,确保基础承载力满足门式架使用要求。
4. 架体搭设:严格按照施工方案和操作规程进行,确保架体搭设质量。
5. 架体防护:设置符合国家标准的安全防护设施,包括密目式安全网、踢脚板、防护栏杆等。
6. 架体拆除:架体拆除应遵循先搭后拆、后搭先拆的原则,确保施工安全。
五、施工安全措施1. 施工人员要求:从事门式架施工的作业人员应具备相应的专业技能,并持有有效的特种作业操作资格证书。
2. 安全培训:对施工人员进行门式架施工安全培训,提高安全意识,掌握安全操作技能。
3. 安全防护设施:施工现场设置安全防护设施,包括安全警示标志、警戒线、防护栏杆等。
4. 定期检查:定期对门式架进行检查,发现问题及时整改,确保施工安全。
5. 应急预案:制定门式架施工应急预案,明确应急处理程序和责任人员,确保发生突发事件时迅速、有效地进行处置。
门式脚手架施工搭设方案

门式脚手架搭设施工方案一、搭设前准备工作1. 编制移动门架工程专项施工方案,要求及计算内容同扣件式脚手架。
2。
移动门架搭设前,工程技术负责人应按《建筑施工门式脚手架安全技术规范》(JGJ—128-2010)和施工方案的要求向架设和使用人员作技术交底。
3。
对门架配件、加固件进行检查验收,禁止使用不合格的构配件。
4。
对移动门架的搭设场地、使用推动轨迹进行清理、平整、夯实、硬化。
二、搭设技术要求(一)地基处理1. 为保证地基具有足够的承载能力,门型架基础施工应满足JGJ128-2010规定和施工方案的要求;当移动门架搭设在结构楼面、挑台上时,立杆底座下应铺设垫板或垫块,并对楼面或挑台等结构进行受力验算。
2. 门架搭设及运行轨迹等作业面的地基必须经过夯实,地表必须浇筑硬化地面,地面平坦.(二)门式脚手架搭设程序1. 门架的组装:应自左端延伸向右端,自下而上按步架设,并逐层改变搭设方向,减少误差积累,不可自两端相向搭设或相间进行,以避免结合处错位,难于连接。
2。
门架搭设的顺序:弹门架立杆准线→安放底座→自一端起立门架并随即装交叉支撑→安装水平架(或脚手板)→安装水平加固杆→照上述步骤,逐层向上安装→按规定位置安装剪刀撑→装配顶步栏杆。
3.门架的搭设必须配合施工监督,一次搭设自由高度小于6m,以保证门架稳定.4.门架间距为纵向排列的两列门架之间的距离,其值为1。
2m. (三)架设门架及配件安装注意事项1. 交叉支撑、水平架、脚手板、连接棒、锁臂的设置应符合构造规定。
2. 不同产品的门架与配件不得混合使用于同一脚手架。
3. 交叉支撑、水平架及脚手板应紧随门架的安装及时设置。
4。
各部件的锁臂、搭钩必须处于锁定状态.5. 水平架或脚手板应在同一步内连续设置,脚手板应满铺。
6。
钢梯的位置应符合组装布置图的要求,底层钢梯可跨越两步或三步门架再行转折。
7. 挡脚板(笆)应在脚手架施工层两侧设置。
(四) 水平加固杆、剪刀的撑安装1。
架手架工程施工方案

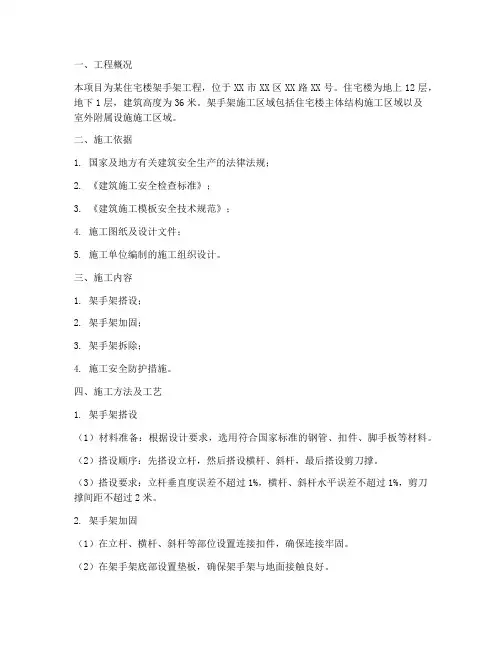

一、工程概况本项目为某住宅楼架手架工程,位于XX市XX区XX路XX号。
住宅楼为地上12层,地下1层,建筑高度为36米。
架手架施工区域包括住宅楼主体结构施工区域以及室外附属设施施工区域。
二、施工依据1. 国家及地方有关建筑安全生产的法律法规;2. 《建筑施工安全检查标准》;3. 《建筑施工模板安全技术规范》;4. 施工图纸及设计文件;5. 施工单位编制的施工组织设计。
三、施工内容1. 架手架搭设;2. 架手架加固;3. 架手架拆除;4. 施工安全防护措施。
四、施工方法及工艺1. 架手架搭设(1)材料准备:根据设计要求,选用符合国家标准的钢管、扣件、脚手板等材料。
(2)搭设顺序:先搭设立杆,然后搭设横杆、斜杆,最后搭设剪刀撑。
(3)搭设要求:立杆垂直度误差不超过1%,横杆、斜杆水平误差不超过1%,剪刀撑间距不超过2米。
2. 架手架加固(1)在立杆、横杆、斜杆等部位设置连接扣件,确保连接牢固。
(2)在架手架底部设置垫板,确保架手架与地面接触良好。
(3)在架手架四周设置防护栏杆,防止人员坠落。
3. 架手架拆除(1)拆除顺序:先拆除斜杆、横杆,然后拆除立杆。
(2)拆除要求:拆除过程中,确保人员安全,避免碰撞。
4. 施工安全防护措施(1)现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)现场设置安全通道,确保人员疏散畅通。
(4)定期对架手架进行检查,发现安全隐患及时整改。
五、施工进度安排1. 第1周:完成架手架材料准备及进场;2. 第2周:完成架手架搭设;3. 第3周:完成架手架加固及防护;4. 第4周:进行架手架拆除及清理。
六、质量保证措施1. 严格选用符合国家标准的材料;2. 按照施工图纸及设计文件进行施工;3. 定期对施工人员进行技术培训,提高施工技能;4. 加强现场巡查,确保施工质量。
七、安全保证措施1. 制定安全生产责任制,明确各级人员的安全职责;2. 加强现场安全管理,确保施工安全;3. 定期进行安全检查,及时发现并消除安全隐患;4. 加强施工人员的安全教育,提高安全意识。
门式脚手架施工方案

门式脚手架施工方案一、概述门式脚手架是一种常见的施工辅助设备,用于搭建在建筑外墙进行施工作业。
本文将介绍门式脚手架的施工方案,包括搭建步骤、材料准备和安全注意事项。
二、搭建步骤1. 施工前准备:a. 确定施工区域,并清理施工区域内的杂物和障碍物。
b. 开展安全培训并确保所有施工人员具备相关操作技能。
2. 搭建立柱:a. 将立柱立在地面上,使其垂直且稳固。
b. 立柱之间的距离应根据具体情况确定,一般不超过2米。
c. 利用水平仪进行垂直度检查,并及时修正不平衡的立柱。
3. 安装水平横杆:a. 将水平横杆连接在已安装的立柱上,确保水平横杆与立柱紧密连接。
b. 横杆之间的距离应适当,以满足工程需求,并使用测量工具进行校验。
4. 固定立杆:a. 在每个立柱的顶部安装横杆,以确保门式脚手架的稳定性。
b. 使用连接夹固定立杆和横杆,确保连接牢固可靠。
5. 安装斜杆:a. 在门式脚手架的两侧安装斜杆,以增加整体的稳定性。
b. 使用合适的角度连接斜杆和立柱,防止斜杆滑脱。
6. 按需搭建平台:a. 根据具体工程需要,在门式脚手架的立柱和横杆上安装平台。
b. 平台应搭建平整、牢固,材料要求符合相关标准。
三、材料准备1. 立柱:选择高强度且稳固的立柱,通常使用钢管等材料。
2. 水平横杆:使用符合要求的钢管或木材作为水平横杆。
3. 斜杆:选择合适长度和角度的斜杆,以增加门式脚手架的稳定性。
4. 连接夹:使用质量可靠的连接夹,确保门式脚手架的结构牢固。
5. 平台:选择防滑、承重能力足够的材料制作平台。
四、安全注意事项1. 安全培训:施工前,必须确保所有操作人员经过安全培训,熟悉门式脚手架的组装和拆除。
2. 搭建规范:按照设计要求和操作规程进行门式脚手架的搭建,严禁违规操作。
3. 稳定性检查:确保门式脚手架的每个组件连接牢固且稳定,校验垂直度和水平度等要求。
4. 防滑措施:平台和脚手架上要设置防滑措施,保证施工人员的安全。
5. 安全设施:根据具体工程要求,配置安全网、护栏等设施,确保高空作业安全。
门楼外架施工方案

门楼高支模施工方案一、工程概况:1、设计概况:门楼位于场地西北角山上,由南、北二门塔组成。
±0.000自然标高为84。
000m,最顶部标高为16.000m,南门脚标高-4.000m,北门脚标高为±0。
000m。
2、现场概况:场地为自然土面,道路未硬化,无垂直运输设备,材料水平运输和垂直运输均采用人工搬运。
临时用水用电需从E10接入.根据当地气象资料,该区为雷暴区。
3、脚手架设计:拟采用落地式钢管扣件脚手架。
高度为18—22m。
二、施工部署:1、材料准备:48×3.0钢管、十字扣、接头扣、旋转扣、湘江牌油漆、0。
22m ×3m竹架板、14#火烧丝、6m×1。
8m阻燃型的安全密目网、1。
5×3m网绳(绳径9mm)、50mm×200mm×200mm木垫板.2、人员准备:架子工8人。
三、施工方法:1、基层夯实:用蛙跳式打夯机将土面夯实。
2、垫层浇筑:在夯实土面上浇筑100mm厚C15砼垫层.浇筑范围详见附件:门楼內支模架及外架垫层平面布置图3、架体构造措施:3.1内架平面布置图详见附件:门楼满堂架及外架平面布置图,立面图详见附件外架西立面图和附件外架南立面图.3.2脚手搭设参数:脚手搭设主要参数表向剪刀撑,角度60°。
竖向剪刀撑顶部交点平面设置连续水平剪刀撑。
外架剪刀撑:满设,详见附件外架立面图。
剪刀撑构造见下图:开始搭设立杆时,应每隔6跨设置一根抛撑,待连墙件稳定后,方可根据情况拆除.3.7避雷装置:包括接闪器、引下线、接地线。
接闪器用直径12mm的镀锌钢筋制作,设在拟建建筑物塔吊附近的脚手架立杆上,高度不1m,并将最上层的横杆全部连通,形成避雷网络。
引下线:垂直接地极用直径20mm的圆钢,水平接地极选用长度3m、直径14mm的圆钢。
接地线:与自然接地体相连,连接材料间用直径8mm的圆钢.附图:门楼满堂架及外架平面布置图外架西立面图外架南立面图门楼满堂架及外架垫层平面布置图。
门式脚手架施工方案

门式脚手架施工方案门式脚手架是建筑施工中常用的一种脚手架类型,适用于搭建高层建筑外墙、内部结构等工程。
为了确保施工安全和提高工作效率,下面是一个关于门式脚手架施工方案的详细介绍。
一、施工准备1. 建立施工组织,明确各工种责任与分工。
2. 编制脚手架搭设方案、施工计划和安全技术措施,并组织相关人员进行培训。
3. 订购所需脚手架材料,并按照设计要求进行检查和验收。
4. 制定脚手架搭设时间表,合理安排材料运输和设备调度。
二、材料准备1. 准备脚手架材料,包括钢管、钢板、脚轮、连接件等。
2. 对材料进行检查,确保质量合格,并按照设计要求进行分类和标识。
3. 编制脚手架材料清单,核对数量和规格,确保完备。
三、脚手架搭设1. 根据设计要求和施工计划,选定合适的位置进行脚手架搭设,并确保场地平整、无障碍物。
2. 按照搭设方案,先搭设脚手架的支撑部分,包括立杆、水平杆和斜杆,并通过连接件进行连接。
3. 在支撑部分搭设好后,按照设计要求进行横向和纵向的加强支撑,确保脚手架的稳定性。
4. 将钢板安装在脚手架上,确保安全通道畅通,并按照设计要求设置挡板等安全措施。
5. 在脚手架的底部安装脚轮,方便移动和调整高度。
6. 搭设完毕后,对脚手架进行调整和固定,确保结构牢固、平整,并进行验收。
四、施工安全措施1. 严格按照相关安全规定和操作规程进行施工,提前进行危险源识别和风险分析,采取相应的防护措施。
2. 在脚手架上设置防护网、安全标识等,确保人员和物品的安全。
3. 按照规定进行脚手架的定期检查和维护,及时发现和处理存在的安全隐患。
4. 加强对施工人员的安全教育和培训,提高其安全意识和操作技能。
5. 配备必要的个体防护用品,如安全帽、安全网、防滑鞋等。
6. 定期组织安全大检查,及时整改问题和交流经验。
总结:门式脚手架的搭设是建筑施工中非常重要的环节,合理的施工方案、严格的安全措施和高质量的施工人员都是保证施工顺利进行和安全保障的关键。
门楼手架施工方案

南国北都城市广场门楼幕墙工程门楼四双排脚手架施工方案1.工程概况南国北都城市广场地处武汉市江汉区姑嫂树路与兴业路交叉处,其主体为框架结构,门楼四位于1#楼,完工后为电影院,我方施工其中的外立面及玻璃雨棚,采用石材干挂饰面。
此处土建施工已局部完成,因原有土建使用的脚手架与我方施工的脚手架要求不同等原因,土建单位决定拆除其部分施工用脚手架,留下施工电梯处脚手架未拆除,现由我方按施工需要搭建局部脚手架,总包单位未拆除的脚手架由我方与总包单位协商,改造成达到我方施工要求的脚手架。
无论是新搭建脚手架或改造原有脚手架,均必须保证高处作业安全,因此特编制此双排脚手架施工方案。
施工立面图:搭建脚手架部位2.编制依据2.1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)2.2《建筑登高架设作业安全技术》(架子工部分)3.杆件与扣件的选材3.1杆件的规格与要求3.1.1杆件采用外径48mm,壁厚3.5mm的钢管;3.1.2选材要求:管件无凹凸状,无疵点裂纹和变形,无锈蚀。
3.2扣件的规格与要求3.2.1扣件规格:直角扣件、旋转扣件、对接扣件。
3.2.2扣件要求:扣件应采用可锻铸铁,应符合国家有关规范规定。
不得有裂缝、变形、缩松等缺陷,铆合处活动应良好。
3.3附件:竹跳板、安全网4.双排脚手架的高度、步距、和纵距4.1外脚手架高度:我单位施工的建筑物、构筑物均在30m以下。
4.2步距:步距均按1800mm施工。
4.3里立杆与墙距离:为保证操作者有活动空间,里立杆距墙400mm。
4.4里、外立杆横距:根据竹跳板宽度确定为:中心杆距1000mm。
4.5纵距:按照常规施工纵距为1800mm5.脚手架的稳固保护措施5.1斜杆的设置:斜杆杆件采用4500mm规格钢管,在外侧立面的两端各设置一道剪刀撑,并由底至顶连续设置。
外观立面目测要求:图形大小一致,杆件挺直,交合高度一致。
5.2连墙杆件:采用硬拉接,用钢管扣件与框架柱或框架梁拉接,无框架柱或框架梁的位置与预留脚手眼进行拉接,并与右侧施工电梯处未拆除的脚手架进行可靠连接。
门式脚手架施工方案

门式脚手架施工方案门式脚手架是一种常用的施工脚手架,广泛应用于建筑工程、桥梁施工、电力设施维修等工程中。
它的特点是结构简单、稳定性好、安全可靠,在施工中起到了重要的支撑作用。
下面,我将为你详细介绍门式脚手架的施工方案。
一、施工前准备1. 确定施工计划:根据建筑设计图纸,确定门式脚手架的位置、高度和搭设方向。
2. 选购材料:根据脚手架的计划,购买所需的脚手架材料,包括钢管、连接件、支撑杆等。
3. 搭设场地准备:清理工地杂物,确保施工场地的平整和清洁。
二、搭设门式脚手架1. 搭设基础支撑:将基础支撑放置在地面上,通过水平仪对其进行校准,确保支撑平稳。
2. 安装立杆:根据设计要求,将立杆插入基础支撑座,用螺母固定,垂直度要求不大于1/300。
3. 连接横杆:根据需要,将两个立杆之间的横杆连接起来,使用连接件固定。
4. 安装防护措施:在脚手架的外侧,安装防护栏杆,确保工人的安全。
5. 加固支撑杆:根据设计要求,加固立杆和横杆,保证脚手架的稳定性。
三、使用门式脚手架1. 进出脚手架:在脚手架上设置必要的门洞,方便工人进出脚手架,门洞的高度不应小于2米。
2. 加固脚手架:根据设计要求,在脚手架的关键位置加固,如连接点、拐角处等。
3. 载荷限制:根据设计要求,对脚手架的承载能力进行限制,保证施工过程中的安全。
4. 定期检查:在施工期间,定期检查脚手架的稳定性和安全性,如发现问题及时进行处理。
四、拆除门式脚手架1. 拆除顺序:按照反序进行拆除,先拆除防护栏杆,再拆除横杆,最后拆除立杆和基础支撑。
2. 安全措施:在拆除过程中,注意人员的安全,建议使用专用工具进行拆卸,避免人员受伤。
3. 材料保管:拆除的门式脚手架材料应妥善保管,以备后续使用或出售。
通过以上步骤,我们可以顺利搭设并使用门式脚手架,为施工工作提供良好的支持和保障。
在施工过程中,务必按照相关规定和标准进行操作,确保施工安全和质量。
同时,还应加强施工人员的安全意识和培训,宣传安全操作规范,提高施工安全水平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南国北都城市广场门楼幕墙工程门楼四双排脚手架施工方案 1.工程概况南国北都城市广场地处武汉市江汉区姑嫂树路与兴业路交叉处,其主
体为框架结构,门楼四位于1#楼,完工后为电影院,我方施工其中的外立面及
玻璃雨棚,采用石材干挂饰面。
此处土建施工已局部完成,因原有土建使用的脚手架与我方施工的脚手架要求不同等原因,土建单位决定拆除其部分施工用脚手架,留下施工电梯处脚手架未拆除,现由我方按施工需要搭建局部脚手架,总包单位未拆除的脚手架由我方与总包单位协商,改造成达到我方施工要求的脚手架。
无论是新搭建脚手架或改造原有脚手架,均必须保证高处作业安全,因此特编制此双排脚手架施工方案。
施工立面图:
搭建脚手架部位
2.编制依据
2.1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)
2.2《建筑登高架设作业安全技术》(架子工部分)
3.杆件与扣件的选材
3.1杆件的规格与要求
3.1.1杆件采用外径48mm,壁厚3.5mm的钢管;
3.1.2选材要求:管件无凹凸状,无疵点裂纹和变形,无锈蚀。
3.2扣件的规格与要求
3.2.1扣件规格:直角扣件、旋转扣件、对接扣件。
3.2.2扣件要求:扣件应采用可锻铸铁,应符合国家有关规范规定。
不得有裂缝、变形、缩松等缺陷,铆合处活动应良好。
3.3附件:竹跳板、安全网
4.双排脚手架的高度、步距、和纵距
4.1外脚手架高度:我单位施工的建筑物、构筑物均在30m以下。
4.2步距:步距均按1800mm施工。
4.3里立杆与墙距离:为保证操作者有活动空间,里立杆距墙400mm。
4.4里、外立杆横距:根据竹跳板宽度确定为:中心杆距1000mm。
4.5纵距:按照常规施工纵距为1800mm
5.脚手架的稳固保护措施
5.1斜杆的设置:斜杆杆件采用4500mm规格钢管,在外侧立面的两端各设置一道剪刀撑,并由底至顶连续设置。
外观立面目测要求:图形大小一致,杆件挺直,交合高度一致。
5.2连墙杆件:采用硬拉接,用钢管扣件与框架柱或框架梁拉接,无框架柱或框架梁的位置与预留脚手眼进行拉接,并与右侧施工电梯处未拆除的脚手架进行可靠连接。
拉接点按要求为二步三跨设一拉接点。
6.基础施工要求:
6.1脚手架基础:回填土要分层夯实,立杆上必须垫通长木枋或木跳板。
脚手架施工的同时,做好排水措施,防止积水引起脚手架下沉。
6.2.
6.3当脚手架基础下有设备基础管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
7.搭设工艺
7.1脚手架在现有的地面基础上,进行脚手架的整体搭设施工。
搭设的标准是:外观必须整体平整,横平竖直、几何图形一致。
内侧连接牢固,平坦通顺。
7.2所有起步立杆,应采用1800mm和3600mm按纵向交错设立。
避开水平方向的立杆接长,增加脚手架的整体稳固,顶部不足部分,用1800mm钢管补齐。
7.3起步立杆先竖里立杆、后竖外立杆程序设立。
里立杆保持与建筑物500mm净空距离。
平行里立杆向外伸展1000 mm净距取外立杆位置。
以后,按脚手架设计规格,等距离设里外立杆。
7.4第一步施工应沿建筑物四周延伸,最后重合于第一立面。
立杆竖起后,应有临时的拉结或斜撑保护,切勿单独操作,引起脚手架倒塌伤人。
7.5 第一步完成后,应同时完成搁栅铺设。
搁栅在里、外大横杆中间等距离安放二根,与小横杆牢固连接。
同时铺设竹跳板。
竹跳板搭接应足,并分别用18#铅丝单根双圈绑于大横杆上。
7.6脚手架完成二高后,进行连墙杆件连接。
连接时应仔细校正立杆的垂直以后方可固定。
从第一步向上2步,左右三跨,设置拉接点。
7.7 在进行连墙杆连接以后,同时进行外立杆与斜杆的固定,拆除临时拉结与斜撑杆件。
以后,斜杆、连墙杆与脚手架施工同步递升。
7.8为了保证脚手架每一立杆均匀受力,立杆与小横杆应作对称设置。
7.9二步高度完成后,根据高处作业规定,应外立杆内侧设防护栏杆和挡脚杆措施。
防护栏杆可选择4500mm规格长杆,距步面1000mm高度,用直角扣件紧固,不允许用铅丝绑扎。
7.10接杆工作包括斜杆接长和立杆接长,都必须二人配合操作,不允许单独操作,否则易引起事故。
7.11所有扣件的紧固力矩应保持在力矩扳手实测的39.2—19牛米范围内。
同时要求要求扣件的开口处(即螺栓的拧合处)朝外。
里立杆、里大横杆的对接扣件闭合口朝墙内侧方向;外立杆、外大横杆扣件闭合口朝脚手架外侧方向。
避免在操作中钩挂作业人员衣裤,酿成事故。
.
7.12钢管脚手架的施工程序为:里立杆、外立杆、小横杆、大横杆、搁栅、防
护栏杆、斜拉杆、连墙杆、竹跳板。
7.13脚手架在施工过程中,如遇建筑物大门或必须留有施工出入口,需要除去
部分落地立杆,原则上可挑空1-2付里外立杆。
但需在开口两侧设置人字形斜杆,交合于悬空上部。
斜杆应里外各设一付。
斜杆的起步应从开口处第二立杆底部设立。
7.14脚手架施工过程中及时校正立杆的垂直度和步层大横杆的水平度。
保持始
终如一的步距、纵距和横距。
7.15竹串片脚手板(竹跳板)应设置在三根横向水平杆上。
7.16脚手架必须设置纵、横向扫地杆
8.验收与保养
8.1验收:脚手架施工完毕后,由施工负责人召集技术、安全、搭设班组三方人员,携带扭矩扳手,进行外观和实测检验。
8.2脚手架的保养:
8.2.1观察脚手架整体或局部的垂直偏差,尤其观察脚手架四角、开分断处二侧端口,是否偏斜,下沉。
如发现有异样者,应立即组织人员进行加固。
8.2.2经常检查垫铺的竹跳板,及时修复断筋断条,填补空洞。
并应同时检查各竹跳板的绑扎点。
8.2.3连墙杆件的紧固及移位加固。
对影响施工的部位,应在技术部门制定措施后,方可进行移位变更工作,操作人员不得擅自进行连墙杆件的移位。
8.2.4仔细检查安全网根部绑扎是否松动,网绳是否破断,发现松动者及时恢复,发现破断者及时更换。
8.2.5清除积聚在脚手架危险部位的材料、砖石、砼块等杂物。
8.2.6监督使用人员所堆放材料,使其超过施工荷载。
用于砌筑的脚手架,以堆砖为例:标准砖单行三层以下,多孔砖单行四层以下。
9.拆除工艺:
9.1拆除程序:按搭设的反程序进行,即安全网、竹跳板、防护栏杆、搁栅、斜杆、连墙杆、大横杆、小横杆、立杆。
认真做到一步一清。
拆除时必须派安全员现场监护指导。
9.2.
9.3拆除现场必须设警戒区域,张挂醒目的警戒标志。
警戒区域严禁非操作人员进入或在脚手架下继续组织施工。
地面监护人员必须履行职责。
9.4仔细检查吊运机械包括索具是否安全可靠。
吊运机械不允许搭设在脚手架上,应另行设置。
9.5如遇强风或雨等特殊气候,不得进行脚手架拆除工作。
9.6拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。
所有清理物应安全输送到地面,严禁高处抛掷。
9.7拆除时,应从上到下,一步地拆,不得上下两步同时拆除(踏步式)。
9.8所有连墙杆件、斜拉杆、隔排措施、登高措施、必须随脚手架步层拆除同步进行下降,不准先行拆除。
9.9所有垫铺竹跳板拆除,应自外向里竖立、搬运、,防止自里向外翻起后,笆面垃圾物件直接从高处附落伤人。
9.10当是完工后,应仔细检查岗位周围情况,不允许留有隐患。
如发现留有隐患的部位,应及时进行修复工继续完成至一个程序,一个部位的结束,方可撤离岗位。
9.11脚手架拆至地面,应及时清除脚手架的地下物件,如接地桩等,防止留有后患引起事故。
9.12输送到地面的所有杆件、扣件等物件,按类堆放整理。
10.1安全措施
10.1.1每日工作站班交底时,施工负责人应针对当天的工作进行安全措施交底。
10.1.2施工人员进入施工现场必须戴好安全帽,并扣好帽带。
10.2环境保护措施
10.2.1施工场所应保持整洁,“工完、料尽、场地清”,坚持文明施工,在高空清不得向下抛掷。
,理余料.。
