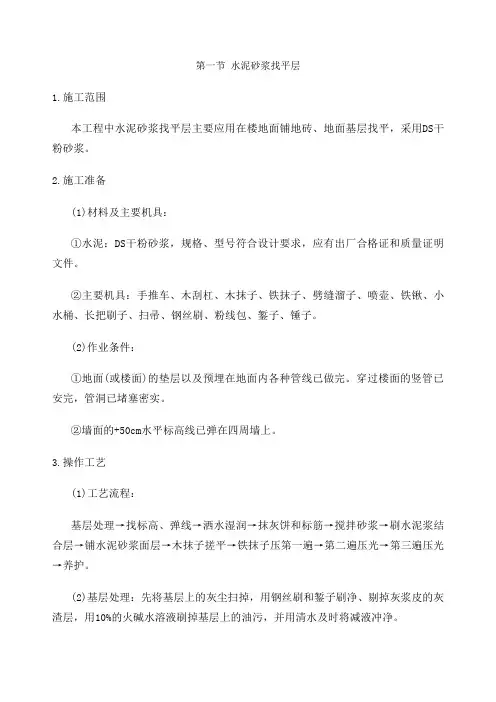

第一节水泥砂浆找平层1.施工范围本工程中水泥砂浆找平层主要应用在楼地面铺地砖、地面基层找平,采用DS干粉砂浆。

2.施工准备(1)材料及主要机具:①水泥:DS干粉砂浆,规格、型号符合设计要求,应有出厂合格证和质量证明文件。

②主要机具:手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。

(2)作业条件:①地面(或楼面)的垫层以及预埋在地面内各种管线已做完。

穿过楼面的竖管已安完,管洞已堵塞密实。

②墙面的+50cm水平标高线已弹在四周墙上。

3.操作工艺(1)工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。

(2)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮的灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。

(3)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。

(4)洒水湿润:用喷壶将地面基层均匀洒水一遍。

(5)抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。

如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子折抹成与灰饼上表面相平一致。

铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。

(6)搅拌砂浆:砂浆的搅拌采用干拌砂浆干粉现场直接加水搅拌的方式,干粉砂浆和水的重量比宜为1:0.15~0.2(干粉:水),其稠度不应大于50mm。

搅拌时应严格控制加水量,应使搅拌均匀,颜色一致。

(7)刷水泥浆结合层:在铺设水泥砂浆以前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。

屋面找平层施工、屋面广场砖施工技术交底

屋面找平层施工、屋面广场砖施工技术交底

屋面找平层施工、屋面广场砖施工技术交底交底内容:本工程屋面找平层分三个层次第一层钢筋砼结构基层上20厚1:3水泥砂浆找平层,第二层屋面保温层上C15细石砼找平层30厚,第三层屋面聚氨脂涂膜防水层10厚细砂隔离层上20厚1:3水泥砂浆找平层。

长城铝业425%普通硅酸盐水泥,中砂含泥量2%。

1、水泥砂浆找平层施工铺1:3水泥砂浆前基层表面应清扫干净并洒水湿润。

2、找平层纵横每6m留一条20mm宽分格缝。

坡度符合设计要求2%,水落口周围直径500mm范围内坡度≥5%,水泥砂浆找平层厚度为20厚。

3、砂浆铺设由远而近,由高到底的程序进行,最好的每分格内一次连续铺成,严格掌握坡度,用2m左右方尺找平,待砂浆收水后用铁抹子压实抹平。

终凝前轻轻取出嵌缝条,完工后表面不得踩踏。

4、注意气侯变化,铺设找平层12h后需洒水养护,找平层硬化后用密封油膏嵌填分格缝。

每500m2制作抗压试块一组。

质量要求找平层所用材料配合比必须符合设计要求施工规范规定,找平面粘结牢固没有松动,起砂现象。

表面平整,平整度强度、坡度、转角处理、分格缝、水落口均符合设计要求施工规范规定。

5、细石砼找平层施工,砼强度等级C15厚30mm,采用机拌机捣,铺设遵照由远而近、由高到底程序进行。

1、清理基层,铺细石砼,每500m2制做抗压试块一组;2、铺细石砼用长刮杆刮平,振捣密实,表面塌陷处应用细石砼补平,再用长刮杆刮一次,用木抹子搓平、压实。

3、找平层做完24h后,及时养护,每六米做纵横分格缝,完后用密封防水油膏嵌缝。

4、屋面广场砖铺结同板块地面,基底清干净浇水湿润3-4厚水泥加107胶结合层砖缝宽8mm,1:1水泥砂浆勾缝。

质量要求细石砼材质强度、配合比、密实度、找平层与保温层结合符合设计要求施工规范要求,细石砼找平层表面密实、平整清洁、坡度正确与管道口及突出层面部结合严密平顺牢固无空鼓。

允许偏差平整5mm。

安全要求:严格按安全操作规程及安全技术交底要求操作严禁违章作业,做到安全生产、文明施工。

屋面工程水泥砂浆找平层技术交底

屋面工程水泥砂浆找平层技术交底
建筑安装工程
技术交底单
施工单位:XXX公司填发日期:年月日
建设单位
单位工程名称
#楼
工程部位
屋面工程水泥砂浆找平层
接受交底人




技术交底内容:①设计图纸特殊要求,②施工规范要求,③质量检验标准
一、图纸设计要求
屋面施工:120mm厚钢筋混凝土屋面板→20mm厚1:3水泥砂浆找平→50mm挤塑聚苯乙烯塑料板(阻燃型)→1.5mmCPS-YX反应粘结型湿铺高分子防水卷材→20mm厚砂浆找平层→1:3水泥砂浆卧瓦层最薄处25mm厚(配φ6@500×500钢筋网)→蓝色波纹瓦
(6)水泥砂浆应采用机械搅拌,搅拌不少于2min,要求拌合均匀,颜色一致,其稠度不应大于3.5cm。
(7)水泥砂浆必须按设计要求挂线或做标志找准坡度,水泥砂浆面层压光一定要严格控制在初凝到终凝之间。
(8)水泥砂浆面层成活24小时后,浇水养护不少于7天。
交底人:
二、施工方法
水泥砂浆找平层施工
(1)所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。要求水泥标号不低于325号,砂宜用中砂,含泥量不大于3%,不含有机杂质。
(2)主要机具;砂浆搅拌机、斗车、水平刮杠、水平尺等。
(3)找平层施工前,屋面的找坡层已进行检查验收,并办理验收手续。根据设计要求的标高、坡度、找好规矩并弹线。
(4)找平层表面应平整光滑,其平整度用2米长直尺检查,最大空隙不应超过5mm,空隙仅允许平缓变化。凹坑处用水泥:砂:107胶=1:2.5~3:0.15砂浆顺平。
(5)基层与突出屋面的结构相连接的阴角,要抹成均匀一致和平整圆滑的小圆角,与水落口等连接处的转角,应抹成光滑的圆弧形,其半径一般在100~150mm之间。

找平层技术交底

找平层技术交底

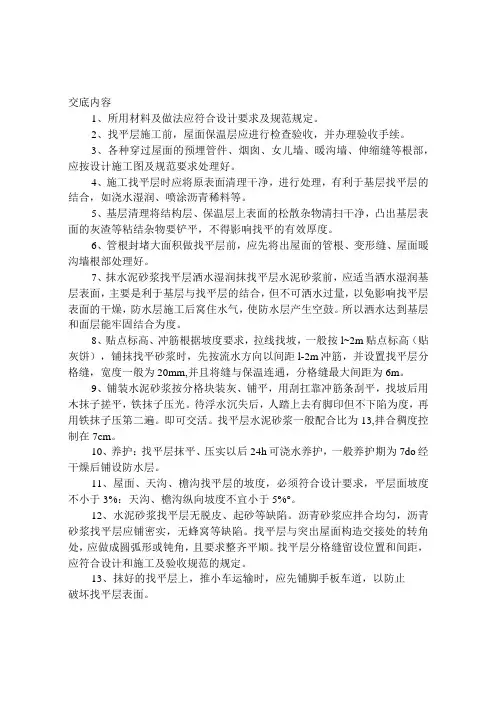

交底内容1、所用材料及做法应符合设计要求及规范规定。

2、找平层施工前,屋面保温层应进行检查验收,并办理验收手续。

3、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。

4、施工找平层时应将原表面清理干净,进行处理,有利于基层找平层的结合,如浇水湿润、喷涂沥青稀料等。

5、基层清理将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平的有效厚度。

6、管根封堵大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。

7、抹水泥砂浆找平层洒水湿润抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。

所以洒水达到基层和面层能牢固结合为度。

8、贴点标高、冲筋根据坡度要求,拉线找坡,一般按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l-2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温连通,分格缝最大间距为6m。

9、铺装水泥砂浆按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍。

即可交活。

找平层水泥砂浆一般配合比为13,拌合稠度控制在7cm。

10、养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7do经干燥后铺设防水层。

11、屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平层面坡度不小于3%:天沟、檐沟纵向坡度不宜小于5%°。

12、水泥砂浆找平层无脱皮、起砂等缺陷。

沥青砂浆应拌合均匀,沥青砂浆找平层应铺密实,无蜂窝等缺陷。

找平层与突出屋面构造交接处的转角处,应做成圆弧形或钝角,且要求整齐平顺。

找平层分格缝留设位置和间距,应符合设计和施工及验收规范的规定。

13、抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。

屋面找平层技术交底

屋面找平层技术交底

技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
共2页 第1页

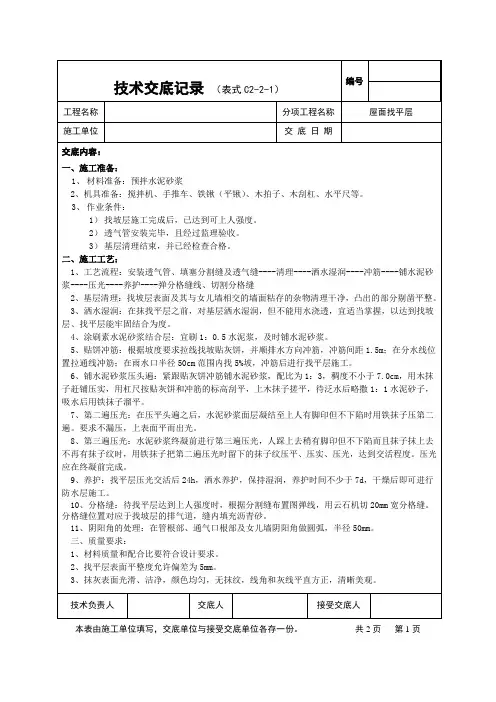

技术交底记录 (表式 C2-2-1)
编号
工程名称 丰台区委党校学员餐厅改扩建项目(食堂) 分项工程名称
屋面找平层
施工单位 北京市丰房建筑工程有限公司
交底日期
交底内容:
4、找平层应平整、压光,不得有酥松、起砂、起皮现象。 5、女儿墙与顶板交接处和基层的转角处,均应做成圆弧形,且整齐平顺。 四、成品保护: 1、保护好已完项目,即透气管等防止小推车等撞坏。 2、落水口等部位必须加临时防护,避免砂浆灌入造成堵塞。 3、施工完毕,在砂浆上强度前,将楼梯上屋面口封闭,严禁随意上人。 五、质量通病及防治: 1、起砂:砂浆配合比不准,水泥标号不够或不稳定,抹压程度不足,养护过早、过晚,过早上 人踩踏等均能引起找平层起砂。 2、找平层空鼓、开裂:砂子过细、基层清理不干净,施工前未浇水或浇水养护不够;屋面转角 处、出屋面管根漏压或操作不够认真等均易产生空鼓裂等现象。 六、安全环保注意事项: 1、操作工人严格执行“活完料净场地清”,并设专人、定时地进行场地清理、洒水等工作,保持 现场清洁。 2、作业时,互相协作,禁止大声喧哗,减少人为噪音。 3、砂石料场用密目网覆盖严密,经常洒水,防止扬尘。 4、机械操作手必须持证上岗,严格按照操作规程操作。使用前必须检查试运行正常。机械线路 改造须由电工进行。 5、遇到四至五级以上强风、大雨、大雾,应停止室外高处作业。 6、进入施工现场,必须带戴安全帽,穿防滑鞋;作业现场严禁烟火。 七、其他注意事项 1、砂浆配合比必须准确,搅拌时间不得少于 1 分半。保证砂浆的和易性。 2、施工过程中发现问题及时向项目部反映,以免出现质量问题。 3、负责此项工作的管理人员编制详细交底并传达给施工班组,严格按施工工艺进行施工。 4、施工过程中操作工人注意安全,作好安全防护,避免事故发生。

屋面找坡层、找平层施工技术交底04-01-C2-1方案

屋面找坡层、找平层施工技术交底04-01-C2-1方案
3、水落口周围直径500mm范围内坡度不应小于5%。
4、SF憎水膨珠保温砂浆所用的品种、质量必须符合设计要求;保温层粘结牢固、不松散、有一定密实度,检验方法为标准碾压滚子来回碾压没有明显压痕;表面平整、洁净,平整度误差不大于±7mm.
五、安全注意事项
1、进入现场必须佩戴安全帽,不准穿拖鞋、高跟鞋、裙子,不得赤膊作业,不准吸烟.施工时不得嘻戏、打闹。进入现场必须走施工通道。
3、找坡层表面平整度允许偏差为7mm,找平层表面平整度允许偏差为5mm.
四、质量保证措施
1、施工前进行现场交底,教育工人严格按技术交底要求施工。
2、屋面工程施工时,建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。每道工序完成后,应经监理单位检查验收,合格后方可进行下道工序的施工。
1
序号
工 种
人数
主要工作内容
1
瓦工
4
找平层抹面
2
壮工
4
铺抹找坡层
二、施工方法
2.
2
基层清理→贴灰饼、弹坡度线→机械搅拌SF憎水捧住保温砂浆→铺设、压紧、杠尺刮平SF憎水膨珠保温砂浆

1、基层清理:
在抹SF憎水膨珠保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。
2、对于作业区周边相临的设备、物品堆放处或者施工情况或者人流、物流、车流可能产生对作业区的有害影响(包括火、电击、毒气、污染、爆炸、尘土等)均应标志清楚及做好相应防护措施.
3、屋面四周做临时防护栏杆封挡,并尽量利用正式工程的窗台、栏杆、女儿墙做防护。
4、严格按规定支设安全网。外挂架外立面内侧挂密目安全网,首层支设水平兜网,操作层下加随层网。搭设方案必须向操作人员进行交底,方可施工.架子工必须持证上岗,严禁无证操作。安全网下面不堆放构件或其他材料及产品。

屋面找平层技术交底

屋面找平层技术交底

屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。

主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。

本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。

二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。

2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。

3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。

4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。

5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。

水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。

2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。

3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。

4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。

5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。

四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。

2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。

3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。

4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。

5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。

屋面(楼面)砂浆找平层技术交底

屋面(楼面)砂浆找平层技术交底

技术及安全交底记录
一、施工准备:
1、材料:所有材料的质量、技术性能、砂浆配合比,必须按设计要求和施工规范规定;
2、作业条件:找平层施工前,屋面结构层进行检查;各种穿过屋面的预埋管件根部等部位应按设计图纸要求做好处理;根据设计要求的坡度,弹线、找好规矩(包括天沟大坡度),并进行彻底清扫。

二、施工工艺要求:
1、基层处理:将结构层松散杂物清扫干净,凸出基层的硬块剔平扫净,并由工程管理人员经过验收后方可进行下一工序施工;
2、基层清理干净以后,对基层进行高、低部位确定,然后根据实际情况确定:厚度超过30㎜部位用细石混凝土先行浇,对厚度少于10㎜的部位采取埋设钢丝网的办法处理;
3、充筋或贴灰饼,根据坡度要求拉线找坡贴灰饼方向充筋,充筋间距为1.5米(在屋面排水沟、雨水口处严格控制5%排水坡度要求);
4、铺设水泥砂浆找平层,其下层应于以湿润,先刷水灰比为0.4—0.5的水泥浆一遍并随刷水铺,抹压平整,尽量少留接缝;
5、找平层在能上荷载的情况下必须及时切割变形缝,室内地面以框架轴线为切割点,屋面以36㎡为切割标准;
6、找平层施工完成以后在24小时须进行养护,在次期间严禁人员在上走动,楼地面必须每天开门窗通风一次。

三、质量要求:
1、找平层所用的原材料及配合比,必须符合设计要求和施工规范要求;
2、无大于
40㎜2的起皮、空故、起砂等质量缺陷;3、各有坡度要求的部位必须满足规范和设计要求;4、表面平整度允许偏差为5㎜
四、安全要求:
施工过程中必须严格按照安全操作规程进行施工,严禁在施工过程中有违章指挥和违章作业的现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、成品保护
1、抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。
2、找平层施工完毕,未达到一定强度时不得上人踩踏。
3、砂浆找平养护工作必须高度重视,不得出现开裂现象,养护检查若有开裂,必须重新处理。
六、应注意的质量问题
1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
项目
技术负责人
交底人
接受
交底人
4、基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。
检验方法:观察和尺量检查。
5、水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。
四、安全文明施工
1、施工人员必须佩戴安全三宝,砂浆采用吊车垂直运输,放灰料斗运输过程中确保交叉作业安全及施工人员自身安全。
2、坡屋面吊斗在施工操作过程中加强班前施工人员安全交底,随时督促施工安全。
、铺装水泥砂浆:按灰饼铺平,用铝合金刮尺顺灰饼和冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆配合比为1:3,拌合稠度控制在7cm。
、养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
三、质量标准
二、操作工艺
1、工艺流程:
基层清理 → 管根封堵 → 标高坡度弹线、找出天沟、檐沟和屋面阳角的坡度、屋脊的中心位置和屋面阳角的中心位置、做灰饼 → 洒水湿润 → 施工2.5水泥砂找平层 → 养护 →验收。
2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
2、找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。
3、抹水泥砂浆找平层:
、洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层混凝土、保温板、防水层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,如防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。
、贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~1.8m贴点标高(贴灰饼),坡度应符合设计要求,带线做饼之前,必须控制屋脊和檐口的标高及水平,控制屋脊及屋面阴沟和阳脊的中心位置和坡度,坡屋面两边宽度必须一致,严格掌握坡度,坡面不能存在翘折现象,必须在一个坡面上。保温板上面施工灰饼和水泥砂浆找平层时不得破坏保温板面层。
1、本节适用于防水层基层采用水泥砂浆整体找平层。
2、找平层的厚度和技术要求应符合表2的规定。
表2找平层的厚度和技术要求
类别
基层种类
厚度(mm)
技术要求
水泥砂浆找平层
PU保温板
20-30mm
1:2.5(水泥:砂)体积比,水泥强度等级不低于32.5级
3、基层与突出屋面结构(女儿墙、山墙、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形。排水天沟两边找平层应做成略低的凹槽。
、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
、根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括天沟、檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置),确保屋脊及四周檐口标高、水平、直线。
、施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
、水泥砂浆:
、水泥:不低于32.5号的普通硅酸盐水泥。
、砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2、主要机具:
、机械:砂浆搅拌机或混凝土搅拌机。
、工具:运料手推车、铁锹、木抹子、铁抹子、铝合金刮尺、施工线、钢卷尺、拉扒等。
3、作业条件:
、找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
技术交底记录
工程名称
紫薇山庄(二期)山语组团
交底部位
26、27、28、29#楼坡屋面砂浆找平层
施工单位
西安建工15年9月20日
交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求及施工工艺。
交底内容:
一、施工准备
1、材料及要求:
、所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
