医院电气安装工程施工组织设计方案
医院电气工程施工设计方案

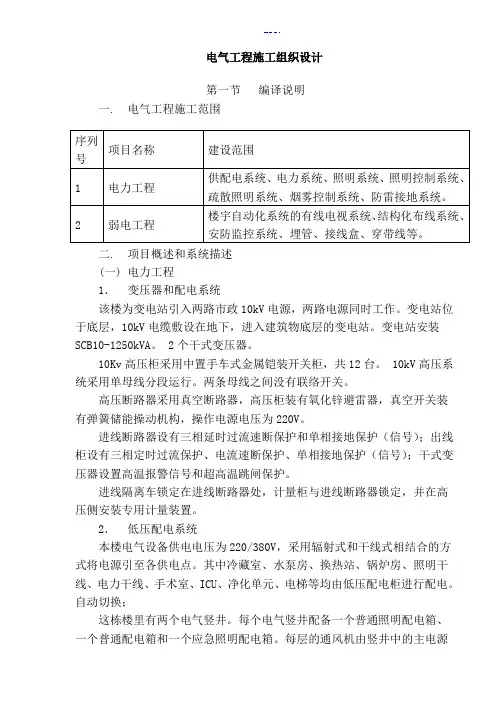

电气工程施工组织设计第一节编译说明一. 电气工程施工范围二. 项目概述和系统描述(一)电力工程1.变压器和配电系统该楼为变电站引入两路市政10kV电源,两路电源同时工作。
变电站位于底层,10kV电缆敷设在地下,进入建筑物底层的变电站。
变电站安装SCB10-1250kVA。
2个干式变压器。
10Kv高压柜采用中置手车式金属铠装开关柜,共12台。
10kV高压系统采用单母线分段运行。
两条母线之间没有联络开关。
高压断路器采用真空断路器,高压柜装有氧化锌避雷器,真空开关装有弹簧储能操动机构,操作电源电压为220V。
进线断路器设有三相延时过流速断保护和单相接地保护(信号);出线柜设有三相定时过流保护、电流速断保护、单相接地保护(信号);干式变压器设置高温报警信号和超高温跳闸保护。
进线隔离车锁定在进线断路器处,计量柜与进线断路器锁定,并在高压侧安装专用计量装置。
2.低压配电系统本楼电气设备供电电压为220/380V,采用辐射式和干线式相结合的方式将电源引至各供电点。
其中冷藏室、水泵房、换热站、锅炉房、照明干线、电力干线、手术室、ICU、净化单元、电梯等均由低压配电柜进行配电。
自动切换;这栋楼里有两个电气竖井。
每个电气竖井配备一个普通照明配电箱、一个普通配电箱和一个应急照明配电箱。
每层的通风机由竖井中的主电源箱供电。
主配电干线沿地下室电缆桥架引至各电气竖井,电气竖井至各配电箱的线路沿电缆桥架或钢管敷设于顶棚,支线从地下室引出。
配电箱通过钢管或金属线槽铺设在天花板或隐藏在地板中。
配电线路采用阻燃交联聚乙烯电缆(ZR-YJV-0.6/1kV ),消防干线采用耐火交联聚乙烯电力电缆(NH-YJV-0.6/1kV ),电气中的照明干线和电力干线竖井、应急照明干线为预制多芯分支电缆(YDF-ZR-YJV-0.6/1kV )。
冷柜、冷冻泵、冷却泵、冷却塔风机、空调、新风机、排风机、送风机、净化机组、生活水泵、地下车库照明等均纳入BAS系统。
医院机电安装工程施工方案电气工程

编号:______________医院机电安装工程施工方案电气工程审核:__________________时间:__________________单位:__________________医院机电安装工程施工方案电气工程用户指南:该执行方案资料适用于为特定问题制定周密、详细、精确的安排的策划文件,内容包括任务目的,任务事项与任务过程,配套紧密的衔接与执行,是顺利和成功完成的关键保证和基础。
可通过修改使用,也可以直接沿用本模板进行快速编辑。
医院机电安装工程施工方案:电气工程1 电气工程1.1 施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力、准备工机具及材料,同时提出备料及分批采购计划。
1.2 材料进场及检验(1)所有发放到班组的主要设备、材料、成品和半成品必须有合格的检验结论记录。
所有发放到班组的主要设备、材料、成品和半成品报监理工程师检验。
(2)经批准的免检产品或认定的名牌产品,进场验收时,可不做抽样检测。
(3)变压器、高压电器及电瓷制品检查项目:①产品带有合格证和随机文件,变压器有出厂试验记录;②外观检查:有符合设计的铭牌,附件齐全,绝缘件无缺损、裂纹。
(4)高低压开关柜、应急电源、直流电源柜及动力、照明配电箱检查项目:①产品带有合格证和随机文件,生产许可证和安全认证制度的产品,有许可证编号和安全认证标志。
应急电源有出厂试验记录。
②外观检查:有符合设计的铭牌,柜内元器件无损坏丢失、接线无脱落脱焊,涂层完整,无明显碰撞凹陷。
(5)低压开关设备等检查项目:①产品带有合格证和随机文件,实行生产许可证和安全认证制度的产品,有许可证编号和安全认证标志。
②外观检查:有符合设计的铭牌,附件齐全,电气接线端子完好,设备器件无缺损,涂层完整。
(6)照明灯具及附件检查项目:①检验合格证及随机文件;②灯具涂层完整,无损伤,附件齐全。
防爆灯具铭牌上有防爆标志和防爆合格证号,普通灯具有安全认证标志;③现场抽样检查成套灯具的绝缘电阻、内部接线等性能。
医院中心配电站施工项目施工组织设计

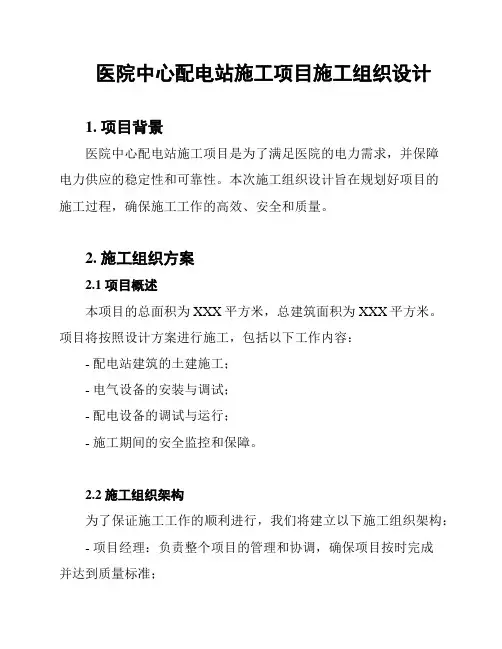

医院中心配电站施工项目施工组织设计1. 项目背景医院中心配电站施工项目是为了满足医院的电力需求,并保障电力供应的稳定性和可靠性。
本次施工组织设计旨在规划好项目的施工过程,确保施工工作的高效、安全和质量。
2. 施工组织方案2.1 项目概述本项目的总面积为XXX平方米,总建筑面积为XXX平方米。
项目将按照设计方案进行施工,包括以下工作内容:- 配电站建筑的土建施工;- 电气设备的安装与调试;- 配电设备的调试与运行;- 施工期间的安全监控和保障。
2.2 施工组织架构为了保证施工工作的顺利进行,我们将建立以下施工组织架构:- 项目经理:负责整个项目的管理和协调,确保项目按时完成并达到质量标准;- 施工队长:负责具体的施工工作安排和监督,协调各施工单位之间的协作;- 安全主管:负责施工期间的安全管理,制定安全措施和应急预案;- 质量监督员:负责对施工过程进行质量监督和检验,确保施工工作达到标准要求;- 物资管理员:负责施工材料和设备的采购和管理。
2.3 施工流程本项目的施工流程包括以下几个阶段:1. 建筑土建施工:按照设计图纸进行地基、基础和建筑物体的施工;2. 电气设备安装和调试:根据设计方案安装和调试配电设备,确保其正常运行;3. 配电设备调试和运行:对配电设备进行调试和试运行,检查其运行情况并进行必要的调整;4. 安全监控和保障:施工期间加强对安全措施的执行,保证施工过程中的安全和顺利进行。
2.4 施工安全措施为了保障施工过程中的安全性,我们将采取以下安全措施:- 工作人员必须佩戴符合规定的个人防护设备,如安全帽、安全鞋等;- 施工现场要进行围挡封闭,禁止无关人员进入;- 严格执行施工现场安全管理规定,禁止违反安全规定的行为;- 安排专人负责安全巡检,及时发现和排除施工安全隐患;- 安排急救人员和急救设备,在发生事故时能够迅速进行处理和救援。
3. 施工时间计划本项目的施工时间计划为XXX天,具体分解如下:- 土建施工阶段:XX天;- 电气设备安装和调试阶段:XX天;- 配电设备调试和运行阶段:XX天;- 安全监控和保障阶段:XX天。
电气安装施工组织设计方案

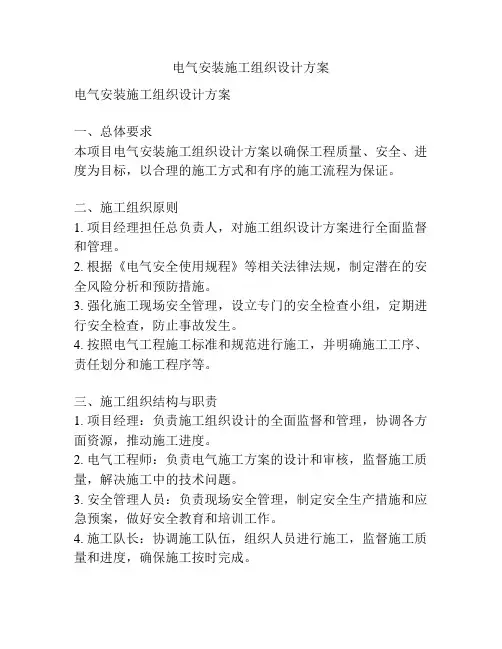

电气安装施工组织设计方案电气安装施工组织设计方案一、总体要求本项目电气安装施工组织设计方案以确保工程质量、安全、进度为目标,以合理的施工方式和有序的施工流程为保证。
二、施工组织原则1. 项目经理担任总负责人,对施工组织设计方案进行全面监督和管理。
2. 根据《电气安全使用规程》等相关法律法规,制定潜在的安全风险分析和预防措施。
3. 强化施工现场安全管理,设立专门的安全检查小组,定期进行安全检查,防止事故发生。
4. 按照电气工程施工标准和规范进行施工,并明确施工工序、责任划分和施工程序等。
三、施工组织结构与职责1. 项目经理:负责施工组织设计的全面监督和管理,协调各方面资源,推动施工进度。
2. 电气工程师:负责电气施工方案的设计和审核,监督施工质量,解决施工中的技术问题。
3. 安全管理人员:负责现场安全管理,制定安全生产措施和应急预案,做好安全教育和培训工作。
4. 施工队长:协调施工队伍,组织人员进行施工,监督施工质量和进度,确保施工按时完成。
四、施工程序1. 施工前准备阶段:a. 确认施工方案并进行审批。
b. 准备施工图纸和材料清单。
c. 组织施工人员进行安全教育和培训。
2. 施工工序:a. 线路走向布置:根据设计图纸确定线路的走向,并用线缆标记进行布置。
b. 配电箱安装:根据设计要求安装配电箱,并连接相应的线缆。
c. 线缆敷设:按照设计要求敷设线缆,注意线缆的保护和固定。
d. 线缆连接:根据设计要求进行线缆的连接和绝缘处理。
e. 电气设备安装:根据设计要求安装电气设备,并进行连接和调试。
f. 等离子切割台作业。
3. 施工后收尾阶段:a. 清理施工现场,恢复原样。
b. 进行施工质量检查和验收。
c. 编制相关施工技术资料和报告。
五、施工安全与质量控制措施1. 制定安全生产计划并组织实施,加强现场安全管理,提供安全防护设施。
2. 制定施工质量检查标准和流程,对施工过程进行监督和检查,及时纠正问题。
3. 加强现场施工人员的安全教育和培训,提高施工人员的安全意识和技术水平。
山东某医院门诊楼电气施工组织设计

山东某医院门诊楼电气施工组织设计第一部分:工程概况本工程为**人民医院门诊楼工程,框架结构,建筑面积18000平方米,地下一层,地上六层。
其中地下一层为车库,一~四层为门诊,五、六层为办公用房。
电气安装部分分为以下系统:(一)、低压配电系统:1、本工程于本建筑一层设10KV变电所,采用两路10KV线路供电,分别引自不同的上级变电站。
当一路电源检修或故障时,另一路电源能供所有一、二级负荷用电。
变电室另行设计。
2、本工程电源为380/220三相四线制(加PE)线,由变电室分路引出。
3、照明干线采用树干式配电系统。
由照明和备用干线至各层配电箱切换,备用电源供空调以外的设备用电。
4、放射科设备(CT室、介入治疗室、核磁共振、X光室)由专用变压器供电,采用放射式配电系统。
5、防火卷帘、消防加压水泵、排烟风机、值班室消防设备采用双电源就地切换放射式配电系统。
6、照明干线采用铜芯交联电缆沿吊顶内桥架引至电气管井和配电箱。
消防设备电源采用耐火电缆明敷至配电箱。
(二)、照明系统:1、本工程照明系统包括正常照明、应急照明、夜间照明。
2、正常照明设计照度标准:观察室100lx、候诊室、休息厅:200lx;诊室、治疗室、值班室、会议室、办公室300lx;化验室、药房、CT室、MR室等500lx;手术室、抢救室等750lx;走廊照明50lx。
3、病房、观察室等采用三基色节能灯,走廊采用节能荧光灯。
4、门厅及通道设应急疏散照明系统兼作夜间警卫照明。
应急疏散标志灯为交直流型。
5、本工程采用集中电源型应急照明系统,每层设直流集中应急电源,市电停电时由直流集中应急电源供疏散照明用电。
消防时应具有强制开启功能。
6、所有荧光灯均采取电子镇流器。
7、走廊内照明插座支线采用塑料铜线沿桥架敷设方式,至房间内穿钢管暗敷。
应急照明线路采用耐火导线穿钢管暗敷方式。
(三)、防雷装置:1、本工程按二类防雷建筑设计。
2、采用避雷带作接闪器,利用柱内主筋作引下线,利用基础内钢筋作接地体。
电气安装施工组织设计方案

电气安装施工组织设计方案一、工程概述本次电气安装工程位于_____,工程涵盖了_____等建筑设施。
该项目旨在为用户提供安全、可靠、高效的电力供应和智能化的电气系统,以满足其生产、生活和运营的需求。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,解决设计中存在的问题。
2、编制施工组织设计、施工方案和技术交底,明确施工工艺和质量要求。
(二)材料准备1、根据施工图纸和材料清单,采购符合要求的电气设备、材料和构配件。
2、对进场的材料进行检验和验收,确保其质量合格,规格、型号符合设计要求。
(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、弯管机、钻孔机等,并进行调试和维护。
2、确保施工机具的性能良好,能够满足施工的需要。
(四)劳动力准备1、根据工程进度和施工任务,合理安排施工人员,组建专业的电气安装施工队伍。
2、对施工人员进行技术培训和安全教育,提高其技术水平和安全意识。
三、施工工艺流程(一)电气配管1、按照施工图纸的要求,确定电气配管的走向和位置。
2、进行管槽的开凿和清理,确保管槽的尺寸和深度符合要求。
3、安装电气配管,采用紧定式或焊接式连接,确保连接牢固、密封良好。
4、对配管进行固定和支撑,防止其松动和变形。
(二)电线电缆敷设1、对电线电缆进行外观检查和绝缘测试,确保其质量合格。
2、根据施工图纸和规范要求,确定电线电缆的敷设路径和方式。
3、敷设电线电缆时,应避免交叉和缠绕,保持整齐、美观。
4、对电线电缆进行固定和标识,注明其型号、规格和用途。
(三)配电箱(柜)安装1、确定配电箱(柜)的安装位置和标高,按照设计要求进行预留孔洞和预埋件的施工。
2、将配电箱(柜)吊运至安装位置,进行找平、找正和固定。
3、连接配电箱(柜)的进出线,确保接线牢固、接触良好。
4、对配电箱(柜)进行调试和检测,确保其性能符合要求。
(四)照明灯具安装1、按照施工图纸的要求,确定照明灯具的安装位置和方式。
卫生院配电工程施工方案(3篇)

第1篇本项目为某卫生院配电工程施工方案,主要包括高低压配电室建设、电力线路敷设、配电设备安装等。
施工地点位于某卫生院内,总建筑面积约1000平方米。
项目总投资约50万元,工期为60天。
二、施工准备1. 施工图纸:熟悉施工图纸,了解工程概况、施工要求、技术参数等。
2. 施工材料:准备施工所需的材料,如电缆、电线、配电柜、变压器等。
3. 施工设备:准备施工所需的设备,如电缆敷设机、吊车、电焊机等。
4. 施工人员:组织施工队伍,明确各工种人员职责。
5. 施工现场:做好施工现场的布置,确保施工安全。
三、施工工艺1. 高低压配电室建设(1)基础施工:按照设计要求,进行基础开挖、垫层、基础浇筑等。
(2)墙体施工:按照设计要求,进行墙体砌筑、抹灰等。
(3)门窗安装:按照设计要求,进行门窗安装。
2. 电力线路敷设(1)电缆敷设:按照设计要求,进行电缆敷设,确保电缆质量。
(2)线路支架安装:按照设计要求,进行线路支架安装,确保支架稳固。
3. 配电设备安装(1)配电柜安装:按照设计要求,进行配电柜安装,确保柜体稳固。
(2)变压器安装:按照设计要求,进行变压器安装,确保变压器稳固。
(3)电缆头制作:按照设计要求,进行电缆头制作,确保电缆头质量。
四、施工进度计划1. 第1-5天:完成基础开挖、垫层、基础浇筑。
2. 第6-10天:完成墙体砌筑、抹灰。
3. 第11-15天:完成门窗安装。
4. 第16-20天:完成电缆敷设。
5. 第21-25天:完成线路支架安装。
6. 第26-30天:完成配电柜安装。
7. 第31-35天:完成变压器安装。
8. 第36-40天:完成电缆头制作。
9. 第41-45天:完成电气试验。
10. 第46-50天:完成竣工验收。
五、质量保证措施1. 严格按照设计要求和国家标准进行施工。
2. 对施工材料进行严格把关,确保材料质量。
3. 对施工人员进行技术培训,提高施工技能。
4. 加强施工现场管理,确保施工质量。
某医院综合楼电气安装施工组织设计方案

电气安装工程施工组织设计目录第一节工程概况及简介第二节施工部署第三节施工难点及对策第四节电气工程施工方案第五节弱电工程安装方案第六节质量通病及消除措施第七节劳动力计划第八节施工进度计划第一节工程概况及简介一、工程概况:1.本工程由高低压配电系统、照明及动力系统、防雷接地及等电位联结系统、综合布线系统、有线电视系统、闭路电视监控系统、病房呼叫系统组成。
2.编制依据:《建筑照明设计标准》、《低压配电设计规范》、《建筑物防雷设计规范》、《10KV及以下变电所设计规范》、《民用建筑电气设计规范》、《综合布线系统工程设计规范》、《电子计算机房设计规范》等规范。
1.高低压配电系统:1.1本工程采用两路10KV独立电源供电,一用一备,备用电源自动投入。
一路主电引自东街2#变电站内,距建筑物约1000米,另一路备用电引自××××后大门边电力配电柜,距建筑物约1200米。
1.2低压设二台800KVA干式变压器,1#、2#变压器。
负担全楼的负荷,分列运行,互为备用。
当一台变压器故障时,首先自动断开其主开关,然后手动合上母联开关,此时由另一台变压器负但全楼的一、二级负荷。
为保证供电的可靠性,另设一台360KW柴油发电机组,作为工程内重要负荷的应急电源。
为保证放射科用电不受干扰,低压另设二台400KVA干式变压器,3#、4#变压器。
做为放射科专用变压器,分列运行,互为备用。
大楼变电室设在地下一层。
1.3全楼总安装容量2554.7KW,计算有功功率1783KW,计算视在功率1902KVA。
采用低压电容无功补偿COS¢到0.94。
1#变压器安装容量为924KW,计算有功功率599KW,计算视在功率638KVA,变压器负载率79.7%。
2#变压器安装容量为930KW,计算有功功率614KW,计算视在功率653KVA,变压器负载率81.6%。
3#变压器安装容量为300KW,计算有功功率240KW,计算视在功率255KVA,变压器负载率63.8%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【Word版,可自由编辑!】第一部分:工程概况本工程为**医院门诊楼工程,框架结构,建筑面积18000平方米,地下一层,地上六层。
其中地下一层为车库,一~四层为门诊,五、六层为办公用房。
电气安装部分分为以下系统:(一)、低压配电系统:1、本工程于本建筑一层设10KV变电所,采用两路10KV线路供电,分别引自不同的上级变电站。
当一路电源检修或故障时,另一路电源能供所有一、二级负荷用电。
变电室另行设计。
2、本工程电源为380/220三相四线制(加PE)线,由变电室分路引出。
3、照明干线采用树干式配电系统。
由照明和备用干线至各层配电箱切换,备用电源供空调以外的设备用电。
4、放射科设备(CT室、介入治疗室、核磁共振、X光室)由专用变压器供电,采用放射式配电系统。
5、防火卷帘、消防加压水泵、排烟风机、值班室消防设备采用双电源就地切换放射式配电系统。
6、照明干线采用铜芯交联电缆沿吊顶内桥架引至电气管井和配电箱。
消防设备电源采用耐火电缆明敷至配电箱。
(二)、照明系统:1、本工程照明系统包括正常照明、应急照明、夜间照明。
2、正常照明设计照度标准:观察室100lx、候诊室、休息厅:200lx;诊室、治疗室、值班室、会议室、办公室300lx;化验室、药房、CT室、MR室等500lx;手术室、抢救室等750lx;走廊照明50lx。
3、病房、观察室等采用三基色节能灯,走廊采用节能荧光灯。
4、门厅及通道设应急疏散照明系统兼作夜间警卫照明。
应急疏散标志灯为交直流型。
5、本工程采用集中电源型应急照明系统,每层设直流集中应急电源,市电停电时由直流集中应急电源供疏散照明用电。
消防时应具有强制开启功能。
6、所有荧光灯均采取电子镇流器。
7、走廊内照明插座支线采用塑料铜线沿桥架敷设方式,至房间内穿钢管暗敷。
应急照明线路采用耐火导线穿钢管暗敷方式。
(三)、防雷装置:1、本工程按二类防雷建筑设计。
2、采用避雷带作接闪器,利用柱内主筋作引下线,利用基础内钢筋作接地体。
被利用钢筋应焊接。
3、屋面各种金属结构和电器设备外壳均应与防雷装置连接。
4、综合接地电阻应小于1欧姆。
5、在引入建筑物的电源线处装设过压保护装置。
(四)、接地系统:1、安全保护接地方式采用TN-S系统。
2、心电图室、手术室等采用局部等电位连接系统。
3、将总接地端子、接地干线、各类金属管道进口作总等电位连接。
电气管井内设-40×4镀锌扁钢接地干线。
4、淋浴间设接地端子与接地干线连接,还应作局部等电位连接。
5、系统综合接地电阻应小于1欧姆。
(五)、消防系统(包括火灾自动报警系统、消防联动控制系统、消防广播通讯系统)、综合布线网络及电话通讯系统、有线电视、广播及呼叫系统、电视监控系统均只预埋线管,不穿线。
第二部分:施工总体部署1、项目人员安排:项目经理:技术负责人:项目专业技术负责人:项目专业质检员:施工员:资料员:材料员:预算员:电气班组长:管道班组长:2、工期目标:施工工期合理安排在土建工期目标内,力争作到完善交叉作业,确保按时完工交付使用。
3、质量管理目标、质量体系:建立ISO9002-2000版质量保证体系,对各分部分项工程实行目标管理,作到组织落实,建立岗位责任制,以保证管理总的质量目标。
项目经理部严格按照质量体系的标准实施管理职责,以全面质量管理为中心,对工程实施全过程、全方位管理,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度,高标准、高质量完成该工程。
4、劳动力计划:基础阶段配备电工8名,其中技术工人4名,进行现场临时用电的安装和接地极及地下室配管工作。
主体阶段配备电工16名,其中技术工人10名,壮工6名,配合土建进行预留预埋等工作。
装修阶段配备电工31名,其中技术工人22名,进行电气设备的安装调试工作。
第三部分:主要分项工程施工技术措施一、JDG管现浇顶内施工1、作业条件(1)、土建完成顶板、梁支模;(2)、梁钢筋绑扎完毕;(3)、现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。
2、材料要求(1)外观检查钢管壁厚均匀、焊缝均匀、无劈裂、毛刺砂眼、棱刺和凹扁等缺陷;(2)螺纹管接头、直管接头、弯管接头外形完好、丝扣清晰。
无翘曲变形等缺陷;(3)铁制灯头盒、开关盒等的金属板厚度必须符合厂家提供的技术指标要求。
3、施工器具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、专用弯管器、扣压器、压力案子、工具袋、电工常用工具等。
4、质量要求:质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
5、工艺流程划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断和弯曲→变形缝的处理6、操作工艺包括管路与管路的连接和管路与盒的连接两种情况:(1)、管路与管路的连接,直线管路采用配套的直管接头连接,管的接口应在直管接头的中心位置,即将接头插接到位。
根据管路要求采用90°直角弯管接头时,管路要插人直角弯管的承插口处,并插接到位。
然后拧紧螺母。
(2)、管路与盒的连接,采用配套的爪型螺纹管接头,接头的一端按上面管接头的连接方法与管路连接,另一端使用专用扳手与盒锁紧,爪型根母护口要完好,以保证良好的接地电气通路,且不必焊跨接地线。
7、其它要求(1)、管路的套丝:不需现场套丝。
(2)、钢管的弯曲:使用专用弯管器。
(3)、管路的防腐:管路内外壁镀锌不需做防腐处理。
二、吊顶内JDG管施工1、一般要求吊顶内管路敷设按设计要求正确选用管材。
(1)、能上人的固定封闭吊顶按暗配管敷设。
这些部位除灯具自身的接线盒外,不应装设接线盒,由于线路分支等必须加盒时,应留检查孔。
吊顶内装设的接线盒必须单独固定,其朝向应便于检修和接线。
(2)吊顶内的管路、走向、支架固定按明配管要求施工。
(3)在吊顶内由接线盒引向灯具的灯头线管材质根据管路敷设的材质选用相同材质的保护软管,其保护软管长度在动力工程中不超过0.8m,在照明工程中不超过1.2m(本工程为JDG管,应该选用用金属软管)。
(4)顶内敷设的管路在进入接线盒时,其内外应装有锁母固定。
(5)吊顶内管路敷设应保持与其他专业管线的最小距离:当管路敷设在热水管下面时为0.2m,上面时为0.3m。
当管路敷设在蒸汽管下面时为0.5m,上面时为lm。
当不能符合上列要求时,应采取隔热措施,对有保温措施的蒸汽管,上、下净距均可减少至0.2m。
电线管路与其他管路的平行净距不应小于O.lm。
当与水管同侧敷设时,宜敷设在水管的上面。
(6)管路敷设应尽量减少接线盒,只有在管路较长或有弯曲时(管入盒处弯曲除外)才允许加装接线盒或放大管径。
管路水平敷设时接线盒间距应符合下列要求:无弯管路,不超过30m;两个接线盒之间有一个弯时,不超过20m;两个接线盒之间有两个弯时,不超过15m;两个接线盒之间有三个弯时,不超过8m。
三、管内穿线1、作业条件根据现行国家标准《建筑电气工程施工质量验收规定》(GB50303-2002)的规定:管内穿线在建筑物抹灰、粉刷及地面工程结束后进行,穿线前应将电线保护管内的积水及杂物清理干净。
但针对建筑电气安装项目逐渐增加,管内穿线的工程量随之增大,为配合工程整体同步竣工,管内穿线可以提前进行,但必须满足下列条件: (1)、作好成品保护,箱、盒及导线不应破损及被灰浆污染。
(2)、穿线后线管内不得有积水及潮气侵入,必须保证导线绝缘强度符合规范要求。
2、材料要求(1)、绝缘导线:导线的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件及生产许可证。
导线进场时要检验其规格、型号、外观质量及导线上的标识,并用卡尺检验导线直径是否符合国家标准(2)、护口:根据管子直径的大小选择相应规格的护口。
(3)、接线端子(接线鼻子):根据导线的根数和总截面选择相应规格的接线端子。
(4)、辅助材料:焊锡、焊剂、绝缘带、滑石粉、布条等。
(5)检查电线`电缆规格型号是否符合设计要求,检查截面尺寸、绝缘层是否符合现行国家标准。
(6)电缆外观应无扭曲、损坏现象。
(7)对1kV以下电缆线路,应使用1000V绝缘电阻表测线间及对地的绝缘电阻,且阻值不得低于1MΩ。
(8)检验工作完成后.将结果如实存档,将收集的出厂合格证和出厂检验报告等质量证明文件整理后一并存档。
3、主要机具丝钳、尖嘴钳、剥线钳、压线钳、电工刀、一字及十字改锥、万用表、兆欧表、放线架、放线车、高凳、电炉子、电烙铁、锡锅、锡斗、锡勺、电工常用工具等。
4、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
5、工艺流程选择导线→穿带线→扫管→带护口→放线及断线→导线与带线的绑扎→管内穿线→导线连接→接头包扎→线路检查绝缘摇测6、操作工艺a)选择导线⑴、根据设计图纸要求,正确选择导线规格、型号及数量。
⑵、穿在管内绝缘导线的额定电压不低于450Ⅴ。
⑶、导线的分色:为了保证安全和施工方便,在线管出口处至配电箱、盘总开关的一段干线回路及各用电支路应按色标要求分色,L1相为黄色,L2相为绿色,L3相为红色,N为淡蓝色,PE(保护线)为绿/黄双色。
b)、穿带线⑴、穿线用φ1.2~φ2.0mm的铁丝,头部弯成不封囗的圆圈,以防止在管内遇到管接头时被卡住,将带线穿入管路内,在管路的两端留有20cm的余量。
⑵、管路较长或转弯时,可在结构施工敷设管路的同时将带线一并穿好并留有20cm的余量后,将两端的带线盘入盒内或缠绕在管头上固定好,防止被其他人员随便拉出。
⑶、穿带线受阻时,采用两端同时穿带线的办法,将两根带线的头部弯成半圆的形状,使两根带线同时搅动,使两端头相互钩绞在一起,然后将带线拉出。
c)、扫管将布条的两端牢固地绑扎在带线上,两人来回拉动带线,将管内的浮锈、灰尘、泥水等杂物清除干净。
d)、带护口按管口大小选择护口,在管子清扫后,将护口套入管口上。
在钢管(电线管)穿线前,检查各个管口的护口是否齐全,如有遗漏或破损均应补齐和更换。
e)、放线及断线⑴线前应根据图纸对导线的品种、规格、质量进行核对。
⑵对整盘导线放线时,将导线置于放线架或放线车上,放线避免出现死扣和背花。
(3)剪断导线时,盒内导线的预留长度为15cm,箱内导线的预留长度为箱体周长的l/2,出户导线的预留长度为1.5m。
e)、管内穿线⑴管路较长或转弯较多时,要在穿线的同时向管内吹入适当的滑石粉。
⑵人穿线时,一拉一送,配合协调。
⑶穿线时应注意下列问题:①、不同回路、不同电压和交流与直流的导线,不得穿人同一根管子内,但下列几种情况或设计有特殊规定的除外:电压为50Ⅴ及以下的回路;同一台设备的电机回路和无抗千扰要求的控制回路;照明。
