雨期施工技术措施(通用版)

合集下载

雨季施工的主要技术措施

雨季施工的主要技术措施

雨季施工的主要技术措施1、材料存放材料堆放下垫20cm高木方,防止雨水浸泡,上面铺盖塑料布,防止雨淋。

易潮、易倒的原材料、构件和设备等应放入室内,或设立坚实的基础堆放在高处,或用塑料布盖严等措施进行处理。

加强文明施工管理,各种材料堆放严格按平面图布置。

大雨后,由工长立即组织做好排水工作,特别是有积水要及时排出。

2、现场排水施工现场利用小区现有的自然排水,雨水排到现场外的雨水井内,并在2m范围内不允许堆放材料和机具;指定专人负责维修路面,对路面损坏的部位要及时修复好,消除隐患的存在。

3、脚手架工程1)脚手架必须严格按照《脚手架施工方案》进行搭设,确保脚手架的牢固性。

2)脚手架基础必须平整坚实,排水沟畅通,满足架体支搭要求。

脚手架与基础、主体结构要有可靠拉结,脚手架下部垫通长木脚手板以防止发生不均匀沉降。

大风大雨过后要及时进行检查,发现问题及时解决。

3)马道搭设必须按《马道施工方案》施工,并经常进行检查。

坡度必须符合要求,两侧设护身栏及挡脚板;防滑条用30×30mm方木条垂直于马道钉设,间距250mm。

4、装修工程雨季装修施工应精心组织,合理安排雨季装修施工。

外装修作业前要收听天气预报,确认无雨后方可进行施工。

各种需防潮防雨的装修材料应按物质保管规定,入库或覆盖防潮布存放,防止变质实效。

如门窗、白灰等易受潮的材料应放于室内,垫高并覆盖塑料布。

对易受污染的外装修,要制订专门的成品保护措施。

室外抹灰前应了解天气预报,成活要注意苫盖,防止雨水冲刷。

外墙喷涂必须在无雨天气进行。

外墙施工遇雨时,应进行覆盖,继续施工时,应全面检查。

油漆、浆活必须在干燥的基层上进行施工,切勿为赶进度,而在未干的基层上施工,以免造成返工。

5、机械设备管理措施1)脚手架要牢固,接地装置要按施工方案进行设置。

2)电焊机集中在防雨棚内,底部垫高,现场使用的焊机制作防雨罩,下班注意盖好。

3)各种机械设备、加工棚等做好防水、防淋、防砸等措施,防止漏雨,并做到排水畅通。

雨期施工技术措施

雨期施工技术措施

雨期施工技术措施

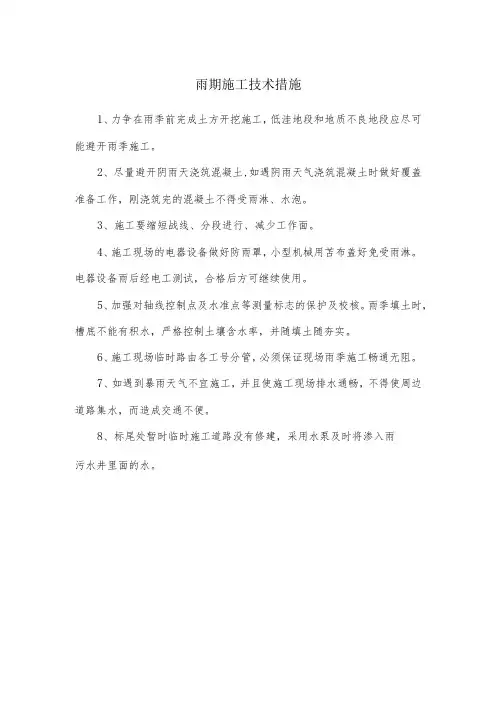

1、力争在雨季前完成土方开挖施工,低洼地段和地质不良地段应尽可能避开雨季施工。

2、尽量避开阴雨天浇筑混凝土,如遇阴雨天气浇筑混凝土时做好覆盖准备工作,刚浇筑完的混凝土不得受雨淋、水泡。

3、施工要缩短战线、分段进行、减少工作面。

4、施工现场的电器设备做好防雨罩,小型机械用苫布盖好免受雨淋。

电器设备雨后经电工测试,合格后方可继续使用。

5、加强对轴线控制点及水准点等测量标志的保护及校核。

雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。

6、施工现场临时路由各工号分管,必须保证现场雨季施工畅通无阻。

7、如遇到暴雨天气不宜施工,并且使施工现场排水通畅,不得使周边道路集水,而造成交通不便。

8、标尾处暂时临时施工道路没有修建,采用水泵及时将渗入雨
污水井里面的水。

雨季施工技术措施

雨季施工技术措施

雨季施工技术措施雨季施工技术措施1. 引言雨季是建筑施工过程中常见的一个挑战,降雨可能会对施工进度、质量和安全产生不利影响。

因此,制定适当的雨季施工技术措施非常重要。

本将详细介绍雨季施工技术措施的各个方面,以确保工程顺利进行。

2. 前期准备2.1 气象监测在雨季开始前,需要建立一套完善的气象监测系统,包括安装气象站、定期收集气象数据等,以及及时向施工人员提供气象预报。

2.2 地面处理在施工前期,对工地进行地面处理是非常重要的。

对于易积水的区域,可以采取排水沟、渠道等措施,确保积水迅速排出。

3. 建筑物防水3.1 暴雨前的检查在暴雨季节来临前,对建筑物进行检查,特别是对屋顶、墙体以及门窗等进行检查和修复。

确保建筑物的防水性能。

3.2 防水层施工在建筑物施工过程中,需要在适当的时间节点进行防水层施工。

选择适合雨季施工的防水材料,并确保施工质量。

4. 安全措施4.1 设立封闭区域及时设立封闭区域,确保施工现场的安全。

在可能发生水灾的区域,要建立合理的逃生通道。

4.2 安全防护措施提供必要的防护设施,包括安全网、防滑设施等,确保施工人员的人身安全。

5. 施工进度控制5.1 施工计划调整在雨季施工中,要及时调整施工计划。

合理安排施工的顺序,确保在雨水较少的时候进行关键工序。

5.2 施工人员培训针对雨季施工的特点,进行施工人员的培训,提高他们应对雨季施工的能力。

6. 后期处理6.1 施工质量检查及时进行施工质量检查,确保雨季施工的质量。

对于出现质量问题的部分,及时进行修复。

6.2 施工资料归档对雨季施工过程中的所有相关资料进行归档,包括施工记录、检验报告等,以备以后的参考和查询。

附件列表:1. 雨季气象监测数据表2. 防水层施工材料清单3. 雨季施工安全措施图纸法律名词及注释:1. 建筑法:指中华人民共和国建筑法。

2. 施工安全法:指中华人民共和国施工安全法。

雨季施工技术措施

雨季施工技术措施

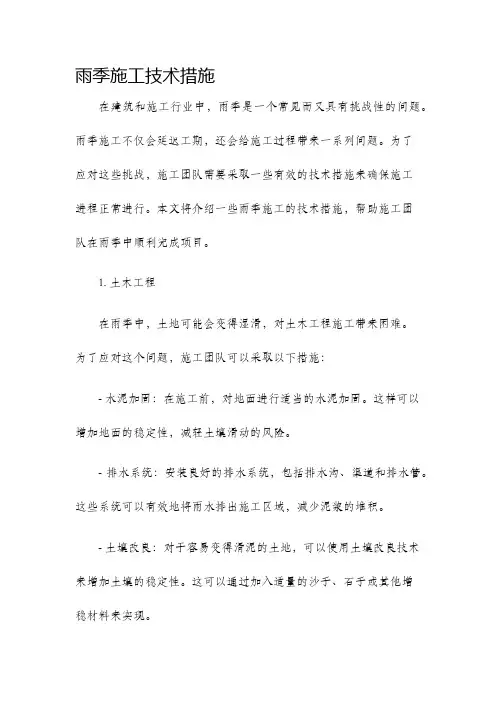

雨季施工技术措施在建筑和施工行业中,雨季是一个常见而又具有挑战性的问题。

雨季施工不仅会延迟工期,还会给施工过程带来一系列问题。

为了应对这些挑战,施工团队需要采取一些有效的技术措施来确保施工进程正常进行。

本文将介绍一些雨季施工的技术措施,帮助施工团队在雨季中顺利完成项目。

1. 土木工程在雨季中,土地可能会变得湿滑,对土木工程施工带来困难。

为了应对这个问题,施工团队可以采取以下措施:- 水泥加固:在施工前,对地面进行适当的水泥加固。

这样可以增加地面的稳定性,减轻土壤滑动的风险。

- 排水系统:安装良好的排水系统,包括排水沟、渠道和排水管。

这些系统可以有效地将雨水排出施工区域,减少泥浆的堆积。

- 土壤改良:对于容易变得滑泥的土地,可以使用土壤改良技术来增加土壤的稳定性。

这可以通过加入适量的沙子、石子或其他增稳材料来实现。

2. 建筑工程在雨季中,建筑工程可能会受到雨水的影响,尤其是在外部墙体施工和屋顶施工过程中。

以下是一些应对雨季施工的建议:- 防水措施:在施工前,应该对建筑物进行防水处理。

这可以包括涂抹防水涂料或安装防水膜,以保护墙体和屋顶不受雨水侵蚀。

- 安全设施:在施工现场设置合适的安全设施,例如雨篷、防滑垫和防滑梯。

这些设施可以帮助施工人员在雨季中保持安全。

- 时间安排:合理安排施工进度,根据天气预报和降雨情况来决定是否进行施工。

如果降雨量较大,可以考虑暂停施工,以避免施工中发生安全事故。

3. 设备保护在雨季中,施工设备可能会受到雨水和潮湿环境的影响,从而导致设备故障和损坏。

以下是一些设备保护的技术措施:- 设备遮盖:在设备没有使用时,使用防水材料或设备遮盖将其保护起来。

这样可以防止雨水渗透到设备内部,减少设备故障的风险。

- 定期维护:定期对设备进行维护和检查,以确保其正常运行。

这包括清洁设备、润滑零部件和更换磨损的部件。

- 设备储存:在雨季过后,将设备储存到干燥的地方,避免长时间暴露在湿气和潮湿的环境中。

(完整版)雨天施工专项措施

(完整版)雨天施工专项措施

(完整版)雨天施工专项措施
为确保雨季建筑施工安全有序进行,特制定以下专项措施:
1. 严格执行施工安全规定
在雨季施工时,要严格按照安全规定执行,包括但不限于佩戴安全帽、挂设安全网等。

同时要对施工工地进行周边围挡,以确保不会因降雨引发安全事故。

2. 安排防滑措施
为防止工人在施工过程中滑倒,要在施工现场通道、楼梯、布置物堆放区等设置防滑措施,如铺设防滑垫等。

3. 做好雨水排放准备
雨季施工时,要及时疏通排水管道,确保雨水迅速排放,防止工地积水。

同时,施工前要做好进行雨水管理的准备工作。

4. 确定施工停工时间
在雨季施工中,要及时了解气象情况,根据天气预报确定施工停工时间,以确保人员和设备安全。

5. 加强安全培训
施工前,要对施工队伍进行安全培训,特别是在雨季,要加强劳动保护,增强安全意识,防止各种安全事故的发生。

以上是雨天施工专项措施的完整版,希望所有参与施工的工作人员都能积极执行,确保施工安全顺利进行。

雨季施工技术措施

雨季施工技术措施

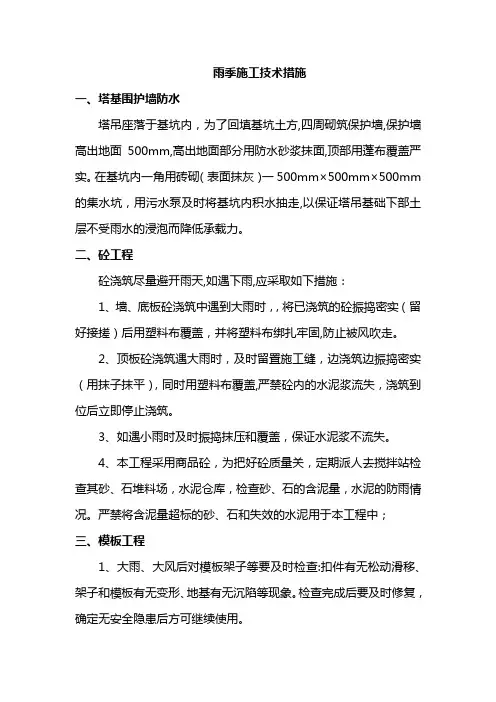

雨季施工技术措施一、塔基围护墙防水塔吊座落于基坑内,为了回填基坑土方,四周砌筑保护墙,保护墙高出地面500mm,高出地面部分用防水砂浆抹面,顶部用蓬布覆盖严实。

在基坑内一角用砖砌(表面抹灰)一500mm×500mm×500mm 的集水坑,用污水泵及时将基坑内积水抽走,以保证塔吊基础下部土层不受雨水的浸泡而降低承载力。

二、砼工程砼浇筑尽量避开雨天,如遇下雨,应采取如下措施:1、墙、底板砼浇筑中遇到大雨时,,将已浇筑的砼振捣密实(留好接搓)后用塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走。

2、顶板砼浇筑遇大雨时,及时留置施工缝,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖,严禁砼内的水泥浆流失,浇筑到位后立即停止浇筑。

3、如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失。

4、本工程采用商品砼,为把好砼质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。

严禁将含泥量超标的砂、石和失效的水泥用于本工程中;三、模板工程1、大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。

检查完成后要及时修复,确定无安全隐患后方可继续使用。

2、大雨、大风时,禁止进行大模板吊装就位施工作业。

已就位的大模板的对拉螺栓连接要牢固,模板支撑要稳定。

3、大模板堆放场所要及时检查,检查架子的稳定性,以防整体因雨淋地基下沉而失稳倾倒及大钢模的稳定(自稳角为60~80°),以防风大而倾倒。

4、制作模板的多层板和木方要堆放整齐,而且须用塑料布覆盖防雨。

5、支立好的顶板模或墙模,如遇大雨未浇筑砼,应进行遮盖,防止因雨淋而造成脱模剂的失效。

雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑砼。

四、临建设施1、检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。

2、室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。

(完整版)雨期主要施工方法和技术措施

(完整版)雨期主要施工方法和技术措施

1、尽快将能够硬化的现场地面分块进行硬化,凡有可能积水的区域全部填筑平整及引流。

检查现场内所有排水沟、雨水管道、污水井,发现有损坏、阻塞的情况,应进行修复、清理。

进入雨施后还应定期检查,以保证其正常使用。

2、现场机械存放区要高于周围地面,顶部搭设防雨棚。

3、施工前项目部要组织有关人员对现场的各类仓库、机具料棚、宿舍(包括电器路线)等进行全面检查,确保在雨期施工期间不漏、不塌、不倒,周围不积水。

4、施工现场的机电设备应有可靠的防雨措施。

5、雨期前应检查照明和动力电缆有无混线或者漏电等情况,保证雨期中正常供电。

6、怕雨、怕潮、怕裂、怕倒等原材料构件和设备,应放入室内或者堆放在有坚实基础的较高地点或者用蓬布封盖严密。

7、挖出的土方要及时运出,并随时准备好遮盖用的蓬布。

8、设专人负责采集天气预报,在雨水来临前及时发出预告。

场地平整时,要严格检测地下水位上涨,安排施工管理人员、安全员旁站,加强周边环境变化的观察。

挖出的土方及时外运和就地碾压平整,特别是雨天,保持施工现场整洁。

1、由于即将进入雨期,施工前须对周边的全部排水管线进行全面检查,清除杂物、疏通管线,确保雨期排水畅通;2、地面设施施工以及用电要严格执行雨期用电管理规定,严禁雨中作业,防止机电和电动设备遇雨受损;3、注意保护排水干管和支管,确保雨期排水畅通;4、配备抽水泵及足够的排水管,以备大雨后水位上升时能够及时将施工区域积水排出;5、雨期使用的电气设备必须完好无损。

雨期来临之前,及时对各监测控制点进行全面检查,确保其在雨期施工中的安全,并要求在雨期施工中要时常检查保护。

1、钢筋按不同种类、等级及规格分别堆放,不得混杂。

设定标识牌,以利于检查和使用;2、在已硬化的地面上,用垫木将钢筋架起 250mm,避免因雨水浸泡而锈蚀,钢筋原材及成品、半成品均应覆盖,防止雨淋锈蚀;3、钢筋的加工、绑扎、焊接以及安装严格按设计和放样图纸中的尺寸、位置以及规范要求的质量标准进行。

雨季施工技术措施

雨季施工技术措施

雨季施工技术措施
一、雨季施工
1、雨季施工地段,应先完成管道回填工程,并作好防水、防洪、排水工作。

尽可能不在雨季安排填方压实。

2、严禁在中雨或连绵雨天进行非渗水土填料的填筑施工。

3、雨季施工的每一压实层面均应做成2~3%的横坡排水。

路堤边坡应随时保持平整,不留凹坑。

收工前,必须将铺填的松土压实完毕。

4、雨季填筑路堤,应根据使用机具的性能和数量,合理组织几个工点或几个工作面轮流作业,紧凑衔接,快速施工,不宜全面铺开。

5、雨后路基面经晾干处理后才能进行下步工序的施工。

5、雨季管道施工时,下管后要及时回填稳管,避免票管。

二、雨季施工技术措施
1、及时掌握天气的气象趋势及动态,开工前与当地气象部门签订服务合同,以利安排施工,做好预防的准备。

2、合理安排施工。

对实施性施工组织设计、施工项目和施工进度要根据气象预报作出合理安排和调整。

3、施工现场做到排水畅通
深路垫、深基坑、农田中管道以及露天浇筑、防水层施工要有避开雨季的施工计划。

雨季施工地段,须先完成涵洞、边沟、天沟、排水沟等防水、防洪、排水工作。

加强施工道路的养护,保证道路畅通,提供良好的施工环境,并做好物资、设备的防湿防潮工作。

4、备好防雨物品和施工人员的雨衣和雨靴。

5、雨季汛期成立防洪组织和备足防洪抢险的物资和设备。

服从地方防汛总体安排,积极抗洪抢险。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
雨期施工技术措施(通用版)
雨期施工技术措施(通用版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

为加快本工程的施工进度,保证安全生产,保证工程质量,在雨期能顺利地完成施工任务,避免工地原材料及半成品遭受损失,工人人身安全得到保障制定本雨期施工措施:
一、注意收听天气预报,做到有备无患。

1、注意收听天气预报,做到有备无患
2、采取晴雨结合的方法,晴天要为雨天创造施工条件,尽量把不适应雨天施工的项目,抢在晴天完成。

3、雨期工作面不宜过大,应逐段分期完成。

二、技术措施:
1、施工现场应挖临时排水沟,搞好现场排水。

保证道路畅通,防止雨水侵蚀地基及淹没材料
2、砌砖工程:雨天施工应防止雨水冲刷砂浆,砂浆的稠度应适当,每日砌筑高度不宜超过1.2M,下班时应覆盖砌体表面。

3、砼工程:
1)砼振捣工人必须穿水鞋,戴绝缘手套,确保安全生产。

2)搅拌工应随时检查搅拌机运转情况,发现问题及时处理。

3)严格按配合比通知单下料,做到计量准确,并有专人负责,做好计量记录。

4)砼在浇筑过程中,突然赶上下雨,应立即采取紧急措施,用防雨塑料布盖好砼表面,防止雨水侵蚀砼,造成砼中水泥浆流失。

4、雨后,技术员应经常测定砂、石的含水率,及时调整配合比。

5、钢筋工程:
进入施工现场的钢筋应分类堆放,钢筋下垫60×90的木方。

上盖塑料布,防止雨水淋湿而生锈。

6、抹灰工程:为了避免雨水冲刷抹灰的墙面等,屋面防水没作之前,禁止进行顶层的室内抹灰。

三、安全措施:
1、做好雨期施工的安全教育工作。

使施工人员都能掌握雨期施工的特点,避免发生安全事故。

2、雨后必须检查塔吊基础,门架(特别是揽风绳)外架子,如果基础下沉,门梁歪斜,架子下沉等必须立即修复。

3、塔吊、龙门架应安装临时避雷针,接地良好。

电气设备必须保
证绝缘良好。

开关箱完好,并防雨,一切机械设备应设置在地势较高的地方,避免雨泡。

六级以上的大风雨天,吊车停止作业。

4、施工搅拌站应搭设临时防护棚,棚上应设防雨布,水泥库高出自然地面30CM,不同品种、标号的水泥应分别堆放,并有标志牌。

水泥库应用防雨塑料布遮盖严密,避免雨水浸入造成水泥硬化而浪费。

5、对现场所用电器设备,线路、电工要随时检查发现问题及时处理。

保证安全生产,做好巡检记录。

四、现场管理:
1、为了加强雨期施工管理,成立雨期施工领导小组:
组长:李树堂
副组长:田玉珊
组员:田军宝崔宏旭徐凤辉彭广东
2、搞好现场排水,保证道路畅通。

3、现场施工材料要提前备放,保证施工的正常用量,怕湿的材料要入库存放。

五、材料储备:
1、防雨塑料布350㎡
草袋子200片
水鞋五双
绝缘手套两副
3、工程材料:
砂子:400M3
碎石:400M3
水泥:200T
XX设计有限公司
Your Name Design Co., Ltd.。
