玻镁板吊顶施工方案
玻镁板顶面安装施工方案

本工程为某住宅楼顶面安装玻镁板,工程总面积为2000平方米。
玻镁板具有良好的防火、隔音、隔热性能,适用于各类建筑顶面装饰。
为确保施工质量,特制定以下施工方案。
二、施工准备1. 材料准备:(1)玻镁板:符合国家相关标准的玻镁板;(2)专用胶水:用于玻镁板与基层的粘结;(3)螺丝:用于固定玻镁板;(4)钢钉:用于固定龙骨;(5)木工板:用于找平基层;(6)腻子粉:用于填补缝隙;(7)砂纸:用于打磨平整;(8)刷子、滚筒等工具。
2. 工具准备:(1)切割机:用于切割玻镁板;(2)电钻:用于打孔;(3)水平尺:用于检查平整度;(4)线锤:用于检查垂直度;(5)墨斗:用于划线;(6)钢卷尺:用于测量尺寸;(7)铁锤、扳手等工具。
三、施工工艺1. 基层处理:(1)清理基层:将基层表面的杂物、油污、浮尘等清理干净;(2)找平:使用木工板对基层进行找平,确保基层平整度;(3)刷底漆:在基层上刷一层底漆,提高粘结强度。
2. 龙骨安装:(1)弹线:根据设计要求,在基层上弹出玻镁板的安装位置线;(2)安装龙骨:按照弹线位置,使用电钻打孔,将龙骨固定在基层上;(3)检查龙骨垂直度:使用线锤检查龙骨垂直度,确保龙骨垂直。
3. 玻镁板安装:(1)切割玻镁板:根据实际尺寸,使用切割机将玻镁板切割成所需形状;(2)粘贴玻镁板:使用专用胶水将玻镁板粘贴在龙骨上,确保粘贴牢固;(3)检查平整度:使用水平尺检查玻镁板平整度,如有偏差,使用腻子粉进行填补;(4)收口处理:在玻镁板拼接处,使用专用胶水进行收口处理,确保收口平整。
4. 打磨与清理:(1)打磨:使用砂纸对玻镁板表面进行打磨,确保表面平整;(2)清理:清理现场,确保无杂物、油污等。
四、质量要求1. 玻镁板表面平整,无裂缝、起泡、脱层等现象;2. 玻镁板粘贴牢固,无空鼓现象;3. 龙骨安装垂直,无倾斜现象;4. 玻镁板拼接处收口平整,无裂缝、脱层等现象。
五、安全措施1. 施工现场应设置安全警示标志,确保施工人员安全;2. 施工人员应佩戴安全帽、手套等防护用品;3. 施工过程中,注意高空作业安全,防止坠落事故发生。
玻镁板吊顶系统应用分类及施工工艺(二)

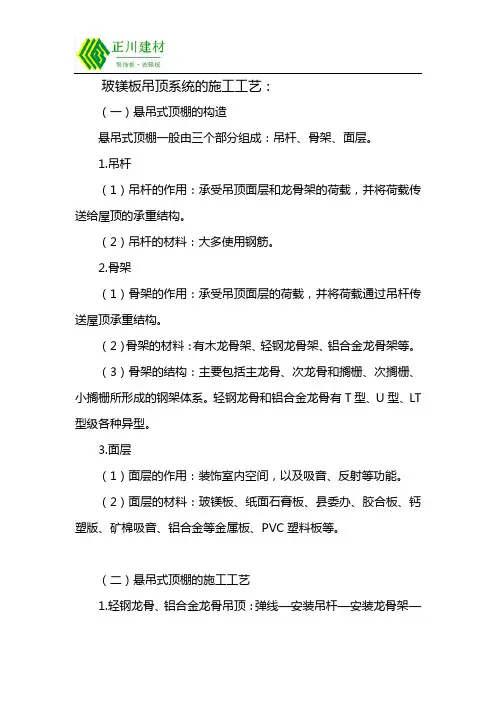

玻镁板吊顶系统的施工工艺:(一)悬吊式顶棚的构造悬吊式顶棚一般由三个部分组成:吊杆、骨架、面层。
1.吊杆(1)吊杆的作用:承受吊顶面层和龙骨架的荷载,并将荷载传送给屋顶的承重结构。
(2)吊杆的材料:大多使用钢筋。
2.骨架(1)骨架的作用:承受吊顶面层的荷载,并将荷载通过吊杆传送屋顶承重结构。
(2)骨架的材料:有木龙骨架、轻钢龙骨架、铝合金龙骨架等。
(3)骨架的结构:主要包括主龙骨、次龙骨和搁栅、次搁栅、小搁栅所形成的钢架体系。
轻钢龙骨和铝合金龙骨有T型、U型、LT 型级各种异型。
3.面层(1)面层的作用:装饰室内空间,以及吸音、反射等功能。
(2)面层的材料:玻镁板、纸面石膏板、县委办、胶合板、钙塑版、矿棉吸音、铝合金等金属板、PVC塑料板等。
(二)悬吊式顶棚的施工工艺1.轻钢龙骨、铝合金龙骨吊顶:弹线—安装吊杆—安装龙骨架—安装面板。
2.PVC塑料板吊顶:弹线—安装主梁—安装木龙骨架—安装塑料板。
(三)施工要点首先应在墙面弹出标高线,在墙的两端固定压线条,用水泥钉与墙面固定牢固。
依据设计标高,沿墙面四周弹线,作为顶棚安装的标准线。
其水平允许偏差±5毫米。
遇藻井吊顶时,应从下固定压条,阴阳角用压条连接。
注意预留出照明明线的出口。
吊顶面积大时,应在中间铺设龙骨。
吊点间距应该复验,一般不上人吊顶为1200—1500毫米,上人吊顶为900—1200毫米。
面板安装前应对安装完的龙骨和面板板材进行检查,符合要求再进行安装。
悬吊式吊顶示意图①镁板面层②骨架③压线条④吊杆威斯汀酒店防火隔音天花中山市正川环保装饰建材公司生产销售产品如下:1.医院用无铅防辐射板/防辐射装饰板2.医院用抗菌洁净板(墙/天花/吊顶)3.医院用隔音墙(防火隔音装饰墙顶一体化)4.防火装饰板、冰火板、无机预涂板5.高端玻镁板(隔墙吊顶用)6.加强玻镁板(替代木板做防火防水家具板楼板)7.防爆板、泄爆板、铁板、承重楼板、地台板8.户外板、防水板、卫浴板、防潮板9.石材、瓷砖、马赛克、阻燃木的复合基板10.防火天花板、防火吸音板600*60011.港澳建筑防火系统(欧英标1/2/4小时)12.模块集装箱房MIC配套防火系统13.隧道防火板防火系统2+1小时14.钢(木)结构建筑配套板材15.高端防火门配套板材16.医疗方舱CT/X射线系统配套板材17.装配式工业化内装配套板材。
玻镁板吊顶施工方案

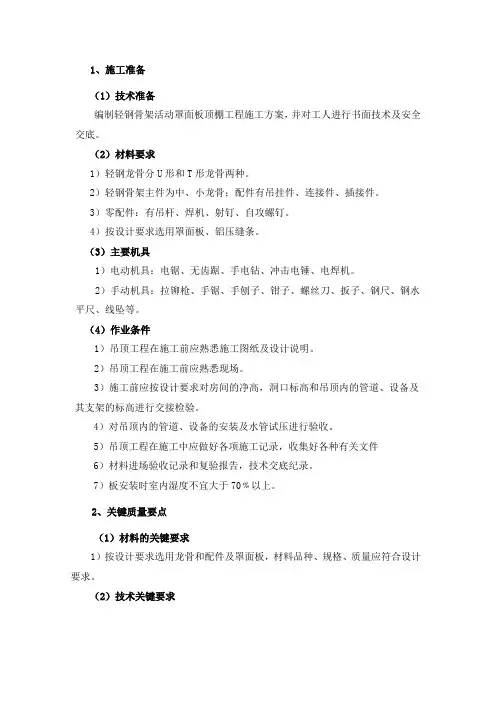

1、施工准备(1)技术准备编制轻钢骨架活动罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。
(2)材料要求1)轻钢龙骨分U形和T形龙骨两种。
2)轻钢骨架主件为中、小龙骨;配件有吊挂件、连接件、插接件。
3)零配件:有吊杆、焊机、射钉、自攻螺钉。
4)按设计要求选用罩面板、铝压缝条。
(3)主要机具1)电动机具:电锯、无齿踞、手电钻、冲击电锤、电焊机。
2)手动机具:拉铆枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。
(4)作业条件1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
3)施工前应按设计要求对房间的净高,洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
4)对吊顶内的管道、设备的安装及水管试压进行验收。
5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件6)材料进场验收记录和复验报告,技术交底纪录。
7)板安装时室内湿度不宜大于70﹪以上。
2、关键质量要点(1)材料的关键要求1)按设计要求选用龙骨和配件及罩面板,材料品种、规格、质量应符合设计要求。
(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。
(3)质量关键要求1)吊顶龙骨必须牢固、平整利用吊杆或吊筋螺栓调整拱度。
安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体刚度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定。
2)吊顶面层必须平整施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接;相邻龙骨接头要错开,避免主龙骨向边倾斜。
龙骨安装完毕,应经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料质量要求。
3)大于3kg重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。
玻镁板吊顶施工方案

玻镁板吊顶施工方案1、施工工艺(1)工艺流程基层清理——弹线——安装吊杆——安装主龙骨——安装边龙骨——安装次龙骨及玻镁板——成品回护——分项、查验批验收。
(2)操作工艺1)弹线用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水平线(水准线距地面为+500mm),从水平线量至吊顶设计高度加上12mm(一层石膏板的厚度),沿墙(柱)弹出水平线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900~1000mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2)固定吊挂杆件采用焊接固定吊挂杆件。
采用φ8全丝吊杆,,吊杆用焊接固定在钢板下的勒梁处,必须搭接焊牢,搭接长度为10d,焊缝要均匀饱满并防锈处理。
3)在梁上设置吊挂杆件B、吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆。
C、吊顶灯具、风口及检修口等应设附加吊杆。
4)安装边龙骨边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
5)安装主龙骨A、主龙骨应吊挂在吊杆上。
主龙骨间距900—1000mm。
主龙骨分为轻钢龙骨和T形龙骨。
轻钢龙骨可选用UC38主龙骨。
主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200—1/300。
主龙骨的悬臂段不应大于300mm,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
主龙骨挂好后应基本调平。
B、跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。
6)安装次龙骨次龙骨分明龙骨和暗龙骨两种。
暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚内,在顶棚表面看不见次龙骨。
明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。
临湘市玻镁板施工方案

临湘市玻镁板施工方案一、施工准备施工人员应熟悉施工图纸及技术要求,确保施工质量。
检查施工现场,确保施工环境安全,无障碍物影响施工。
确定施工计划,合理安排施工时间和进度。
二、材料与工具准备充足的玻镁板,确保材料质量符合国家标准。
准备墙面胶、钉子、螺丝刀、电钻、切割机等施工所需工具和材料。
三、确定施工位置根据施工图纸,在墙面上准确标注玻镁板的安装位置。
使用水平尺和垂直线,确保玻镁板安装平整、垂直。
四、清理施工区域清理墙面上的灰尘、油污等杂质,确保墙面干净、平整。
检查墙面是否有凹凸不平、裂缝等问题,如有应及时处理。
五、上墙面胶在墙面上均匀涂抹一层墙面胶,确保胶层均匀、无遗漏。
等待墙面胶干燥至适当程度,以便玻镁板粘贴牢固。
六、分解玻镁板根据施工需要,使用切割机将玻镁板切割成合适的大小和形状。
切割过程中应注意安全,避免切割机伤到手部或其他部位。
七、拼接玻镁板将切好的玻镁板按照施工图纸的要求进行拼接,确保板缝严密、平整。
如遇板缝过大或不平整的情况,应及时进行调整和处理。
八、固定玻镁板使用钉子或螺丝将玻镁板固定在墙面上,确保安装牢固、不晃动。
固定过程中应注意安全,避免钉子或螺丝伤到手部或其他部位。
九、施工验收施工完成后,应进行全面的质量检查,确保玻镁板安装平整、牢固、无损坏。
如发现质量问题,应及时进行处理和修复,确保施工质量符合要求。
十、施工注意事项在施工过程中,应注意安全,遵守施工现场的安全规定。
保持施工现场整洁,及时清理施工垃圾和废弃物。
如遇特殊情况或施工难点,应及时与技术人员沟通,寻求解决方案。
通过以上施工方案,我们将确保临湘市玻镁板施工的高质量完成,为市民提供一个安全、美观、舒适的生活环境。
玻镁板施工方案

玻镁板施工方案方案龙骨安装:1.按设计图或施工图的要求安装龙骨,并对其进行调平处理。
龙骨表面应平整、光滑、无锈蚀、无变形。
2.结构墙体要按照建筑规范进行施工前处理,龙骨的排布尺寸一定要与玻镁的排布相适应。
木龙骨间距应小于300mm,轻钢龙骨间距不大于400mm。
龙骨的安装应与玻镁长度方向相垂直。
3.木龙骨表面到基层的距离应按具体要求,一般为50mm。
木龙骨边面平整度及垂直度误差应不大于0.5mm。
4.龙骨间隙内需要填充物的,应按设计要求先行安装、处理,并保证不影响玻镁的安装。
面板安装:1.测量墙面尺寸,确认安装位置,确定水平线和垂直线,确定电线插口、管子等物体的切空预留尺寸。
2.按施工现场的实际尺寸计算并裁开部分玻镁(对立面上有对称要求的,尤其要注意裁开部分玻镁的尺寸,保证两边的对称)和线条(收边线条、外角线条、连接线条),并为电线插口、管子等物体切空预留。
3.安装玻镁:XXX的安装顺序,遵循从左到右、从下到上的原则。
玻镁横向安装时,凹口朝上;竖直安装时,凹口在右侧。
部分实木玻镁有对花纹要求的,每一立面应按照玻镁上事先编制好的编号依次从小到大进行安装。
(XXX的编号遵循从左到右、从下到上、数字依次从小到大)4.玻镁在龙骨上的固定用射钉安装沿企口及板槽处用射钉将玻镁固定在龙骨上,射钉必须有2/3以上嵌入木龙骨,射钉要均匀排布,并要求有一定的密度,每块玻镁与每条龙骨上联结射钉数量不少于10个。
5.对玻镁有收边要求时,收边线条对其进行收边,收边处用螺钉固定。
对右侧、上侧的收边线条安装时为横向膨胀预留1.5mm,并可采用硅胶密封。
检修孔及其他施工问题:1.检修孔在同一平面时,检修孔盖板除木收边外的其余表面要贴玻镁做装饰;墙面的玻镁在检修孔处不收边,只需要和检修孔边缘XXX即可。
2.如检修孔的位置和玻镁施工墙面垂直接触,应要求更改检修孔的位置,保证玻镁的施工条件。
3.安装时如遇到其它施工问题(如电线插口等等),连接方式应按照设计师的要求或遵循现场技术人员的指导。
玻镁板施工方案

玻镁板施工方案1. 简介玻镁板是一种多功能的建筑装饰材料,由玻璃纤维网格增强的镁鞋屋水泥基材料制成。
它具有防火、防水、防腐蚀等特性,适用于室内外墙体、地板、天花板等建筑施工。
本文将介绍玻镁板的施工方案,包括准备工作、施工步骤以及注意事项等。
2. 准备工作在施工前,需要完成以下准备工作:2.1 施工材料和工具的准备•玻镁板•石膏胶粉•密封胶•接缝剂•笔刀•钢尺•锤子•手锯•打磨机2.2 确定施工位置和尺寸根据实际需求,确定玻镁板的施工位置和尺寸。
精确测量并标记好施工区域,以确保施工的准确性和一致性。
2.3 清理施工区域清理施工区域,将杂物和灰尘清除干净,确保施工的平整性和卫生。
3. 施工步骤3.1 上墙面胶使用石膏胶粉在墙体上涂抹一层均匀的胶粉,此层胶粉的作用是增强玻镁板与墙体之间的黏附力和稳定性。
3.2 分解玻镁板根据实际尺寸,使用笔刀和钢尺对玻镁板进行分解。
确保切割的边缘平直,以便于拼接。
3.3 拼接玻镁板使用打磨机打磨玻镁板的接缝边缘,使其平整且光滑。
然后使用接缝剂将接缝处填充,确保玻镁板的整体性和坚固性。
3.4 固定玻镁板使用钢钉或木螺丝将玻镁板固定在墙体上。
根据需要,在边缘处和中间位置设置适当的固定点,确保玻镁板的稳定性和牢固性。
3.5 补充密封胶在玻镁板的接缝处,使用密封胶进行补充,以增强玻镁板的密封性和防水性。
3.6 打磨玻镁板使用打磨机对玻镁板的表面进行打磨,使其平整光滑。
确保玻镁板的表面效果达到要求。
4. 注意事项在进行玻镁板施工时,需要注意以下事项:•在施工前,请确保阅读并理解施工图纸和相关施工说明。
•选择适当的施工工具和材料,确保施工质量。
•在施工过程中,请注意人身安全和防护措施,佩戴合适的防护设备。
•施工现场应保持整洁,杂物和灰尘应及时清理。
•检查固定点和接缝处是否牢固,确保玻镁板的稳定性和可靠性。
•在打磨玻镁板时,应注意操作技巧,保持打磨的均匀和平整。
5. 总结玻镁板的施工方案包括准备工作、施工步骤和注意事项等。
岩棉玻镁板顶棚施工方案

岩棉玻镁板顶棚施工方案1. 引言岩棉玻镁板是一种新型的建筑材料,它具有优异的保温、隔音和防火性能,广泛应用于居住建筑、工业厂房和公共场所的顶棚装修。
本文将介绍岩棉玻镁板顶棚的施工方案,包括材料准备、施工步骤和注意事项等内容。
2. 材料准备在进行岩棉玻镁板顶棚施工之前,需要准备以下材料:•岩棉玻镁板:选择符合当地建筑标准和规范要求的岩棉玻镁板,确保其质量可靠。
•木龙骨:选择质量良好的木材制作龙骨,长度根据实际需求进行加工。
•螺丝钉:选择合适的螺丝钉,确保其能够牢固地固定岩棉玻镁板和木龙骨。
•白水泥和石膏粉:用于填补岩棉玻镁板之间和露出的螺丝孔。
•刷子和滚筒:用于涂刷白水泥和石膏粉。
3. 施工步骤步骤一:测量和标记在进行岩棉玻镁板顶棚施工之前,需要在顶棚上进行测量和标记。
首先确定顶棚的大小和形状,然后根据实际需求进行剪裁岩棉玻镁板和木龙骨。
使用工具进行准确的测量和标记,确保顶棚施工的精度和质量。
步骤二:安装木龙骨在顶棚上安装木龙骨是为了固定岩棉玻镁板,并提供支撑和稳定性。
根据测量结果和标记线,在顶棚上安装木龙骨。
确保木龙骨平整并与顶棚保持水平,使用螺丝钉将其固定在顶棚上。
步骤三:安装岩棉玻镁板安装岩棉玻镁板前,应先将其放置在施工现场进行搁置和适应环境。
确保岩棉玻镁板的长度和宽度与木龙骨相匹配。
将岩棉玻镁板放置在木龙骨上,并使用螺丝钉将其固定。
步骤四:填补缝隙和螺丝孔安装完岩棉玻镁板后,需要填补板与板之间的缝隙和露出的螺丝孔。
使用白水泥和石膏粉进行填补,确保填补平整,表面光滑。
使用刷子或滚筒进行涂刷,以达到更好的效果。
步骤五:清理和检查在施工完毕后,应及时清理施工现场,确保顶棚整洁。
同时进行检查,确保岩棉玻镁板安装牢固且平整,填补的缝隙和螺丝孔满足质量要求。
4. 注意事项•施工人员应具备相关的工程知识和经验,遵循安全操作规范,保证施工过程中的安全性。
•在施工过程中,应避免直接晒到太阳下,以免对岩棉玻镁板造成损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、施工准备
(1)技术准备
编制轻钢骨架活动罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。
(2)材料要求
1)轻钢龙骨分U形和T形龙骨两种。
2)轻钢骨架主件为中、小龙骨;配件有吊挂件、连接件、插接件。
3)零配件:有吊杆、焊机、射钉、自攻螺钉。
4)按设计要求选用罩面板、铝压缝条。
(3)主要机具
1 )电动机具:电锯、无齿踞、手电钻、冲击电锤、电焊机。
2)手动机具:拉铆枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。
(4)作业条件
1 )吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
3)施工前应按设计要求对房间的净高,洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
4)对吊顶内的管道、设备的安装及水管试压进行验收。
5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件
6)材料进场验收记录和复验报告,技术交底纪录。
7)板安装时室内湿度不宜大于70%以上。
2、关键质量要点
(1 )材料的关键要求
1 )按设计要求选用龙骨和配件及罩面板,材料品种、规格、质量应符合设计要求。
2)技术关键要求
弹线必须准确,经复验后方可进行下道工序。
安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。
(3)质量关键要求
1)吊顶龙骨必须牢固、平整
利用吊杆或吊筋螺栓调整拱度。
安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体刚度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定。
2)吊顶面层必须平整
施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接;相邻龙骨接头要错开,避免主龙骨向边倾斜。
龙骨安装完毕,应经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料质量要求。
3)大于3kg重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。
4、施工工艺
(1)工艺流程
基层清理一一弹线一一安装吊杆一一安装主龙骨一一安装边龙骨一一安装次龙骨及玻镁板一一成品回护一一分项、查验批验收
}(2)操作工艺
1)弹线
用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水平线(水准线距地面为+500mm,从水平线量至吊顶设计高度加上12mm(一层石膏板的厚度),沿墙(柱)弹出水平线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm, 并标出吊杆的固定点,吊杆的固定点间距900〜1000mm如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2)固定吊挂杆件
采用焊接固定吊挂杆件。
采用© 8全丝吊杆,,吊杆用焊接固定在钢板下的勒梁处,必须搭接焊牢,搭接长度为10d,焊缝要均匀饱满并防锈处理。
3在梁上设置吊挂杆件
B、吊杆距主龙骨端部距离不得超过300mm否则应增加吊杆。
C、吊顶灯具、风口及检修口等应设附加吊杆。
4)安装边龙骨
边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
5)安装主龙骨
A、主龙骨应吊挂在吊杆上。
主龙骨间距900—1000mm主龙骨分为轻钢龙骨和T形龙骨。
轻钢龙骨可选用UC38主龙骨。
主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200 —1/300。
主龙骨的悬臂段不应大于300mm 否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接D头要相互错开。
主龙骨挂好后应基本调平。
B、跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂
直主龙骨焊接牢固。
6)安装次龙骨
次龙骨分明龙骨和暗龙骨两种。
暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚内,在顶棚表面看不见次龙骨。
明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。
次龙骨应紧贴主龙骨安装。
次龙骨间距600mm 次龙骨分为T形烤漆龙骨、T形铝合金龙骨,用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨。
7)玻镁板安装
安装时,应注意花样、图案的整体性;饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面的交接应吻合、严密。
5、玻镁板吊顶容易出现的质量通病
(1)质量通病:主龙骨、次龙骨纵横方向线条不平直
1)原因分析:
A、主龙骨、次龙骨受扭折,虽经修整,仍不平直。
B、挂铅线或镀锌铁丝的射灯位置不正确,拉牵力不均匀。
C、未拉通线全面调整主龙骨、次龙骨的高低位置。
D测吊顶的水平线有误差,中间平面起拱度不符合规定。
2)预防措施:
A、凡是受扭折的主龙骨、次龙骨一律不宜采用。
E、挂铅线的钉位,应按龙骨的走向每间 1.2m射一支钢钉。
C、拉通线,逐条调整龙骨的高低位置和线条平直。
D、四周墙面的水平线应测量正确,中间按平面起拱度1/200
1/300。
(2)吊顶造型不对称,罩面板布局不合理
1)原因分析:
A、未在房间四周拉十字中心线。
B、未按设计要求布置主龙骨、次龙骨。
C、铺安罩面板流向不正确。
2)预防措施:
A、按吊顶设计标高,在房间四周的水平线位置拉十字中心线。
B、按设计要求布设主龙骨、次龙骨。
C、中间部分先铺整块罩面板,余量应平均分配在四周最外边一块。
